装饰装修工程施工进度计划表(100天)

合集下载

装修改造工程施工组织设计

装修改造工程施工组织设计

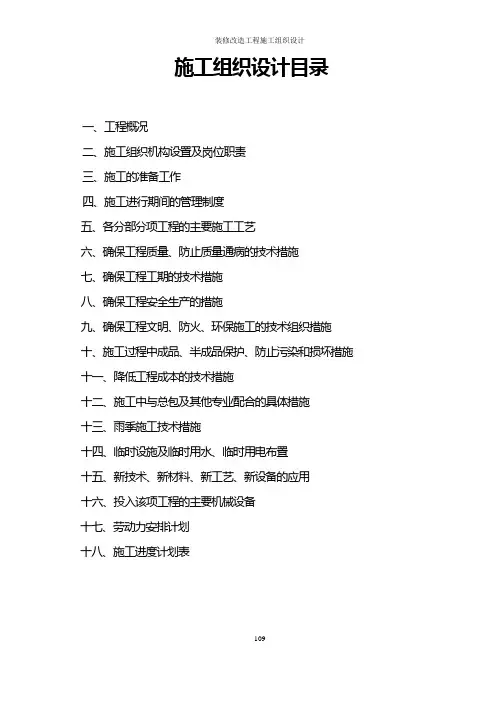

施工组织设计目录一、工程概况二、施工组织机构设置及岗位职责三、施工的准备工作四、施工进行期间的管理制度五、各分部分项工程的主要施工工艺六、确保工程质量、防止质量通病的技术措施七、确保工程工期的技术措施八、确保工程安全生产的措施九、确保工程文明、防火、环保施工的技术组织措施十、施工过程中成品、半成品保护、防止污染和损坏措施十一、降低工程成本的技术措施十二、施工中与总包及其他专业配合的具体措施十三、雨季施工技术措施十四、临时设施及临时用水、临时用电布置十五、新技术、新材料、新工艺、新设备的应用十六、投入该项工程的主要机械设备十七、劳动力安排计划十八、施工进度计划表施工组织设计一、工程概况1、工程简介本工程为营业厅装修改造工程,建筑位于哈尔滨。

建筑面积694.65平方米,为框架结构。

2、施工范围装修工程的主要范围:营业厅全部装饰工程。

3、施工内容主要功能及装修要求:该工程主要为中心金库办公区,现金办公区,现金服务区,自助服务区,咨询引导区,客户等候区,非现金区,贵宾室,理财室,个待洽谈室等。

棚面做法:轻钢龙骨石膏板吊顶为主。

墙面做法:主要以干挂玻化砖为主,配以刮白涂乳胶漆等装饰。

地面做法:以铺贴玻化砖为主,办公区铺贴复合地板。

4、质量目标:优质工程。

5、工期目标:年9月5日开工,12月05日竣工,共计100日历天。

6、安全施工目标在施工过程中,坚持“安全第一、预防为主”的原则,加强安全管理教育,严格贯彻实施各项安全生产管理制度,采取有效措施,确保本工程安全生产,杜绝安全事故发生,争创安全文明生产样板工地。

7、文明施工目标(1)履约信誉好(2)质量安全好(3)料机管理好(4)队伍建设好(5)环境气氛好(6)综合治理好8、工程造价:137万元。

9、工程质量验收标准《建设工程强制性标准》(房屋建筑)(2002年版)《建筑装饰装修工程质量规范》(GB50210-2001)《建筑防腐工程施工及验收规范》(GB50212-91)《建筑工程施工质量验收统一标准》(GB50300-2001)《民用建筑工程室内外环境污染控制规范》(GB50325-2001)《给水排水管道工程施工及验收规范》(GB50268-97)《电气装置安装工程母线装置施工及验收规范》(GBJ149-90)二、施工组织机构设置及岗位职责1、项目班子有过合作同类装饰工程类似工程经验每次工程自接到中标通知书后,由公司工程部组织、项目部全体管理人员依据设计图纸的要求复核施工现场的具体情况,由项目部经理布置各工种技术管理人员制定出切实可行的详细施工方案,汇报公司工程部,使每一单项工程的施工整个过程均在公司的直接控制范围内,为保证每项工程能按时、保质、安全完成任务,公司总结如下的类似工程经验:(1)、公司调拨出单项工程前期足够的专用款项,保证各单项工程在未收到建设单位的工程款前,能正常运转,保证在规定的时间内完成相应的工程项目任务。

装饰装修工程验收表格

装饰装修工程验收表格

工程竣工验收条件检查
注:由建设单位填写。

工程开工报告
单位(子单位)工程竣工报告(竣工申请书)
木门窗制作工程检验批质量验收记录表(一)
轻质隔墙龙骨隐蔽检查记录
骨架隔墙工程检验批质量验收记录
GB50210-2001
活动隔墙工程检验批质量验收记录表
饰面板砖分项工程质量验收记录
饰面板安装工程检验批质量验收记录表(一)
GB50210-2001
饰面板安装工程检验批质量验收记录表(二)
GB50210-2001
饰面砖粘贴工程检验批质量验收记录表
GB50202-2002
涂饰分项工程质量验收记录
水性涂料涂饰工程检验批质量验收记录表
水性涂料涂饰工程检验批质量验收记录表
溶剂型涂料涂饰工程检验批质量验收记录表
分部(子分部)工程质量验收记录
给排水分项工程质量验收记录
电气配管线隐蔽检查记录
电线、电缆穿管和线槽敷线检验批质量验收记录表
GB50303-2002
电线导管、电缆导管和线槽敷线检验批质量验收记录表
GB50303-2002
(Ⅰ)室内
电线导管、电缆导管和线槽敷线检验批质量验收记录表
GB50303-2002
(Ⅰ)室内。

(完整版)装饰装修施工方案(最终)

(完整版)装饰装修施工方案(最终)

美的时代城13#、14#、17#住宅楼及地下车库工程装饰装修专项方案编制:审核:审批:中铁七局集团郑州工程有限公司美的时代城项目二零一七年四月目录一编制依据 (1)二工程概况 (1)三施工准备 (3)四施工管理组织机构及布置 (4)五主要项目施工方法 (6)六施工管理措施 (24)1、编制依据:1.1、《建筑工程施工质量验收统一标准》(GB50300-2001);1.2、《建筑装饰装修工程质量验收规范》(GB50210-2001);1.3、《砌体工程施工质量验收规范》(GB50203-2002);1.4、《建筑地面工程施工质量验收规范》(GB50209-2010);1.5、《民用建筑工程室内环境污染控制规范》(GB50325-2001);1.6、《建筑节能工程施工质量验收规范》(GB50411-2007);1.7、《工程做法》(12J1-12J14)。

2、工程概况:2.1、总体概况邯郸美的时代城13#、14#、17#楼工程,位于邯郸市中华大街与南环路东南,南临支漳河,东临邯大路,西临左西街,由邯郸市美的地产有限公司开发建设,河北拓朴建筑设计有限公司设计,河北新隆基项目管理有限公司监理,中铁七局集团郑州工程有限公司承包。

该工程集住宅用房、车库等功能。

总建筑面积约57944.08万平方米。

主楼地下均为2层,13#楼地上25层,14#楼地上27层,17#楼地上26层;剪力墙结构,筏板基础。

2.2、建筑概况3、施工准备:3.1、技术准备3.1.1认真熟悉施工图纸及相应的施工规范、标准图集。

3.1.2由项目技术负责人组织编制装修阶段施工组织设计、专项施工方案以及技术工作计划;针对工程实际情况,对施工班组进行技术交底。

3.1.3材料部门按照生产计划、材料计划、加工定货计划,按照工程实际进度,提早落实各种材料的货源,并根据工程进度计划确定需用日期,同时做好各种材料的进场复试工作,不合格的坚决退场。

3.1.4制定新技术、新材料、新工艺、新设备等科技成果应用计划,针对技术难题和质量通病开展合理化建议和技术革新。

建筑装饰装修施工方案(2021整理)

建筑装饰装修施工方案(2021整理)

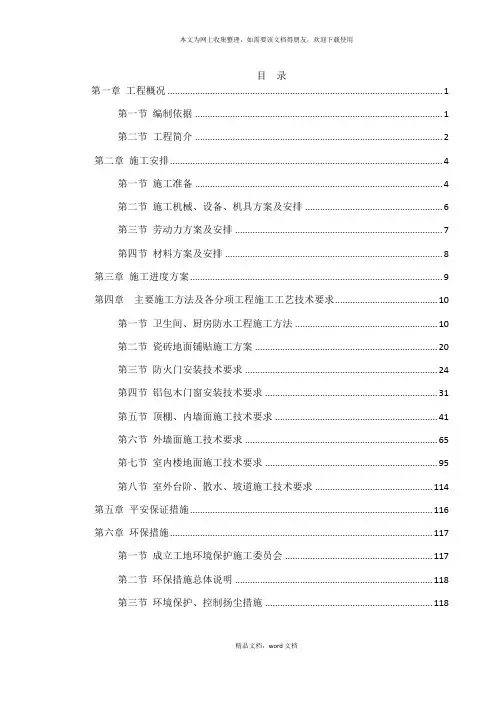

目录第一章工程概况 (1)第一节编制依据 (1)第二节工程简介 (2)第二章施工安排 (4)第一节施工准备 (4)第二节施工机械、设备、机具方案及安排 (6)第三节劳动力方案及安排 (7)第四节材料方案及安排 (8)第三章施工进度方案 (9)第四章主要施工方法及各分项工程施工工艺技术要求 (10)第一节卫生间、厨房防水工程施工方法 (10)第二节瓷砖地面铺贴施工方案 (20)第三节防火门安装技术要求 (24)第四节铝包木门窗安装技术要求 (31)第五节顶棚、内墙面施工技术要求 (41)第六节外墙面施工技术要求 (65)第七节室内楼地面施工技术要求 (95)第八节室外台阶、散水、坡道施工技术要求 (114)第五章平安保证措施 (116)第六章环保措施 (117)第一节成立工地环境保护施工委员会 (117)第二节环保措施总体说明 (118)第三节环境保护、控制扬尘措施 (118)第一章工程概况第一节编制依据照新标准执行。

第二节工程简介1、总体简介2、建筑简介第二章施工安排第一节施工准备1、图纸准备现场管理工作人员及分包施工技术骨干应会同建设单位、设计人员对图纸和说明书作全面的了解,对一些特殊要求的施工部位,应做重点记录,遇有不明之处,设计人员可对其进行深化设计,绘制节点图,使管理人员对全工程概况做到心中有数。

根据施工图纸,结合预算书工程,统计出各项施工工程单位数量表以调配施工人员、工种和拟定材料方案表。

2、材料准备做好材料进场的准备工作,将工程所需之材料名称、规格和预计数量逐一列表归类。

材料进场应注意:a、根据材料方案表并配合工程进度表确定材料的品种、数量和进场时间,如属于由原厂商送货上门的,应预先与厂商联络拟订送货时间。

b、材料堆放位置应事先安排,堆放时应注意以下几点:c、不得影响施工的进行和反复搬迁,损材费工。

d、选择较高的地势堆放。

e、分类码放,便于取用。

f、易燃、易爆物品分开地点堆放,以保平安。

装修工程施工进度表新版

装修工程施工进度表新版

2012年5月
时间 时间 天数 5 6 7 8 9 0 1 2 3 4 5 6 7 8 9 1 2 3 4 5 6 7 8 9 0 1 2 3 4 5 6 7 8 9 0 1 2 3 4 5 6 7 8 9 0 1 1 2 3 4 5 6 7 8 9 0 1 2 3 4 5 6 7 8 9 0 1 2 3 4 5 6 7 8 9 0 1 2 3 4 5 6 7 8 9 0 1 2 3 4 5 6 7 8 9 0 1 2 3 4 5 6 7 8 9 0
26 天花墙面刮腻子
6 24 4
27 墙面木饰面、玻璃饰面材料到场
3 59
28 墙面木饰面板、玻璃饰面板安装
4 13 10
29 大理石过门石、窗台板安装
28 31 4
30 木门到场
23 24 2
31 门扇、窗套及\门五金安装
25 8 14
32 安装楼梯扶手
1 44
33 天花、墙面乳胶漆涂饰
1 44
34 成品定制木花格到场
3 42
35 吊顶木花格安装
5 73
36 天花及墙面灯具、\风口、检修口安装 8 11 3
37 卫生间整理台制作安装
10 14 4
xxxx装饰装修工程有限公司
xxxxxx办公楼室内精装修工程进度表(2022-02-15)
预计工期:107天
序号
项
目
开始 结束 期间
2012年2月
2012年3月
2012年4月
25 8 14
34 安装楼梯扶手天花及墙面灯具、\风口、检修口安装 9 12 4
xxxx装饰装修工程有限公司
xxxxxx办公楼室内精装修工程进度表(2022-02-15)

装饰装修项目工程施工组织设计(施工方案计划齐全)

装饰装修项目工程施工组织设计(施工方案计划齐全)

第一章编制说明一、综合说明兰宁小区装饰工程,依据相关文件及设计图纸要求,我公司编制了与之相关的施工组织设计,该标书是本工程的综合性指导文件。

根据兰宁小区装饰工程的要求和图纸说明,我公司在接到文件后立即组织技术及施工人员,认真学习与研究相关资料,并勘察了现场。

在分析了各种影响施工的因素和本工程的施工特点、难点后,我们有充分的信心,保证高质量、按期、全面地完成消防支队文件规定的各项内容。

我们将严格按ISO9000国际质量管理体系的要求,对施工的全过程进行标准化管理,发挥本公司实力优势,强化计划管理,确保本工程质量验收达到优良标准,不负业主期望。

我公司将组织一支最优秀的项目管理班子,调遣技术熟练,纪律严明,经过多个大型工程锤炼的,能打硬仗的高素质作业队伍,投入该工程的施工。

严格按设计图纸和国家规范认真做好施工全过程的各项施工工作;按照质量体系和程序文件规定,严格把好材料、设备、成品和半成品的采购和检验关,使施工质量全过程受控;以安全生产为中心,优质高效为目标进行工程建设,为业主提供最优的产品与服务!我公司各类施工机械设备齐全,储备雄厚。

根据工程实际需要,确保施工需要,满足施工进度和质量要求。

我公司将按照国家建筑工程施工现场标准化管理规定,组织现场文明施工,确保本工程达到文明工地标准。

在工程竣工后的保修期内,我们将定期定时,随时提供优质服务;保修期满后,非属我公司施工原因造成的质量问题,我公司也将全力予以解决,满足业主的一切合理要求。

公司是建筑装修装饰工程专业二级资质企业,具有丰富经验和人才,技术完备的施工队伍,客观上保证了装饰工程的质量和进度的要求。

在综合方面,科学、合理的进行人、机、料的全方位管理,以保证工程的进度和质量。

我们将积极与业主、监理等单位密切配合,真心诚意地接受业主、施工监理在施工全过程中的热忱指导和帮助。

二、编制依据:依据兰宁小区装饰工程招标文件、设计图纸;1、国家、省、市现行的施工、验收规范及质量验评标准;2、《民用建筑设计通则》JGJ37-38;3、《建筑设计防火规范》GBJ16-87(2001年版);4、《民用建筑节能设计标准》JGJ26-95;5、《甘肃省民用建筑节能设计标准》DBJ25-20-97;6、《工程建设标准强制性条文》(房屋建筑部分2002年版);7、《城市道路和建筑物无障碍设计规范》JGJ50-2001;8、《房屋工程质量验收规范》;9、《建筑结构可靠度设计统一标准》GB50068-2001;10、《建筑抗震设防分类标准》GB50223-95;11、《建筑结构荷载规范》GB5009-2001;12、《建筑抗震设计规划》GB50011-2001;13、《建筑地基基础设计规范》GB50007-2002;14、《建筑地基处理技术规范》GB50007-2002;15、《混凝土结构设计规范》GB50007-2002;16、《混凝土结构施工及验收规范》JGJ79-2002;17、《砌体结构设计规范》GB50003-2001;18、《建筑基坑及护技术规程》JGJ120-99;19、《建筑桩基技术规范》JGJ94-94;20、《湿陷性黄土地区建筑规范》GB50025-2004;21、《建筑给水排水设计规范》GBJ50015-2003;22、《建筑灭火器配置设计规范》GBJ50015-2003;23、《给水排水制图标准》GB/T50106-2001;24、《采暖通风与空气调节设计规范》GB50019-2003;25、《全国民用建筑工程设计技术措施暖通空调.动力》(2003年版);26、《民用建筑节能设计标准》JGJ26-95;27、《低压配电设计规范》GB50054-95;28、《供配电系统设计规范》GB50052-95;29、《通用用电设备配电设计规范》GB50054-95;30、《民用建筑电气设计规范》JGJ/T16-92;31、《火灾自动报警系统设计规范》GB50116-98;32、《民用建筑照明设计标准》JGJ16-87;33、《民用建筑照明设计规范》GBJ133-90;34、《建筑物防雷设计规范》GB50057-94(2001年版);35、《建筑及建筑群综合布线系统工程设计规范》GB/T50311-2000第二章工程特点本工程施工工期拟定为 50天。

施工员报材料员材料计划表格

施工员报材料员材料计划表格篇一:施工员用材料计划表格主要劳力需用量计划表基础分部工程施工进度计划表主体分部工程施工进度计划表注:填充墙的砌筑可数层同时同步进入施工,屋面栏杆、栏板也可在砌筑填充墙的时候同时插入施工,这样主体分部施工时间可缩短为100天。

特此说明!轮廓总进度计划表计划施工工期:300天注:①填充墙砌筑可在主体封顶之前插入施工。

②水卫、电气的预埋应在绑扎钢筋时插入施工。

③水卫、电气的安装应在装修阶段插入施工,不得影响土建施工进度。

篇二:施工员、材料员等八大员(1)施工员:(专业划分:土建施工、装饰装修、设(转载于: 小龙文档网:施工员报材料员材料计划表格)备安装、市政工程)在建筑与市政工程施工现场,从事施工组织策划、施工技术与管理、以及施工进度、成本、质量和安全控制等工作的专业人员;(2)质量员:(专业划分:土建施工、装饰装修、设备安装、市政工程。

具体专业划分按照《辽宁省建设工程质量检查员管理办法》辽住建发【XX】51号文件第九条执行)。

在建筑与市政工程施工现场,从事施工质量策划、过程控制、检查、监督、验收等工作的专业人员;(3)安全员:在建筑与市政工程施工现场,从事施工、安全策划、检查、监督等工作的专业人员;(4)标准员:在建筑与市政工程施工现场,从事工程建设标准实施组织、监督、效果评价等工作的专业人员;(5)材料员:在建筑与市政工程施工现场从事施工材料计划、采购、检查、统计、核算等工作的专业人员;(6)机械员:在建筑与市政工程施工现场,从事施工机械的计划、安全使用、监督检查、成本统计核算等工作的专业人员;(7)劳务员:在建筑与市政工程施工现场,从事劳务管理计划、劳务人员资格审查与培训、劳动合同与工资管理、劳务纠纷处理等工作的专业人员;(8)资料员(档案员):在建筑与市政工程施工现场,从事施工信息资料的收集、整理、保管、归档、移交等工作的专业人员。

(1)篇三:材料计划单模板工程公司承揽工程材料计划单工程名称:中海B4地块高温水管网工程工程地点:中海国际社区B4地块材料员:施工员:项目经理:____________ ____ 专工:_ 处长:_________________ 质量管理处:__ 公司分管领导:_____P1 共1页。

室内精装修施工进度计划横道图、网络图(EXCEL)


光
(第三施工段)
电
1
吊顶基层 2
石膏板封闭 3
乳胶漆 4
顶成品金属件安装 5
地面石材及零星铺设 6
梯
外
幕墙钢架预埋施工
幕墙支撑结构施工
幕墙玻璃安装
墙
、
12
13
14
4
~ 5
1、本工程分三个施工段,工序节奏基本同步
层 的 公 共
2、各穿插在装饰中的相关单位请按我方此进度表安排工作
备注
3、固定制成品安装工作较多,所有成品必须在施工前2天进场
卫 生
4、因工期短、成品多,请各单位注意成品保护
踢脚线及零星 13
踢脚线及零星 17
脚手架拆除 15
100 105 110 115 120
地毯铺设 14
成品家具安装 卫生清理
交验
15
16
地毯铺设 18
成品家具安装 卫生清理
交验
19
20
踢脚线及零星 16
墙纸铺设 卫生清理
17
交验 18
XXXX会议中心室内装饰三标段工程施工进度网络图
总工期:120天
施工 范围 项目名称
工期
5
10
15
20
25
30
35
40
45
50
55
60
65
70
75
80
85
90
95
1 层
墙面木基层
成品门及门套安装
墙面成品木饰面、软包安装
入
口
6
7
8
大
堂
前期准
、 4层中餐厅、VIP包厢(第一 备
吊顶基层

酒店客房项目精装修工程施工劳动力计划表 机械计划表 材料计划表

酒店客房项目精装修工程施工劳动力计划表机械计划表材料计划表注1、本计划表是以每班八小时工作制为基础编制的。

2、所有劳务工人为江苏及浙江人员。

装修工程劳动力计划办公大楼室内装修装饰工程单位:人劳动力计划用量表二、劳动了组织措施:施工队伍是决定装饰工程最终效果的最关键因素,为保证本工程的质量,我公司将组织最优秀的施工队伍进场施工。

三、劳动力安全保证措施1、劳动力的管理劳动力的管理是企业管理的重要组成部分,也是工程管理的只要组成部分。

劳动管理的任务是在工程施工过程中,对有关劳动力进行计划,决策、组织、指挥、监督和调度,从而协调职工的工作,充分发挥职工的积极性,不断提高其劳动生产率。

1)充分挖掘劳动资源,合理安全和节约使用劳动力;2)正确执行定额,正确处理国家、集体和劳动者个人的利益关系,充分调动广大职工的积极性;3)编制劳动力使用计划,合理、节约、控制使用劳动力,改善劳动组织,完善劳动的分工和协作关系,制定劳动力调配管理办法、挖掘劳动潜力;4)建立健全劳动定额管理制度,确定合理定额水平,监督劳动定额的使用;5)合理执行工资制度,控制工资限额,搞好工资分配,正确掌握奖惩制度;6)编制劳动计划,确定计划期内劳动力的需要量,随着施工过程的进展合理调整劳动力,保证劳动力的协调和合理使用;2、提供劳动生产率的措施1)开展科学研究,促进技术进步。

全面开展科学研究工作,促进建筑技术的进步。

2)提供管理水平,科学的组织生产。

3)改善劳动组织,建立相应的劳动组织,形成有利于个人的发挥,以及式种之间的分配和协作机制,建立岗位责任制,以促进劳动力生产率的提高。

4)提高职工的科学技术水平和技术熟练程度。

加强职工的文化、技术教育,使所有参加生产的职工都能掌握一定的现代化管理知道和有关的新工艺、新技术、新方法。

劳动力分配计划劳动力分配计划施工高峰期劳动力配制达365人。

劳动力计划表计划投入主要施工机械设备表注:第一批材料进场日期应在材料计划开始使用日期之前进场,后几批材料应根据库存量调整,保证现场施工需要注:第一批材料进场日期应在材料计划开始使用日期之前进场,后几批材料应根据库存量调整,保证现场施工需要。

装饰装修工程进度计划与进度保证措施

装饰装修工程进度计划与进度保证措施装饰装修工程进度计划与进度保证措施提要:加强进度实施:由上述循环过程图不难看出,第一类循环是在进度分析总结的基础上对进度实施的反馈,这就要求根据施工的进度更多精品自报告装饰装修工程进度计划与进度保证措施1工程总进度计划1、进度计划控制原则(1)在保证工程质量的前提下,通过人力、财力、物力的投入。

(2)运用科学的管理方法和先进的机械设备,合理的进行资源分配是本工程进度控制的原则。

(3)本工程由于楼层比较高,所以在进度控制方面需要分段流水施工,每层操作面留下后即可转入下一层的装饰,采取分段流水施工,保证工程按期完成。

2、总进度计划安排(1)根据招标文件要求,本工程具体开工日期为20**年10月1日,工程竣工日期为20**年9月25日,投标工期为100日历天,具体开工日期依据业主发出的书面通知(或合同规定期)为准,施工工期100日历天不变。

(2)施工准备:包括材料准备、机械装备准备、管理系统和人力资源准备、技术准备施工现场临时设施等物资准备以及材料定货等施工准备事情。

2016(3)室内装饰工程施工:按照施工图纸开展放线、定位工作,整个施工过程遵循平面流水装修的施工作业方式,各项工作在施工段的不同施工区同时展开。

(4)施工验收准备:对施工现场进行全面清理、清除面层污染物,协助业主做好验收和交接工作。

(5)竣工验收、退场。

(6)卫生清洁:我公司计划在本工程施工过程中全程进行卫生清洁,施工中做到随做随清工完垃圾清,每天派专人将施工垃圾倾倒到指定地点,防止施工垃圾污染施工场地和已经完成的成品。

2本工程施工进度计划表(见图表)3施工步骤制定原则1、制定合理的施工方案、科学的技术措施,可行的工程进度。

2、组织强有力的项目经理部,运用科学的管理模式进行管理。

3、配备过硬的施工队伍,足够的技术力量,齐全的施工机械。

4、确保物资、材料的供应与各工种的密切配合。

5、合理安排临时设施和制定施工现场文明管理措施。
