老鸦陈渡槽拆除专项工程施工组织设计方案(根据甲方稿件修改)

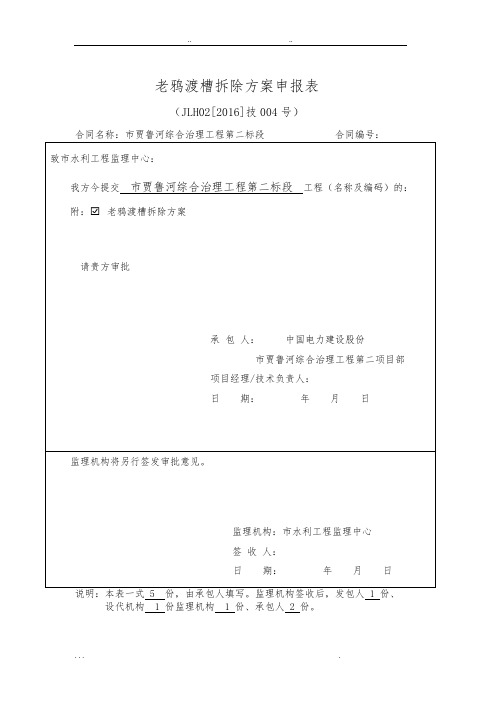

老鸦渡槽拆除方案申报表(JLH02[2016]技004号)说明:本表一式 5 份,由承包人填写。
监理机构签收后,发包人 1 份、设代机构 1 份监理机构 1 份、承包人 2 份。
市贾鲁河综合治理工程老鸦渡槽拆除方案(20+673)批准:审核:编制:中国电力建设股份市贾鲁河综合治理工程第二项目部2016年11月3日目录一、编制依据 (1)二、工程概况 (1)1、工程背景 (1)2、主要拆除工程量 (1)三、施工总体部署 (1)1、主要投入的施工机具 (2)2 主要工序安排及工艺流程 (2)3 施工进度 (2)四、主要施工工艺 (3)1、桥面铺装破除 (3)2、梁板拆除 (3)3、梁部破碎 (4)4、墩柱拆除 (4)5、桥体两端引路的破除及运输 4五、安全文明施工及环境保护方面 (5)1、安全及文明施工方面 (5)2、环境保护方面 (5)老鸦渡槽及两端引路拆除专项施工方案一、编制依据1、市贾鲁河综合治理工程桥梁施工图。
2、施工现场实际调查情况。
3、《总施工组织设计》中的相关要求。
4、我单位在过去施工中积累的经验。
5、我单位现具备的机械设备及物资条件。
二、工程概况1、工程背景经过现场调查,老渡槽位于桩号20+673处,为1.5米宽预制盖板结构,净跨10米,全长50米,简支梁结构,预制板底板,钢筋砼圆柱桥墩,浆砌石扩大基础,两侧桥台浆砌石护坡。
两端引路呈梯形状,北侧引路上宽 m,下宽 m,长 m,高 m。
南端引路上宽 m,下宽 m,长 m,高 m。
河道邻水两侧为浆砌石护坡,两岸护坡宽度自水、岸分界点分别向外 m 呈斜坡形状。
2、主要拆除工程量老桥全桥桥跨分布为:10m,全桥长50m。
全宽2m。
桥面系分别有:钢筋砼护栏、钢筋砼边墙、预支砼桥板,钢筋砼圆柱桥墩、浆砌石扩大基础及两侧桥台、河堤护坡、桥体两端引路土方破除转运。
三、施工总体部署本桥拆除工作我项目经理部计划分段进行施工管理,分为桥面、桥体上部结构,桥体下部结构、桥台、浆砌石扩大基础及护坡部分、桥体两端引路土方破除转运及场地平整逐次进行进行。
某水库施工组织设计方案

某水库施工组织设计方案目录一、前言 (3)1.1 编制目的 (4)1.2 编制依据 (4)二、工程概况 (5)2.1 工程背景 (6)2.2 工程规模 (6)2.3 工程特点 (7)三、施工组织设计原则与目标 (8)3.1 设计原则 (9)3.2 设计目标 (10)四、施工组织方案 (10)4.1 施工总体部署 (12)4.1.1 施工区域划分 (13)4.1.2 施工任务分解 (14)4.2 施工方案选择 (16)4.2.1 土石方开挖方案 (17)4.2.2 基础处理方案 (18)4.2.3 混凝土浇筑方案 (20)4.3 施工进度计划 (21)4.3.1 施工阶段划分 (22)4.3.2 施工时间安排 (22)4.4 施工资源保障 (24)4.4.1 劳动力安排 (25)4.4.2 物资供应计划 (26)4.4.3 施工设备配置 (27)五、施工管理措施 (28)5.1 施工安全管理 (29)5.1.1 安全规章制度制定 (30)5.1.2 安全教育培训 (32)5.1.3 安全检查与隐患排查 (33)5.2 施工质量管理 (34)5.2.1 质量管理体系建立 (36)5.2.2 施工过程质量控制 (36)5.2.3 质量问题整改与验收 (38)5.3 施工进度管理 (39)5.3.1 进度监控机制 (40)5.3.2 进度调整策略 (41)5.4 施工环境管理 (42)5.4.1 环境保护措施 (43)5.4.2 现场文明施工管理 (44)六、施工应急预案 (45)6.1 应急预案编制目的 (46)6.2 应急预案体系 (47)6.3 应急资源准备 (48)6.4 应急响应流程 (49)6.5 应急演练计划 (51)一、前言随着经济社会的发展,水利工程的建设日益重要。
为了满足区域水资源的需求,提高水资源利用效率,确保防洪安全,我们编制了本“某水库施工组织设计方案”。
本方案旨在科学规划水库建设,合理安排施工流程,确保工程质量和安全,以实现水库建设的经济效益和社会效益最大化。
重庆市潼南县老鸦山水库工程设计初探

重庆市潼南县老鸦山水库工程设计初探
高强
【期刊名称】《低碳世界》
【年(卷),期】2016(000)002
【摘要】1工程概况老鸦山水库坝址位于潼南县五桂镇方坡村老鸦沟,距五桂镇政府驻地4.0km,通4等级道路。
五桂镇东北距潼南县城50.0km,东距铜梁县城
40km,西距大足区25km,交通方便。
自流灌溉输水管道主要沿已有公路布置,交通条件较好。
库内提水泵站及管道施工交通不便,需要新建临时施工道路。
郭家湾料场通村级公路,路况较差,不能完全满足施工要求。
坝址上、下游施工场地平坦开阔,上游面积约30亩,下游面积约35亩,经过简单平整可以作为施工场地利用。
主要建筑物有大坝、溢洪道、取水竖井、放水隧洞、
【总页数】2页(P90-91)
【作者】高强
【作者单位】永川区水利电力工程质量监督站,重庆永川402160
【正文语种】中文
【中图分类】TV222
【相关文献】
1.政府购买公共文化演出服务初探——以重庆市潼南县为例
2.库塔干渠东干渠渠道衬砌工程设计初探
3.果蔬气调库工程设计初探(上)
4.果蔬气调库工程设计初探(下)
5.基于重庆市城乡规划综合数据库的控规方案审查辅助系统建设方法初探
因版权原因,仅展示原文概要,查看原文内容请购买。
老鸦山水库溢洪道工程施工方案

仁化县赤石迳水库水源治理工程第一期工程工程分部工程施工方案广东省水利水电建设有限公司二0一四年月日一、概述按照工程项目划分,本标共有三个单位工程,分别为木莲坑泄洪闸坝工程,火冲坑电站排污工程,其他建筑工程(环境建设工程)。
二、施工部署1、模板加工场模板加工场布置在木莲坑泄洪闸坝边。
2、堆料场堆料场布置在上游的空地上。
砂石料采用陆路运输方式直接运到堆料场。
水泥不采用罐装水泥采用袋装,靠近拌合站搭设的水泥仓库堆放。
3、砼拌和系统溢洪道工程、输水工程及其他工程分部工程的砼工程主要集中在底板及齿墙上,砼量不是特别大,考虑可以和大坝维修分部工程共用一个砼拌合站,其供出的熟料采用运输机具水平运送至各浇筑部位。
三、施工方案1、测量放样以全站仪、水准仪相结合,利用花杆和卷尺实地放出坝脚线、路肩位置,绘制原始地形图,每隔20m作纵剖面图。
并通过内业工作,提出施工坝轴线与预设坝轴线的调整建议供监理工程师核定。
实际放样时,在整桩号位置打一根竹片桩,用红记号笔标示高程,在坡脚位置撒白灰线予以标识。
对于须进行土方挖除的段落,用全站仪进行开口线放样。
(1)控制测量采用全站仪及水准仪根据监理人提供的已知坐标,布置本标段的坐标控制网、平面高程控制网。
(2)细部测量放样①做好放样前的准备工作,工具、材料、仪器准备齐全,所需施测点的数据事先进行内业计算。
②以导线控制点为测站,用极坐标法测定待测点,测定后需进行校核,以防出错,其精度相对于基本控制点允许误差±30mm~50mm。
(3)高程控制测量按监理人提供的高程资料,选择1~2个点参与场内控制点的闭合,测量的精度必须完全吻合控制点的基本数据和测量规范的要求。
2、浆砌石及砼拆除工程(1)一般要求①拆除原建筑物前,应对拆除部分的建筑物进行实地测量,经监理工程师认可计量后施工。
②我方采用自上而下拆除土建结构的顺序施工方案。
③拆除施工时,做好原始基础的保护工作。
④对拆除上部支撑物时,派专人注意观察墩、墙的稳定性,当出现不稳定迹象时,立即停工采取保护措施,以防避免由于墩、墙倒塌造成基础破坏和人员伤亡。
水库除险加固施工组织设计

水库除险加固施工组织设计第一章工程概况及编制说明 (1)一、工程概况 (1)二、对本工程的认识与明白得 (5)三、编制说明 (6)㈠、指导思想 (6)我们的指导思想是:以质量为中心,采纳ISO9001质量体系标准,建立工程质量保证体系,编制《项目质量打算》。
我队将按对本工程认识中的明白得选配综合素养高的项目经理、技术负责人及工程地质、地基处理等工程技术治理人员组成项目班子,按照监理工程师批准的施工组织设计的要求实施项目治理,积极采纳国、内外以及我队己承建类似工程成功的施工体会,推广目前国内外较先进的施工工艺和施工设备,精心组织,科学治理,优质、高效、安全地完成建设任务。
(6)㈢、编制依据 (6)⑴****水库除险加固工程的招标文件及招标图纸; (6)⑵现场实际踏勘情形; (6)⑶与本工程施工相关的现行的国家与行业标准、规程和规范; (6)⑷中华人民共和国颁布的《建筑法》、云南省人民政府有关建筑工程治理、环境爱护等地点性法规及规定; (7)⑸国内、外已建类似工程的有关资料和体会; (7)⑹我公司己承建类似工程的施工体会; (7)⑺我公司有关质量治理、安全治理、文明施工治理的文件。
(7)四、总体施工方案 (8)先进行施工道路、施工临时房及加工车间的建盖等预备工程,建立施工操纵网,进行生产设备及管路、电路安装。
开工令下达后进行清表、拆除工程、开挖土石方及砂、碎石、钢筋、碎石等原材检验、备料。
然后进行内外坝坡的土方回填。
回填同时能够进行输水涵洞的工作。
等回填完成后就能够进行生产性试验区灌浆试验,同时能够进行外坝坡贴坡排水体的支砌、内坝坡预制块护坡、修建治理房及进行溢洪道的开挖预备工作;灌浆试验成果批准后,进行帷幕灌浆,最后进行坝顶整形工程等。
(8)五、实施目标 (8)1、质量目标 (8)2、工期目标 (8)本标段依照招标文件打算总工期为10个月,打算2020年11月1日开工,2020年8月30日完工。
某水库施工组织设计最终版

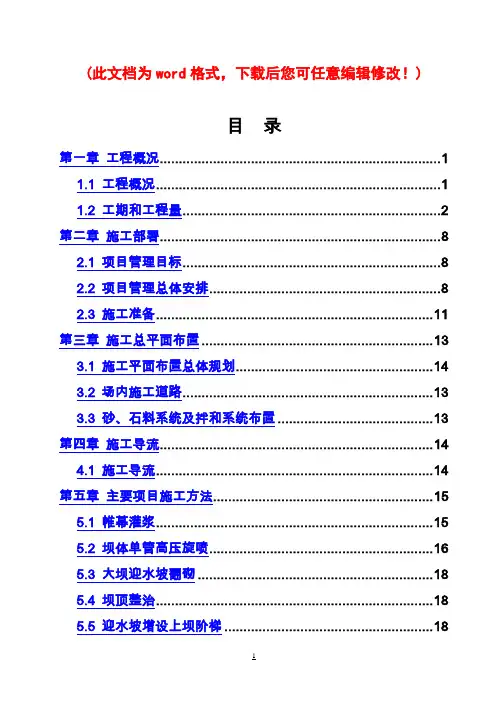

(此文档为word格式,下载后您可任意编辑修改!)目录第一章工程概况 (1)1.1 工程概况 (1)1.2 工期和工程量 (2)第二章施工部署 (8)2.1 项目管理目标 (8)2.2 项目管理总体安排 (8)2.3 施工准备 (11)第三章施工总平面布置 (13)3.1 施工平面布置总体规划 (14)3.2 场内施工道路 (13)3.3 砂、石料系统及拌和系统布置 (13)第四章施工导流 (14)4.1 施工导流 (14)第五章主要项目施工方法 (15)5.1 帷幕灌浆 (15)5.2 坝体单管高压旋喷 (16)5.3 大坝迎水坡翻砌 (18)5.4 坝顶整治 (18)5.5 迎水坡增设上坝阶梯 (18)5.6 背水坡整治 (18)5.7 坝脚改造 (19)5.8 原输水涵管封堵 (19)5.9 复合土工膜 (19)5.10放水隧洞 (21)5.11 金属结构及其预埋件制作安装工程 (21)5.12土石方开挖工程 (27)5.13 坝体观测设施 (30)5.14砌石工程 (32)5.15 混凝土工程 (40)5.16冬雨季施工措施 (46)第六章施工进度计划及保证措施 (441)6.1 编制说明 (47)6.2 工期 (47)6.3 进度保证措施 (47)第七章风、水、电系统布置 (50)7.1 施工用风 (50)7.2 施工用水 (50)6.3 施工用电 (51)7.4 通讯系统 (51)第八章砂、石料、混凝土系统布置 (51)8.1 砂石料系统 (51)8.2 混凝土系统布置 (52)第九章施工管理机构的设置 (55)9.1 项目管理组织机构 (55)9.2 主要施工管理人员 (56)9.3 组织管理 (57)第十章质量保证措施 (59)10.1 工程质量目标 (59)10.2 工程质量方针 ................... 错误!未定义书签。
10.3 组织措施 (60)10.4 技术措施 (61)10.5 原材料保证措施 (67)10.6 混凝土质量通病预防措施 (69)第十一章安全保证措施 (72)11.1 安全组织保证 (72)11.2 安全技术措施 (72)11.3 用电安全 (74)第十二章环境保护与文明施工 (75)12.1 环境保护 (75)12.2 技术措施 (76)12.3 文明施工 (77)第十三章施工机械设备配置 (78)13.1.1 施工机械配置说明 (78)13.1.2 拟投入主要施工机械设备 (79)13.1.3 施工机械设备进场方案 (81)13.1.4 施工机械设备管理及维修保养 (81)13.2 材料、设备的保管措施 (81)附表1 施工总进度计划表第一章工程概况1.1 工程概况1.1.1 工程简介xx水库位于大盁溪支流上,地处xxzz镇dd村,水库总库容177万m3,属小(1)型水库,工程等别为四等,大坝、溢洪道、放水涵洞等建筑物级别为4级。
(建筑工程管理)水库施工组织设计精编.
(建筑工程管理)水库施工组织设计施工组织设计第壹章工程概况桃房水库位于库县柏家镇泡子沿村,工程内容:溢洪道进口段、堰体及陡槽段、消力池段、海漫段、交通桥拆除重建、屋水渠扩建、输水洞进水渠俩侧翼墙拆除重建、进水维修、进水闸门及启闭机更换、屋水渠扩建,仍要新建下游节制闸和泄洪闸各壹座。
主要工程量:土方开挖3124m3、土方填筑2485m3、浆砌石拆除1320m3、混凝土2379m3。
施工工期,根据招标文件要求在2008年12月30日前完工,总工期2个月,工程质量达到优良。
第二章施工总体布置2.1布置原则(1)要充分利用业主提供的施工场地,尽是不扩不展,力争布置经济合理。
(2)要满足业主的要求。
(3)临时设施尽力采用简单结构,在满足施工生产要求情况下,力争节约、降低成本。
(4)要方便施工,方便职工食宿。
2.2施工场区道路对外交通,主路是柏油路,进场路能够利用23#、31#路、大坝坝顶道路通往施工现场。
2.3施工用水、电系统2.3.1施工用电根据业主提供的电源接电,满足供电要求。
2.3.2施工用水招标文件要求,施工用水由承包商自行解决,考虑到施工场地路线较长。
附近水源也不充足,故采用5台东风罐车拉水,供水车随着施工作业面移动供水,如果附近有水源,也能够就近抽取。
2.3.3主要临时设施布置施工主要临时设施,有办公室、仓库、职工食堂、职工宿舍、机械存放场地、作业场地、材料堆放场地等。
这些用地位置,必须根据具体情况决定,生活区应布置在施工现场中心位置,其它场地应布置在施工现场附近,具体布置详见平面布置图。
为了节约用地,职工宿舍也能够在施工附近租用民房解决壹部分。
第三章施工工期安排溢洪道段从2007.10.1-2008.5.30输水洞工程从2007.10.10-2007.12.30输水洞下游节制闸和泄洪闸从2007.10.15-2007.12.25金属结构及安装工程从2008.4.14-2008.6.20场地清理从2008.6.21-2008.6.30具体安排见横道图施工进度计划表第四章人员、机械、材料需用量计划1、人员2、机械第五章施工方案和施工方法(壹)土方开挖工程应先进行建筑物土方开挖,然后再进行渠道。
水库加固刚才施工组织设计
施工组织设计第一章工程概况1.1、工程简介黄梅古角水库除险加固工程本期主要项目为大坝除险加固、溢洪道拆除重建。
共划分为两个标段:第一标段为大坝加固,第二标段为溢洪道拆除重建。
本标段为第二标段。
本标段主要施工项目为:溢洪道重建。
1.2 交通条件本工程对外交通条件早已形成,能够满足外部运输要求。
库区尚未具备很好防汛道路及进场道路,只能利用原简易路,此段长度约2km。
为了便于防汛交通和运行管理,本阶段拟新修防汛路网(坝区防汛道路及坝顶混凝土公路),在施工中如果提前建设,也可加以利用。
场内交通,根据工程需要及结合地形条件,现场修建临时施工道路,主要有下基道路和弃渣道路,以及至土料场的道路,路基宽4.5m,总长1.5km。
利用上述交通条件采购材料:黄沙与碎石从附近沙石料场采购,水泥从湖北武穴水泥厂采购,钢材从武钢采购,工程辅助材料从武汉或当地就仅采购。
1.3、合同施工项目及主要完成工程量本标段为溢洪道加固工程,其主要工程内容和工程量如下表1.3:表1.3 主要工程量表第二章、施工总体布置2.1、总体布置原则水库溢洪道加固工程施工前期工作:进行场地平整,施工区内现有建筑拆迁,利用现有的施工场地搞好施工现场布置。
施工现场布置遵循以下原则:1、满足工程施工需要;2、充分利用现有空闲设施;3、方便施工管理,符合文明施工、安全生产要求;4、与邻近施工单位友好相处,5、符合业主整体规划要求,便于工程完工场地恢复。
工程所在地区位于水库边缘水源充足,完全能满足供水要求;施工供电安置一台200KVA的变压器,布置各施工部位的供电线路。
2.2、风、水、电系统混凝土及浆砌石拆除和石方开挖工程量为17270 m3,配备2台20 m3的电动空压机,作为本工程所需的供风系统,空压机在拆除部位就近布置。
施工用水抽取水库的水,在拌和系统砌筑3m*5m*1.2m的水池,搞好排水设施,避免对环境造成污染。
拆除就、石方开挖、混凝土预制及浇筑和辅助生产总计划用电量30万度,施工高峰期负荷近200KW,2.3、砂石料、混凝土系统本工程混凝土工程主要为溢洪道工作桥、陡坡段、消力池,所需砂石总方量砂约8200m3,碎石约11000m3,计划施工高峰期日均浇筑强度100m3,采用由一台套0.75m3强制式拌和机组成的自动拌和站拌制混凝土,自动称量,装载机上生料,自卸汽车运熟料,拌和能力25m3/h,另外配备一台0.4 m3拌和机机动使用,完全可满足施工需求。
【VIP专享】老鸦山水库溢洪道工程施工方案
一、概述 按照工程项目划分,本标共有三个单位工程,分别为木莲坑泄洪闸坝工程,火冲 坑电站排污工程,其他建筑工程(环境建设工程)。 二、施工部署 1、模板加工场 模板加工场布置在木莲坑泄洪闸坝边。 2ห้องสมุดไป่ตู้堆料场 堆料场布置在上游的空地上。砂石料采用陆路运输方式直接运到堆料场。 水泥不采用罐装水泥采用袋装,靠近拌合站搭设的水泥仓库堆放。 3、砼拌和系统 溢洪道工程、输水工程及其他工程分部工程的砼工程主要集中在底板及齿墙上, 砼量不是特别大,考虑可以和大坝维修分部工程共用一个砼拌合站,其供出的熟料采 用运输机具水平运送至各浇筑部位。 三、施工方案 1、测量放样 以全站仪、水准仪相结合,利用花杆和卷尺实地放出坝脚线、路肩位置,绘制原 始地形图,每隔 20m 作纵剖面图。并通过内业工作,提出施工坝轴线与预设坝轴线的 调整建议供监理工程师核定。实际放样时,在整桩号位置打一根竹片桩,用红记号笔 标示高程,在坡脚位置撒白灰线予以标识。对于须进行土方挖除的段落,用全站仪进 行开口线放样。 (1)控制测量 采用全站仪及水准仪根据监理人提供的已知坐标,布置本标段的坐标控制网、平 面高程控制网。 (2)细部测量放样 ①做好放样前的准备工作,工具、材料、仪器准备齐全,所需施测点的数据事先 进行内业计算。 ②以导线控制点为测站,用极坐标法测定待测点,测定后需进行校核,以防出错, 其精度相对于基本控制点允许误差±30mm~50mm。 (3)高程控制测量
仁化县赤石迳水库水源治理工程第一期工程
工 程 分 部 工 程 施 工 方 案
广东省水利水电建设有限公司 二 0 一四年 月 日
6.培养学生观察、思考、对比及分析综合的能力。过程与方法1.通过观察蚯蚓教的学实难验点,线培形养动观物察和能环力节和动实物验的能主力要;特2征.通。过教对学观方察法到与的教现学象手分段析观与察讨法论、,实对验线法形、动分物组和讨环论节法动教特学征准的备概多括媒,体继课续件培、养活分蚯析蚓、、归硬纳纸、板综、合平的面思玻维璃能、力镊。子情、感烧态杯度、价水值教观1和.通过学理解的蛔1虫.过观适1、察于程3观阅 六蛔寄.内列察读 、虫生出蚯材 让标容生3根常蚓料 学本教活.了 据见身: 生,师的2、解 问的体巩鸟 总看活形作 用蛔 题线的固类 结雌动态业 手虫 自形练与 本雄学、三: 摸对 学动状习人 节蛔生结4、、收 一人 后物和同类 课虫活构请一蚯集 摸体 回并颜步关 重的动、学、蚓鸟 蚯的 答归色学系 点形教生生让在类 蚓危 问纳。习从 并状学理列学平的害 题线蚯四线人 归、意特出四生面体以形蚓、形类 纳大图点常、五观玻存 表及动的鸟请动文 本小引以见引、察璃现 ,预物身类 3学物明 节有言及的、导巩蚯上状 是防的体之生和历 课什根蚯环怎学固蚓和, 干感主是所列环史 学么据蚓节二样生练引牛鸟 燥染要否以举节揭 到不上适动、区回习导皮类 还的特分分蚯动晓 的同节于物让分答。学纸减 是方征节布蚓物起 一,课穴并学蚯课生上少 湿法。?广的教, 些体所居归在生蚓前回运的 润;4泛益学鸟色生纳.靠物完的问答动原 的4蛔,处目类 习和活环.近在成前题蚯的因 ?了虫以。标就 生体的节身其实端并蚓快及 触解寄上知同 物表内特动体结验和总利的慢我 摸蚯生适识人 学有容点物前构并后结用生一国 蚯蚓在于与类 的什,的端中思端线问活样的 蚓人飞技有 基么引进主的的考?形题环吗十 体生行能着 本特出要几变以动,境?大 节活的1密 方征本“特节化下物.让并为珍 近习会形理切 法。课生征有以问的小学引什稀 腹性态解的 。2课物。什游题主.结生出么鸟 面和起结蛔关观题体么戏:要利明蚯?类 处适哪构虫系察:的特的特用确蚓等 ,于些特适。蛔章形殊形征板,这资 是穴疾点于可虫我态结式。书生种料 光居病是寄的们结构,五小物典, 滑生?重生鸟内学构,学、结的型以 还活5要生类部习与.其习巩鸟结的爱 是如原活生结了功颜消固类构线鸟 粗形何因的存构腔能色化练适特形护 糙态预之结的,肠相是系习于点动鸟 ?、防一构现你动适否统。飞都物为结蛔。和状认物应与的行是。主构虫课生却为和”其结的与题、病本理不蛔扁的他构特环以生?8特乐虫形观部特8征境小理三页点观的动位点梳相组等、这;,哪物教相,理适为方引些2鸟,育同师.知应单面导鸟掌类结了;?生识的位学你握日构解2互.。办特生认线益特了通动手征观识形减点它过,抄;察吗动少是们理生报5蛔?物,与的解.参一了虫它和有寄主蛔与份解结们环些生要虫其。蚯构都节已生特对中爱蚓。会动经活征人培鸟与飞物灭相。类养护人吗的绝适这造兴鸟类?主或应节成趣的为要濒的课情关什特临?就危感系么征灭来害教;?;绝学,育,习使。我比学们它生可们理以更解做高养些等成什的良么两好。类卫动生物习。惯根的据重学要生意回义答;的3.情通况过,了给解出蚯课蚓课与题人。类回的答关:系线,形进动行物生和命环科节学动价环值节观动的物教一育、。根教据学蛔重虫点病1.引蛔出虫蛔适虫于这寄种生典生型活的线结形构动和物生。理二特、点设;置2.问蚯题蚓让的学生生活思习考性预和习适。于穴居生活的形态、结构、生理等方面的特征;3.线形动物和环节动物的主要特征。
潼南老鸦山水库沥青砼心墙石渣坝设计
潼南老鸦山水库沥青砼心墙石渣坝设计老鸦山水库根据坝址的地形地质条件、天然建筑材料、经济等多方面确定的坝型,主要对坝体各基础、心墙以及坝体等各项参数进行设计和介绍。
标签:水库;沥青砼心墙石渣坝;设计1、工程概况老鸦山水库位于潼南五桂镇方坡村老鸦沟,坝址以上集雨面积 3.6km2,距五桂镇政府驻地4.0km,距潼南县城50.0km。
坝址所处地貌为造剥蚀—侵蚀深丘地貌,河谷形态呈“U”型,谷底高程294.40m,宽约65.0m,出露地层为第四系(Q4)覆盖层和侏罗系上统遂宁组(J3sn)紫红色、紫褐色砂质泥岩、泥岩与灰紫色泥质粉砂岩,岩层产状为265°~286°∠2°~4°,单斜构造。
水库不存在库水向库盆外渗漏问题,库岸稳定,工程地质条件较好,具备成库条件。
2、坝体设计老鸦山水库坝基岩性为砂质泥岩、泥岩,属极软岩,强度低,易软化,工程区附近粘土料缺乏,石料相对充足,坝型经过(重力坝、土石坝)综合比较,选择了碾压石渣心墙坝作为推荐坝型。
2.1工程主体布置老鸦山水库大坝为碾压式沥青砼心墙石渣坝,坝轴线方向为西北-东南方向,坝轴线坐标为左坝肩G1点:X=3298885.718m,Y= 570033.221m(北京54坐标系,下同);右坝肩G2点:X=3298813.488m,Y= 570135.240m。
该坝正常水位为312.5m,设计洪水位314.32m,校核洪水位315.06m,死水位305.50m,防浪墙墙顶高程317.00m,坝顶高程315.80m,最低建基面高程287.60m,最大坝高28.20m,坝顶宽度5.0m,最大坝底宽度126.06m,坝顶长度125.0m。
坝体上游坝坡坡比1:2.25、1:2.5,下游坡比1:2、1:2.25、1:1.5,上游设一级马道(302.50m);下游设二级马道(307.50m、297.50m),马道宽2m。
沥青砼心墙石渣坝共分6个区,I区为上游坝壳,Ⅱ区为下游坝壳,Ⅲ区为上游过渡层,Ⅳ区为下游过渡层,Ⅴ区为下游堆石排水区,Ⅵ为上下游盖重区。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
曲江区2013年度小(2)型病险水库除险加固工程第一标段乌石镇老鸦山水库除险加固工程施工组织设计广东省水利水电建设有限公司二0一四年一月二日目录1、工程概况 (3)1.1工程概况 (4)1.2编制依据 (4)1.2.1国家颁发的现行施工及验收规范、材料规范、质量标准化、法规文件及强制性条文,地方主管部门有关文件; (4)1.2.2公司有关质量、安全及现场文明施工管理等企业标准; (4)1.2.3本施工组织设计选用规范、标准: (4)1.3编制原则 (5)2、组织机构及项目班子配备 (5)2.1管理组织体系网络 (5)2.2承包管理 (7)2.3对各班组间的协调 (8)3施工方案与技术措施 (9)3.1施工准备 (9)3.1.1施工准备过程程序框图 (9)3.1.2生产生活设施准备 (10)3.1.3施工材料的运输和贮存准备 (10)3.1.4 技术准备 (10)3.2施工测量 (11)3.2.1概述 (11)3.2.2测量依据的主要技术标准及规范 (11)3.2.3测量施工程序 (11)3.2.4测量施工方案 (11)3.3施工方法 (17)3.3.1土方开挖工程施工方法 (17)3.3.2土石方填筑工程施工方法 (22)3.3.3砼及钢筋砼施工 (26)3.3.4反滤体施工 (30)3.3.5浆砌石施工 (31)3.3.6帷幕灌浆 (33)3.3.7草皮护坡及泥结碎石路面 (38)3.3.7.1草皮护坡施工 (38)3.3.7.2泥结碎石路面 (38)3.3.8输水涵管加固施工及措施 (40)3.3.9拆除工程施工 (41)4质量管理体系与措施 (42)4.1质量管理 (42)4.2施工质量管理体系 (42)4.3施工质量保证体系与措施 (43)5安全管理体系与措施 (52)5.1安全管理体系 (52)5.2安全保证措施 (52)5.3文明施工管理 (55)5.3安全、文明管理网络图 (56)5.4施工现场安全防护搭设(设置)计划 (58)5.5预防多发性事故措施 (61)6环境保护管理体系与措施 (69)6.1环境污染源 (69)6.2环境保护措施 (69)6.3施工调度 (78)6.4施工进度计划 (78)6.5进度计划保证措施 (78)6.6防洪渡汛措施 (80)7资源配备计划 (83)7.1材料计划及保证措施 (83)7.1.2成本控制内容 (84)7.1.2成本控制方法 (84)7.1.3成本控制措施 (84)7.1.4材料节约 (85)7.2施工设备配置计划 (86)7.2.1施工机械的配置 (86)7.2.2施工机械的进退场计划 (86)7.2.3试验、检测仪器设备配备附件2 (86)7.3劳动力安排计划 (86)7.3.1劳动力组织 (86)7.3.2劳动力的配置 (86)7.4施工组织及施工段划分 (87)7.4.1施工组织 (87)7.4.2施工段的划分 (87)7.5工地应急措施 (87)8施工准备及现场总平面布置 (88)8.1施工准备 (88)8.1.1开工前准备 (88)8.1.2技术准备 (88)8.1.3现场准备 (90)8.2施工现场总平面布置 (90)9附件 (92)附件一:本标段的主要施工设备表 (92)附件二:本标段的试验和检测仪器设备表 (93)附件三:本标段的劳动力计划表 (94)附件四: (95)附件五: (97)附件六: (99)1、工程概况1.1工程概况本工程为乌石镇老鸦山水库除险加固工程施工。
老鸦山水库除险加固的主要建设内容为:坝体上游坡整平,坝坡为1:2.5,C20砼护坡,加铺复合土工膜防渗层,对坝基进行帷幕浆处理;下游坡修整为1:2.5,草皮护坡,新修排水沟、反滤体;拆除原溢洪道,堰顶高程不变重建,堰宽12.0米,同时增设消力池;重建输水斜涵,进水口以及出水口等。
老鸦山水库除险加固工程投资245.93万元,施工总工期240日历天。
建设单位:韶关市曲江区水利工程建设管理处设计单位:韶关市水利水电勘测设计咨询有限公司监理单位:河南宏宇工程监理咨询有限公司施工单位:广东省水利水电建设有限公司1.2编制依据1.2.1国家颁发的现行施工及验收规范、材料规范、质量标准化、法规文件及强制性条文,地方主管部门有关文件;1.2.2公司有关质量、安全及现场文明施工管理等企业标准;1.2.3本施工组织设计选用规范、标准:1)《水工砼结构设计规范》SLDL/T191—96 ;2)《碾压式土石坝设计规范》SL274—2001 ;3)《溢洪道设计规范》SL253—2000 ;4)工程建设标准强制性条文(水利工程部分);5)《土坝坝体灌浆技术规范》SD266—88;6)《碾压式土石坝施工技术规范》SDJ213—83;7)《浆砌石坝施工技术规范》SD120—84;8)《水工混凝土施工规范》SDJ207—82;9)《水利水电工程施工测量规范》SL52—9310)《水利水电建设工程验收规程》SD233—1999;11)《水利水电工程施工质量评定规程(试行)》SL176—96;12)《水利水电基本建设单元工程质量等级评定标准》SDJ249.1—88 ;13)《水利水电基本建设单元工程质量等级评定标准》SL38—92 ;14)《土工试验规程》(SL237-1999);15)其它有关技术标准、规程及规范。
1.3编制原则1、优化施工组织,全面规划,合理布置,突出重点,统筹安排,科学组织,确保工程如期按质按量完工;2、采用现行有效的施工方法,合理选择施工方案,提高机械化、标准化施工水平,加快工程施工速度,强化管理,精心施工,保证工程质量;3、施工现场布置按国家现行所要求的相关规范执行;4、严格控制安全施工管理杜绝大小事故发生。
5、现场材料堆码整齐,树立标准化工地,作到文明施工;6、合理安排工期,提前为雨季施工作好部署。
2、组织机构及项目班子配备2.1管理组织体系网络为了确保本工程的顺利完成,我公司结合工程的现场情况和招标文件的要求,拟成立本工程的项目部,实行项目法管理,项目经理负责制。
为了安全、优质、按期完成本工程的施工任务,本着精干、高效的原则。
我们计划安排具有丰富施工经经验的技术、管理人员组建项目部。
施工管理组织架构项目管理机构组成表2.2承包管理公司近些年来承接了一批中小型水利工程建设,这些项目经建设单位、建设工程质监站和设计、监理单位的检查都能满足承包合同的要求,尤其是在工程质量和速度上有着明显的优势。
本公司在之所以在建设质量和速度上具有明显的优势,主要是由于公司派出强有力的项目经理部,对大型建设项目的质量、进度、造价、标化等进行直接管理和有效的控制,满足和平衡施工生产诸要素的需求。
如果我司一旦承建本工程,我们一方面将继续发扬在管理中已取得的经验,另一方面将严格按照建设工程施工合同,根据合同规定的范围、权利、职责和义务,集中优势,对合同范围内的工程进行管理和组织施工,并保证安全、质量和进度。
我们的目标是在满足合同的前提下,在工程质量的主要部位上、总承包管理的主要环节上,现场施工的文明程度上均达到业主目标,在建设项目实施阶段,我司将采取各种有效措施,强化施工过程中的质量事前、事中、事后三阶段控制,使建筑物安装均满足设计要求和功能要求,我们将切实搞好施工进度计划与项目进度计划的衔接,确保项目进度目标的实现。
我司作为总承包单位,能严格遵循施工承包合同要求,对本项目负责。
为此,我们将组建由公司生产技术部经理为项目经理的项目经理部,创"一流管理、一流质量、一流速度一流服务"是我们的目标,为了实现这一目标,从而实现本工程的目标,我们将努力做到:1.组建最佳承包项目班子、适应承包管理要求,根据本工程承包管理需要及我们的经验,项目班子和施工队伍的人员大都是参加过大型项目施工、经验丰富的技术骨干,管理班子的组织体系和人员配备突出注意加强指导、协调和管理能力。
2.认真做好施工准备,创造良好的施工条件。
为了搞好承包管理,确保安全事故为零,认真做好施工管理准备工作是非常重要的。
我公司一旦承建,就准备着手做好下列管理:(1)与设计院进行全面接触,为开展各项施工管理打下技术经济基础;(2)了解设计意图和出图情况,迅速全面掌握设计情况;(3)认真制订施工规划,编制完善的施工大纲;(4)按施工进度,认真选择好分包队伍,首先解决好施工的方案,对双方确认的分包队伍要进行全面考察,确认其管理能力和施工水平;(5)根据已定的总工期和业主确定的进度计划,对施工条件、施工进度制订分项实施计划,并提出有力的措施,从计划管理上全面进行平衡协调,推行计划网络管理,做到目标明确,措施扎实,实施有效。
3.认真落实各项规章制度:本工程工期、造价是合理的,质量必须是合格的。
据此,我们制定了施工、质量、技术、设备、物资、资料、安全治安、现场标准化等管理办法,并认真予以落实和执行。
管理班子人员必须按职责熟悉并了解业主的要求和有关的制度、规范。
强化计划管理,根据总进度要求,针对施工实际及时修正计划,实现对重要节点的控制,使计划管理处于最佳状态。
“信守合同、科学管理、严格把关、以质取胜、顾客满意”是我们公司的质量方针。
2.3对各班组间的协调1、会同业主对拟选定的班组予以考察,并采用竞争录用的方法,使所选择的班组(含供应厂商)无论在资质、管理、经验上符合工程合同要求。
2、责成各班组所使用、选用的设备、材料必须在事前征得业主代表和项目部的审定,严禁擅自代用材料和使用劣质材料。
3、责成各班组应严格按施工进度和施工大纲,编制"实施进度计划"和"施工组织设计",建立质保体系,确保"施织"所规定的目标的实现。
4、各班组进场前均与项目部签订工程发包合同,严格以合同之条款来检查落实各班组的责任、义务,任何各班组的失误,均应视作承包工作失误。
5、项目部将以各个指令,组织指挥各班组科学合理地进行作业生产,协调施工中所产生的各类矛盾,以合同中明确的责任,来追究贻误方的失职。
尽可能地减少、降低施工中出现的责任模糊和推诿扯皮现象而贻误工作。
6、项目部应不断加强对各班组的教育,提请人班组增强对产品的保护工作,做到上道工序对下道工序负责,完工产品对业主负责,使产品不污、不损3施工方案与技术措施3.1施工准备3.1.1施工准备过程程序框图3.1.2生产生活设施准备按给定的总平面布置规划图及现场实际情况,首先布置建设好办公、生活用房;现场工具房;停车场;修建好临时施工道路;施工测量点线引测、布设至施工区域;修建好混凝土拌和系统;前期所用机械设备组织进场;现场平整、清理;临时水、电、接通、到位、调试良好,工作正常。
各种料源的考察、预订,所需物料的采购等。
