铝格栅吊顶施工技术方案

合集下载

金属格栅和铝格栅吊顶施工方法

金属格栅和铝格栅吊顶施工方法

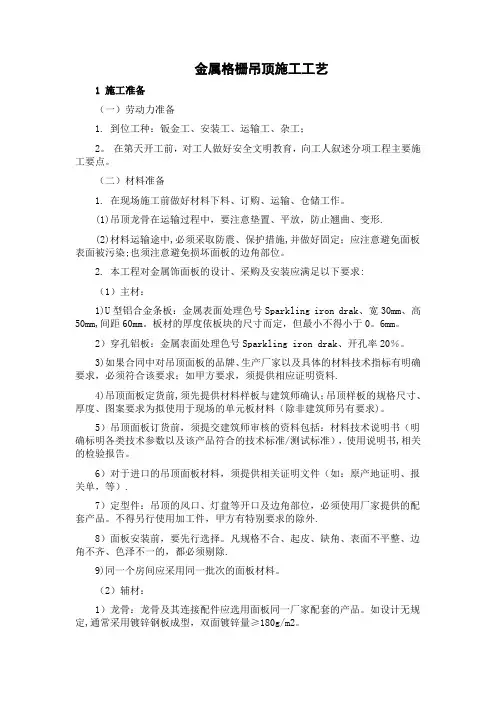

金属格栅吊顶施工工艺1 施工准备(一)劳动力准备1. 到位工种:钣金工、安装工、运输工、杂工;2。

在第天开工前,对工人做好安全文明教育,向工人叙述分项工程主要施工要点。

(二)材料准备1. 在现场施工前做好材料下料、订购、运输、仓储工作。

(1)吊顶龙骨在运输过程中,要注意垫置、平放,防止翘曲、变形.(2)材料运输途中,必须采取防震、保护措施,并做好固定;应注意避免面板表面被污染;也须注意避免损坏面板的边角部位。

2. 本工程对金属饰面板的设计、采购及安装应满足以下要求:(1)主材:1)U型铝合金条板:金属表面处理色号Sparkling iron drak、宽30mm、高50mm,间距60mm。

板材的厚度依板块的尺寸而定,但最小不得小于0。

6mm。

2)穿孔铝板:金属表面处理色号Sparkling iron drak、开孔率20%。

3)如果合同中对吊顶面板的品牌、生产厂家以及具体的材料技术指标有明确要求,必须符合该要求;如甲方要求,须提供相应证明资料.4)吊顶面板定货前,须先提供材料样板与建筑师确认;吊顶样板的规格尺寸、厚度、图案要求为拟使用于现场的单元板材料(除非建筑师另有要求)。

5)吊顶面板订货前,须提交建筑师审核的资料包括:材料技术说明书(明确标明各类技术参数以及该产品符合的技术标准/测试标准),使用说明书,相关的检验报告。

6)对于进口的吊顶面板材料,须提供相关证明文件(如:原产地证明、报关单,等).7)定型件:吊顶的风口、灯盘等开口及边角部位,必须使用厂家提供的配套产品。

不得另行使用加工件,甲方有特别要求的除外.8)面板安装前,要先行选择。

凡规格不合、起皮、缺角、表面不平整、边角不齐、色泽不一的,都必须剔除.9)同一个房间应采用同一批次的面板材料。

(2)辅材:1)龙骨:龙骨及其连接配件应选用面板同一厂家配套的产品。

如设计无规定,通常采用镀锌钢板成型,双面镀锌量≥180g/m2。

2)龙骨的强度和刚度须满足吊顶的安装和使用要求;副龙骨的挠度要求不大于1‰,且不应大于3MM。

铝格栅吊顶施工方案(3篇)

铝格栅吊顶施工方案(3篇)

第1篇一、项目背景铝格栅吊顶作为一种现代室内装饰材料,因其美观、耐用、防火、防潮、环保等优点,被广泛应用于各类建筑室内装饰中。

为确保铝格栅吊顶施工质量,提高施工效率,特制定本施工方案。

二、施工准备1. 施工人员:组织具备相关专业知识和技能的施工队伍,对施工人员进行技术交底和安全教育。

2. 施工材料:准备铝格栅、铝龙骨、吊杆、膨胀螺丝、射钉、电焊机、切割机、扳手、螺丝刀等施工工具和材料。

3. 施工设备:配备电动切割机、手电钻、卷扬机、水准仪、线锤等施工设备。

4. 施工场地:确保施工现场平整、无障碍物,提前做好现场排水、通风等工作。

5. 施工图纸:熟悉施工图纸,了解铝格栅吊顶的设计要求、尺寸和安装位置。

三、施工工艺1. 放线定位(1)根据设计图纸,确定吊顶的标高和龙骨间距。

(2)在墙面上弹出吊顶标高线,确定吊杆和龙骨的位置。

(3)使用水准仪或线锤检查标高线,确保其准确无误。

2. 安装吊杆(1)在墙面上弹出吊杆位置,使用手电钻在弹线上钻孔。

(2)将膨胀螺丝打入孔内,固定吊杆。

(3)检查吊杆的垂直度,确保其符合要求。

3. 安装龙骨(1)将龙骨与吊杆连接,调整龙骨间距,使其符合设计要求。

(2)检查龙骨的垂直度和水平度,确保其符合要求。

(3)在龙骨上安装扣件,固定铝格栅。

4. 安装铝格栅(1)将铝格栅放入龙骨槽内,调整格栅的间距和位置。

(2)使用螺丝固定铝格栅,确保其牢固。

(3)检查铝格栅的平整度和缝隙,确保其符合要求。

5. 防火处理(1)在铝格栅吊顶两侧安装防火岩棉板,防止火灾蔓延。

(2)检查防火岩棉板的厚度和密度,确保其符合要求。

6. 质量检查(1)检查铝格栅吊顶的平整度、垂直度和水平度,确保其符合要求。

(2)检查铝格栅的缝隙和固定螺丝,确保其牢固。

(3)检查防火岩棉板的安装质量和覆盖范围,确保其符合要求。

四、施工注意事项1. 施工过程中,注意安全,遵守施工现场安全规定。

2. 钻孔时,注意不要损坏墙面和管道。

铝合金格栅吊顶施工方案

铝合金格栅吊顶施工方案
2.材料准备
-选择符合国家标准的铝合金格栅材料及配套附件。
-确保所有材料具有产品合格证书和性能检测报告。
3.施工工具准备
-准备必要的施工工具,如电钻、螺丝刀、扳手、测量工具等。
-确保所有工具性能良好,安全可靠。
四、施工流程
1.放线定位
-根据设计图纸,使用专业工具在墙面和顶面标出吊顶的基准线。
-确定龙骨的位置和间距,确保吊顶系统的整体稳定性。
2.环保措施
-施工过程中采取有效措施减少噪音、粉尘等污染。
-合理安排施工时间,减少对周边环境的影响。
八、售后服务
1.提供质保期内免费维修服务,及时解决施工质量问题。
2.质保期外提供有偿维修服务,确保吊顶系统的长期稳定运行。
3.定期回访客户,收集意见和建议,不断改进服务质量。
本施工方案为铝合金格栅吊顶施工项目的详细指导文件,施工方应严格按照本方案执行,确保施工顺利进行。如有特殊情况下需调整方案,应经过双方协商一致,并形成书面记录。特此说明。
铝合金格栅吊顶施工方案
第1篇
铝合金格栅吊顶施工方案
一、项目背景
随着我国建筑行业的快速发展,室内装饰装修日益注重美观、实用、环保。铝合金格栅吊顶以其优异的性能和美观的外观,在室内装饰中得到了广泛的应用。为确保铝合金格栅吊顶施工质量,提高装饰效果,特制定本施工方案。
二、施工目标
1.确保施工过程合法合规,符合国家及地方相关法律法规要求。
五、施工保障措施
1.技术保障
施工前,组织施工人员进行技术培训,熟悉施工工艺、操作规程及质量标准。
2.质量保障
施工过程中,严格遵循质量管理体系,确保施工质量。
3.安全保障
制定安全管理制度,加强施工现场的安全管理,降低安全事故风险。

铝格栅吊顶施工工艺标准

铝格栅吊顶施工工艺标准

铝格栅吊顶施工工艺一、作业条件1铝格栅吊顶工程在施工前应熟悉施工图纸及设计说明书并应熟悉施工现场情况..2屋面或楼面的防水层施工完成并且验收合格..门窗安装完成并且验收合格..墙面抹灰完成..3施工前应按设计要求对房间的净高、洞口标高和吊顶内的管道、设备及其支架的标高进行交接检验..4对吊顶内的管道、设备的安装及水管试压进行验收..5顶棚内其他作业项目已经完成..6墙面体预埋木砖及吊筋的数量和质量经检查验收符合规范要求..7供吊顶用的电源已经接通并且提供到施工现场..8供吊顶用的脚手架已搭设完成经检查符合要求..9供吊顶用的材料和极具工具已到现场或按现场要求加工成型..10吊顶工程在施工中应做好各项施工记录收集好各种有关文件..11材料进场验收记录和复验报告技术交底记录二、施工工艺流程顶棚标高弹水平线—安装吊杆—轻钢龙骨安装—弹簧片安装—格栅主副骨组装—铝格栅安装三、流程节点做法⑴弹线用水准仪在房间内每个墙柱角上抄出水平点若墙体较长中间也应适当抄几个点弹出水准线水准线距地面一般为500㎜从水准线量至吊顶设计高度用粉线沿墙柱弹出水准线即为吊顶格栅的下皮线..同时按吊顶平面图在混凝土顶板弹出主龙骨的位置..主龙骨应从吊顶中心向两边分最大间距为1000㎜并标出吊杆的固定点吊杆的固定点间距900㎜1000㎜..如遇到梁和管道固定点大于设计和规程要求应增加吊杆的固定点..⑵定吊挂杆件采用膨胀螺栓固定吊挂杆件..可以采用ф6的吊杆..吊杆可以采用冷拔钢筋和盘圆钢筋但采用盘圆钢筋应采用机械将其拉直..吊杆的一端同L30303角码焊接角码的孔径应根据吊杆和膨胀螺栓的直径确定另一端可以用攻丝套出大于100㎜的丝杆;也可以买成品丝杆焊接..制作好的吊杆应做防锈处理吊杆用膨胀螺栓固定在楼板上用冲击电锤打孔孔径应稍大于膨胀螺栓的直径..⑶钢龙骨安装轻钢龙骨应吊挂在吊杆上如吊顶较低可以省略掉本工序直接进行下道工序..一般采用38轻钢龙骨间距900㎜1000㎜..轻钢龙骨应平行房间长向安装同时应起拱应按房间短向跨度的的1/2001/300..轻钢龙骨的悬臂段不应大于300㎜否则应增加吊杆..主龙骨的接长应采取对接相邻龙骨的对接接头要相互错开..轻钢龙骨挂好后应基本调平;龙骨安装时要注意调平但超过4M跨度或较大面积的吊顶安装要适当起拱跨度大于12m 以上的吊顶应在主龙骨上每隔12m 加一道大龙骨并垂直主龙骨焊接牢固..⑷弹簧片安装用吊杆与轻钢龙骨连接如吊顶较低可以将弹簧片直接安装在吊杆上省略掉本工序间距900㎜1000㎜再将弹簧片卡在吊杆上..⑸格栅主副骨组装将格栅的主副骨在下面按设计图纸的要求预装好..⑹格栅安装将预装好的格栅天花用吊钩穿在主骨孔内吊起将整栅的天花连接后调整至水平即可..四、质量要求1、主控项目1轻钢龙骨和格栅的材质、品种、式样、规格应符合设计要求..2轻钢骨架的吊杆;龙骨安装必须位置正确;连接牢固;无松动..3格栅无翘曲、折裂、变形等缺陷;安装必须整齐..一般项目1整面轻钢骨架应顺直、无弯曲、无变形;吊挂件、连接件应符合产品组合的要求..2格栅表面平正、洁净、颜色一致;无污染;等缺陷..3格栅吊顶工程允许偏差项目表4安装允许偏差如下表:序号项类项目允许偏差mm检验方法格栅1龙骨龙骨间距2尺量检查2龙骨平直3尺量检查3起拱高度±10拉线尺量4龙骨四周水平±5尺量或水准仪检查5铝格栅表面平整2用2m靠尺检查6接缝平直 1.5拉5m线检查7接缝高低1用直尺或塞尺检查8顶棚四周水平±5拉线或用水准仪检查五、成品保护1铝格栅安装应注意保护顶棚内各种管线..轻钢骨架的吊杆、龙骨不准固定在通风管道及其他设备上..2轻钢骨架、木饰面板及其他吊顶材料在人场存放、使用过程中严格管理;板上不宜放置其他材料;保证板材不受潮、不变形..3铝格栅严禁受撞击、冲击;以免造成损坏..4检修口处应做好加固处理;检修时应小心;不可损坏检修口或其他部位吊顶..5施工顶棚部位已安装的门窗;己施工完毕的地面、墙面、窗台等应注意保护;防止污损..6己装轻钢骨架不得上人踩踏..其他工种吊挂件或重物严禁吊于轻钢骨架上..7为了保护成品;铝格栅安装必须在棚内管道、试水、保温等一切工序全部验收后进行..8安装重型灯具、电扇及其他设备时应注意成品保护;不得污染或破坏吊顶..9安装铝格栅时;施工人员应戴线手套;防止污染饰面板..。

铝格栅吊顶施工方案

铝格栅吊顶施工方案
5.验收:工程完成后,组织相关人员进行验收,确保工程质量。
(二)施工要求
1.严格遵循施工规范,确保施工质量。
2.做好施工过程中的安全防护,确保施工安全。
3.施工人员需具备相应技能,确保工程顺利进行。
四、质量保障措施
(一)材料质量控制
1.选用优质铝格栅材料,确保材料质量。
2.对铝格栅、龙骨等材料进行严格检查,合格后方可使用。
2.售后服务内容包括:铝格栅吊顶的维修、更换等。
3.售后服务电话:XXXXXXXXXXX。
本施工方案旨在为XX项目铝格栅吊顶工程提供详细的施工指导,确保工程顺利进行,为甲方创造优质、高效的工程成果。望各方共同努力,共创美好未来。
第2篇
铝格栅吊顶施工方案
一、工程概述
(一)工程名称
XX项目铝格栅吊顶工程
2.技术人员:负责铝格栅吊顶的技术指导、质量监督及验收工作。
3.施工人员:负责铝格栅吊顶的安装、施工等工作。
(二)材料准备
1.铝格栅:选用符合国家标准的优质铝格栅材料,具有防火、防潮、耐腐蚀等性能。
2.龙骨:选用与铝格栅相匹配的优质龙骨材料。
3.螺丝、膨胀螺栓等辅材:选用符合国家标准的优质产品。
(三)施工工具
三、施工流程及要求
(一)施工流程
1.放线定位:根据设计图纸,现场进行放线定位,确保铝格栅吊顶的安装位置、尺寸及形状准确。
2.龙骨安装:按照放线定位,安装龙骨系统,保证龙骨平整、牢固。
3.铝格栅加工:根据设计要求,对铝格栅进行切割、拼接等加工,确保尺寸及形状符合安装要求。
4.铝格栅安装:将加工好的铝格栅安装至龙骨系统,确保安装平整、牢固、美观。
方案
一、工程概述
(一)工程名称

u型格栅平顶安装方法

u型格栅平顶安装方法

u型格栅平顶安装方法

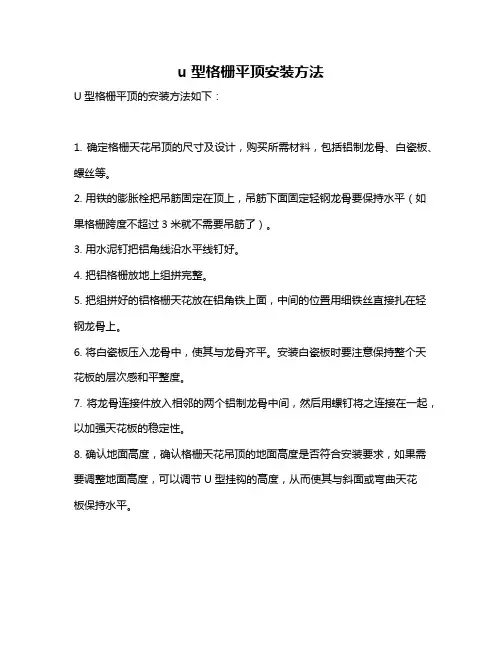

U型格栅平顶的安装方法如下:
1. 确定格栅天花吊顶的尺寸及设计,购买所需材料,包括铝制龙骨、白瓷板、螺丝等。

2. 用铁的膨胀栓把吊筋固定在顶上,吊筋下面固定轻钢龙骨要保持水平(如果格栅跨度不超过3米就不需要吊筋了)。

3. 用水泥钉把铝角线沿水平线钉好。

4. 把铝格栅放地上组拼完整。

5. 把组拼好的铝格栅天花放在铝角铁上面,中间的位置用细铁丝直接扎在轻钢龙骨上。

6. 将白瓷板压入龙骨中,使其与龙骨齐平。

安装白瓷板时要注意保持整个天花板的层次感和平整度。

7. 将龙骨连接件放入相邻的两个铝制龙骨中间,然后用螺钉将之连接在一起,以加强天花板的稳定性。

8. 确认地面高度,确认格栅天花吊顶的地面高度是否符合安装要求,如果需要调整地面高度,可以调节U型挂钩的高度,从而使其与斜面或弯曲天花
板保持水平。

以上是U型格栅平顶的安装步骤,供您参考,建议咨询专业人员获取具体帮助。

格栅吊顶技术交底

格栅吊顶技术交底

格栅吊顶技术交底一、工程概述本次格栅吊顶工程旨在为_____(具体空间名称)提供美观、实用且符合相关规范要求的吊顶装饰。

格栅吊顶具有良好的通风性、透光性和装饰性,能够有效提升空间的整体品质。

二、施工准备1、材料准备格栅:选用符合设计要求的铝合金或其他材质的格栅,规格、型号、颜色应统一,表面应平整、无划痕、无变形。

龙骨:主龙骨、副龙骨应选用轻钢龙骨或铝合金龙骨,规格、型号应符合设计要求,龙骨应顺直、无弯曲、无锈蚀。

吊杆:选用直径为_____mm 的镀锌丝杆,长度应根据吊顶高度确定。

连接件:包括吊挂件、连接件、插接件等,应选用配套的标准件,质量应符合要求。

其他材料:如膨胀螺栓、自攻螺丝、密封胶、防锈漆等,应准备齐全。

2、工具准备电动工具:电锯、电钻、电焊机、切割机等。

手动工具:拉铆枪、螺丝刀、钳子、扳手、水平尺、靠尺、线坠等。

3、作业条件吊顶内的各种管线、设备已安装完毕,并经检验合格。

墙面、地面的装饰工程已完成,门窗已安装完毕。

施工场地已清理干净,具备施工条件。

三、施工工艺流程1、弹线定位根据设计图纸,在墙面上弹出吊顶的标高线和龙骨的布置线。

标高线应准确无误,龙骨的布置线应符合设计要求,间距均匀。

2、安装吊杆在顶板上打孔,安装膨胀螺栓,将吊杆与膨胀螺栓连接牢固。

吊杆的间距应符合设计要求,一般不大于_____mm。

3、安装主龙骨将主龙骨安装在吊杆上,用吊挂件连接牢固。

主龙骨的间距应符合设计要求,一般不大于_____mm。

主龙骨应顺直,起拱高度应符合设计要求,一般为房间跨度的_____%。

4、安装副龙骨将副龙骨安装在主龙骨上,用插接件连接牢固。

副龙骨的间距应符合设计要求,一般为_____mm。

副龙骨应与主龙骨垂直,表面应平整。

5、安装格栅将格栅按照设计要求的规格、型号和颜色进行安装。

格栅应与副龙骨连接牢固,表面应平整、顺直,缝隙应均匀一致。

6、收口处理对吊顶的边缘进行收口处理,用收口条或角铝将格栅与墙面、柱面等交接处封闭严密,表面应平整、光滑。

铁皮铝格栅吊顶施工工艺流程

铁皮铝格栅吊顶施工工艺流程

铁皮铝格栅吊顶施工工艺流程哎呀,说起铁皮铝格栅吊顶,这可真是个技术活儿,得一步步来,不能急。

咱们今天就来聊聊这个吊顶的施工流程,就像咱们平时聊天一样,轻松点,别太紧张。

首先,得有个计划。

就像咱们出门前得检查钥匙钱包一样,施工前得先有个详细的施工图和材料清单。

这个图得清楚地标出每个格栅的位置,尺寸,还有颜色。

材料清单呢,就是铁皮铝格栅、龙骨、螺丝、膨胀螺栓这些,得一样不少。

接下来,咱们得清理现场。

就像打扫屋子一样,得把施工区域打扫干净,不能有灰尘和杂物。

这样施工的时候才不会有意外。

然后,就是安装龙骨了。

这个龙骨就像是房子的骨架,得结实。

咱们得先在墙上打孔,然后装上膨胀螺栓,再把龙骨固定上去。

这个步骤得小心,不能歪了,得保证龙骨是直的,不然后面的格栅装上去就不好看了。

装好龙骨后,就是装铁皮铝格栅了。

这个得一片片来,先从角落开始,然后往中间装。

每片格栅都得用螺丝固定在龙骨上,得拧紧了,不能松。

这个步骤得有耐心,一片片装,不能急。

装完格栅后,就是检查了。

这个得仔细,得看看每片格栅是不是都装好了,有没有松动的。

这个步骤很重要,关系到吊顶的安全性和美观。

最后,就是清理现场了。

就像咱们做完饭得洗碗一样,施工完了也得把现场清理干净,不能留下垃圾。

总的来说,铁皮铝格栅吊顶的施工流程就是这样:先计划,再清理现场,然后装龙骨,装格栅,检查,最后清理现场。

每一步都得仔细,不能马虎。

就像咱们平时做事一样,得认真,得有耐心。

希望这个流程对你有帮助,如果还有什么不懂的,咱们再聊。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

铝格栅吊顶施工技术方案 The pony was revised in January 2021
铝格栅吊顶施工技术方案
一、作业条件
(1)铝格栅吊顶工程在施工前应熟悉施工图纸及设计说明书并应熟悉施工现场情况。

(2)屋面或楼面的防水层施工完成并且验收合格。

门窗安装完成并且验收合格。

墙面抹灰完成。

(3)施工前应按设计要求对房间的净高、洞口标高和吊顶内的管道、设备及其支架的标高进行交接检验。

(4)对吊顶内的管道、设备的安装及水管试压进行验收。

(5)顶棚内其他作业项目已经完成。

(6)墙面体预埋木砖及吊筋的数量和质量经检查验收符合规范要求。

(7)供吊顶用的电源已经接通并且提供到施工现场。

(8)供吊顶用的脚手架已搭设完成经检查符合要求。

(9)供吊顶用的材料和极具工具已到现场或按现场要求加工成型。

(10)吊顶工程在施工中应做好各项施工记录收集好各种有关文件。

(11)材料进场验收记录和复验报告技术交底记录?
二、施工工艺流程
顶棚标高弹水平线—安装吊杆—轻钢龙骨安装—弹簧片安装—格栅主副骨组装—铝格栅安装
三、流程节点做法
⑴弹线
用水准仪在房间内每个墙柱角上抄出水平点若墙体较长中间也应适当抄几个点弹出水准线水准线距地面一般为500㎜从水准线量至吊顶设计高度用粉线沿墙柱弹出水准线即为吊顶格栅的下皮线。

同时按吊顶平面图在混凝土顶板弹出主龙骨的位置。

主龙骨应从吊顶中心向两边分最大间
距为1000㎜并标出吊杆的固定点吊杆的固定点间距900㎜1000㎜。

如遇到梁和管道固定点大于设计和规程要求应增加吊杆的固定点。

⑵定吊挂杆件
采用膨胀螺栓固定吊挂杆件。

可以采用ф6的吊杆。

吊杆可以采用冷拔钢筋和盘圆钢筋但采用盘圆钢筋应采用机械将其拉直。

吊杆的一端同L30*30*3角码焊接角码的孔径应根据吊杆和膨胀螺栓的直径确定另一端可以用攻丝套出大于100㎜的丝杆,也可以买成品丝杆焊接。

制作好的吊杆应做防锈处理吊杆用膨胀螺栓固定在楼板上用冲击电锤打孔孔径应稍大于膨胀螺栓的直径。

⑶钢龙骨安装
轻钢龙骨应吊挂在吊杆上如吊顶较低可以省略掉本工序直接进行下道工序。

一般采用38轻钢龙骨间距900㎜1000㎜。

轻钢龙骨应平行房间长向安装同时应起拱应按房间短向跨度的的1/2001/300。

轻钢龙骨的悬臂段不应大于300㎜否则应增加吊杆。

主龙骨的接长应采取对接相邻龙骨的对接接头要相互错开。

轻钢龙骨挂好后应基本调平,龙骨安装时要注意调平但超过4M?跨度或较大面积的吊顶安装要适当起拱跨度大于12m以上的吊顶应在主龙骨上每隔12m加一道大龙骨并垂直主龙骨焊接牢固。

⑷弹簧片安装
用吊杆与轻钢龙骨连接如吊顶较低可以将弹簧片直接安装在吊杆上省略掉本工序间距900㎜1000㎜再将弹簧片卡在吊杆上。

⑸格栅主副骨组装将格栅的主副骨在下面按设计图纸的要求预装好。

⑹格栅安装将预装好的格栅天花用吊钩穿在主骨孔内吊起将整栅的天花连接后调整至水平即可。

四、质量要求1、主控项目(1)轻钢龙骨和格栅的材质、品种、式样、规格应符合设计要求。

(2)轻钢骨架的吊杆,龙骨安装必须位置正确,连接牢固,无松动。

(3)格栅无翘曲、折裂、变形等缺陷,安装必须整齐。

一般项目(1)整面轻钢骨架应顺直、无弯曲、无变形;吊挂件、连接件应符合产品组合的要求。

(2)格栅表面平正、洁净、颜色一致,无污染,等缺陷。

(3)格栅吊顶工程允许偏差项目表?。
