铝合金门窗塞缝工艺

第一部分:主体结构类一、外窗塞缝施工工艺 1、施工条件1.1 外门窗洞口的定位、预留洞口尺寸应符合规范要求,窗框与洞口边的间隙,应符合施工标准要求。
如洞口出现偏差,当小于10mm (每边)或大于35mm (每边)时,应进行洞口处理,大于35mm 的洞口(每边)应采用细石混凝土回补。
1.2 铝合金窗框已完成安装固定,窗框的水平、垂直及对角线长度等符合质量标准。
2、工艺流程(以水泥砂浆塞缝为例) 3、施工方法及工艺要求3.1塞缝材料做法一:门窗框与墙体四边缝隙采用干硬性防水水泥砂浆塞缝;做法二:门窗框底边及两侧边上翻150mm 高范围采用干硬性防水水泥砂浆塞缝(严寒地区部分项目底边也采用发泡胶),上边及两侧边剩余部分采用打发泡胶塞缝。
以上做法,地区公司根据实际情况自行选择。
建议使用纤维聚合物微膨胀防水砂浆。
按质量比,水泥:砂:防水粉:膨胀剂:纤维丝=100:250:3:5:0.25,具体配比可按当地经验,且在夏季高温、干燥情况下不宜使用膨胀剂。
砂浆的干湿度要求是手握成团,落地即散。
塞缝做法一:常规人工塞缝工艺①塞缝前将窗框与洞口间的缠绕保护膜撕去、清理缝隙内浮浆、垃圾杂物,并浇水湿润; ②用素水泥浆涂刷一道(利于砂浆结合);③待素水泥浆快干时,用纤维聚合物微膨胀防水砂浆进行人工塞缝;④待砂浆达到强度后,取出木楔、垫块,补塞砂浆。
塞缝必须饱满密实,不允许出现裂缝、透光、空鼓现象。
第一次收口 (水泥砂浆收口)第一次塞缝(人工塞缝或“砂浆注射筒”塞缝) 第二次塞缝(待砂浆达到强度后,取出木楔、垫块,补塞砂浆)第二次收口(飘窗周边的第二次收口)涂刷防水涂料 (窗框四周涂刷“JS ”防水材料) 外窗细部构造施工(窗框周边的外墙砖铺贴,并施工窗台、滴水等细部构造)外窗密封胶施工(铝合金窗框周边四周与外墙接缝密封一道密封胶)⑤塞缝完成后第二天,浇水养护,每天2次,连续养护3天;⑥塞缝完成,砂浆达到强度后,对外窗结合部位外墙刷2mm厚防水涂膜,要求超过转角100mm,保证搭接。
铝合金门窗塞缝工艺

一、外窗塞缝施工工艺1、施工条件外门窗洞口的定位、预留洞口尺寸应符合规范要求,窗框与洞口边的间隙,应符合施工标准要求。
如洞口出现偏差,当小于10mm(每边)或大于35mm(每边)时,应进行洞口处理,大于35mm的洞口(每边)应采用细石混凝土回补。
铝合金窗框已完成安装固定,窗框的水平、垂直及对角线长度等符合质量标准。
3、施工方法及工艺要求塞缝材料做法一:门窗框与墙体四边缝隙采用干硬性防水水泥砂浆塞缝;做法二:门窗框底边及两侧边上翻150mm高范围采用干硬性防水水泥砂浆塞缝(严寒地区部分项目底边也采用发泡胶),上边及两侧边剩余部分采用打发泡胶塞缝。
以上做法,地区公司根据实际情况自行选择。
防水水泥砂浆塞缝建议使用纤维聚合物微膨胀防水砂浆。
按质量比,水泥:砂:防水粉:膨胀剂:纤维丝=100:250:3:5:,具体配比可按当地经验,且在夏季高温、干燥情况下不宜使用膨胀剂。
砂浆的干湿度要求是手握成团,落地即散。
塞缝做法一:常规人工塞缝工艺①塞缝前将窗框与洞口间的缠绕保护膜撕去、清理缝隙内浮浆、垃圾杂物,并浇水湿润;②用素水泥浆涂刷一道(利于砂浆结合);③待素水泥浆快干时,用纤维聚合物微膨胀防水砂浆进行人工塞缝;④待砂浆达到强度后,取出木楔、垫块,补塞砂浆。
塞缝必须饱满密实,不允许出现裂缝、透光、空鼓现象。
⑤塞缝完成后第二天,浇水养护,每天2次,连续养护3天;⑥塞缝完成,砂浆达到强度后,对外窗结合部位外墙刷2mm厚防水涂膜,要求超过转角100mm,保证搭接。
塞缝做法二:“砂浆注射筒”塞缝工艺与常规塞缝工艺唯一不同的是,③待素水泥浆快干时,用“砂浆注射筒”吸取纤维聚合物微膨胀防水砂浆进行塞缝,可加快施工进度。
发泡胶塞缝①发泡胶施工前,将填充部位清洁并用水喷湿。
喷射由下向上,喷射量至所填充体积的70%;②发泡胶应连续施打、一次成型,且必须满填缝隙,超出门窗框外的发泡胶应在其固化前用手或专用工具压人缝隙中,防止发泡胶外膜破损,严禁固化后用刀片切割;③发泡胶固化后取出临时固定的木楔,并在其缝隙中打入发泡胶并用专用工具压入缝隙中。
铝合金门窗塞缝工艺

铝合金门窗塞缝工艺(总4页)本页仅作为文档封面,使用时可以删除This document is for reference only-rar21year.March第一部分:主体结构类一、外窗塞缝施工工艺1、施工条件外门窗洞口的定位、预留洞口尺寸应符合规范要求,窗框与洞口边的间隙,应符合施工标准要求。
如洞口出现偏差,当小于10mm(每边)或大于35mm(每边)时,应进行洞口处理,大于35mm的洞口(每边)应采用细石混凝土回补。
铝合金窗框已完成安装固定,窗框的水平、垂直及对角线长度等符合质量标准。
2、工艺流程(以水泥砂浆塞缝为例)3、施工方法及工艺要求塞缝材料做法一:门窗框与墙体四边缝隙采用干硬性防水水泥砂浆塞缝;做法二:门窗框底边及两侧边上翻150mm高范围采用干硬性防水水泥砂浆塞缝(严寒地区部分项目底边也采用发泡胶),上边及两侧边剩余部分采用打发泡胶塞缝。
以上做法,地区公司根据实际情况自行选择。
防水水泥砂浆塞缝建议使用纤维聚合物微膨胀防水砂浆。
按质量比,水泥:砂:防水粉:膨胀剂:纤维丝=100:250:3:5:,具体配比可按当地经验,且在夏季高温、干燥情况下不宜使用膨胀剂。
砂浆的干湿度要求是手握成团,落地即散。
塞缝做法一:常规人工塞缝工艺①塞缝前将窗框与洞口间的缠绕保护膜撕去、清理缝隙内浮浆、垃圾杂物,并浇水湿润;②用素水泥浆涂刷一道(利于砂浆结合);③待素水泥浆快干时,用纤维聚合物微膨胀防水砂浆进行人工塞缝;④待砂浆达到强度后,取出木楔、垫块,补塞砂浆。
塞缝必须饱满密实,不允许出现裂缝、透光、空鼓现象。
⑤塞缝完成后第二天,浇水养护,每天2次,连续养护3天;⑥塞缝完成,砂浆达到强度后,对外窗结合部位外墙刷2mm 厚防水涂膜,要求超过转角100mm ,保证搭接。
塞缝做法二:“砂浆注射筒”塞缝工艺与常规塞缝工艺唯一不同的是,③待素水泥浆快干时,用“砂浆注射筒”吸取纤维聚合物微膨胀防水砂浆进行塞缝,可加快施工进度。
铝合金门窗塞缝工艺

第一部分:主体结构类一、外窗塞缝施工工艺1、施工条件1.1 外门窗洞口的定位、预留洞口尺寸应符合规范要求,窗框与洞口边的间隙,应符合施工标准要求。
如洞口出现偏差,当小于10mm (每边)或大于35mm(每边)时,应进行洞口处理,大于35mm的洞口(每边)应采用细石混凝土回补。
1.2 铝合金窗框已完成安装固定,窗框的水平、垂直及对角线长度等符合质量标准。
23、施工方法及工艺要求3.1塞缝材料做法一:门窗框与墙体四边缝隙采用干硬性防水水泥砂浆塞缝;做法二:门窗框底边及两侧边上翻150mm高范围采用干硬性防水水泥砂浆塞缝(严寒地区部分项目底边也采用发泡胶),上边及两侧边剩余部分采用打发泡胶塞缝。
以上做法,地区公司根据实际情况自行选择。
3.1.1防水水泥砂浆塞缝建议使用纤维聚合物微膨胀防水砂浆。
按质量比,水泥:砂:防水粉:膨胀剂:纤维丝=100:250:3:5:0.25,具体配比可按当地经验,且在夏季高温、干燥情况下不宜使用膨胀剂。
砂浆的干湿度要求是手握成团,落地即散。
塞缝做法一:常规人工塞缝工艺①塞缝前将窗框与洞口间的缠绕保护膜撕去、清理缝隙内浮浆、垃圾杂物,并浇水湿润;②用素水泥浆涂刷一道(利于砂浆结合);③待素水泥浆快干时,用纤维聚合物微膨胀防水砂浆进行人工塞缝;④待砂浆达到强度后,取出木楔、垫块,补塞砂浆。
塞缝必须饱满密实,不允许出现裂缝、透光、空鼓现象。
⑤塞缝完成后第二天,浇水养护,每天2次,连续养护3天;⑥塞缝完成,砂浆达到强度后,对外窗结合部位外墙刷2mm厚防水涂膜,要求超过转角100mm,保证搭接。
塞缝做法二:“砂浆注射筒”塞缝工艺与常规塞缝工艺唯一不同的是,③待素水泥浆快干时,用“砂浆注射筒”吸取纤维聚合物微膨胀防水砂浆进行塞缝,可加快施工进度。
3.1.2发泡胶塞缝①发泡胶施工前,将填充部位清洁并用水喷湿。
喷射由下向上,喷射量至所填充体积的70%;②发泡胶应连续施打、一次成型,且必须满填缝隙,超出门窗框外的发泡胶应在其固化前用手或专用工具压人缝隙中,防止发泡胶外膜破损,严禁固化后用刀片切割;③发泡胶固化后取出临时固定的木楔,并在其缝隙中打入发泡胶并用专用工具压入缝隙中。

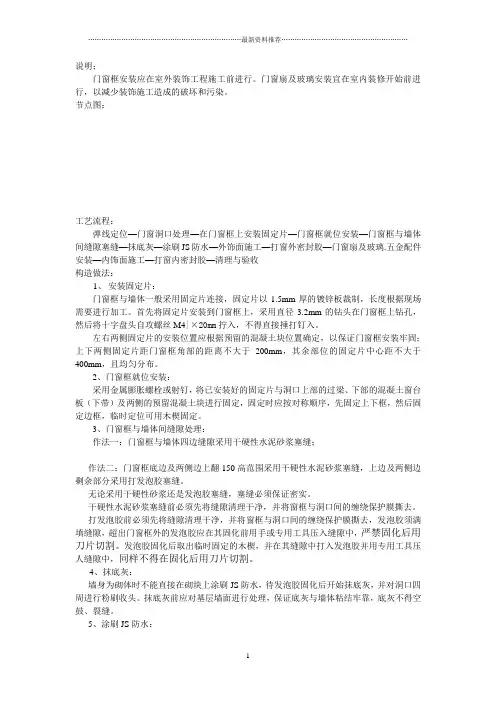

铝合金门窗周边塞缝防水处理精编版

说明;门窗框安装应在室外装饰工程施工前进行。
门窗扇及玻璃安装宜在室内装修开始前进行,以减少装饰施工造成的破坏和污染。
节点图:工艺流程:弹线定位—门窗洞口处理—在门窗框上安装固定片—门窗框就位安装—门窗框与墙体间缝隙塞缝—抹底灰—涂刷JS防水—外饰面施工—打窗外密封胶—门窗扇及玻璃.五金配件安装—内饰面施工—打窗内密封胶—清理与验收构造做法:1、安装固定片:门窗框与墙体一般采用固定片连接,固定片以1.5mm厚的镀锌板裁制,长度根据现场需要进行加工。
首先将固定片安装到门窗框上,采用直径3.2mm的钻头在门窗框上钻孔,然后将十字盘头自攻螺丝M4|×20mm拧入,不得直接捶打钉入。
左右两侧固定片的安装位置应根据预留的混凝土块位置确定,以保证门窗框安装牢固;上下两侧固定片距门窗框角部的距离不大于200mm,其余部位的固定片中心距不大于400mm,且均匀分布。
2、门窗框就位安装:采用金属膨胀螺栓或射钉,将已安装好的固定片与洞口上部的过梁、下部的混凝土窗台板(下带)及两侧的预留混凝土块进行固定,固定时应按对称顺序,先固定上下框,然后固定边框,临时定位可用木楔固定。
3、门窗框与墙体间缝隙处理:作法一:门窗框与墙体四边缝隙采用干硬性水泥砂浆塞缝;作法二:门窗框底边及两侧边上翻150高范围采用干硬性水泥砂浆塞缝,上边及两侧边剩余部分采用打发泡胶塞缝。
无论采用干硬性砂浆还是发泡胶塞缝,塞缝必须保证密实。
干硬性水泥砂浆塞缝前必须先将缝隙清理干净,并将窗框与洞口间的缠绕保护膜撕去。
打发泡胶前必须先将缝隙清理干净,并将窗框与洞口间的缠绕保护膜撕去,发泡胶须满填缝隙,超出门窗框外的发泡胶应在其固化前用手或专用工具压入缝隙中,严禁固化后用刀片切割。
发泡胶固化后取出临时固定的木楔,并在其缝隙中打入发泡胶并用专用工具压人缝隙中,同样不得在固化后用刀片切割。
4、抹底灰:墙身为砌体时不能直接在砌块上涂刷JS防水,待发泡胶固化后开始抹底灰,并对洞口四周进行粉刷收头。
铝合金门窗塞缝工艺

一、外窗塞缝施工工艺1、施工条件外门窗洞口的定位、预留洞口尺寸应切合规范要求,窗框与洞口边的空隙,应切合施工标准要求。
如洞口出现误差,当小于10mm(每边)或大于35mm(每边)时,应进行洞口办理,大于 35mm的洞口(每边)应采纳细石混凝土回补。
铝合金窗框已达成安装固定,窗框的水平、垂直及对角线长度等切合质量标准。
2、工艺流程(以水泥沙浆塞缝为例)第一次收口(水泥沙浆收口)第一次塞缝第二次塞缝(待沙浆达到强度后,拿出木楔、第二次收口(飘窗周边的第二次收口)涂刷防水涂料(窗框周围涂刷“ JS”防水资料)外窗细部结构施工(窗框周边的外墙砖铺贴,并施工外窗密封胶施工(铝合金窗框周边周围与外墙接缝3、施工方法及工艺要求塞缝资料做法一:门窗框与墙体四边空隙采纳干硬性防水水泥沙浆塞缝;做法二:门窗框底边及双侧边上翻 150mm高范围采纳干硬性防水水泥沙浆塞缝(寒冷地域部分项目底边也采纳发泡胶),上面及双侧边节余部分采纳打发泡胶塞缝。
以上做法,地域企业依据实质状况自行选择。
防水水泥沙浆塞缝建议使用纤维聚合物微膨胀防水沙浆。
按质量比,水泥:砂:防水粉:膨胀剂:纤维丝=100:250:3:5: ,详细配比可按当地经验,且在夏天高温、干燥状况下不宜使用膨胀剂。
沙浆的干湿度要求是手握成团,落地即散。
塞缝做法一:惯例人工塞缝工艺①塞缝前将窗框与洞口间的环绕保护膜撕去、清理空隙内浮浆、垃圾杂物,并浇水润湿;②用素水泥浆涂刷一道(利于沙浆联合);③待素水泥浆快干时,用纤维聚合物微膨胀防水沙浆进行人工塞缝;④待沙浆达到强度后,拿出木楔、垫块,补塞沙浆。
塞缝一定饱满密实,不同意出现裂痕、透光、空鼓现象。
⑤塞缝达成后次日,浇水保养,每日2 次,连续保养 3 天;⑥塞缝达成,沙浆达到强度后,对外窗联合部位外墙刷 2mm厚防水涂膜,要求超出转角 100mm,保证搭接。
塞缝做法二:“沙浆注射筒”塞缝工艺与惯例塞缝工艺独一不一样的是,③待素水泥浆快干时,用“沙浆注射筒”汲取纤维聚合物微膨胀防水沙浆进行塞缝,可加速施工进度。
铝合金门窗塞缝工艺

第一部分:主体结构类一、外窗塞缝施工工艺1、施工条件1.1 外门窗洞口的定位、预留洞口尺寸应符合规范要求,窗框与洞口边的间隙,应符合施工标准要求。
如洞口出现偏差,当小于10mm (每边)或大于35mm(每边)时,应进行洞口处理,大于35mm的洞口(每边)应采用细石混凝土回补。
1.2 铝合金窗框已完成安装固定,窗框的水平、垂直及对角线长度等符合质量标准。
23、施工方法及工艺要求3.1塞缝材料做法一:门窗框与墙体四边缝隙采用干硬性防水水泥砂浆塞缝;做法二:门窗框底边及两侧边上翻150mm高范围采用干硬性防水水泥砂浆塞缝(严寒地区部分项目底边也采用发泡胶),上边及两侧边剩余部分采用打发泡胶塞缝。
以上做法,地区公司根据实际情况自行选择。
3.1.1防水水泥砂浆塞缝建议使用纤维聚合物微膨胀防水砂浆。
按质量比,水泥:砂:防水粉:膨胀剂:纤维丝=100:250:3:5:0.25,具体配比可按当地经验,且在夏季高温、干燥情况下不宜使用膨胀剂。
砂浆的干湿度要求是手握成团,落地即散。
塞缝做法一:常规人工塞缝工艺①塞缝前将窗框与洞口间的缠绕保护膜撕去、清理缝隙内浮浆、垃圾杂物,并浇水湿润;②用素水泥浆涂刷一道(利于砂浆结合);③待素水泥浆快干时,用纤维聚合物微膨胀防水砂浆进行人工塞缝;④待砂浆达到强度后,取出木楔、垫块,补塞砂浆。
塞缝必须饱满密实,不允许出现裂缝、透光、空鼓现象。
⑤塞缝完成后第二天,浇水养护,每天2次,连续养护3天;⑥塞缝完成,砂浆达到强度后,对外窗结合部位外墙刷2mm厚防水涂膜,要求超过转角100mm,保证搭接。
塞缝做法二:“砂浆注射筒”塞缝工艺与常规塞缝工艺唯一不同的是,③待素水泥浆快干时,用“砂浆注射筒”吸取纤维聚合物微膨胀防水砂浆进行塞缝,可加快施工进度。
3.1.2发泡胶塞缝①发泡胶施工前,将填充部位清洁并用水喷湿。
喷射由下向上,喷射量至所填充体积的70%;②发泡胶应连续施打、一次成型,且必须满填缝隙,超出门窗框外的发泡胶应在其固化前用手或专用工具压人缝隙中,防止发泡胶外膜破损,严禁固化后用刀片切割;③发泡胶固化后取出临时固定的木楔,并在其缝隙中打入发泡胶并用专用工具压入缝隙中。
铝合金门窗塞缝工艺

第一部分:主体结构类一、外窗塞缝施工工艺1、施工条件1.1 外门窗洞口的定位、预留洞口尺寸应符合规范要求,窗框与洞口边的间隙,应符合施工标准要求。
如洞口出现偏差,当小于10mm (每边)或大于35mm(每边)时,应进行洞口处理,大于35mm的洞口(每边)应采用细石混凝土回补。
1.2 铝合金窗框已完成安装固定,窗框的水平、垂直及对角线长度等符合质量标准。
23、施工方法及工艺要求3.1塞缝材料做法一:门窗框与墙体四边缝隙采用干硬性防水水泥砂浆塞缝;做法二:门窗框底边及两侧边上翻150mm高范围采用干硬性防水水泥砂浆塞缝(严寒地区部分项目底边也采用发泡胶),上边及两侧边剩余部分采用打发泡胶塞缝。
以上做法,地区公司根据实际情况自行选择。
3.1.1防水水泥砂浆塞缝建议使用纤维聚合物微膨胀防水砂浆。
按质量比,水泥:砂:防水粉:膨胀剂:纤维丝=100:250:3:5:0.25,具体配比可按当地经验,且在夏季高温、干燥情况下不宜使用膨胀剂。
砂浆的干湿度要求是手握成团,落地即散。
塞缝做法一:常规人工塞缝工艺①塞缝前将窗框与洞口间的缠绕保护膜撕去、清理缝隙内浮浆、垃圾杂物,并浇水湿润;②用素水泥浆涂刷一道(利于砂浆结合);③待素水泥浆快干时,用纤维聚合物微膨胀防水砂浆进行人工塞缝;④待砂浆达到强度后,取出木楔、垫块,补塞砂浆。
塞缝必须饱满密实,不允许出现裂缝、透光、空鼓现象。
⑤塞缝完成后第二天,浇水养护,每天2次,连续养护3天;⑥塞缝完成,砂浆达到强度后,对外窗结合部位外墙刷2mm厚防水涂膜,要求超过转角100mm,保证搭接。
塞缝做法二:“砂浆注射筒”塞缝工艺与常规塞缝工艺唯一不同的是,③待素水泥浆快干时,用“砂浆注射筒”吸取纤维聚合物微膨胀防水砂浆进行塞缝,可加快施工进度。
3.1.2发泡胶塞缝①发泡胶施工前,将填充部位清洁并用水喷湿。
喷射由下向上,喷射量至所填充体积的70%;②发泡胶应连续施打、一次成型,且必须满填缝隙,超出门窗框外的发泡胶应在其固化前用手或专用工具压人缝隙中,防止发泡胶外膜破损,严禁固化后用刀片切割;③发泡胶固化后取出临时固定的木楔,并在其缝隙中打入发泡胶并用专用工具压入缝隙中。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
铝合金窗边塞缝工艺施工指引
外窗塞缝施工工艺
1、施工条件
1.1 外门窗洞口的定位、预留洞口尺寸应符合规范要求,窗框与洞口边的间隙,应符合施工标准要求。
如洞口出现偏差,当小于10mm(每边)或大于35mm (每边)时,应进行洞口处理,大于35mm的洞口(每边)应采用细石混凝土回补。
1.2 铝合金窗框已完成安装固定,窗框的水平、垂直及对角线长度等符合质量标准。
2、工艺流程(以水泥砂浆塞缝为例)
3、施工方法及工艺要求
3.1塞缝材料
做法一:门窗框与墙体四边缝隙采用干硬性防水水泥砂浆塞缝;
做法二:门窗框底边及两侧边上翻150mm高范围采用干硬性防水水泥砂浆塞缝(严寒地区部分项目底边也采用发泡胶),上边及两侧边剩余部分采用打发泡胶塞缝。
以上做法,地区公司根据实际情况自行选择。
3.1.1防水水泥砂浆塞缝
建议使用纤维聚合物微膨胀防水砂浆。
按质量比,水泥:砂:防水粉:膨胀剂:纤维丝=100:250:3:5:0.25,具体配比可按当地经验,且在夏季高温、干燥情况下不宜使用膨胀剂。
砂浆的干湿度要求是手握成团,落地即散。
塞缝做法一:常规人工塞缝工艺
①塞缝前将窗框与洞口间的缠绕保护膜撕去、清理缝隙内浮浆、垃圾杂物,并浇水湿润;
②用素水泥浆涂刷一道(利于砂浆结合);
③待素水泥浆快干时,用纤维聚合物微膨胀防水砂浆进行人工塞缝;
④待砂浆达到强度后,取出木楔、垫块,补塞砂浆。
塞缝必须饱满密实,不允许出现裂缝、透光、空鼓现象。
⑤塞缝完成后第二天,浇水养护,每天2次,连续养护3天;
⑥塞缝完成,砂浆达到强度后,对外窗结合部位外墙刷2mm厚防水涂膜,要
求超过转角100mm ,保证搭接。
塞缝做法二:“砂浆注射筒”塞缝工艺
与常规塞缝工艺唯一不同的是,③待素水泥浆快干时,用“砂浆注射筒”吸取纤维聚合物微膨胀防水砂浆进行塞缝,可加快施工进度。
3.1.2发泡胶塞缝
①发泡胶施工前,将填充部位清洁并用水喷湿。
喷射由下向上,喷射量至所填充体积的70%;
②发泡胶应连续施打、一次成型,且必须满填缝隙,超出门窗框外的发泡胶应在其固化前用手或专用工具压人缝隙中,防止发泡胶外膜破损,严禁固化后用刀片切割;
③发泡胶固化后取出临时固定的木楔,并在其缝隙中打入发泡胶并用专用工具压入缝隙中。
3.2淋水试验
外墙完成后,必须进行淋水试验,
确保外窗不漏水。
4、质量标准
4.1铝合金窗框塞缝的防水水泥砂浆标号必须符合设计要求,严禁使用海砂成份的砂浆;砂浆必须饱满密实,无裂缝、透光、空鼓。
4.2塞缝前必须取出木楔、垫块等,补塞塞缝材料。
4.3铝合金窗框塞缝的发泡胶必须连续、满填缝隙且不得透光,发泡胶可采用保温、防潮且无腐蚀性的软质材料,如聚氨酯泡沫填缝剂等。
4.4外墙刷2mm厚防水涂膜,应与外墙粘结牢固,结合紧密,厚度均匀一致。
4.5塞缝完成后,铝合金窗框周边不得出现渗漏水情况。
