高支模安全专项施工方案
高支模专项施工方案工程概况

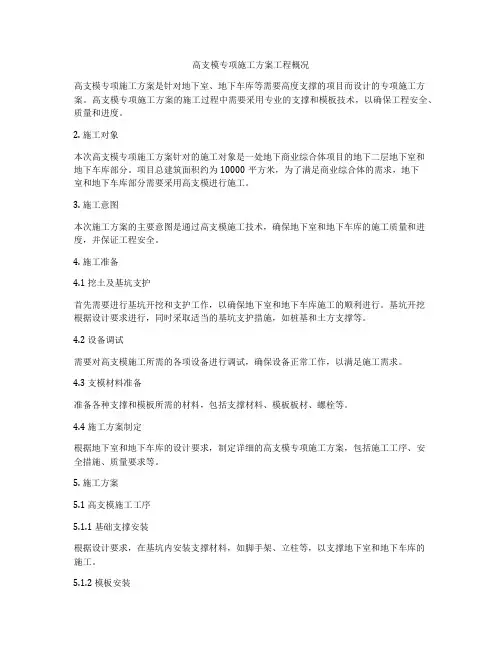

高支模专项施工方案工程概况高支模专项施工方案是针对地下室、地下车库等需要高度支撑的项目而设计的专项施工方案。
高支模专项施工方案的施工过程中需要采用专业的支撑和模板技术,以确保工程安全、质量和进度。
2. 施工对象本次高支模专项施工方案针对的施工对象是一处地下商业综合体项目的地下二层地下室和地下车库部分。
项目总建筑面积约为10000平方米,为了满足商业综合体的需求,地下室和地下车库部分需要采用高支模进行施工。
3. 施工意图本次施工方案的主要意图是通过高支模施工技术,确保地下室和地下车库的施工质量和进度,并保证工程安全。
4. 施工准备4.1 挖土及基坑支护首先需要进行基坑开挖和支护工作,以确保地下室和地下车库施工的顺利进行。
基坑开挖根据设计要求进行,同时采取适当的基坑支护措施,如桩基和土方支撑等。
4.2 设备调试需要对高支模施工所需的各项设备进行调试,确保设备正常工作,以满足施工需求。
4.3 支模材料准备准备各种支撑和模板所需的材料,包括支撑材料、模板板材、螺栓等。
4.4 施工方案制定根据地下室和地下车库的设计要求,制定详细的高支模专项施工方案,包括施工工序、安全措施、质量要求等。
5. 施工方案5.1 高支模施工工序5.1.1 基础支撑安装根据设计要求,在基坑内安装支撑材料,如脚手架、立柱等,以支撑地下室和地下车库的施工。
5.1.2 模板安装根据设计要求,在基础支撑上安装模板板材,以建立地下室和地下车库的施工模板。
5.1.3 钢筋绑扎在模板安装完成后,进行地下室和地下车库的钢筋绑扎工作,确保钢筋的布置符合设计要求。
5.1.4 混凝土浇筑在钢筋绑扎完成后,进行混凝土浇筑工作,确保地下室和地下车库的混凝土质量和工艺。
5.1.5 支撑材料拆除在混凝土达到设计强度要求后,进行支撑材料的拆除工作。
5.2 安全措施在施工过程中,需严格遵守相关安全规定,保障施工人员的安全。
同时需要对施工现场进行定期巡查,及时处理施工中出现的安全隐患。
高支模安全专项施工方案

目录一、工程概况 (1)1、项目工程概况 (1)2、高支模工程概况 (1)3、重难点分析及对策 (2)二、编制说明及依据 (2)1、编制说明 (2)2、编制依据 (2)三、施工管理与人员配置 (3)1、项目组织管理机构及说明 (3)2、项目经理部岗位设置及职责 (3)3、施工目标 (14)四、施工组织及进度计划 (14)1、施工组织 (14)2、施工进度计划 (15)3、工期保障措施 (16)4、与总进度计划的关系 (17)5、材料封样与样板计划 (17)五、施工准备与主要资源配置计划 (18)1、施工准备 (18)2、劳动力配置计划及保证措施 (19)3、机械配置计划及保证措施 (19)4、材料配置计划及保证措施 (19)5、大宗材料和与机械设备计划及保证措施 (20)6、主要周转材料计划及保证措施 (20)六、施工方法 (20)1、施工技术与施工工艺重难点分析 (20)2、施工技术与施工工艺 (20)3、新技术运用 (26)七、检查、验收及监测管理 (26)1、检查 (26)2、验收 (27)3、监测 (27)八、重点要求 (28)九、施工质量保证措施 (30)1、进场主要材料和设备验收标准 (30)2、质量控制要点与验收标准 (30)3、质量通病的防治 (31)4、成品保护 (32)十、施工安全保证措施 (32)1、安全文明施工 (32)2、环保绿色施工 (33)3、应急预案 (34)十一、合理化建议与降低成本措施 (36)1、合理化建议 (36)2、降低成本措施 (36)十二、雨季施工措施 (37)十三、计算书 (37)1、600X600柱模板计算 (37)2、600X1200柱模板计算 (58)3、300X600梁模板计算 (79)4、400X1000梁模板计算 (95)5、400X1400梁模板计算 (113)6、板模板计算 (130)成都万达城A-1-11地块开发建设项目高支模安全专项施工方案一、工程概况1、项目工程概况成都万达城A-1-11地块项目位于都江堰市玉堂镇永康社区、宝瓶社区,项目北靠A-1-7住宅地块,南临都汶高速,西临A-1-10住宅地块,东临A-1-12地块小学。
高支模安全专项施工方案(轮扣式脚手架)

目录第1章编制说明及依据 (1)第2章工程概况 (3)第3章施工计划 (6)第4章模板支撑体系的主要搭设方法及检查验收 (9)第5章质量、安全保证措施 (35)第6章文明施工措施 (51)第7章劳动力计划 (54)第8章梁、板模板及支撑体系计算 (55)标准层2.9m层高板模板计算书 (85)1、《建筑施工脚手架安全技术统一标准》GB51210-2016 (85)2、《建筑施工模板安全技术规范》JGJ162-2008 (85)3、《建筑施工承插盘扣式钢管支架安全技术规范》JGJ 231-2010 (85)4、《混凝土结构设计规范》GB 50010-2010 (85)5、《建筑结构荷载规范》GB 50009-2012 (85)6、《钢结构设计规范》GB 50017-2003 (85)一、工程属性 (85)二、荷载设计 (85)三、模板体系设计 (85)四、面板验算 (88)五、小梁验算 (89)六、主梁验算 (91)七、可调托座验算 (95)八、立柱验算 (95)九、高宽比验算 (97)十、立柱支承面承载力验算 (97)●墙柱模板验算(取300mm厚为例) (99)1、《建筑施工模板安全技术规范》JGJ162-2008 (99)2、《混凝土结构设计规范》GB50010-2010 (99)3、《建筑结构荷载规范》GB 50009-2012 (99)4、《钢结构设计标准》GB 50017-2017 (99)一、工程属性 (99)二、荷载组合 (99)三、面板布置 (100)四、面板验算 (101)五、小梁验算 (102)六、主梁验算 (104)七、对拉螺栓验算 (105)500厚剪力墙模板计算书 (106)●墙柱模板验算(取500mm厚剪力墙为例) (106)1、《建筑施工模板安全技术规范》JGJ162-2008 (106)2、《混凝土结构设计规范》GB50010-2010 (106)3、《建筑结构荷载规范》GB 50009-2012 (106)4、《钢结构设计标准》GB 50017-2017 (106)一、工程属性 (106)二、荷载组合 (106)三、面板布置 (107)四、面板验算 (107)五、小梁验算 (109)六、主梁验算 (111)七、对拉螺栓验算 (112)柱模板计算书 (112)●柱模板验算(700*900mm矩形柱为例) (112)1、《建筑施工模板安全技术规范》JGJ162-2008 (112)2、《混凝土结构设计规范》GB50010-2010 (113)3、《建筑结构荷载规范》GB 50009-2012 (113)4、《钢结构设计标准》GB 50017-2017 (113)一、工程属性 (113)二、荷载组合 (113)三、面板验算 (113)四、小梁验算 (115)五、柱箍验算 (117)六、对拉螺栓验算 (122)第1章编制说明及依据[摘要]:简述安全专项施工方案编制所依据的相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。
高支模专项施工方案

高支模专项施工方案高支模专项施工方案一、施工目标本次高支模专项施工的目标是确保施工工程质量达到设计要求,保证工程的安全。
二、施工内容1. 高支模材料的采购与准备:根据设计要求,采购高质量的钢筋、混凝土及高支模板,并进行材料的检测和验收工作。
2. 施工人员的培训和配备:对参与施工的人员进行培训,确保他们能熟练掌握高支模施工的操作技巧,并保证施工人员的安全防护用具齐全。
3. 施工方案的制定:根据设计图纸和施工要求制定详细的施工方案,并将其与参与施工的各方进行沟通和确认。
4. 施工现场的准备:对施工现场进行清理和平整工作,确保施工区域没有任何杂物和障碍物,并进行必要的标识和围挡工作。
5. 确定高支模的施工顺序:根据施工方案,确定不同部位的施工顺序,确保施工流畅,并对关键部位进行重点保护。
6. 高支模的搭建和拆除:根据施工方案和设计要求,进行高支模的搭建和拆除工作,确保支模的稳定性和合理性。
7. 现浇混凝土的浇筑和养护:根据施工方案,对高支模内进行混凝土的浇筑工作,并做好养护工作,确保混凝土的强度和质量。
8. 施工进度和质量的控制:对施工进度和质量进行有效的控制,通过现场检查和检测手段,确保施工工作符合设计要求。
三、施工安全措施1. 施工现场设置警示标志和围护栏,做好安全宣传教育工作,确保施工人员遵守安全操作规程。
2. 施工人员必须佩戴安全防护用具,如安全帽、防护眼镜、手套等。
3. 建立施工安全督查制度,对施工现场进行定期巡查和安全检查,及时发现和处理存在的安全隐患。
四、施工质量控制1. 结合设计要求,进行现场检查和验收,确保高支模的尺寸和平整度符合要求。
2. 对高支模的固定和支撑进行检测和验收,确保支模的稳定性和可靠性。
3. 对现浇混凝土的坍落度、均匀性和强度进行检测,确保混凝土的质量达到要求。
五、施工进度安排根据施工方案,合理安排施工进度,注重施工工序的流畅和衔接,避免影响整体施工进度。
六、施工经费根据施工方案和工程需求,编制详细的施工经费预算,并严格按照预算进行材料采购和消耗。
高支模工程专项施工方案

高支模工程专项施工方案高支模工程专项施工方案一、工程概况本工程为高支模工程,位于XXX地点,建筑面积为XX平方米,支撑体系高度为XX米。
工程涉及到的结构形式为钢筋混凝土结构,其中涉及到的模板体系包括木模板、钢模板、铝合金模板等。
二、设计依据1.建设单位提供的设计文件及相关施工规范。
2.施工现场实际情况及相关施工经验。
3.支撑体系高度、跨度、荷载等参数要求。
三、支撑体系设计1.支撑体系采用扣件式钢管脚手架,钢管采用直径为48mm,壁厚为3.5mm的钢管,扣件采用直角扣件、旋转扣件和对接扣件。
2.支撑体系基础采用混凝土硬化地面,根据支撑体系荷载要求,对基础进行加固处理,保证支撑体系的稳定性。
3.支撑体系顶部采用可调式托座,根据支撑体系高度和荷载要求,对托座进行调整,确保支撑体系的稳固性。
四、支模施工工艺1.模板安装:按照模板配板图安放模板,确保模板拼接紧密。
安装模板时,应按照模板的编号进行安装,避免出现错缝现象。
模板安装完成后,应进行校正和固定。
2.支撑体系搭设:按照支撑体系设计要求,对钢管脚手架进行搭设。
搭设时应注意确保脚手架的稳定性和安全性,扣件应扣紧,防止出现滑动、脱落等现象。
3.模板调整:根据设计要求,对模板进行调整。
调整内容包括模板的标高、垂直度、平整度等。
调整完成后,应进行检验和验收。
五、质量保证措施1.严格按照施工图纸和技术规范进行支模施工,确保支模质量符合设计要求。
2.加强材料的质量管理,选择符合要求的材料进行支模施工。
3.加强施工过程中的质量监督,对发现的问题及时进行处理,确保支模施工的质量。
六、安全保证措施1.搭设支撑体系时,应确保脚手架搭设的稳定性和安全性,防止出现脚手架坍塌等安全事故。
2.支模施工过程中,应注意防止模板滑动、脱落等安全事故,确保施工人员的安全。
3.加强安全教育,提高施工人员的安全意识,防止因操作不当导致的安全事故。
七、应急预案1.针对可能出现的支模施工安全事故,制定相应的应急预案,明确应急处置措施和责任人员。
高支模专项施工方案

高支模专项施工方案第1篇高支模专项施工方案一、工程概述项目名称:XX建筑工程项目地点:XX市区建设单位:XX建筑工程有限公司设计单位:XX建筑设计研究院施工范围:本工程涉及楼板、梁、柱等高支模施工部分。
二、编制依据1. 《中华人民共和国建筑法》2. 《建筑工程安全生产管理条例》3. 《建筑施工模板安全技术规范》4. 《建筑施工临时支撑结构技术规范》5. 项目的施工图纸及相关技术资料6. 现场施工条件及资源情况三、施工要求1. 确保施工过程中的安全、质量、进度和成本控制。
2. 采用先进、合理、经济的施工工艺。
3. 高支模施工必须严格按照本方案执行,并接受现场监督及检查。
四、施工准备1. 技术准备:熟悉施工图纸,进行技术交底,制定详细的施工工艺流程。
2. 材料准备:按照设计要求及规范,选择合格的模板、支撑架、连接件等材料。
3. 人员准备:配置相应的专业施工人员,并对施工人员进行安全技术培训。
4. 设备准备:准备所需的施工机械和工具,并保证设备性能良好。
五、施工工艺1. 支撑体系设计:根据楼板、梁、柱等结构的特点,设计合理的支撑体系,确保稳定性和安全性。
2. 模板安装:按照施工图纸和施工工艺流程进行模板安装,保证模板的垂直度、平整度。
3. 支撑架搭设:支撑架搭设应符合相关技术规范,确保整体稳定性,避免发生倾斜、下沉等安全事故。
4. 钢筋绑扎:严格按照设计要求进行钢筋绑扎,保证钢筋的位置、间距、保护层厚度等符合规范要求。
5. 混凝土浇筑:混凝土浇筑应均匀进行,避免产生分层、离析等现象,确保混凝土的密实度。
六、施工安全措施1. 高支模施工前,必须进行安全技术交底,明确各级人员的安全责任。
2. 施工现场应设置明显的安全警示标志,禁止无关人员进入施工区域。
3. 施工人员应佩戴安全帽、安全带等个人防护用品。
4. 定期对施工现场进行安全检查,发现问题及时整改。
5. 遇有大风、雨雪等恶劣天气,应暂停高支模施工。
七、质量保证措施1. 严格把控材料关,对进场的模板、支撑架等材料进行质量检查,不合格的材料不得使用。
高支模安全专项施工方案

高支模安全专项施工方案1. 引言高支模是一种常用的建筑施工模板,其用途广泛,可以应用于各种建筑结构的梁、板、墙等施工中。
然而,高支模施工过程中存在一定的安全风险,如果不正确使用或操作,可能会导致人员伤亡和财产损失。
因此,制定高支模安全专项施工方案对于确保施工过程的安全非常重要。
本文档旨在为施工单位提供高支模安全专项施工方案的指导,以确保施工过程中的安全性。
2. 目标本方案的目标是确保高支模施工过程中的安全,并采取适当的措施来防止事故的发生。
具体目标包括: - 提供安全操作指南,确保工人正确使用高支模设备; - 提供风险评估和控制措施,减少施工过程中的潜在风险; - 提供应急预案,以应对可能发生的事故情况; - 提供培训和教育,提高施工人员的安全意识。
3. 安全操作指南3.1 设备检查在每次使用高支模设备之前,施工人员应仔细检查设备的完整性和安全性。
确保高支模的构件完好无损,连接件牢固可靠,无松动或磨损现象。
若发现设备存在问题,应及时报告并更换。
3.2 安全防护措施•施工现场应设置明显的警示标志,确保人员能够清晰辨认施工区域,并采取必要措施防止他人进入危险区域。
•工人应配戴安全帽、防滑鞋和防护手套等个人防护装备,以减少意外伤害的发生。
•在需要爬升高处作业时,工人应使用安全绳、腰带等设备,确保人员的安全。
3.3 正确使用高支模设备•工人应接受专业培训,掌握高支模的正确使用方法和操作流程。
•确保高支模的安装牢固可靠,不得超过其承载能力,并进行必要的加固和支撑。
•施工人员应按照规定的施工顺序进行施工,确保施工过程的稳定性和安全性。
4. 风险评估和控制措施为降低高支模施工过程中的风险,应进行全面的风险评估,并采取相应的控制措施。
以下是常见的风险控制措施: - 确保高支模设备的质量合格,严禁使用损坏或老化的设备。
- 在施工现场设置足够数量和合理位置的安全警示标志,提醒工人注意潜在的危险。
- 定期进行设备检查和维护,及时发现并修复存在的问题。
高支模专项施工方案.doc01

高支模专项施工方案・doc01编制依据为了保证本工程高大支模施工安全,根据建设部关于《危险性较大工程安全专项施工方案编制及专家论证审查办法》的要求,按相关规定特编制本专项施工方案。
方案编制主要依据如下:1、 施工合2、 施工图3、 混凝土结4、 建筑工程施工质量验收统一标准》( GBJ300-2016)5、建筑机械使用安全技术规程》 (JGJ33-2015)6、 建筑现场临时用电安全技术规范》( JGJ46-2016)7、 建筑施工扣件式钢管脚手架安全技术规范》( JGJ130—2011) 8、 建筑施工模板安全技术规范》( JGJ162-2013)、高支模工程概况 模板支撑高度超过 8m,或跨度超过 18m,或集中线荷载超过 20KN/m,高大模板支撑专工方案须经专家论三、高支模设计方1、模板及支撑架的材料选本工程模板支撑系统采用φ 48*3.5 钢管及扣件、 15 厚胶合板、 60× 80 支承木方、梁板竖向支撑顶部可调支托、立杆基础垫板2、模板支撑系统的设计方1)楼层施工时,高支模部位支撑体系同步一起搭设,但在具备拆除条件前不得随意拆除,并与已浇筑结构可靠连接顶紧。
2)支撑立杆基础应具有足够的承载力。
3)梁、板支撑立杆布置基本方案:梁侧模板主楞采用直径 48*3.5 钢管,次楞采用 60×80木方,面板采用 15 厚木胶合板; 梁底纵向支撑采用 60× 80木方,小横杆采用 48*3.5 钢管; 梁两侧立杆距梁侧面距离均400、;250mm, 梁下均增加一根立杆支撑,两侧立杆及梁下立杆纵向间距分别为 现浇板模板支撑采用钢管扣件支撑系统 60×80 木方支承 15厚木胶合板, 48*3.5 钢承木方;板下支撑立杆纵横间距。
梁、板竖向支撑10m(5)水平拉杆布置钢管支撑架水平拉杆步距为不超过 1.5m ,在每一步距处纵横向应各设一道水平拉杆。
在 立柱底距地面 200mm 高处,沿纵横水平方向应按纵下横上的程序设扫地杆。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
设计单位:中信建筑设计研究总院有限公司
监理单位:北京华兴建设监理咨询有限公司
施工单位:武汉丰太建筑有限公司
武汉缤购城项目位于武汉市南湖恒安路与富安街交汇处,由武汉缤购城置业北京华兴有限公司投资建设、中信建筑设计研究总院有限公司设计、武汉丰达地质工程有限公司、北京华兴建设监理咨询有限公司监理、武汉丰太建筑有限公司承建施工。
梁下立杆纵距(mm)
梁两侧立杆间距(mm)
板区立杆间距(mm)
水平杆
步距
大商业主正门
16.7
120mm
500*1200
300*800
8.4
2
1
500mm
1000mm
1100mm
900mm
1000mm
1000mm
1.5m
1.5m
大商业内天庭
22.2
无板
400*1200mm
500*1000mm
200*400mm
3)放映厅:轴线SA-2~SA-9交SA-J~SA-C,基础为楼板,板厚120mm,高度9.9-15米(台阶坡状),最大跨度18米,梁截面尺寸:主梁500*1000,次梁250*800、250*700.
具体高支模范围如下:
高支模设计表
部位
支撑高度(m)
板厚(mm)
梁截面
(mm)
最大梁跨
(m)
梁下支撑立杆根数
4.2机具准备
利用型号TC5610塔吊作业,负责进行高支模的垂直运输。现场各作业队均设有圆盘锯供木板、木方切割使用。
4.3材料准备
表4-1 材料规格及进场时间一览表
序号
材料名称
规格
数量
进场时间
1
覆膜木胶合板
15mm
16000㎡
10.20-12.17
2
钢管
φ48×3.2
4000t
3
木方
50×100
600m3
4.1.3根据本工程施工总计划,高大模板支撑施工时间在2015年10月至2015年12月间左右进行。
4.1.4采用品茗计算软件进行楼板及梁底支撑体系的计算。
4.1.5进行方案交底及技术交底。
1)由项目工程技术负责人或方案编制人员对施工管理人员进行安全专项方案技术交底,并履行签字手续。
2)由按经专家论证后的安全专项支撑方案的要求,拟定书面操作要求,向班组进行技术交底和安全技术交底,班组必须严格按操作要求和安全技术交底施工。
4
U托
5000个
5
扣件
10000个
备注:以上表格中模板的进出场时间为预计时间,实际施工时以现场进度为准。
5.模板及支撑体系设计
5.1架体基础的设计
所有支撑架均落在现浇混凝土梁板上,高支模区域以下二层支撑在混凝土未达到强度时不得拆除。
架子横杆与周边框架柱采用Φ48×3.2普通钢管进行可靠拉接,高度小于等于15m的模板支撑架拉结每两步设置一道,高度大于15m的模板支撑架拉结每步设置一道。
5.2架体设计
5.2.1各区梁板支撑高度16m,板厚120mm,按此板厚和支撑高度进行计算。楼板底模采用15mm厚覆膜木胶合板,采用50×100mm木方间距300mm作次肋,50×100mm木方间距900mm作主肋。采用扣件式钢管脚手架,立杆纵横向间距1000mm,步距1500mm。计算书附后。
5.2.2梁支撑体系
1)钢管
选用Φ48×3.2mm钢管。质量应符合现行国家标准《碳素结构钢》(GB/T700)中Q235-A级钢的规定;应涂刷防锈层并定期复涂以保持其完好,禁止使用有明显变形、裂纹的钢管。
报废标准:钢管弯曲、压扁、有裂纹和严重锈蚀的钢管。
2)扣件
扣件应与钢管管径相配合,十字扣件、旋转扣件、对接扣件。材质应符合我国现行标准《钢管脚手架扣件》(GB15831)的规定,严禁使用加工不合格、锈蚀和有裂纹的扣件。
水平拉杆的间距与步距偏大,不能满足设计要求,剪刀撑搭设没有按方案要求进行。
整架失稳、垮塌
人员从高处坠落
高
组织开展危险源辩识,认真编制方案,加强对班组培训与技术交底,重视支撑系统安装的过程检查与验收,发现问题应及时向班组提出 ,并督促其彻底整改 。支撑架搭设完毕后 ,应由技术负责人组织检查验收 。检查验收不合格严禁进入下道工序施工。
设在模板支架立杆顶部采用可调顶托头,丝杆外径不得小于36mm,伸出长度不得超过200mm。扣件式钢管脚手架顶部第一排横杆以上立杆自由高度不得超过250mm。
5.2.4模板支撑体系构造拉接设计
1)水平拉杆的设置:
可调支托底部的立杆顶端沿纵横向设置一道水平拉杆。支撑高度10m左右梁底、板底最顶部步距两水平拉杆中间加设一道水平拉杆,支撑高度大于20m时,在最顶两步距水平拉杆中间分别增加一道水平拉杆,顶部自由端过大的必须用钢管和扣件补强。
10
钢筋工(人)
25
10
辅助模板安装
架子工(人)
30
20
机械工(人)
2
1
电工(人)
2
2.3高支模介绍
本工程高支模层为结构层,分为三部分:
1)大商业主正门:轴线SC-2~SC-3轴,一层~四层,基础为地下室顶板,高度16.75米,主梁0.5×1.2,次梁0.3×0.8,悬挑5.45米。
2)大商业内天庭:轴线SC-3~SA-4,不规则,基础为地下室顶板,板厚250mm,高度22.2米。最大跨度18米,梁截面尺寸有400*1200、500*1000、200*400,临近结构层高1-2层5.0米,2-3层5.4米,3-4层5.4米,4-5层5.4米。
18.0
1
1000mm
1000mm
1000mm
1.35-1.5m
放映厅
9.9-15
120mm
500*1000mm
250*800mm
250*700mm
16.8
1
1000mm
1000mm
1000mm
1.5m
3、危险源辨识与分析
序号
作业活动
危险因素
可能导致的事故
风险级别
控制措施
1
支撑架体搭设
未按照模板施工方案搭设模板支撑系统。
1、编制依据
序号
名 称
编 号
1
本工程施工图及设计变更
2
本工程施工组织设计
3
建筑工程施工质量验收统一标准
GB50300-2013
4
混凝土结构工程施工质量验收规范
GB50204-2015
5
建筑施工扣件式钢管脚手架安全技术规范
JGJ130-2011
6
建筑施工高处作业安全技术规范
JGJ80-91
7
建格整形,应保证与钢管扣紧时接触良好,当扣件夹紧钢管时,开口外的最小距离应不小于5mm。
扣件活动部位应能灵活转动,旋转扣件的两旋转面间隙应小于1mm。
扣件表面应进行防锈处理。
扣件报废标准:扣件有裂纹、变形、滑扣。
3)安全网
安全网的技术要求必须符合我国现行标准的规定,方准进场使用。大孔安全网用作兜网,其规格:3m×6m;绿色密目安全网其规格:1.5m×6m,只能用作外挂立网。绿色密目安全网使用有国家认证的生产厂家供货,安全网必须是阻燃的,要求做完防火试验合格后方可进场,不合格者不得进场。
2
支撑架体使用
砼在浇筑时没有按施工顺序进行
整架失稳、垮塌、倾覆
人员从高处坠落
高
控制浇筑阶段的施工荷载和浇筑顺序。指派专业人员对模板 、支撑系统的受荷 、变形情况进行监测 。发现异常现象应立即停止浇筑 ,果断采取对策排险。
3
支撑架体搭设、拆除
模板拆除后未及时对“四口、五临边”设置防护
人员从高处坠落
高
高空作业必须系好安全带,设置封闭式栏杆
9
支撑架体拆除
拆模时,建筑物周边未设置警戒标志及专人看管
物体打击
高
作业范围设安全警戒线并悬挂警示牌。拆除时派专人(监护人)看守。在相应的部位设置工作区,严禁非操作人员进入作业区
4.施工准备
4.1技术准备
4.1.1熟悉审查图纸,认真学习国标、地标、企业标准和楚天杯验收标准。
4.1.2搜集有关覆膜木胶合板和扣件式钢管脚手架的资料,作好模板体系选择的材料准备。
4)无框架柱处拉结点设置:
(1)周边有板底支撑时:分别向两侧板支撑连接两跨。
(2)周边板底支撑拆除时:遇柱时抱柱连接,无柱时与直径为Φ16钢筋地锚环或预埋短钢管(6m左右一道),每层进行拉接。具体施工方法见附图30(高大模板支撑与周边楼板支撑连接示意图)。
5.3材料标准与检验
5.3.1架子使用材料标准
安全员:
对施工人员进行安全技术交底,认真做好人员上岗教育,以提高安全技术素质,增强自身保护能力。对施工过程中存在的不安全问题,进行旁站,定人、定时、定措施予以解决。
测量员:
负责架体搭设垂直度,沉降等数据观测和记录并及时汇报
(2)劳务人员
表3-2 工人及数量分工一览表
工种
转换层
模板拆除
备注
木工(人)
40
4
支撑架体搭设
垂直运输设备或塔吊转运钢管、扣件、模板、木支撑时,因堆放不合理发生高空坠落
物体打击
高
认真核查立杆支撑面质量,对支支撑面承载力应认真核查
5
支撑架体搭设
搭设材料不合格
架体跨塌、立杆变形,倾覆
高
严格检查钢管和扣件的质量,必须具有产品生产许可证 、质量合格检测证明,杜绝假冒 、伪劣的壁厚或承载力达不到设计要求的 、出现弯曲变形 、裂缝 、严重腐蚀的钢管和扣件进场
技术负责人:
负责监督、指导整个工程高大模板及支撑的搭设,确保符合施工规范及方案要求,对施工中存在的不安全因素,不符合施工规范及方案要求的,从技术方面提出整改意见,并参与最终的验收工作。
