市政管道道路工程施工规范一、总则1.1 为了加强市政管道道路工程建设的质量、安全、进度和投资控制,规范施工行为,提高施工质量,依据国家相关法律法规和标准,制定本规范。

1.2 本规范适用于城市新建、扩建、改建市政道路工程中的管道施工。

1.3 市政管道道路工程施工应遵循质量第一、安全第一的原则,严格执行国家法律法规和行业标准,确保工程质量和施工安全。

二、施工准备2.1 施工单位应具备相应的资质,施工人员应具备相应的资格。

2.2 施工前应编制详细的施工组织设计,明确施工工艺、施工顺序、质量控制措施、安全防护措施等。

2.3 施工前应进行现场踏勘,了解现场情况,明确施工范围、施工内容、施工条件等。

2.4 施工前应办理相关手续,包括施工许可、临时占地、占用道路等。

2.5 施工前应进行图纸会审和技术交底,确保施工人员了解工程要求和技术标准。

三、施工过程3.1 施工过程中应严格按照施工组织设计进行,确保施工质量和安全。

3.2 施工过程中应加强质量控制,确保工程质量符合设计和规范要求。

3.3 施工过程中应加强安全防护,防止事故的发生。

3.4 施工过程中应做好环境保护,减少对周围环境的影响。

3.5 施工过程中应加强沟通协调,确保工程顺利进行。

四、施工质量4.1 工程质量应符合国家和行业标准要求。

4.2 管道安装应平整、顺直,管节应牢固、严密。

4.3 管道的坡度、高程应符合设计要求。

4.4 管道接口应牢固、严密,接口处理应符合规范要求。

4.5 管道埋设深度应符合设计要求,管顶以上土层应分层夯实。

4.6 检查井、排水井等附属构筑物应符合设计要求。

五、施工安全5.1 施工安全应符合国家法律法规和行业标准。

5.2 施工前应进行安全技术交底,确保施工人员了解施工安全要求。

5.3 施工现场应设置安全警示标志,明确施工区域。

5.4 施工现场应配备必要的安全防护设施,如安全帽、安全带、警示标志等。

5.5 施工现场应制定应急预案,应对突发事件。

市政管道分几类工程施工

市政管道分几类工程施工

市政管道分几类工程施工1. 供水管道工程供水管道工程是市政管道工程中最基础、最重要的一类工程。

城市的正常生活和发展需要充足的供水。

供水管道工程主要包括供水管道的铺设、维护和改造等工作。

铺设供水管道需要考虑供水的来源、输水的距离和管道的材质等因素,以确保供水的质量和供水的稳定性。

同时,供水管道还需要定期维护和检修,以防止管道老化或者漏水等问题的发生。

2. 排水管道工程排水管道工程是为了城市排水系统的畅通和城市防洪等目的而进行的工程。

城市的排水系统包括雨水排水系统和污水排水系统两部分。

排水管道工程主要包括雨水排水管道和污水排水管道的设计、施工和维护等工作。

排水管道需要考虑排水的速度和容量,以确保排水系统在暴雨等极端天气条件下能够有效排水,避免城市内涝和水灾等问题的发生。

3. 燃气管道工程燃气管道工程是为了城市燃气供应系统的安全和可靠而进行的工程。

城市的居民和企业需要使用燃气进行生活和生产,燃气管道工程主要包括燃气管道的设计、施工、维护和检修等工作。

燃气管道需要考虑燃气的质量和输送的安全性,以确保燃气能够正常供应并且不会发生泄漏等安全事故。

4. 电力管道工程电力管道工程是为了城市的电力供应系统的稳定和可靠而进行的工程。

城市的居民和企业需要使用电力进行生活和生产,电力管道工程主要包括电力输电线路和电缆线路的设计、施工、维护和检修等工作。

电力管道需要考虑电力的传输距离和输电量,以确保电力的稳定供应并且不会发生停电等故障。

5. 通信管道工程通信管道工程是为了城市的通信网络的畅通和发展而进行的工程。

城市的居民需要使用电话、互联网等通讯设施进行日常生活和工作,通信管道工程主要包括电话线路、光纤线路和网络设备等的设计、施工、维护和改造等工作。

通信管道需要考虑通讯设备的传输速度和容量,以确保通讯系统的正常运行并且不会发生通讯故障等问题。

综上所述,市政管道工程包括供水管道、排水管道、燃气管道、电力管道和通信管道等几类工程,每一类工程都是城市基础设施建设和市政设施改造的重要组成部分。

市政自来水管道工程施工方式

市政自来水管道工程施工方式

市政自来水管道工程施工方式一、施工方式概述市政自来水管道工程的施工方式主要包括开挖施工、管道铺设、连接和回填工作。

二、开挖施工1. 现场勘察:在施工前,必须进行详细的现场勘察和土壤测试,以确定开挖的深度和土质情况。

2. 挖掘土方:根据设计要求,使用合适的挖掘机械进行土方开挖,确保挖掘面平整,坡度符合要求。

3. 地下管道设施保护:施工时需注意周边地下管道设施的保护,避免损坏。

三、管道铺设1. 管道选择:根据设计要求和施工方案,选择合适的管道材料,如塑料管、钢管等。

2. 管道铺设:按照设计规定的线路和坡度要求,进行管道的排列和铺设。

在必要的位置安装支架,确保管道的牢固性。

3. 管道连接:使用专用工具或焊接技术进行管道的连接,确保连接处密封性良好。

四、回填工作1. 垫层材料选择:根据设计要求,选择合适的垫层材料,在挖掘坡底和管道之间形成一定的垫层。

2. 回填土方:使用合适的挖掘机械进行回填土方,层层压实,使土方与管道充分接触,确保地面平整。

五、安全与环保措施1. 施工现场安全:施工人员必须佩戴安全帽、防护服等安全装备,遵守操作规程,确保施工过程中的安全。

2. 环境保护:施工时要注意噪音、粉尘等对周边环境的影响,合理选择施工时间和采取防护措施,减少环境污染。

六、施工质量控制1. 管道检查:在管道铺设过程中,进行必要的质量检查,如管道的弯曲度、连接处的密封性等。

2. 施工记录:施工人员需做好施工记录,包括开挖深度、挖掘面的坡度、管道的铺设情况等,以备日后查阅。

以上是市政自来水管道工程的施工方式概述,通过合理的施工步骤和相关措施,可确保工程的质量和安全性。

市政工程管道施工方案

市政工程管道施工方案

市政工程管道施工方案1. 背景市政工程管道施工是指在城市范围内修建、维护和改建各种管道系统的活动。

这些管道系统包括供水管道、排水管道、天然气管道等。

市政工程管道施工的目的是确保城市公共设施运行良好,并提供可靠的基础设施。

2. 施工方案为了有效地进行市政工程管道施工,以下是一份基本的施工方案:2.1 分析和评估在施工开始之前,需要进行详细的分析和评估工作。

这包括:- 确定施工项目的目标和需求- 调查和评估现有的管道系统- 确定可能存在的风险和障碍- 制定施工计划和时间表2.2 基础设施准备在开始施工之前,需要进行基础设施的准备工作。

这包括:- 清理施工区域,确保道路和周围环境的安全- 准备必要的工具、材料和设备- 搭建必要的施工设施和临时占地2.3 施工过程在进行施工过程时,需要注意以下几点:- 确保施工过程符合工程规范和标准- 严格执行安全措施,保护工人和周围居民的安全- 定期检查工程质量,并进行必要的调整和修正- 为市民提供必要的交通和噪音管制2.4 完工和验收在施工完成后,需要进行完工和验收工作。

这包括:- 对施工成果进行检查和测试- 完善施工记录和档案- 进行实地验收和相关部门的验收手续- 解决可能存在的问题和反馈3. 监督和管理为了确保市政工程管道施工的顺利进行,需要进行监督和管理工作。

这包括:- 指定专业的监理和工程师团队- 与相关部门和单位保持紧密的沟通和协调- 定期开展进度和质量检查- 解决可能的纠纷和问题以上是市政工程管道施工方案的基本内容,具体的实施细节需要根据具体情况进行调整和制定。

施工方案的目标是确保施工过程安全、高效,并提供优质的市政设施。

市政管道工程施工工期

市政管道工程施工工期

市政管道工程施工工期是指市政管道工程从施工准备到工程竣工交付使用所需的时间。

市政管道工程施工工期的合理确定对于保证工程质量、降低工程成本、提高工程效益具有重要意义。

本文将从市政管道工程施工的特点、影响施工工期的因素以及如何合理确定施工工期等方面进行分析和探讨。

一、市政管道工程施工特点1. 施工场地复杂。

市政管道工程施工通常在市区进行,施工场地受到地面建筑物、地下管线、交通道路等因素的制约,施工条件复杂。

2. 施工技术要求高。

市政管道工程涉及给水、排水、燃气、热力等多种专业,施工过程中需要掌握较高的专业技术,保证工程质量。

3. 施工环境恶劣。

市政管道工程施工通常在地下进行,施工环境光线暗、空间狭小、通风不良,给施工带来一定困难。

4. 施工安全风险大。

市政管道工程施工过程中,存在地下管线破坏、坍塌、中毒等安全风险,施工安全管理任务艰巨。

二、影响施工工期的因素1. 设计因素。

市政管道工程设计方案的合理性、设计深度、设计变更等都会影响施工工期。

2. 施工技术因素。

施工技术水平、施工工艺、施工设备等是影响施工工期的关键因素。

3. 施工组织管理因素。

施工方案的科学性、施工进度的合理性、施工资源的配置等都会影响施工工期。

4. 外部环境因素。

包括政策、气候、交通、地质等外部环境因素,这些因素往往不可预测,对施工工期产生较大影响。

三、如何合理确定施工工期1. 充分准备。

在施工前,要做好施工准备工作,包括施工方案的制定、施工资源的配置、施工进度的合理安排等。

2. 优化设计。

设计时要充分考虑施工条件、施工技术等因素,确保设计方案的合理性和可行性。

3. 提高施工技术水平。

通过引进新技术、新工艺、新设备,提高施工技术水平,从而提高施工效率。

4. 加强施工组织管理。

建立健全施工组织管理体系,确保施工进度和工程质量的协调统一。

5. 应对外部环境因素。

充分考虑外部环境因素的影响,制定相应的应对措施,确保施工工期的顺利实现。

综上所述,市政管道工程施工工期的合理确定需要充分考虑施工特点、影响因素以及如何合理确定施工工期等方面。

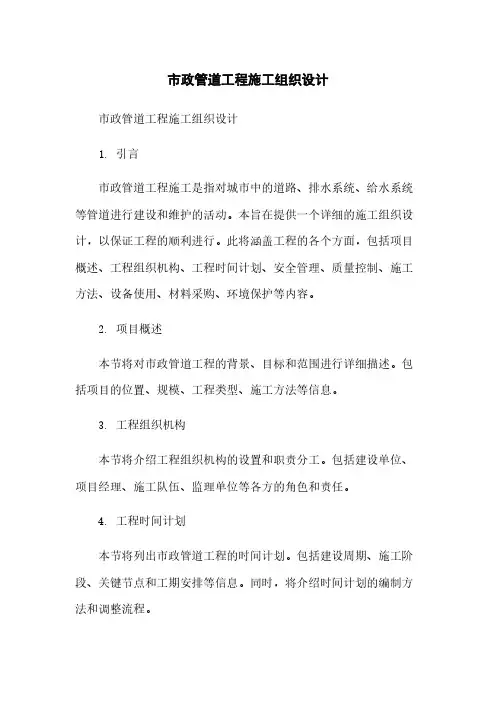

市政管道工程施工组织设计

市政管道工程施工组织设计

市政管道工程施工组织设计市政管道工程施工组织设计1. 引言市政管道工程施工是指对城市中的道路、排水系统、给水系统等管道进行建设和维护的活动。

本旨在提供一个详细的施工组织设计,以保证工程的顺利进行。

此将涵盖工程的各个方面,包括项目概述、工程组织机构、工程时间计划、安全管理、质量控制、施工方法、设备使用、材料采购、环境保护等内容。

2. 项目概述本节将对市政管道工程的背景、目标和范围进行详细描述。

包括项目的位置、规模、工程类型、施工方法等信息。

3. 工程组织机构本节将介绍工程组织机构的设置和职责分工。

包括建设单位、项目经理、施工队伍、监理单位等各方的角色和责任。

4. 工程时间计划本节将列出市政管道工程的时间计划。

包括建设周期、施工阶段、关键节点和工期安排等信息。

同时,将介绍时间计划的编制方法和调整流程。

5. 安全管理本节将详细介绍市政管道工程的安全管理措施。

包括施工现场安全、工人安全培训、风险评估和应急预案等内容。

6. 质量控制本节将介绍市政管道工程的质量控制措施。

包括施工过程中的质量检查、质量验收标准、质量管理机制等内容。

7. 施工方法本节将详细介绍市政管道工程的施工方法。

包括开挖工艺、管道安装、回填与压实工艺、管道连接等详细步骤。

8. 设备使用本节将列出市政管道工程所需的设备清单和使用要求。

包括挖掘机、起重机、输水管道等重要设备的规格和使用方法。

9. 材料采购本节将介绍市政管道工程的材料采购流程。

包括材料供应商选择、采购合同签订、货物验收等环节。

10. 环境保护本节将详细介绍市政管道工程的环境保护措施。

包括施工过程中的环境影响评估、土壤保护、噪音控制等内容。

11. 附件本所涉及的附件如下:附件1:市政管道工程施工图纸附件2:市政管道工程安全计划附件3:市政管道工程质量验收标准附件4:市政管道工程设备清单附件5:市政管道工程材料采购合同12. 法律名词及注释本所涉及的法律名词及注释如下:1)建设单位:指负责市政管道工程建设的法人或者其他经济组织。

市政管道工程施工顺序表

市政管道工程施工顺序表

市政管道工程施工顺序表是指在市政管道工程施工过程中,各项工作任务按照一定的顺序和要求进行的计划安排。

以下是市政管道工程施工顺序表的一个例子:1. 前期准备阶段:(1)项目立项:根据城市规划和设计要求,进行项目立项申请和审批。

(2)勘察测量:对施工区域进行详细的勘察和测量,为施工提供准确的数据。

(3)设计图纸:根据勘察结果和设计要求,绘制施工图纸。

(4)招投标:发布招标公告,邀请具有资质的施工单位参加投标,确定中标单位。

(5)合同签订:与中标单位签订施工合同,明确双方的权利和义务。

2. 施工准备阶段:(1)施工现场准备:对施工区域进行清理,拆除障碍物,设置施工围挡和安全标志。

(2)材料准备:根据施工图纸和工程量清单,采购所需的材料和设备。

(3)设备准备:准备挖掘机、推土机、混凝土泵车、搅拌机等施工设备。

(4)人员准备:组织施工队伍,进行技术培训和安全教育。

(5)施工方案制定:根据施工图纸和实际情况,制定详细的施工方案。

3. 施工阶段:(1)管道开槽:按照设计要求进行管道开槽,确保槽宽和槽深符合要求。

(2)管道铺设:将预制好的管道按照设计要求进行铺设,注意管道的对接和连接。

(3)管道焊接:对铺设好的管道进行焊接,确保焊接质量。

(4)检查井施工:按照设计要求施工检查井,确保检查井的质量和外观。

(5)回填土方:在管道和检查井施工完成后,进行回填土方,注意分层夯实。

(6)路面恢复:在施工区域的路面进行恢复,确保路面平整和交通畅通。

4. 施工验收阶段:(1)自检:施工单位对完成的工程进行自检,确保工程质量。

(2)监理验收:监理单位对完成的工程进行验收,提出整改意见。

(3)主管部门验收:市政主管部门对完成的工程进行验收,出具验收报告。

(4)工程结算:根据施工合同和验收报告,进行工程结算。

5. 后期维护阶段:(1)工程移交:将完成的工程移交给市政管理部门,进行后期维护和管理。

(2)保修期内维修:在保修期内,对出现的工程问题进行维修和整改。

市政工程管道施工方案

市政工程管道施工方案

市政工程管道施工方案1. 引言市政工程管道施工是城市建设中非常重要的一项工作。

它涉及到城市供水、排水、燃气等基础设施的建设和维护,对于城市的正常运转和居民的生活质量有着重要的影响。

本文将介绍市政工程管道施工的一般流程和注意事项。

2. 施工流程市政工程管道施工一般包括以下步骤:2.1 前期准备在正式开始施工前,需要进行充分的前期准备工作。

这包括对施工现场的勘察和规划,确定管道的敷设路线和深度,制定施工计划和安全措施等。

2.2 地面开挖根据设计要求,施工人员开始进行地面开挖工作。

这包括选择合适的机械设备进行挖掘,按照设计要求控制开挖的深度和宽度,确保管道可以正常敷设。

2.3 管道敷设在地面开挖完毕后,施工人员开始进行管道的敷设工作。

首先要确保敷设的管道与设计要求一致,然后进行管道的连接和固定,保证管道的密封性和稳定性。

2.4 接口处理在管道敷设完毕后,需要进行接口处理工作。

这包括对管道接口进行检查和测试,确保接口的质量和可靠性,防止出现漏水或其他故障。

2.5 回填与修复接口处理完成后,需要进行回填与修复工作。

这包括将敷设管道的周围填充土壤,进行压实和平整,恢复地面的原貌。

对于施工期间破坏的路面、人行道等进行修复,确保施工现场的安全和整洁。

2.6 竣工验收最后,施工人员要进行竣工验收工作。

这包括对已完成的工程进行检查和测试,确保工程质量符合设计要求和相关标准。

同时需要办理相关手续,申请竣工验收和工程交付手续。

3. 注意事项在市政工程管道施工过程中,需要注意以下几点:3.1 安全第一施工过程中要坚持安全第一的原则。

施工人员要熟悉施工现场的安全规定和操作规程,穿戴合适的劳动保护用品,确保自身安全。

同时要遵守施工现场管理规定,保障施工现场的安全。

3.2 质量控制施工过程中要严格控制施工质量。

施工人员要按照设计要求进行施工,保证管道的质量和可靠性。

在接口处理和竣工验收过程中,要仔细检查和测试,确保工程质量符合标准。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
部分混合污水 水体
特点:比直排式有了较大的改 进,但在雨天时,仍有部
溢流井
分混合污水未经处理而直
接排放,成为水体的污染 源而使水体遭受污染。
上 游 合 流 管
截 流 管
溢 流 堰
溢 流 管
适用于对老城市的旧合流制 的改造
(3)完全合流制 是将污水和雨水合流于一条管渠,全部送往污 水处理厂进行处理。 特点: 卫生条件较好,
主干管 溢流井 污水厂
污水厂
排入水体或再 利用 排入水体
雨水排水系统
排水体制的选择
在老城市的改造中,常采用截流式合流制,充分利用原 有的排水设施,与直排式相比,减小了对环境的危害, 但仍有部分混合污水通过溢流井直接排入水体。 不完全分流制排水系统,初期投资少,有利于城镇建 设的分期发展,在新建城镇和小区可考虑采用这种体 制;半分流制卫生情况比较好,但管渠数量多,建造 费用高,一般仅在地面污染较严重的区域(如某些工 厂区等)采用。
三、课程内容及要求
课程主要内容 市政给排水及采暖管道的组成、构造和施工图识读; 市政管道的开槽施工方法; 盾构施工; 附属构筑物施工; 市政管道施工组织与管理。 考核要求: 平时成绩30%,考试成绩70%,开卷
第一章 市政管道工程
1.1给水管道工程
1.2排水管道工程 1.3其他市政管线工程
污水厂
大的水体。
如城镇的地势适宜,不易积水时,或初建城镇和小区可采 用不完全分流制,先解决污水的排放问题,待城镇进一步发展
后,再建雨水排水系统,完成完全分流制的排水系统。这样可
以节省初期投资,有利于城镇的逐步发展。
(3)半分流制: 既有污水排 水系统,又有雨 水排水系统。
雨水跳跃井 初降雨水 后续雨水
采用的是这种排水体制。
特点:对水体污染严重,系统简单。 这种直排式合流制系统目前不宜采用。
(2)截流式合流制 :
这种系统是在沿河
的岸边铺设一条截流干
管,同时在截流干管上 设置溢流井,并在下游 设置污水处理厂。
晴天和初降雨 时污水 污水处理厂 排入水体或再 利用
溢流井 截流管 污水厂
当混合污水的流量>截流干管的输水能力,
河 流
图1-4(a) 地表水源给水管道系统示意图 1-取水构筑物;2-一级泵站;3-水处理构筑物;4-清水池; 5-二级泵站;6-输水管;7-管网;8-调节构筑物
按水源的数目分类 (1)单水源给水管网系统 (2)多水源给水管网系统
2
1
3 1
图1.5 多水源给水系统
1.1.2 给水管网的布置
1、布置原则 给水管网的主要作用是保证供给用户所需的 水量、保证配水管网有适宜的水压、保证供 水水质并不间断供水。
1.1.3 给水管材
对给水管道的要求: 有足够的强度和刚度,可以承受各种内外力负荷; 有足够的严密性,保证供水有效性; 水力条件好; 安装简便、快速可靠、维护作量少。 化学稳定性高,耐腐、质轻、韧性好; 价格低、使用年限长、折旧费用低。
给水管材常可以分为金属管材料、非金属管材料和复合材料 三大类。 主要的管材有:球墨铸铁管、钢筋混凝土管、钢管、塑料管 以及复合式管材。
排水管道
主要是及时收集城市生活污水、工业废水和
雨水,并将生活污水和工业废水输送到污水 处理厂进行处理后排放,雨水就近排放。以 保证城市的环境卫生和生命财产的安全。
燃气管道
主要是将燃气分配站中的燃气输送分配到
各用户,供用户使用。
热力管道
供给用户取暖使用,有热水管道和蒸汽管道。
电力电缆
为城市输送电能
按功能可分为动力电缆、照明电缆、电车电
缆等; 按电压的高低可分为低压电缆、高压电缆和 超高压电缆。
电信电缆
为城市传送信息
包括:市话电缆、长话电缆、光纤电缆、广
播电缆、电视电缆、军队及铁路专用通用电 缆等
二、管道综合布置原则和方法
各种管线布置发生矛盾时,处理的原则: 未建让已建、临时让永久、小管让大管、压 力管让重力管、可弯管让不可弯管。 当工程管线交叉敷设时,自上而下的排列顺 序一般为:电力电缆、电信电缆、热力管道、 燃气管道、给水管道、雨水管道、污水管道
在街道下,管道综合也
比较方便, 但工程量较大,初期 投资大,污水厂的运行 管理不便。
污水厂
采用者不多。
2.分流制
所谓分流制是指用不同管渠分别收集和输送生
活污水、工业废水和雨水的排水方式。
排除生活污水、工业废水的系统称为污水排水系统
排除雨水的系统称为雨水排水系统。
根据雨水的排除方式不同,分流制又分为下列两种
1. 铸铁管
灰口铸铁管(淘汰):管壁不均匀,有气孔,有爆管隐患。 球墨铸铁管(大量使用) 制作工艺:铁水加入镁和镁合金等金属,使铁中的石墨呈 球状;内衬水泥或树脂,外喷锌层-沥青层。 优点:抗腐蚀性比钢管好,较好的抗拉和抗弯强度; 缺点:造价高,穿孔腐蚀速度快,
连接方式及适用条件 承插式:适用于埋地 法兰式:适用于明装或地沟内
1.污水管道系统的组成:
小区污水管道系统:接户管、小区支管、小
区干管、小区主干管和检查井、泵站等附属 构筑物。 市政污水管道系统:支管、干管、主干管和 检查井、泵站、出水口及事故排出口等构筑 物。如下图示
2.雨水管道系统的组成
小区雨水管道系统 市政雨水管道系统
1.2.3 排水管道系统的布置
(2) 止回阀 用于水泵压水管上,保护设备免受水锤破坏。 种类:旋启式止回阀和缓闭式止回阀
(3)排气阀
排除管道中的气体,一般安装在管线的隆起部位。 (4)泄水阀 检修时排空管道,一般在管线下凹部位安装 (5) 消火栓 地上式:不冰冻地区、不影响城市交通和市容的地区; 地下式:须安装在阀门井内,适用冬季气温较低地区; 规格:来水口径-100mm和150mm 出水口径-65mm和100mm 流量:10~15L/s
1.1.6 给水管网附属构筑物的构造
① 阀门井:安装管道附件,使其有良好的操作 ② ③泄水阀井:需设置排水措施 排气阀门井 支墩:承受水的推力,防止漏水。 管道超越障碍物: 套管:穿越铁路、公路或非主要路线 架空管:河谷深、河道变迁快 倒虹管:河谷较浅,冲刷较轻,河道航运繁 忙,不适宜架空管
市政管道工程施工
绪论
一、市政管道的类型 市政管道工程是市政工程的重要组成部分, 是城市重要的基础工程设施。市政管道工 程包括: 给水管道 排水管道 燃气管道 热力管道 电力电缆
给水管道
主要为城市输送供应生活用水、生产用水、
消防用水和市政绿化及喷洒用水,包括输水 管道和配水管网两部分。
取水设施
给水处理设施
城市给水输配
居民生活用水 公共设施用水 市政用水 城市消防用水
自 然 水
企业给水输配
工业用水
自然降水 城市雨水管道 工业废 水处理
体 排放 废水净化后的处置 回 用 废水深度处理 城市污水处理设施
城 市 污 水 管 道
灌溉农田
再生成品水输配
1.1 给水管道工程
1.1.1 给水管道系统的组成 取水构筑物:水源取水点 给水由输水管(渠):长距离、一般不沿线 供水,两条平行管,事故供水率70% 配水管网:分配输送集中区域用水 泵站:加压,满足水压要求 水量调节设施:清水池、水塔、高位水池, 调节供水和用水的流量差
刚性接口:油麻、橡胶 圈、铅、石棉水泥、膨 胀水泥砂浆 接口形式 柔性接口:圆形、楔形 或梯唇形橡胶圈
2.钢管
种类: 直缝钢管、螺旋钢管、不锈钢管、镀锌钢管和钢塑复合管 优点:钢管材质相对轻、强度高、韧性好。 缺点:钢管水力性能差、防腐处理麻烦、造价高。 适用条件:恶劣和复杂的环境、大口径给水管道。 连接方式: ①螺纹:适用DN≤100管道 ②焊接 ③法兰 新发展:薄壁不锈钢管,橡胶圈环压连接
1.1.2 给水管网的布置
2 、布置形式 按输水方式分类 (1)重力输水:水源处地势较高,清水池中 的水依靠重力 进入管网系统,无动力消耗, 较经济。 (2)压力输水:依靠泵站加压输水。 (3)重力、压力输水相结合的输水系统 适用于地形复杂且输水距离较长。
配水管网布置的基本形式
优点:构造简单,投资较省,可发展成环状 树状管网 缺点:可靠性差,末端流量下,水质容易变坏
1.2.2排水管道系统的组成
作用:承担污(废)水的收集、输送或压力调节和
水量调节任务,起到防止环境污染和防止洪涝灾害 的作用。
组成:排水管道系统一般由废水收集设施、排水管
道、水量调节池、提升泵站、废水输水管(渠)和 排放口等组成。如图1-10所示。
河流
图1-10 排水管道系统示意图 1-排水管道;2-水量调节池;3-提升泵站;4-输水管道(渠);5-污水处理厂
种类:PCCP-L、 PCCP-E、 优点:抗暴、抗渗透和抗腐蚀、使用寿命长 缺点:重量大、质地脆、粗糙系数大、配件少、维修难度大。 适用条件:长距离输水管道。
5 .塑料管
种类: 聚氯乙烯管(PVC-U)、聚乙烯(PE)管、高密度聚乙烯 管(HDPE)、ABS管 优点:强度高、表面光滑、不易结垢、水力性能较好、耐腐 蚀、重量轻、加工机接口方便、施工费用低。 缺点:强度低、质地脆、易老化、长距离输送要有补偿措施。 市政给水工程用的不多。 连接方式:粘接、橡胶圈承插、热熔连接、法兰连接
情况:
(1)完全分流制 既有污水管道系统,又有雨水管渠系统
生活污水 工业废水 雨水 污水排水系统 污水厂 排入水体或再 利用 排入水体
雨水排水系统
特点:比较符合环境保 护的要求,但对 城市管渠的一次 性投资较大。
污水厂
适用于新建城市。
(2)不完全分流制 这种体制只有污水排水系 统,没有完整的雨水排水系统。 各种污水通过污水排水系统送 至污水厂,经过处理后排 入水体;雨水沿道路边沟,地面明渠和小河,然后进入较
相关文档
最新文档
