轻钢龙骨铝方通吊顶施工技术交底

合集下载

铝方通吊顶交底

铝方通吊顶交底

1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。

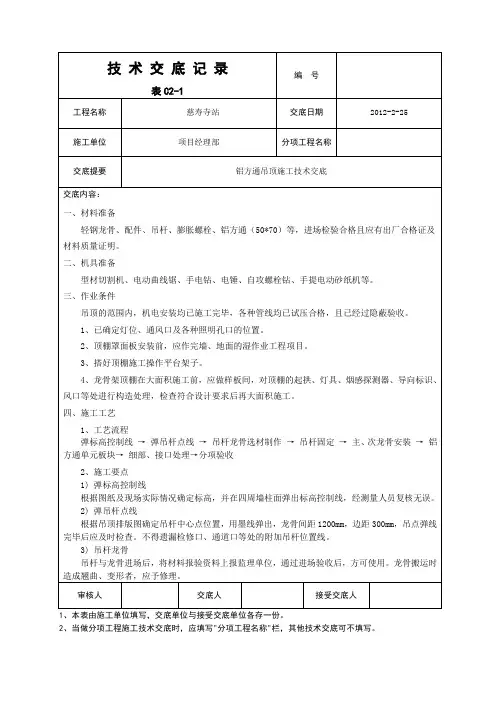

编号表C2-1工程名称慈寿寺站交底日期2012-2-25施工单位项目经理部分项工程名称交底提要铝方通吊顶施工技术交底交底内容:4) 吊杆固定按照标高要求制作吊杆,并根据吊点位置安装固定吊杆,Φ10金属吊杆用膨胀螺栓与结构顶板连接,双向吊杆中距1200mm。

5) 安装主、次龙骨吊杆安装完后安装主龙骨,10号线部分主龙骨南北布置,6号线部分主龙骨东西布置,以便于调节起拱,然后安装次龙骨,主龙骨间距1200mm,次龙骨间距1200mm,与主龙骨十字交叉,紧贴主龙骨,并与其扣牢。

安装主龙骨,同时应起拱,主龙骨跨度为9000mm,起拱高度为30mm。

主龙骨的接长应采取对接,相邻两龙骨的端部通过对接片固定对接,主龙骨挂好后应基本调平。

3、图示1) 方通天花与风口节点图审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。

编号表C2-1工程名称慈寿寺站交底日期2012-2-25分项工程名称施工单位项目经理部交底提要铝方通吊顶施工技术交底交底内容:2)方通天花与灯具节点图3)方通天花与烟感探测器节点图审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。

编号表C2-1工程名称慈寿寺站交底日期2012-2-25施工单位项目经理部分项工程名称交底提要铝方通吊顶施工技术交底交底内容:4) 方通天花与搪瓷钢板干墙面接口点图5)方通天花与广播喇叭节点图审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。

编号表C2-1工程名称慈寿寺站交底日期2012-2-25施工单位项目经理部分项工程名称交底提要铝方通吊顶施工技术交底交底内容:6) 方通天花与搪瓷干挂瓷砖墙面接口图7)方通天花与广播喇叭节点图审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。

014铝方通施工技术交底

014铝方通施工技术交底
2、已完成的管线应做好成品保护工作,防止其它工序对成品的污染及损坏;
3、吊顶施工前应对已完成的地面面层进行保护,严防造成破坏;
4、移动架子或移动高登应注意保护好已抹灰完成的墙面。
5、龙骨在运输、安装时不得扔摔、碰撞,龙应平放,防止变形、锈。
七、安全保证措施
1、持证上岗制:特殊工种必须持有上岗操作证,严禁无证上岗。
2、顶棚罩面板安装前,应作完墙、地面的湿作业工程项目。
3、搭好顶棚施工操作平台架子。
4、龙骨架顶棚在大面积施工前,应做样板间,对顶棚的起拱、灯具、烟感探测器、导向标识、风口等处进行构造处理,检查符合设计要求后再大面积施工。
四、施工工艺
1、工艺流程
弹标高控制线 → 弹吊杆点线 → 吊杆龙骨选材制作 → 吊杆固定 → 主、次龙骨安装 → 铝方通单元板块→ 细部、接口处理→分项验收
一、材料准备
轻钢龙骨、配件、吊杆、膨胀螺栓、铝方通(30*100)等,进场检验合格且应有出厂合格证及材料质量证明。
二、机具准备
型材切割机、电动曲线锯、手电钻、电锤、自攻螺栓钻、手提电动砂纸机等。
三、作业条件
吊顶的范围内,机电安装均已施工完毕,各种管线均已试压合格,且已经过隐蔽验收。
1、已确定灯位、通风口及各种照明孔口的位置。
2、使用人字梯攀高作业时只准一人使用,禁止同时两人作业。
3、现场临时水电设专人管理,不得有长流水、长明灯。
4、中小型机具必须经检验合格,履行验收手续后方可使用。同时应由专门人员使用操作并负责维修保养。必须建立中小型机具的安全操作制度,并将安全操作制度牌挂在机具旁明显处。
5、进入施工现场禁止吸烟,禁止酒后作业,禁止追逐打闹,禁止窜岗,禁止操作与自己无关的机械临电设备,严格遵守各项安全操作规程和劳动纪律。

吊顶作业安全技术交底

吊顶作业安全技术交底

吊顶作业安全技术交底第一部分:工程概述与安全要求一、工程概述为确保吊顶作业的顺利进行,保障施工人员的人身安全,提高工程质量,特制定本安全技术交底方案。

本方案适用于各类建筑室内装饰吊顶工程的施工,主要包括轻钢龙骨吊顶、铝合金龙骨吊顶、木龙骨吊顶等。

二、安全要求1. 吊顶作业前,施工人员必须参加安全技术交底,熟悉本方案内容,明确各自职责。

2. 吊顶作业应遵循国家相关法律法规和行业标准,严格执行施工方案。

3. 施工现场应保持清洁卫生,材料堆放整齐,通道畅通。

4. 施工人员应具备相应的操作技能,并持有有效证件。

5. 施工过程中,严禁违章操作,确保施工安全。

三、施工准备1. 施工图纸及技术规范:施工前应认真研究设计图纸,了解吊顶工程的具体要求,熟悉相关技术规范。

2. 施工材料:根据设计要求,提前准备合格的吊顶材料、配件及辅助材料。

3. 施工工具:检查吊顶施工所需的工具、设备是否齐全、完好,包括切割机、电钻、螺丝刀、扳手等。

4. 安全防护用品:为施工人员配备合格的安全帽、安全带、防尘口罩、防护眼镜等。

5. 施工现场:确保施工现场的临时用电、消防设施、安全通道等符合要求。

四、吊顶作业安全操作规程1. 吊顶作业前,应检查吊顶内预埋件、支架等是否牢固可靠。

2. 施工人员应站在稳定的平台上进行作业,不得在吊顶上直接踩踏。

3. 使用电动工具时,必须按照规定接好地线,确保用电安全。

4. 吊顶作业过程中,严禁抛掷工具、材料等物品。

5. 施工现场应设置安全警示标志,提醒过往人员注意安全。

6. 遵循“谁施工,谁负责”的原则,施工人员应自觉维护施工现场的安全生产。

本部分为吊顶作业安全技术交底的第一部分,主要介绍了工程概述、安全要求、施工准备以及吊顶作业安全操作规程。

下一部分将继续阐述吊顶作业的具体施工方法及安全措施。

第二部分:吊顶作业施工方法及安全措施一、施工方法1. 轻钢龙骨吊顶施工:a. 根据设计要求弹线定位,确定吊顶龙骨位置。

轻钢龙骨吊顶工程施工技术交底

轻钢龙骨吊顶工程施工技术交底
轻钢龙骨吊顶工程施工技术交底
目录
一 •交底目的 二 •工程概况 三 •施工准备 四 •工艺流程
2
五 •施工工艺 六 •质量控制要点 七 •施工质量标准 八 •质量通病防治
交底目的
3
为了切实有效地指导本项目吊顶工程的顺利开展,规范吊顶工程施工,提高吊顶工 程施工质量,预防质量通病,避免大面积返工,顺利实现完美开发、完美交楼的目的, 特编制本项目轻钢龙骨吊顶工程施工技术交底。
施工工艺
吊杆安装
采用膨胀螺栓固定吊挂杆件,应采用φ8吊杆。间距不大于1.2m,吊杆离
墙边距离不得超过30cm。
23
做法:吊杆的一端同角码焊接(角码的孔径应根据吊杆和膨胀螺栓的直
径确定),另一端可以用功丝套出大于100㎜的丝杆,也可用成品丝杆焊接。
用冲击电锤打孔,孔径应稍大于膨胀螺栓的直径。
施工工艺
9
硅酸钙板有 1220mm*2440mm、 3000mm*1220mm,厚 度有5、7、9.5、 12mm较多。
工程概况
自攻螺丝 连带螺丝
10
连带螺丝钉枪 自攻螺丝长度有10、15、25、30、45、50mm.施工时必须采用镀锌自 攻螺丝且进行防锈处理。镀锌自攻螺丝固定后,必须用防锈漆点补钉 头后,才能进行腻子施工
主龙骨 吊杆
14
次(副)龙骨
杉木方 (已经泡浸两遍防火漆的衫木方)
施工准备
2、材料准备 轻钢骨架配件: ①主吊:60*2.5*130㎜
用途:吊杆与主龙骨连接 ②主龙骨连接件:60*0.8*115㎜
用途:用于主龙骨连接 ③主挂:60*0.8㎜ ④次(副)龙骨连接件:60*0.6*100㎜
用途:用于次(副)龙骨连接 ⑤水平件:60*0.5㎜

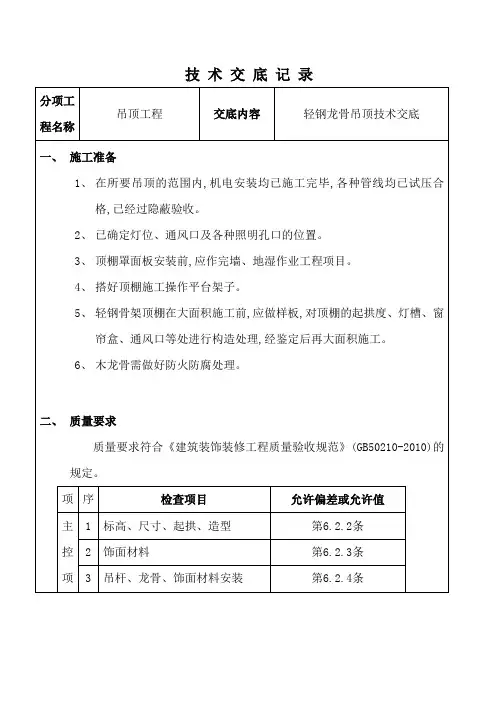

轻钢龙骨吊顶技术交底

轻钢龙骨吊顶技术交底
4 清理顶板基层时,不允许从窗口、阳台、洞口等处向外乱扔杂物,以免高空坠物伤人。
5、吊顶完成后做到“工完料尽场地清”。
本交底未尽事项以国家规范及相关技术规程为最低要求。
7、石膏装饰板安装,大多是采用横向铺钉的形式,纸面石膏板在吊顶面的平面排布,需从整张板的一侧开始向不够整张板的另一侧逐步安装。板与板之间的接缝缝隙,其宽度一般为4-6mm。纸面石膏板的板材应在自由状态下就位固定,以防止出现弯棱、凸鼓等现象。纸面石膏板的长边(包封边),应沿纵向次龙骨铺设。板材与龙骨固定时,应从一块板的中间向板的四边循序固定,不得采用在多点上同时作业的做法。用自攻螺钉铺钉纸面石膏板时,钉距以150-170mm为宜,螺钉应与板面垂直。自攻螺钉与纸面石膏板边的距离,距包封边(长边)以10-15mm为宜;距切割边(短边)以15-20mm为宜。钉头略埋入板面,但不能致使板材纸面破损。自攻螺钉进入轻钢龙骨的深度,应≥10mm;在装钉操作中如出现有弯曲变形的自攻螺钉时,应予剔除,在相隔50mm的部位另安装自攻螺钉。纸面石膏板的拼接缝处,必须是安装在宽度不小于40mm的T型龙骨上,其短边必须采用错缝安装,错开距离应不小于300mm,一般是以一个覆面龙骨的间距为基数,逐块铺排,余量置于最后。安装双层石膏板时,面层板与基层板的接缝也应错开,并不得在同一根龙骨上接缝。
5
石膏板接缝
第6.2.6条
一般项目
1
预制构件支承位置和方法
第6.2.7条
2
安装控制标志
第6.2.8条
3
预制构件吊装
第6.2.9条
4
临时固定措施和位置校正
第6.2.10条
5
允许偏差mm
项目
纸面石膏板
金属板
矿棉板
模板、塑料板、格栅

铝方板吊顶技术交底

铝方板吊顶技术交底

金属吊顶工程本章适用于工业与民用建筑中轻钢骨架下安装金属罩面板的顶棚安装工程,本工程采用铝方板集成吊顶(同样板间)。

一、施工准备(一)作业条件1、安装完顶棚内的各种管线及设备,确定好灯位、通风口及各种照明孔口的位置。

2、顶棚罩面板安装前,应作完墙、地湿作业工程项目。

3、搭好顶棚施工操作平台架子。

(二)材质准备铝合金方板板材、龙骨、吊杆等。

(三)施工机具冲击钻、无齿锯、钢锯、射钉枪、螺丝刀、吊线锤、角尺、锤子、水平尺、白线、墨斗等。

二、工艺流程基层弹线→安装吊杆→安装主龙骨→安装边龙骨→安装次龙骨→安装铝合金方板→饰面清理→分项、检验批验收三、施工工艺1、弹线:根据楼层标高水平线,按照设计标高,沿墙四周弹顶棚标高水平线,并找出房间中心点,并沿顶棚的标高水平线,以房间中心点为中心在墙上画好龙骨分档位置线。

2、安装主龙骨吊杆:在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,安装预先加工好的吊杆,吊杆安装用φ8膨胀螺栓固定在顶棚上。

吊杆选用φ8圆钢,吊筋间距控制在1000mm范围内。

3、安装主龙骨:主龙骨一般选用C38轻钢龙骨,间距控制在1000mm范围内。

安装时采用与主龙骨配套的吊件与吊杆连接。

4、安装边龙骨:按天花净高要求在墙四周用水泥钉固定25×25mm烤漆龙骨,水泥钉间距不大于300mm,厨房吊顶高度为2.65米,卫生间吊顶高度为2.45米。

5、安装次龙骨:根据铝扣板的规格尺寸(300mmX300mm),安装与板配套的次龙骨,次龙骨通过吊挂件吊挂在主龙骨上。

当次龙骨长度需多根延续接长时,用次龙骨连接件,在吊挂次龙骨的同时,将相对端头相连接,并先调直后固定。

6、安装金属板:铝扣板安装时在装配面积的中间位置垂直次龙骨方向拉一条基准线,对齐基准线向两边安装。

安装时,轻拿轻放,必须顺着翻边部位顺序将方板两边轻压,卡进龙骨后再推紧。

7、清理:铝扣板安装完后,需用布把板面全部擦拭干净,不得有污物及手印等。

铝方通吊顶安装方案技术交底

铝方通吊顶安装方案技术交底

技术交底记录
3.施工工艺
3.1 吊点:吊点位置离墙不大于300mm,一般按每平方米一个,吊杆采用φ8镀锌内膨胀杆。

3.2 龙骨安装:将主龙骨用吊挂件连接下吊杆,拧紧螺丝卡牢,主龙骨接长用接插件连接。

3.3 主龙骨按照大样图的位置和方向安装完毕进行调平,可用木方将主龙骨卡住临时固定,在主龙骨下面拉线打平,拧动吊杆螺栓使主龙骨升降,并考虑顶棚起拱高度不大于空间短向跨度的3/1000。

主龙骨的间距≤1200mm,离墙第一根主龙骨距离不超过300mm,排到最后距离如超过300mm,应增加一根。

3.4 次龙骨按照节点图的位置和方向安装完毕进行调平,次龙骨安装应平整,无弯棱凸鼓现象,避免天花板在挠曲应力状态下固定,次龙骨的间距应配合铝方通模块的尺寸,间距为600mm。

3.5 铝方通模块组装:将铝方通吊顶板与专用龙骨组装,每个模块为12根U型铝方通。

专用龙骨的间距≤1200mm,格栅两头的龙骨距离格栅边缘不超过150mm。

将专用U型及一字型副件按节点图标示固定在模块龙骨两头。

3.6 模块吊顶安装从一端依次安装到另一端,将铝方通模块依次吊挂在龙骨上。

此组模块吊顶结构,可随意拆卸。

4.质量验收标准
4.1 吊顶标高、尺寸、起拱和造型应符合设计要求。

检验方法:观察;尺量检查。

注:本记录一式两份,一份交接受交底人,一份存档。

吊顶施工工程技术交底(3篇)

吊顶施工工程技术交底(3篇)

第1篇一、工程概况本工程吊顶施工范围为整个建筑室内顶部,包括会议室、办公室、走廊等区域。

吊顶材料采用铝方通,龙骨材料为轻钢龙骨。

施工过程中需注意安全、质量、进度等方面的要求。

二、施工准备1. 材料准备:铝方通、轻钢龙骨、配件、吊杆、膨胀螺栓、电焊机、切割机、水平尺、墨线等。

2. 工具准备:电钻、螺丝刀、扳手、锤子、水平尺、墨线等。

3. 人员准备:施工人员、技术人员、安全员等。

三、施工工艺1. 测量放线:根据设计图纸,在四周墙上弹出吊顶标高水平线,确定吊顶高度。

沿标高水平线,按吊顶平面图,在混凝土顶板画出主龙骨的分档位置线,间距宜为900~1200mm。

2. 吊杆安装:在主龙骨分档位置线上,按吊杆间距900~1200mm,将吊杆固定在楼板上,确保吊杆垂直。

3. 主龙骨安装:将主龙骨吊起,沿吊杆固定,并与吊杆连接。

主龙骨宜平行房间长向布置,确保龙骨与楼板垂直。

4. 次龙骨安装:在主龙骨上安装次龙骨,间距根据设计要求确定。

次龙骨应与主龙骨平行,并与主龙骨连接牢固。

5. 铝方通安装:将铝方通安装在次龙骨上,通过专用龙骨卡扣式结构固定。

铝方通应保持水平,间距均匀。

6. 收口、收边处理:在铝方通边缘安装收口、收边压条,确保吊顶美观、牢固。

四、质量控制1. 材料质量:确保铝方通、轻钢龙骨、配件等材料符合设计要求,有出厂合格证及材料质量检验报告。

2. 施工质量:严格按照施工工艺进行施工,确保吊顶平整、牢固,无明显裂缝、翘曲等现象。

3. 安全质量:施工现场应设置安全警示标志,施工人员应佩戴安全帽、安全带等防护用品,确保施工安全。

五、进度安排1. 施工前,根据工程量制定施工进度计划,明确各工序的施工时间。

2. 施工过程中,严格按照进度计划进行施工,确保工程按时完成。

3. 施工完成后,进行验收,确保工程质量符合要求。

六、安全措施1. 施工现场设置安全警示标志,确保施工安全。

2. 施工人员必须佩戴安全帽、安全带等防护用品。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

编号顶004
表C2-1
工程名称交底日期2012年9月1日施工单位分项工程名称条形方通吊顶工程交底提要施工准备、施工工艺、质量标准、成品保护
交底内容:
2)方通天花与烟感探测器节点图
3)方通天花与灯具节点图
编号顶004
表C2-1
工程名称交底日期2012年9月1日施工单位分项工程名称条形方通吊顶工程交底提要施工准备、施工工艺、质量标准、成品保护
交底内容:
4) 方通天花与干挂墙面接口点示意图
5)方通天花与广播喇叭节点图
编号顶004
表C2-1
工程名称交底日期2012年9月1日施工单位分项工程名称条形方通吊顶工程交底提要施工准备、施工工艺、质量标准、成品保护
交底内容:
6)方通天花与挡烟垂壁示意图
7)方通天花与防火卷帘示意图
编号顶004
表C2-1
工程名称交底日期2012年9月1日施工单位分项工程名称条形方通吊顶工程交底提要施工准备、施工工艺、质量标准、成品保护
交底内容:
8) 方通天花与防烟封堵示意图
编号顶004
表C2-1
工程名称交底日期2012年9月1日施工单位分项工程名称条形方通吊顶工程交底提要施工准备、施工工艺、质量标准、成品保护
交底内容:
四、质量要求
1、主控项目:
1)吊顶标高、尺寸、起拱和造型应符合设计要求。

2)饰面材料的材质、品种、规格、图案和颜色应符合设计要求。

当饰面材料为玻璃板时,应使用安全玻璃或采取可靠的安全措施。

3)饰面材料的安装应稳固严密。

饰面材料与龙骨的搭接宽度应大于龙骨受力面宽度的2/3。

4)吊杆、龙骨的材质、规格、安装间距及连接方式应符合设计要求。

金属吊杆、龙骨应进行表面防腐处理;木龙骨应进行防腐、防火处理。

5)明龙骨吊顶工程的吊杆和龙骨安装必须牢固。

2、一般项目
1)饰面材料表面应洁净、色泽一致,不得有翘曲,裂缝及缺损。

饰面板与明龙骨的搭接应平整、吻合,压条应平直、宽度一致。

2)饰面板上的灯具、烟感器、喷淋头、风口蓖子等设备的位置应合理、美观,与饰面板的交接应吻合、严密。

3)金属龙骨的接缝应平整、吻合、颜色一致,不得有划伤、擦伤等表面缺陷。

本质龙骨应平整、顺直,无劈裂。

1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
