深基坑支护专项施工方案35464

合集下载

深基坑支护安全专项施工方案

深基坑支护安全专项施工方案

深基坑支护安全专项施工方案一、工程概况根据工程项目的具体情况,本次深基坑支护安全专项施工方案旨在确保施工过程中的安全性和可靠性,保障工人和设备的安全。

二、施工要求1.预算要合理:根据工程的需求和现场情况,合理编制施工方案,并合理使用资源和材料。

2.现场组织要有序:合理组织施工人员,明确各人员的职责,并进行必要的培训和考核。

3.安全风险要做好评估:全面评估施工过程中存在的安全隐患,制定相应的应急预案。

4.设备要合格可靠:对施工所需的设备进行严格把关,确保设备的质量和可靠性。

三、施工方案1.布置线路:根据工程的具体需求,确定基坑开挖的位置和范围,并合理规划施工线路。

2.确定开挖方法:根据工程的情况,选择适合的开挖方法,例如打钢板桩、钻孔桩等。

3.确定支护方法:根据基坑的深度和土质情况,选择适合的支护方法,例如桩墙支护、嵌岩支护等。

4.施工过程风险控制:制定完善的施工风险控制措施,包括施工人员的个人防护、设备的安全操作等。

5.现场监控和检查:设立现场监控点和检查点,定期巡查施工现场,确保施工的安全和质量。

6.废弃物处理:及时清理并处理废弃物,保持施工现场的整洁和安全。

7.紧急救援和应急预案:建立紧急救援和应急预案,确保在发生意外情况时能够迅速抢救和处理。

四、安全措施1.工地围挡:对施工现场进行围挡,确保非施工人员无法进入现场。

2.施工人员安全教育:在施工前进行必要的安全教育和培训,确保施工人员具备必要的安全意识和技能。

3.设备保养和检修:定期对施工所使用的设备进行保养和检修,确保设备的安全和可靠性。

4.安全警示标识:在施工现场布置相应的安全警示标识,提醒施工人员注意安全。

5.安全防护用品:提供施工人员所需的安全防护用品,如安全帽、安全绳等。

6.遵守施工规程:严格按照施工规程进行施工,不得擅自改变施工方法或操作程序。

7.与周边环境协调:确保施工对周边环境的影响最小化,保护周边建筑和生态环境。

五、安全管理1.设立安全管理组织:成立专门的安全管理组织,负责施工安全管理工作。

某深基坑支护专项施工方案

某深基坑支护专项施工方案

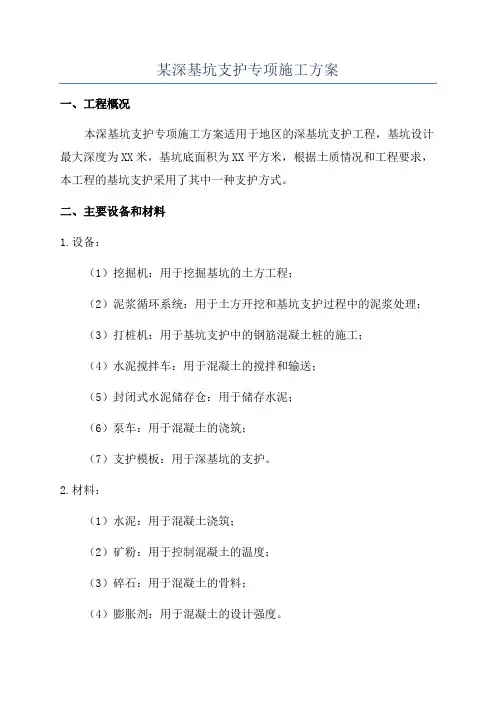

某深基坑支护专项施工方案一、工程概况本深基坑支护专项施工方案适用于地区的深基坑支护工程,基坑设计最大深度为XX米,基坑底面积为XX平方米,根据土质情况和工程要求,本工程的基坑支护采用了其中一种支护方式。

二、主要设备和材料1.设备:(1)挖掘机:用于挖掘基坑的土方工程;(2)泥浆循环系统:用于土方开挖和基坑支护过程中的泥浆处理;(3)打桩机:用于基坑支护中的钢筋混凝土桩的施工;(4)水泥搅拌车:用于混凝土的搅拌和输送;(5)封闭式水泥储存仓:用于储存水泥;(6)泵车:用于混凝土的浇筑;(7)支护模板:用于深基坑的支护。

2.材料:(1)水泥:用于混凝土浇筑;(2)矿粉:用于控制混凝土的温度;(3)碎石:用于混凝土的骨料;(4)膨胀剂:用于混凝土的设计强度。

三、施工流程1.基坑挖掘与土方处理:(1)确定开挖范围和深度,按照设计要求开始挖掘;(2)土方处理:通过挖掘机将基坑的土方进行运输和处理,保持周边交通畅通,确保安全。

2.基坑支护:(1)确定支护方式:根据土质情况和工程要求,确定适合的支护方式;(2)搭设支护模板:根据设计要求,在基坑四周搭设支护模板;(3)钢筋混凝土桩的施工:使用打桩机施工钢筋混凝土桩;(4)混凝土的浇筑:根据设计要求,预留好混凝土浇筑口,使用泵车将混凝土浇筑至指定位置;(5)混凝土的处理:保持混凝土的湿润和温度控制,加入适量的膨胀剂和矿粉;(6)水泥储存仓的安装:将封闭式水泥储存仓安装在适当位置。

3.安全措施:(1)施工现场要设立足够的警示标志,设立限高警示线,保证施工现场的安全通行;(2)施工过程中,要加强工人的安全教育,确保操作规范,防止意外事故的发生。

四、质量控制1.监测基坑土壤的承载力、稳定性和变形情况,及时采取支护措施;2.控制混凝土的配比,确保混凝土强度符合设计要求;3.对施工过程中的关键节点进行质量检查,及时纠正不符合要求的问题。

五、环境保护1.施工过程中,减少噪音、粉尘和振动对周边环境的影响;2.管理和处理施工废弃物,保持施工现场整洁。

深基坑支护专项施工方案(3篇)

深基坑支护专项施工方案(3篇)

第1篇一、工程概况1. 项目名称:XX深基坑支护工程2. 工程地点:XX市XX区XX路XX号3. 建设单位:XX房地产开发有限公司4. 施工单位:XX建筑工程有限公司5. 设计单位:XX设计研究院二、工程地质及水文地质条件1. 地质条件:- 地层:主要为第四纪松散沉积层,包括粉土、粉砂、淤泥质粉质粘土等。

- 基岩:主要为侏罗纪砂岩。

2. 水文地质条件:- 地下水类型:主要为潜水。

- 地下水埋深:约为2.5米。

- 地下水对混凝土的侵蚀性:弱。

三、施工方案1. 支护形式选择:- 根据地质条件和基坑深度,本工程采用地下连续墙结合内支撑的支护形式。

2. 施工顺序:- 土方开挖。

- 地下连续墙施工。

- 内支撑系统施工。

- 土方回填。

3. 施工工艺:(1)土方开挖:- 采用机械开挖,分层开挖,每层厚度不超过1.5米。

- 开挖过程中,应随时进行排水,防止积水。

(2)地下连续墙施工:- 采用旋挖钻机进行钻孔,孔径为1.2米,孔深为20米。

- 钻孔完成后,进行清孔,清孔标准为孔底沉渣厚度不大于50mm。

- 采用C30混凝土进行浇筑,浇筑厚度为800mm。

- 混凝土浇筑完成后,进行养护,养护时间不少于28天。

(3)内支撑系统施工:- 内支撑采用钢支撑,支撑间距为2米。

- 钢支撑采用现场焊接,焊接质量应符合规范要求。

- 钢支撑安装完成后,进行预紧,预紧力为支撑设计力的80%。

(4)土方回填:- 回填材料采用级配砂石,回填厚度为1米。

- 回填过程中,应分层压实,压实度不小于95%。

四、施工质量控制1. 材料质量:- 所用材料必须符合国家相关标准。

- 进场材料应进行抽样检验,检验合格后方可使用。

2. 施工过程控制:- 施工过程中,应严格按照施工方案进行操作。

- 施工人员应具备相应的资质和技能。

- 施工过程中,应加强监测,及时发现和处理问题。

3. 质量检验:- 施工完成后,应进行质量检验,检验合格后方可进行下一道工序。

深基坑支护专项施工方案

深基坑支护专项施工方案

深基坑支护专项施工方案一、项目概况本工程是深基坑工程支护专项施工方案。

基坑位于城市市区,地下室整体深度为15米,基坑周长约150米,面积约2000平方米。

基坑支护专项施工难度较大,需要高强度的支护措施,以确保工程的安全顺利进行。

二、工程要求1.保证基坑工程的施工安全和质量;2.确保周围建筑物和地下管线的安全;3.在安全、节约、合理的前提下,按时完成工程。

三、施工方案为保证基坑工程的安全和质量,我们将采取以下施工方案:1.地面勘测:在施工前进行详细的地面勘测工作,确定地质构造和地下水位,以便制定合理的施工方案。

2.桩基础支护:选择适当的桩基础支护方式,如钢筋混凝土桩、高架桥悬臂式桩等。

3.基坑开挖:先进行试探性开挖,检测土层的承载能力,并根据试探结果选择合适的开挖方式。

我们将采用机械开挖的方式,对土方进行逐层开挖,同时进行水平和垂直支护。

4.支护结构设计:根据基坑开挖的深度和土质情况,设计合适的支护结构。

我们将采用钢支撑结构和挡土墙的组合方式进行支护。

5.钢支撑结构施工:先进行钢支撑的布设和固定,然后进行横拱架的安装,最后进行斜撑和斜杆的设置。

6.塑料挡土墙施工:先进行挡土墙的基础开挖和嵌岩带的处理,然后进行塑料挡土墙的拼装和固定。

7.基坑排水:根据地下水位和排水需求,进行合理的基坑排水设计。

我们将采用水平井和排水管网的方式进行基坑排水。

8.安全监控:对基坑工程进行24小时安全监控,包括监测支护结构的变形和地下水位的变化等。

四、施工机械和设备1.基坑开挖机:用于进行基坑的试探性开挖和正式开挖。

2.钢支撑施工机:用于进行钢支撑结构的布设和固定。

3.塑料挡土墙施工机:用于进行塑料挡土墙的拼装和固定。

4.排水泵:用于进行基坑排水。

5.安全监控设备:包括测量仪器和监测装置等。

五、施工安全措施1.员工培训:对参与施工的员工进行专业培训,提高他们的安全意识和操作技能。

2.安全防护措施:要求施工人员佩戴好安全帽、安全鞋和其他必要的防护设备。

基坑支护专项施工方案3篇

基坑支护专项施工方案3篇

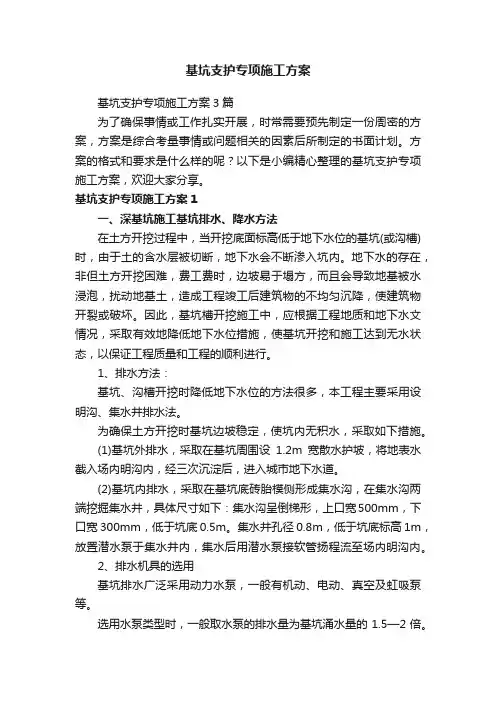

基坑支护专项施工方案基坑支护专项施工方案3篇为了确保事情或工作扎实开展,时常需要预先制定一份周密的方案,方案是综合考量事情或问题相关的因素后所制定的书面计划。

方案的格式和要求是什么样的呢?以下是小编精心整理的基坑支护专项施工方案,欢迎大家分享。

基坑支护专项施工方案1一、深基坑施工基坑排水、降水方法在土方开挖过程中,当开挖底面标高低于地下水位的基坑(或沟槽)时,由于土的含水层被切断,地下水会不断渗入坑内。

地下水的存在,非但土方开挖困难,费工费时,边坡易于塌方,而且会导致地基被水浸泡,扰动地基土,造成工程竣工后建筑物的不均匀沉降,使建筑物开裂或破坏。

因此,基坑槽开挖施工中,应根据工程地质和地下水文情况,采取有效地降低地下水位措施,使基坑开挖和施工达到无水状态,以保证工程质量和工程的顺利进行。

1、排水方法:基坑、沟槽开挖时降低地下水位的方法很多,本工程主要采用设明沟、集水井排水法。

为确保土方开挖时基坑边坡稳定,使坑内无积水,采取如下措施。

(1)基坑外排水,采取在基坑周围设1.2m宽散水护坡,将地表水截入场内明沟内,经三次沉淀后,进入城市地下水道。

(2)基坑内排水,采取在基坑底砖胎模侧形成集水沟,在集水沟两端挖掘集水井,具体尺寸如下:集水沟呈倒梯形,上口宽500mm,下口宽300mm,低于坑底0.5m。

集水井孔径0.8m,低于坑底标高1m,放置潜水泵于集水井内,集水后用潜水泵接软管扬程流至场内明沟内。

2、排水机具的选用基坑排水广泛采用动力水泵,一般有机动、电动、真空及虹吸泵等。

选用水泵类型时,一般取水泵的排水量为基坑涌水量的1.5—2倍。

当基坑涌水量Q<20m3 q="">60m3/h,多用离心式水泵。

隔膜式水泵排水量小,但可排除泥浆水,选择时应按水泵的技术性能选用。

根据实际水量的大小,决定采用降水机械的台数及型号。

当基坑涌水量很小,亦可采用人力提水桶、手摇泵或水龙车等将水排出。

深基坑支护专项施工方案

深基坑支护专项施工方案

深基坑支护专项施工方案1. 引言深基坑在城市建设和地下工程中起到至关重要的作用,但其施工风险也相对较高。

深基坑施工方案的制定对于确保施工安全和质量至关重要。

本文档旨在制定一份深基坑支护专项施工方案,以确保深基坑施工过程中各项工作的有序进行,确保工程的安全和顺利完成。

2. 施工方案概述本施工方案针对深基坑支护的具体情况和要求,确定了施工流程、施工技术和安全措施等内容。

方案的目标是确保深基坑支护工程的质量和安全,提供参考指导,规范施工行为。

3. 施工前准备工作在深基坑支护施工开始之前,应进行详细的施工前准备工作。

包括但不限于以下内容:•完善设计方案:根据地质勘测和工程要求,制定详细的设计方案,包括支护体系、支护材料和施工工艺等。

•组织施工人员:确定施工团队的组成和人员分工,明确各岗位职责,确保施工人员具备相应的资质和技能。

•安全措施:制定安全计划和应急预案,对施工现场进行安全评估,确保施工过程中的安全控制措施得以有效实施。

•采购材料设备:根据设计方案和施工要求,制定材料和设备的采购计划,保证施工所需的材料和设备能够及时到位。

4. 施工流程4.1 基坑开挖•移除地面覆盖物:包括建筑物、土壤等,清除现场杂物,确保施工现场的空旷和整洁。

•开挖土壤:采用适当的土方机械进行土方开挖,确保开挖施工的平稳进行。

•土方支护:根据设计方案,进行开挖期间的土方支护,保证开挖过程的安全和稳定。

4.2 支护结构施工•安装支护材料:根据设计方案,进行支护材料的安装,包括支撑、钢板桩、混凝土墙体等。

•搭设支护体系:按照设计要求,进行支护体系的搭设和调整,确保支护结构的整体稳定。

•施工质量监控:针对支护结构的每个构件,进行施工质量的监控和检查,确保施工质量的合格。

4.3 土方回填与复原•土方回填:在支护结构完成后,进行土方回填工作,填充夯实土方。

•回填巩固:采用合适的方法和设备,对土方进行回填巩固,确保基坑稳定和毗邻建筑的安全。

深基坑支护专项施工方案

深基坑支护专项施工方案

一、编制依据1. 《建筑深基坑工程施工安全技术规范》;2. 地质工程勘察院编制的《岩土工程勘察报告》;3. 勘察工程有限责任公司设计的《大厦基坑支护工程》施工图纸;4. 建设部、标准化协会颁发的有关施工规范、工艺标准、质量验收标准。

二、工程概况1. 项目简介:本工程为某大厦基坑支护工程,基坑开挖深度约10米,面积约为5000平方米。

2. 基坑支护工程概况:采用钢板桩支护,设置内支撑系统,确保基坑施工安全。

3. 支护结构设计概况:钢板桩采用拉森SP-钢板桩,长9米,宽度0.4米;内支撑采用I25型钢,支撑间距为3米,双层。

4. 基坑周边建筑及地下管线情况:周边无重要建筑物及地下管线。

5. 场地工程地质条件:土层主要为粘土和砂土,地基承载力较好。

三、施工部署及管理目标1. 施工分项:基坑支护、土方开挖、内支撑安装、基坑排水等。

2. 施工总体部署:按照施工顺序、施工方法、施工进度、质量要求、安全措施等,确保工程顺利进行。

3. 基坑排水措施:采用集水井、排水沟、水泵等设备,确保基坑内积水及时排出。

4. 施工管理与组织机构:成立项目组,明确各岗位职责,确保施工管理有序进行。

5. 管理目标:确保工程质量和安全,按期完成施工任务。

四、施工方案1. 施工顺序:首先进行基坑支护,然后进行土方开挖,接着安装内支撑,最后进行基坑排水。

2. 各主要施工工序的施工方法:a. 基坑支护:采用钢板桩围护,先施工钢板桩,然后进行基坑降水。

b. 土方开挖:采用挖掘机进行开挖,确保开挖深度和宽度符合设计要求。

c. 内支撑安装:在内支撑位置安装I25型钢支撑,确保支撑间距和强度满足要求。

d. 基坑排水:设置集水井、排水沟、水泵等设备,确保基坑内积水及时排出。

五、安全保证措施1. 安全生产管理目标及组织体系:建立健全安全生产责任制,明确各级人员的安全职责。

2. 安全控制及安全交底:对施工人员进行安全教育培训,确保施工人员掌握安全操作规程。

深基坑支护施工方案

深基坑支护施工方案

深基坑支护施工方案深基坑支护施工方案一、工程概况:本工程为深基坑支护工程,地下总深度达到30米,基坑周长为80米。

周边环境条件较为狭小,且有邻近建筑物存在。

为确保施工安全和工程质量,需采取科学合理的支护施工方案。

二、支护设计方案:1. 地下水处理方案:根据现场勘测结果,考虑到地下水位较高,为防止基坑底部积水影响施工进度,将采用排水井与降水井相结合的方式进行地下水的处理。

具体方案是在基坑四周挖掘地下降水井,通过泥浆排泄管将地下水引入降水井中,然后通过泵站进行排水处理。

2. 地表围护方案:为保证基坑施工过程中的安全,将采用植筋喷射深基坑支护方式进行围护。

“植筋喷射法”是指通过将钢筋以一定的间距和深度穿透喷射混凝土中,形成钢筋混凝土支护墙体。

通过计算,确定植筋深度和间距,并进行钢筋的安装和固定。

然后在钢筋中注入混凝土,形成支护墙体,达到支护目的。

3. 确定施工方案:根据现场情况,施工方案需要结合土质、周边建筑物、地下管线等因素综合分析。

首先,在挖掘基坑时应采取逐步下挖的方式,结合土质情况进行必要的土方加固,保证基坑的稳定。

其次,在进行支护墙施工前,需进行现场测量,确认基坑的开挖深度、支护墙的布置,及时调整施工方案。

最后,在支护墙施工前,因邻近建筑物存在,应进行必要的支护措施,比如设置预压桩、安装挡土板等。

三、施工措施:1. 施工前准备:组织施工人员进行安全培训,确定施工流程及注意事项;清理现场,确保基坑周边环境整洁;对施工设备进行检查,确保其正常运行。

2. 地下水处理:按照前述方案进行地下水的处理,根据实际情况安装排水井、降水井和泥浆排泄管,配置排水泵站。

3. 地表围护:根据设计要求进行支护墙的植筋喷射施工,在现场加固施工过程中,按照安全规范操作,同时进行质量验收。

4. 基坑开挖和加固:按照逐步下挖的原则进行基坑开挖,根据土质情况进行必要的加固处理,保证基坑的稳定。

5. 邻近建筑物支护:在邻近建筑物存在的地方,进行预压桩和挡土板的设置,确保施工过程中不会影响周边建筑物的安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

聊城绿城百合新城工程(二期)基坑支护施工方案编制人:审批人:中天建设集团有限公司聊城绿城百合新城项目工程目录第一章编制依据 (1)第二章工程概况 (1)第三章施工准备及现场平面布置 (2)第四章基坑支护的选用 (3)第五章锚喷支护专项施工方案 (5)第六章主要施工机械配置 (11)第七章劳动力投入计划 (12)第八章施工进度计划 (12)第九章质量保证制度及管理措施 (13)第十章安全保证体系及文明施工措施 (15)第十一章基坑监测 (17)第十二章应急预案 (18)第一章编制依据1、聊城绿城百合新城工程施工图纸2、《聊城绿城百合新城工程施工组织设计》。

3、聊城绿城百合新城工程《岩土工程勘察报告》。

4、国家及省、市相关的规范、规程。

4、我公司的标准化、模式化要求及近年来的施工经验。

第二章工程概况1.工程概况本工程位于聊城市东城街道办事处(辽河路以北,黄山路以西),共计有六个单体工程组成,由聊城民绿置业有限公司开发建设。

2、水文及地层概况(1)勘区地下水属第四系孔隙潜水,勘察期间测得地下静水位在0.40~8.30m,相应标高为28.60m。

地下水年变化幅度在为1.5m左右。

(2)勘区地层除表层填土外,地表以下分布地层均为第四系全新统冲积层。

按照各土层的工程特性,地基土自上而下分为11层(含亚层)。

根据《建筑岩土工程勘察设计规范》(DB37/5052-2015)第6.10.7及6.10.10条,判定该场地土为中软土,建筑场地类别为Ⅲ类场地。

第三章施工准备及现场平面布置1.施工准备2.施工总平面图布置本工程的施工现场布置是针对实际现场施工要求进行相应的施工现场平面布置。

本工程施工场地布置的具体原则是:(1)划分施工区域和材料堆放场地,保证材料运输道路环通通畅,施工方便。

(2)符合施工流程要求,减少对专业工种和其他工程方面施工的干扰。

(3)施工区域与办公区域尽量分开,且各种生产设施布置便于施工生产安排,满足安全防火、劳动保护的要求。

(4)基础结构施工开始,区域内影响基础施工部分应服从业主对施工安排,施工区域内临设、库棚、堆场相应调整、移位。

(5)符合聊城市工程建设工程主管部门的管理,施工现场封闭施工,尽量减少影响附近的居民生活和工作正常运行。

第四章基坑支护的选用1.基坑支护的选用(1)基坑支护设计原则和重要性等级建筑基坑支护设计的原则是“技术先进、经济管理、安全可靠”,从而确保地下结构施工期间基坑边坡稳定、基坑周围建筑物、道路及地下设施安全。

基坑支护设计与施工,尚应综合考虑工程地质与水文地质条件、基坑开挖深度、周边环境、基坑周边荷载等因素,因地制宜、合理设计、精心施工、严格监测。

本工程基础开挖深度约5.0m,局部部位开挖深度约7.0m,且地下水位较浅,开挖时需采取降水措施,待水位降至开挖标高以下500mm 时,方可进行开挖作业。

结合现场实际情况,本工程采用分层开挖的方式,为保证基坑开挖时的基坑稳定,在基础开挖时,应保证必要的放坡,并采取锚杆喷浆护。

2.基坑支护设计方案(1)支护设计输入参数(2)设计参数(3)边坡和支护结构构造见后附图边坡和支护结构构造图第五章锚喷支护专项施工方案1.施工准备(1)平整场地,边坡开挖,修筑施工便道。

(2)组织技术交底,明确设计施工主控技术指标。

(3)对工程设备进行检查、维修和保养,并预备足够数量的易损零部件。

(4)按采购计划对原材料生产厂家进行价格、产地、质量状况、运输距离等情况的调查,综合比较,确定采购地点和方式,订立采购合同。

2.施工过程(1)边坡开挖与临时支护:1)基坑开挖深度为约5m,局部达到7.0m,分层开挖深度不超过 2.0m。

另外,对于基坑口线严格按照基坑开挖图进行。

当用机械进行土方作业时,严禁边壁出现超挖或造成边壁土体松动。

基坑边壁采用小型机具或铲锹进行削坡2)为防止基坑边坡的裸露土体发生坍塌,对于易塌的土体采取以下措施:a.对修整后的边壁立即喷上一层薄的砂浆或混凝土,待凝结后再进行钻孔;b.在作业面上先构筑钢筋网喷射混凝土面层,而后进行钻孔并设置土钉;c.在水平方向上分小段间隔开挖;d.先将作业深度上的边壁做成斜坡,待钻孔并设置土钉后再清坡;e.在开挖前,沿开挖面垂直击入钢筋或钢管,或注浆加固土体。

3)平整坡面:采用人工铲平,误差小于±20mm。

4)土钉支护按设计规定的分层开挖深度按作业顺序施工,在完成上层作业面的土钉与喷射混凝土以前(砼强度未达70%),不进行下一层深度的开挖。

5)基坑四周支护范围内的地表进行修整,设置排水沟和混凝土面层,防止地表降水向地下及基坑渗透。

(2)成孔1)定位:锚孔施工前,严格按根据支护设计要求,测量拉线,定出孔位,撒上白灰,做好标记。

严格控制成孔的位置和角度偏差,成孔倾角为15,偏差小于±5%。

2)成孔:为保证质量和降低成本,确保施工速度,采用机械成孔。

成孔要求:锚孔要顺直、锚孔壁不可坍塌和松动;成孔时不得使用膨胀土循环泥浆护壁,以免影响摩阻力的发挥。

3)清孔:为确保和增大土钉的锚固力,进行清孔,以保证孔深不小于设计深度。

严格控制成孔的位置和角度偏差,成孔倾角为15,偏差小于±5%。

(3)锚孔灌注:1)锚孔灌注M30纯水泥浆。

锚杆设船形中心定位架,保证锚杆居中安装。

水泥采用42.5普通硅酸盐水泥,水灰比0.5。

要有出厂证明,并做好安定性及强度试验,合格后经甲方同意才能使用2)用砂浆搅拌机搅拌均匀后将注浆管插入局孔底不小于40mm,通过砂浆泵加压0.8Mpa,灌入孔底后,缓慢拔出注浆管,直至砂浆饱满,稍后需补浆一~二次,要求随拌随灌,拌合后120分钟内灌完。

向孔内注入浆体的充盈系数大于1.0。

3)土钉HRB335Φ22钢筋,孔直径120mm水平方向间距1.50m,垂直间距为1.00m。

第一排土钉距离地表-1.50m。

共布置7排土钉。

以梅花型布设。

土钉长度9m和4.5m,。

在地表下0.5m处安插长1m 的挂网钢筋。

第一、二排设置1Φ16横拉筋。

4)土钉的制作与安放:采用螺旋纹钢筋制成,土钉上设置定位器,定位器间距 1.5m,顶端设置导向帽,以保证其顺利沉放并置于锚孔中央,螺纹钢一律用同心焊连接。

5)成孔后将锚钉下入孔内,锚钉下入前清除孔内虚土。

土钉支护宜在排除地下水的条件下进行施工,采取恰当的排水措施包括地表排水,支护内部排水,以及基坑排水,以避免土体处于饱和状态并减轻作业于面层上的静水压力(4)挂网喷砼1)钢筋网片铺设:使用φ6.5圆钢,网眼200×200mm,顶部采用一根Φ14筋横向将网片连接,间距1.2钉600mm长Φ16地锚固定。

基坑顶部平台硬化,钢筋网搭接长度不少于200mm,铁丝绑扎。

钢筋网片留保护层不少于30mm,采用小水泥块垫起。

2)在锚杆施工完毕及面层铺设好钢筋网后即进行喷射砼作业,喷射砼设计强度C20。

3)喷射混凝土的喷射顺序为自上而下,喷头与受喷面距离宜控制在0.6~0.8m范围内,射流方向垂直指向喷射面,防止在钢筋背面出现空隙。

3.施工要点4.基坑施工中异常情况的处理和预防5.紧急情况常规处理措施第六章主要施工机械配置1.施工机械设备2、钢筋加工机械设备第七章劳动力投入计划本工程将根据工程需要配置劳动力,并根据施工生产情况及时调配相应专业劳动力,对劳动力实行动态管理。

具体劳务计划如下:本工程施工劳动力投入计划如下:第八章施工进度计划1.总体计划开挖机支护总工期为40天。

支护随开挖进度展开2.工期保证措施为保证优质、快速、安全地完成本工程的施工任务,特制定以下措施确保工期。

第九章质量保证制度及管理措施1.质量管理制度(1)“三检制”查验收制度自检:在每一项分项工程施工完后均需由施工班组对所施工产品进行自检,如符合质量验收标准要求,由班组长填写自检记录表。

互检:经自检合格的分项工程,在项目经理部责任工程师的组织下,由相同工序之间的施工班组进行互检,对互检中发现的问题上下工序班组应认真及时地予以解决。

交接检:上下工序班组通过互检认为符合分项工程质量验收标准要求,双方填写交接检记录,经责任工程师签字认可后,方可进行下道工序施工。

2、质量例会制度、质量会诊制度、质量讲评制度(1)每周生产例会质量讲评项目经理部将每周召开生产例会,现场经理把质量讲评放在例会的重要议事日程上,除布置生产任务外,还要对上周工地质量动态作一全面的总结,指出施工中存在的质量问题已经解决这些问题的措施。

并形成会议纪要,以便在召开下周例会时逐项检查执行情况。

(2)每周质量例会由项目经理主持,参与项目施工的所有施工工长及技术人员均参加。

由项目质量工程师汇报施工项目在施工过程中的质量情况及质量体系运行情况,分析存在问题及解决问题的办法。

(3)质量会诊制度对于施工中出现的质量问题我们将采用会诊制度与奖惩制度Array3、问题追究制度(1)发生重大工程质量事故不仅要追究直接责任人的责任,而且要追究有关负责人的责任,同时涉及项目工程质量的技术、材料、机具设备管理人员等,也要对工程质量事故承担相应责任。

(2)对不合格检验批、分项分部工程必须处理。

不合格检验批流入下道工序,要追究班组长、项目负责人、质量员的责任;不合格分项工程流入下道工序,要追究项目责任人、生产负责人、技术负责人的责任;4、奖惩制度根据多年项目管理经验和工程实际情况制定《作业队伍质量管理规定》,在作业队伍进场时就向其宣讲交底,使项目对作业队伍的质量管理规范化、程序化,避免野蛮施工。

依据国家质量验收规范和企业质量标准,每周进行一次现场质量大检查,检查结果和日常检查验收的资料作为奖罚的依据。

通过规范的奖罚管理,使操作人员自己提高质量意识和参与质量活动的积极性,也使管理人员认真找出工作中的不足,提高管理水平。

第十章安全保证体系及文明施工措施1.安全管理目标如下(1)安全管理方针:“安全第一,预防为主”。

(2)安全管理的指导思想:“预防控制、分级管理、分层负责”。

、2.本工程安全消防重点部位(1)基坑周边的防护,防坠落。

(2)边坡稳定,防坍塌事故。

3.安全管理体系4.文明施工管理措施(1)施工阶段具体措施(2)降噪专项措施第十一章基坑监测1、基坑监测本工程应在土方开挖过程中要按要求对本基坑的变形、地下水位等指标进行科学检测,并做好相关检测记录,以确保在基坑开挖和基础施工过程的基坑安全。

2、监测内容(1)基坑坑体的变化(2)地下水位情况(3)施工过程中周围建筑物的沉降情况3、监测中注意事项(1)开挖前,应对周围环境作一次全面调查,记录观测数据初始值。

基坑开挖期间一般情况下每天观测一次,如遇位移、沉降及其变化速率较大时,则应增加监测频率次数。

(2)监测数据一般填入规定的表格提供给建设、监理等相关单位,挖土至坑底时应增加监测次数。
