满堂脚手架搭设安全技术交底
满堂脚手架所运用材料和搭设方法同普通脚手架。

⒈立杆:纵横向立杆间距≯2m,步距≯1.8m地面应整平夯实,立杆埋入地上30~50cm,不能埋地时,立杆下应垫枕木并加设扫地杆。

⒉横杆:纵横向程度拉杆步距≯1.8m,操作层大横杆间距≯40cm。

⒊剪刀撑:四角应设抱角斜撑,四边设剪刀撑,两头每隔四排立杆沿纵向设一道剪刀撑,斜撑和剪刀撑均应由下而上连续设置。

⒋架板铺设:架高在4m之内,架板间隙≯20cm,架高大于4m,架板必须满铺。

⒌辅助装备:上料通道周围应设1m高的防护栏杆,上下架应设斜道或扶梯,不准攀登脚手架杆上下。

⒍施工荷载:普通不超过100kg/m2 ,如需承受较大荷载应采取加固措施,或经设计。

门式钢管脚手架搭设安全技术交底

门式钢管脚手架搭设安全技术交底

门式钢管脚手架搭设安全技术交底为了确保门式钢管脚手架搭设过程中的安全性,减少事故的发生,必要的安全技术交底是不可或缺的。

本文将介绍门式钢管脚手架搭设的安全技术交底内容,以及如何进行搭设过程中的相关操作和注意事项。

1. 安全技术交底的内容要点在门式钢管脚手架搭设前,施工单位应组织施工人员进行安全技术交底,并重点介绍以下内容:- 脚手架的结构和组成部分:包括立杆、横杆、斜杆、连接器等;- 脚手架搭设的基本要求:搭设前的检查、定位和基础处理;- 搭设操作的安全规范:包括材料的运输、安装和固定;- 脚手架的安全使用:承载能力、封闭要求、防护措施等;- 脚手架的拆除和搬运:拆除顺序、安全操作等。

2. 搭设准备和搭设操作在进行门式钢管脚手架搭设前,应对工地环境、地基等进行检查和准备,确保搭设过程安全顺利进行。

具体操作包括:- 检查地基:确保地基坚实平稳,不得有下陷、松动等情况;- 布置施工区域:划定施工区域并进行标识,确保周围区域安全;- 着装准备:施工人员应穿戴符合规定的安全防护装备;- 材料准备:将门式钢管、连接器等相关材料集中准备;- 搭设过程操作:按照设计要求,正确进行门式钢管脚手架的搭设。

3. 安全使用和维护门式钢管脚手架在搭建完成后,施工单位应加强对脚手架的监督和管理,确保其安全使用和维护。

具体措施包括:- 使用限制:按照设计要求,合理限制使用人数和携带物品的重量;- 日常检查:定期对脚手架进行检查,发现问题及时维修;- 防护措施:设置脚手架的护栏、安全网等防护措施,确保人员安全;- 不得改造:严禁私自更改脚手架结构或扩大范围;- 天气预防:遇到恶劣天气(如大风、暴雨等),应暂停使用,并进行防护措施;- 禁止乱堆放物品:脚手架上不得乱堆放材料,确保工作区域整洁。

4. 拆除和搬运在工程完成后,需要进行门式钢管脚手架的拆除和搬运工作,也需要注意相关安全事项。

拆除和搬运过程中,应执行以下要求: - 拆除顺序:按照逆序依次拆除脚手架各部分;- 安全操作:确保操作人员自身安全,并采用安全工具进行操作;- 搬运方式:使用专门的搬运工具进行脚手架的搬运;- 垃圾处理:拆除后的材料应及时清理,并妥善处理。

满堂脚手架搭设安全技术交底

满堂脚手架搭设安全技术交底

满堂脚手架搭设安全技术交底一、引言脚手架搭设是建筑施工中常见且重要的环节之一,它为施工人员提供了安全、便利的工作平台。

然而,脚手架的搭设涉及到众多的安全技术要求和操作规范。

为了确保施工人员以及周边人员的安全,本文旨在对满堂脚手架搭设的安全技术进行交底,以提高施工人员的安全意识和操作水平。

二、脚手架搭设前的准备工作1. 确认施工现场周边的安全情况:包括无高压线、电缆等隐患,确保施工区域没有任何妨碍搭设的物体。

2. 确认脚手架搭设所需材料的准备情况:包括脚手架管材、连接件、扣件等。

确认这些材料的数量充足,并进行必要的检查,确保材料的质量合格。

3. 制定详细的脚手架搭设方案:根据实际建筑结构,制定脚手架搭设的高度、平台布置、支撑方式、加固措施等方面的详细信息。

三、脚手架搭设过程中的安全技术要点1. 搭设的稳定性:在搭设过程中,要确保脚手架的稳定性,防止其倒塌或垮塌。

要正确选择及使用支撑物、固定物和加固材料。

2. 纵横向支撑:在搭设过程中,要根据实际需要设置纵横向支撑,以增加脚手架的稳定性和承载能力。

3. 安全防护装置的安装:在脚手架的搭设过程中,要合理设置安全防护装置,如防护网、人防网等,确保施工人员的安全。

4. 确保脚手架通道的畅通:脚手架的搭设过程中,要确保通道的畅通,以便施工人员自由进出、上下作业。

5. 禁止超载作业:严禁在脚手架上堆放过重的材料或设备,以免造成脚手架的损坏或倾覆。

6. 施工人员的个人安全防护:施工人员在脚手架搭设中要正确佩戴安全帽、安全带等个人防护装备,提高自我保护能力。

7. 定期检查和维护:脚手架搭设后,要定期进行检查和维护,发现问题及时修复,确保脚手架的安全性。

四、脚手架拆除注意事项1. 待施工完成后,要及时进行脚手架的拆除工作,防止脚手架无故存留造成的安全隐患。

2. 在拆除过程中要逐层进行,确保拆除的安全性,注意防止材料或构件坠落。

3. 拆除过程中要注意人员的安全,与施工人员进行充分的沟通,采取必要的警示措施,确保周围环境的安全。

满堂脚手架安全技术交底

满堂脚手架安全技术交底

满堂脚手架安全技术交底满堂脚手架安全技术交底强交底地点项目部会议室记录人曾志志交底内容摘要:满堂脚手架搭设施工主要涉及高空作业,搭设脚手架的施工人员必须系挂安全带。

脚手架搭设要严格遵守相关施工方案,基础要夯实平整,坚决杜绝安全事故发生:一、地基与基础1、1在软土地基上采用满堂支架法施工应注意的主要问题是防止或减少地基沉陷。

软土地基处理措施包括清表、排除地表水、填平坑凹、将原地基30cm 进行灰土处理,再在上铺砂垫层。

其中砂垫层必须冲水压实,压实度满足要求后,方可搭设支架。

1、2脚手架底座底面标高宜高于自然地坪50mm。

1、3脚手架基础经验收合格后,应按要求放线定位。

二、搭设2、1底座安放应符合下列规定:1)底座、垫板均应准确地放在定位线上;2)垫板采用1、8m0、15m0、25m的枕木。

2、2立杆搭设应符合下列规定:1)严禁将外径48mm与51mm 的钢管混合使用;2)立杆接长除顶层顶步可采用搭接外,其它各层各步接头必须采用对接扣件连接;相邻立杆的对接扣件不得在同一高度内,且应符合下列规定:3)两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不小于500mm;各接头中心至主接点的距离不宜大于步距的1/3;4)搭接长度不应于1m,应采用不少于2个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于100mm。

2、3开始搭设立杆时,应每隔6跨设置一根抛撑,直至支架安装稳固后,方可根据情况拆除;2、4纵向水平杆搭设应符合下列规定:1)纵向水平杆宜设置在立杆内侧,其长度不宜小于2、7m;2)纵向水平杆接长宜用对接扣件,也可采用搭接。

对接、搭接应符合下列规定:3)纵向水平杆的对接扣件应交错布置各接头至最近主接点的距离不宜大于纵距的30cm。

4)搭接长度不应小于1m,应等间距设置3个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于100mm。

5)纵向水平杆应作为横向水平杆的支座,用直角扣件固定在立杆上。

门式钢管脚手架安全技术交底

门式钢管脚手架安全技术交底

门式钢管脚手架安全技术交底一、进入施工现场必须遵守安全操作规程和安全生产纪律,特种作业人员必须持证上岗。

二、操作人员必须经过培训合格,持证上岗,戴安全帽、穿工作鞋,高处作业要系扣安全带。

三、安装或拆卸应严格按照产品手册和安装和拆卸操作计划的要求进行。

四、作业前,应检查地基夯实平整,架体和构配件是否齐全,脱焊、裂缝、变形、锈蚀严重的不准使用,不匹配的门架和配件不得与同一脚手架混合使用。

作业现场与高压线的安全距离是否足够,作业范围下方10m以内是否已设置警戒,禁止行人通过或站立,有无醒目安全标志。

五、搭设顺序:基础-钢板垫块、底座-门架扫地杆-斜撑-水平架-脚手板-连接棒-上一节门架-锁臂(逐层搭高)-与二楼梁边拉结(层层拉结,水平间距不得大于7m),无水平架的场合,框架外两侧设置一级钢管、水平加固杆。

六、水平框架可以用设置在扣式脚手架或硬横跨两侧的水平钢筋代替。

七、架体内侧离墙不宜大于150mm,如大于150mm,应采取内部悬臂板或其他出口保护等安全措施。

八、每次安装必须高于结构施工的工作面 1.2m,并进行分段验收。

九、框架的垂直偏差不大于总高度的垂直偏差1/1000,绝对值不大于10mm。

十、高层建筑外脚手架每隔五层增加一道卸荷措施,多风地区或台风存在负风压时,应增设防风拔起的抗拔措施。

十一、在脚手架的转角处、未封闭脚手架两端应增加连墙件,其竖向间距不应大于4m。

十二、脚手架与架空输电线路的安全距离、施工现场临时电力线路的架设以及脚手架的接地和防雷措施应符合现行行业标准《施工现场临时用电安全技术规范》的有关规定执行。

十三、脚手架高度超过20m脚手架外侧应连续设置剪刀撑,剪刀撑斜杆与地面夹角不小于45°,不大于65°,并用旋转扣与架体连接拧紧螺栓。

不准拉结在大横杆上。

十四、当两个人经过机架或杆时,上方人员未接稳之前,下方人员不得松手。

并不准碰、触、压电源电线和电气设备。

十五、脚手板不得超载堆放构配件材料。

满堂脚手架安全技术交底

满堂脚手架安全技术交底
5)剪刀撑、横向斜撑应随立杆、纵向和横向水平杆等同步搭设,各底层斜杆下端均必须支承在垫块或垫板上。
2.8扣件安装应符合下列规定:
1)扣件规格必须与钢管外径相同;
2)螺栓拧紧力矩不应小于40N.M,且不应大于65N.M;
3)在主节点处固定纵向和横向水平杆、剪刀撑、横向斜撑等用的直角扣件的中心点的相互距离不应大于150MM;
3)当脚手架采取分段、分立面拆除时,对不拆除的脚手架两端,应先加设连墙件及横向斜杆加固。
3.3卸料时应符合下列规定:
1)各构配件严禁抛至地面;
2)运至地面的构配件应及时检查、整修与保养,并按品种、规格随时码堆存放。
四、安全管理
4.1脚手架搭设人员必须是经过按现行国家标准《特种作业人员安全技术考核管理规则》(GB 5036)等考核合格的专业架子工。上岗人员应定期体检,合格方可持证上岗。

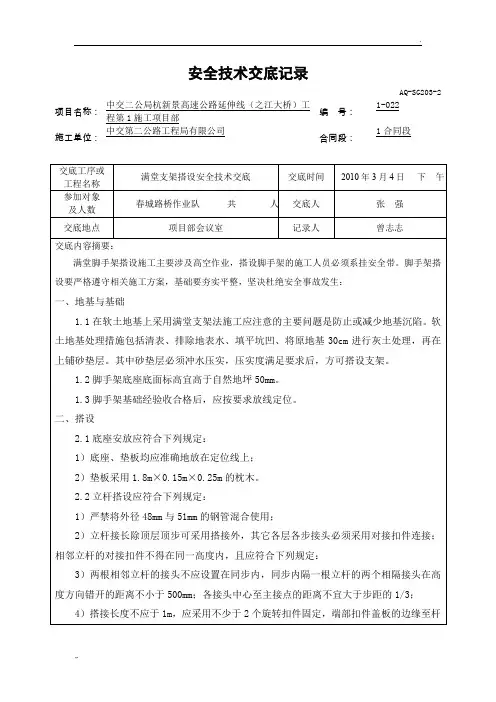

安全技术交底记录
AQ-SG203-2
项目名称:
中交二公局杭新景高速公路延伸线(之江大桥)工程第1施工项目部
编号:
1-022
施工单位:
中交第二公路工程局有限公司
合同段:
1合同段
交底工序或
工程名称
满堂支架搭设安全技术交底
交底时间
2010年3月4日

参加对象
及人数
春城路桥作业队

交底人
张强
交底地点
项目部会议室
记录人
曾志志
交底内容摘要:
满堂脚手架搭设施工主要涉及高空作业,搭设脚手架的施工人员必须系挂安全带。脚手架搭设要严格遵守相关施工方案,基础要夯实平整,坚决杜绝安全事故发生:
一、地基与基础
1.1在软土地基上采用满堂支架法施工应注意的主要问题是防止或减少地基沉陷。软土地基处理措施包括清表、排除地表水、填平坑凹、将原地基30cm进行灰土处理,再在上铺砂垫层。其中砂垫层必须冲水压实,压实度满足要求后,方可搭设支架。

满堂脚手架搭设技术交底

满堂脚手架搭设技术交底

满堂脚手架搭设技术交底满堂脚手架是一种在建筑施工中广泛应用的支撑结构,用于提供大面积的工作平台和支撑模板、混凝土浇筑等施工操作。

为了确保施工安全和质量,现将满堂脚手架的搭设技术要点向大家进行交底。

一、施工准备1、材料准备钢管:应选用外径 48mm,壁厚 35mm 的焊接钢管,其质量应符合《碳素结构钢》(GB/T 700)中 Q235-A 级钢的规定。

钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道。

扣件:应采用可锻铸铁制作的扣件,其材质应符合《钢管脚手架扣件》(GB 15831)的规定。

在螺栓拧紧扭力矩达 65N·m 时,不得发生破坏。

扣件应有出厂合格证,严禁使用有裂缝、变形或滑丝的扣件。

脚手板:可选用竹笆脚手板、木脚手板或钢脚手板。

竹笆脚手板应采用由毛竹或楠竹制作的竹串片板、竹笆板;木脚手板应采用厚度不小于 50mm 的杉木或松木制作,宽度不宜小于 200mm,板长宜为 2~6m,两端应设直径为 4mm 的镀锌钢丝箍两道;钢脚手板应有防滑措施。

安全网:应选用符合国家标准的密目式安全立网和安全平网。

2、技术准备施工前,应熟悉施工图纸和相关规范要求,制定详细的施工方案,并向作业人员进行技术交底。

对脚手架搭设场地进行清理和平整,确保场地排水良好,无杂物和积水。

3、人员准备架子工必须经过专业培训,取得特种作业操作资格证书,并定期进行体检,合格后方可上岗作业。

架子工应配备必要的个人防护用品,如安全帽、安全带、防滑鞋等。

二、脚手架搭设1、立杆立杆间距应根据荷载大小、脚手架用途等因素确定,一般不宜大于15m。

立杆接长除顶层顶步可采用搭接外,其余各层各步接头必须采用对接扣件连接。

立杆上的对接扣件应交错布置,两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于 500mm;各接头中心至主节点的距离不宜大于步距的1/3。

搭接长度不应小于 1m,应采用不少于 2 个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于 100mm。

钢管满堂支架安全技术交底模板

钢管满堂支架安全技术交底模板

一、交底目的为确保钢管满堂支架施工过程中的安全,预防事故发生,提高施工人员的安全意识和操作技能,特制定本安全技术交底。

二、交底对象所有参与钢管满堂支架施工的施工人员、技术人员、管理人员。

三、交底内容1. 施工准备(1)施工现场应平整、坚实,排水畅通。

(2)施工前应进行技术交底,确保施工人员掌握施工技术要求。

(3)施工人员必须持证上岗,熟悉钢管满堂支架施工工艺和安全操作规程。

2. 施工工艺(1)钢管满堂支架立杆间距应均匀,不得小于0.9m。

(2)立杆底部应设置底座或垫板,确保支架稳定性。

(3)水平横杆应设置两道,梁底部位采用小横支顶。

(4)板底部位立杆上设顶托,顶托上设钢管支撑一道,钢管上设方木支撑,方木间距不大于30cm。

(5)支架立杆应竖直设置,2m高度的允许偏差为15mm。

(6)设在支架立杆顶部的顶托,伸出长度超过300mm时,应采取可靠措施固定。

(7)满堂模板支架四边与中间每隔四排支架立杆应设置一道纵向剪刀撑,由底至顶连续设置。

3. 安全措施(1)作业人员必须戴好安全帽,系好下颚带;高空作业必须系安全带、安全带高挂低用。

(2)施工前应检查支架的稳定性,确保无安全隐患。

(3)施工过程中,严禁超载使用支架。

(4)施工人员应严格遵守操作规程,不得擅自更改施工工艺。

(5)施工过程中,严禁酒后作业、疲劳作业。

(6)施工用电必须由专业电工负责,电工作业持证上岗。

(7)吊车作业必须持证上岗,严格遵守“十不吊”原则。

(8)加强对施工人员的入场教育,提高安全意识和业务素质。

(9)在主要施工部位、作业点、危险区都必须挂有安全警示牌。

4. 拆除作业(1)拆除作业前,应制定详细的拆除方案,并报相关管理部门审批。

(2)拆除作业时,应按顺序分步进行,严禁整片拆除。

(3)作业范围应有警戒标志,非作业人员不得进入。

(4)拆除卸下的模板及各种构配件应分类堆放,修整检查后周转使用。

四、交底要求1. 施工单位应将本安全技术交底内容纳入施工组织设计,并严格执行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

( 安全管理 )
单位:_________________________
姓名:_________________________
日期:_________________________
精品文档 / Word文档 / 文字可改
门式钢管脚手架搭设满堂脚手架安全技术交底(通用版)
Safety management is an important part of enterprise production management. It promotes the progress of enterprise work and promotes economic efficiency.
门式钢管脚手架搭设满堂脚手架安全技术
交底(通用版)
1.安装满堂脚手架前,应在楼面或地面弹出门架的纵横方向位置线,并进行抄平。

2.门架的跨距和间距应根据实际荷载经设计确定,一般间距不宜大于1.2m。

3.交叉支撑应在每列门架两侧设置,并应采用锁销与门架立杆锁牢,施工期间不得随意拆除。

4.水平架或脚手板应每步设置。

顶步作业层应满铺脚手板,并应采用可靠连接方式与门架横梁固定,大于200mm的缝隙应挂安全平网。

5.水平加固杆应在满堂脚手架的周边顶层、底层及中间每5列、5排通长连续设置,并应采用扣件与门架立杆扣牢。

6.剪刀撑应在满堂脚架外侧周边和内部每隔15m间距设置,剪刀撑宽度不应大于4个跨距或间距,斜杆与地面倾角宜为45°~60°。

7.满堂脚手架距墙或其他结构物边缘距离应小于0.5m,周围应设置栏杆。

8.满堂脚手架中间设置通道时,通道处底层门架可不设纵(横)方向水平加固杆,但通道上部应每步设置水平加固杆。

通道两侧门架应设置斜撑杆。

9.满堂脚手架高度超过10m时,上下层门架间应设置锁臂,外侧应设置抛撑或缆风绳与地面拉结牢固。

10.满堂脚手架的搭设可采用逐列逐排和逐层搭设的方法,并应随搭随设剪刀撑、水平纵横加固杆、抛撑(或缆风绳)和通道板等安全防护构件。

11.搭设、拆除满堂脚手架时,施工操作层应铺设脚手板,工人应系安全带。

12.满堂脚手架组装完毕后应进行下列各项内容的验收检查:
1)门架设置情况;
2)交叉支撑、水平架及水平加固杆、剪刀撑及脚手板配置情况;
3)门架横杆荷载状况;
4)底座、顶托螺旋杆伸出长度;
5)扣件紧固扭力矩;
6)垫木情况;
7)安全网设置情况。
