透水地坪施工方案设计
透水地坪施工策划方案

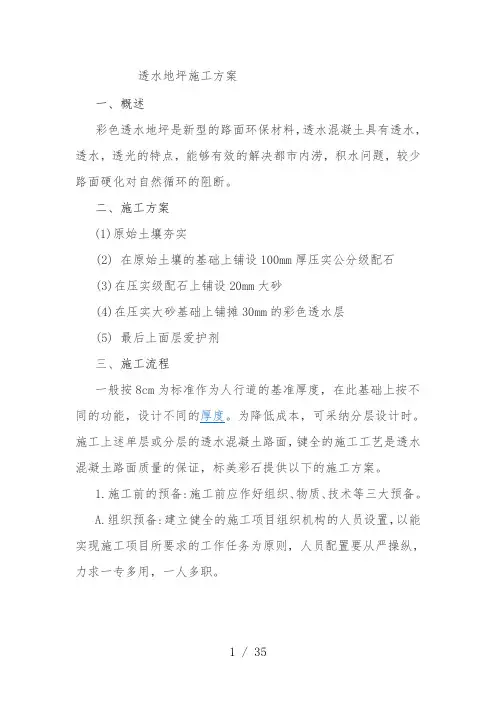

透水地坪施工方案一、概述彩色透水地坪是新型的路面环保材料,透水混凝土具有透水,透水,透光的特点,能够有效的解决都市内涝,积水问题,较少路面硬化对自然循环的阻断。
二、施工方案(1)原始土壤夯实(2) 在原始土壤的基础上铺设100mm厚压实公分级配石(3)在压实级配石上铺设20mm大砂(4)在压实大砂基础上铺摊30mm的彩色透水层(5) 最后上面层爱护剂三、施工流程一般按8cm为标准作为人行道的基准厚度,在此基础上按不同的功能,设计不同的厚度。
为降低成本,可采纳分层设计时。
施工上述单层或分层的透水混凝土路面,键全的施工工艺是透水混凝土路面质量的保证,标美彩石提供以下的施工方案。
1.施工前的预备:施工前应作好组织、物质、技术等三大预备。
A.组织预备:建立健全的施工项目组织机构的人员设置,以能实现施工项目所要求的工作任务为原则,人员配置要从严操纵,力求一专多用,一人多职。
B.物质预备:透水混凝土施工实质上相似于水泥混凝土施工,其原料中仅少了砂子,而一定粒度的高料碎石替代了骨料,在施工中具有一定量的材料(胶结料、高料)。
碎石的物理性能指标表(表一)序号指标名称指标1 压碎指标(%)<152 针片状颗粒含量(%)<153 含泥量(%)<14 表观密度(kg/m3)>25005 紧装堆积密度(kg/m3)13506 空隙率(%)<47物质预备应是现场的预备,如人员的住宿、所需的水、电供应、工程材料堆放工棚(胶结料须要有防水措施的工棚)搭建;搅拌机械的设置场地等等一系列的预备工作。
搅拌机械的设置场地,透水混凝土的搅拌是采纳小型卧式搅拌机。
搅拌机最佳的设置方案是施工现场的中段,因透水混凝土是属干料性质的混凝土,其初凝快,为保证运输时刻应尽量短。
为防止混凝土粘污施工场地,搅拌机下部的一定范围需用防护板设防措施。
C.施工机械、推车、瓦工工具等必备的工具、立模用的木料或型钢等配备;水、电设施到位,生活用水、电以及施工用水、电。
工地透水工程施工方案

工地透水工程施工方案一、工程概述透水工程是指在地面铺设透水铺装材料,通过渗水孔或缝隙将雨水渗透至地下, 减少雨水径流,增强地面透水性和透水量,改善城市内涝现象。
透水工程具有地面透水性好,极大减少了地面裂缝、空鼓等的发生,提高了地面的承载力、抗冻性和耐磨性,对城市雨水排放、渗水养护、植被生长等有着积极作用。
二、施工前准备1、检查施工现场:施工现场应清理干净,清除杂物和垃圾,确保地面平整,并且有足够的排水设施和设备。
2、准备材料和设备:透水铺装材料、渗水基层材料、渗水层材料、工具及施工机械等。
3、施工人员培训:对施工人员进行相关培训,具备操作机械设备和铺装材料的能力。
三、施工工艺1、地面准备工作(1)清理工地:清理施工现场的杂物和垃圾,确保地面平整。
(2)基层处理:根据地面状况,进行基层处理,确保地面平整、坚实,达到透水工程的要求。
2、透水铺装工艺(1)铺装材料:根据设计要求选择透水铺装材料,如透水混凝土、透水砖、透水沥青等。
(2)基层渗水处理:在基层上浇灌渗水材料,如透水砂浆、透水混凝土等。
(3)铺装透水材料:将透水铺装材料铺装在基层上,采用机械铺设或手工铺设,确保铺装均匀、紧密。
3、完工处理(1)重新清理现场:透水铺装完成后,重新清理现场,确保铺装表面干净整洁。
(2)养护处理:透水铺装完成后,进行一定的养护处理,确保透水铺装材料的性能和质量。
四、施工注意事项1、严格执行施工工序,确保施工质量。
2、根据施工现场实际情况,采取相应的安全措施,确保施工安全。
3、施工过程中,注意保护环境,确保不对周围环境造成污染或破坏。
五、施工质量检验与验收1、初验:对透水工程施工完成后进行初步验收,检查透水铺装表面平整度、紧密度、渗透性等。
2、复验:验收合格后,进行复验,对透水工程的技术指标进行全面检测。
3、最终验收:施工结束后,对透水工程进行最终验收,确保工程质量达标。
六、总结透水工程是一项重要的城市基础设施工程,对改善城市雨水排放、减少地表径流、增加土壤湿度,改善城市环境、减少洪涝灾害等有着重要的意义。
园林绿化透水地坪施工方案

园林绿化透水地坪施工方案1. 简介园林绿化透水地坪是一种能够满足城市园林绿化需求的新型地面覆盖材料。
它具有透水性能,可以有效减少地面积水,增加水资源的自然补给,改善城市环境,提升园林绿化的品质。
本文将介绍园林绿化透水地坪的施工方案。
2. 施工材料准备在进行园林绿化透水地坪施工前,需要准备以下材料和工具:•透水材料:透水混凝土、透水砖等。
•骨干材料:水泥、砂、骨料等。
•辅助材料:固化剂、防水剂等。
•工具:铲子、抹子、水平仪等。
3. 施工步骤步骤一:准备工作1.清理施工区域,确保地面平整,并清除杂草、垃圾等。
2.测量施工区域的面积和厚度,计算所需施工材料量。
步骤二:基础处理1.在施工区域的地面上铺设防水层,以防止水分渗入地下。
2.在防水层上铺设一层厚度约为10cm的砂石作为基础层,压实并确保平整。
步骤三:混凝土施工1.在基础层上铺设厚度约为10cm的透水混凝土,在施工过程中应注意混凝土的配比和搅拌均匀。
2.使用抹子将混凝土表面抹平,并使用水平仪进行调整,确保地面平整。
步骤四:固化处理1.待透水混凝土初凝后,使用喷雾器对表面进行固化处理,以加强地坪的耐久性。
2.根据需要,可以使用防水剂进行表面喷涂,增加地坪的防水性能。
步骤五:养护期1.完成施工后,需要给予地坪足够的养护时间,一般为7-14天。
2.在养护期间,要注意避免人、车辆等重型物体的碾压,以免损坏地坪表面。
4. 施工注意事项1.在施工过程中,应避免大风、高温等极端天气条件下进行施工。
2.施工结束后,应及时清理施工区域的杂物和残渣。
3.施工完毕后,如果发现地坪出现开裂或渗水等现象,应及时进行维修和处理。
以上是园林绿化透水地坪的施工方案,通过合理的施工步骤和注意事项,可以确保地坪的质量和使用寿命。
园林绿化透水地坪的广泛应用,将为城市绿化和水资源的合理利用做出重要贡献。
香格里拉透水地坪施工方案

香格里拉透水地坪施工方案一、施工前准备现场勘查:对施工现场进行详细勘查,了解地形、地质条件、周围环境及地下水位等基本情况。
材料准备:透水混凝土、碎石、土工布、模板、养护材料等需提前采购,确保其质量符合施工要求。
施工设备:确保施工所需设备如搅拌机、振捣器、辊压机、运输车辆等准备齐全,运行正常。
施工组织:明确施工队伍人员分工,制定施工进度计划,确保施工顺利进行。
二、铺设土工布垫层根据设计要求铺设土工布,确保铺设平整,无褶皱、无破损。
土工布连接处需采用搭接或缝接方式,确保连接牢固。
铺设完成后,需对土工布进行压实处理,确保其与基础紧密结合。
三、铺设碎石层根据设计要求铺设碎石层,碎石应符合规定粒径及级配要求。
碎石铺设应均匀,无明显厚薄不均现象。
碎石层铺设完成后,需进行压实处理,确保其密实性。
四、路基处理与润湿对路基进行清理,去除杂物、杂草等,确保基础平整。
根据需要进行路基加固处理,如采用砂浆注浆等方式。
在铺设透水混凝土前,需对路基进行润湿处理,确保透水混凝土与路基结合良好。
五、透水混凝土铺设透水混凝土应按照设计要求进行配比,确保混凝土强度及透水性能满足要求。
铺设过程中应控制混凝土铺设厚度,保持表面平整。
透水混凝土铺设完成后,需进行初步压实处理,确保其密实性。
六、振捣与辊压处理采用振捣器对透水混凝土进行振捣处理,确保混凝土内部密实无空洞。
振捣完成后,采用辊压机对透水混凝土进行辊压处理,进一步提高其密实度及表面平整度。
七、模板拆除与养护透水混凝土达到一定强度后,方可拆除模板。
拆模过程中应注意保护混凝土表面,避免损坏。
拆模后需对透水地坪进行养护处理,如浇水、覆盖养护膜等,确保混凝土强度稳定增长。
八、质量检测与验收对透水地坪进行质量检测,包括强度、透水性能等指标,确保其符合设计要求。
检测过程中如发现问题,应及时进行处理,确保工程质量。
质量检测合格后,进行工程验收,确保透水地坪施工质量符合相关规定及要求。
香格里拉透水地坪施工方案应综合考虑地形、地质条件、环境要求等多方面因素,严格按照施工步骤进行施工,确保工程质量及安全。
透水地坪专项方案

一、项目背景随着城市化进程的加快,城市地表硬化问题日益严重,导致城市排水不畅、热岛效应加剧、土壤水分流失等问题。
为改善城市生态环境,提高城市排水能力,推广透水地坪技术已成为我国城市建设的重要方向。
本方案旨在为透水地坪施工提供一套完整的施工方案,以确保施工质量,提高透水地坪的使用效果。
二、施工工艺1. 施工准备(1)材料准备:透水混凝土、水泥、石子、胶结剂、水、农膜、封闭剂等。
(2)设备准备:搅拌机、平板震动器、水泥抹平机、喷涂机、隔离带等。
2. 施工步骤(1)路基处理:对路基进行平整,确保路基表面无坑洼,以满足透水地坪的施工要求。
(2)基层施工:将定量石子、水泥、胶结剂、水投入搅拌均匀,铺装前用水湿润路基,垫层需要振捣平整。
(3)面层施工:用水泥抹平机收光抹平,施工后用农膜进行覆盖养生两天后洒水养护,时间约五到七天。
(4)隔离带设置:在施工过程中,设隔离带,避免行人通过,确保施工质量。
(5)封闭剂喷涂:面层干燥后,喷涂面层封闭剂,以防止水分流失。
三、施工质量控制1. 材料质量控制:严格按照国家标准选购原材料,确保材料质量。
2. 施工过程控制:施工过程中,严格控制施工工艺,确保施工质量。
3. 成品检验:施工完成后,对透水地坪进行检验,确保其透水性能、抗压强度、抗滑性能等指标符合设计要求。
四、施工安全管理1. 施工现场安全防护:设置安全警示标志,确保施工人员安全。
2. 施工人员培训:对施工人员进行专业培训,提高施工技能和安全意识。
3. 施工机械操作:严格按照操作规程使用施工机械,确保施工安全。
五、施工进度安排1. 施工前期:进行现场勘查、材料准备、设备调试等工作。
2. 施工中期:进行路基处理、基层施工、面层施工等工作。
3. 施工后期:进行成品检验、封闭剂喷涂、施工验收等工作。
六、施工成本控制1. 材料成本:严格控制原材料采购,降低材料成本。
2. 人工成本:合理安排施工人员,提高施工效率,降低人工成本。
聚合物透水地坪施工方案

聚合物透水地坪施工方案一、前期准备与检查熟悉施工图纸及技术要求,确保施工符合设计要求。
检查施工现场,确保无积水、杂物等障碍物。
准备所需材料、设备,包括聚合物透水材料、搅拌设备、铺设工具、振捣器、辊压机等。
搭建临时设施,如施工围挡、排水沟等。
二、基面处理与湿润清除基面上的油污、浮尘等杂质。
对基面进行湿润处理,确保基面无明水但处于湿润状态。
检查基面的平整度,如有不平整处需进行处理。
三、搅拌与铺设材料按照设计要求的比例,将聚合物透水材料与适量的水混合搅拌。
搅拌过程中应注意搅拌均匀,避免出现结块现象。
铺设前应将材料铺设在干净、湿润的基面上。
四、路基浇筑与摊铺采用专业摊铺设备将聚合物透水材料均匀摊铺在基面上。
摊铺过程中应注意控制厚度,确保材料分布均匀。
如有需要,可在材料表面进行轻微压实,提高密实性。
五、振捣与辊压处理使用振捣器对铺设的材料进行振捣,排除材料中的空气。
振捣后,使用辊压机对材料进行辊压处理,提高材料的密实度和平整度。
六、薄膜浇水养护在铺设完成的聚合物透水地坪表面覆盖一层薄膜,以防止水分蒸发。
定期对薄膜下的材料进行浇水养护,确保材料充分水化。
养护期间应注意保持材料表面的湿润状态,避免干裂。
七、面层处理与封闭在养护期满后,对聚合物透水地坪表面进行清理,去除杂质。
如需要,可在表面涂抹一层专用封闭剂,以提高地坪的耐磨性和耐污染性。
八、施工安全与验收施工过程中应严格遵守安全操作规程,确保施工人员的人身安全。
施工完成后,应对聚合物透水地坪进行质量验收,确保符合设计要求和技术标准。
验收过程中如发现质量问题,应及时进行处理和整改,确保工程质量。
本施工方案仅供参考,具体施工过程中应根据实际情况进行调整和优化。
同时,施工过程中应加强与相关部门的沟通协调,确保施工顺利进行。
舟山透水地坪工程施工方案

舟山透水地坪工程施工方案1. 背景介绍透水地坪是一种能够有效排除地面积水,增加土壤透水性的环保地表覆盖系统。
在舟山地区,由于地势低洼,雨水排水困难,透水地坪工程应用广泛。
本文将介绍舟山透水地坪工程施工方案,包括施工前的准备工作、施工过程中的关键步骤以及施工后的维护与管理。
2. 施工前准备工作在进行舟山透水地坪工程施工前,需要进行以下准备工作:•检查施工现场:考察施工区域的地形、土质、地下管线等情况,确保施工的可行性。
•制定施工方案:根据检查结果,制定具体的施工方案,包括施工时间、施工材料选择、施工技术要求等。
•采购材料:根据施工方案,采购透水地坪材料,确保材料的质量和数量满足施工需要。
•准备施工设备:配备施工所需的设备,包括挖掘机、压路机、搅拌机等,确保施工顺利进行。
3. 施工步骤舟山透水地坪工程的施工过程包括以下步骤:步骤1:地表准备•清理施工现场:清除施工区域内的杂物、垃圾,确保施工现场整洁。
•挖掘地坑:根据设计要求,挖掘符合要求的地坑,地坑深度要考虑土层的透水能力。
步骤2:基础处理•地表平整:使用挖掘机和平整设备将地表进行平整处理。
•基础加固:根据设计要求,在地坑底部加入适量的砂石材料并进行加固,以增加地面承载能力和透水性能。
步骤3:透水层铺设•铺设透水层:将透水层材料均匀铺设在基础层上,并使用压路机进行压实,确保透水层的平整度和密实度。
步骤4:草坪种植•铺设草坪:在透水层表面铺设预埋一个定量的种植草坪地膜,然后将草坪草皮铺设在地膜上,并进行适当的浇水和压实。
4. 施工后维护与管理施工完成后,需要进行适当的维护与管理,以确保透水地坪的正常使用和持续透水性能:•定期检查:定期巡检透水地坪的状况,发现问题及时修复,保证透水性能不受影响。
•润洗清洁:透水地坪表面可使用清水进行冲洗,去除污垢和杂质,保持透水通畅。
•草坪养护:定期修剪草坪,保持草坪的平整度和美观度。
•预防维护:避免重物碾压,防止刮花或损坏透水层和草坪。
景德镇透水地坪施工方案

景德镇透水地坪施工方案一、施工材料准备透水混凝土:根据设计要求的强度等级和透水性能选择。
骨料:通常采用天然碎石或破碎石,应符合相关规范。
水泥:普通硅酸盐水泥或专用透水混凝土水泥。
添加剂:如增强剂、颜料等,用于改善混凝土性能或增加色彩。
水:清洁的饮用水。
施工设备:搅拌机、铺设工具、压实设备、洒水设备等。
二、施工步骤基层处理:确保基层平整、坚实、无油污、无杂物。
搅拌混凝土:按照设计配比将骨料、水泥、添加剂和水混合搅拌均匀。
铺设与压实:将搅拌好的透水混凝土铺设在基层上,用刮板刮平,然后用压路机或平板振动器压实。
表面处理:根据需要,可以进行表面拉毛、切缝等处理。
养护:按规定进行保湿养护,确保混凝土强度发展。
三、注意事项材料质量控制:确保使用材料符合设计要求,严禁使用不合格材料。
施工温度控制:避免在高温或低温环境下施工,以免影响混凝土强度。
施工现场管理:保持现场整洁,避免杂物混入混凝土中。
四、整平处理在铺设透水混凝土前,必须对基层进行整平处理,确保基层的平整度符合规范要求。
如有凹凸不平处,应事先进行填补或打磨。
五、砼基层浇筑基层材料:基层材料应选择强度高、稳定性好的材料。
浇筑方法:在基层上铺设透水混凝土,用刮板刮平,确保基层表面平整、无积水。
压实处理:用压路机或平板振动器对透水混凝土进行压实,确保混凝土与基层紧密结合。
六、渗透层浇筑渗透层材料:选择符合设计要求的渗透层材料。
浇筑方法:在基层浇筑完成后,及时铺设渗透层,确保渗透层与基层紧密结合。
保湿养护:浇筑完成后,应进行保湿养护,防止渗透层开裂。
七、中涂层施工中涂层材料:选择符合设计要求的中涂层材料。
施工方法:在基层和渗透层干燥后,铺设中涂层,确保中涂层平整、无气泡。
表面处理:根据需要,进行中涂层表面的拉毛、打磨等处理。
八、表皮材料施工表皮材料:选择符合设计要求的表皮材料,如彩色石子、耐磨材料等。
施工方法:在中涂层干燥后,铺设表皮材料,确保铺设均匀、无遗漏。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
彩色透水地坪施工方案
一、园林道路等施工方案
方案一
(1)原始土壤夯实
(2)在原始土壤的基础上铺设100mm压实石粉
(3)在压实石粉的基础上铺摊30mm的彩色透水层
(4)最后上面层保护剂
方案二
(1)原始土壤夯实
(2) 在原始土壤的基础上铺设100mm厚压实公分级配石
(3)在压实级配石上铺设20mm大砂
(4)在压实大砂基础上铺摊30mm的彩色透水层
(5) 最后上面层保护剂
二、广场及通行一般桥车的行车道
(1)原始土壤夯实
(2) 在原始土壤的基础上铺设100mm厚公分级配碎石(石子和水泥比5:1)并振实
(3)在级配石上铺设40mm厚彩色透水层
(4)最后上面层保护剂
彩色透水混凝土简介及施工工艺
一般按8cm为标准作为人行道的基准厚度,在此基础
上按不同的功能,设计不同的厚度。
为降低成本,可采用分层设计时。
施工上述单层或分层的透水混凝土路面,键全的施工工艺是透水混凝土路面质量的保证,标美彩石提供以下的施工方案。
1、施工前的准备:施工前应作好组织、物质、技术等三大准备。
1)组织准备:建立健全的施工项目组织机构的人员设置,以能实现施工项目所要求的工作任务为原则,人员配置要从严控制,力求一专多用,一人多职。
2)物质准备:透水混凝土施工实质上相似于水泥混凝土施工,其原料中仅少了砂子,而一定粒度的高料碎石替代了骨料,在施工中具有一定量的材料(胶结料、高料)。
物质准备应是现场的准备,如人员的住宿、所需的水、电供应、工程材料堆放工棚(胶结料须要有防水措施的工棚)搭建;搅拌机械的设置场地等等一系列的准备工作。
搅拌机械的设置场地,透水混凝土的搅拌是采用小型卧式搅拌机。
搅拌机最佳的设置方案是施工现场的中段,因透水混凝土是属干料性质的混凝土,其初凝快,为保证运输时间应尽量短。
为防止混凝土粘污施工场地,搅拌机下部的一定范围需用防护板设防措施。
3)施工机械、推车、瓦工工具等必备的工具、立模用的木料或型钢等配备;水、电设施到位,生活用水、电以及施工
用水、电。
施工用电:三相电,施工用水:普通自来水连接到搅拌设备旁。
4)施工前的技术准备:了解和分析工程项目特点、进度要求,了解施工的客观条件,根据设计要求,熟悉设计图纸,合理布置施工力量,制定出施工方案,为工程顺利完成作好技术上的准备工作。
5)配合做基础方的土建队,在做地面基层的同时进行专用透水管道的铺设,透水管道除按图子要求铺设外,必须与原道路排水系统相连接,成为道路排水系统的一部分。
2、施工:在准备工作充分的基础上,人员设备方可进场施工。
1)立模:
施工人员在首先须按设计要求进行分隔立模及区域立模工作,立模中须注意高度、垂直度、泛水坡度等的问题。
2)搅拌:
搅拌器:根据工程量的大小,配置不同容量的机械搅拌器,机械搅拌器的一定范围内的地面处,应设置防止水和物料散落的接料设备(如方型板式斗类),保护施工环境的卫生,减少施工后的清理工作。
透水混凝土不能采用人工搅拌,采用普通混凝土搅拌机械进行搅拌,搅拌时按物料的规定比例及投料顺序将物料投入搅拌机,先将胶结料和碎石搅拌约30秒后,使其初步混合,
再将规定量的水分2-3次加入继续进行搅拌约1.5-2分钟。
视搅拌均匀程度,可适当延长机械搅拌的时间,但不宜过长时间的搅拌。
注意事项:
(1)施工现场须专人负责物料的配比。
(2)严格控制水灰比,即控制水的加入量,水在搅拌中分2-3次加入,不允许一次性加入。
(3)为使物料搅拌均匀,适当延长机械搅拌时间,但不宜过长。
3)运输
透水混凝土属干性混凝土料,其初凝快,一般根据气候条件控制混合物的运输时间,运输一般控制在10分钟以内,运输过程中不要停留,手推车必须平稳。
4)摊铺、浇筑成型:
透水混凝土属干性混凝土料,其初凝快,摊铺必须及时。
对于人行道面,大面积施工采用分块隔仓方式进行摊铺物料,其松铺系数为1.1。
将混合物均匀摊铺在工作面上,用括尺找准平整度和控制一定的泛水度,然而平板振动器(厚度厚的用平板振动器)或人工捣实。
捣实不宜采用高频振动器,。
最后用抹合拍平。
抹合不能有明水。
注意事项:
(1)松铺系数即为物料摊铺高度高于实际高度的比,按透
水混凝土的干湿度,一般采用1.1-1.15之间。
(2)平板振动器振动时间不能过长,防止过于密实,可出现离析现象。
(3)摊铺时尽量快和正确。
(4)因透水混凝土其孔隙率大,水份散失快,当天气温高于35℃时,施工时间应宜避开中午,适合在早晚进行施工。
4)养生:
透水混凝土与水泥混凝土属性类似,因此铺摊结束后,经检验标高、平整度均达到要求后。
当气温较高时,为减少水分的蒸发,宜立即覆盖塑料薄膜,以保持水分。
也可采用洒水养生,所有养生期不得少于7d,使其在养护期内强度遂渐地提高。
洒水养生,透水混凝土在浇注后1天开始洒水养护,高温时在8小时后开始养护,但淋水时不宜用压力水直接冲淋混凝土表面,应直接从上往下淋水。
透水混凝土湿养时间不少于7天。
养生时间应根据施工温度而定,一般养生期为14—21天,高温时不少于14天,低温时不少于21天,5℃以下施工,养生期不少于28天。
4、涂覆透明封闭剂:
待表面混凝土成型干燥后在3天左右,涂刷透明封闭剂,
增强耐久性和美观性。
防止时间过会使透水混凝土孔隙受污而堵塞孔隙。
透水地坪剖面图
彩色透水地坪特点
一、什么是透水地坪?
透水地坪是由骨料、高标号水泥、掺合料,水性树脂、彩色强化剂、稳定剂及水等拌制而成的一种多孔轻质混凝土,由粗骨料表面包覆一薄层浆料相互粘结而成孔穴均匀分部的蜂窝状结
构,故具有透气、透水和重量轻的特点,作为环境负荷减少型混凝土,透水地坪的研究开发越来越受重视。
透水地坪具有和普通混凝土所不同的特点:容量小、水的毛细现象不显著、透水性大,水泥用量小、施工简单等,因此这种新型的建筑材料的优势性不断为人所知,并在道路领域逐渐得到应用。
它能够增加渗入地表的雨水,缓解城市的地下水位急剧下降等等的一些城市环境问题。
二、透水地坪的应用背景及意义:
透水性地坪作为一种新的环保型、生态型的道路材料、已日益受到人们的关注。
现代城市的地表多被钢筋混凝土的房屋建筑和不透水的路面所覆盖。
与自然的土壤相比,普通的混凝土路面缺乏呼吸性、吸收热量和渗透雨水的能力,随之带来一系列的环境问题。
混凝土一直被认为是破坏自然的元凶,但是只要使连续孔隙得以形成,就能创造其与自然环
境的衔接点,极大的改变过去的形象。
因此,透水性地坪对于回复不断遭受破坏的地球环境是一种创造性的材料,将对人类的可持续发展做出贡献。
三、透水地坪的优点:
1.当集中降水时能减轻城市排水设施的负担,防止河流泛滥和谁提污染。
2.能使雨水迅速渗入地下,还原地下水,保持土壤湿度。
3.防止路面积积水,夜间不反光,增加路面安全性和通行舒适性。
4.调节城市空间的温度和湿度,改善城市热循环,缓解热岛效应。
5.大孔隙率能降低车辆行驶时的路面噪声,创造舒适的交通环境。
6.大量的空隙能吸附城市污染物(如粉尘),减少扬尘污染。
7.易于维护,空隙不会破损,不易堵车。
8.可以根据需要设计图案,充分与周围环境结核。
透水路面有如下特性:
(1)使用该透水性材料铺设具有排水性和透水性的道路,增加行走舒适性与安全性,同时减轻集中降雨季节道路排水系统的负担;
(2)充分利用雨雪降水,增大地表相对湿度,保持土壤湿度,发挥透水性路基的“蓄水池”功能,补充城市区日益枯竭的地下水资源,改善城市地表植物和土壤微生物的生存条件和调整生态平衡;
(3)本材料兼有吸收车辆行驶时产生的噪音的特性,有利于创造安静舒适的交通环境;
(4)增加城市可透水、透气面积,调节城市气候,降低地表温度,有利于缓解城市“热岛现象”。
(5)有不同颜色,粗细。
可以根据环境及功能需要设计图案,颜色,充分与周围环境相结合。
(6)大量的空隙能吸附城市污染物粉尘,减少扬尘污染。
彩色透水地坪技术参数
材料名称:彩色透水地坪
地坪厚度:每平方米三公分
材料组成:50公斤石英石+12公斤混合料+0.2公斤保护剂
透水性能:1000公斤/小时平方米
抗压强度:30Mpa
抗折强度:大于3.5 Mpa
透水混凝土施工流程
彩色透水混凝土艺术地坪施工过程:
(地基碾压、反滤土工布、级配砂石工艺过程略)
1、中、粗砂滤水层找平;
2、非彩色透水混凝土基层摊铺、找平、振捣密实(14公
分);
3、彩色透水混凝土面层摊铺、找平、磨擦振捣密实收光(4
公分),覆盖、养护;
4、喷涂无色(或彩色)透明密封剂;
露骨料透水混凝土艺术地坪施工过程
(地基碾压、反滤土工布、级配砂石工艺过程略)
1、中、粗砂滤水层找平;
2、非彩色透水混凝土基层摊铺、找平、振捣密实(14公
分);
3、彩色透水混凝土面层摊铺、找平、磨擦振捣密实收光(4
公分);
4、喷涂表面处理剂,覆盖、养护;
5、清洗面层,露出面层骨料,覆盖、养护;
6、喷涂无色透明密封剂。
