工程部2015年度工作总结
2015年度工作总结
尊敬的公司领导:
时间飞逝、日月如梭,转眼又到了2015年年终,新年的钟声即将响起。
一年来在各位领导的关怀指导和其他部门同仁的大力支持下,工程部全体员工,按照公司的统一布署和要求,以部门管理、人员分工、现场管理为目标全面履行工程部管理职能,在工程管理工作中认真负责,勇于创新,协调配合,较好地完成了公司下达的各项任务,工程部的全面建设也跃出了一个新台阶,如期完成了四季春低浓度瓦斯发电项目建设,也积累了一些经验教训。
下面扼要把工程部一年来工作中所取得的成绩向领导及同志们做以下汇报:
一、四季春项目建设
1、项目背景
(1)项目简介
四季春项目是我公司第二个电站建设项目,由于攀枝花电站出现了种种原因导致的电站不能正常运行,因此四季春项目建设的周期和质量以及设备运行情况的好坏,对我公司的生存起着至关重要的作用。
四季春项目位于织金县山塘镇岩洞口村,与四季春煤矿相邻的原三塘煤矿内,海拔高度1903米,占地面积4231.5平方米,建筑面积1262.6平方米。
设计装机容量6Mw,采用淄柴的10台600Kw机组。
(2)参建单位
中煤科工集团南京设计研究院有限公司,委托监理;
煤炭工业贵州建设工程质量监督直属站,委托监督;
贵州大学,高压接入网系统方案编制
贵州正业工程技术投资有限公司,地质勘探;
陈春(个体),平场及挡土墙施工;
淄博淄柴新能源有限公司,设备提供及工程设计、安装工程施工;
遵义县一建黔西县分公司,房屋建设、设备基础建设及其他附属工程建设;
山东国宏消防安全工程有限公司贵州第二分公司,消防工程施工;
六盘水兴明防雷科技有限公司,防雷工程施工;
四川省岳池县石垭建安总公司,高压接入网系统施工;
六盘水市兴盛源电力工程有限公司,高压电气试验。
(3)分项工程开工及完工日期
项目开工时间竣工时间备注地勘2015年3月20日2015年3月30日
平场2015年4月18日2015年4月20日
房屋建设2015年4月21日2015年6月20日
设备安装2015年6月8日2015年7月8日
消防工程2015年6月20日2015年6月30日
避雷工程2015年6月10日2015年6月15日
高压接入网系统2015年7月10日2015年7月12日
调试2015年7月13日2015年7月22日
2、项目管理工作情况
(1)本工程项目管理主要人员配备情况如下
项目经理:王永胜
管理人员:申开阳
(2)质量管理体系和质量监督
工程质量的优劣,依赖于良好的过程管理,在本工程施工过程中,四季春项目部及本人通过采取以下措施,很好地将工程管理纳入动态控制中,从而确保了工程质量,圆满完成了各项预期目标,具体如下:工程质量管理体系采用实行项目法人负责,监理单位控制,施工单位保证和质量监督相结合的质量管理体系。
要求施工单位在施工过程中,必须进行全过程保证,严格按项目法人制,招投标制,监理制,合同管理制管理,实行项目法人负总责,监理单位控制,施工单位保证,政府监督,建立健全了质量管理体系。
a、严格执行ISO9001质量标准,严格按照施工规范施工管理。
b、任何工序开工前进行技术交底,使施工人员清楚技术要求及设计意图。
c、任何材料进场必须有产品合格证和质保书,按规范对材料进行检验并经监理工程师验收合格后用于施工。
各种材料的储运或运输均必须按规范操作。
d、要求监理加强材料试验或加强现场砼试验,随时注意砼的质量动态。
现场在浇筑砼过程中,要求监理每2到3车检查一次混凝土骨料质量及塌落度,合格后使用。
e、各道工序必须按照规范施工。
每道工序施工前要求监理必须对其单元工程进行检验、监理工程师验收后进入下一道工序施工。
f、要求施工单位要严格执行监理工程师提出的其它质量管理。
g、严格执行惩罚制度。
3、安全生产及文明施工
(1)安全生产
指导思想:贯彻“安全第一,预防为主”的方针,将本工程各类事故控制在最低限度内。
以本工程安全管理制度为原则,做好各项安全管理工作。
安全生产管理总目标
a、无重大伤亡事故(已经实现无任何伤亡事故);
b、无交通死亡事故(已经实现无任何交通安全事故);
c、无重大等级火灾事故(已经实现无任何火灾事故)。
(2)落实安全生产责任制
a、完善各项安全管理制度,针对各工序各工作的特点制定相应的安全管理制度,并由监理单位及施工单位组织安全落实。
b、建立安全生产的责任制,落实各级管理人员和操作人员的安全责任,做到纵向到底,横向到边,各自做好本职的安全生产工作。
要求监理和施工单位必须都配备专职的安全管理人员。
c、项目开工前,由施工单位项目经理编制施工安全、技术措施,对土石方开挖、运输、高空作业等编制各项安全技术交底,领导小组同意后施工。
d、加强施工现场的安全教育。
定期进行安全生产教育,重点对监理与施工单位的专职安全员,班组长及从事特种作业的起重工,电焊工,机动车司机,电工等需经培训合格后,持证上岗。
(3)保证安全的技术措施
a、严禁机械带病运转,超负荷作业,夜间作业有足够的照明设备,工作面不清楚时不允许作业。
b、作业人员必须系安全带,戴安全帽,电工及电焊工必须穿胶鞋,戴绝缘手套。
靠近行车道施工部位必须设置封闭隔离带。
c、安全用电,配电箱及分线箱必须做好防雨,设门配锁,并安装漏电保护器,执行一机一间的原则,熔丝的容量按照用电荷量装设。
(4)文明施工
a、施工现场成立了以项目负责人为组长,业主代表,监理及施工单位相关管理人员为成员的施工现场文明施工管理组织。
b、项目负责人是文明施工的第一责任人,全面负责整个施工现场的文明施工管理工作,其它人员一律责任分工,实行各人岗位责任制,采用定期检查与随时抽检相结合。
施工单位实行了自检,互检,交接检查制度。
(5)现场文明施工的管理措施
a、根据现场的特点和平面布置图,对各项临时设施,布置合理,整齐有序,安全卫生,禁止擅自随意搭设。
b、各种建筑材料、碎石料、水泥、钢筋、残土放置干净整齐,机械分类、分品种分规格放置整齐。
保持施工场地、生活区的卫生,清除施工现场的空气、噪声、水源、固体污染源,达到规定要求,保证工人身体健康。
c、尊重当地居民的风俗习惯,遵守地方政府的有关规定,个人加强对文明施工的学习。
4、项目进度的控制管理
为了合理地加快项目进度,我们建立了进度控制目标体系,明确建设工程现场监理组织机构中进度控制人员及其职责分工; 建立工程进度报告制度;进度计划审核制度和进度计划实施中的检查分析制度;进度协调会议制度,定期召开进度协调会议;审查施工单位提交的进度计划,使施工单位能在合理的状态下施工; 编制进度控制工作细则,指导监理人员实施进度控制; 及时办理工程预付款及工程进度款支付手续。
5、工作遇到的问题、难点
(1)工期紧、任务重、施工现场情况复杂、组织难度大
为了克服工期紧、任务重、施工现场情况复杂、组织难度大等困难。
我项目部、监理单位、施工单位项目部共同加班加点努力工作,密切配合,加强阶段控制,加强过程管理,形成科学的施工组织,保证工程的质量、进度、安全。
要求施工单位倒排工期,完善施工方案,对施工各个环节层层分解,工人数量不足的队伍增加人员,并实行24小时施工作业。
(2)图纸不完善,需要变更的地方多
由于四季春二期项目的设计交与胜利油田胜利动力机械集团有
限公司工程设计院来完成,但并没有将此项工作做好,因此施工图纸出现很多缺陷,设计与安装不衔接,只能在与监理单位、施工单位共同协商的情况下边施工边变更。
(3)电站一期工程须完善的地方过多,工程量增加。
(4)交叉作业
自从6月设备进场后,设备安装与房屋建设一直在交叉作业,难免造成互相干扰,影响工期进度,最多时有8个施工作业点同时在现场施工。
1、四季春三期
自从四季春二期项目部于8月解散,现场管理人员返回公司后,工程部重点调研了四季春三期的可行性,并多次与相关设备供应方联系,提出了多套方案,等待公司董事会定夺。
2、其他
在四季春二期项目建设期,工程部同时还参入了电站管理、配件采购、
协助其他部门进行报审资料的提供。
三、结束语
结合公司发展战略,有针对性的对人员进行培养,造就一支精管理、懂技术、善经营、高素质的团队,力争做到人尽其才,才尽其用,并采取创造性的激励办法对人员进行考评,给员工创造各种锻炼和学习机会。
为了效益与速度,我们工程部正迈着坚实的步伐,以人为本,关
注并认真落实公司各阶段的战略思想,进一步提升工程部综合管理素质。
随着公司开发规模不断扩大,工程部将积极推进以项目精细管理为核心的工作体制,将“精心”是态度、“精细”是过程、“精品”是结果融入到项目管理中。
展望未来,工程部人员正以饱满的精神、昂扬的斗志、十足的信心去迎接公司更新的发展与挑战!
贵州贵能卡本投资有限公司工程部
2015年8月8日。
工程部全年工作总结2015
武汉长通航道工程有限公司工程部2015年部门工作总结2015年在紧张和忙碌中飞快的过去了,工程部全体工作人员团结一心、再接再厉,在各级领导的关心支持、各部门的通力配合下,严格贯彻执行“安全第一、预防为主”的管理方针,较好完成了全年的工作任务,具体总结如下:一、完成的主要工作1、自觉加强内务管理,努力提高整体素质根据公司统一安排,部门负责人带头清理整顿办公环境,完善相关配套设施、规划调整室内布置,规范内部管理,加强月度绩效考核制度,严格执行在汉考勤制度,制定各项工作完成时间节点并按期完成;鼓励工程部各位同志积极参加各类职称等级和执业资格考试,利用空余时间加强专业技术的学习,取得了较好效果;组织、参与编制工程、设备、安全、部门、项目部相关的制度办法,组织全体部门人员集体对公司新的规章制度与管理办法进行了2次学习与讨论。
2、完成各老项目的出运与资料、结算收尾工作。
具体完成荆江各标段、宜昌至昌门溪一二标段的砼块供应与上下行工程量的确认、工程资料的编制汇总与移交;枝江及陈家港预制场还增加了三千余片联锁块的生产及供应,同时对昌门溪II标段所需砼块不足部分进行了预制生产及出运;协调塔市驿预制场、洪湖预制场及武穴预制场库存砼块供应罗湖洲修复工程;完成白螺、洪湖预制场出运;完成南京下游龙潭、和县、扬中、仪征预制场地出运及资料整理移交工作。
3、完成各新项目的开工准备、正常生产工作。
具体完成了阳逻预制场地建设工作,并完成了5万方D型块的预制生产任务;调运枝江七星台预制场、塔市驿预制场的机械设备及相关物资至阳逻仓库存放,并进行了维护保养与竹胶板的清理、晾晒;组织繁昌预制场的设计规划、场地平整及配套临时工程建设等相关工作,并保证工程顺利开工正常生产;组织塔寺驿设备物资材料调运到武穴预制场,完成武穴场地硬化、钢托板清点、竹胶板晾晒等,还完成了武穴预制场安全文明施工标志标牌规划设计与布置,并组织其他新开工预制场按同等要求布设。
2015年度工程部工作总结
2015年度工程部工作总结第一部分2015年度工程部工作总结在2015年里,工程部在紧紧围绕公司提出的工作目标和部门岗位职责,通过认真开展了各项管理工作,更新思想观念、改进工作作风、创新监管方法,使得各项工作积极开展、有序推进、成效明显提高。
现将2015年度工作情况汇报如下:一、生产指标完成情况2015年分公司完成总产值13721.39万元。
二、安全生产各项工作有序进行(一)履行安全生产综合监管职能工程部今年已对所有项目就安全生产、设备临电、现场文明施工,月检表格填写、收集方式等工作进行了培训与宣讲工作。
按照公司规定及分公司的安全管理制度,工程部将每月25号定为对所有在建项目的安全文明检测日,本年度在检测过程中共发出隐患整改通知9 份,收到项目部整改回复8 份,隐患整改复查9 次。
并根据检查情况对重点项目进行督察。
把对项目的安全教育贯穿于项目管理的始终,督促项目做到经常化、制度化和规范化。
在工程项目的检查中,工程部按照公司总部的检查要求和检查表格,扎扎实实地做好每月、季的工程检查和专项检查并形成了原始记录,对杜绝项目的大小安全事故的发生起到了积极的作用,全面地履行了安全生产综合监管职能。
确保了全年度分公司无安全责任事故发生。
(二)转变观念,做好服务,促进公司平稳发展由于管理的项目分散地域广(青岛、济南、枣庄等),工程管理工作的难度大的特点,在检查中经常到业主和监理单位了解项目情况,主动和项目部的人员一道,共同商议对存在的问题的处理他们征求对工程管理上的建议和意见,提高了工程项目计划管理工作的有效性,得到了项目经理部人员的理解,促进公司平稳的发展。
如在“青岛市城阳区青特前旺疃C 地块工程”项目,由于该项目技术力量较为薄弱,为了确保该工程顺利进行,工程部多次和项目合作者在一起商议解决项目存在的进度、质量及安全等问题,并为项目编制施工专项施工方案,赢得了项目合作者的好评。
由于多种因素影响,2011年3月开工的房建项目“枣庄市委新校区建设项目”工程早在2013年已经完成了合同约定的工程内容,一直未办理施工许可,且主体验收资料、竣工验收资料均为空缺,为了避免公司形象受损,工程部多次委派专人协同项目经理部人员一道积极参与并为项目编制相关的施工方案和填制相关表格,目前该项目施工许可证书及主体验收资料办理顺利,正在积极办理竣工验收手续中。

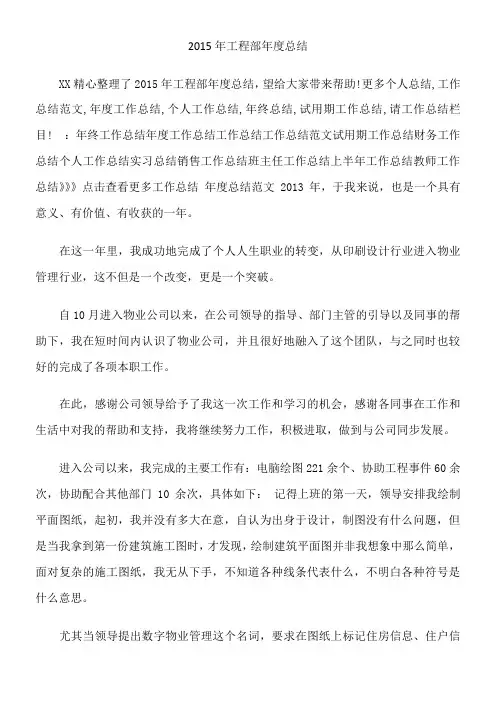

2015年工程部年度总结
2015年工程部年度总结XX精心整理了2015年工程部年度总结,望给大家带来帮助!更多个人总结,工作总结范文,年度工作总结,个人工作总结,年终总结,试用期工作总结,请工作总结栏目! :年终工作总结年度工作总结工作总结工作总结范文试用期工作总结财务工作总结个人工作总结实习总结销售工作总结班主任工作总结上半年工作总结教师工作总结》》》点击查看更多工作总结年度总结范文 2013年,于我来说,也是一个具有意义、有价值、有收获的一年。
在这一年里,我成功地完成了个人人生职业的转变,从印刷设计行业进入物业管理行业,这不但是一个改变,更是一个突破。
自10月进入物业公司以来,在公司领导的指导、部门主管的引导以及同事的帮助下,我在短时间内认识了物业公司,并且很好地融入了这个团队,与之同时也较好的完成了各项本职工作。
在此,感谢公司领导给予了我这一次工作和学习的机会,感谢各同事在工作和生活中对我的帮助和支持,我将继续努力工作,积极进取,做到与公司同步发展。
进入公司以来,我完成的主要工作有:电脑绘图221余个、协助工程事件60余次,协助配合其他部门10余次,具体如下:记得上班的第一天,领导安排我绘制平面图纸,起初,我并没有多大在意,自认为出身于设计,制图没有什么问题,但是当我拿到第一份建筑施工图时,才发现,绘制建筑平面图并非我想象中那么简单,面对复杂的施工图纸,我无从下手,不知道各种线条代表什么,不明白各种符号是什么意思。
尤其当领导提出数字物业管理这个名词,要求在图纸上标记住房信息、住户信息、给排水信息、消防系统、排污系统等资料时,我更加意识到,任务的艰巨性。
不过面对困难,我并没有退缩,通过进行实地考察、咨询专业人士、寻求同事帮助。
在慢慢的摸索中,终于有了一些头绪,并且最后如期圆满的完成领导所交付的工作。
只是目前的图纸,可能还仅仅只能满足现有的需求,离领导要求的数字物业管理需求还有一定的差距。
不过,我知道绘制物业平面图纸的工作,是一项循序渐进的工作,只要我不断总结制图过程中的经验,就一定能做到符合数字物业管理的需求。

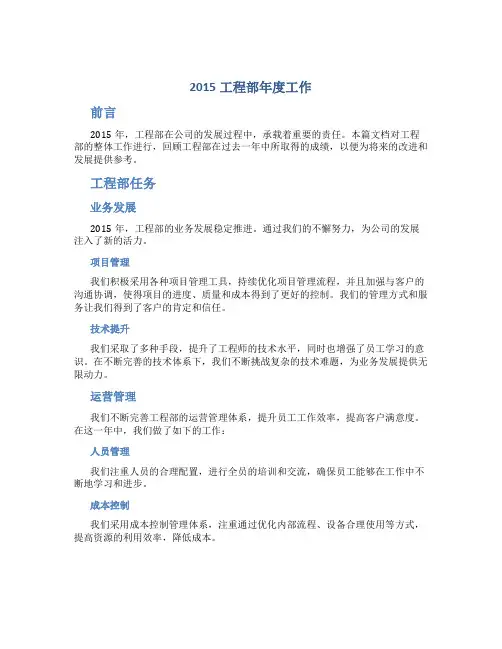

2015工程部年度工作总结
2015工程部年度工作前言2015年,工程部在公司的发展过程中,承载着重要的责任。
本篇文档对工程部的整体工作进行,回顾工程部在过去一年中所取得的成绩,以便为将来的改进和发展提供参考。
工程部任务业务发展2015年,工程部的业务发展稳定推进。
通过我们的不懈努力,为公司的发展注入了新的活力。
项目管理我们积极采用各种项目管理工具,持续优化项目管理流程,并且加强与客户的沟通协调,使得项目的进度、质量和成本得到了更好的控制。
我们的管理方式和服务让我们得到了客户的肯定和信任。
技术提升我们采取了多种手段,提升了工程师的技术水平,同时也增强了员工学习的意识。
在不断完善的技术体系下,我们不断挑战复杂的技术难题,为业务发展提供无限动力。
运营管理我们不断完善工程部的运营管理体系,提升员工工作效率,提高客户满意度。
在这一年中,我们做了如下的工作:人员管理我们注重人员的合理配置,进行全员的培训和交流,确保员工能够在工作中不断地学习和进步。
成本控制我们采用成本控制管理体系,注重通过优化内部流程、设备合理使用等方式,提高资源的利用效率,降低成本。
工程部成果项目实施在2015年中,工程部共完成了30个项目,其中大型项目10个,中型项目15个,小型项目5个。
技术研究2015年,我们投入了大量的时间和资源进行技术研究,为公司的业务发展提供了很大的助力。
我们研究过的技术有:•云计算•大数据•区块链•人工智能•网络安全在这些技术研究中,我们不仅掌握了最新的技术趋势,还为公司的业务发展提供了创新思路。
员工培训为了提高员工的技术水平和服务能力,我们开展了一系列的培训活动,包括:•技术培训:加强工程师的技术学习,提升技术水平和工作质量;•业务培训:通过完善服务标准和流程,提高客户满意度;•管理培训:提高管理团队的管理水平和决策能力,加强人员管理和成本控制。
培训计划的开展和落地取得了良好的效果。
工程部展望在2016年,工程部将进一步加强与客户的沟通与协调,提高技术水平和项目管理能力,为客户提供更好的服务。
2015年工程部部门工作总结.doc

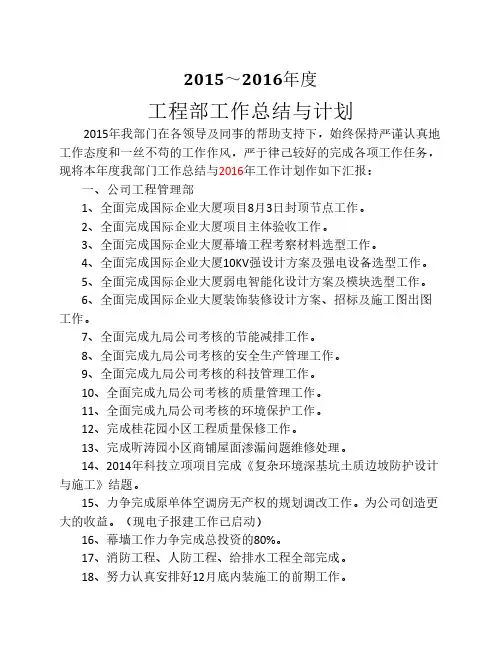

2015~2016年度工程部工作总结与计划2015年我部门在各领导及同事的帮助支持下,始终保持严谨认真地工作态度和一丝不苟的工作作风,严于律己较好的完成各项工作任务,现将本年度我部门工作总结与2016年工作计划作如下汇报:一、公司工程管理部1、全面完成国际企业大厦项目8月3日封顶节点工作。
2、全面完成国际企业大厦项目主体验收工作。
3、全面完成国际企业大厦幕墙工程考察材料选型工作。
4、全面完成国际企业大厦10KV强设计方案及强电设备选型工作。
5、全面完成国际企业大厦弱电智能化设计方案及模块选型工作。
6、全面完成国际企业大厦装饰装修设计方案、招标及施工图出图工作。
7、全面完成九局公司考核的节能减排工作。
8、全面完成九局公司考核的安全生产管理工作。
9、全面完成九局公司考核的科技管理工作。
10、全面完成九局公司考核的质量管理工作。
11、全面完成九局公司考核的环境保护工作。
12、完成桂花园小区工程质量保修工作。
13、完成听涛园小区商铺屋面渗漏问题维修处理。
14、2014年科技立项项目完成《复杂环境深基坑土质边坡防护设计与施工》结题。
15、力争完成原单体空调房无产权的规划调改工作。
为公司创造更大的收益。
(现电子报建工作已启动)16、幕墙工作力争完成总投资的80%。
17、消防工程、人防工程、给排水工程全部完成。
18、努力认真安排好12月底内装施工的前期工作。
19、全面完成机械车位安装的前期工作。
20、全面完成电梯前期准备工作,确保12月两台电梯安装到位。
21、全面完成空调安装施工的前期工作。
二、项目管理工作(一)国际企业大厦项目管理工作一、安全工作全面系统有针对性,保证工程项目零事故。
安全工作是重中之重,是整个企业的生命,所以我们牢牢把握集团公司安全管理制度中“党政同责、一岗双责、齐抓共管”、“谁主管、谁负责”的原则,建立“统一领导、综合监管、分级负责、协同管控”的安全工作机制。
建立健全有系统、分层次的安全生产管理体系,确保了今年安全生产目标的实现。

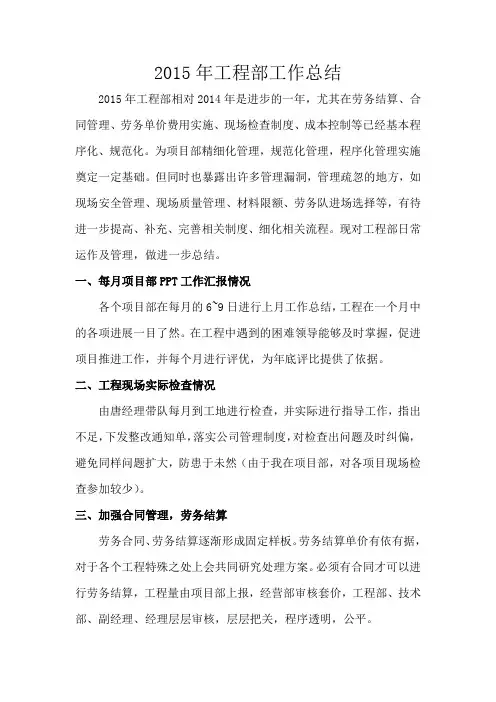

2015年工程部工作总结
2015年工程部工作总结2015年工程部相对2014年是进步的一年,尤其在劳务结算、合同管理、劳务单价费用实施、现场检查制度、成本控制等已经基本程序化、规范化。
为项目部精细化管理,规范化管理,程序化管理实施奠定一定基础。
但同时也暴露出许多管理漏洞,管理疏忽的地方,如现场安全管理、现场质量管理、材料限额、劳务队进场选择等,有待进一步提高、补充、完善相关制度、细化相关流程。
现对工程部日常运作及管理,做进一步总结。
一、每月项目部PPT工作汇报情况各个项目部在每月的6~9日进行上月工作总结,工程在一个月中的各项进展一目了然。
在工程中遇到的困难领导能够及时掌握,促进项目推进工作,并每个月进行评优,为年底评比提供了依据。
二、工程现场实际检查情况由唐经理带队每月到工地进行检查,并实际进行指导工作,指出不足,下发整改通知单,落实公司管理制度,对检查出问题及时纠偏,避免同样问题扩大,防患于未然(由于我在项目部,对各项目现场检查参加较少)。
三、加强合同管理,劳务结算劳务合同、劳务结算逐渐形成固定样板。
劳务结算单价有依有据,对于各个工程特殊之处上会共同研究处理方案。
必须有合同才可以进行劳务结算,工程量由项目部上报,经营部审核套价,工程部、技术部、副经理、经理层层审核,层层把关,程序透明,公平。
四、工程后期的完善各项目部已做好工程收尾工作,逐步完善成本、利润、劳务结算,后期挂账问题。
剩余材料归库,工器具归库,完善后期挂账,后期保修义务。
五、工程部需要改进及存在的不足1、劳务队定价需要进步完善,本年度为首次劳务队定价实施阶段,做到劳务结算大家有一个统一标准,有依有据。
但在结算过程中存在部分漏项,部分定价描述不详尽,而且劳务价格是根据2014年底价格,部分不适用于2015年价格等问题,跟后期结算带来很多认价、定价等事宜。
2、进步完善合同。
经过2015年度实践,在已签订的合同中存在部分漏洞,使劳务队在结算时有扯皮事项,在后期结算造成很多不必要的纠纷。
工程部2015年上半年工作总结
工程部2015年上半年工作一、工作内容1. 项目管理在2015年上半年,工程部共承接了9个项目,总计完成资金投入500万。
其中,涉及建筑结构的5个项目,室内设计类项目3个,电气安装项目1个。
在项目管理方面,我们采用了敏捷开发的方式,将整个项目分成若干个迭代,每个迭代有自己的目标和计划。
同时,我们建立了协同工作机制,每个项目由一个项目经理负责,其他人员齐心协力,协助完成项目目标。
2. 设计工作工程部的设计工作主要涵盖室内装修、建筑结构、电气设计三个领域。
在2015年上半年,我们完成了6个室内装修设计项目,设计面积总计达到3000平方米;完成了4个建筑结构设计项目,其中还包括1个大型工程设计;完成了1个电气设计项目。
3. 建筑施工监理为了确保我们设计的项目得到质量上的保障,我们为每个项目配备了1-2名专门的监理人员。
他们将在施工过程中,保证施工按照设计要求进行,及时纠正工程质量问题。
在2015年上半年,我们共完成了5个工程的监理工作,总面积达到2000平方米,获得了客户的好评。
4. 其他工作此外,我们还积极参与了几项重要的技术研究工作。
其中,一项关于建筑结构高强钢筋连接的研究,被业内多家公司引用,得到了非常好的反响。
另外,我们还加强了人员培训力度,不断提升员工的技能。
二、工作反思尽管工程部在2015年上半年取得了很多成绩,但是在工作中我们也发现了一些问题。
1. 管理不够严格在项目管理过程中,我们发现有些项目经理的管理不够严格,整个项目进度不是很顺利。
我们需要通过加强项目经理的培训,推广良好的管理经验,加强与项目经理的沟通等方式,来解决这个问题。
2. 设计力量不足在室内装修领域,我们发现设计人员的数量不够,导致有时候无法满足客户的要求。
因此,我们正在加强对设计人员的招聘和培训工作,以提升我们的设计力量。
3. 工程质量存在问题尽管我们配备了专业监理人员,但在施工时仍然发现了一些质量问题。
这些问题主要来源于施工方,需要我们加强对施工方的监督,确保施工工作按照设计方案进行。
2015工程部年终总结
2015工程部年终一、前言2015年对于工程部来说是非常不平凡的一年。
回顾过去,我们经历了许多的困难和挑战,也创造了许多令人骄傲的成绩。
在新的一年里,我们更要团结一心,不断进取,为公司的发展贡献自己的力量。
二、工作回顾1. 项目开发进展在2015年,我们共开发了十几个项目,覆盖了电商、金融、教育等多个领域。
其中包括手机端APP、响应式网站、后台管理系统等多种类型的产品。
在项目开发中,我们遇到了许多问题和挑战,但最终都得到了圆满解决,并且取得了较好的效果和用户反馈。
2. 技术创新与研究工程部一直积极致力于技术创新和研究,以提升自身的技术实力。
在2015年,我们进行了多次技术交流和分享,学习了新的技术和框架,提高了整个团队的技术水平。
3. 团队建设与管理一个优秀的团队建设和管理,是每个团队都必须要重视和努力的方向。
在2015年,我们加强了对团队成员的培训和管理,建立了较为完善的工作流程和制度,提高了工作效率和团队凝聚力。
三、工作亮点1. 技术实力提升在2015年,我们有多名成员取得了技术证书,包括PMP、CET-6、RHCE等。
这说明我们的成员不仅仅在工作中取得了好的成绩,同时在专业技能方面也有了更多提升。
2. 协同开发能力提高在过去,我们由于协作不畅,开发效率不高,但在2015年中工作的改进下,我们采取了新的协同方法和工具,这样就可以更加高效地协同开发,大大提高了开发效率。
3. 开发质量和效率提升在2015年,我们加强了对项目开发的管理与控制,提高了开发质量和效率,从而更好的满足客户的需求,得到了客户的好评。
四、展望未来回顾2015年,我们可以看到工程部在技术创新、开发能力、团队建设、协同开发和工作效率方面都取得了重要进步。
但这仅仅是一个起点,我们仍然面临着许多不确定的挑战。
在2016年,我们要继续团结协作,提高工作效率和质量,同时注重团队成员的个人发展,不断强化团队协作的意识,努力打造更加高效、稳定和优秀的团队。
工程部2015年工作总结精选.
工程部2015年工作总结暑去寒来,转瞬之间已进入2015年12月底,年前所制定的项目年度目标仿佛就在昨天。
工程部所有员工严格按照岗位职责要求认真贯彻公司相关规章制度,用饱满的热情投入到15年度工作中,但15年度目标仍然没有顺利完成,且相差较远,下面将工程部2015年的工作情况如实汇报。
〈一〉2015年工程进度情况15年本是公司第一个项目交房元年,对公司极为重要,年初依据公司总体进度目标工程部制度了15年总体进度控制计划,并在年中依据实际情况对计划做出科学调整。
但由于施工单位极为不配合造成项目交房时间一拖再拖,时间白白流失,至到今日仍未达到竣工验收条件,现15年实际进度情况如下a、一标段进度情况:1、1#楼目前已处于收尾阶段,目前除商铺门窗和地下室门、航空标志灯外其它已基本完工。
安装工程地面以上穿线、开关插座、灯具安装已基本完成,装饰装修项已基本完工,现在施工配电箱和动力电缆。
2、7#楼土建除地下室门外楼上余少量尾工且正在施工中;安装工程给排水穿线已完成,其它正在施工。
3、地下车库装饰待条件具备进行墙面漆和地面交通标线施工。
安装工程通风、消防、电气桥架、穿线完成。
正在施工给水管网b、二标段进度情况:1、2#楼目前正在进行门窗、栏杆安装,商铺钢梯已焊接完毕商铺门窗仍未进场;安装工程地面以上穿线已进场,其它均未开始。
4、6#楼土建除地下室门外楼上余少量尾工且正在施工中;安装工程给排水穿线已完成。
5、地下车库地面受安装影响未完成金刚砂地面。
安装工程通风、消防正在施工,给排水仍未开始。
c、自建项目进度情况1、完成厂区内排水、雨水管道铺设,2、完成6#楼、7#楼,40立方化粪池工作,3、完成主景观喷泉主体及预埋管线工作,及池壁防水工作。
4、完成了御香山主入口结构层及预埋管线工作5、完成了消防道路结构层及道牙铺装,厂区南侧围墙封堵工作d、对外施工项目1、完成了厂区自来水主管道铺设工作。
2、绿化工程基本完成了微地形塑造工程3、完成煤气中、底压管道铺设工作,完成煤气入户管道工作〈二〉工程管理情况:工程技术部依据年初公司初定交房时间5月30日制定各项工作计划,并联合监理单位对现场未完成各项工作进行仔细排查,并督促施工单位逐项落实。
工程部年度工作总结 2015年工程部年度总结范文
工程部年度工作总结2015年工程部年度总结范文各位读友大家好,此文档由网络收集而来,欢迎您下载,谢谢2016 年工程部年度总结范文时光过得飞快,在不知不觉之中,充满希望的一年就要伴随着洁白祥瑞的雪花到来了。
在过去的一年里,我们有硕果累累的喜悦,也有与同事协同攻关的艰辛;我们有观望惆怅的疑惑,也有坚信前途光明的时刻……就是这样,我…… 时光过得飞快,在不知不觉之中,充满希望的一年就要伴随着洁白祥瑞的雪花到来了。
在过去的一年里,我们有硕果累累的喜悦,也有与同事协同攻关的艰辛;我们有观望惆怅的疑惑,也有坚信前途光明的时刻……就是这样,我们一步一步坚实地走过了XX 年的春秋夏冬。
可以说,XX 年是公司推进改革,拓展市场,持续发展的关键一年,也是我们公司向集团公司迈出最坚实一步的一年。
回顾过去的一年,感慨很多,收获颇丰,信念更加坚定,思路格外清晰。
现将XX年工程部的工作总结以及明年的工作思路和计划向公司做以回报。
一、一年来的工作1、努力工作,圆满完成自身任务。
1)本年伊始,工程部在公司各位领导的关心帮助下,对丽水金沙温泉会所的后期安装、精装修工程展开全面的施工。
由于我公司以前以土建为主,管理人员对装饰工程还不尽精通,但是,我们不气馁,不自卑,虚心学习,多方请教,克服重重困难,经过近八个月的不懈努力,终于在十一前,使温泉会所隆重开业。
完成装饰面积近3xx 平方,其中吊顶22xx 平方,木地板8xx 平方,壁纸17xx 平方以及相应的给排水、电气、中央空调的安装调试工作。
同时,温泉会所的第二阶段的改造、装饰工作正在有序进行。
2)XX 年xx 新世界二期23 号交工后,由于多种原因人防车库工程没有彻底完工。
今年年初,工程部立即组织人力物力对其剩余工程抓紧施工,经过一个月的努力,完成地坪18xx 平方,十个集水坑,四个截水沟以及两个坡道的面层工程。
同时对xx 新世界一期13 号、14 号楼,二期23 号楼、人防车库的结算资料进行。
