水库大坝安全管理应急预案
水库大坝安全管理应急预案

水库大坝安全管理应急预案
《水库大坝安全管理应急预案》
随着社会的发展和城市化进程的加快,水库大坝的安全管理变得尤为重要。
一旦发生大坝溃坝事故,将对周围地区带来严重的破坏和伤害。
因此,建立健全的水库大坝安全管理应急预案至关重要。
水库大坝安全管理应急预案是指为了保障水库大坝安全,对可能发生的灾害和事故进行预防和应急处置的一系列措施和计划。
这个预案需要包括针对大坝各种潜在危险、灾害和事故的识别、预警、应对和恢复的具体措施。
首先,水库大坝安全管理应急预案需要对大坝进行全面的安全评估和监测。
包括定期对大坝结构进行检查和维护,建立完善的监测系统,及时发现并排除隐患。
同时,需要建立灾害预警机制,对大坝周边的气象条件、地质情况等进行实时监测,以便及时预警并采取相应的措施。
其次,对于可能发生的灾害和事故,需要提前建立详细的应急预案。
包括建立应急响应机制,明确各级责任单位的职责和任务,建立快速响应的通讯系统和指挥中心。
同时,需要进行定期的模拟演练,以确保各项措施的实施效果和人员的应急能力。
除此之外,大坝安全管理应急预案还需要考虑灾后的恢复和重建工作。
包括对大坝附近居民的疏散安置,对受灾地区的救援和救助,以及对大坝结构的修复工作等。
总之,水库大坝安全管理应急预案对于保障大坝的安全和受灾地区的人民生命财产安全至关重要。
各级政府和水利管理部门应高度重视,认真制定和落实预案,确保水库大坝的安全和周边地区的稳定。
水库大坝安全管理应急预案

03
应急组织与职责
应急指挥部
组织制定和修订水库大坝安全管理应 急预案。
组织和协调应急抢险队伍、后勤保障 组、医疗救助组等各方力量进行应急 抢险救援工作。
全面负责水库大坝安全管理应急工作 ,发布和解除应急命令和信号。
向上级主管部门报告水库大坝安全管 理应急工作情况,接受上级指导,协 调跨部门、跨地区的应急支援。
07
应急预案修订与更新
预案修订条件与程序
预案修订条件
当水库大坝面临重大风险或发生重大事故时,应立即启动预案修订程序。此外 ,根据实际情况和专家评估,认为有必要对预案进行修订时,也可启动修订程 序。
预案修订程序
预案修订应遵循规定的程序,包括预案评估、修订草案编制、专家评审、报批 与发布等步骤。在修订过程中,应广泛征求相关部门和专家的意见,确保预案 的针对性和实用性。
事后恢复与重建
事故调查
开展事故调查工作,查明事故原因,明确责任主体,提出改进措 施。
恢复重建规划
制定恢复重建计划,明确重建目标、任务和时间表,落实责任单 位和资金来源。
恢复重建实施
按照恢复重建规划,有序开展各项恢复重建工作,尽快恢复正常 生产生活秩序。
05
应急资源保障
物资储备与调配
物资种类
储备各种应急救援物资,如砂石、水泥、木材、钢筋等,以满足 抢险救援需求。
地质灾害风险
山体滑坡、泥石流等地质 灾害可能对水库大坝造成 破坏。
设备故障风险
机械故障
水库大坝的机械设备可能 出现故障,如闸门无法正 常开启或关闭、排水泵损 坏等。
电气故障
电气系统可能出现故障, 如电源中断、控制失灵等 ,影响大坝安全运行。
基础设施故障
水库大坝应急预案完整

一、前言为确保水库大坝安全运行,预防和减少水库大坝突发事件带来的损失,保障人民群众生命财产安全和社会稳定,特制定本预案。
二、编制依据1. 《中华人民共和国水法》2. 《中华人民共和国防洪法》3. 《中华人民共和国安全生产法》4. 《水库大坝安全管理条例》5. 《中华人民共和国防汛条例》6. 《国家突发公共事件总体应急预案》三、适用范围本预案适用于本水库管理范围内的水库大坝及其附属设施,适用于水库大坝运行、维护、施工等各个环节。
四、组织机构及职责1. 水库大坝安全管理领导小组:负责组织、协调、指挥水库大坝应急管理工作。
2. 水库大坝安全管理办公室:负责预案的编制、修订、实施和监督检查。
3. 水库大坝安全管理专家组:负责对水库大坝安全风险进行评估,提出安全管理建议。
4. 水库大坝安全管理应急队伍:负责水库大坝突发事件应急处置工作。
五、应急响应1. 预警响应(1)根据水库大坝安全风险等级,及时发布预警信息。
(2)启动应急响应,组织应急队伍进入待命状态。
2. 应急响应(1)迅速查明事件原因,确定事件等级。
(2)根据事件等级,启动相应级别的应急响应。
(3)采取有效措施,控制事件发展,减轻损失。
3. 应急处置(1)对水库大坝进行安全检查,确保大坝稳定。
(2)组织抢险队伍进行现场救援,确保人员安全。
(3)及时转移受威胁区域群众,确保生命安全。
(4)对受影响区域进行监测,确保水库大坝安全运行。
4. 应急结束(1)事件得到有效控制,风险解除。
(2)恢复正常生产生活秩序。
六、保障措施1. 人员保障:加强应急队伍培训,提高应急处置能力。
2. 物资保障:储备必要的应急物资,确保应急需求。
3. 技术保障:加强水库大坝监测,确保及时发现异常情况。
4. 资金保障:加大资金投入,确保应急工作顺利开展。
七、预案管理1. 预案修订:根据实际情况,适时修订预案。
2. 预案宣传:加强对预案的宣传,提高公众安全意识。
3. 预案培训:定期开展预案培训,提高应急队伍素质。
大坝安全管理_应急预案

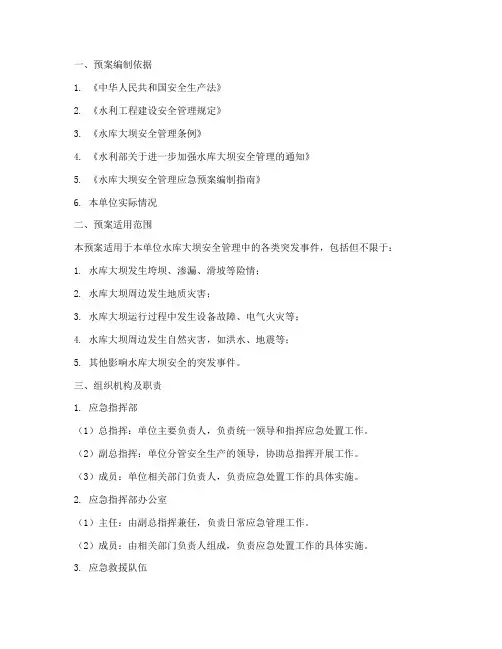

一、预案编制依据1. 《中华人民共和国安全生产法》2. 《水利工程建设安全管理规定》3. 《水库大坝安全管理条例》4. 《水利部关于进一步加强水库大坝安全管理的通知》5. 《水库大坝安全管理应急预案编制指南》6. 本单位实际情况二、预案适用范围本预案适用于本单位水库大坝安全管理中的各类突发事件,包括但不限于:1. 水库大坝发生垮坝、渗漏、滑坡等险情;2. 水库大坝周边发生地质灾害;3. 水库大坝运行过程中发生设备故障、电气火灾等;4. 水库大坝周边发生自然灾害,如洪水、地震等;5. 其他影响水库大坝安全的突发事件。
三、组织机构及职责1. 应急指挥部(1)总指挥:单位主要负责人,负责统一领导和指挥应急处置工作。
(2)副总指挥:单位分管安全生产的领导,协助总指挥开展工作。
(3)成员:单位相关部门负责人,负责应急处置工作的具体实施。
2. 应急指挥部办公室(1)主任:由副总指挥兼任,负责日常应急管理工作。
(2)成员:由相关部门负责人组成,负责应急处置工作的具体实施。
3. 应急救援队伍(1)救援队伍组成:由单位员工、专业救援队伍和社会救援力量组成。
(2)救援队伍职责:负责现场救援、人员疏散、物资保障等工作。
四、应急响应1. 分级响应根据突发事件的影响范围、严重程度和危害程度,将应急响应分为四个等级:(1)Ⅰ级响应:适用于重大突发事件,影响范围广、危害程度大。
(2)Ⅱ级响应:适用于较大突发事件,影响范围较大、危害程度较大。
(3)Ⅲ级响应:适用于一般突发事件,影响范围较小、危害程度较小。
(4)Ⅳ级响应:适用于较小突发事件,影响范围较小、危害程度较小。
2. 响应程序(1)接到突发事件报告后,立即启动应急预案,成立应急指挥部。
(2)应急指挥部根据突发事件情况,决定启动相应级别的响应。
(3)应急指挥部办公室负责组织各部门、各单位开展应急处置工作。
(4)应急救援队伍根据指令,迅速赶赴现场,开展救援工作。
五、应急处置措施1. 险情处置(1)立即启动应急预案,组织应急救援队伍赶赴现场。
××水库大坝安全管理应急预案

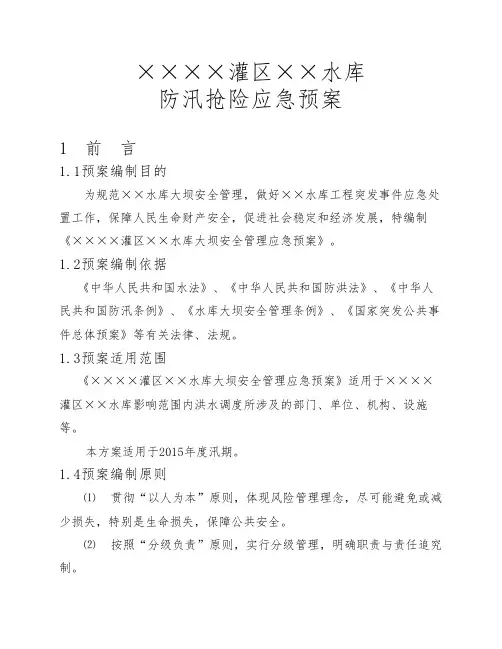

××××灌区××水库防汛抢险应急预案1 前 言1.1预案编制目的为规范××水库大坝安全管理,做好××水库工程突发事件应急处置工作,保障人民生命财产安全,促进社会稳定和经济发展,特编制《××××灌区××水库大坝安全管理应急预案》。
1.2预案编制依据《中华人民共和国水法》、《中华人民共和国防洪法》、《中华人民共和国防汛条例》、《水库大坝安全管理条例》、《国家突发公共事件总体预案》等有关法律、法规。
1.3预案适用范围《××××灌区××水库大坝安全管理应急预案》适用于××××灌区××水库影响范围内洪水调度所涉及的部门、单位、机构、设施等。
本方案适用于2015年度汛期。
1.4预案编制原则⑴ 贯彻“以人为本”原则,体现风险管理理念,尽可能避免或减少损失,特别是生命损失,保障公共安全。
⑵ 按照“分级负责”原则,实行分级管理,明确职责与责任追究制。
⑶ 强调“预防为主”原则。
通过对××水库大坝可能突发事件的深入分析,事先制定减少和应对突发公共事件发生的对策。
⑷ 突出“可操作性”。
预案以文字和图表形式表达,形成书面文件。
⑸ 力求“协调一致”原则。
预案应和本地区、本部门其它相关预案相协调。
⑹ 实行“动态管理”原则。
预案应根据实际情况变化适时修订,不断补充完善。
1.5突发事件分类分级水库大坝突发事件是指突然发生的,可能造成重大生命、经济损失和严重社会环境危害,危及公共安全的紧急事件,一般包括:(1)自然灾害类:如洪水、上游水库大坝溃决、地震、地质灾害等。
(2)事故灾难类:如因大坝质量问题而导致的滑坡、裂缝、渗流破坏而导致的溃坝或重大险情;工程运行调度、工程建设中的事故及管理不当等导致的溃坝或重大险情;影响生产生活、生态环境的水库水污染事件。
水库大坝安全管理应急预案编制导则

水库大坝安全管理应急预案编制导则水库大坝是一项非常重要的水利工程,其安全管理至关重要。
为了确保水库大坝的安全运行,应急预案是非常必要的。
下面是水库大坝安全管理应急预案编制的导则。
一、编制应急预案的目的和原则1.目的:编制应急预案的目的是为了指导水库大坝安全管理工作,提高抗灾能力,确保大坝运行安全。
2.原则:(1)科学性原则:根据大坝的实际情况和可能发生的灾害危险性,制定科学合理的预案内容。
(2)系统性原则:预案内容应包括各个环节,形成一个完整的应急管理体系。
(3)可操作性原则:预案应具体明确,易于操作和实施。
(4)持续更新原则:随着科学技术的发展,预案应不断进行修订和更新。
二、编制应急预案的基本内容1.安全风险评估:对水库大坝可能发生的灾害风险进行评估,包括各种自然灾害和意外事故。
2.应急组织机构和人员职责:明确应急组织机构的设置和人员职责分工,确保各个环节的顺畅运行。
3.应急预警系统:建立灾害预警系统,包括水文水资源监测系统、气象监测系统等,实现灾情实时监测和预警发布。
4.疏散和救援预案:制定疏散和救援预案,包括人员疏散路线和地点、救援队伍组织、物资准备等。
5.维护通讯联络:确保预案实施过程中的通讯畅通,提供及时的信息共享和指挥调度。
6.预案演练和培训:定期组织应急演练和培训,提高应急处理能力和应变能力。
7.监测和评估:建立监测和评估机制,对大坝安全运行进行实时监测和评估,及时发现和解决问题。
8.预案修订和更新:根据实际情况和相关法规要求,对预案进行修订和更新,确保其时效性和有效性。
三、编制应急预案的步骤1.组织编制:成立应急预案编制工作小组,明确工作目标和任务。
2.风险评估:对大坝可能发生的各种灾害风险进行评估,确保预案内容科学合理。
3.制定预案:根据风险评估结果,制定应急预案的具体内容和操作流程。
4.完善机构和人员职责:明确应急组织机构的设置和人员职责分工,确保预案实施的顺利进行。
5.建立预警系统:建立灾害预警系统,包括监测设备采购和安装、数据分析和处理等。
水库大坝安全管理应急预案编制导则

感谢您的观看
汇报人:
促进经济发展:水库大坝在农业灌溉、 水力发电、航运等方面发挥着重要作 用,为当地经济发展提供了有力支持。
添加标题
添加标题
添加标题
添加标题
维护水资源可持续利用:水库大坝是水 资源调控的重要手段,通过合理的水库 调度和管理,可以确保水资源的可持续 利用,满足人民生产和生活需求。
应对自然灾害:水库大坝可以起到 防洪、抗旱的作用,对于减轻自然 灾害的影响具有重要意义。
水库大坝安全管理 应急预案编制原则
依据科学原理和技 术规范制定应急预 案
充分考虑水库大坝 可能发生的各种情 况
确保应急预案具有 可操作性和实用性
及时更新和完善应 急预案,确保其科 学性和有效性
针对性和可操作性:应急预案应针对水库大坝可能发生的突发事件,制定具体、可操作 的应对措施。
科学性和合理性:应急预案应基于科学原理和实际情况,确保在紧急情况下能够迅速、 准确地响应。
应急响应流程:明确响应级别、启动条件和响应程序 处置措施:针对不同事故类型,制定相应的处置方案 救援队伍与物资保障:组建专业救援队伍,储备必要的应急物资 通信与信息保障:确保信息畅通,及时传递救援进展和灾情信息
清理与修复:对受损设施进行清理 和修复
恢复生产:尽快恢复水库的正常运 行,保障供水、发电等功能的正常 运行
应急预案应注重实际效果,确 保在紧急情况下能够迅速实施
及时响应突发事件 及时启动应急预案 及时传递信息 及时采取救援措施
水库大坝安全管理 应急预案编制内容
应急指挥机构:负责全面指导、协调和 组织应急工作
应急工作组:负责具体实施应急预案, 包括抢险、救援、交通、通讯等
专家组:提供技术咨询和指导,协助制 定应急预案
三星寺水库大坝安全管理应急预案

三星寺水库大坝安全管理应急预案一、背景介绍三星寺水库位于省市县三星寺镇,是一座中型水库,年均蓄水量为X万立方米。
水库大坝坝高X米,坝顶高程X米,坝长X米。
由于地震、洪水、地质灾害等因素的存在,水库大坝安全管理应急预案的建立显得尤为重要。
通过建立完善的预案,能够在突发事件发生时迅速应急、有效处理,最大程度地减少人员伤亡和财产损失。
二、组织机构1.应急指挥部:由水库管理单位的主要负责人、各相关部门负责人和专家组成的综合性指挥协调机构。
2.应急指挥小组:由水库管理单位的相关人员组成,负责指挥应急行动。
三、突发事件的应急处置流程1.突发事件的发生:如发现水库大坝出现裂缝、附近有明显震感等异常情况。
2.突发事件的报告:发现异常情况后,应当立即向应急指挥部报告情况。
3.应急指挥部组织:应急指挥部接到报告后,立即启动应急预案,组织相关人员前往现场展开应急处置工作。
4.现场勘察与处置:相关人员到达现场后,进行现场勘察,确定突发事件的性质、范围和影响,制定具体应急处置方案,并进行处置工作。
5.监测与预警:为了及时掌握水库大坝的变化情况,应建立水库大坝的实时监测系统,通过对水库大坝的各项指标进行实时监测,及时预警。
6.人员疏散与救援:水库大坝突发事件可能导致附近居民和工作人员的安全受到威胁,应急指挥部应迅速组织人员疏散,并及时展开救援工作。
7.河道管理与物资调配:应急指挥部需要及时清理河道,保障通行畅通,并根据需要调配物资进行救援工作。
8.事故调查:突发事件发生后,应指派专人成立事故调查组,对事故原因进行详细调查,总结经验教训,制定改进措施,避免类似事故再次发生。
四、相关要求1.建立健全的应急预案:水库管理单位应在事发前建立健全灾害应急预案,并编印成册,定期进行修订和推广。
2.定期演练:水库管理单位应定期组织演练,提高相关人员的应急处理能力。
3.安全教育培训:定期对水库管理单位和附近居民进行安全教育和培训,提高意识和自救能力。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
水库大坝安全管理应急预案1 前言1.1 预案编制目的当水库大坝发生突发安全事件时,为避免或减少损失预先制定的本方案,是提高水库管理单位及其主管部门应对突发事件能力,降低水库风险的重要非工程措施。
1.2 预案编制依据依据《中华人民共和国水法》、《中华人民共和国防洪法》、《水库大坝安全管理条例》、《中华人民共和国防汛条例》、《国家突发公共事件总体预案》等有关法律、法规,制定本预案。
1.3 预案适用范围本预案适用于开化县齐溪水库。
1.4 预案编制原则(1)贯彻“以人为本”原则,体现风险管理理念,尽可能避免或减少损失,特别是生命损失,保障公共安全。
(2)按照“分级负责”原则,实行分级管理,明确职责与责任追究制。
(3)强调“预防为主”原则,通过对水库大坝可能突发事件的深入分析,事先制定减少和应对突发公共事件发生的对策。
(4)突出“可操作性”原则,预案以文字和图表形式表达,形成书面文件。
(5)力求“协调一致”原则,预案应和本地区、本部门其它相关预案相协调。
(6)实行“动态管理”原则,预案应根据实际情况变化适时修订,不断补充完善。
1.5 突发事件分类分级水库大坝突发事件是指突然发生的,可能造成重大生命、经济损失和严重社会环境危害,危及公共安全的紧急事件,分为以下四类:(1)自然灾害类。
如洪水、上游水库大坝溃决、地震、地质灾害等。
(2)事故灾难类。
如因大坝质量问题而导致的滑坡、裂缝、渗流破坏而导致的溃坝或重大险情;工程运行调度、工程建设中的事故及管理不当等导致的溃坝或重大险情;影响生产生活、生态环境的水库水污染事件。
(3)社会安全事件类。
如战争或恐怖袭击、人为破坏等。
(4)其他水库大坝突发事件。
水库大坝突发事件按生命损失、社会环境影响和经济损失的严重程度分为四级:Ⅰ级(特别重大)、Ⅱ级(重大)、Ⅲ级(较大)以及Ⅳ级(一般)。
按生命损失分级标准见表1.1,按社会环境影响分级标准见表1.2。
表1.1 按生命损失分级标准表1.2 按社会环境影响分级标准2 水库大坝概况2.1 流域和社会经济概况2.1.1流域概况齐溪水库位于马金溪上游,齐溪镇原水湖村。
水库流域范围跨浙江省开化和安徽省休宁两县,流域内山峦叠障,沟谷纵横。
流域内耕地较少,森林覆盖率达75%以上。
马金溪为钱塘江南源,发源于安徽省休宁县坂仓青芝埭,经江田、浯田岭、南田、玉石潭、桃林,在西坑口由西北向东南注入齐溪水库,出库后经霞山、马金、底本、音坑、城关,至华埠和池淮溪汇合后流入常山港。
主要支流有何田溪、村头溪和中村溪。
流域内群山连绵,山势陡峭,峡谷较多,至城关镇以下河谷地形渐趋开阔平缓。
马金溪全长102.2km,流域面积1011.3km2,河道比降为7.1‰,自然落差1047m。
多年平均流量为39.5m3/s。
齐溪水库坝址以上集水面积182.65km2,主河道长度为30.8km,主河道比降16.45‰,多年平均流量为6.84m3/s。
水库流域设有开化县气象站。
据该站资料统计,多年平均气温16.3℃,极端最低气温零下11.2℃,出现在1967年1月16日, 极端最高气温41.3℃,出现在1967年9月8日和1971年8月1日;多年平均最大风速15.7m/s,多年平均风速为2.1m/s,风向ENE。
本流域属亚热带季风气候。
四季分明,光照充足,温暖湿润,降水充沛。
流域多年平均降水量1875.4mm,多年平均径流深1162mm,坝址多年平均径流量为21569万m3。
降水时空分布不均,年际、年内变化显著。
梅雨为形成本流域大洪水的主要因素。
全年降水量一般在1700~2100mm之间。
降水量的年内分布呈单峰型,自3月份春雨明显增加,4~6月份约930mm,占全年49.6%,7月中旬出梅后,进入干旱期,降水甚少,9~10月有秋雨,但雨量不大,11~12月月雨量约90mm。
2.1.2社会经济概况浙江省开化县位于浙江西部边境(东经118°01′-118°37′,北纬28°54′-29°30′),地属衢州市,是浙皖赣三省七县交界处,浙江省母亲河——钱塘江的源头。
区位独特,交通便捷,是闽、浙、赣、皖四省通衢之地。
205国道、17省道和杭新景高速、黄衢南高速穿境而过,以及规划建设的衢景九铁路穿境而过。
县内有高等级公路192公里,等级公路920公里。
总人口34万人(2004年)。
县域面积2236平方公里,辖9个镇、9个乡、449个行政村。
基础设施有1、供水:现有自来水厂2座,日供水能力10万吨。
2、供电:220千伏变电所1座,110千伏变电所3座,35千伏变电所5座,变电总容量32万千伏安。
科技教育有:1、教育全县有中小学校114所,各类培训机构8家。
2、科研:有机硅、单晶硅、糖醇、模塑料、电力器材研发中心和石硅、杜仲茶、葛粉研究所等科研机构20余家。
当水库突发事件发生后受影响的乡镇包括城关镇、华埠镇、马金镇、齐溪镇;音坑乡。
2.2 工程和水文概况2.2.1水库水文基本情况齐溪水库集水面积182.65km2,主河道长度(至分水岭)30.8km,主河道比降(至分水岭)16.45‰。
齐溪水库工程规模属中型,原设计防洪标准为50年一遇洪水设计,5000年一遇洪水校核。
各设计频率暴雨、洪水洪峰流量、设计洪水过程线见表。
表2.4 各设计频率暴雨成果表单位:mm表3.2 各设计频率洪水洪峰流量成果单位:m3/s表3.4 设计洪水过程线2.2.2水库大坝工程情况(1)工程特性表。
齐溪水库基本工程特性表(2)水库工程概况齐溪水库坝址以上集水面积182.65km2, 正常库容3800万m3,总库容4575万m3,灌溉面积6.5万亩,发电装机13Mw,是一座以防洪、发电为主,结合灌溉、养殖等综合利用的中型水库。
齐溪水库于1979年4月开工,1986年9月竣工。
水库正常水位为288.21m(采用1985国家高程基准,原高程减1.79m,下同),相应库容为3800万m3,五十年一遇设计洪水位为288.21m,相应库容为3800万m3,五千年一遇校核洪水位为291.49m,相应库容为4575万m3。
死水位为264.21m,相应库容为600万m3。
水库枢纽工程包括大坝(包括溢流坝段和非溢流坝段)、灌溉发电输水洞和电站等。
大坝分为左非溢流坝段、溢流坝段、右非溢流坝段。
坝顶长度为156.4m。
分六个坝段,其中Ⅲ、Ⅳ坝段为溢流段,长度为42m。
溢流坝段交通桥桥面高程为293.21m;左右非溢流坝段顶高程为293.21m,坝顶宽度为4.5m。
最大坝高为56m。
坝体为细骨料混凝土砌石实体重力坝。
溢流坝段设4孔泄洪闸,每孔净宽为8m,总净宽为32m。
溢流面采用WES曲线,消能方式为挑流消能。
发电输水隧洞进水口位于右岸,进水口距右坝头约130m。
发电引水最大流量为21m3/s,隧洞为圆形断面,直径为3m,长度为5114.76m,进口底板高程为257.61m。
(3)大坝施工质量,包括坝址工程地质条件、坝体填筑和坝基处理情况。
坝址工程地质条件:地质构造较为简单,以断裂为主,破碎带宽度多为0.1~0.5m,由断层角砾岩、鹿棱岩和断层泥组成。
断层面上擦痕斜角常常大于60º,在断层的两侧常见拖拽现象,显示出上盘向上位移,断层的延伸方向常呈舒缓波状。
坝址区断层性质主要为压性断层。
两岸断层倾向山里,对于边坡稳定没有直接影响。
坝基处理情况:坝基开挖分两期进行,开挖最大深度左岸10.8m,右岸10.4m,河床10.2m。
坝基落在微风化~新鲜的岩石上。
大坝进行了帷幕灌浆及固结灌浆处理。
坝基设帷幕灌浆孔1排,孔距2.5m,灌浆孔斜向上游8º,孔深至相对隔水层,实钻65孔,防渗标准要求ω≤0.03L/min.m.m。
经压水试验检查,唯第Ⅰ坝段9#孔第一段单位吸水率ω=0.032L/min.m.m,其余60个试验段均小于0.03L/min.m.m,有24段等于0。
大坝防渗帷幕较好,能满足大坝坝基防渗要求。
在坝基基岩节理发育处酌情进行固结灌浆处理,用手风钻造孔,孔深一般深入基岩6.0m,共凿孔255孔,呈梅花形布置,灌浆压力为0.2~0.8Mpa,大部分为0.4Mpa,大坝固结灌浆后岩石完整进一步得到改善。
坝体工程质量:混凝土强度保证率均大于《水工混凝土施工规范(SDJ207-82)》规定的80%的要求,Cv值除上游防渗面板S6R90150#和251.21m高程以下R90100#混凝土属优秀外,其余均一般或较差。
抗渗试件共168组,其中251.21m高程以下66组,合格率95.65~97.67%,251.21m高程以上102组,合格率100%。
试抗所测平均干容重均达2.35t/m3的设计要求。
大坝混凝土抗压强度、抗渗指标、结构尺寸外观形状等均能符合设计要求,混凝土施工质量良好,细骨料混凝土砌石的容重及抗压强度基本满足设计要求,大坝工程质量合格。
(4)多年运行情况以及超过正常高水位的运行和历时情况。
齐溪水库历年来控制运用情况见下表:表1.1 齐溪水库1987-2007年控制运用情况表齐溪水库大坝运行期间历时最高水位为290.001m,发生时间为1988年6月22日13时50分,历时最低水位为265.366m,发生在1997年4月29日12时00分。
(5)工程运行管理条件。
齐溪水库大坝由开化县水电实业公司(下设齐溪电站管理处)管理,主管部门为开化县水利局。
(6)水库运行及洪水调度方案等。
水库运行及洪水调度方案按照开化县人民政府防汛防旱指挥部编制的《齐溪水库控制调度运用计划》执行。
2.3 水情和工情监测系统概况2.3.1水库水情监测系统。
水库流域内设有3个雨量站(其中1个设在大坝上),坝前设有水位尺,水位台内设自计水位计一台。
2000年6月,由开化县水电实业公司投资,杭州南望自动化技术有限公司建成了微机水位监测系统;2003年10月,由浙江省水文总站负责安装完成水库水情遥测系统,两套系统均能正常工作。
齐溪水库与省、市、县三防办有程控电话和移动电话通信,能够满足防洪调度测报的要求。
水情测报方面,采用人工测报与遥测结合;水库水文报汛严格按照规定操作。
2.3.2水库大坝安全监测系统。
(1)大坝安全监测项目、测点布置、监测仪器有效性。
大坝安全监测包括水平位移观测、垂直位移观测、三向测缝仪观测、扬压力观测、渗压计观测、渗漏量观测。
①水平位移观测大坝水平位移观测采用视准线水平位移观测。
观测仪器型号:SD65。
大坝设置一条视准线观测大坝上、下游方向水平位移,位于坝顶,每个坝段设一个测点,共6个测点(编号Y1~Y6),水平位移观测工作基点分别位于大坝坝顶左右岸,核核基点位于大坝坝顶左岸。
②垂直位移坝顶垂直位移测点的布置在视准线位移测点旁,共为6个测点(编号Z1~Z6),观测仪器型号:DS3。
