给排水管道工程工程量计算及定额应用技巧
给排水定额及套用及工程量及计算

给排水、采暖、燃气工程一、室给水管道定额的套用及工程量的计算工程量计算总的顺序由入(出)口起,先主干,后支管;先进入,后排出;先设备,后附件。
计算要领:以管道系统为单元计算,先小系统,后相加为全系统;以建筑平面特点划片计算。
用管道平面图的建筑物轴线尺寸和设备位置尺寸为参考计算水平管长度;以管道系统图、剖面图的标高计算立管长度。
(一)、室给水管道工程量的计算1、管道均以施工图所示中心长度,以“10m”为计量单位,不扣除阀门、管件(包括减压器、疏水器、水表、伸缩器等组成安装)所占的长度。
室外界线以建筑物外墙皮1.5m为界,入口处设阀门者以阀门为界。
2、镀锌铁皮套管制作以“个”为计量单位,其安装已包括在管道安装定额,不得另行计算。
3、穿墙、穿楼板管道钢套管制作安装按主管公称直径以“10个”为计量单位。
4、刚性防水翼环制作安装按主管公称直径以“个”为计量单位。
5、铸铁法兰(螺纹连接)与碳钢法兰(焊接),以“个”为计量单位。
6、管道支架制作安装,室管道公称直径32mm以下的安装工程已包括在,不得另行计算。
公称直径32mm以上的,可另行计算。
管道支架制作安装DN32以上钢管支架的制作及安装,按支架型钢的重量“100kg”为单位计算,执行定额相应子目。
型钢为未计价材。
支架定额中已包括制作和安装用的螺栓,螺母和垫片不应另行计算。
管道支架制作和安装定额按一般管架编制,型钢支架套用一般支架定额。
计算管道支架制作安装时,首先要弄清楚在哪些地设支架,设几个支架,支架重量怎么计算等。
给水管道各种支架标准图见《全国通用给水排水标准图集》S151、S342管道间距可按表计算。
管道支架的个数计算:支架个数=某规格管子的长度/该规格管子支架间距(计算结果有小数进1取整)。
管道支架的总重量=∑(某种规格的管子支架个数×该规格管支架的每个重量)7、各种伸缩器制作安装,均以“个”为计量单位。
形伸缩器的两臂,按臂长的两倍合并在管道长度计算。
给排水管道工程量计算与定额应用技巧

给排水管道工程工程量计算及定额应用技巧(一)给排水管道界线划分1、给水管道(如图4-1)(1)室管道与室外管道的划分界线,是以建筑物外墙皮外1.5m为界,如果入口处设阀门者以阀门为界。
(2)室外管道与市政管道划分界线,是以水表井为界,如无水表井,以与市政管道碰头点为界。
2、排水管道(如图4-2)(1)室管道与室外管道的划分界线,是以出户第一个排水检查井为界。
(2)室外管道与市政管道的划分界线,是以室外管道与市政管道碰头点为界。
由以上的划分规定,把给排水工程划分为三部分:室给排水工程、室外给排水工程、市政给排水工程。
由于市政给排水工程属于市政工程预算的围,本课程不涉及,下面我们就围绕室外给排水工程预算的编制进行讲解。
(二)给排水管道安装的工程量计算及定额应用(以全国统一安装工程基础定额为参考)1、室给水管道安装工程量计算及定额应用(1)工程量计算室给水管道安装工程量均应区分不同材质、连接方式、接头材料(铸铁管)、公称直径分别按施工图所示管道中心线长度以“m”为单位计算,不扣除阀门及管件(包括减压器、疏水器、水表、伸缩器等组成安装)所占的长度。
管道长度的确定:水平敷设管道,以施工平面图所示管道中心线尺寸计算;垂直安装管道,按立面图、剖面图、系统轴测图与标高尺寸配合计算。
(2)室给水管道安装预算定额套用1)定额子目围:8-87~8-1682)定额已包括以下工作容:①管道及接头零件安装;②水压试验或灌水试验;③室DN32以(包括DN32)的钢管包括了管卡及挂钩制作安装;④钢管包括弯管制作安装(伸缩器除外);⑤穿墙及过楼板铁皮套管安装人工。
3)定额中不包括以下工作容,应另行计算。
①室外管道沟土方及管道基础,应执行土建工程预算定额;②管道安装中不包括法兰、阀门及伸缩器的制作安装,按相应定额子目另计;③室外给水铸铁管安装,包括接头零件所需人工,但接头零件价格另计;④DN32以上的钢管支架按管道支架另计;⑤过楼板的钢套管的制作、安装,按室外钢管(焊接)项目计算。
给排水工程量计算方法小结

给排水工程量计算方法小结,干货满满!导读:安装工程造价工程量计算是安装造价人员的重点工作,也是安装工程中不可或缺的一个环节,本篇文章详细清楚的讲解了给排水工程量计算的方法,干货满满!一、主要分项工程内容给水工程:其中给水工程分为:室内给水管网、给水附件(控制附件、配水附件)和支架,套管,法兰。
排水工程:其中排水工程分为:排水管网、清通设备(支管:地面扫除口,法兰端盖;干管:检查口;室外排水井。
)注:地面扫除口是未计价材料,需要单独列项。
以及土建类配件。
除去以上分项内容还有卫生设备以及零星类土建工程。
二、室内给水管网1、列项:区分室内外、管材、连接方法、规格计算。
2、分界线:室内外(检查井、阀门井、水表井或外墙皮1.5m作为分界)。
3、计算规则:(以标注为准、计算至卫生设备中心、以室内内墙皮为准)。
注意:管道与设备的分界线,以标准图为准。
三、排水管网1、列项:区分室内外、管材、连接方法、规格计算。
2、分界线:室内外(排水检查井或外墙皮1.5m作为分界)。
3、计算规则:(以标注为准、计算至卫生设备中心)。
注意:管道与设备的分界线,以标准图为准。
四、管道工程工程量的计算规则及内容1、管道工程:各种管道,均以施工图所示管道中心线长度以米为计量单位,不扣除阀门及管件(包括减压阀、疏水器、水表、伸缩器等成组安装)所占长度。
镀锌铁皮套管制作,以个为计量单位,其安装已经包括在管道安装定额内,不另计工程量。
管道支架制作安装,室内管道基本直径32mm以下的安装工程已包括在内,不另计工程量。
基本直径32mm以上的,按图示尺寸以吨为计量单位。
各种伸缩器制作安装,均以个为计量单位。
方型伸缩器两臂,按臂长的两倍合并在管道长度内计算。
管道消毒、冲洗,按管道长度,不扣除阀门、管件所占长度,以延长米为计量单位。
2、栓类阀门安装:室外消火栓,以组为计量单位。
水枪、水龙带及附件,按设计规定用量另行计算。
室内消火栓的水龙带长度以20m为准,超过20m时可按照设计规定调整。
市政管道工程定额使用说明及工程量计算规则

市政管道工程定额使用说明及工程量计算规则市政管道工程是城市基础设施建设中的重要部分,用于供水、供气、排水、排污等方面。
工程的定额使用说明及工程量计算规则对于确保工程质量、控制成本和合理投入资源具有重要意义。
下面将详细介绍市政管道工程定额使用说明及工程量计算规则。
一、定额使用说明1.定额的作用:定额是指工程建设中所需的各种材料、设备、劳动力、工具和施工方法等的定量规定,是指导项目实施的基本依据。
使用定额可以明确工程的投入量,确保工程质量,优化设备配置,提高施工效率。
2.定额的适用范围:定额主要适用于市政管道工程中的各项施工任务,包括供水管道、供气管道、排水管道等。
不同类型和规模的工程可以根据实际情况进行定额的选择和调整。
3.定额的编制原则:定额的编制应遵循科学、准确、公正的原则,确保定额的合理性和可操作性。
编制定额需要全面考虑材料的种类和性能要求,设备的规格和数量,人工的工作量和工时等因素。
4.定额的修订和更新:由于市政管道工程技术和材料设备的更新换代,定额需要定期进行修订和更新。
定额的修订应该基于充分的实践和经验总结,并经过相关部门的审核和认可后方可使用。
1.工程量计算的原则:工程量计算应符合工程设计和定额的要求,确保计算结果的准确性和可行性。
在计算工程量时,需要综合考虑施工过程中的各项影响因素,如施工工艺、现场环境、材料损耗等。
2.工程量计算的方法:工程量计算主要采用直接计算和间接计算两种方法。
直接计算是指根据工程设计和定额的要求,直接计算出各项工程量,如材料的使用量、设备的数量、人工的工时等。
间接计算是指通过一些间接的数据和指标,间接推算出各项工程量。
3.工程量计算的依据:工程量计算的依据主要包括工程设计图纸、规范和定额等。
工程设计图纸中包含了工程的几何形状和尺寸,以及所使用的材料和设备的相关信息。
规范和定额则包含了工程量计算的具体方法和参数。
4.工程量计算的精度:在进行工程量计算时,应尽量保证计算结果的精确性和可靠性。
给排水工程量计算方法

给排水工程量计算方法一、协议关键信息1、计算范围室内给排水管道室外给排水管道卫生器具及设备阀门、水表等配件2、计算依据设计图纸施工规范相关标准图集3、计算单位长度:米(m)面积:平方米(㎡)体积:立方米(m³)数量:个、套等4、计算精度保留小数点后两位5、计算原则按照实际安装工程量计算不重复计算扣除预留孔洞等所占体积二、计算方法11 室内给排水管道工程量计算111 给水管道按设计图示管道中心线长度以米计算,不扣除阀门、管件(包括减压器、疏水器、水表、伸缩器等组成安装)及各种井类所占的长度。
室内管道安装,当层高小于或等于 4m 时,立管应每层计算一个管卡;层高大于 4m 时,应每层计算两个管卡。
112 排水管道按设计图示管道中心线长度以米计算,不扣除管件所占长度。
排水横管长度应按平面图的尺寸计算,对于卫生器具成组安装的,应扣除卫生器具之间的短管长度。
排水立管的长度应按系统图中标注的高度计算。
12 室外给排水管道工程量计算121 给水管道区分不同材质、管径和连接方式,按设计图示管道中心线长度以米计算。
管道沟槽土方工程量应按设计图示尺寸以体积计算。
122 排水管道同室外给水管道计算方法,但应注意检查井所占长度。
排水管道的基础、垫层等应单独计算。
13 卫生器具及设备工程量计算131 卫生器具以“组”或“个”为计量单位,按设计图示数量计算。
卫生器具的给水、排水支管的长度应计入卫生器具的工程量内。
132 设备如水泵、水箱等,按设计图示数量计算。
14 阀门、水表等配件工程量计算141 阀门按设计图示数量以“个”计算。
142 水表按设计图示数量以“组”计算。
三、计算注意事项21 图纸解读仔细研究设计图纸,理解给排水系统的布局、管径、走向等。
注意图纸中的标注、说明和图例。
22 规范遵循严格按照国家和地方的施工规范及相关标准进行计算。
对于规范中未明确的部分,应参照类似工程的计算方法或咨询专业人士。
23 变更处理如有设计变更,应及时调整工程量计算。
给排水管道工程量计算及定额应用技巧

给排水管道工程工程量计算及定额应用技巧(一)给排水管道界线划分1、给水管道(如图4-1)(1)室管道与室外管道的划分界线,是以建筑物外墙皮外1.5m为界,如果入口处设阀门者以阀门为界。
(2)室外管道与市政管道划分界线,是以水表井为界,如无水表井,以与市政管道碰头点为界。
2、排水管道(如图4-2)(1)室管道与室外管道的划分界线,是以出户第一个排水检查井为界。
(2)室外管道与市政管道的划分界线,是以室外管道与市政管道碰头点为界。
由以上的划分规定,把给排水工程划分为三部分:室给排水工程、室外给排水工程、市政给排水工程。
由于市政给排水工程属于市政工程预算的围,本课程不涉及,下面我们就围绕室外给排水工程预算的编制进行讲解。
(二)给排水管道安装的工程量计算及定额应用(以全国统一安装工程基础定额为参考)1、室给水管道安装工程量计算及定额应用(1)工程量计算室给水管道安装工程量均应区分不同材质、连接方式、接头材料(铸铁管)、公称直径分别按施工图所示管道中心线长度以“m”为单位计算,不扣除阀门及管件(包括减压器、疏水器、水表、伸缩器等组成安装)所占的长度。
管道长度的确定:水平敷设管道,以施工平面图所示管道中心线尺寸计算;垂直安装管道,按立面图、剖面图、系统轴测图与标高尺寸配合计算。
(2)室给水管道安装预算定额套用1)定额子目围:8-87~8-1682)定额已包括以下工作容:①管道及接头零件安装;②水压试验或灌水试验;③室DN32以(包括DN32)的钢管包括了管卡及挂钩制作安装;④钢管包括弯管制作安装(伸缩器除外);⑤穿墙及过楼板铁皮套管安装人工。
3)定额中不包括以下工作容,应另行计算。
①室外管道沟土方及管道基础,应执行土建工程预算定额;②管道安装中不包括法兰、阀门及伸缩器的制作安装,按相应定额子目另计;③室外给水铸铁管安装,包括接头零件所需人工,但接头零件价格另计;④DN32以上的钢管支架按管道支架另计;⑤过楼板的钢套管的制作、安装,按室外钢管(焊接)项目计算。
给排水定额说明及工程量计算规则

第一章管道安装说明及工程量计算规则说明一、本章适用于室内外生活用给水、排水、雨水、采暖管道、套管安装及管支架制作安装。
二、界线划分:1.给水管道:(1)室内外界线以建筑物外墙皮1.5m为界,入口处设阀门者以阀门为界;(2)室外管道与市政管道界线以水表井为界,无水表井者以与市政管道碰头点为界。
2.排水管道:(1)室内外界线以出户第一个排水检查井为界;(2)室外管道与市政管道界线以与市政管道碰头井为界。
3.采暖管道:(1)室内外界线以入口阀门或建筑物外墙皮1.5m为界;(2)锅炉房或泵站管道与本章界线以外墙皮1.5m为界;(3)工厂车间内采暖管道以采暖系统与工业管道碰头点为界;(4)设在高层建筑内的加压泵间管道与本章界线,以泵间外墙皮为界。
三、本章定额包括以下工作内容:1.管道及接头零件安装。
2.水压试验或灌水试验。
3.室内DN32以内钢塑复合管、不锈钢管、铝合金衬塑给水管,DN32以内螺纹连接的钢管、铜管均已包括管卡及托钩安装。
4.室内塑料给水管、铝塑复合给水管均包括管(托)座及吊托支架的安装。
5.钢管及铜管包括弯管制作与安装(伸缩器除外),无论是现场煨制或成品弯管均不得换算。
6.排水管、雨水管均已包括立(支)管卡、托吊支架,水平干管支架应另行计算。
7.排水管包括透气帽安装;雨水管包括雨水漏斗制作,雨水漏斗如为成品应另行计算主材。
8.穿墙及过楼板铁皮套管安装的人工。
四、本章管道安装定额不包括以下工作内容:1.室内外管道沟土方及管道基础,执行《甘肃省建筑工程预算定额》相应子目。
2.管道安装中的法兰、阀门及伸缩器的制作安装,按本册定额相应子目另计。
3.室内外给水铸铁管、室内雨水管、室外塑料给水管(胶圈接口)、室外塑料给水管(热熔连接)、室外塑料排水管(承插胶圈接口)的接头零件本身价格,按设计数量另行计算。
4.室内楼地面内敷设管适用于无管件连接要求的生活给水管、采暖管,当两种不同材质管道连接时,其转换接头价格应另行计算,出地面时如需加装套管,其套管本身价格应另行计算。
给排水定额的套用和工程量的计算

给排水定额的套用和工程量的计算首先,给排水定额是指根据建筑工程的规模、构造形式、功能、使用性质等因素,对给水和排水系统的工程量进行合理的估计和计算,以确定材料、设备和人工的需求。
这样可以使设计方案更加科学、合理,提高施工效率和质量。
给排水定额的套用是指根据现有的相关标准和规范,通过查找相应的定额表格,来确定具体的工程量。
首先,我们需要确定给排水系统的主要构成,包括给水管道、水泵、水箱、热水器、卫生设备等。
然后,根据建筑物的规模、使用性质和人口密度等因素,参考相关标准和规范,确定每个构成部分的工程量。
这些工程量通常以长度、面积、体积、数量等单位来表示。
例如,对于给水管道,我们可以根据建筑物的总建筑面积和层数,确定总长度和数量。
对于卫生设备,我们可以根据建筑物的功能、人口密度和使用需求,确定需要的数量和型号。
在具体计算工程量时,我们需要参考相关标准和规范,根据建筑物的具体情况进行细致的测量和计算。
通常情况下,我们可以通过使用测量仪器和软件,快速准确地计算出给排水系统的工程量。
此外,工程量的计算还需要考虑一些特殊情况,例如建筑物的特殊形式、使用需求的变化、设备的维护和更新等因素。
这些都需要在计算过程中进行合理的估计和调整。
在套用和计算给排水定额的过程中,我们还需要注意一些注意事项。
首先,要根据具体的工程要求选择适当的定额表格和标准。
其次,要合理估计工程量,并对可能的误差和变动进行合理的调整。
最后,要根据实际情况进行工程量的核算,并及时更新和调整。
总之,套用和计算给排水定额对于建筑工程的设计和施工至关重要。
它可以帮助我们合理安排材料、设备和人工,提高建筑物的功能和使用性能,同时也能够保证施工的质量和进度。
通过合理的套用和计算工程量,可以有效地提高工程的效益和经济性。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
给排水管道工程工程量计算及定额应用技巧
(一)给排水管道界线划分

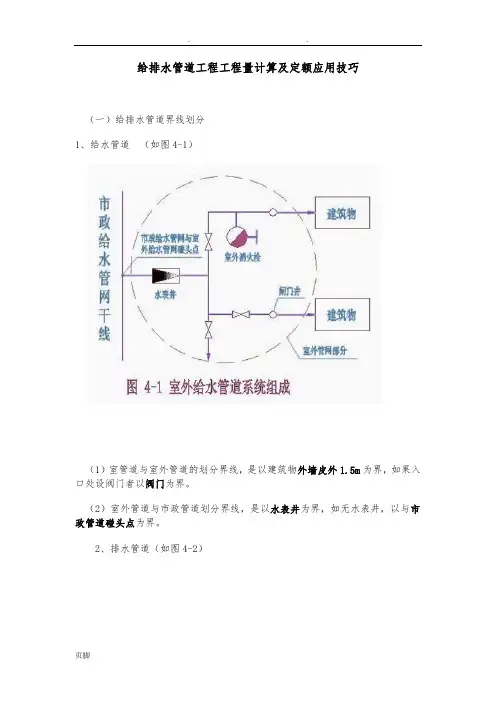

1、给水管道(如图4-1)
(1)室内管道与室外管道的划分界线,是以建筑物外墙皮外1.5m为界,如果入口处设阀门者以阀门为界。
(2)室外管道与市政管道划分界线,是以水表井为界,如无水表井,以与市政管道碰头点为界。
2、排水管道(如图4-2)
(1)室内管道与室外管道的划分界线,是以出户第一个排水检查井为界。
(2)室外管道与市政管道的划分界线,是以室外管道与市政管道碰头点为界。
由以上的划分规定,把给排水工程划分为三部分:室内给排水工程、室外给排水工程、市政给排水工程。
由于市政给排水工程属于市政工程预算的范围,本课程不涉及,下面我们就围绕室内外给排水工程预算的编制进行讲解。
(二)给排水管道安装的工程量计算及定额应用(以全国统一安装工程基础定额为参考)
1、室内给水管道安装工程量计算及定额应用
(1)工程量计算
室内给水管道安装工程量均应区分不同材质、连接方式、接头材料(铸铁管)、公称直径分别按施工图所示管道中心线长度以“m”为单位计算,不扣除阀门及管件(包括减压器、疏水器、水表、伸缩器等组成安装)所占的长度。
管道长度的确定:水平敷设管道,以施工平面图所示管道中心线尺寸计算;垂直安装管道,按立面图、剖面图、系统轴测图与标高尺寸配合计算。
(2)室内给水管道安装预算定额套用
1)定额子目范围:8-87~8-168
2)定额已包括以下工作内容:
①管道及接头零件安装;
②水压试验或灌水试验;
③室内DN32以内(包括DN32)的钢管包括了管卡及挂钩制作安装;
④钢管包括弯管制作安装(伸缩器除外);
⑤穿墙及过楼板铁皮套管安装人工。
3)定额中不包括以下工作内容,应另行计算。
①室内外管道沟土方及管道基础,应执行土建工程预算定额;
②管道安装中不包括法兰、阀门及伸缩器的制作安装,按相应定额子目另计;
③室内外给水铸铁管安装,包括接头零件所需人工,但接头零件价格另计;
④DN32以上的钢管支架按管道支架另计;
⑤过楼板的钢套管的制作、安装,按室外钢管(焊接)项目计算。
4)未计价材:管子为未计价材。
2、室内排水管道安装工程量计算及定额应用
(1)室内排水管道工程量计算
管道安装工程量区分不同材质、连接方式、公称直径、接头材料分别以“m”计算,不扣除管件所占长度。
(2)室内排水管道预算定额套用
铸铁排水管、雨水管及塑料排水管均包括管卡及托吊支架、臭气帽、雨水漏斗制作安装。
室内外雨水铸铁管,包括接头零件所需人工,但接头零件价格另计;
在排水管道安装定额子目中,铸铁管项目中铸铁管为未计价材,在塑料管项目中塑料管及管件均为未计价材,编制预算时应注意区分。
3、室外给水系统工程量计算及定额应用
(1)室外给水管道安装
按施工图所示管道中心线长度,以“m”计量,不扣除阀门、管件所占长度。
(2)室外给水管道栓类、阀门、水表的安装
1)阀门安装以螺纹、法兰连接分类,按直径大小分档次,以“个”计算。
法兰盘安装以“副”计算。
2)水表安装计量同室内给水管道水表安装。
3)管道消毒、冲洗,同室内给水管道安装。
4)管道土石方工程量计算,同室内管道。
4、室外排水管道工程量计算
(1)室外排水管道系统工程量计算
以施工平面图和纵断面图所示管道中心线尺寸计算,以“m”计量,不扣除窨井、管道连接件所占长度。
(2)室外砼及钢筋砼排水管道安装,按河南省土建定额规定计算及套用定额。
(3)检查井、污水池、化粪池等构筑物,按河南省土建定额规定计算及套用定额。
(三)套管及管道支架制作安装
1、穿墙及过楼板的镀锌铁皮套管的制作,按管道公称直径以“个”计算,分别套用相应定额子目;
2、钢套管按设计长度以“m”计,套用相应室外钢管安装定额。
3、DN32以上钢管支架的制作及安装,按支架型钢的重量“kg”为单位计算,执行定额相应子目。
型钢为未计价材。
(四)法兰安装
法兰安装应区分不同材质(铸铁、碳钢)、连接方式(丝接、焊接)、直径大小,分别以“副”为单位计算,执行定额子目8-179~8-202。
法兰为未计价材。
(五)管道伸缩器制作安装
伸缩器应按不同类型分别以“个”计,执行定额子目8-203~8-229。
除方形伸缩器项目外,伸缩器为未计价材。
(六)室内给水管的消毒、冲洗
管道消毒、冲洗区分不同直径,按管道长度(不扣除阀门、管件所占长度)分别以“m”为单位计算,执行定额子目8-230~8-235。
(七)管道除锈工程量计算及定额应用
1、工程量计算
(1)钢管除锈工程量计算
钢管除锈工程量按管道展开面积以“m2” 为单位计算工程量,其计算公式为:
S=πDL
式中:D——钢管外径
L——钢管长度
DN32以上管道,内外壁除锈时分别计算;DN32以下定额包括内外壁除锈工程量。
定额套第十一册《刷油、防腐蚀、绝热工程》定额相应子目。
(2)铸铁管道除锈工程量计算
铸铁管道除锈工程量按管道展开面积以“m2” 为单位计算工程量,其计算公式为:
F=1.2πDL或按F=πDL+承口展开面积来计算
式中:F——管外壁展开面积
L——管道长度(计算的管道安装工程量)
D——管外径
1.2——承插管道承头(大头)增加面积系数
定额套用第十一册《刷油、防腐蚀、绝热工程》定额相应子目。
2、除锈工程量计算应注意的事项
(1)各种管件、阀门的除锈已综合考虑在定额内,不得另行计算;
(2)除微锈(氧化皮完全紧附,仅有少量锈点)按轻锈定额的人工、材料、机械乘以系数0.2计算;
(3)对于设计没有明确提出除锈级别要求的一般工业及民用建筑工程,其除锈应按人工除轻锈有关子目计算。
(八)管道刷油工程量计算
1、管道表面刷油应区分油漆涂料的不同种类和涂刷(喷)遍数,分别以“m2”为单位计算,钢管、铸铁管刷油表面积计算公式同管道除锈。
定额套用第十一册定额相关子目。
2、管道刷油工程量计算注意事项
(1)各种管件、阀门的刷油已综合考虑在定额内,不得另计;
(2)同一种油漆刷三遍时,第三遍套用第二遍的定额子目;
(3)刷油工程定额项目是按安装地点就地刷(喷)油漆编制的,如安装前集中刷油时,人工乘以系数0.7计算。
(九)土方及基础
管道沟及管道基础,应按建筑工程预算定额的规定计算。
二、阀门安装工程量计算及定额应用
(一)阀门安装工程量计算
1、阀门安装
各种阀门安装工程量应按其不同类别、规格型号、公称直径和连接方式,分别以“个”为单位计算。
阀门为未计价材。
2、浮标液面针、水搭、水池浮漂水位标尺制作安装
(1)浮标液面针的安装以“组”为单位计算。
浮标为未计价材。
(2)水塔、水池浮漂水位标尺制作安装均以“套”为单位计算。
(二)预算定额套用
1、阀门安装定额工作内容:切管、套丝、制垫、上阀门、水压试验。
2、阀门安装定额子目划分:定额根据阀门的类别、连接形式、接口材料等划分子目。
3、螺纹阀门安装适用于各种内外螺纹连接的阀门安装。
4、法兰阀门安装适用于各种法兰阀门的安装,如仅为一侧法兰连接时,定额中的法兰、带帽螺纹及钢垫圈数量减半。
5、各种法兰连接用垫片均按橡胶石棉板计算,如用其他材料,不做调整。
6、浮标液面计FQ—Ⅱ型安装是按N102—3《采暖通风国家标准图集》编制的。
7、水塔、水池浮漂水位标尺制作与安装,是按S318《全国通用给水排水标准图集》编制的。
三、水表组成与安装工程量计算及定额应用
水表是一种计量建筑物或设备用水量的仪表,根据连接方式及管道直径不同分为螺纹水表(DN≤40)及法兰水表(DN≥50)两种。
见图4-8所示。
1、工程量计算规则
螺纹水表按公称直径的不同,以“个”为单位计算;焊接法兰水表(带旁通管及止回阀)按公称直径不同,以“组”为单位进行计算。
2、预算定额套用
法兰水表安装是按S145《全国通用给水、排水标准图集》编制的,定额内包括旁通管及止回阀,如实际安装形式与此不同时,阀门可按实调整,其余不变。
