工作联系单28807资料讲解
关于《工作联系单》的介绍

关于《工作联系单》的介绍《工作联系单》是部门之间发生工作联系而又没有相应流程及程序文件支持时,用于跨部门工作衔接时使用,有相应流程及文件时必须使用相应流程及文件(如:报销单、采购申请单、盖章申请表、培训申请表、会议申请表等)。
接单部门根据《工作联系单》要求结合本部门实际情况对《工作联系单》给予相应反馈。
为保证工作联系顺畅,特对《工作联系单》使用做出如下规定:1、《工作联系单》由发单部门负责此项工作的经办人,根据工作联系内容填写,由部门主管签字确认后发往相关部门,当部门主管因特殊原因不能签字时,可提请主管总经理助理或总经理(或授权人)签字确认。
2、发单部门必须注明需要接单部门完成工作的背景因素(即为何进行此项工作)、实现目标(即完成到什么程度或结果)、相应的技术指标、合理的反馈时间及工作验收标准。
3、发单部门必须对《工作联系单》内容填写清楚、要求明确;如接单部门不能清楚了解《工作联系单》内容及要求时,接单部门主管应当面或电话咨询发单部门,不能简单的以此作为拒接理由。
4、接单部门在接到《工作联系单》时,接单部门主管必须立即签字接收并指定此项工作经办人。
当接单部门不能按要求完成此项工作或无法完成此项工作时,接单部门主管必须在“A联反馈结果确认”栏注明原因并签字确认,并同时上报主管副总,当主管副总在1小时内不能解决时,必须立即上报总经理。
5、发单部门在发出《工作联系单》后5分钟内得不到接单部门接收确认时,发单部门主管必须上报主管总经理助理,当主管总经理助理在1小时内不能解决时,必须立即上报总经理。
6、接单部门主管因特殊原因无法书面确认《工作联系单》时,必须电话指定本部门具体经办人负责此项工作,并由指定经办人在A联主管签字栏注明“主管电话确认”。
7、发单部门在接收到《工作联系单》B联后,必须对工作完成情况按事先填写的验收标准进行验收并由验收人在A联“反馈结果及确认”栏填写验收情况后,与部门放宽共同予以签字确认,并将确认后的A联交与接单部门。
工作联系单范本

工作联系单范本1. 问题描述工作联系单作为一种工作流程管理工具,用于记录和跟踪工作的进度和详细信息。
它是工作联系过程中的一份关键性文件,通过填写工作联系单,可以使工作联系流程更加规范和高效。
本文档提供了一个工作联系单的范本,以便组织和员工在工作中使用。
通过简洁明了的格式和必填项的设定,工作联系单范本可以帮助管理人员更好地了解和跟踪各项工作的进展情况。
2. 工作联系单范本工作联系单编号:[填写工作联系单编号]日期:[填写工作联系单填写日期]发起人:[填写发起人姓名]受理人:[填写受理人姓名]序号任务描述负责人完成时间备注1[任务描述][负责人][日期][任务备注] 2[任务描述][负责人][日期][任务备注] 3[任务描述][负责人][日期][任务备注] 4[任务描述][负责人][日期][任务备注]5[任务描述][负责人][日期][任务备注]3. 必填项说明3.1 工作联系单编号:每个工作联系单都需要有一个唯一的编号,方便跟踪和查询。
3.2 日期:填写工作联系单的日期,以便确定工作联系单的时效性。
3.3 发起人:填写发起该工作联系单的人员姓名,便于追溯工作联系的发起者。
3.4 受理人:填写受理该工作联系单的人员姓名,便于追溯工作联系的受理人。
3.5 序号:用于对各项任务进行编号和排序。
3.6 任务描述:对任务进行具体描述,包括任务的性质、要求和注意事项等。
3.7 负责人:填写负责完成该任务的人员姓名。
3.8 完成时间:填写完成该任务所需的时间。
3.9 备注:可以用来记录任务的进展情况、问题及解决方案等。
4. 使用说明4.1 填写工作联系单编号、日期、发起人和受理人等必填项。
4.2 在表格中按序填写每个任务的描述、负责人、完成时间和备注等信息。
4.3 如果有新增的任务,可以在表格的最后一行继续添加新的行。
4.4 在填写完成后,可以保存工作联系单并提交给相应的人员进行处理。
5. 注意事项5.1 工作联系单应尽量简洁明了,避免描述过于复杂,以便于查阅和使用。
工作联系单范本格式-概述说明以及解释

工作联系单范本格式-范文模板及概述示例1:标题:工作联系单范本格式简介:工作联系单是一种常用的商务文件,用于记录工作中的重要事项、协议和沟通。
本文将介绍一种常见的工作联系单范本格式,以帮助读者更好地了解如何撰写和利用工作联系单。
1. 标题和日期在工作联系单的顶部,写上标题,清晰地描述该联系单的内容,例如:“工作联系单- 项目X进展报告”。
下方紧接着写上创建该联系单的日期。
2. 发送方和接收方信息在接下来的部分,写上发送方和接收方的详细信息。
一般来说,包括以下内容:- 发送方:姓名、职位、所在部门或公司、联系方式- 接收方:姓名、职位、所在部门或公司、联系方式3. 正文内容正文是工作联系单的核心部分,用于记录具体的工作事项和细节。
根据需要,可以根据以下几个要点进行填写:- 概述:在正文的开头,简要概述工作联系单的目的和内容。
- 详细描述:在此部分详细描述涉及的工作内容、任务或议题。
- 时间范围:指明涉及的时间范围,例如开始和结束日期,工作时段等。
- 负责人和参与人:列出相关工作的负责人和其他参与人的姓名和职位。
- 目标和成果:明确列出工作联系单的目标和预期成果。
- 行动计划:简要概述实现目标所需要采取的具体行动计划,包括任务分工、时间安排等。
- 决策和批准:在工作联系单中可以包含一些需要决策或批准的事项,以便相关人员可以及时参与和确认。
4. 附件若有任何与工作联系单相关的附件,如报告、文件、图表等,可以在文末列出并标明附件名称和对应的编号。
5. 结语和签名在文章的结尾附上结语,表明对进展的期望或者对下一步工作的安排。
接下来,在结语下方留出足够的空间,写上发送方的姓名和日期,作为签名。
结论:通过本文所提供的工作联系单范本格式,读者可以更好地了解如何构建和利用工作联系单。
这种清晰且规范的格式可以提高沟通效率,确保工作流程的顺利进行,并方便后续追踪和参考。
请根据具体的实际情况进行适当调整和修改。
示例2:工作联系单是用于记录工作沟通和协调的文档,它可以保证工作的顺利进行,避免信息传递失误和沟通问题。
实施方案工作联系单

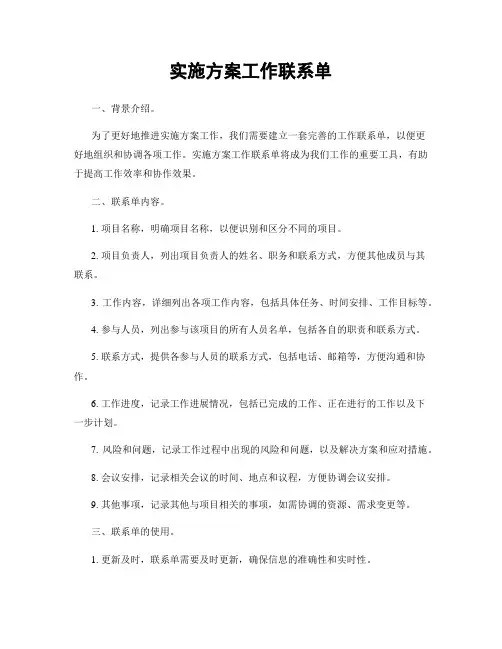

实施方案工作联系单一、背景介绍。
为了更好地推进实施方案工作,我们需要建立一套完善的工作联系单,以便更好地组织和协调各项工作。
实施方案工作联系单将成为我们工作的重要工具,有助于提高工作效率和协作效果。
二、联系单内容。
1. 项目名称,明确项目名称,以便识别和区分不同的项目。
2. 项目负责人,列出项目负责人的姓名、职务和联系方式,方便其他成员与其联系。
3. 工作内容,详细列出各项工作内容,包括具体任务、时间安排、工作目标等。
4. 参与人员,列出参与该项目的所有人员名单,包括各自的职责和联系方式。
5. 联系方式,提供各参与人员的联系方式,包括电话、邮箱等,方便沟通和协作。
6. 工作进度,记录工作进展情况,包括已完成的工作、正在进行的工作以及下一步计划。
7. 风险和问题,记录工作过程中出现的风险和问题,以及解决方案和应对措施。
8. 会议安排,记录相关会议的时间、地点和议程,方便协调会议安排。
9. 其他事项,记录其他与项目相关的事项,如需协调的资源、需求变更等。
三、联系单的使用。
1. 更新及时,联系单需要及时更新,确保信息的准确性和实时性。
2. 共享协作,联系单需要共享给所有参与人员,以便大家了解工作进展和各自的任务。
3. 沟通协调,联系单是沟通和协调的重要工具,各成员需要根据联系单的内容进行工作安排和协作。
4. 风险管控,联系单中记录的风险和问题需要得到及时的关注和解决,确保项目顺利进行。
5. 会议议程,联系单中的会议安排需要按时进行,确保各项工作得到充分的讨论和协调。
四、总结。
实施方案工作联系单是推进工作的重要工具,它能够帮助我们更好地组织和协调工作,提高工作效率和协作效果。
因此,我们需要认真制定和使用联系单,确保其及时更新和有效使用,以达到更好的工作成果。
希望各位成员能够充分认识到联系单的重要性,共同努力,推动项目顺利进行。
工作联系单(技术)模板

工作联系单(技术)模板背景工作联系单(技术)是一种书面形式的文档,用于整理与技术相关的工作任务、要求和联系细节。
它旨在帮助团队成员之间更好地协作和沟通,确保项目的顺利进行。
格式工作联系单(技术)通常包括以下几个部分:1. 项目信息:包括项目名称、负责人、开始和结束日期等基本信息。
项目名称:负责人:开始日期:结束日期:2. 工作任务:列出需要完成的具体工作任务和目标。
工作任务1:工作任务2:工作任务3:3. 工作要求:对每个工作任务进行说明和要求。
工作任务1要求:工作任务2要求:工作任务3要求:4. 联系细节:提供各种联系方式,以便团队成员之间互相沟通。
联系人:(姓名)联系(电话号码)电子邮件:(邮箱地址)使用注意事项以下是使用工作联系单(技术)模板时的一些建议和注意事项:1. 清晰明确:在填写工作任务和要求时,确保语言清晰明了,尽量避免模糊和歧义的表达。
2. 及时更新:随着项目的推进,可能会出现变动和调整,及时更新工作联系单(技术)以反映最新的情况。
3. 充分沟通:在项目团队中使用工作联系单(技术)时,要确保团队成员之间进行充分的沟通和协作,解决问题和澄清要求。
4. 保密安全:对于技术相关的工作联系单,尤其注意保密和安全性,确保只有授权人员能够访问和获取相关信息。
总结工作联系单(技术)是一种有助于协作和沟通的文档格式,通过明确工作任务、要求和联系细节,能够提高团队的效率和项目的执行效果。
在使用模板时,要注意清晰明确、及时更新、充分沟通和保密安全等注意事项。
希望这份模板能够对您有所帮助!以上是工作联系单(技术)模板的相关内容,供您参考使用。
信德物业工作联系单

信德物业工作联系单1. 背景信德物业作为一家专门从事物业管理服务的公司,为客户提供综合性的物业管理解决方案。
为了确保物业管理工作的高效进行,信德物业制定了工作联系单,用于记录和跟进各项工作任务和工作进展情况。
2. 工作联系单的目的工作联系单旨在协调和监督各项物业管理工作,以确保工作的顺利进行和及时完成。
通过工作联系单,信德物业可以记录和跟踪工作任务,并保证任务得到适时的处理和反馈。
3. 工作联系单的内容3.1 客户信息工作联系单首先需要记录客户的基本信息,包括客户姓名、联系方式、所在楼盘或小区的名称等。
这些信息有助于在工作过程中准确识别和联系相关的客户。
3.2 工作任务工作联系单中列出了需要处理的工作任务清单。
每个工作任务都有一个唯一的编号,便于标识和跟踪。
每个工作任务需要包括以下信息:•工作任务描述:对该任务的简要描述,明确任务的具体内容。
•工作优先级:根据工作的紧急程度和重要性确定的工作优先级,例如高、中、低。
•预计完成时间:对这个任务预计的完成时间进行记录,以确保任务能够按时完成。
•负责人:指定负责这个任务的工作人员,确保任务有专人负责并协调工作。
•相关附件:如果有与任务相关的文件或资料,可以在附件中进行记录,便于查阅和参考。
3.3 工作进展在工作联系单中,随着任务的进行,需要记录工作的进展情况。
每个工作进展都包括以下信息:•工作任务编号:与该工作进展相关的工作任务编号,方便对应任务。
•工作进展描述:对工作进展情况的详细描述,包括已经完成的工作内容和下一步需要进行的工作。
•负责人:记录负责该工作进展的工作人员,以便于追踪工作进展的责任分配情况。
•进展时间:记录工作进展的时间,形成时间线,便于追溯工作过程。
3.4 工作完成情况在工作联系单中,还需要记录每个工作任务的完成情况。
每个工作完成情况需要包括以下信息:•工作任务编号:与该工作完成情况相关的工作任务编号,方便对应任务。
•工作完成描述:对工作的最终完成情况进行描述,包括解决方案、所用时间等。
工作联系单范本

工作联系单
工程名称:xxxxxx(xxxx整改工程)
监理单位:xxxx咨询监理有限公司
设计单位:xxxx工程设计有限公司
致:xxxx公司:
我公司在进入施工现场之后,对图纸所涵盖的工程项目及数量进行了详细的核对工作。
发现以下问题需要解决:
1、淋浴屋面防水存在漏水情况,需要进行维修处理;
2、女淋浴间吊顶利旧,无拆除、安装及小料费用;
3、淋浴间采暖设施利旧,无采暖安装平面图,无管材管件安装等人工费用;
4、锅炉房做防水,外檐需要搭架和抹灰;
5、锅炉房实木门工程量不符;
6、淋浴间吊顶利旧,需要重新布置照明线,单相照明线现短路;
7、淋浴间外墙窗子为塑钢窗,是否需要更换断桥路合金窗。
施工单位:xxxx有限公司
2020年9月1日。
实用文档之工作联系单(标准版)

5.此表单经签收人签字确认后,以照片或扫描件等文档形式分别报发送单位(部
门)、综合办公室各一份,作为考核相关人员工作效能的参考依据。
实用文档之(部门)
发 送 人
签收时间
签 收 人
工作联系 内 容
发送单位(部门)
负责人意见
签收单位(部门)
负责人意见
备 注
说明:1.此表单为部门之间、基层单位之间、部门与基层单位之间的工作联系而设置。
2.工作联系包括:物资设备申购催促、设施设备维修保养、临时工作协调等内容。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
年月日
监理单位意见:
年月日
建设单位:
年月日
工作联系单
工程名称:
怀化丰和园住宅小区
编号
10
致:
怀化启生房地产开发有限公司
(单位)
事由:5#楼桩基钢筋锚固长度不够。
内容:
5#楼桩基钢筋锚固长不够,需要接长。
(1)钢筋加长是焊接还是绑扎,如焊接采用哪种形式?
(2)如需我方加长,钢筋制作和焊接(绑扎)费用如何计算?
(3)部分桩基低于设计标高,是将承台钢筋笼降低柱钢筋加长,还是将承台钢筋笼垫高至设计标高?
现我方准备进行承台钢筋制安,请尽快解决上述问题,以免影响施工进度。
施工单位:湖北中民建筑工程公司
年月日
监理单位意见:
年月日
建设单位:
年月日
工作联系单
工程名称:
怀化丰和园住宅小区
编号
11
致:
怀化启生房地产开发有限公司
单位
负责人
日期
2011年9月16日
工作联系单
工程名称:
怀化丰和园住宅小区
编号
05
致:
怀启生房地产开发有限公司
(单位)
事由:施工图纸。
内容:4#、5#、6#楼结施图中两排裙楼地库桩注明尺寸为5.5m,根据提供的坐标放样,实际距离为5.7m,现6#楼此处的地暗梁及底板钢筋已扎好,无法再移动,请出具解决方案,以便加快施工。
施工单位:
年月日
监理单位意见:
年月日
建设单位:
年月日
工作联系单
工程名称:
怀化丰和园住宅小区
编号
08
致:
怀化启生房地产开发有限公司
(单位)
事由:4#底板以上土方开挖外运,临时排水沟。
内容:
1、4#楼底板以上土方已开挖,现土方堆存太多,已严重影响我方施工,请项目部尽快将余土外运,以免造成更多的损失。
2、底板以上土方土方开挖合同中不属我方施工范围,机械台班时间请项目部记录签证。
1、我方计划去11月28日开始封6#栋-2层剪力墙柱模,消防队伍必须进行预埋、预留施工。
2、电视、电话网络队伍进行预埋施工。
3、进入工地道路旁(右侧).所有机械设备清理干净,以便进行输送泵管道安装。请尽快解决。
丰和园住宅小区Ⅱ标段
刘华忠
2011年11月28日
施工单位:湖北中民建筑工程公司
年月日
监理单位意见:
年月日
建设单位:
年月日
工作联系单
工程名称:
怀化丰和园住宅小区
编号
21
致:
怀化启生房地产开发有限公司
(单位)
事由:
6#栋-1层梁平法施工图:结施12
内容:
1、6-C/6-11~6-12轴:LL27(1)270ⅹ1500,影响-1层门洞,是否能将此梁降低至270ⅹ700,配筋是否变更?
施工单位:
年月日
监理单位意见:
年月日
设计单位意见:
年月日
建设单位:
年月日
工作联系单
工程名称:
怀化丰和园住宅小区
编号
06
致:
怀化启生房地产开发有限公司
(单位)
事由:6#楼消防电梯集水井平面位置。
内容:
6#楼消防电梯集水井,原设计如图所示位置,做在此位置因为坑浅,有利于减少水泵泵水高度;对于施工,坑浅开挖面积小,省时省工;而且对于检修也方便。我方建意将此集水井平面位置移至如图所示位置,移至此位置对结构没有影响,且不占用停车位。请核定。
(单位)
事由:4#楼与5#楼、5#与6#楼之间膨胀加强带。
内容:
根据设计图纸4#楼与5#楼、5#与6#楼之间膨胀加强带均设置在承台和柱上面,其加强带如何施工?
施工单位:湖北中民建筑工程公司
年月日
监理单位意见:
年月日
建设单位:
年月日
工作联系单
工程名称:
怀化丰和园住宅小区
编号
12
致:
怀化启生房地产开发有限公司
2、进场道路不畅通,材料无法到达施工地点;
3、没有钢筋加工场地,无法进行钢筋制作;
4、6#楼桩基低于现行施工图纸。,贵方口头表示加高承台,请出具详细的变更图纸;
5、我方搅拌站砂石堆场围墙已开裂倾斜,存在安全隐患,请尽快解决;
6、桩位轴线偏位较多,请复核;
7、塔吊安装没有进场道路,请解决。
单位
负责人
日期
(单位)
事由:4#、5#、6#楼桩基钢筋锚固长度不够需焊接、4#处临时排水管。
内容:
1、根据工作联系单10回复内容,我方焊接桩基钢筋费用,经计算,人工、机械、每个桩需焊接的钢筋数量等综合价为60元/桩。
2、4#楼处临时排水管道需马上埋设,以免造成到处积水、到处淤泥的现象,我方4#承台基础土方也无法开挖。为了不影响工程进度,请贵方及时解决。
工作联系单28807
0表B.1.1
工作联系单
工程名称:
怀化丰和园住宅小区
编号
03
致:
怀化启生房地产开发有限公司
(单位)
事由:加快施工进度,保证安全施工。
内容:6#楼桩基检测已完成,我方马上进入下一道工序的施工,现存在以下问题请贵方协助、解决。
1、我方计划9月17日开始进场砌砖胎膜,现在承台基石方没有爆破;
2011年9月16日
工作联系单
工程名称:
怀化丰和园住宅小区
编号
04
致:
怀化启生房地产开发有限公司
(单位)
事由:1#楼机械桩浇注砼事宜。
内容:机械桩成孔后需要马上浇注砼,现1#楼成孔只有37#桩,根据贵方指示,今天必须浇灌。因砼方量小,我方是使用输送泵进行灌注,人工接输送非常麻烦,且需要较多的人工,通过协商,我方所用人工、机械、水电等费用按现场实际计算,请贵方现场记录,以便结算。
3、4#楼底板以上土方已基本挖完,请尽快清运,以免下雨后造成不良后果。
施工单位:湖北中民建筑工程公司
年月日
监理单位意见:
年月日
建设单位:
年月日
工作联系单
工程名称:
怀化丰和园住宅小区
编号
20
致:
怀化启生房地产开发有限公司
(单位)
事由:为加快施工进度,保证工程质量。。
内容:6#楼地下室底板现浇完,现已进入-2层剪力墙柱施工,请贵方协助解决以下问题:
3、4#楼处临时排水沟请尽快的作出解决方案,以免响影施工进度。
施工单位:
年月日
监理单位意见:
年月日
建设单位:
年月日
工作联系单
工程名称:
怀化丰和园住宅小区
编号
09
致:
怀化启生房地产开发有限公司
(单位)
事由:4#、5#、6#楼地下室防水。
内容:
按甲方通知,取消4#、5#、6#楼地下室防水施工,可进行下一道工序施工,请予核定。
施工单位:
年月日
监理单位意见:
年月日
设计单位意见:
年月日
建设单位:
年月日
工作联系单
工程名称:
怀化丰和园住宅小区
编号
07
致:
怀化启生房地产开发有限公司
(单位)
事由:4#楼处临时排水沟。
内容:
我方已开始4#楼承台土方的开挖,现1#、2#楼的一临时排水沟从此处通过,如废除此沟的话将导致里面的水无法排出去。不废除承台土方无法继续开挖,将影响我方的施工进度。请贵方出具解决方案。
