水电站引水隧洞工程施工组织设计方案

合集下载

引水隧洞施工方案-隧洞扩挖方案

引水隧洞施工方案-隧洞扩挖方案

引水隧洞施工方案曹河水电站工程导流隧洞工程主要包括土石方明挖工程、隧洞爆破开挖、隧洞混凝土衬砌工程、进水口进水塔工程、出水口调压室工程。

主要采用机械作业结合人工作业。

1、导流隧洞施工方法及程序根据招标文件及图纸资料,本标段导流隧洞长1860m。

岩体主要为上寒武统白云质灰岩、灰岩,鲕状白云质灰岩、灰岩,薄~中厚层状。

进水口和出水口段明挖采取爆破开挖,装载机配自卸汽车出渣;隧洞石方爆破开挖利用自制凿岩平台使用支腿式凿岩机钻孔,ZL30型装载机配5T自卸汽车出渣。

隧洞开挖施工采取三班循环作业,由进水口和出水口两个工作面进行,装载机出渣时,将隧洞底部用小颗粒洞渣回填3.0m宽施工平台,待隧洞贯通以后再从隧洞中部向两侧洞口清除底部施工平台。

隧洞开挖程序为:1.1导流洞开挖钻爆设计1.1.1、进水口、出水口石方明挖明挖采取“小台阶法”爆破开挖,沿设计边坡进行光面爆破以保证边坡稳定。

石方明挖采用手风钻钻孔,孔深2.50~3.0m,孔距1.0~1.2m,排距0.8~1.0m,单位装药量0.3~0.7kg/m3,单孔装药量1.2~1.6kg。

光爆孔孔距0.5~0.6m,孔深2.5~3.0m,线装药密度110~170g/m。

明挖采用ZL30装载机装渣,5t自卸汽车运送到指定弃渣场堆放。

1.1.2、导流洞开挖导流洞开挖采用一次性爆破成形,在圆形隧洞底部填筑成3.0 m宽的施工平台,等隧洞贯穿后再反向清除施工平台。

隧洞爆破采用梅花形掏槽开挖;导流洞开挖如图2-1所示。

图2-1 导流洞开挖示意图隧洞掘进采用梅花形掏槽,钻孔孔径Φ40~45mm,孔深为3.0m,掏槽孔孔距0.6m,排距0.7m,掏槽孔单孔装药量为2.0~2.5kg。

扩挖孔孔距0.7~1.0m,排距0.6~0.9m,单孔装药量1.5~2.0kg,周边采用光面爆破,光爆孔孔距0.5~0.6m,线装药密度为110~170g/m。

导流洞掘进、回填施工平台布孔及起爆顺序见图2-2。

水电站引水隧洞工程钻孔灌浆工程施工方案

水电站引水隧洞工程钻孔灌浆工程施工方案

水电站引水隧洞工程钻孔灌浆工程施工方案1.1概述本标段灌浆工程共分回填灌浆、固结灌浆、接触灌浆三种型式,分别分布于前坪施工支洞、下洋施工支洞及引水隧洞(7÷200-12+100段)等工程部位,其主要工程量如下表:1.2灌浆有关参数本标段共由两工支洞,分别是前坪施工支洞、下洋施工支洞,主洞及施工支洞其灌浆有关参数如下表:前坪支洞灌浆参数表表5-2引水隧洞段)灌浆参数表表5-41.3施工布置说明临时设施由整个标段统一考虑,不单设。

施工所用的风、水、电等附属设施均采用引水隧洞设立的系统由于灌浆工作面较分散,故采用现场制浆灌注方式。

1.4施工方法1.4.1回填灌浆(1)灌浆管埋设灌浆管埋设与钢筋绑扎等同时进行,埋设时须将两端管口封堵以免灰浆进入,并按设计位置固定牢固。

除设计灌浆孔以外,在局部超挖较大的部位,按现场情况适当增加灌浆孔。

(2)钻孔碎拆模后,按设计位置找出灌浆管位置,利用钻孔台车做为作业平台,人工使用YT-27手风钻按设计位置、角度将灌浆管打通并钻入岩石IOcm,手风钻使用由48mm钻头,钻孔直径Φ50mmo 钻孔作业时,按技术规范要求加装降躁音装置,并通水降尘。

(3)灌浆:回填灌浆采用分序加密的方式进行,灌浆孔分为两序,采用填压式灌注法施工,灌浆设备单工作面选用BW250/50灌浆泵1台,高速搅拌槽1台,其性能见下表所列。

灌浆设备性能表表5-5回填灌浆的压力和浆液水灰比按施工图纸的要求或监理工程师的指示执行。

I序孔灌注水灰比为0.6(或0.5):1的水泥浆,II序孔灌注采用1:1和0.6(或0.5):1两个级[配的水泥浆。

空隙大的部位灌注水泥砂浆,但掺砂量应不大于泥重量的200%。

回填灌浆在规定的压力下,灌浆孔停止吸浆,再继续灌注5min后即可结束。

因回填灌浆管兼做固结灌浆管,所以回填灌浆结束后孔内不封堵,只将孔口用棉纱堵住即可。

对于因局部超挖而增加的回填灌浆管,灌浆结束后清除孔内积水和污物,用浓浆将全孔封堵密实并抹平,露出衬砌碎表面的埋管须割除,并用砂浆抹平。

引水隧洞工程施工方案

引水隧洞工程施工方案

引水隧洞工程施工方案一.编制依据(1)施工合同(2)《水利水电施工组织设计规范》SDJ338-89(3)《水工建筑物地下开挖工程施工技术规范》DL/T5099-1999(4)《砌体工程施工及验收规范》GB50203-98(5)《水工混凝土施工规范》SDJ207-82(6)《水利水电施工测量规范》SL52-93(7)施工图纸名二、工程概况彭水县棣棠水电站位于彭水县棣堂乡,坝址位于彭水县普子河支流里头河农桩坎河段漆树湾处,引水隧洞位于河岸右侧,需修建临时渡河进洞道路以进行引水隧洞工程的施工。

引水隧洞工程为本工程的重点,隧洞全长3399m,隧洞设计1个支洞,支洞长度177.92m,支洞位于隧洞K1+870.46处,断面型式均为3.1*3.55m,隧洞进口底板高程749.2m,出口底板高程747.398m,隧洞坡降为0.05%;支洞进口高程为748.272m,出口高程为747.934m,支洞坡降为0.19%。

由于初设时无地勘资料,在隧洞准备施工及掘进过程中补足地勘资料。

三、施工准备1、技术准备1)组织有关技术人员充分熟悉和审查施工图纸,施工图纸及其组成部分间有无矛盾和错误,施工图在尺寸、坐标、标高和说明方面是否一致,技术要求是否明确,结构施工图与设备安装的工艺是否矛盾,参加由建设单位主持的图纸会审、设计交底,并形成图纸会审纪要,所有参加方签字盖章。

2)根据工程的特点,研究使用新技术、新工艺、新材料,满足工期和质量要求。

3)编制和审批施工组织设计、质量计划及作业指导书、施工方案。

4)各有关技术资料的准备,各有关材料的进场试验。

2、现场准备根据施工需要进行调查研究,并掌握隧洞沿线的下列情况和资料:现场地形、地貌、工程地质和水文地质资料;气象资料;工程用地、交通运输及排水条件;施工供水、供电条件;工程材料、施工机械供应条件。

根据建设单位给定的定位坐标及高程控制点测量放线,引测隧洞的定位桩,控制点、水准点,测量放线由专人负责,技术部门管理,制定切实可行的方案。

引水式水电站引水隧洞施工组织设计6473

引水式水电站引水隧洞施工组织设计6473

四、引水隧洞、临建设施(设计)及施工组织设计4.1.工程概况及水文地质4.1.1.工程概况xx水电站位于四川省xx县境内的xx河上,为xx河六个梯级开发中的第五级。

工程为引水式水电站,在xx建调节池接蓄xx尾水及建底格拦栅坝引用xx河xx至xx区间流量,经左岸引水隧洞、埋藏式调压室和压力管道,在xx河左岸Ⅰ级阶地上建厂发电。

xx水电站主要由首部枢纽、引水系统、地面厂房系统等建筑物组成。

引水隧洞布置在xx河左岸,全长6283.562m。

隧洞穿越xx、1#沟(xx 村沟)、2#沟、紫马沟,以及xx河东支断裂带。

引水隧洞总体围岩类别以Ⅲ类为主,Ⅳ、Ⅴ类次之。

引水隧洞Ⅲ类围岩衬砌为马蹄形,断面为4.1×5.6m,衬厚20cm;Ⅳ、Ⅴ类衬砌为圆形,直径4.5m,衬厚分别为:Ⅳ类围岩40cm、Ⅴ类围岩60cm。

xx 河东支断裂带采用钢管衬砌,长500m,内径4.0m,混凝土衬厚60cm。

为跨越紫马沟,隧洞在2+098.712处下卧,斜井长度为137.5m,倾角50°。

引水隧洞共设4条施工支洞,长度分别为372m、397m、529m、185m,其断面为直墙圆拱型。

1#、3#、4#支洞净断面尺寸为 4.5m×4.0m(宽×高),2#支洞净断面尺寸为5.0m×5.0(宽×高)。

本标为xx水电站CⅡ标引水隧洞工程,桩号:(引)K0+550~(引)K5+950,长5400m,即1#~3#支洞控制段引水隧洞工程。

4.1.2水文气象和工程地质4.1.2.1水文气象本流域属川西高原气候区,仅在4000m以上为高原亚寒带。

流域内地势高差悬殊,气候差异大,降水和湿度从上游至下游逐渐减少,气温和蒸发量则呈逐渐增大的地区分布特点。

本流域径流主要来源于降雨,其次是融雪和地下水补给。

每年3月下旬随着气温逐渐回升,径流逐渐增加。

6~9月雨量最丰,是本流域的主汛期,12月~竖年3月为枯水期,径流基本由地下水补给。

水电站引水隧洞工程施工组织设计方案

水电站引水隧洞工程施工组织设计方案

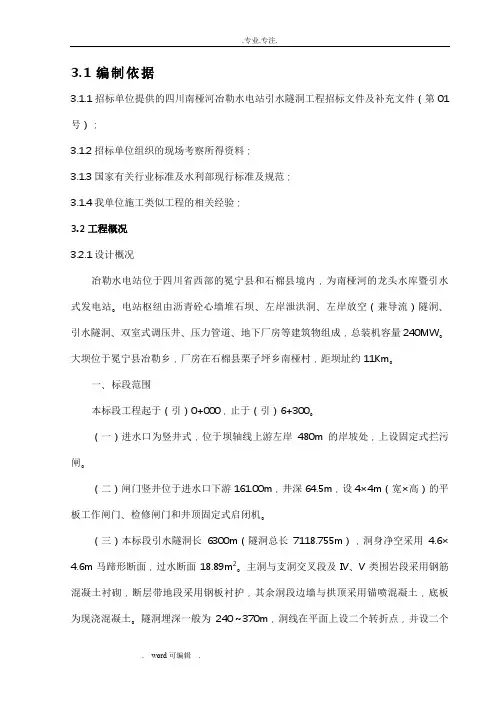

3.1编制依据3.1.1招标单位提供的四川南桠河冶勒水电站引水隧洞工程招标文件及补充文件(第01号);3.1.2招标单位组织的现场考察所得资料;3.1.3国家有关行业标准及水利部现行标准及规范;3.1.4我单位施工类似工程的相关经验;3.2工程概况3.2.1设计概况冶勒水电站位于四川省西部的冕宁县和石棉县境内,为南桠河的龙头水库暨引水式发电站。

电站枢纽由沥青砼心墙堆石坝、左岸泄洪洞、左岸放空(兼导流)隧洞、引水隧洞、双室式调压井、压力管道、地下厂房等建筑物组成,总装机容量240MW。

大坝位于冕宁县冶勒乡,厂房在石棉县栗子坪乡南桠村,距坝址约11Km。

一、标段范围本标段工程起于(引)0+000,止于(引)6+300。

(一)进水口为竖井式,位于坝轴线上游左岸480m的岸坡处,上设固定式拦污闸。

(二)闸门竖井位于进水口下游161.00m,井深64.5m,设4×4m(宽×高)的平板工作闸门、检修闸门和井顶固定式启闭机。

(三)本标段引水隧洞长6300m(隧洞总长7118.755m),洞身净空采用4.6×4.6m马蹄形断面,过水断面18.89m2。

主洞与支洞交叉段及IV、V类围岩段采用钢筋混凝土衬砌,断层带地段采用钢板衬护,其余洞段边墙与拱顶采用锚喷混凝土,底板为现浇混凝土。

隧洞埋深一般为240~370m,洞线在平面上设二个转折点,并设二个施工支洞。

(四)主要工程项目包括:1、进水口、闸门竖井、引水隧洞(0+000~6+300)工程的土石方明挖、石方洞挖开挖、喷混凝土、混凝土浇筑、钢筋制安、钢衬安装和接确灌浆、各类围岩的固结和回填灌浆及Ⅰ#施工支洞封堵等项目的施工;2、引水隧洞局部地段的钢板衬护安装及波纹管位移补偿器的安装;3、标段内观测设备的检验、安装、调试与施工期的观测;4、Ⅱ#施工支洞为永久进人门的土建及金属结构安装工程;5、标段内的闸门、起闭机、拦污栅等金属结构设备的运输、保管、安装、埋设及调试;6、Ⅰ#、Ⅱ#施工支洞及其它临时设施的施工;二、主要工程数量如下表:主要工程数量表三、交通运输(一)冶勒水电站大坝坝址距成昆铁路乌斯河车站为147km,距泸沽车站123Km。

锦屏二级水电站引水隧洞工程开挖施工组织设

锦屏二级水电站引水隧洞工程开挖施工组织设

锦屏二级水电站引水隧洞工程开挖施工组织设计1. 引言锦屏二级水电站引水隧洞工程是为了满足电站发电需求,将水从锦屏河引入水电站的一项关键工程。

该工程的施工组织设计是为了确保工程安全、高效进行。

本文将详细介绍锦屏二级水电站引水隧洞工程开挖施工组织设计的内容。

2. 工程概况锦屏二级水电站位于某省锦屏河上,总装机容量为XXX兆瓦。

引水隧洞工程的总长度为XXX米,设计流量为XXX立方米/秒。

根据工程要求,引水隧洞采用XXX形式,由XXX段组成。

3. 施工组织设计3.1 施工目标本工程的施工目标是保证工程质量、完成工程进度,并确保施工安全。

为实现这些目标,施工组织设计将严格执行相关规范和标准,并制定详细的施工方案和安全措施。

3.2 施工人员根据工程规模和施工要求,本工程将组建一支专业化施工队伍。

施工人员包括工程师、技术人员、机械操作人员、安全员等。

施工队伍的成员将根据各自专业进行分工合作,确保施工任务的顺利进行。

3.3 施工设备为确保施工效率和质量,本工程将使用一系列专业化施工设备。

具体设备包括隧洞开挖机械、运输设备、安全监测设备等。

施工设备的选择将遵循工程技术要求,保证施工过程的顺利进行。

3.4 施工工艺引水隧洞工程的施工工艺将采用先进的隧洞开挖技术。

具体施工过程包括地质勘察、洞口开挖、洞内支护、洞内拌浆施工等。

在施工过程中,将采取合理的工艺措施,确保施工质量。

4. 施工安全措施4.1 安全管理施工过程中,将严格执行施工安全标准和规范。

施工现场将设置专门的安全管理人员,负责监督和指导施工安全工作。

同时,将实施科学的安全培训和教育,提高施工人员的安全意识和技能。

4.2 安全保护为保护施工人员的安全,将在施工现场设置警示标志,并严格控制施工区域的通行。

安全防护措施包括安全网、安全带、安全照明等。

同时,针对施工过程中可能存在的危险因素,制定详细的应急预案,并进行演练。

4.3 施工监测施工过程中,将设置专门的监测设备,对施工过程进行实时监测。

引水隧洞工程施工方案

引水隧洞工程施工方案

引水隧洞工程施工方案引水隧洞工程是一项在山区或丘陵地带进行的一种以隧道方式引水的工程。

隧洞的施工需要经过一系列的策划、设计和施工工艺的整合,为了保证引水隧洞工程的施工质量和安全性,本文将从工程策划、工程设计、施工工艺等方面进行详细的解析,以期为引水隧洞工程的顺利施工提供一套可行的施工方案。

一、引水隧洞工程施工策划1. 项目概况引水隧洞工程施工对象为整条引水隧洞工程,建设地点位于某某省xx市某某区,工程全长xx公里。

2. 施工目标(1)保证施工质量,达到设计要求;(2)保证施工进度,力求提前完成;(3)保证施工安全,实现零事故。

3. 施工内容引水隧洞工程施工内容主要包括隧洞洞体开挖、洞体支护、隧洞混凝土衬砌、排水设施安装、通风设施安装等内容。

4. 施工时间引水隧洞工程的施工时间为xx年xx月至xx年xx月。

5. 施工标准引水隧洞工程施工按照某某省xx市某某区相关标准进行施工。

6. 施工队伍引水隧洞工程施工队伍主要包括总包施工队、专业分包单位、施工监理单位等。

二、引水隧洞工程设计方案1. 洞体断面设计引水隧洞工程洞体采用圆形断面设计,断面直径为xx米。

2. 隧道纵、横断面设计引水隧洞工程隧道纵、横断面采用标准设计,确保水流的顺畅。

3. 支护结构设计引水隧洞工程采用混凝土刚性支承结构,以保证洞体的稳定性和安全性。

4. 排水设施设计引水隧洞工程在设计上设置排水设施,以确保水流的顺畅和通畅。

5. 通风设施设计引水隧洞工程设计中设置通风设施,以确保洞内的空气清新和通风。

6. 洞内道路设计引水隧洞工程设计中设置洞内道路,以方便施工和维护。

三、引水隧洞工程施工工艺1. 隧洞洞体开挖(1)采用机械开挖方式,采用挖掘机、钻爆机等设备进行洞体的开挖;(2)严格按照设计标高进行开挖,保证截面尺寸的准确性。

2. 洞体支护(1)采用深基坑支护方式,采用桩、撑墙、锚杆等方式进行洞体的支护;(2)支护工程严格按照设计要求进行,确保支护稳固。

引水式水电站引水隧洞及压力管道工程施工方案

引水式水电站引水隧洞及压力管道工程施工方案

引水式水电站引水隧洞及压力管道工程施工方案第一节施工特性1.1.1工程项目内容1.引水隧洞段53.07m(隧洞桩号18+000∙000m~18+053∙07m)石方洞挖、混凝土浇筑、喷混凝土、锚杆制安、钢筋制安等项目的施工;2.压力管道石方洞挖、石方井挖、混凝土浇筑、喷混凝土、锚杆制安、钢筋制安、支洞封堵等项目的施工;3.引水隧洞及压力管道工程工程所规定的其它土建项目;1.1.2工程特性引水隧洞本标段长53.07m,主要围岩类别为11~11I类,采用喷混凝土和挂网喷混凝土支护,设计开挖洞径6.6m,底板混凝土衬砌厚20cm,喷碎厚度10cm。

压力管道为埋管,由上平段、斜井段、下平段组成,最长单根长度483.438m。

主管段直径4.20m,开挖直径5.40m,支管直径2.00m o全部采用钢管衬护,钢衬材质6MnR,厚度20~36mm,钢管外回填混凝土厚60cm。

其中,上平段长约40.29m,斜段长约314.7m(含上、下弯段),下平段长约81.54mo 压力管道约在管轴线HOOm高程以下位于侵入岩体中外,其余均位于白云岩中。

白云岩中围岩总体为HI类,局部为IV类。

白云岩与侵入岩接触带约在管轴线IllOm高程左右,接触带岩体较破碎,属W~V类围岩;侵入岩中围岩以11类为主,局部In类,断裂破碎带及其影响带为IV类。

1.1.3主要工程量第一节施工规划及程序压力管道开挖形成二个施工通道。

第一施工通道:从7#支洞至上平段;第二施工通道:从8#支洞至下平段。

在各施工通道贯通后,分上、下游同时进行开挖。

平段采用全断面开挖,斜井段采用LM-300反井钻机自上而下钻①216mm导井,在井底更换钻具,自下而上扩挖成直径1.4m导井,再自上而下扩挖。

在压力管道开挖完成后跟进钢管安装、碎衬砌施工等。

结合本标工程总体进度计划,施工程序见下图。

施工程序框图第一节洞内布置1.3.1施工供风、供水施工风、水管路由7#施工支洞引入上平段(斜井)供施工用风和用水,下平段采用8#施工支洞引入;风水管分别采用①3”供风管、①2”供水管引入,布置于隧洞左侧,随开挖延伸。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
E/NWZ70〜80°
E/NW Z73〜85°
E/NW Z65〜75°
主要裂隙
③N30〜50°
裂隙间距>1m
③N50〜70°
裂隙间距>1m
E/NWZ70〜80°
W/NE Z40〜45°
④N50〜70°E/SE
④N50〜60°
Z35〜50°
W/SW Z35〜45°
裂隙间距一般0。
4〜0.8m
小断层破碎带宽
3.1
3.1.1招标单位提供的四川南桠河冶勒水电站引水隧洞工程招标文件及补充文件(第01
号);
3.1.2招标单位组织的现场考察所得资料;
3.1.3国家有关行业标准及水利部现行标准及规范;
3.1.4我单位施工类似工程的相关经验;
3.2工程概况
3.2.1设计概况
冶勒水电站位于四川省西部的冕宁县和石棉县境内,为南桠河的龙头水库暨引水
(三)由栗子坪桥上行侧起,沿楠桠河左岸,经电站厂房至坝址,为泥结碎石三 级公路。场区内交通较为方便。
3.2.2工程地质及水文情况
一、工程地质
引水隧洞布置在南桠河左岸 ,沿线山体雄厚,地形陡峻,海拔高度在3000〜3700m,三岔河冰川U”型呈北北西向深切其间。区内岩石以晋宁期石英闪长岩为主, 并有少量细晶花岗岩脉及辉绿岩脉穿插,其中以三岔河F3断层(安宁河两支断层)为 界,两侧为灰绿色致密块状石英闪长岩,东侧为混染状石英闪长岩 ,具混合岩体特
长岩组成,节理
完整;
构。
裂隙较发育,岩
2、岩体呈块状〜
体较破碎;
整体状结构;
①N15〜20°
①N10〜20°
①N10〜20°
①N30〜40°
W/NEZ40〜50°
W/NEZ45〜55°
W/NE Z70〜85°
W/NE Z60〜75°
②N40〜60°
②N35〜50°
②N35〜50°
②N50〜60°
W/SW Z50〜70°
引水隧洞分段地质情况表
里程及分段
进水口〜
三岔河段
三岔河段
三岔河〜f1段

0+000〜+161
0+161〜1+890
1+890〜3+740
3+740〜6+300
长度(m)
161
1729
1850
2560
埋深(m)
260〜425
570〜900
围岩类别
IV〜V
IV、II(主)
III(主)、IV、V
川(主)、w、v、n
金属结构设备安装工程
1
进水口工作闸门(175t/

1
2
进水口检修闸门(65"套)

1
3
进水口拦污栅(19.5t/套)

3
4
进水口工作门启闭机

1
5
进水口检修门启闭机

1
、交通运输
123Km。
(二)大坝距栗子坪乡国道108线约7km,栗子坪下行至泸沽约105km,西昌158km,上行至石棉36km,雅安242km,成都389km。国道108线基本为三级公 路,部分为四级和等外级公路。
为现浇混凝土。隧洞埋深一般为240〜370m,洞线在平面上设二个转折点,并设二个
施工支洞。
(四)主要工程项目包括:
1、 进水口、闸门竖井、引水隧洞(0+000〜6+300)工程的土石方明挖、石方洞 挖开挖、喷混凝土、混凝土浇筑、钢筋制安、钢衬安装和接确灌浆、各类围岩的固结 和回填灌浆及I#施工支洞封堵等项目的施工;
m3
18710
6
C20隧洞喷锚段底板混凝土
m3
2760
7
C20支洞圭寸堵混凝土
m3
2183
8
C20喷射混凝土
m3
5876
9
钢筋制安
T
1946ห้องสมุดไป่ตู้
10
锚杆(①=22mm,L=3m)

22590
11
锚杆(①=25mm,L=4m)

170
12
回填灌浆
m2
15060
13
固结灌浆
M
17990
-三
钢衬安装
T
544

式发电站。电站枢纽由沥青砼心墙堆石坝、左岸泄洪洞、左岸放空(兼导流)隧洞、 引水隧洞、双室式调压井、压力管道、地下厂房等建筑物组成,总装机容量240MW。 大坝位于冕宁县冶勒乡,厂房在石棉县栗子坪乡南桠村,距坝址约11Km。
一、标段范围
本标段工程起于(引)0+000,止于(引)6+300。
(一)进水口为竖井式,位于坝轴线上游左岸480m的岸坡处,上设固定式拦污 闸。
主要工程数量表
序号
工程项目
单位
数量


一一一
临时设施
1
I#施工支洞
延米
600m
2
n#施工支洞
延米
420m
-——二
引水隧洞工程
延米
6300
1
明挖覆盖层/石方
m3/ m3
111210/90480
2
洞挖覆盖层/石方
m3/ m3
2190/141160
3
井挖石方
m3
5989
4
竖井C20混凝土
m3
3369
5
C20隧洞衬砌混凝土
F3断层北段在
隧洞埋深大,岩
0.2〜0.4m,岩石
2+740〜+840附
体完整,自重应
弱风化,呈碎裂
近通过,主破碎
力和构造应力均
结构,地下水以
带宽约50〜
较高,局部岩
不良地质情况
滴状渗出为主。
80m,并形成控
爆。f1、f5断层,
水构造,岩体破
主断层带及影响
碎,地下水较丰
富。
带。
、水文地质
南桠河是大渡河的一级支流,干流自西南向东北流,于石棉县城注入大渡河,流 域属高原温带川西山地湿润气候区 。冶勒地区(1986〜1993)多年平均气温6.5C,极端最高气温275C,极端最低气温-20C,全年无夏季,冬季长达6〜7个月,平均年 降水量1872.8mm,年降水天数230天,5〜10月为雨季,平均相对湿度86%,最大风 速20m/s,平均水温6.2C,坝址处多年平均流量14.2m3/s,年最大流量发生在6〜9月(汛期),1〜3月为枯水期。
1、坡积块碎石
1、致密坚硬石英
1、三岔河冰川
1、混染状石英闪
层,结构松散;
闪长岩,偶有辉
U”型谷,上覆冰
长岩组成,伴有
2、第四岩组弱胶
绿岩脉穿插;
(水)块碎石土
少量细晶花岗岩
地质条件
结卵砾石层;
2、晋宁期石英闪
厚74m;
脉及辉绿岩穿
3、晋宁期石英闪
长岩;
2、基岩由石央闪
插,岩石新鲜较
长岩;
3、为现块状结
(二)闸门竖井位于进水口下游161.00m,井深64.5m,设4X4m(宽X高)的平 板工作闸门、检修闸门和井顶固定式启闭机。
(三)本标段引水隧洞长6300m(隧洞总长7118.755m),洞身净空采用4.6X
4.6m马蹄形断面,过水断面18.89m2。主洞与支洞交叉段及IV、V类围岩段采用钢筋 混凝土衬砌,断层带地段采用钢板衬护,其余洞段边墙与拱顶采用锚喷混凝土,底板
2、 引水隧洞局部地段的钢板衬护安装及波纹管位移补偿器的安装;
3、标段内观测设备的检验、安装、调试与施工期的观测;
4、U#施工支洞为永久进人门的土建及金属结构安装工程 ;
5、 标段内的闸门、起闭机、拦污栅等金属结构设备的运输、保管、安装、埋设及 调试;
6、I#、U#施工支洞及其它临时设施的施工;
二、主要工程数量如下表:
