第1篇一、工程概况为确保供热工程的顺利进行,提高供热质量,降低工程成本,提高施工效率,特制定本施工组织安排。

本工程主要内容包括供热管道铺设、供热站建设、换热站设备安装等。

施工地点位于XX市XX区,施工总工期为XX个月。

二、施工准备1. 组织准备:成立供热工程施工领导小组,负责工程的全面协调和管理工作。

下设工程部、技术部、质量部、安全部等部门,明确各部门职责。

2. 技术准备:组织技术人员进行施工图纸会审,明确施工工艺、技术要求和施工难点。

编制施工组织设计、施工方案、技术交底等文件。

3. 材料准备:根据施工进度计划,提前采购供热管道、阀门、法兰、设备等材料,确保材料质量合格、数量充足。

4. 人员准备:组织施工队伍,进行专业培训,提高施工人员的技术水平和安全意识。

三、施工进度安排1. 施工前期:完成施工场地平整、排水、供电、通讯等基础设施建设,确保施工顺利进行。

2. 施工中期:(1)供热管道铺设:根据设计图纸,分段进行供热管道铺设,确保管道质量符合要求。

(2)供热站建设:按照设计要求,进行供热站主体结构施工,确保工程质量。

(3)换热站设备安装:完成换热站设备基础施工,安装换热站设备,调试运行。

3. 施工后期:(1)供热系统调试:对供热系统进行整体调试,确保系统运行稳定。

(2)竣工验收:完成供热工程各项验收工作,确保工程符合设计要求。

四、质量控制1. 施工过程中,严格按照国家相关规范和标准进行施工,确保工程质量。

2. 对施工材料、设备进行严格检验,确保其质量符合要求。

3. 加强施工过程中的质量检查,发现问题及时整改。

4. 做好施工记录,确保施工过程可追溯。

五、安全管理1. 加强施工现场安全管理,严格执行安全生产法规和操作规程。

2. 定期进行安全教育培训,提高施工人员的安全意识。

3. 配备必要的安全防护设施,确保施工人员的人身安全。

4. 做好施工现场的消防、防汛、防暑降温等工作。

六、文明施工1. 施工现场保持整洁,合理堆放材料、设备。

暖气改造施工组织设计

暖气改造施工组织设计

暖气改造施工组织设计一、项目背景和目标暖气改造是指对现有建筑物的暖气系统进行升级改造,以提高供暖质量和效率。

本项目的背景是该建筑物已经存在多年的暖气系统,但由于老化、能效低下等原因,供暖不够舒适、浪费能源。

因此,本项目的目标是通过对暖气系统进行重新设计和改造,提高供暖效果,减少能源消耗。

二、施工组织结构为了确保施工顺利进行,保证质量和安全,本项目的施工组织结构如下:1.项目经理:负责整个项目的策划、组织、协调和管理,负责与业主和相关部门的沟通和协商。

3.施工队长:负责组织施工队伍进行施工作业,协调施工进度,负责材料和设备的安排和调度。

6.监理人员:由相关建筑监理机构派驻,对施工过程进行监督和检查,确保施工按照设计要求和施工标准进行。

三、施工流程和时间安排本项目的施工流程主要包括以下几个阶段:1.前期准备:包括项目调研、方案设计、材料采购和设备准备等。

时间安排为1周。

2.施工准备:包括施工现场搭建、材料和设备的运输和堆放等。

时间安排为1周。

3.拆除旧暖气系统:包括拆除旧的供暖设备和管道等。

时间安排为2周。

4.新暖气系统安装:包括新的供暖设备和管道的安装和连接。

时间安排为4周。

5.完善细节和调试:包括系统的细节完善、水、电及燃气的接入等。

时间安排为2周。

6.施工验收和交付:包括对整个施工过程进行验收和整理交付资料。

时间安排为1周。

四、材料和设备准备为了保证施工的顺利进行,需要提前准备以下材料和设备:1.暖气设备:根据项目要求,准备新的供暖设备,包括锅炉、散热器等。

2.管道材料:准备足够的管道材料和附件,包括供热管道、阀门、管件等。

3.电气设备:准备电气设备和线缆,包括电热水器、电控柜等。

4.工具设备:准备必要的施工工具和设备,包括焊接设备、切割设备等。

五、质量控制和安全管理在整个施工过程中,需要进行严格的质量控制和安全管理,确保施工质量和施工安全。

1.质量控制:严格按照施工方案和设计要求进行施工,保证材料和设备的质量,进行施工质量检查和验收。

投标采暖改造工程施工方案

投标采暖改造工程施工方案

投标采暖改造工程施工方案一、项目概况1.1 项目名称:XXX采暖改造工程1.2 项目概述:本项目位于XXX市,是一处老旧建筑的采暖改造工程。

由于原有采暖设施老化,能源利用效率低,且存在安全隐患,因此需要进行采暖系统的彻底改造。

本项目的主要任务是替换原有的采暖设备,改善供热系统,并提升整体采暖效果。

1.3 项目规模:本项目总建筑面积约XXXX平方米。

1.4 工期:本项目工期为60天。

1.5 施工内容:本项目的主要施工内容包括燃气锅炉更换、采暖管道改造、温控设备安装等。

二、施工方案2.1 项目策划在项目开始前,施工方案要先进行详细的项目策划。

包括对原有采暖系统的详细分析、改造方案的制定、工程进度计划的编制等。

2.2 设备更换首先,我们将对原有的燃气锅炉进行更换。

我们将根据建筑面积和采暖需求量,选用性能更优越的新型燃气锅炉,以提高供热效率。

2.3 采暖管道改造采暖管道改造将对原有的管道进行检修和更换。

我们将采用新型耐高温、耐压的材料,以确保管道的安全和稳定运行。

在施工过程中,我们将采用专业的焊接工艺,确保管道接口的牢固性和密封性。

2.4 温控设备安装为了提高整体采暖效果,我们将在建筑内部安装温控设备。

这些设备将能够对室内温度进行智能控制,从而提高采暖系统的舒适度和节能效果。

2.5 安全保障在施工过程中,我们将严格遵守相关的安全规范,确保施工现场的安全。

我们将为施工人员配备完善的安全防护设备,并对施工人员进行专业的安全培训,以确保施工过程的安全性。

2.6 环保措施在施工过程中,我们将严格遵守环保法规,确保施工过程对环境的影响最小化。

我们将对施工现场进行专业的污染防治,确保施工过程的环保合规。

2.7 质量保证在施工过程中,我们将严格按照相关的质量标准进行施工。

我们将对原材料进行质量检测,对施工过程进行全程质量监控,以确保工程质量的安全可靠。

2.8 完工验收在工程完工后,我们将组织专业人员对整个工程进行验收,确保工程的质量和安全达到合同要求。

供暖分户改造施工组织设计

供暖分户改造施工组织设计

供暖分户改造施工组织设计一、施工组织设计的目标和原则1.目标:保质保量按时完成供暖分户改造工程,确保施工质量合格。

2.原则:(1)科学合理:施工组织设计应充分考虑项目的具体情况和技术要求,制定合理的施工方案。

(2)协调统一:施工组织设计要求各施工单位协调配合,形成协作机制,确保工程各项工作有序推进。

(3)安全可靠:施工组织设计要注重施工安全,制定安全操作规程,确保工人人身安全和工程设备设施的完好。

(4)环保节能:施工组织设计要考虑环保和节能要求,提倡使用环保材料和节能设备。

二、施工组织设计的内容1.编制施工方案:根据工程性质和要求,制定施工方案。

包括施工的工序、工艺流程、施工方法和施工步骤等。

2.编制工期计划:根据工程规模和施工进度要求,编制详细的工期计划。

包括工期的划分、进度计划和施工周期。

3.资源组织:确定施工所需的人力、物力、财力资源,并进行科学合理的组织安排。

包括人员调配、材料采购和技术保障等。

4.施工机械设备选型:根据施工的要求和工序特点,选择适当的机械设备。

包括吊装设备、施工车辆和检测设备等。

5.施工管理与监控:制定施工管理制度和操作规程,确保施工进度和质量的控制。

包括施工安全管理、质量管理和进度监控等。

三、施工组织设计的步骤1.研究工程资料:对工程的设计文件进行认真研究,了解工程的主要技术要求和设计意图。

2.制定施工方案:根据工程的特点,制定合理的施工方案,并进行技术交底和施工方案评审。

3.编制施工图纸:根据施工方案,制定详细的施工图纸,包括工程的平面布置、管道走向和设备位置等。

4.组织资源:根据施工的要求,确定施工所需的人力、物力资源,并进行合理的组织安排。

5.制定施工计划:根据工程的进度要求,编制详细的施工进度计划,并进行合理的工期安排。

6.施工管理与监控:制定施工管理制度和操作规程,确保施工进度和质量的控制。

同时加强对施工现场的管理和监督。

四、施工组织设计的注意事项1.安全优先:施工组织设计要注重施工安全,制定安全操作规程,确保工人人身安全和工程设备设施的完好。

供热工程投标施工组织设计

供热工程投标施工组织设计

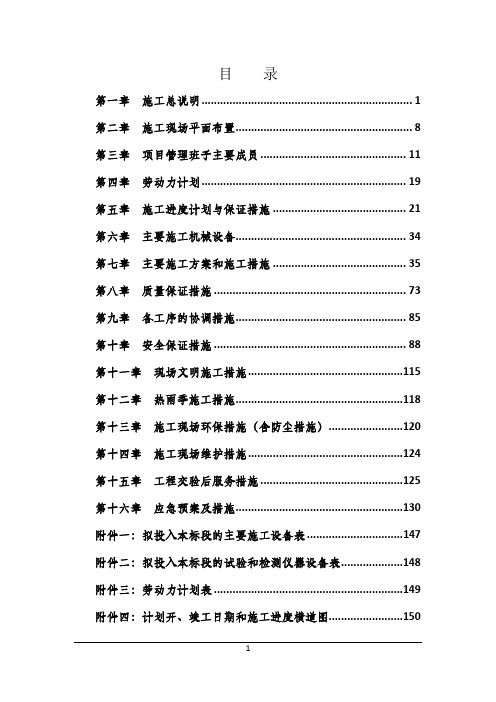

目录第一章施工总说明 (1)第二章施工现场平面布置 (8)第三章项目管理班子主要成员 (11)第四章劳动力计划 (19)第五章施工进度计划与保证措施 (21)第六章主要施工机械设备 (34)第七章主要施工方案和施工措施 (35)第八章质量保证措施 (73)第九章各工序的协调措施 (85)第十章安全保证措施 (88)第十一章现场文明施工措施 (115)第十二章热雨季施工措施 (118)第十三章施工现场环保措施(含防尘措施) (120)第十四章施工现场维护措施 (124)第十五章工程交验后服务措施 (125)第十六章应急预案及措施 (130)附件一:拟投入本标段的主要施工设备表 (147)附件二:拟投入本标段的试验和检测仪器设备表 (148)附件三:劳动力计划表 (149)附件四:计划开、竣工日期和施工进度横道图 (150)附件四:施工总平面布置图 (151)附件五:临时用地表 (152)第一章施工总说明第一节编制依据1.1《海河下游管理局西河闸管理处等5个基层单位供暖设施改造工程招标文件》;1.2与招标代理所有往来函件及补遗资料;1.3工程现场勘察调研资料;1.4本公司管理手册及管理体系文件;1.5主要依据现行的招标、设计、施工及验收规范(1)《建筑设计防火规范》(GB50016—2014);(2)《建筑内部装修设计防火规范》(GB50222—1995);(3)《民用建筑设计通则》(GB50352—2005);(4)《天津市公共建筑节能设计标准》(DB29-153—2010);(5)《建筑给水排水及供暖工程施工质量验收规范》(GB50242—2002);(6)《民用建筑供暖通风与空气调节设计规范》(GB50736—2012);(7)《地源热泵系统工程技术规范(2009修订)》(GB50366—2005);(8)《地源热泵系统地埋管换热器施工技术规程》(CECS344:2013);(9)《水(地)源热泵机组》(GB/T19409—2013);(10)《水(地)源热泵机组能效限定值及能效等级》(GB30721—2014);(11)《民用建筑电气设计规范》(JGJ16—2008);(12)《建筑设计防火规范》(GB50016—2014);(13)《低压配电设计规范》(GB50054—2011);(14)《建筑照明设计标准》(GB50034—2013);(15)《建筑物防雷设计规范》(GB50057—2010);(16)《建筑结构荷载规范》(GB 50009—2012);(17)《混凝土结构设计规范》(GB 50010—2010);(18)《建筑地基基础设计规范》(GB 50007—2011);(19)《建筑抗震设计规范》(GB 50011—2010);(20)《砌体结构设计规范》(GB 50003—2011);(21)《钢结构设计规范》(GB 50017—2003);(22)《建筑电气工程施工质量验收规范》(GB50303—2015);(23)《通风与空调工程施工质验收规范》(GB50243—2002);(25)《工业金属管道工程施工规范》(GB50235—2010);(26)《现场设备、工业管道焊接工程施工规范》(GB50236—2011);(27)《城镇直埋供热管道工程技术规程》(CJJ/T81—2013 );(28)《建筑给水塑料管道工程技术规程》(CJJ/T98—2014);(29)《埋地塑料给水管道工程技术规程》(CJJ101—2016);(30)《风机、压缩机、泵安装工程施工及验收规范》(GB50275—2010);(31)《压力容器安全技术监察规程》。

供暖改造工程施工方案

供暖改造工程施工方案

一、工程概况1. 工程名称:XX小区供暖改造工程2. 施工单位:XX建筑工程有限公司3. 监理单位:XX工程监理有限公司4. 工程地点:XX市XX小区5. 工程规模:本次改造工程涉及XX小区共计XX栋楼,总建筑面积约为XX万平方米。

二、施工内容1. 供热管网改造:对小区内供热管网进行改造,包括主管道、支管道、楼栋立管等。

2. 换热站改造:对小区供热换热站进行改造,包括设备更新、管道更换、控制系统升级等。

3. 用户室内改造:对用户室内供热设施进行改造,包括暖气片更换、管道更换等。

三、施工组织设计1. 施工准备(1)施工人员:根据工程规模,组织专业施工队伍,包括施工员、技术人员、质检员等。

(2)施工材料:提前采购符合国家标准的供热管网材料、换热站设备、用户室内设施等。

(3)施工设备:配备必要的施工设备,如焊接设备、管道切割设备、检测设备等。

2. 施工进度安排(1)前期准备阶段:2周(2)供热管网改造阶段:4周(3)换热站改造阶段:3周(4)用户室内改造阶段:2周(5)竣工验收阶段:1周3. 施工方法(1)供热管网改造:采用分段施工,先进行主管道改造,再进行支管道和楼栋立管改造。

(2)换热站改造:先进行设备拆除,再进行设备安装、管道更换、控制系统升级等。

(3)用户室内改造:先进行暖气片拆除,再进行暖气片更换、管道更换等。

4. 施工安全管理(1)施工现场设立安全警示标志,加强施工人员安全教育。

(2)严格执行操作规程,确保施工安全。

(3)做好施工现场的消防、用电、防暑降温等工作。

四、质量保证措施1. 严格材料采购,确保材料质量符合国家标准。

2. 严格执行施工工艺,确保施工质量。

3. 加强施工过程检验,确保施工质量。

4. 做好施工记录,为竣工验收提供依据。

五、环境保护措施1. 施工现场设置围挡,防止扬尘污染。

2. 施工过程中,采取洒水、覆盖等措施,减少扬尘污染。

3. 施工结束后,及时清理施工现场,恢复原状。

供暖改造工程施工方案(3篇)

第1篇一、工程概况1. 工程名称:XX地区供暖改造工程2. 工程地点:XX地区3. 工程规模:XX平方米4. 工程内容:供暖管道改造、换热站升级、保温材料更换等5. 工程工期:XX个月6. 工程质量要求:达到国家相关标准,确保供暖效果二、编制依据1. 《城镇供热管道工程施工及验收规范》(GB50242-2002)2. 《建筑给水排水及采暖工程施工及验收规范》(GB50242-2002)3. 《城市供热管网工程施工及验收规范》(CJJ28—2004)4. 《建筑节能设计标准》(GB50189-2005)5. 《施工现场临时用电安全规程》(JGJ46-2005)三、施工部署1. 施工组织机构成立项目组,负责整个工程的施工组织、协调和管理工作。

项目组下设施工管理部、工程技术部、质量安全管理部、物资供应部、财务部等部门。

2. 施工进度计划根据工程实际情况,制定详细的施工进度计划,确保工程按期完成。

3. 施工质量保证措施严格执行国家相关标准和规范,确保工程质量。

四、施工方案1. 施工准备(1)施工现场:清理施工现场,确保施工环境安全、整洁。

(2)施工材料:按照工程需求,提前备齐施工材料,确保施工过程中材料供应充足。

(3)施工设备:检查施工设备,确保设备性能良好,满足施工需求。

2. 施工工艺(1)供暖管道改造:采用切割、焊接、安装等工艺,对原有供暖管道进行改造。

(2)换热站升级:对换热站进行设备更新、改造,提高供暖效果。

(3)保温材料更换:对供暖管道和换热站进行保温材料更换,提高保温效果。

3. 施工方法(1)供暖管道改造:采用切割、焊接、安装等工艺,对原有供暖管道进行改造。

(2)换热站升级:对换热站设备进行拆除、更换、安装,确保设备性能良好。

(3)保温材料更换:对供暖管道和换热站进行保温材料更换,提高保温效果。

4. 施工质量控制(1)严格按照国家相关标准和规范进行施工,确保工程质量。

(2)加强施工过程中的质量控制,及时发现并解决问题。

供暖工程施工组织设计

供暖工程施工组织设计一、项目概况供暖工程是指为了满足建筑物内部需要保持适宜温度而进行的加热系统安装和调试工程。

本文旨在提供一份供暖工程施工组织设计,确保施工顺利进行。

二、施工原则1. 安全第一:在施工过程中,严格遵守相关的安全操作规程,确保施工场所的安全;2. 资源节约:合理利用能源,减少能源浪费,提高供暖系统的效益;3. 环保可持续:选择环保的材料和设备,并采用可再生能源来实现供暖目的;4. 合理性和高效性:在施工过程中,保证施工进展顺利和高效。

三、工程组织设计1. 施工准备阶段1.1 编制施工计划:根据工程需求和合同要求,制定详细的施工计划,包括施工时间安排、人员配置和材料供应等;1.2 设立施工组织机构:成立施工领导小组,明确组织机构职责,确保施工管理的顺利进行;1.3 确定施工现场:依据工程需要,选择合适的施工场所,并进行现场踏勘,了解场地环境和施工条件;1.4 采购和储备材料:根据施工计划,及早采购所需材料,并储备足够数量,以确保施工顺利进行。

2. 施工实施阶段2.1 地基和管道铺设:根据设计图纸和施工规范,进行地基处理和管道敷设工作;2.2 设备安装:安装供暖设备,包括锅炉、暖气片、管道连接件等,并进行调试和检测;2.3 系统调试:对供暖系统进行逐个部分的调试,确保系统运行正常、安全可靠;2.4 室内装修:根据需要进行室内装修和管道隐蔽工作,保持施工整洁有序;2.5 安全监督:设立专职安全监督人员,加强施工场所的安全监督和管理;3. 施工收尾阶段3.1 清理整理:完成工程后,清理施工现场,恢复场地原状;3.2 质量验收:由专业部门进行供暖系统的质量验收,确保系统达到相关技术规范和标准;3.3 缺陷整改:如有发现施工过程中的缺陷和不符合要求的地方,及时整改;3.4 施工档案:整理施工档案,包括工程资料、技术文件等,归档保存。

四、施工安全措施1. 工人必须佩戴相关安全装备,如安全帽、安全鞋等;2. 施工现场必须设置明显的安全警示标志,以提醒工人注意安全;3. 对施工工具和设备进行定期检查和维护,确保其工作状态良好;4. 建立施工现场巡查制度,定期检查现场安全状况,并落实整改措施;5. 建立应急预案,指导工人应对突发事件,并定期进行应急演练。

投标地暖工程施工组织设计方案

投标地暖工程施工组织设计方案一、施工组织设计目标:1.确保地暖工程施工质量和工期,满足设计要求。

2.保障施工安全,预防事故发生。

3.合理安排施工人员和施工设备,提高施工效率。

4.合理控制施工成本,确保项目经济效益。

二、施工组织设计内容:1.确定施工组织机构:设立项目部,明确各职责与权限,并确定项目经理。

2.制定施工计划:根据施工图纸和设计要求,确定施工工艺流程和施工工期,并制定详细的施工进度计划。

3.组织施工人员:根据工程的规模和特点,确定施工人员数量和岗位职责,制定人员配备计划,确保施工人员素质过关。

4.组织施工设备和材料:根据施工计划和工程量,确定所需设备和材料,并及时配备到位。

5.安全措施:制定施工安全管理方案,包括安全技术措施、安全防护设施、安全教育培训等。

并建立安全监督制度,确保施工现场的安全。

6.质量控制:制定施工质量控制方案,包括质量检查、质量验收等。

严格执行施工图纸和技术规范,及时发现和处理质量问题。

7.成本控制:制定施工成本控制方案,包括合理安排施工进度,优化人员和设备配置,精细化材料管理等,确保在预算范围内控制成本。

8.施工现场管理:建立施工现场管理制度,包括现场文明施工、施工资料管理、设备维护保养等。

三、施工组织设计实施步骤:1.项目启动:组建项目部,确定项目经理,并召开启动会议,明确工作目标和任务。

2.制定施工计划:根据设计图纸和要求,制定施工工艺流程和计划,确定施工工期和进度节点。

3.人员资源组织:根据工程的规模和要求,确定施工人员的数量和岗位,制定人员配备计划,并进行招聘或调配。

4.设备和材料准备:根据施工计划和工程量,确定所需的设备和材料,并进行采购和配备。

5.安全措施和质量控制:制定施工安全和质量管理方案,包括施工安全措施、安全教育培训、质量检查等,并建立相应的管理制度。

6.成本控制和施工现场管理:制定成本控制和现场管理方案,包括施工进度控制、材料管理、设备维护保养等。

供热工程施工组织设计(3篇)

第1篇一、工程概况本供热工程旨在为某城区提供集中供热服务,满足居民冬季取暖需求。

工程主要包括供热管网建设、换热站建设、供热设施安装及调试等工作。

工程总投资约为XXX万元,建设周期为XXX个月。

二、施工组织设计编制依据1. 国家及地方相关法律法规、政策文件;2. 供热工程相关设计规范、标准;3. 招标文件、合同文本;4. 工程地质勘察报告、现场调查资料;5. 施工单位内部管理制度及规定。

三、施工组织设计原则1. 安全第一,预防为主;2. 科学组织,合理布局;3. 高效施工,确保质量;4. 严格控制成本,提高经济效益;5. 保护环境,文明施工。

四、施工组织设计内容1. 施工进度计划:根据工程特点,制定合理的施工进度计划,确保工程按期完成。

主要包括以下内容:- 施工总进度计划;- 单位工程进度计划;- 关键线路进度计划;- 施工高峰期安排。

2. 施工方案:针对不同工程部位,制定相应的施工方案,确保施工质量和安全。

主要包括以下内容:- 供热管网施工方案;- 换热站施工方案;- 供热设施安装方案;- 调试方案。

3. 施工资源配置:根据工程需求,合理配置人力、物力、财力等资源,确保施工顺利进行。

主要包括以下内容:- 人员配置:明确各施工阶段所需人员及职责;- 设备配置:列出所需设备型号、数量及使用时间;- 材料配置:明确所需材料品种、规格、数量及供应时间。

4. 施工安全管理:建立健全安全管理制度,确保施工安全。

主要包括以下内容:- 施工现场安全管理;- 施工人员安全教育培训;- 施工设备安全检查;- 施工安全监督。

5. 施工质量控制:严格执行工程质量标准,确保工程质量。

主要包括以下内容:- 施工过程质量控制;- 施工验收制度;- 施工质量问题处理。

6. 施工成本控制:合理控制施工成本,提高经济效益。

主要包括以下内容:- 施工成本预算;- 成本核算与分析;- 成本节约措施。

7. 施工环境保护:严格执行环保法规,保护施工现场及周边环境。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工组织设计目录四、已完工程及现场设施保护措施………………………四、投入的设备配置………………………………………五、施工人员配置………………………………………三、应急救援预案…………………………………………第六章施工总平面图布置一、二、一、2014年来部分施工业绩二、2014年来部分施工合同第一章总体概述第一节简介1、单位工程名称及内容泉州学校供暖改造工程,包括南校区、北校区综合办公楼、教学楼、学生公寓等室外、室内供热采暖安装工程。

2、工程基本概况3、工程范围:包括泉州学院泉州学校南校区和北校区两部分。

南校区包括室外主管道、栋学生宿舍楼、两栋教学办公楼的采暖安装工程。

北校区包括室外主管道、1#、2#学生宿舍楼、L两栋教学楼、两栋综合办公楼、艺术楼、餐厅、上课报告楼的采暖工程。

4、热源:来源于泉州市热力公司提供热水(65/50℃)。

5、主要技术要求:当室外管道管径≤DN150时,采用无缝钢管;当室外管道管径>DN150时,采用双面螺旋焊管。

所有室外控制阀门均采用焊接球阀。

室外保温采用预制聚氨酯保温管,尽量采用采用无补偿地下直埋方式敷设,无法地埋的,采用架空敷设。

各户取暖采用H700铸铁散热器,共计20858片。

室内热水管道均采用热镀锌钢管。

第二节、编制原则1、安全第一、质量第一的原则坚持“安全第一、质量第一”的原则,任何工程必须把安全、质量放在第一位,在安全措施落实到位、技术方案可靠、质量有保障、确保工程万无一失的前提下组织施工。

施工中强调标准化管理,针对实际情况进行最优方案选取。

2、科学配置、专业化管理原则现在的工业化施工,要想保证快速优质的完成施工任务,必须坚持“专业标准化管理、专业化施工”的原则,选派施工经验丰富的管理人员和技术人员。

使用专业化施工队伍,投入高效、先进的施工设备,施工技术,使之匹配合理,对工程项目的关键工序进行多方案技术比较,优化施工方案、强化质量管理、合理减少繁琐工序、缩短工期。

推广、使用新技术、新工艺、新方法、新材料,确保质量目标的实现。

3、环保施工、文明有序的原则目前泉州区正在创建卫生城市,对环保工作提出了非常高的要求,工程施工必须坚持“避免干扰、就近布置、方便使用、环保卫生”的原则,在规定的施工范围内合理布置临时设施;施工中有可靠的保护措施,及时清扫施工垃圾;全面贯彻执行ISO9001质量认证体系、ISO13001环境管理标准及GB/T28001-2001职业健康安全管理体系。

积极推行较先进项目管理模式,实行分工负责制,充分调动现场人员积极性,确保优质高效的完成工程施工任务。

4、提前准备、合理安排工期的原则坚持“科学管理、统筹安排、强度均衡、留有余地”的原则,合理安排进度,提前做好各项准备工作,网络控制,搞好工序衔接,实施进度监控,确保实现工期目标。

第三节、编制依据1、施工图2、主要规范、标准第四节项目的质量目标满足招标文件要求,质量合格。

第五节进度目标根据项目招标要求,该工程总工期30天。

第六节安全文明目标杜绝人身死亡和重大伤亡以上事故,轻伤率控制在规定的最低范围之内。

现场施工达到安全文明、环保要求,现场垃圾及时清理,部分家具在施工前使用塑料纸等覆盖,室内原有装饰、家具不得损坏。

第二章施工进度计划和进度保证措施第一节施工总进度计划根据项目总体计划安排,从工程开工到工程全部竣工,合同工期为30日历天。

即从2016年7月20日至2016年8月20日为本项目的全部工期,有些工序,条件具备,能提前的尽量提前完成。

第二节进度施工网络图(见本标书P 页,附表1)第三节各阶段进度保证措施(一)工期目标按照招标文件的规定,为了确保这一工期目标的实现,从本工程的设计特点、施工的工程量、本公司施工能力等方面分析,考虑到学校放假及开学时间,按照“宜早不宜晚”的原则考虑,当工程一旦中标,我们将在接到中标通知书后立即组织进场施工,保证30天完成招标文件及合同规定的全部施工项目。

(二)关键工序的进度控制点1、为确保工期目标的实现,做到均衡施工,制定各关键工序施工节点控制计划。

从总体布置上考虑,结合设计上平面位置布局情况划分作业段,各作业段流水施工,合理安排穿插施工。

在整个施工平面进度布置上,在整个施工平面进度布置上,对达到开工条件的分项工程实施能开工的即进行施工,能够提前,决不拖后,形成多路并进的工作局面。

2、施工准备阶段主要控制控制好并提前做好场地平整、旧有管道拆除、测量放线、施工临时用水、用电管线的引入和布设、临时道路修建、临时施工设施修建、机械设备进场及其他准备工作的时间。

5、施工阶段主要控制合理安排进度计划,配备足够的劳动力及材料、机具,划分四组施工人员分别完成各自分派的施工任务,确保按节点验收时间竣工。

(三)合理的施工方案充分熟悉本工程的设计图纸,对拟定的施工组织设计、施工方案及方法进行认真的分析比较,作到统筹组织、全面安排,确保总体目标计划,在施工过程中制定阶段性工期控制点,确保按期完工。

针对工程特点,采用分段流水施工方法,减少技术间歇,对主要项目集中力量、突出重点,制定严密的、紧凑的、合理的施工穿插,尽可能压缩工期,加快施工进度。

(四)精干的劳动力配备因该工程时间紧、现场条件复杂、任务重,为保证按时完成施工任务,拟调用我公司最精干的水暖安装力量,来完成该项任务,该项目部十几年承担着泉州市市大部分供暖安装、维修任务,技术力量雄厚,业务熟练,施工设备先进。

(五)做好各种物资的及时供应1、本工程地处泉州城区,交通较为便利,但工期短,时间紧迫,材料设备的准备时间短,有可能造成短期的供应不足。

为了保证本工程能够按照预定的目标保质保量的完成,承包项目部专设物资采购组,综合配置各种资源,尽早筹备各项材料、设备、工具,满足现场需要。

2、施工合同签订后,根据施工图纸到现场,必须认真对图纸进行校核,落实精确工程量,并尽快的将工程所用的各种主要的消耗性的物资,设备,各种周转材料,辅助材料等提出,编制成物资需求计划,进行筹备订货。

3、根据专业施工方案,并将施工中所需要的消耗性材料,周转材料,机械设备,工器具,劳动保护用品等提出,并编制成物资设备需求计划。

4、按照施工组织设计的要求,根据施工进度计划中各个阶段控制点的要求,编制劳动力进场计划、材料进场计划、机械设备进场计划、资金使用计划,以保证各种资源能够满足施工需要。

5、物资材料计划应有明确的材料数量、规格和进场时间,现场材料储备应有一定的库存量,采购材料时能够多一点,绝不能少了以免耽搁工期,以保证工程进度提前或节假日运输困难时工程对物资的需要,确保现场施工正常进行。

(六)加强施工机具的管理按照计划进场目前最先进的水暖施工机具,进场前对机械进行必要的维护、保养和试运转工作,保证所有机具进场后能够投入正常使用,避免在使用时出现设备故障,充分发挥其效能,确保施工正常进行。

(七)施工关系协调1、强化项目部内部管理人员效率与协调,增强与业主的联系,加强对施工人员的控制和与各供货厂商的协作,并明确各方及个人的职责分工,减少扯皮现象,争取将围绕本标段工程建设的各方面人员充分调动起来,共同完成工期总目标。

2、创造和保持施工现场各方面各专业之间良好的人际关系,使现场各方认清其间的相互依赖和相互制约的关系。

特别是加强同有关方面(交通疏导、材料运输、周围居民)的协调,增进与业主、监理、设计单位的联系和配合,及时解决问题。

3、加强施工安全及消防、文明施工、现场与环保、治安保卫工作以及政府各部门的联系,提供完善的管理和服务,减少由于外围保障不周或事故而对施工造成的干扰,从而创好造良好的施工环境和条件,使施工人员能够集中精力搞施工,施工过程能够不间断地快速进行。

4、坚持工程例会制度,项目经理部每星期召开一次工程协调会议,下达计划,检查落实工程实际进度完成情况,分析和预测可能影响进度的因素,制订预防措施。

对因资金、材料或外部条件干扰工程进度的因素,及时报请业主及工程监理,共同制订解决办法。

(七)特殊条件下的工期保证措施1、充分利用我们的雄厚资金、材料储备优势,对施工过程中出现资金暂不到位、材料短缺、调剂等问题时,提供相对方便。

2、当施工中有扰民现象时,作相应经济补偿,以保证工期。

3、做好雨季施工技术安全措施准备工作,保证雨季施工的正常进行。

4、如遇到因天气恶劣不能正常施工时,我公司将确保在天气好转时增加工作班次,增加人员全力组织流水施工,把以前耽误的工期弥补回来。

或转入室内提前进行不受天气影响的工序的施工。

对于加班的人员给予额外的工资补助。

第三章质量保证体系与措施第一节质量目标根据招标要求,本工程总体质量目标:合格;第二节各阶段施工方案(一)施工前准备工作1、熟悉图纸,勘察现场,了解设计意图,制定具体施工方案。

2、联系业主、监理单位,做好现场“三通一平”工作。

3、联系甲方拆除旧有设施、障碍物,清理现场。

4、提出材料采购计划,按照需要运到现场工地。

5、做好施工图纸编制预算,做好成本及材料进场计划。

6、组建项目部,配备精干力量,做好分工负责制,签订目标合同,保证各项任务的顺利完成。

(二)落实项目管理责任制1、建立有效的组织体系是施工计划能否正确实施的前提保证。

项目经理作为本工程项目指挥长,统一指挥土建、安装各公司及专业工种之间的施工、协调、调度工作。

并以各专业工种的负责人为骨干组建进度控制的组织系统,并确定进度控制工作制度,并及时对影响进度的因素分析、预测、反馈,以便提出改进措施和方案,建立一套贯彻、检查、调整的程序。

保证“人、财、物”三位一体,强化管理,确保管理工作全面到位。

2、项目经理做到对工程进度、质量、安全全面负责,从组织上保证总进度的实现。

3、组织协调管理,保证施工项目管理组织内部关系和外部关系协调的有效性,从而保证质量目标顺利实现。

(三)编制具体的施工方案1、完善施工图纸。

2、编制施工顺序及作业具体时间。

3、制定具体施工工艺和主要项目的施工方法,以保证施工质量和安全,收集生产施工的各经验性资料,针对本工程的特点和难点,编制切实可行的分项施工方案。

4、在工程开工前,分管技术的负责人分别组织参加施工的人员进行技术交底,应结合具体操作部位,关键部分和施工难点的质量要求,操作要求及注意事项进行交底。

技术交底采取“双层三级”制,即工程师同班组长和质检人员接受交底后要认真反复学习,班组长接受交底后要组织工人反复学习,班组长接受交底后要组织工人反复学习,认真贯彻执行。

5、初步将承包范围划分为四个项目小组,第一组为前期拆除、现场清理;第二组为土建及装饰施工小组;第三小组为北院采暖安装,第四小组为南院采暖安装。

为了以后各自不相互影响,现场准备两处水暖加工场地,分别位于各自施工区域,加工厂配备灭火器等消防设施。

(三)现场清理及旧有建筑物拆除和现场办公家具挪移1、安排专人施工组根据设计及施工组织要求,尽早进驻工地,先行拆除旧有建筑物和管道。
