松江佘山北大型居住社区经四路新建工程沟槽开挖及回填施工方案浙江天工建设集团有限公司2016年4月8日一、工程概况本工程经四路是佘山北社区内的一条南北向的城市支路,本次工程范围南起强业路(K0+417。

241),北至纬一路(K2+254.230),扣除将军路交叉口(K0+656.442-K0+704.497)、士龙路交叉口(K0+859。

471—K0+909。

478)、纬四路交叉口(K1+088。

354-K1+128。

354)、勋业路交叉口(K1+305。

457-K1+388.865)、业煌路交叉口(K1+983.021—K2+069.786),道路实施长度1528。

753m,规划红线宽度16m.根据路网规划,本段道路共与9条道路相交,分别为强业路、将军路、士龙路、纬四路、勋业路、士衡路、纬二路、业煌路、纬一路。

其中强业路、将军路、士龙路、纬四路、勋业路、业煌路交叉口已列入其它工程范围,其余路口均属于本工程设计范围。

土方开挖:1。

沟槽开挖前的准备工作:(1)。

根据设计图纸的设计要求进行测量放线,定出中心桩、槽边线。

(2)。

先查明开挖段的地下管线及其它地下构筑物情况,会同有关部门作出妥善处理,确保施工安全(3)。

沟槽开挖前应做好沟槽外四周的排水工作,保证场外地表水不流入沟槽。

(4)。

按工程监测要求,开挖前先布置各种类型的观测点,并测定初始资料.(5). 准备好所有的机械设备及场内外运输道路,以利土方开挖工作连续快速完成。

2. 沟槽开挖方法:排水工程采用明挖施工,管沟计算开挖深度在1.5—4米之间。

开挖自南往北逐渐降低,中间有南横河桥、北横河桥处开挖深度随着桥头台升而增加。

根据本工程地质勘察报告,由于地下水位较高.管道埋置较深,在开挖污水管沟槽没有放坡开挖的条件时,对开挖深度1。

5—2。

5米之间的管道埋深采用打普通钢板桩支护直槽开挖的方法进行施工;2。

5米以上的则根据开挖地质需要进行钢板桩加设横撑等支护结构形式. 3。

(完整版)沟槽回填施工方案

(完整版)沟槽回填施工方案

目录第一节工程概况 (1)第二节编制依据 (1)第三节资源配置计划 (1)一.劳动力计划 (1)二.机械设备计划 (2)第四节施工准备 (2)一.技术准备 (2)二.现场准备 (2)三.材料准备 (3)第五节施工方法 (3)一.施工顺序 (3)二.施工方法 (3)第六节质量控制措施 (5)一.质量控制措施 (5)二.注意事项 (6)三.安全文明施工 (7)第一节工程概况大田坡(龙水路 1号)、坡头上排水干线(龙水路 2号)截污沟根据设计施 工图划分为两支支线,其中大田坡排水干线左侧支线区段为0+000~0+600.7,右侧支线区段为 Z0+000~Z0+232,右侧支线汇入左侧支线内。

坡头上排水干线 左侧支线区段为 0+000~1+607.6,右侧支线区段为 Z0+000~Z0+270,右侧支线汇 入左侧支线内。

本工程施工包含雨水大沟及两侧的截污管,其中雨水排水沟截面尺寸有 4m ×3.0m 、3.5×3.0m 、2.0m ×1.8m 三种,混凝土强度为 C30P8,雨 水管支管管径为 DN800。

污水管材质为 HDPE 双臂波纹管,管径为 DN400。

排水 坡度主要为 0.3%、1%、1.5%、2%、。

第二节编制依据序号 名称图集1 2 3 4 5 6 7 8 9《室外给水设计规范》GB50014-2006 GB50268-2008 GB50194-2002 JTG D63-2007 GB50268-2008 06MS201 《给水排水管道工程施工及验收规范》 《建设工程施工现场供用电安全规范》 《公路与桥涵地基基础设计规范》 《给水排水管道工程施工及验收规范》 市政排水管道工程及附属设施 工程测量规范 GB50026 城市测量规范CJJ8大田坡排水干线工程设计施工图中国市政工程西北设 计研究院有限公司第三节资源配置计划一.劳动力计划根据确定的现场管理机构建立项目施工管理层,选择有施工经验的作业班 组进行该回填工程的专项施工。

污水沟槽回填专项方案

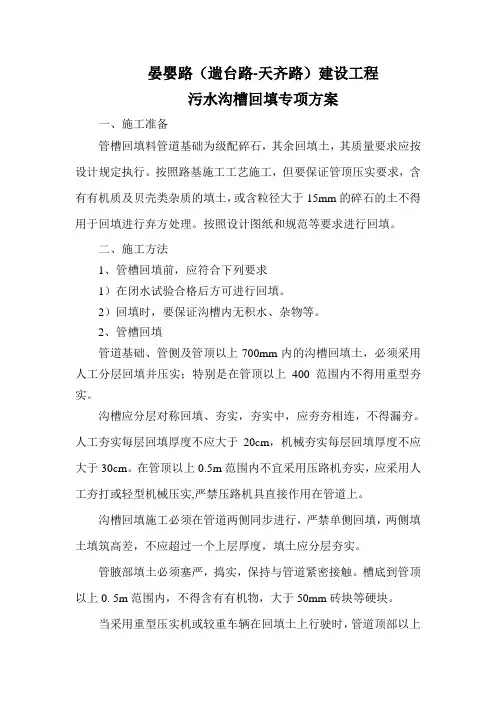

污水沟槽回填专项方案

晏婴路(遄台路-天齐路)建设工程污水沟槽回填专项方案一、施工准备管槽回填料管道基础为级配碎石,其余回填土,其质量要求应按设计规定执行。

按照路基施工工艺施工,但要保证管顶压实要求,含有有机质及贝壳类杂质的填土,或含粒径大于15mm的碎石的土不得用于回填进行弃方处理。

按照设计图纸和规范等要求进行回填。

二、施工方法1、管槽回填前,应符合下列要求1)在闭水试验合格后方可进行回填。

2)回填时,要保证沟槽内无积水、杂物等。

2、管槽回填管道基础、管侧及管顶以上700mm内的沟槽回填土,必须采用人工分层回填并压实;特别是在管顶以上400范围内不得用重型夯实。

沟槽应分层对称回填、夯实,夯实中,应夯夯相连,不得漏夯。

人工夯实每层回填厚度不应大于20cm,机械夯实每层回填厚度不应大于30cm。

在管顶以上0.5m范围内不宜采用压路机夯实,应采用人工夯打或轻型机械压实,严禁压路机具直接作用在管道上。

沟槽回填施工必须在管道两侧同步进行,严禁单侧回填,两侧填土填筑高差,不应超过一个上层厚度,填土应分层夯实。

管腋部填土必须塞严,捣实,保持与管道紧密接触。

槽底到管顶以上0. 5m范围内,不得含有有机物,大于50mm砖块等硬块。

当采用重型压实机或较重车辆在回填土上行驶时,管道顶部以上应有一定厚度的压实回填土,其最小厚度应按压实机械的规格和管道设计载力,通过计算确定。

3、沟槽回填时,应符合下列规定:管道两侧和管顶以上0. 5m范围内的回填材料,应由沟槽两侧对称运入槽内,不得直接扔在管道上,回填其他部位时,应均匀运入槽内,不得集中推入。

4、沟槽回填土或其他材料的压实,应符合下列规定:回填压实应逐层进行,且不得损伤管道。

管道两侧和管顶以上0. 5范围内,应采用轻夯压实,管道两侧压实面的高差不应超过0. 3m. 同一沟槽中有双排管道但基础底面位于同一高程时,管道之间的回填压实与管道与槽壁之间的回填压实对称进行。

同一沟槽中有双排管道但基础底面位于不同高程时,应先回填基础较底的沟槽,当回填至较高基础底面高程后,再按上条款规定回填。

污水管道沟槽回填施工方案

污水管道沟槽回填施工方案

污水管道沟槽回填施工方案1. 引言污水管道的回填施工是建设污水处理系统中非常重要的一环。

回填施工旨在对沟槽进行填方处理,使其具备足够的稳定性和承载能力,以确保污水管道的安全性和稳定性。

本文档旨在提供一套完整且可行的污水管道沟槽回填施工方案,并详细介绍回填施工的过程和要求。

2. 施工原理在进行污水管道沟槽回填施工时,应遵循以下基本原理: - 管道回填施工的目的是确保管道在使用过程中具有足够的稳定性和承载能力,能够承受外部荷载和保持合适的坡度,从而保证污水流畅排放。

- 回填材料应具备良好的密实性和稳定性,以确保填方后的沟槽能够承受外力和水压的作用,防止沟槽坍塌和管道损坏。

- 回填施工应按照层均压原则进行,每层填方后都需要进行充分的碾压和压实,确保填方料层与管道紧密结合、无空隙。

3. 施工步骤污水管道沟槽回填施工的步骤如下:步骤1:清理沟槽在进行回填施工之前,首先需要将沟槽内的杂物、泥土等清理干净,确保沟槽内表面洁净、无积水。

步骤2:填充底层将合适的填方料均匀铺设于沟槽底部,填方料的选择应根据工程要求和地质条件确定。

填充的厚度应视情况而定,一般要求填方料厚度不小于管道直径的1/3。

步骤3:碾压和压实使用合适的碾压机械对填充的底层进行充分的碾压和压实,确保填方料与沟槽底部紧密结合,无空隙存在。

碾压的次数和压实程度应根据填方料的性质和工程要求确定,一般要求至少进行3次碾压。

步骤4:填充中间层在底层填充完毕后,继续将填方料均匀铺设于沟槽中间层,填充的厚度应视情况而定,一般要求填方料厚度不小于管道直径的1/4。

步骤5:碾压和压实使用碾压机械对填充的中间层进行充分的碾压和压实,确保填方料与底层和管道外壁紧密结合,防止空隙和松散。

步骤6:填充顶层在中间层填充完毕后,继续将填方料均匀铺设于沟槽顶部,填充的厚度应视情况而定,一般要求填方料厚度不小于管道直径的1/5。

步骤7:碾压和压实使用碾压机械对填充的顶层进行充分的碾压和压实,确保填方料与中间层、顶部和管道外壁紧密结合,防止空隙和松散。

污水管道施工方案

污水管道施工方案

污水管道施工方案(一)污水管道施工方案1、污水管道施工工艺流程沟槽挖土→管道基础施工→管道坞膀→沟槽回填2、沟槽开挖污水管的埋深较浅,管道埋深一般在1.5米~2。

5米左右。

该地区土质情况:上层为素填土,以粘性土为主,局部为粉土,土质松散。

据此,污水管的沟槽采用放坡开挖,明排水施工.边坡1:1.沟槽用人工开挖,人工修坡,开挖时,应在设计槽底高程以上保留一定余量,避免超挖, 槽底以上20cm必须用人工修整底面,槽底的松散土、淤泥、等要及时清除,并保持沟槽干燥,两侧不进行边坡支护,修整好底面,立即进行基础施工。

槽边堆土高度不宜高于1。

5m(堆土边坡内侧按照1:1。

5控制)。

管道沟槽开挖的深度一般在2米左右对于局部深度在3。

0~4。

5m,需先进行开挖,将表层1。

5m的粘土挖除,上口宽度为15m左右,边坡为1:1.5,下层土基本上为粉细砂,然后在底面进行井点布置,根据管径大小,两排井点的布置宽度,一般在5。

5~6.5m,井点管距坑壁不小于1m,间距为0。

8~1.6m,滤管要埋在比槽底低0。

9~1。

2m处.井点降水2~3天后,进行沟槽开挖,边开挖边进行沟槽支护,支护采用组合钢撑板,其尺寸为厚6~6.4cm、宽16~20cm,长3~4m,横向放置,竖撑采用20×20cm木方,中间采用Φ63。

5×6mm钢管作为撑柱。

3。

4、管道基础施工硬聚氯乙稀UPVC加筋管管道基础按照《硬聚氯乙稀UPVC加筋管室外排水管道工程设计通用图》,管道基础采用碎石或砾石砂,碎石粒径为25~38mm,砾石砂的粒径为≤60mm.钢筋混凝土管道基础采用混凝土基础.在沟槽开挖完毕后,在槽口上方每隔20m或30m设置一个龙门板,基础施工前,必须及时复核高程样板标高,以控制挖土、垫层和基础面标高。

龙门板必须稳定牢固,有一定刚度且不易变形,其顶部保持水平,用全站仪将中心位置测设在龙门板上并钉上中心钉,安装时在中心钉上系上锤球,确定中心位置,以中心线为准放出基础或垫层边线,。

沟槽回填施工方案

沟槽回填施工方案

沟槽回填施工方案工程概况本工程位于某市区,总建筑面积为平方米,主要包括一栋5层高的商业综合楼和一个地下车库。

商业综合楼包括商铺、餐厅、办公室等,地下车库包括停车位、消防设施等。

工程周期为12个月。

编制依据本工程的编制依据主要包括《建设工程施工组织设计规范》、《建设工程安全生产管理条例》、《建筑施工企业资质管理规定》等相关法律法规和规范。

资源配置计划劳动力计划本工程需要招募200名工人,包括钢筋工、砌筑工、木工、油漆工等。

其中,具有高级技师以上职称的工人不少于10人。

机械设备计划本工程需要配备各类机械设备,包括起重机、挖掘机、混凝土搅拌车等。

具体数量和型号根据实际情况确定。

施工准备技术准备为确保工程施工质量,本工程将采用先进的施工技术和工艺,如BIM技术、智能化施工等。

同时,为保证安全施工,还将配备专业的技术人员和安全监管人员。

现场准备为保证施工现场的安全和有序,本工程将在现场设置安全警示标志和安全防护设施,确保工人和周围居民的生命财产安全。

同时,还将配备专业的现场管理人员,确保施工进度和质量。

三.材料准备在进行施工前,需要准备好以下材料:1.水泥、砂、石子等建筑材料;2.钢筋、钢板等金属材料;3.油漆、涂料等装饰材料;4.电线、开关等电气材料;5.管道、阀门等管道材料。

第五节施工方法一.施工顺序1.准备施工场地,搭建脚手架;2.进行地基处理,如挖掘基坑、浇筑混凝土等;3.进行主体结构施工,包括梁、柱、墙等;4.进行装饰装修施工,包括地面、墙面、天花板等;5.进行电气、管道等设施安装;6.进行清洁、验收等工作。

二.施工方法1.地基处理:根据地质条件进行不同的处理,如挖掘基坑、加固地基等;2.主体结构施工:根据设计图纸进行梁、柱、墙等的施工;3.装饰装修施工:根据设计图纸进行地面、墙面、天花板等的装修;4.设施安装:根据设计图纸进行电气、管道等设施的安装。

第六节质量控制措施一.质量控制措施1.施工前进行材料检查,确保材料符合要求;2.施工过程中进行质量检查,及时发现并处理问题;3.施工结束后进行验收,确保工程质量符合要求。

雨污水合槽沟槽回填施工专项方案

雨污水合槽沟槽回填施工专项方案

沟槽回填专项施工方案一、编制说明1、编制原则:遵守合同签订的施工期限,保质保量按期完成施工任务,可根据施工情况,分期分批进行安排。

科学而合理地安排施工程序,在保证质量的基础上,尽可能缩短工期,加快施工进度,降低工程成本。

采用先进的施工方法和施工技术,不断提高施工机械化,减轻劳动强度,提高劳动生产率。

应用科学的计划方法确定最合理的施工组织方法。

根据工程特点和工期要求,因地置宜地采用快速施工、平行作业。

落实季节性施工的措施,确保连续施工,全面平衡人工、材料用量,力求实现均衡施工。

充分利用已有设施,尽量减少临时工程,降低工程成本,提高经济效益。

妥善安排施工现场,确保施工安全,实现文明施工。

2、编制依据:(1)、《顺于路西延(立汤路-京承高速公路)排水工程施工图》(2)、施工规范及标准:《给水排水管道工程施工及验收规范》GB 50268-2008(3)、市政工程有关排水、管渠等施工规范,施工工艺及操作规程和质量检验评定标准;(4)、我公司管理水平、机械设备、人力、施工技术力量和工程组织水平。

二、工程概况1、工程概况本工程位于昌平区,昌平新城东南方。

本项目设计起点桩号为K4+600。

本方案主要包括雨污水管网沟槽土方开挖等内容。

2、工程特点我单位施工范围为K4+600-K5+500,全长900米。

包含雨水检查井24座,污水检查井23座。

本工程施工单位较多,施工现场施工临时道路复杂,且部分临时道路现不能拆除。

由于两家施工单位共用施工工作道路造成部分工作面场地狭窄。

工程就是拆迁一部分,施工一部分原则。

由于管道中心间距为2米,故采用雨污水合槽开挖、回填施工。

3、施工的场地准备即将施工的沟槽基坑工程,基坑周边施工单位较多,场地道路状况复杂,并且必须保证道路能通行重型载重汽车。

三、沟槽回填沟槽回填施工步骤:槽底平整→管道砂基础C1回填(压实度要求>0.9)→管线铺设→管道回填砂C2(雨水150°砂石基础;污水为360°砂石基础压实度要求0.9-0.93)→分层土方回填1、排水管符合下列规定后应及时回填a、污水管闭水试验合格。

污水管道工程(沟槽深度大于5m)沟槽开挖与支护专项施工方案

污水管道工程(沟槽深度大于5m)沟槽开挖与支护专项施工方案

污水管道工程沟槽深度大于5m沟槽开挖与支护专项施工方案一、工程概况本工程污水管道埋深大多在4.5~8.0m范围内,管径有DN400、DN600、DN800、DN1000、DN1500、DN1650、DN1800等,其中DN400管径采用硬聚氯乙烯UPVC加筋管,管径DN600~DN1200的采用玻璃钢夹砂管,其余管径的采用企口式钢筋混凝土管。

沟槽开挖深度大部分要大于5m。

拟建道路沿线主要为果园、村庄,河网交错、河塘密布。

这些段落地面高程在3.5~4.5m之间,地势平坦,稍有起伏。

该段的地质情况自上而下为:①层为0.2~5.4m(一般土层厚度)粘性土;②1层为0.3~3.0m软塑状的粉质粘土夹粘质粉土,土质较好;②3-1层为1.2~5.1m稍密状态的砂质粉土;②3-2层为5.3~11.8m 中密状态的灰色粉砂。

二、施工准备由于路线较长,工期较紧,需要做好充足的施工准备。

2.1、施工队伍进场后,必须先进行场地的整理,及时进行测量放样,准确放出管道布置的轴线和沟槽开挖的边线。

2.2、机械设备与材料抓紧落实进场,所需的材料设备必须准备齐全,要满足规范设计要求。

2.3、落实管道供应厂家,进行认真考查和认可,选定供应厂商,在保证质量的前提下,要求其具备足够的日生产能力,保证供应,满足施工进度要求。

2.4、管道施工前进行认真的技术质量安全交底,分工明确,责任到人。

三、施工安排及方法总说明对于埋深很深的污水管道的施工,采用上部放坡开挖、下部钢板桩支护两次成槽的挖土方法,先考虑将表土(粘性土)挖除一层(2.0m 左右),有效降低沟槽深度,然后进行井点降水,打设钢板桩,再开挖沟槽,采用2~3道顶撑支护,铺设管道。

四、施工方案4.1、污水管道施工工艺流程测量放线→第一次土方开挖→布置井点降水→打设钢板桩→沟槽开挖及支护→管道基础施工→铺设管道→污水井施工→磅水(闭水)试验→管道坞膀→沟槽回填4.2、测量放线根据设计施工图,测设管道中心线和污水井中心位置,设立中心桩。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

污水工程沟槽回填施工方案
1.1管道沟槽回填
管道和检查井施工完成并且经监理验收合格后进行回填施工。

回填材料根据设计图纸要求可采用合格开挖料,其粒径及级配应满足规范和设计要求。

回填在检查井混凝土或砌体的砂浆达到设计规定强度要求后进行。

采用挖机下料,人工平整,小型压实机具压实。

回填施工前,对每种回填料做回填击实试验,以确定每层回填虚铺厚度、回填料最优含水量范围、击实机具、击实遍数等施工参数以指导回填施工。

根据设计图纸及规范要求,本污水工程双壁波纹管管道回填材料种类及压实度要求见下图:
柔性管道沟槽回填部位与压实度示意图
沟槽回填分层进行,回填料虚铺厚度严格按回填施工前击实试验确定的施工参数执行。

分段回填时,接槎处修整成台阶,错槎搭接。

沟槽回填顺序,按沟槽排水方向由高向低分层进行。

管顶以上500mm范围内,不得回填大于100mm的石块、砖块等杂物。

回填时,槽内应无水,不得回填淤泥、腐植土及有机质。

回填土压实每层虚铺厚度见下表:
回填土压实每层虚铺厚度表
压实工具虚铺厚度(mm)
蛙式夯、电力夯150-200
确定
1.2检查井回填
设计及规划路面之外检查井的回填方法为:回填材料为12%的灰土,回填范围为井周围50cm,回填至井顶。

沥青路面内及设计范围外位于规划路面内的检查井,井周管顶500mm起至路床应采用水泥石灰稳定土(4:12:84)分层回填,每层厚度不大于200mm,回填宽度不小于500mm,井周回填与土路床回填相接处应做台阶或放坡处理;回填水泥石灰土压实度应符合《给排水管道工程施工及验收规范》(GB 50268-2008)的要求,水泥石灰稳定土的7天抗压强度指标不小于0.4Mpa。
