壁布工程施工方法

壁布工程
1、基层处理工艺
裱糊壁布的基层,要求坚实牢固,表面平整光洁,不疏松起皮、不掉粉、无砂粒、孔洞、麻点和飞刺,否则壁布就难以贴完整。

此外,墙面应基本干燥,不潮湿发霉,含水率低于5%。

经防潮处理后的墙面,可减少壁布发霉现象和受潮起泡脱落现象。

所以说基层处理质量的好坏,直接关系到裱糊质量。

1)、底灰腻子
底灰腻子用作修补填平基层表面的麻点、凹坑、接缝、钉孔等部位。

调配腻子的配比如下(重量比):
(1)乳胶腻子:
白乳胶(聚醋酸乙烯乳液):滑石粉:甲基纤维素(2%溶液)=1:10:2.5。

白乳胶:石膏粉:甲基纤维素(2%溶液)=1:6:0.6。

(2)油性腻子:
石膏粉:熟桐油:清漆(酚醛)=10:1:2。

老粉(富粉):熟酮油:松节油=10:2:1。

2)、抹灰基层处理
裱糊的基层是混凝土面、抹灰面(如水泥砂浆、水泥混合浆、石灰砂浆等),要满刮腻子一遍并磨砂纸。

但有的混凝土面、抹灰面有气孔、麻点、凸凹不平时,为了保证质量,应增加满刮腻子和磨砂纸遍数。

刮腻子时,将混凝土或抹灰面清扫干净,使用胶皮刮板满刮一遍。

刮时要有规律,要一板排一板,两板中间顺一板。

既要刮严,又不得有明显接茬和凸痕。

做到凸处薄刮,凹处厚刮,大面积找平。

待腻子干固后,打磨砂纸并扫净。

需要增加满刮腻子遍数的基层表面,应先将表面裂缝及凹面部分刮平,然后打磨砂纸、扫净,再满刮一遍后打磨砂纸:处理好的底层应该平整光滑、阴阳角线通畅、顺直,无裂痕、崩角,无砂眼麻点。

特别是阴阳角、窗台下、暖气包、管道后与踢脚板连接处的处理,都要认真检查修整。

3)、涂刷防潮底漆和底胶
为了防止壁布受潮脱胶,一般对要裱糊塑料壁布的墙面,涂刷防潮底漆。

防
潮底漆用酚醛清漆与汽油或松节油来调配,其配合比为:清漆:汽油=1:3。

该底漆可涂刷也可喷刷,漆液不宜厚,且要均匀一致。

涂刷底胶是为了增加粘结力,防止处理好的基层受潮弄污。

底胶一般用107胶配少许乳胶加水调成,其配比为107胶:水:乳胶=10:10:1。

底胶可涂刷也可喷刷。

在涂刷防潮底漆和底胶时,室内应无灰尘,且防止灰尘和杂物混入该底漆或底胶中。

底胶一般是一遍成活,但不能漏刷、漏喷。

2、壁布的裱糊方法
1)、弹线
墙面弹水平线及垂直线,其目的是使壁布粘贴后的花纹、图案、线条纵横连贯,故有必要在底油底胶干燥后弹划出水平、垂直线,作为操作时的依据。

遇到门窗等大洞口时,一般以立边分划为宜,便于摺角贴立边。

(1)按壁布的标准宽大找规矩,每个墙面的第一条纸都要弹线找直,作为裱糊时的准线。

而将调整用的裁切边安排在墙的阴角处。

(2)在第一条壁布位置的墙顶处敲进一枚墙钉,将有粉锤线系上,铅锤下吊到踢脚上缘处,锤线静止不动后,一只手握紧锤头,按垂线的位置用铅笔在墙面划一条短线,再松开铅锤头查看锤线是否与铅笔短线重合。

如时重合,就用一只手将锤线按在铅笔短线上,另一只手把锤线往外拉,放手后使其弹回,便可得到墙面的基准垂线。

弹出的基准垂线越细越好。

每个墙面和第一条垂线,应该定在距墙角距离小于壁布幅宽50~80mm处。

2)、测量与裁剪
量出墙顶到墙脚的高度,两端各留出50mm以备修剪,然后剪出第一段壁布。

有图案的材料,特别是主题图形较大的,应有尽有将图形自墙的上部开始对花。

而需根据弹线找规矩的实际尺寸统筹规划裁纸,并编上号,以便按顺序粘贴。

裁纸下刀前还要复核尺寸有无出入,尺寸压紧壁布后不得再移动,刀刃紧贴尺边,一气呵成。

中间不得停顿或变换持刀角度。

3)、润布
壁布遇水或胶水,开始自由膨胀,约5~10min胀足,干后会自动收缩。

自由胀缩的壁布,其幅宽方向的膨胀为0.5~1.2%,收缩率0.2~0.8%。

准备上墙的壁布,要先刷清水一遍,再均匀刷粘结剂一遍,使壁布充分吸湿伸张后再上墙。

润布的方法可刷水,也可刷粘结剂一遍,使壁布充分吸湿伸张后再上墙,润纸的方法可刷水,也可将壁布浸入水中浸泡3~5min后,把多余的水抖掉,再静置约15min,然后再刷胶裱糊。

这样布能充分胀开,粘贴到基层表面上后,壁布随着水分的蒸发而收缩、绷紧。

如果在干布上刷胶后立即上墙裱糊,由于布虽被胶固定,但会继续吸湿膨胀,这样粘贴上的壁布就会出现大量气泡、皱折、不能成活。

4)、刷胶
布基背面和墙面都应涂刷粘结剂,刷胶应厚薄均匀。

粘结剂调制后,并通过400孔/cm2筛子过滤,除去胶中的疙瘩和杂物,调制出的胶液应在当日用完。

刷胶时,基层表面刷胶的宽度要壁布宽约3cm。

涂刷要均匀、不裹边、不起堆,以防溢出,弄脏壁布。

但也不能刷得过少,甚至刷不到位,以防壁布粘结不牢。

一般抹灰墙面用胶量为0.15kg/m2左右,纸面为0.12kg/m2左右。

壁布背面刷胶后,应是胶面与胶面反复对叠,以避免胶干得太快,也便于上墙,并使裱糊的墙面整洁平整。

5)、裱糊
(1)裱贴壁布时,首先要垂直,后对花纹拼缝,再用刮板用力抹压平整。

原则是先垂直后水平面,先细部后大面。

贴垂直面时先上后下,贴水平面时先高后低。

(2)裱贴时剪刀和长刷可放在围裙袋中或手边。

先将上过胶的壁布下半截向上折半,握住顶端的两角,在四脚梯或凳上站稳后,展开上半截,凑近墙壁,使边缘靠着垂线成一直线,轻轻压平,由中间向外用刷子将上半截敷平,在壁布顶端作出记号,然后用剪刀修齐或用纸刀将多余之壁布割去。

再按上法同样处理下半截,修齐踢脚板与墙壁间的角落。

用海绵擦掉沾在踢脚板上的胶糊。

壁布基本贴平后,再用胶皮刮板或有机玻璃片由上而下、由中间向两边抹刮,使壁布平整贴实。

(3)一般无花纹的壁布,纸幅间可拼缝重叠20mm,并用直钢尺在接缝上从上而下用锋利的壁布刀,在壁布重叠部分的中间切断。

在切割时用力要适中,以能将两层墙纸切断为准,而且用力要均匀,要避免重割。

有花纹壁布,则采取两幅壁布花纹重叠,对好花,用钢尺在重叠处拍实,从壁布搭口中间自上而下切割,除去切下的余纸后。

用橡胶刮板刮平。

切纸拼缝应在壁布裱糊后等半小时后
进行。

(4)裱贴壁布时,注意在阳角处千万不可拼缝,壁布绕过墙角的宽度可不超过12mm,否则便会形成一个不雅观的摺痕。

阴角壁布搭缝时,应先裱糊压在里面的转角壁布,再粘贴非转角的正常壁布。

搭接面应根据阴角垂直度而定,搭接宽度一般不小于2~3mm。

并且要保持垂直无毛边。

(5)裱糊前应尽可能卸下墙上的物件,在卸下墙上电灯等开关时,首先要切断电源,用火柴棒或细木棒插入螺丝孔内,以便在裱糊时识别,以及在裱糊后切割留位。

不易拆下来的配件,只能在壁布上剪个口再裱上去。

操作时将壁布轻轻糊于电灯开关上面,并找到中心点,从中心开始切割十字,一直切到墙体边。

然后用手按出开关体的轮廓位置,慢慢拉起多余的壁布,剪去不需的部分,再用橡胶刮子刮平,并擦去刮出的胶液。

(6)壁布粘贴后,若发现空鼓、气泡时,可用针刺进放气,再用注射针挤进粘结剂。

也可用壁布刀切开泡面,加涂粘结剂后,用刮压平密实。

并把纸面上的污点、胶迹清洁干净。

(7)保护好贴完壁布的墙壁、顶棚吊顶面,是非常重要的。

在交叉流水施工作业中,人为的破损、污染,施工期间与完工后的空气温度与湿度变化较大等因素,都会严重影响墙纸的质量。

故完工后,应尽量封闭通行或设保护覆盖物。

6)、质量要求
裱贴完的墙面、顶面,其花纹、图案应整齐对称。

纸面不能有污点、空鼓、气泡、张口、死折,斜视时地胶迹、起光。

对缝不允许有偏差、不离缝、不搭缝,距离墙面1.5m处看不出搭缝,且阴阳角应转角垂直、棱角分明、色泽均匀、富于立体感。

平面平整无波纹起伏。

合集下载

墙布专项施工方案

墙布专项施工方案

一、工程概况本工程墙布施工,主要包括客厅、卧室、餐厅等区域的墙面装饰。

墙布作为一种新型的装饰材料,具有美观、环保、施工简便等优点,适用于各种风格的室内装饰。

为确保施工质量,特制定本施工方案。

二、施工准备1. 材料准备:墙布、胶水、剪刀、滚筒、刮板、软木块、焊条、冷焊液、专用焊线、海绵布等。

2. 工具准备:弹线器、水平尺、直尺、墨斗、卷尺、切割机等。

3. 人员准备:墙布施工队伍,包括施工负责人、施工员、技术员等。

三、施工工艺1. 基层处理:施工前,对墙面进行清理,去除浮尘、油污、裂缝等,确保墙面平整、干净。

2. 弹线定位:使用弹线器在墙壁上放出垂直线,确保墙布安装的垂直度。

3. 墙布放置:将安装的墙布放置施工现场24小时以上,让墙布温度与施工现场保持一致。

4. 涂胶安装:采用专用墙布胶水,先将胶水用滚筒在墙面滚涂,再用专用刮板将胶水涂均匀。

5. 铺设墙布:将第一块墙布按之前弹好的垂直线横向铺设,一边铺设一边用软木块推压粘贴平整,挤出空气。

6. 拼接墙布:将第二块墙布拼接第一块墙布,两件墙布之间接缝应紧贴平整无缝隙。

7. 接缝处理:无缝拼接、冷焊、热焊接。

8. 清理多余胶水:施工安装完成后,用潮湿而洁净的海绵布清理墙布表面多余的胶水。

四、施工注意事项1. 施工过程中,确保墙面干燥、平整,避免因墙体潮湿、不平整导致墙布脱落。

2. 墙布粘贴时,注意控制胶水量,避免过多胶水流入墙缝。

3. 拼接墙布时,确保接缝处平整、无缝隙,避免影响美观。

4. 施工过程中,注意安全,防止高空坠落、电击等事故发生。

5. 施工完成后,对墙布进行检查,确保无破损、脱落等问题。

五、施工进度安排根据工程实际情况,制定详细的施工进度安排,确保施工进度与工程进度相匹配。

六、质量保证措施1. 施工队伍必须具备相应的资质和经验,确保施工质量。

2. 严格按照施工工艺进行施工,确保施工质量。

3. 定期对施工过程进行监督检查,发现问题及时整改。

4. 施工完成后,进行质量验收,确保工程质量达到设计要求。

壁布施工程序(3篇)

壁布施工程序(3篇)

第1篇一、准备工作1. 材料准备:根据施工面积和设计要求,准备所需壁布、胶水、刷子、刮板、壁纸刀等施工工具和材料。

2. 施工现场准备:清理施工现场,确保无杂物、无障碍物,施工区域安全、整洁。

二、基层处理1. 墙面清理:将墙面清扫干净,去除墙皮表面的灰尘、油污、松动部分。

2. 墙面找平:根据实际情况,使用腻子将墙面裂缝、坑洼不平处找平,确保墙面平整。

3. 墙面打磨:将腻子刮平后,进行打磨,使墙面光滑、平整。

4. 涂刷底胶:为防止壁布受潮脱落,可在墙面涂刷一层底胶,如107胶。

三、粘贴壁布1. 测量定位:根据设计要求,测量墙面尺寸,确定壁布的粘贴位置。

2. 切割壁布:根据测量结果,使用壁纸刀将壁布裁剪成所需尺寸。

3. 涂刷胶水:在墙面上均匀涂刷胶水,注意胶水不要涂得太厚。

4. 贴壁布:将裁剪好的壁布贴在墙面上,确保壁布平整、无皱褶。

5. 调整壁布:用刮板将壁布刮平,从中间向四周刮,使壁布粘贴牢固。

6. 处理阴角:在阴角处进行搭接剪裁,使壁布在阴角处整齐。

四、收尾工作1. 清理施工现场:粘贴壁布过程中产生的垃圾、胶水等要及时清理。

2. 检查壁布:粘贴完成后,全面检查壁布,确保无气泡、皱褶、翘边等现象。

3. 调整修复:如发现壁布有气泡、翘边等问题,可用刮板调整修复。

4. 收尾处理:清理施工现场,确保施工区域整洁、无污染。

五、注意事项1. 施工前,确保墙面平整、无松动、无油污。

2. 涂刷胶水时,注意胶水均匀,不要涂得太厚。

3. 贴壁布时,确保壁布平整、无皱褶,粘贴牢固。

4. 处理阴角时,注意搭接剪裁,使壁布在阴角处整齐。

5. 施工过程中,注意保护施工现场,防止污染。

6. 施工完成后,全面检查壁布,确保无质量问题。

通过以上壁布施工程序,可以使施工过程有序、高效,确保施工质量。

第2篇壁布作为一种新型的墙面装饰材料,因其环保、美观、易于施工等特点,受到了越来越多消费者的喜爱。

以下是一篇关于壁布施工程序的详细介绍,希望对您有所帮助。

壁布裱糊工程施工工艺

壁布裱糊工程施工工艺

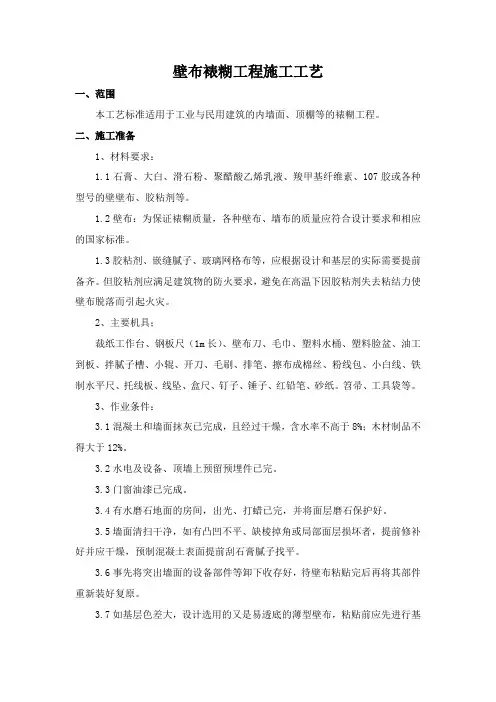

壁布裱糊工程施工工艺一、范围本工艺标准适用于工业与民用建筑的内墙面、顶棚等的裱糊工程。

二、施工准备1、材料要求:1.1石膏、大白、滑石粉、聚醋酸乙烯乳液、羧甲基纤维素、107胶或各种型号的壁壁布、胶粘剂等。

1.2壁布:为保证裱糊质量,各种壁布、墙布的质量应符合设计要求和相应的国家标准。

1.3胶粘剂、嵌缝腻子、玻璃网格布等,应根据设计和基层的实际需要提前备齐。

但胶粘剂应满足建筑物的防火要求,避免在高温下因胶粘剂失去粘结力使壁布脱落而引起火灾。

2、主要机具;裁纸工作台、钢板尺(1m长)、壁布刀、毛巾、塑料水桶、塑料脸盆、油工到板、拌腻子槽、小辊、开刀、毛刷、排笔、擦布成棉丝、粉线包、小白线、铁制水平尺、托线板、线坠、盒尺、钉子、锤子、红铅笔、砂纸。

笤帚、工具袋等。

3、作业条件:3.1混凝土和墙面抹灰已完成,且经过干燥,含水率不高于8%;木材制品不得大于12%。

3.2水电及设备、顶墙上预留预埋件已完。

3.3门窗油漆已完成。

3.4有水磨石地面的房间,出光、打蜡已完,并将面层磨石保护好。

3.5墙面清扫干净,如有凸凹不平、缺棱掉角或局部面层损坏者,提前修补好并应干燥,预制混凝土表面提前刮石膏腻子找平。

3.6事先将突出墙面的设备部件等卸下收存好,待壁布粘贴完后再将其部件重新装好复原。

3.7如基层色差大,设计选用的又是易透底的薄型壁布,粘贴前应先进行基层处理,使其颜色一致。

3.8对湿度较大的房间和经常潮湿的墙体表面,如需做裱糊时,应采用有防水性能的壁布和胶粘剂等材料。

3.9如房间较高应提前准备好脚手架,房间不高,应提前钉设木凳。

3.10对施工人员进行技术交底时,应强调技术措施和质量要求。

大面积施工前应先做样板间,经质检部门鉴定合格后,方可组织班组施工。

三、操作工艺1、工艺流程:原则上是先裱糊顶棚后裱糊墙面。

基层处理→吊直、套方、找规矩、弹线→计算用料、裁纸→粘贴壁布→壁布修整2、裱糊顶棚壁布:2.1基层处理:清理混凝土顶面,满刮腻子:首先将混凝土顶土的灰渣、浆点、污物等清刮干净,并用笤帚将粉尘扫净,满刮腻子一道。

工程壁布施工方法(3篇)

工程壁布施工方法(3篇)

第1篇一、施工准备1. 材料准备:根据工程要求,准备所需壁布、胶粘剂、壁纸刷、壁纸剪、壁纸刀、梯子、卷尺等施工工具。

2. 工具准备:壁纸刷、壁纸剪、壁纸刀、梯子、卷尺、水平尺、刮刀等。

3. 环境准备:确保施工现场干净、整洁,无灰尘、杂物等。

二、施工步骤1. 基层处理:在施工前,对墙面进行清洁,清除墙面的浮尘、油污、裂缝等。

如有必要,可进行打磨、刷底漆等处理。

2. 测量放线:根据房间尺寸,计算出所需壁布数量。

在墙面四周弹出基准线,以便后续施工。

3. 剪裁壁布:将壁布平铺在平整的桌面上,根据墙面尺寸,用壁纸剪将壁布剪裁成所需尺寸。

留出一定的余量,以便后续拼接。

4. 涂胶粘剂:将胶粘剂均匀涂抹在壁布背面,注意涂抹均匀,防止出现气泡。

涂抹过程中,可适当进行揉搓,使胶粘剂更好地渗透。

5. 拼接壁布:将壁布从上至下、从左至右依次粘贴在墙面上。

在拼接过程中,注意对齐基准线,确保拼接严密。

如有缝隙,可用壁纸刀进行裁剪。

6. 压实壁布:用刮刀将壁布压实,使壁布与墙面紧密结合。

注意不要用力过猛,以免损坏壁布。

7. 收尾处理:在壁布施工过程中,如出现气泡、皱褶等问题,可用壁纸刀进行修整。

施工完成后,检查墙面是否有遗漏、破损等情况,并进行修复。

8. 防潮处理:在壁布施工过程中,如有条件,可在墙面涂抹防潮剂,以提高壁布的防水性能。

三、注意事项1. 施工过程中,注意保持施工现场的清洁,避免灰尘、杂物等污染壁布。

2. 涂胶粘剂时,注意涂抹均匀,防止出现气泡。

3. 在拼接壁布时,确保对齐基准线,保证拼接严密。

4. 施工完成后,对墙面进行仔细检查,确保无遗漏、破损等问题。

5. 施工过程中,注意安全,防止高处坠落等事故发生。

6. 壁布施工完成后,等待胶粘剂干燥,方可进行后续装饰施工。

总之,工程壁布施工方法主要包括基层处理、测量放线、剪裁壁布、涂胶粘剂、拼接壁布、压实壁布、收尾处理等步骤。

在施工过程中,要注意细节,确保施工质量。

第2篇一、施工准备1. 材料准备:工程壁布、基层处理剂、粘结剂、刷子、刮板、剪刀、尺子、水平尺、砂纸等。

壁布工程施工(3篇)

壁布工程施工(3篇)

第1篇一、施工准备1. 材料准备:壁布、底漆、胶水、刷子、滚筒、切割工具、水平尺、壁纸剪、梯子等。

2. 工具准备:施工前应检查施工工具是否齐全,如切割工具、刷子、滚筒等。

3. 施工场地准备:确保施工场地干净、平整,无杂物,避免施工过程中发生意外。

二、基层处理1. 清理基层:将墙面上的灰尘、油污、涂料等杂物清理干净,确保基层表面平整。

2. 打磨墙面:对于凹凸不平的墙面,使用砂纸进行打磨,使其达到平整要求。

3. 刷底漆:在基层处理完成后,刷上一层底漆,提高墙面的附着力,防止壁布脱落。

三、壁布施工1. 测量尺寸:根据墙面尺寸,计算所需壁布数量,确保施工过程中不会出现材料短缺。

2. 预拼花:将壁布拼接在一起,检查图案是否对齐,确保施工效果。

3. 切割壁布:按照墙面尺寸,使用壁纸剪将壁布切割成合适的长度。

4. 调胶水:根据壁布种类和胶水说明,调配适量胶水。

5. 涂胶水:将胶水均匀涂抹在壁布背面,注意不要涂得太厚。

6. 贴壁布:将壁布粘贴在墙面上,用刷子或刮板将气泡赶出,确保壁布平整。

7. 剪口处理:在门框、窗框等处,将壁布剪开,使其与家具、门窗相吻合。

8. 擦拭壁布:待壁布粘贴牢固后,用湿布轻轻擦拭,去除残留的胶水。

四、收尾工作1. 清理施工现场:施工结束后,清理施工现场,保持环境卫生。

2. 检查质量:检查壁布施工质量,确保无气泡、无皱褶、无脱落等现象。

3. 填写施工记录:记录施工过程中的重要事项,如材料使用、施工时间等。

五、注意事项1. 施工过程中,注意安全,避免发生意外。

2. 调配胶水时,严格按照说明进行,避免胶水配比不当。

3. 贴壁布时,确保壁布平整,避免皱褶、气泡等现象。

4. 施工过程中,注意保护家具、地板等物品,避免损坏。

5. 施工结束后,及时通风,让胶水挥发,确保室内空气质量。

通过以上步骤,壁布工程施工将顺利进行,为您的家居环境增添一份美观与舒适。

第2篇壁布作为一种常见的室内装饰材料,以其美观、耐用、易于更换等特点,受到了广大消费者的喜爱。

墙纸墙布装饰施工工艺流程

墙纸墙布装饰施工工艺流程

墙纸墙布装饰施工工艺流程1. 准备工作:首先需要对施工现场进行清理和准备工作,确保墙面平整、干净,无灰尘和杂物。

2. 测量墙面尺寸:使用卷尺等工具对墙面进行精确的尺寸测量,以确定需要使用的墙纸或墙布的长度和宽度。

3. 墙面处理:对墙面进行处理,如填补裂缝、修补破损部分,然后打磨墙面,确保墙面平整光滑。

4. 墙纸或墙布准备:根据墙面尺寸,对墙纸或墙布进行剪裁和铺放,留出足够的余量以便调整和修剪。

5. 墙纸或墙布粘贴:使用墙纸胶或专用的墙布胶水,均匀地涂抹在墙纸或墙布的背面,然后将墙纸或墙布按照设计要求轻轻平整地贴在墙面上。

6. 压光:使用专用的压光工具,将墙纸或墙布表面进行压光处理,确保墙纸或墙布与墙面充分贴合。

7. 裁剪收口:使用裁纸刀和脚手架等器材,对墙纸或墙布的多余部分进行精确的切割和收口处理。

8. 完善细节:对连接处、角落和开关插座等细节部分进行仔细处理,确保墙纸或墙布装饰效果完美。

9. 清理整理:清理施工现场,将杂物清理干净,保持墙面整洁。

10. 检查验收:最后对整个施工工艺进行检查和验收,确保施工质量和效果符合要求。

以上为一般墙纸墙布装饰施工的工艺流程,具体步骤可能会根据实际情况略有不同。

在施工过程中,务必注意安全,严格按照操作规程进行,以确保施工质量和效果。

墙纸和墙布作为墙面装饰材料,不仅可以提升整体空间的美感和舒适度,更能发挥出丰富的设计效果。

但在施工过程中,需要严格按照工艺流程进行操作,并且要注意材料的选择、墙面的处理和施工细节等方面的环节。

选择适合的墙纸或墙布是至关重要的一步。

在选择材料时,需要考虑的因素包括材质、颜色、图案等。

针对不同的房间和装饰风格,选择适合的墙纸或墙布是很关键的。

当然,还需要根据墙面的情况来选择合适的胶水,以确保墙纸或墙布能够牢固地贴合在墙面上。

墙面处理也是影响施工效果的关键因素。

在施工之前,需要对墙面进行清洁和处理,消除墙面的破损、裂缝和灰尘。

如果墙面不平整,需要采用专业的方法进行修补和打磨,以确保墙纸或墙布能够平整贴合在墙面上。

壁布施工方案

壁布施工方案
壁布施工方案
一、施工准备
1. 施工前,要先对墙壁进行清洁,确保表面干净无尘。

2. 根据实际情况确定施工区域,并进行测量,确保墙布长度与宽度的准确性。

3. 将所需工具和材料准备齐全,包括墙布、胶水、刷子、刀具等。

二、墙布拼接
1. 根据实际需求,将墙布裁剪成所需长度,并根据墙壁的高度确定垂直位置。

2. 在墙壁上涂抹一定厚度的胶水,再将墙布贴在胶水上,并用刮板将墙布压平。

3. 当贴好一整块墙布后,用刀具将墙布与墙角进行修剪,确保墙角线条的整洁。

4. 接下来再贴下一块墙板,将墙布的花纹与上一块墙布相连,确保整体效果的一致性。

三、平整处理
1. 等全部墙布贴完后,用刷子在墙布表面轻轻刷涂一层胶水,确保墙布牢固。

2. 检查墙面是否有起泡、起皱或开裂的现象,并及时修复,以保证施工质量。

3. 用刮板将墙布与墙面的交接处进行平整处理,确保墙布与墙面之间的过渡平滑自然。

四、墙布保养
1. 墙布施工完成后,要及时清洗工具和材料,并保持施工现场的整洁。

2. 根据墙布产品的要求,定期进行墙布的清洗和保养,以延长其使用寿命。

3. 如果发现墙布有破损或变色的情况,及时修复或更换,以保持墙面的美观度。

以上为壁布施工方案,希望对您有所帮助。

如有任何疑问,请随时与我们联系。

裱糊墙布贴壁纸工程施工方案及工艺方法

裱糊墙布贴壁纸工程施工方案及工艺方法一、施工准备1.确定施工区域,清理施工区域内的杂物和尘土。

2.检查墙面是否平整、干燥,如有凹凸不平的情况,需要提前进行修补工作。

3.准备好所需的材料和工具,包括墙布/壁纸、胶水、滚筒刷、刮刀、尺子、刀片等。

4.根据墙面尺寸,计算所需的墙布/壁纸的数量和长度。

1.使用尺子和刀片,将墙布按照需求的长度进行裁剪。

2.将墙布放入清水中进行浸泡,浸泡时间根据墙布的材质和厚度而定。

3.将墙布取出,滗去多余的水分,然后将墙布折叠起来,使其两端相对。

4.在墙面上使用刷子或滚筒刷涂上适量的胶水,均匀涂抹在墙面上。

5.将墙布展开,从上到下贴在墙面上,注意确保墙布与墙面之间没有气泡和皱纹。

6.使用刮刀将墙布与墙面贴合,顺着墙面轻轻刮去多余的胶水和气泡。

7.在两块墙布相接处,使用刀片将墙布搭接,使其平整、无缝隙。

8.等待胶水干燥后,使用刀片修剪多余的墙布,使墙布与墙角贴合。

1.将壁纸从卷筒上展开,按照需求的长度进行裁剪。

2.将壁纸放在平整的地面上,使用尺子和刀片将其裁剪成需要的宽度。

3.按照墙面的长度进行胶水的调配,将胶水均匀涂抹在壁纸的背面。

4.将壁纸从顶部开始,与墙面贴合,使用滚筒刷将壁纸从上到下按压贴紧,在贴的同时排除气泡和皱纹。

5.在两块壁纸相接处,使用刀片将壁纸对齐,使其平整、无缝隙。

6.等待胶水干燥后,使用刀片修剪多余的壁纸,使壁纸与墙角贴合。

四、注意事项1.施工前需检查墙面是否平整、干燥,如有不平整的情况需要事先进行修补。

2.使用墙布/壁纸前需测量墙面尺寸,确保裁剪正确。

3.在胶水涂抹时需均匀、适量,以免图案变形或墙纸变色。

4.贴墙布/壁纸时需注意排除气泡和皱纹,以保证贴面的平整、美观。

5.施工完成后需等待胶水完全干燥,再进行修剪和修整。

墙布施工方法及技术措施

墙布施工方法及技术措施墙布贴起来不难,但有些小窍门得知道呢。

一、施工前的准备。

施工前啊,墙面得处理好。

墙面要平整光滑,要是坑坑洼洼的,墙布贴上可就难看啦。

就像人穿衣服,要是身上疙疙瘩瘩的,衣服再好看也穿不出效果。

所以要把墙面的灰尘、杂物都清理干净,要是有裂缝或者小坑洼,就得用腻子补平,砂纸打磨光滑。

二、施工过程。

开始贴墙布的时候,先从墙角开始。

把墙布的一端对齐墙角,然后慢慢地往上贴。

就像给墙面穿衣服一样,要轻轻的、稳稳的。

一边贴一边用软毛刷或者刮板把墙布刮平,让它紧紧地贴在墙面上,不能有气泡。

要是有气泡,就像脸上长了个包似的,多难看呀。

如果不小心有了小气泡,可以用针轻轻扎个小眼,然后把空气挤出来。

贴墙布的时候,两个人配合会更好。

一个人负责展开墙布,另一个人负责贴和刮平。

就像跳舞得有个伴儿一样,两个人默契配合,墙布贴起来又快又好。

遇到门窗这些地方,要小心裁剪。

就像给墙布做个小手术一样,得精准。

沿着门窗的边缘把多余的墙布剪掉,让墙布和门窗边缘贴合得严严实实的。

三、技术措施。

要是墙面有插座或者开关,这可是个小挑战。

要先把插座或者开关的面板拆下来,然后把墙布准确地贴在周围,再在对应的位置剪出孔来,最后把面板装回去。

这就像给墙布做个小造型,得细心点儿。

在墙布贴好后,要用干净的湿布把表面擦一擦,把可能沾上的胶水或者灰尘都擦掉,让墙布焕然一新。

总之呢,墙布施工虽然有点小麻烦,但只要细心、耐心,就能让墙面变得超级漂亮,像换了新衣服一样,整个房间都能变得温馨又舒适呢。

壁布工程施工工艺

壁布工程施工工艺一、准备工作1. 确定壁布样品:在进行壁布施工前,首先需要根据设计方案确定使用的壁布样品,包括颜色、花纹、材质等。

根据壁布的特性选择适合的背胶类型和粘贴方式,确保施工效果符合设计要求。

2. 测量墙面尺寸:在选择好壁布样品后,需要测量墙面的尺寸,确定需要覆盖的面积。

根据测量结果计算所需的壁布数量,避免浪费材料和人力。

3. 准备施工工具:准备好所需的施工工具,包括刀具、尺子、填缝胶、脚手架等,确保施工过程中能够顺利进行并保证施工质量。

4. 清理墙面:在进行壁布施工前,需要清理墙面,确保墙面平整、干净、无灰尘等杂质,以便于壁布的粘贴和固定。

二、施工步骤1. 割线布施工工艺:壁布施工一般分为割线布和吊顶布两种形式,首先介绍割线布的施工工艺。

在进行割线布施工时,需要先将壁布分成合适的大小,并根据墙面尺寸和割线位置进行调整,然后用胶水在壁布背面均匀涂抹,待胶水稍干后将壁布贴在墙面上,用抹布将壁布压实,确保粘合牢固。

在贴壁布时,需要注意壁布的位置和瓦缝位置,避免出现断线情况。

同时要注意壁布与瓷砖、吊顶之间的接缝处理,确保接缝处平整、美观。

2. 吊顶布施工工艺:吊顶布是指将壁布从吊顶处开始向下贴附,然后向上贴附到顶部的一种施工方法。

在进行吊顶布施工时,需要按照设计方案确定吊顶位置和高度,然后将壁布切割成合适的大小,用胶水均匀涂抹在壁布背面,待胶水稍干后将壁布从吊顶处开始贴附,沿着墙面向下贴附到合适位置,然后再从吊顶处向上贴附。

在贴壁布的过程中,需要注意壁布与吊顶的接缝处理,避免出现裂缝或脱落情况。

3. 接缝处理工艺:在壁布施工中,接缝处理是一个非常关键的环节,直接影响到整体的施工效果和美观程度。

在进行接缝处理时,需要用填缝胶将壁布之间的接缝填满,然后用刮刀将多余的填缝胶刮平,确保接缝处平整、光滑。

在填缝过程中,要注意填缝胶的颜色和壁布的颜色相符,避免出现色差情况。

填缝完成后,需要等待填缝胶干燥后进行打磨,保证接缝处没有明显的痕迹。
