成品保护责任及管理措施正式版
成品保护管理制度

成品保护管理制度第一章总则第一条为加强成品保护工作,保障成品的质量和安全,促进企业发展,根据国家相关法律法规,制定本制度。
第二条本制度适用于所有生产成品的企业,包括但不限于制造业、加工业等。
第三条成品保护是指对已生产的成品进行妥善保护,以保障成品的质量和安全,防止因运输、存放等环节导致成品损坏、丢失等情况发生。
第四条企业应当建立健全成品保护管理制度,制定相关规定,加强成品保护工作,保障成品的质量和安全。
第二章成品保护责任第五条企业应当明确成品保护的责任单位,包括生产部门、仓储部门、物流部门等相关单位。
第六条生产部门应当加强生产过程中对成品的保护工作,确保成品在生产过程中不受损坏。
第七条仓储部门应当加强仓储管理,做好成品的存放和保护工作,确保成品在存放过程中不受损坏。
第八条物流部门应当加强对成品的运输管理,确保在运输过程中成品不受损坏。
第九条企业领导应当加强成品保护工作的领导,落实成品保护责任,推动成品保护管理制度的落实。
第三章成品保护措施第十条企业应当建立成品保护制度,制定成品保护规定和标准,明确成品保护的工作流程和操作规范,确保成品保护工作得到规范实施。
第十一条企业应当加强对成品的包装工作,采取合理的包装材料和包装方式,确保成品在包装过程中不受损坏。
第十二条企业应当对成品进行定期检查,发现问题及时进行处理,确保成品的质量和安全。
第十三条企业应当加强成品的存放管理,采取防潮、防晒、防火等措施,确保成品在存放过程中不受损坏。
第十四条企业应当建立成品保护档案,对成品的保护记录进行归档管理,便于随时查阅。
第四章成品保护培训第十五条企业应当加强对员工的成品保护培训,培养员工的成品保护意识和技能,提高员工的成品保护水平。
第十六条企业领导应当加强对成品保护管理人员的培训,提高成品保护管理人员的专业水平。
第五章成品保护检查第十七条企业应当建立成品保护检查制度,定期对成品保护工作进行检查,发现问题及时整改。
第十八条对成品保护工作进行检查时应当制定检查计划和检查标准,确保检查工作的科学性和规范性。

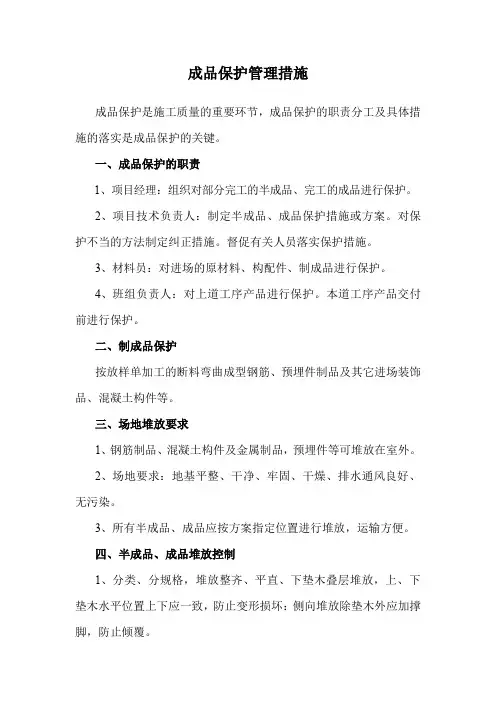

成品保护管理措施

成品保护管理措施成品保护是施工质量的重要环节,成品保护的职责分工及具体措施的落实是成品保护的关键。
一、成品保护的职责1、项目经理:组织对部分完工的半成品、完工的成品进行保护。
2、项目技术负责人:制定半成品、成品保护措施或方案。
对保护不当的方法制定纠正措施。
督促有关人员落实保护措施。
3、材料员:对进场的原材料、构配件、制成品进行保护。
4、班组负责人:对上道工序产品进行保护。
本道工序产品交付前进行保护。
二、制成品保护按放样单加工的断料弯曲成型钢筋、预埋件制品及其它进场装饰品、混凝土构件等。
三、场地堆放要求1、钢筋制品、混凝土构件及金属制品,预埋件等可堆放在室外。
2、场地要求:地基平整、干净、牢固、干燥、排水通风良好、无污染。
3、所有半成品、成品应按方案指定位置进行堆放,运输方便。
四、半成品、成品堆放控制1、分类、分规格,堆放整齐、平直、下垫木叠层堆放,上、下垫木水平位置上下应一致,防止变形损坏:侧向堆放除垫木外应加撑脚,防止倾覆。
2、半成品、成品地应做好防霉、防污染、防锈蚀措施。
3、半成品、成品上不得堆放其它物件。
五、测量放线保护1、为保证测量放线的唯一性,钢筋、结构等上的红点、墨线,道路上的控制桩、控制点任何人不得随意改动、破坏,施工队不得擅自作点或弹线,确需作辅助线或辅助点,需经项目测量工程师同意,采用与项目测量放线不同标识作标记。
2、定位标准桩和水准基点周围应用C20细石砼进行固定保护并做明显标志,应经常测量和校核其平面位置、水平标高是否符合设计要求。
3、因现场施工需要,必须破坏控制桩时,应提前向工程技术部提出申请。
4、施工中教育职工加强对各种桩点的保护,避免因碰撞、移动等原因造成点的破坏而影响施工质量。
5、凡对放线用桩点、标志进行破坏的人员,立即开除并处以千元以上的罚款,情节严重造成较大损失的移送有关部门处理。
6、每次放线前必须对桩点、标志进行复测,确保其准确无误。
六、混凝土工程成品保护1、模板支模成型后应及时将全部多余材料及垃圾清理干净。
成品保护和工程保修工作的管理措施

成品保护和项目保修工作的管理措施成品保护是贯穿施工全过程的关键性工作,制定成品保护措施是为了最大限度的避免和消除在施工过程中对已完工成品的污染和损坏,避免返工重修造成的不必要浪费,从而达到减少和降低成本的目的.并提高项目的一次验收合格率.1、成品保护的原则(1)谁主管、谁负责:现场成品保护由项目经理总体负责,各工段由各工长具体负责.(2)谁施工、谁负责:主要针对各分包单位,各分包单位施工范围内的成品保护在验收和交接之前由各分包单位负责,各分包单位应成立专门的成品保护小组,负责本单位施工范围内的成品保护工作.在交接和验收后由接收单位负责.(3)严格控制施工工序:各专业项目,在施工完成或进行下一道工序之前,工长和施工队自检合格后,由项目部组织技术质量、施工队进行工序联检,联检验收合格签字后方可进行下一道工序施工.2、成品保护主要管理措施(1)进行成品保护教育,落实成品保护责任制1)成立以项目经理为组长的施工现场领导小组,负责项目施工现场管理、文明施工及成品保护工作.在基层班组设成品保护员,负责成品、半成品的保护工作,发现问题,及时上报并果断处理.对需要特殊保护的成品、半成品根据现场情况采取临时封闭、覆盖、围挡防护.2)定期对管理和操作人员进行文明施工、成品保护教育,提高职工保护成品的质量意识.3)经常对成品进行保护检查,发现被撞、损坏及污染的成品或半成品,要及时采取措施进行纠正处理,对责任人要给予经济处罚.4)制定成品保护奖惩办法,用经济手段增强工作人员成品保护意识,促进项目文明施工水平的提高.(2)加强现场管理,科学组织施工工作,减少成品损坏1)编制现场管理和成品保护实施细则,合理安排施工顺序,避免工序间相互干扰和污染,凡下道工序对上道工序会产生损伤或污染的,要对上道工序采取护包或护盖等措施,否则不许开工.一旦发生成品损伤或污染,要及时处理或清除.2)凡在成品或半成品区域施工或装卸运输,要设专人管理,防止因磕撞刮碰等造成成品或半成品损坏.对可能被污染的部位进行遮盖,并设立警示标志.3、项目保修服务承诺为业主提供优质的后期服务是我公司的宗旨,若我公司有幸中标,根据公司程序文件需求,根据公司程序文件需求,我们将提供优质高效、及时一流的保修服务.3.1保修合同的签订(1)在项目竣工核验手续办理的同时,公司项目部保修办公室将派专人与业主签订项目保修合同,成立以项目的项目生产经理为第一责任人的报喜小组,组成由专业项目师参加的保修组,建立与业主畅通联系的热线电话,为业主提供24小时的保修服务.(2)保修负责人及各专业项目师应仔细学习图纸,熟悉项目特点,和相关人员会谈,了解本项目有可能出现的问题及产生的原因,有针对性准备保修物资及技术工人,对操作工人进行技术交底,编写项目保修方案,需求既要及时为业主提供保修服务,又不影响正常的工作秩序,为项目保修做好一切准备.3.2保修内容及保修期限根据招标文件需求,对由我单位施工的全部项目内容提供五年保修期限.3.3回访计划的制定公司要经常组织相关人员对本项目进行回访,公司保修办公室要在项目竣工交验后一周内制定出项目回访计划,报业主及公司项目部批准实施,回访计划中要写明各项回访的性质、时间、负责人,回访实施情况每季上报公司一次.项目回访包括:技术性回访、常规性回访、保修期满回访和临时性回访.其具体内容如下:(1)技术性回访为了检验在施工中使用的新材料、新工艺效果或技术性能,定期或不定期的进行技术性回访.(2)常规性回访:配件损坏情况.(3)保修期满回访:项目保修期满前需求组织一次回访,了解保修期内项目和设备的使用情况,征求业主对项目质量的意见.(4)临时性回访:在接到业主需求回访的通知或投诉后,应在24小时内派人核实情况,安排整改维修.和业主、公司制定严密的保修维修计划,在最短时间内完成任务.3.4修理时间保修负责人在接到业主投诉或自己发现问题之后,在24小时之内给业主书面报告,说明问题产生的原因、解决问题的方法、需要业主配合的工作,,根据公司对售后服务的规定,各类型问题修理时间如下:(1)一般问题:接报或发现后24小时之内处理完毕;(2)重要问题:接报或发现后与业主、公司确定保修措施,争取在7天之内处理完毕;(3)特殊紧急问题:接报或发现后2小时之内开始处理,直至处理完毕.3.5项目保修工作承诺(1)保修范围我公司作为本项目的承包方,对本次招标范围内的全部项目的保修负全部责任.(2)保修期限承诺严格按照建设部颁发的,《建设项目质量管理条例》规定的保修期限(自竣工验收并取得《建设项目合同证书》之日计算)具体如下:我方承诺保修期为五年;我方承诺当超过保修期年限时,如建设单位需要再保修时,我公司无条件保修.如在保修期内,我方未按规定保修项目及时保修或作出相应的满意答复,建设单位有权向主管部门投诉.一切项目质量及服务不良责任由我方负责.。
成品保护和工程保修工作的管理措施和承诺

成品保护和项目保修工作的管理措施和承诺(一)成品保护措施成品保护是施工建设中不可缺少的重要环节,它关系到整体项目的外观质量、面貌,更重要的是减少损失,换言之替建设单位节约项目投资;为了做好这项工作,首先要建立制度,加强库管人员专业学习教育,严明纪律,具体措施如下:(二)设备、主材保护首先掌握设备清单中各类设备的性能、体积重量、吊点位置、注意事项等.应将设备存放场地坪夯实,使地坪略高、道路畅通,有足够的面积供吊车和载重车辆装卸设备,并使设备成列堆放.将设备分类存放,露天堆放的设备必须准备足够大的防雨、防晒的物资对之加以保护,对贵重、有特殊需求的设备应存放于室内隔离保护.配备消防灭火器材、封好门窗、堵塞孔洞、布置毒鼠药等,做好防鼠、防盗、防火、防潮工作.设备、主材装卸运输时,一定要选好吊点,轻拿轻放,易碰伤处要加缓冲、防滑的软接触垫物.(三)半成品、成品保护措施加强教育,增强施工人员产品质量保护意识,各工序交接时,交接记载上应有成品保护方面的内容.凡是进场的材料,进场前必须验证合格(合格证、材质证、生产许可证或说明书),抽检符合质量标准才能入库;整齐成列分类堆放或上架放置,标识齐全,同时做好防雨、防晒、防水、防潮等工作.根据施工进度,按计划进场减少占地面积,合理安排施工工序,减少交叉工作,尽量避免因叉工作可能对半成品或成品造成的损坏.如因下道工序的施工可能影响上道工序的产品质量时,必须事先研究采取适当的保护措施.加强与同一现场友邻单位的联系,减少外来因素造成对半成品或成品的损坏,施工单位负责项目交付前的维护及保管工作.必要时,采取派专人守护的方法.(四)成品保护工作管理措施1)现场成品保护管理及分工1.1现场成品保护管理1.1.1《项目成品保护方案》由项目总工组织编写并审批,项目经理部科学合理地安排施工工序,精心组织施工,按照施工组织设计和项目质量保证计划的需求,对分部、分项项目采取有效防护措施进行保护,减少人为或自然条件下损坏成品、半成品的可能性.1.1.2项目成品保护工作由项目质量检测部经理负责措施的制定、修正、调整,并对此项工作的人员进行指导和培训,涉及项目成品保护工作的人员还有现场责任项目师、质检员、施工班组长等负责人.1.1.3项目经理部技术人员应在施工技术交底时,将成品保护措施向生产班组交底,生产班组应按保护措施对所施工的分部分项项目进行保护.1.1.4各项工作完后,要交给另一分包单位进行下道工序时,两单位之间要有中间交接手续,双方签字.1.1.5本项目各参建单位将严格执行制订的项目成品保护方案以及相关的“项目成品保护程序”和“项目竣工交付程序”.各分包单位进场施工要听从总包单位的安排、调度.所有进场人员要进行思想道德教育,不得谁意破坏其它工种的成品,必要时要通过总包单位进行协调处理.1.1.6成立专门的项目成品保护队,沿现场、楼层巡视,纠正、处罚一切违章行为.1.2成品保护工作的分工1.2.1对项目成品、半成品保护要将责任落实到位,由项目总工在项目质量保证计划中明确提出.1.2.2原材料、半成品的存放,场内搬运的保护由材料员负责.1.2.3加工产品在进场前由加工车间保护,进场后由现场责任项目师指定专人负责保护.1.2.4施工过程成品、半成品保护由现场责任项目师负责.(五)机电安装阶段的成品保护1)电气专业在埋设电线管、盒后,应及时将管、盒堵好,防止发生堵塞.此项工作由工长负责,质量检查员负责监督实施,发现问题应及时处理.2)对所有进场设备在搬运及施工过程中应做到轻拿、轻放,用软质物品保护,防止碰伤,并做好防潮措施.此项工作由工长负责,材料员监督劳务人员实施.3)对已安装完的配电箱、桥架、灯具,应采用软质物品及塑料布遮挡,以免损伤及二次污染,并及时与总包办好交接,避免丢失.此项工作应由工长督促施工人员施工,如发现问题需求有关人员认真处理,及时报告项目经理并做好整改工作.4)管道安装过程及安装完成后,不允许施工人员踩踏、敲打、用管道做支撑等危害管道安装质量的行为.5)管道安装中途停止施工时,应采取临时封堵措施,防止被恶意破坏.6、管道在试水、打压检验时,应有防管道、管件渗漏措施,并有可靠的泄水措施.7)排水立管安装完毕,闭水试验结束后,外缠一层保护层,防止土建抹灰、堵洞污染.塑料布接头处用铅丝捆扎.8)消防立管,成品保护措施同上.9)消防箱安装,为防止漆膜脱落,安装时,内贴一层薄塑料布保护.安装完毕后,外部再封一层塑料布,防止污染,并且,消防箱派专人保护,落实到人.10)卫生洁具成品保护措施,卫生洁具未交付使用时,保留保护材料,为防止碰坏,责任到人.11)对安装好的闸门、阀门、风机、泵等设备,用塑料布加以覆盖,防止土建抹灰污染.特别注意新进场的设备,在尚未安装前,应做好防雨防雪锈蚀的措施.(六)项目保修工作管理措施从项目交付之日起,我单位的项目保修工作随即展开,在保修期间,我单位将依照《建筑项目质量管理条例》、《项目保修合同》,本着对建设单位负责的精神,以有效的制度和措施,优质、迅速的服务,维护建设单位的利益.在项目竣工后的一段时间内,留置保修小组,为建筑尽快地投入使用服务.建筑正常使用后,我单位将定期或不定期的对建设单位进行回访,征求建设单位的意见并及时解决存在的问题.并将我企业的项目维修部主要负责人及通讯联络方式书面通知建设单位,如有质量问题,以便联系.1)保修组织机构我公司本着“用户至上、竭诚服务"的宗旨,对已竣工的项目进行保修,公司项目管理部下设项目保修小组.公司项目管理部、材料设备部配合保修的工作.各专业保修小组组成员由工作认真负责、经验比较丰富、技术水平比较好的技术工人组成.公司保修小组在项目交付使用后的保修期内,配合招标人做好各种保修工作,同时,将向招标人提供详尽的技术说明资料,帮助招标人更好地了解装修项目在使用过程中的注意事项.2)保修责任我单位作为项目施工的总承包方,对项目合同(含总包合同内的专业分包项目)范围内的施工质量保修负全部责任.若非施工方原因造成的质量缺陷,保修小组可受建设单位委托后给以维修:2.1项目管理部门根据回访中发现的质量问题,凡属于总承包在施工过程中造成的,制订切实可行的纠正措施,交由参加施工的项目部组织人员按期实施.实施完毕后由专职质检员进行检验,合格后交业主签认;将实施的全过程认真做好记载,并将记载交项目管理部门备案,以便于总结经验,在今后的工作中避免同类问题的发生.2.2凡不属于总承包造成的问题,而发包方需求维修的,总承包方协助解决,费用由发包方承担.3)保修响应本项目在保修期内若发生质量问题时,由建设单位或使用单位填写《建筑项目质量修理通知书》,通知我单位派驻现场保修负责人(或先电话通知,书面通知后补).我单位自接到《建筑项目质量修理通知书》或电话通知后,立即派相关负责人到达现场与招标人商定处理办法,一般质量问题自接到报修通知的24小时到达现场,能自行处理的质量问题,保证在1~3日内给予解决,需有关部门配合方可解决的问题,维修部经理及时上报公司项目部,妥善处理.若6h后我单位未作出反应,建设单位有权按原设计标准自行组织返修,所发生的费用全部由我单位承担.4)保修措施4.1项目交付时与建设单位签订项目保修合同,并建立项目保修业务档案.成立项目保修小组,项目保修小组由工作认真、经验丰富、技术好、能力强的原项目经理部的管理人员和工作人员组成.在项目交付使用后的半年至一年内,保修小组将配合建设单位作好各种保修工作.项目竣工后与建设单位签订《项目保修合同》,并建立《项目回访服务卡》.4.2项目保修小组在接到建设单位的维修需求后,立即到达故障现场,积极与建设单位商定解决、处理办法,对于一般的质量问题,保修工作将在24h内处理完毕.对于较大的质量问题,首先解决满足使用功能的问题,保修工作将在3~5个工作日内完成.若维修人员在维修过程中,未按《规范》、《标准》和设计需求进行维修,造成维修延误或者维修质量问题,由我单位负责.4.3维修实施时认真作好成品及环境卫生保护.。
脚手架工程成品保护措施正式版

脚手架工程成品保护措施正式版脚手架工程是在建筑施工过程中必不可少的设备之一,用于提供一定高度的工作和运输平台。
在进行施工过程中,要做好脚手架工程成品的保护工作,以确保工程质量和施工安全。
以下是脚手架工程成品保护措施的正式版,供参考。
一、脚手架工程成品保护目标1.保护脚手架工程成品不受损坏,确保其完整性和使用寿命。
2.保护脚手架工程成品不受外界环境因素的影响,如风、雨、阳光等。
3.保护脚手架工程成品不被盗窃或损毁,确保施工安全。
二、脚手架工程成品保护措施1.存放区域划定:在施工现场周围划定存放脚手架工程成品的专用区域,区域内应有明确的标识和警示标志。
禁止在该区域内进行其他施工作业,以免影响脚手架工程成品的安全和完整性。
2.堆放整齐:脚手架工程成品应整齐地堆放在保护区域内,不得乱堆乱放。
堆放时要注意避免砸碰、挤压和倾倒,以免造成损坏。
同时,要保持脚手架工程成品的垂直放置,避免斜置或倾斜。
3.覆盖保护:脚手架工程成品应覆盖保护好,以防尘、风、雨、阳光等外界环境因素的侵害。
可以使用防水布、遮阳网等覆盖材料进行保护,确保脚手架工程成品的表面光洁度和使用寿命。
4.室内保护:在未使用的脚手架工程成品应尽量放置在室内或遮蔽结构下,避免暴露在阳光和雨水下。
如无法放置在室内,则应建立帐篷或遮蔽棚,保持脚手架工程成品的干燥和清洁。
5.干燥防潮:要避免脚手架工程成品长期暴露在潮湿环境中,可以在存放区域内设置除湿设备,保持环境的干燥。
同时,可以做好通风工作,减少潮气对脚手架工程成品的腐蚀。
6.安全保护:脚手架工程成品应定期检查,发现损坏或失效的部件及时更换,以确保使用安全。
同时,要对存放区域进行安全巡视,防止盗窃、纵火等不良事件的发生。
7.标识警示:在脚手架工程成品的存放区域内设置明显的标识和警示标志,提醒施工人员和其他人员注意保护工程成品,杜绝非法入侵和损坏行为。
总结:以上是脚手架工程成品保护措施的正式版,旨在保护脚手架工程成品的安全和完整性。
成品保护管理措施

成品保护管理措施(一)成品保护为做好成品保护工作,尽可能避免或减少工序进行之间造成的成品损伤和污染。
凡下道工序对上道工序产品造成损伤的,需事先制定好成品保护措施。
一旦发生成品损伤,应及时采取有效措施处理。
1、半成品保护措施(1)制成品装卸车做到轻装轻卸,捆扎牢固,防止制成品在运输及装卸时散落、损坏。
(2)钢筋制品及金属制品,预埋件等可堆放在室外:铝制品、装饰用成品应堆放在室内场地。
制成品堆放场地要求地基平整、干净、牢固、干燥、排水通风良好、无污染。
所有制成品应按指定位置进行堆放,方便运输。
(3)制成品需分类、分规格堆放。
叠层堆放时,上、下垫木的水平位置上下一致,防止变形损坏。
侧向堆放时,除垫木外应加撑脚,防止倾覆。
制成品上不得堆放其它物件。
制成品堆放地应做好防霉、防污染、防锈蚀措施。
2、成品保护(1)项目经理部成立成品保护小组,由一名项目副经理任职组长,各专业工程师任职组员,负责施工过程中及施工完毕后项目全部施工内容的成品保护工作。
合理安排施工工序,避免工序间污染,凡下道工序对上道工序产生污染和损坏的必须采取有效保护措施,否则不许开工,一旦造成损坏和污染应及时清除处理。
(2)分项、分部工程验收合格即行插牌、遮挡,必要时封闭隔离,不得在其上行走、通行车辆、装卸物资材料,加强保护。
设专人对施工现场已施工完成的部位进行记录,指定该项工程的成品保护责任人,由责任人定期检查,确保成品完整、无损、不受侵害。
(3)若施工完毕的部位受到损坏,责任人应立即报告组长,由组长组织专业施工人员或施工队伍制定修补措施,实施修补工作。
(4)施工过程中,各专业工长或技术员必须严格执行质量控制程序中《搬运、贮存、包装、防护、和交付控制程序》采取“护、包、盖、封”的保护措施,并合理安排施工顺序,防止后道工序损坏或污染前道工序。
(5)项目完工后,按照发包人的要求实施成品保护工作,直至项目交工验收完成后交由管护部门。
(6)制定成品保护奖罚措施,教育职工增强文明意识,不得在新建筑物上乱涂乱画,一旦发现,将给予必要的处罚。
成品保护管理专项方案

一、方案概述为加强工程成品保护,确保工程质量,降低施工过程中的损失,特制定本专项方案。
本方案适用于公司所有在建工程项目,旨在明确成品保护责任,规范施工行为,提高成品保护效果。
二、指导思想坚持以“预防为主、防治结合”的原则,强化成品保护意识,落实责任制,确保工程成品不受损害。
三、组织架构成立成品保护管理小组,由项目经理担任组长,项目生产负责人、材料员、班组负责人、质检员等为组员。
负责成品保护方案的制定、实施、监督和考核。
四、保护措施1. 成品保护职责- 项目经理:组织对完工的工程成品进行保护;- 项目生产负责人:制定成品保护措施或方案,对保护不当的方法制定纠正的措施;- 材料员:对进场的原材料、构配件、制成品进行保护;- 班组负责人:对上道工序产品进行保护,本道工序产品交付前进行保护;- 质检员:负责对施工现场成品施工区域进行定期或不定期的巡逻检查,发现问题及时整改,情节严重者处以经济惩罚。
2. 成品、半成品的管理措施- 本工程按照公司的成品保护措施和标准执行;- 项目部采取“谁施工谁负责”的原则,所有工序操作者均须对上道工序产品进行保护,本道工序产品交付前进行保护;- 分区分层设专职人员负责成品质量保护,值班巡察,发现问题立即查明责任者。
专职成品保护值班人员工作到竣工验收,办理移交手续后终止;- 对已施工完毕的区域实行封闭管理,对无法封闭的公共场所,实行通道式开放,对通道实行有效的保护,并设专人看护;- 采取合理的施工工序将易损、易污的施工项目安排在施工后期交验前,以减少损坏、污染的可能;- 制定执行正确的工作程序,制定每一房间、每一施工部位的施工工序流程,将土建、水、电、暖通、消防等各专业工序相互协调,严禁违反施工顺序。
3. 保护方法- 对易损、易污的成品、半成品采取护、包、盖、封等具体保护措施;- 对材料运输使用电梯时,应对电梯采取保护措施;- 材料搬运时要避免损坏楼道。
五、监督检查1. 成品保护管理小组定期对成品保护工作进行监督检查,发现问题及时整改;2. 对违反成品保护规定的行为,依法依规进行处罚;3. 对表现突出的单位和个人给予表彰和奖励。
完整版成品保护和工程保修工作的管理措施及承诺

完整版成品保护和工程保修工作的管理措施及承诺一、背景介绍完整版成品保护和工程保修工作是在项目工程交付后,为保障成品质量、延长成品使用寿命以及承诺维修服务,采取的一系列管理措施和承诺。
本文将就完整版成品保护和工程保修工作的管理措施及承诺进行详细阐述。
二、管理措施1. 完整版成品保护措施(1)合理包装:在成品生产出来后,我们将采取合理的包装措施,确保产品在运输、搬运、安装等环节中不受损。
(2)定期维护:对于长时间未使用的成品,我们将进行定期维护和保养,确保其机械部件和电气设备的正常运行。
(3)安全存放:在成品尚未被安装之前,我们会将其安全存放,并采取保护措施,避免日常操作中的磨损和损坏。
2. 工程保修措施(1)安装工程保修:对于完整版成品的安装工程,我们将提供一定的保修期限,确保工程过程中出现的不合格、不良问题能及时解决。
(2)设备质保期:针对完整版成品设备的质量问题,我们将在交付后提供设备质保期,即在设备正常使用情况下,出现质量问题时进行免费维修或更换。
(3)技术支持:我们将提供全面的技术支持,包括工程师上门指导、技术培训等,确保成品在运行过程中能正常使用。
三、保修承诺1. 完整版成品保护承诺(1)不合理操作导致的损坏:如果在使用过程中由于用户的不合理操作导致成品损坏,我司将无条件免费提供维修服务,但相关材料费用需要由用户自行承担。
(2)人力损坏问题:对于成品的人力损坏问题,我们将提供维修服务,但维修费用将由用户全额承担。
(3)免费保养:在成品质保期内,我们将提供一定的免费保养服务,确保成品的正常运行。
2. 工程保修承诺(1)工程设备质量问题:如果在设备质保期内出现工程设备质量问题,我司将全力解决,包括免费维修或更换设备等,同时承担相关的人工费用和材料费用。
(2)工程施工质量问题:对于工程施工质量问题,我们将提供解决方案,并承担相应的修复费用。
四、总结完整版成品保护和工程保修工作的管理措施及承诺对于保障成品质量、延长其使用寿命以及提供售后服务至关重要。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
In the schedule of the activity, the time and the progress of the completion of the project content are described in detail to make the progress consistent with the plan.成品保护责任及管理措施
正式版
成品保护责任及管理措施正式版
下载提示:此解决方案资料适用于工作或活动的进度安排中,详细说明各阶段的时间和项目内容完成的进度,而完成上述需要实施方案的人员对整体有全方位的认识和评估能力,尽力让实施的时间进度与方案所计划的时间吻合。
文档可以直接使用,也可根据实际需要修订后使用。
1.项目部根据施工组织设计、设计图纸编制成品保护方案,以合同、协议等形式明确各分包单位对成品的交接和保护责任,确定主要施工班组为主要的成品保护责任单位,项目经理部在各施工班组保护成品工作方面起协调监督作用。
2.现场材料保护责任
各种材料、半成品、设备进场后,由项目部材料部门负责保管,生产经理和安保科进行协助管理,材料科发送到各班组的材料、半成品、设备由各班组负责保管、使用。
3.结构施工阶段的成品保护责任
结构工程各班组为主要成品保护责任人,水电配合施工等专业班组要有保护士建项目的保护措施后方可作业,在水电等专业施工项目完成并进行必要的成品保护后,向土建施工班组进行交接。
对于一些关键工序(钢筋、模板、险浇筑) ,土建、水电安装均要设专人看护及维修。
4.装修、安装施工阶段的成品保护责任及管理措施
1)装修、安装阶段特别是收尾、竣工阶段的成品保护工作尤为重要,这一阶段主要的成品保护的责任单位是装修班组,设备的成品保护的责任单位是水电安装的班组。
土建和水电施工必须按照成品保护
方案要求进行作业。
2)在工程收尾阶段,装饰班组分层、分区设置专职成品保护员,专业分包队伍要根据项目部制定的"入户作业申请单"并在填报手续齐全经项目部批准后,方可进行作业,否则成品保护员有权拒绝进入作业。
施工完成后要经成品保护员检查确认没有损坏成品,签字后方可离开作业区域,若由于成品保护员的工作失误,没有找出成品损坏的人员或单位,这部分损失将由成品保护责任单位及责任人负责赔偿。
3)上道工序与下道工序要办理交接手续。
交接工作在各分包之间进行,并把交接情况记录在施工日记中。
4)接受进户作业的人员,必须严格遵守现场各项管理制度,不准吸烟。
如作业用火,必须取得用火证后方可进行施工。
所有入户作业的人员必须接受成品保护人员的监督。
5)分包单位在进行本道工序施工时,如需要碰动其它的成品时,分包单位必须以书面形式上报项目部,经项民经埋同意后,方可进入施工,待施工完成后,分包单位恢复其成品。
6)项目部制定季度、月度计划时,要根1话,总控计划进行科学合理的编制,防止工序倒置和不合理赶工期的交叉施工以及采取不当的防护措施而造成的互相损坏、反复污染等现象的发生。
7)项目部技术部门对责任工程进行方案交底,技术负责人对分包的技术交底及各分包单位对班组及成员的操作交底的同时,必须对成品保护工作进行交底。
8)项目部对所有入场分包单位都要进行定期的成品保护意识的教育工作,依据合同、规章制度、各项保护措施,使各单位认识到做好成品保护工作是保证自己的产品质量从而保证自身的荣誉和切身的利益。
2、主要施工项目成品保护
2. 1 、测量定位
定位桩在周围浇筑险固定,悬挂明显标志以提示,水准引测点尽量引测到周围建筑物上或围墙上,标识明显,不准堆放
材料遮挡。
2.2、钢筋工程
1.绑扎完毕后,不准上人踩踏,铺设马凳、马道。
2.保证钢筋和垫块的位置准确,不得踩楼板、楼梯的弯起筋,不碰动预埋件和插筋。
3.绑扎钢筋时,禁止移动预埋件和预留洞口模板。
4.安装专业管线时,不得随意切断钢筋。
5.模板涂刷隔离剂不要污染钢筋。
6.在浇筑梁板赴前用PVC管或防水卷材将每根暗柱墙竖向主筋保护起来,高度不小于500rnm,以防止墙暗柱钢筋污染。
如有个别钢筋污染应及时清理
险浆,保证钢筋表面清洁。
.2.3、险工程
1.己浇好的楼板、楼梯踏步的上表面险要加以保护,凝固之前严禁上人踩踏,在楼板必经之处搭铺脚手板。
2.险强度达到1.2Mpa时,方可进行操作及注装支架和模板。
为了防止现浇板受集中荷载过早而产生变形裂纹,钢筋应接用电焊机、钢筋不得直接放于现浇板上。
3.险浇筑振捣及完工时,要保持钢筋的正确,保护好洞口、预埋件及水电管线等。
4.操作时不得踩踏钢筋,如有发生,要及时修好。
5.吐施工过程中,对污染墙面、楼面
的水泥浆和遗洒在地面的险要及时清理干净,不得损坏棱角。
6.楼梯踏步采用废旧的胶合板保护;门窗洞口、预留洞口、墙体及暗柱阳角采用废旧的胶合板或木模板做护角保护。
7.拆模时严禁损坏险和模板。
2.4、模板工程
1.模板配制完毕后,必须按规定要求放置,有防雨、防晒措施。
2.吊装模板轻放轻起,不准碰坏己完成的结构,并注意防止模板变形。
3.大模板吊装就位时要平稳、准确,不得碰撞楼板及其他己施工完的部位,不得兜挂钢筋,用撬棍调整大模板时,要注
意保护模板下面的砂浆保护或海绵条。
4.保持大模板本身的整洁及配套设备零件的齐全,吊装应防止碰撞墙体,堆放合理,保持板面不变形。
5.模板拆除后,立即对模板的板面进行彻底清理,保证下次不出现粘模现象。
6.拆除模板时按程序进行,禁止用大锤敲击,防止险墙面及门窗洞口等处出现裂纹。
7.模板与墙面粘贴时,禁止用塔吊吊拉模板,防止墙面拉裂。
8.严禁在大模上焊接其他附件,防止大模变形。
2.5、地下防水工程
1.底板防水卷施工时,严禁穿硬底带
钉的鞋在上面行走,底板防水卷材施工完毕后,办理交接手续,及时做防水保护层。
2.对防水险工程浇筑完毕后,拆模时要注意不得碰坏施工缝,并且对该部分成品采取有针对性的保护措施,办理交接¥续,责任工程师要将实际情况记录在施工日记中,作为一个重点检查项目。
2.6、塑钢门窗?
(1)塑钢窗入库存放,下皮应垫起、垫平、码放整齐,防止变形;对己装好披水的窗,注意存放时的支垫,防止损坏披水;并应与热源隔开,防止受热变形:露天存放时,应采取措施防止日晒雨淋。
(2)门窗保护膜要封闭好,再进行安
装,安装时及时将门框两侧用木板条捆绑好,防止碰撞损坏。
(3)抹灰前应将塑钢门窗用塑料薄膜包批或粘贴保护起来,在门窗安装前以及室内外湿作业未完成前不能破坏保护层,防止砂浆对其表面层的污染侵蚀。
(4)塑钢门窗的保护膜应在交工前再撕去,要轻撕,不可用铲刀铲,防止其表面划伤,影响美观。
(5)如塑钢表面有胶状物,应使用棉丝沾专用液进行擦拭干净,如发现局部划痕,用小毛刷沾染色液进行染补。
2.7、安装工程
1.注意管道安装后的保护,防止管道被其它专业施工破坏。
安装给水支管接卫
生器具甩口加以临时固定,不被土建专业砌墙破坏甩口正确性。
2.墙体、楼板上的预留预埋孔洞应加以固定,并派专人监护,保证留孔位置正确,并保证不倾斜。
3.电气埋管在浇筑险中设专人监护,防止在振捣险中人为的破坏。
4.设备保护。
设备一般在安装前一周内运送现场,并作开箱检查,安装后、试车前设专人巡护。
5.消防箱安装后将箱门、附件拆下送库保管,交工前再安装复原。
6.配电箱安装后包扎塑料薄膜保护,柜箱钥匙交专人保管。
7.电缆托盘安装后若有土建湿作业,
应用塑料薄膜包扎,保护。
8.对安装施工中的给排水、卫生器具、强弱电管应采取临时封堵措施、灯具、探头、广播、扬声器、摄像头等应在调试或交工前抢工安装,对安装好的管道、电气线路、风管、设备采取必要的防表面污染措施。
9安装期间,建筑墙面、天棚、地面严禁玛漆污染,并由各专业工长进行监督,由安全文明科室协助监督。
10.现场应组织成品保护小组,对安装成品、半成品、设备等进行巡护。
