混凝土热工计算步骤及公式(完整资料).doc
(新)混凝土热工计算

混凝土热工计算:依据《建筑施工手册》(第四版)、《大体积混凝土施工规范》(GB_50496-2009)进行取值计算。
砼强度为:C40 砼抗渗等级为:P6砼供应商提供砼配合比为:水:水泥:粉煤灰:外加剂:矿粉:卵石:中砂155: 205 : 110 : 10.63 : 110 : 1141 : 727一、温度控制计算1、最大绝热温升计算T MAX= W·Q/c·ρ=(m c+K1FA+K2SL+UEA)Q/Cρ式中:T MAX——混凝土的最大绝热温升;W——每m3混凝土的凝胶材料用量;m c——每m3混凝土的水泥用量,取205Kg/m3;FA——每m3混凝土的粉煤灰用量,取110Kg/m3;SL——每m3混凝土的矿粉用量,取110Kg/m3;UEA——每m3混凝土的膨胀剂用量,取10.63Kg/m3;K1——粉煤灰折减系数,取0.3;K2——矿粉折减系数,取0.5;Q——每千克水泥28d 水化热,取375KJ/Kg;C——混凝土比热,取0.97[KJ/(Kg·K)];ρ——混凝土密度,取2400(Kg/m3);T MAX=(205+0.3×110+0.5×110+10.63)×375/0.97×2400T MAX=303.63×375/0.97×2400=48.91(℃)2、各期龄时绝热温升计算Th(t)=W·Q/c·ρ(1-e-mt)= T MAX(1-e-mt);Th——混凝土的t期龄时绝热温升(℃);е——为常数,取2.718;t——混凝土的龄期(d);m——系数、随浇筑温度改变。
根据商砼厂家提供浇注温度为20℃,m值取0.362Th(t)=48.91(1-e-mt)计算结果如下表:3、砼内部中心温度计算T1(t)=T j+Thξ(t)式中:T1(t)——t 龄期混凝土中心计算温度,是该计算期龄混凝土温度最高值;T j——混凝土浇筑温度,根据商砼厂家提供浇注温度为20℃;ξ(t)——t 龄期降温系数,取值如下表T1(t)=T j+Thξ(t)=20+ Thξ(t)计算结果如下表:由上表显示,砼中心温度最高值出现在第三天。
混凝土热工计算

混凝土的热工计算按规定,砼温度降至0℃前,其抗压强度不得低于抗冻临界强度。
当室外最低气温不低于-15℃时,采用综合蓄热法施工的砼受冻临界强度不小于4.0MPa。
二次结构砼强度等级C25,水泥用42.5R普通水泥,施工日期从11月15日开始,现浇构件盖一层塑料布,再铺两层毛毡。
本工程采用商品砼,商品砼出机温度为15℃,我项目要求搅拌站砼运输到现场出罐温度不低于10℃。
1、运输(泵)到浇筑时温度T2(运输到地点用时40分钟),温度损失系数α取0.25,混凝土拌和物运输时环境温度取-10℃。
T2=T1-(at1+0.032n)(T1-Ta)=15-(0.25×40/60+0.032×1)×(15+10)=10.03℃2、浇筑完成时温度T3。
考虑到模板和钢筋的吸热影响,砼浇筑完成时的温度为T3,与每立方米砼接触的木模板和钢筋共重400Kg。
T3=(c c m c T2+c f m f T f+c s m s Ts)÷(c c m c+c f m f+c s m s)=[1×2450×10.03+2.51×29.12×(-10)+0.48×100×(-10)]÷( 1×2450+2.51×29.12+0.48×100)=23362.6÷2571.1=9.09℃3、开始养护到任一时刻t的温度T查建筑施工手册知ω:透风系数为1.45K:结构围护层总传热系数(kJ/m2.h.K)K=3.6/〖0.04+(0.02/0.06+0.005/58)〗=9.6结构表面系数(m-1):M=A/V=1/0.1=10水泥水化速度系数(h-1):v ce=0.013混凝土比热容(kJ/kg.K):C c=1kJ/Kg.K每立方米砼水泥用量(kg/m3)m ce=360Kg查表得:水泥水化累积最终放热量(kJ/Kg)Q ce=360kJ/Kg养护期间平均气温Tm,a=-5℃ρc砼质量密度取2450Kg/m3θ=(ω×K×M)÷(v ce×c c×ρc)=(1.45×9.6×10)/ (0.013×1×2450)=139.2÷31.85=4.37ψ=(v ce Q ce m ce)/(v ce c cρc-ω×K×M)=(0.013×360×330)/(0.013×1×2450-1.45×9.6×10) =-14.39η=T3-Tm,a+ψ=12.3+5-14.39=2.91根据建筑工程冬期施工规程(JGJ104-2011)附录A.2.3要求,ψ/ T m,a=-14.39/-5=2.878≥1.5,且KM=9.6×10=96≥50,故砼蓄热养护冷却至0℃的时间为:t0=(1/v ce)ln(Ψ/ T m,a)=(1/0.013)ln(-14.39/ -5)=76.923 ×1.057=81.3h养护81.3h期间砼平均温度为:Tm=1/(v ce t)×(Ψe-Vce.t-η/θ×e-θ.Vce.t+η/θ-Ψ)+Tm,a=1/(0.013×81.3)×(-14.39e-1.0569-2.91/4.37 e-4.6187+0.6659+14.39)-5=0.9462×(-5-0.0066+0.6659+14.39)-5=4.5℃根据计算结果可知,在己知给定的条件下能满足入模温度,砼经81.3h后降至0℃,其间平均养护温度为4.5℃。

钢筋混凝土热工计算步骤及公式

钢筋混凝土热工计算步骤及公式本文档将介绍钢筋混凝土热工计算的步骤和相关公式。
热工计算是针对钢筋混凝土结构进行热力学分析,以评估其热特性和应对温度变化的能力。
步骤进行钢筋混凝土热工计算的一般步骤如下:1. 确定计算范围:确定需要计算的钢筋混凝土结构的范围,包括墙体、梁、柱等。
2. 收集材料参数:收集所使用的钢筋混凝土材料的热物理参数,如导热系数、比热容等。
3. 建立数学模型:根据实际情况建立数学模型,可以采用传热方程来描述材料的热传导过程。
4. 选择计算方法:根据具体情况选择适合的计算方法,如数值法、解析法等。
5. 进行计算:将所收集的参数和建立的模型带入选择的计算方法进行计算。
6. 分析结果:分析计算结果,评估钢筋混凝土结构的热特性和稳定性。
7. 调整设计:根据分析结果进行必要的设计调整,以提高钢筋混凝土结构的热工性能。
公式以下是钢筋混凝土热工计算中常用的一些公式:1. 热传导方程:$$\frac{\partial T}{\partial t} = \alpha \cdot \nabla^2T$$其中,$T$为温度,$t$为时间,$\alpha$为热传导率,$\nabla^2T$为温度的二阶梯度。
2. 热传导率计算公式:$$\lambda = \frac{\Delta q}{\Delta T \cdot A \cdot d}$$其中,$\lambda$为热传导率,$\Delta q$为通过材料的热量,$\Delta T$为材料两端的温度差,$A$为材料截面积,$d$为材料的厚度。
3. 热传导热阻计算公式:$$R = \frac{d}{\lambda \cdot A}$$其中,$R$为热传导热阻,$d$为材料的厚度,$\lambda$为热传导率,$A$为材料截面积。
请根据具体情况选择适用的公式进行热工计算。
以上是关于钢筋混凝土热工计算步骤及公式的介绍。
在进行热工计算时,确保准确收集材料参数,并选择合适的数学模型和计算方法,以得出准确的分析结果。
混凝土热工计算公式

冬季施工混凝土热工计算步骤冬季施工混凝土热工计算步骤如下:1、混凝土拌合物的理论温度:T0=【0.9(mceTce+msaTsa+mgTg)+4.2T(mw+wsamsa-wgmg)+c1(wsamsaTsa+wgmgTg)-c2(wsamsa+wgmg)】÷【4.2mw+0.9(mce+msa+mg)】式中 T0——混凝土拌合物温度(℃)mw、 mce、msa、mg——水、水泥、砂、石的用量(kg)T0、Tce、Tsa、Tg——水、水泥、砂、石的温度(℃)wsa、wg——砂、石的含水率(%)c1、c2——水的比热容【KJ/(KG*K)】及熔解热(kJ/kg)当骨料温度>0℃时, c1=4.2, c2=0;≤0℃时, c1=2.1, c2=335。
2、混凝土拌合物的出机温度:T1=T0-0.16(T0-T1)式中 T1——混凝土拌合物的出机温度(℃)T0——搅拌机棚内温度(℃)3、混凝土拌合物经运输到浇筑时的温度:T2=T1-(at+0.032n)(T1-Ta)式中 T2——混凝土拌合物经运输到浇筑时的温度(℃);tt——混凝土拌合物自运输到浇筑时的时间;a——温度损失系数当搅拌车运输时, a=0.254、考虑模板及钢筋的吸收影响,混凝土浇筑成型时的温度:T3=(CcT2+CfTs)/( Ccmc+Cfmf+Csms)式中 T3——考虑模板及钢筋的影响,混凝土成型完成时的温度(℃);Cc、Cf、Cs——混凝土、模板、钢筋的比热容【kJ/(kg*k)】;混凝土取1 KJ/(kg*k);钢材取0.48 KJ/(kg*k);mc——每立方米混凝土的重量(kg);mf、mc——与每立方米混凝土相接触的模板、钢筋重量(kg);Tf、Ts——模板、钢筋的温度未预热时可采用当时的环境温度(℃)。
根据现场实际情况,C30混凝土的配比如下:水泥:340 kg,水:180 kg,砂:719 kg,石子:1105 kg。
混凝土热工计算

冬施混凝土保温养护热工计算一、混凝土保温养护方案本标段工程在2018~2019年度冬期施工的工程主要都是地下结构部分,混凝土采用鲁冠搅拌站的冬季施工配比商品砼,用混凝土罐车运送到施工现场的过程中,对罐车覆盖保温,减少热量损失。
混凝土浇注完成后采用蓄热法养护,用塑料薄膜+棉被+彩条布进行覆盖。
二、热工计算1. 计算依据(1) 《建筑工程冬期施工规程》.JGJ104-97(2) 《混凝土结构工程施工质量验收规范》.GB50204-20022. 热工计算C40冬施配合比砼。
其配比:水泥305kg,水151kg,砂798kg,碎石976kg,粉煤灰用量85kg,矿粉60 kg,防冻剂9kg,膨胀剂9kg,水灰比0.42,砂率39%。
采用高效防冻剂,受冻温度-15℃。
(1) 混凝土拌和物经运输到浇筑时温度T2本工程所有混凝土均采用商品混凝土,根据生产厂商提供的数据混凝土拌和物出机温度都不低于15℃,计算时按最不利情况考虑取T1=15℃。
T2=T1−(αt1+0.032n)(T1−T a)=15-(0.25×0.5+0.032×1)(15-0)=12.65℃式中T2——混凝土拌合物运输到浇筑时温度(℃);t1——混凝土拌合物自运输到浇筑时的时间(h);取30分钟n——混凝土拌合物动转次数;(动转1次)。
T a——混凝土拌合物运输时环境温度(取0℃);α——温度损失系数(h-1),取0.25当用混凝土搅拌车输送时,α=0.25;(本工程采用运输方式)当用开敞式大型自卸汽车时,α=0.20;当用开敞式小型自卸汽车时,α=0.30;当用封闭式自卸汽车时,α=0.1;当用手推车时,α=0.50。
根据以上计算数据可以得出混凝土入模温度为12.65℃,满足设计及施工规范要求。
(2) 混凝土浇筑成型完成时温度T3T3=C c m c T2+C f m f T f+C s m s T sC c m c+C f m f+C s m s=0.96×2500×12.65+2.1×50×0+0.46×4.65×00.96×2500+2.1×50+0.46×4.65=12.11℃式中T3——考虑模板和钢筋吸热影响,混凝土成型完成时的温度(°C);C c——混凝土的比热容(0.96kJ/kg.K);C f——模板的比热容(2.1kJ/kg.K);C s——钢筋的比热容(0.46kJ/kg.K);m c——每m3混凝土的重量(2500kg);m f——每m3混凝土相接触的模板重量(50kg);m s——每m3混凝土相接触的钢筋重量(4.65kg);T f——模板的温度,未预热时可采用当时的环境温度(取0℃);Ts——钢筋的温度,未预热时可采用当时的环境温度。
混凝土热工计算步骤及公式

冬季混凝土施工热工计算步骤1:出机温度T1应由预拌混凝土公司计算并保证,现场技术组提出混凝土到现场的出罐温度要求。
计算入模温度T2:(1)现场拌制混凝土采用装卸式运输工具时T2=T1-△T y(2)现场拌制混凝土采用泵送施工时:T2=T1-△T b(3)采用商品混凝土泵送施工时:T 2=T 1-△T y -△T b其中,△T y 、△T b 分别为采用装卸式运输工具运输混凝土时的温度降低和采用泵管输送混凝土时的温度降低,可按下列公式计算:△T y=(αt 1+0.032n )×(T 1- T a)式中:T 2——混凝土拌合物运输与输送到浇筑地点时温度(℃)△T y ——采用装卸式运输工具运输混凝土时的温度降低(℃) △T b ——采用泵管输送混凝土时的温度降低(℃)△T 1——泵管内混凝土的温度与环境气温差(℃),当现场拌制混凝土采用泵送工艺输送时:△T 1= T 1- T a ;当商品混凝土采用泵送工艺输送时:△T 1= T 1- T y - T aT a ——室外环境气温(℃)t 1——混凝土拌合物运输的时间(h )t 2——混凝土在泵管内输送时间(h )n ——混凝土拌合物运转次数C c ——混凝土的比热容[kj/(kg ·K)]ρc ——混凝土的质量密度(kg/m 3) 一般取值2400λb ——泵管外保温材料导热系数[W/(m ·k )]d b ——泵管外保温层厚度(m )D L ——混凝土泵管内径(m )D w ——混凝土泵管外围直径(包括外围保温材料)(m )ω——透风系数,可按规程表A.2.2-2取值α——温度损失系数(h -1);采用混凝土搅拌车时:α=0.25;采用开敞式大型自卸汽车时:α=0.20;采用开敞式小型自卸汽车时:α=0.30;采用封闭式自卸汽车时:α=0.1;采用手推车或吊斗时:α=0.50步骤2:考虑模板和钢筋的吸热影响,计算成型温度T3 T3=ss f f c c s s s f f f c c m C m C m C T m C T m C T m C ++++2 C c ——混凝土比热容(kj/kg ·K )普通混凝土取值0.96C f ——模板比热容(kj/kg ·K )木模2.51,钢模0.48C s ——钢筋比热容(kj/kg ·K )0.48m c ——每m 3混凝土重量(kg )2500m f ——每m 3混凝土相接触的模板重量(kg )m s ——每m 3混凝土相接触的钢筋重量(kg )T f ——模板的温度,未预热时可采用当时的环境温度(℃)T s ——钢筋的温度,未预热时可采用当时的环境温度(℃)步骤3:计算T=0℃时的t 3T 4——混凝土蓄热养护开始到任一时刻的温度(℃)T m,a ——混凝土蓄热养护开始到任一时刻t 的平均气温(℃)t 3——混凝土蓄热养护开始到任一时刻的时间(h )V ce ——水泥水化速度系数(h -1)ηθϕ——综合系数cc ce C V M K ρωθ••••= M k C V m Q V c c ce ce ce ce ••-••••=ωρϕ ϕη+-=a m T T ,3 ρc ——混凝土的质量密度(kg/m 3) 一般取值2400Q ce ——水泥水化累积最终放热量(kj/kg )ω——透风系数M ——结构表面系数(m -1) M=A/V=表面积/体积k ——结构围护层的总传热系数(kj/m2·h ·K )d i ——第i 层围护层厚度(m )λi ——第i 层围护层的导热系数[W/(m ·k )]此时的已知条件:T m,a 、V ce 、ρc 、Q ce 、ω、M 、k设T=0℃,计算出t 3步骤4:计算出T=0℃时的平均养护温度a m t V t V ce m T t V T ce ce ,3331+⎪⎭⎫ ⎝⎛-+-=••-•-ϕθηθηϕθ 由步骤3中计算出的t 3,带入求出T m 。
混凝土热工计算公式

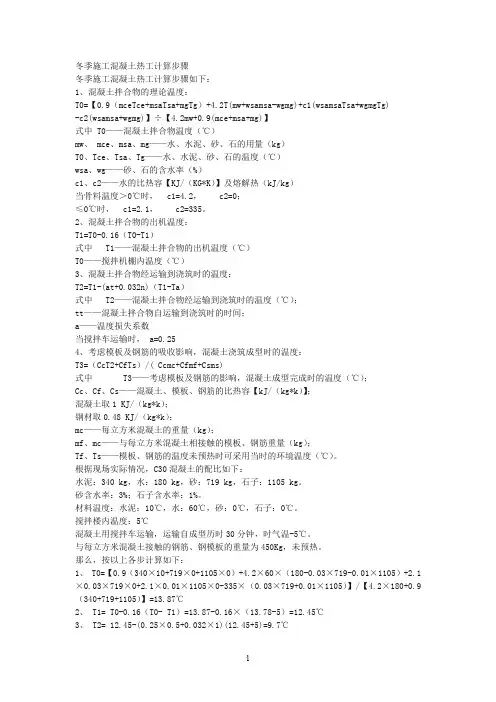

冬季施工混凝土热工计算步骤冬季施工混凝土热工计算步骤如下:1、混凝土拌合物的理论温度:T0=【0.9(mceTce+msaTsa+mgTg)+4.2T(mw+wsamsa-wgmg)+c1(wsamsaTsa+wgmgTg)-c2(wsamsa+wgmg)】÷【4.2mw+0.9(mce+msa+mg)】式中T0——混凝土拌合物温度(℃)mw、mce、msa、mg——水、水泥、砂、石的用量(kg)T0、Tce、Tsa、Tg——水、水泥、砂、石的温度(℃)wsa、wg——砂、石的含水率(%)c1、c2——水的比热容【KJ/(KG*K)】及熔解热(kJ/kg)当骨料温度>0℃时,c1=4.2,c2=0;≤0℃时,c1=2.1,c2=335。
2、混凝土拌合物的出机温度:T1=T0-0.16(T0-T1)式中T1——混凝土拌合物的出机温度(℃)T0——搅拌机棚内温度(℃)3、混凝土拌合物经运输到浇筑时的温度:T2=T1-(at+0.032n)(T1-Ta)式中T2——混凝土拌合物经运输到浇筑时的温度(℃);tt——混凝土拌合物自运输到浇筑时的时间;a——温度损失系数当搅拌车运输时,a=0.254、考虑模板及钢筋的吸收影响,混凝土浇筑成型时的温度:T3=(CcT2+CfTs)/( Ccmc+Cfmf+Csms)式中T3——考虑模板及钢筋的影响,混凝土成型完成时的温度(℃);Cc、Cf、Cs——混凝土、模板、钢筋的比热容【kJ/(kg*k)】;混凝土取1 KJ/(kg*k);钢材取0.48 KJ/(kg*k);mc——每立方米混凝土的重量(kg);mf、mc——与每立方米混凝土相接触的模板、钢筋重量(kg);Tf、Ts——模板、钢筋的温度未预热时可采用当时的环境温度(℃)。
根据现场实际情况,C30混凝土的配比如下:水泥:340 kg,水:180 kg,砂:719 kg,石子:1105 kg。
砂含水率:3%;石子含水率:1%。
大体积混凝土热工计算

Th= m c Q/Cρ(1-е-mt )式中:Th—混凝土的绝热温升(℃);m c ——每m 3 混凝土的水泥用量,取3;Q——每千克水泥28d 水化热,取C——混凝土比热,取0.97[KJ/(Kg·K)];ρ——混凝土密度,取2400(Kg/m3);е——为常数,取2.718;t——混凝土的龄期(d);m——系数、随浇筑温度改变,取2、混凝土内部中心温度计算T 1(t)=T j +Thξ(t)式中:T 1(t)——t 龄期混凝土中心计算温度,是混凝土温度最高值T j——混凝土浇筑温度,取由上表可知,砼第9d左右内部温度最高,则验算第9d砼温差2、混凝土养护计算1、绝热温升计算计算结果如下表ξ(t)——t 龄期降温系数,取值如下表大体积混凝土热工计算计算结果如下表:混凝土表层(表面下50-100mm 处)温度,底板混凝土表面采用保温材料(阻燃草帘)蓄热保温养护,并在草袋上下各铺一层不透风的塑料薄膜。
地下室外墙1200 厚混凝土表面,双面也采用保温材料(阻燃草帘)蓄热保温养护,并在草袋上下各铺一层不透风的塑料薄膜。
①保温材料厚度δ= 0.5h·λi (T 2-T q )K b /λ·(T max -T 2)式中:δ——保温材料厚度(m);λi ——各保温材料导热系数[W/(m·K)] ,取λ——混凝土的导热系数,取2.33[W/(m·K)]T2——混凝土表面温度:39.6(℃)(Tmax-25)T q ——施工期大气平均温度:30(℃)T 2-T q —-9.6(℃)T max -T 2—21.0(℃)K b ——传热系数修正值,取δ= 0.5h·λi (T 2-T q )K b /λ·(T max -T2)*100=4.46cm故可采用两层阻燃草帘并在其上下各铺一层塑料薄膜进行养护。
②混凝土保温层的传热系数计算β=1/[Σδi /λi +1/βq ]δi ——各保温材料厚度λi ——各保温材料导热系数[W/(m·K)]βq ——空气层的传热系数,取23[W/(m 2·K)]代入数值得:β=1/[Σδi /λi +1/βq ]= 2.76③混凝土虚厚度计算:hˊ=k·λ/βk——折减系数,取2/3;λ——混凝土的传热系数,取2.33[W/(m·K)]hˊ=k·λ/β=0.5628④混凝土计算厚度:H=h+2hˊ= 3.63m⑤混凝土表面温度T 2(t)= T q +4·hˊ(H- h)[T 1(t)- T q ]/H 2式中:T 2(t)——混凝土表面温度(℃)T q —施工期大气平均温度(℃)hˊ——混凝土虚厚度(m)H——混凝土计算厚度(m)式中: hˊ——混凝土虚厚度(m)式中:β——混凝土保温层的传热系数[W/(m 2·K)]T 1(t)——t 龄期混凝土中心计算温度(℃)不同龄期混凝土的中心计算温度(T 1(t))和表面温度(T 2(t))如下表。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
【最新整理,下载后即可编辑】
冬季混凝土施工热工计算
步骤1:
出机温度T 1应由预拌混凝土公司计算并保证,现场技术组提出混凝土到现场的出罐温度要求。
计算入模温度T 2:
(1)现场拌制混凝土采用装卸式运输工具时
T 2=T 1-△T y
(2)现场拌制混凝土采用泵送施工时:
T 2=T 1-△T b
(3)采用商品混凝土泵送施工时:
T 2=T 1-△T y -△T b
其中,△T y 、△T b 分别为采用装卸式运输工具运输混凝土时的温度降低和采用泵管输送混凝土时的温度降低,可按下列公式计算:
△Ty=(αt 1+0.032n )×(T 1- Ta)
式中:
T 2——混凝土拌合物运输与输送到浇筑地点时温度(℃)
△T y ——采用装卸式运输工具运输混凝土时的温度降低(℃)
△T b ——采用泵管输送混凝土时的温度降低(℃)
△T 1——泵管内混凝土的温度与环境气温差(℃),当现场拌制混凝土采用泵送工艺输送时:△T 1= T 1- T a ;当商品混凝土采用泵送工艺输送时:△T 1= T 1- T y - T a
T a ——室外环境气温(℃)
t 1——混凝土拌合物运输的时间(h )
t 2——混凝土在泵管内输送时间(h )
n ——混凝土拌合物运转次数
C c ——混凝土的比热容[kj/(kg ·K)]
ρc ——混凝土的质量密度(kg/m 3) 一般取值2400
λb ——泵管外保温材料导热系数[W/(m ·k )]
d b ——泵管外保温层厚度(m )
D L ——混凝土泵管内径(m )
D w ——混凝土泵管外围直径(包括外围保温材料)(m )
ω——透风系数,可按规程表A.2.2-2取值
α——温度损失系数(h -1);采用混凝土搅拌车时:α=0.25;采用开敞式大型自卸汽车时:α=0.20;采用开敞式小型自卸汽车时:α=0.30;采用封闭式自卸汽车时:α=0.1;采用手推车或吊斗时:α=0.50
步骤2:考虑模板和钢筋的吸热影响,计算成型温度T3
T3=s s f f c c s
s s f f f c c m C m C m C T m C T m C T m C ++++2
C c ——混凝土比热容(kj/kg ·K )普通混凝土取值0.96
C f ——模板比热容(kj/kg ·K )木模2.51,钢模0.48
C s ——钢筋比热容(kj/kg ·K )0.48
m c ——每m 3混凝土重量(kg )2500
m f ——每m 3混凝土相接触的模板重量(kg )
m s ——每m 3混凝土相接触的钢筋重量(kg )
T f ——模板的温度,未预热时可采用当时的环境温度(℃)
T s ——钢筋的温度,未预热时可采用当时的环境温度(℃)
步骤3:计算T=0℃时的t 3
T 4——混凝土蓄热养护开始到任一时刻的温度(℃)
T m,a ——混凝土蓄热养护开始到任一时刻t 的平均气温(℃)
t 3——混凝土蓄热养护开始到任一时刻的时间(h )
V ce ——水泥水化速度系数(h -1)
ηθϕ——综合系数
c c ce C V M
K ρωθ••••= M k C V m Q V c c ce ce ce ce ••-••••=ωρϕ ϕη+-=a m T T ,3
ρc ——混凝土的质量密度(kg/m 3) 一般取值2400
Q ce ——水泥水化累积最终放热量(kj/kg )
ω——透风系数
M ——结构表面系数(m -1) M=A/V=表面积/体积
k ——结构围护层的总传热系数(kj/m2·h ·K )
d i ——第i 层围护层厚度(m )
λi ——第i 层围护层的导热系数[W/(m ·k )]
此时的已知条件:T m,a 、V ce 、ρc 、Q ce 、ω、M 、k
设T=0℃,计算出t 3
步骤4:计算出T=0℃时的平均养护温度
a m t V t V ce m T t V T ce ce ,3331+⎪⎭
⎫ ⎝⎛-+-=••-•-ϕθηθηϕθ 由步骤3中计算出的t 3,带入求出T m 。
步骤5:计算T=0℃时成熟度D
D=(T m +15)·t
t ——温度为T m 的持续时间(h )
步骤6:推算混凝土强度
推算混凝土强度前,项目部要要求混凝土公司提供至少两个标准养护龄期的混凝土强度。
由公式D b
= 求出系数a,b。
然后将
f-
a
步骤5中计算出的D带入求出f
步骤7:将混凝土强度f乘以综合蓄热法调整系数0.8,即为混凝土实际强度,与抗冻临界强度比较,调整各项预设的参数。
