基础排水措施专项方案

合集下载

基础排水和防止沉降措施

基础排水和防止沉降措施

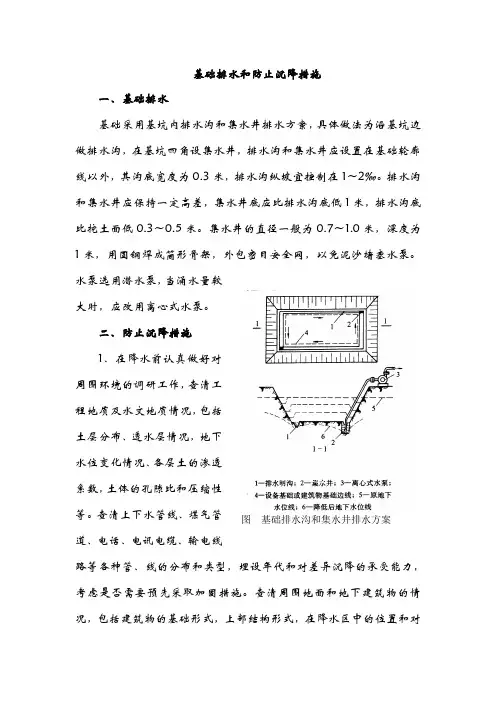

基础排水和防止沉降措施一、基础排水基础采用基坑内排水沟和集水井排水方案,具体做法为沿基坑边做排水沟,在基坑四角设集水井,排水沟和集水井应设置在基础轮廓线以外,其沟底宽度为0.3米,排水沟纵坡宜控制在1~2‰。

排水沟和集水井应保持一定高差,集水井底应比排水沟底低1米,排水沟底比挖土面低0.3~0.5米。

集水井的直径一般为0.7~1.0米,深度为1米,用圆钢焊成筒形骨架,外包密目安全网,以免泥沙堵塞水泵。

水泵选用潜水泵,当涌水量较大时,应改用离心式水泵。

二、防止沉降措施1、在降水前认真做好对周围环境的调研工作,查清工程地质及水文地质情况,包括土层分布、透水层情况,地下水位变化情况、各层土的渗透系数,土体的孔隙比和压缩性等。

查清上下水管线、煤气管图基础排水沟和集水井排水方案道、电话、电讯电缆、输电线路等各种管、线的分布和类型,埋设年代和对差异沉降的承受能力,考虑是否需要预先采取加固措施。

查清周围地面和地下建筑物的情况,包括建筑物的基础形式,上部结构形式,在降水区中的位置和对差异沉降的承受能力。

降水前要查清这些建筑物的历年沉降情况和目前损伤的程度,是否需要时先采取加固措施。

2、在降水时随时注意抽出的地下水是否有混浊现象,抽出的水中带走细颗粒不但会增加周围地面沉降,而且会使井管堵塞,为此首先应根据周围土层情况选用合适的滤网,同时应重视埋设井管时的成孔和回填砂滤料的质量。

必要时在基坑外采用回灌水措施。

3、基础施工期间,特别是降水期间,应对附近建筑物和马路进行沉降和位移观测。

如发现有异常情况,即应与设计和建设单位协商解决的方案。

第四节新技术、新工艺、专利技术的应用新技术、新工艺、专利技术的推广应用不仅能有效地加快工程施工进度、解决传统施工工艺难以解决的问题、提高工程质量、节约工程建设投资、创造可观的社会效益和经济效益,同时还能促进建筑技术的不断发展,提高行业的整体素质。

本工程采用新技术、新工艺、专利技术主要有:一、新技术、新工艺、专利技术的应用1、现代混凝土应用技术:本工程全部混凝土采用商品混凝土,即预拌混凝土,可以提高劳动生产率,节约水泥,降低工程成本,同时还具有保证工程质量、节约施工用地、实现文明施工等优点。

公路排水专项施工方案

公路排水专项施工方案

公路排水专项施工方案一、项目背景和目标:公路排水是为了保证道路在雨季和洪水等天灾发生时,能够迅速排除道路上的积水,确保车辆行驶的安全。

本项目的目标是在提高现有公路排水能力的基础上,进一步完善公路排水设施,防止水害发生,同时提高道路使用寿命。

二、施工内容:1.清理沟渠:清理公路沿线的排水沟渠,去除堵塞物和杂草,保证水流畅通。

2.淤积清理:对排水沟渠中的淤积物进行清理,恢复排水能力。

3.钢筋网排水沟渠:采用钢筋网覆盖的方式,构建排水沟渠,增加排水面积和排水能力。

4.路肩排水:对路肩进行改造,安装收水沟和排水管道,将积水快速排出。

5.压实路基:对路基进行压实处理,提高路基的稳定性和抗渗性。

6.设立检测井:在排水沟渠的关键位置设立检测井,用于监测水位和排水情况。

7.安装水泵:在需要的地点安装水泵,用于排水。

三、施工流程:1.前期准备:调查勘测,确定施工区域和施工方案,采购施工所需材料和设备。

2.施工准备:清理施工现场,搭建施工临时设施,确保施工顺利进行。

3.清理沟渠和淤积清理:进行清理工作,去除堵塞物和淤积物。

4.钢筋网排水沟渠:根据设计要求,进行加固和排水沟渠的施工。

5.路肩排水:对路肩进行改造,安装排水设施。

6.压实路基:利用专业设备对路基进行压实处理,确保路基的稳定性。

7.设立检测井:按照设计要求,在关键位置进行检测井的施工。

8.安装水泵:选择合适的位置安装水泵设施,确保排水顺畅。

9.施工检查和竣工验收:对施工过程进行检查和验收,确保施工质量。

四、安全措施:1.施工现场周边设置安全警示标志,确保交通安全。

2.严格遵守施工操作规程,做好现场防护工作。

3.施工人员必须佩戴安全帽、安全鞋等个人防护装备。

4.检查和维护施工设备,确保其正常运转。

五、施工预算:根据施工内容和工程量,进行预算。

包括人工费、材料费、机械设备费、运输费等。

六、施工时间计划:根据施工内容和工程量,制定合理的施工时间计划。

考虑到天气等因素,并合理安排施工队伍和设备。

排水立管专项方案

排水立管专项方案

一、方案背景随着城市化进程的加快,高层建筑和住宅小区的数量不断增加,排水系统作为城市基础设施的重要组成部分,其安全性、可靠性及功能性日益受到重视。

排水立管作为排水系统的重要组成部分,其质量直接关系到排水系统的正常运行和居民的生活质量。

为确保排水立管的安全、高效运行,特制定本专项方案。

二、方案目标1. 提高排水立管的质量,确保排水系统安全、可靠、高效运行。

2. 降低排水立管故障率,减少维修成本,提高用户满意度。

3. 规范排水立管施工和管理,提高施工质量和施工效率。

三、方案内容1. 设计阶段(1)设计单位应根据国家相关规范和标准,结合工程实际情况,进行排水立管设计。

(2)设计时应充分考虑排水立管的布局、材质、接口形式等因素,确保排水立管的安全性和可靠性。

(3)设计应采用先进的排水立管设计理念,提高排水立管的使用寿命。

2. 施工阶段(1)施工前,施工单位应熟悉设计图纸,了解排水立管的设计要求,确保施工质量。

(2)施工过程中,应严格按照设计图纸和规范要求进行施工,确保排水立管的安装质量和施工质量。

(3)施工过程中,应加强施工人员的安全教育,确保施工安全。

(4)施工完成后,应进行排水立管的试压、通水试验,确保排水立管无渗漏、畅通。

3. 管理阶段(1)建立健全排水立管管理制度,明确各部门职责,确保排水立管的正常运行。

(2)定期对排水立管进行检查、维护,发现问题及时处理,确保排水立管的安全运行。

(3)加强排水立管的日常管理,提高排水立管的运行效率。

(4)加强排水立管的资料管理,为排水立管的维护、改造和更新提供依据。

四、保障措施1. 加强排水立管施工、设计、管理人员的培训,提高其专业素质。

2. 严格执行国家相关规范和标准,确保排水立管的质量。

3. 建立健全排水立管的质量监控体系,对排水立管的施工、设计、管理全过程进行监控。

4. 加强与相关部门的沟通协调,确保排水立管工程顺利进行。

五、总结本专项方案旨在提高排水立管的质量,确保排水系统的正常运行。

基坑排水工程施工方案

基坑排水工程施工方案

基坑排水工程施工方案一、工程概述基坑排水工程是指在基坑开挖过程中,由于地下水位、地下水压等原因需要采取相应措施,以保证基坑内部地下水的排泄和基坑壁面的稳定,从而保障基坑开挖施工的安全和顺利进行。

基坑排水工程是基础工程中的重要环节,对于保障基坑开挖施工安全、减小基坑安全隐患、保护地下环境和保障相邻建筑物的安全具有重要作用。

二、工程要求1.保障基坑开挖施工期间的安全;2.保障基坑开挖过程中的地下水排泄;3.保障基坑壁面的稳定;4.减小基坑开挖对地下环境和相邻建筑物的影响。

三、施工方案1.基坑陆侧排水系统(1)地下水位观测:在基坑开挖前,需要对基坑周边的地下水位进行观测,掌握地下水位变化规律,从而为排水系统设计提供准确的数据支持。

(2)水平排水系统设计:根据地下水位变化规律,设计基坑陆侧的水平排水系统。

采用水平管道和井点组成的水平排水系统,主要用于降低基坑边坡的渗流压力,保证基坑周边地下水排泄畅通。

(3)抽水系统设计:设计基坑陆侧的抽水系统,包括水泵、管道、沉淀池等设施。

通过抽水系统将基坑内的地下水排出基坑,保持基坑内部相对干燥,为施工提供有利条件。

2.基坑底部排水系统(1)地下水位观测:在基坑开挖前,需要对基坑底部地下水位进行观测,掌握基坑底部地下水位变化规律,为排水系统设计提供准确的数据支持。

(2)垂直排水系统设计:根据基坑底部地下水位变化规律,设计基坑底部的垂直排水系统。

采用抽水井和抽水管道组成的垂直排水系统,主要用于降低基坑底部的渗流压力,保证基坑底部地下水排泄畅通。

(3)抽水系统设计:设计基坑底部的抽水泵系统,将基坑底部的地下水通过抽水泵排出基坑,保持基坑底部相对干燥,为施工提供有利条件。

3.基坑壁面支护在基坑开挖过程中,需要对基坑壁面进行支护,以保证基坑壁面的稳定。

在排水系统施工时,需采取相应措施保护支护结构和排水系统的紧密结合,确保基坑壁面的稳定。

4.施工安全在基坑排水工程施工过程中,需要采取相应的安全措施,保障施工人员的安全。

建筑施工排水方案

建筑施工排水方案

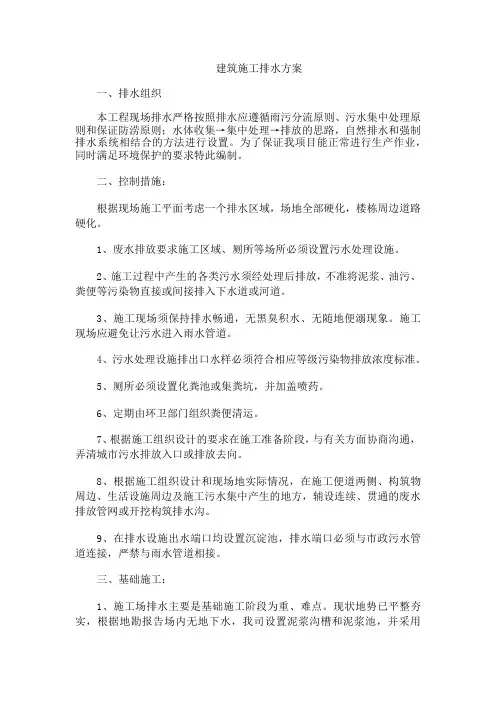

建筑施工排水方案一、排水组织本工程现场排水严格按照排水应遵循雨污分流原则、污水集中处理原则和保证防涝原则;水体收集→集中处理→排放的思路,自然排水和强制排水系统相结合的方法进行设置。

为了保证我项目能正常进行生产作业,同时满足环境保护的要求特此编制。

二、控制措施:根据现场施工平面考虑一个排水区域,场地全部硬化,楼栋周边道路硬化。

1、废水排放要求施工区域、厕所等场所必须设置污水处理设施。

2、施工过程中产生的各类污水须经处理后排放,不准将泥浆、油污、粪便等污染物直接或间接排入下水道或河道。

3、施工现场须保持排水畅通,无黑臭积水、无随地便溺现象。

施工现场应避免让污水进入雨水管道。

4、污水处理设施排出口水样必须符合相应等级污染物排放浓度标准。

5、厕所必须设置化粪池或集粪坑,并加盖喷药。

6、定期由环卫部门组织粪便清运。

7、根据施工组织设计的要求在施工准备阶段,与有关方面协商沟通,弄清城市污水排放入口或排放去向。

8、根据施工组织设计和现场地实际情况,在施工便道两侧、构筑物周边、生活设施周边及施工污水集中产生的地方,辅设连续、贯通的废水排放管网或开挖构筑排水沟。

9、在排水设施出水端口均设置沉淀池,排水端口必须与市政污水管道连接,严禁与雨水管道相接。

三、基础施工:1、施工场排水主要是基础施工阶段为重、难点。

现状地势已平整夯实,根据地勘报告场内无地下水,我司设置泥浆沟槽和泥浆池,并采用DN200PVC管连接至集水坑。

泥浆池的总设计容量约20m3;沟槽的宽度30cm,其深度45cm;沟槽和池的底部须用混凝土浇捣,沟的两侧壁和池的四周壁均用砌块砌筑并用砂浆抹光;池壁上沿口必须高于场地平面25cm以上,并作好安全围护。

泥浆池内应分隔为沉淀池、循环池、废浆池。

2、现场定期清理集水坑的废浆,必须用封闭式运输工具定期外运。

3、现场混凝土、砂浆搅拌:a)在拌和机和砂浆机前两侧应设置20cm左右高的砌块砌筑围边,并在其前2m左右处设泥浆沟槽,沟形成高低口(内低外高),并经过侧边泥浆池,通向场地的排水沟。

排水与降水措施等基础施工方案或方法

排水与降水措施等基础施工方案或方法

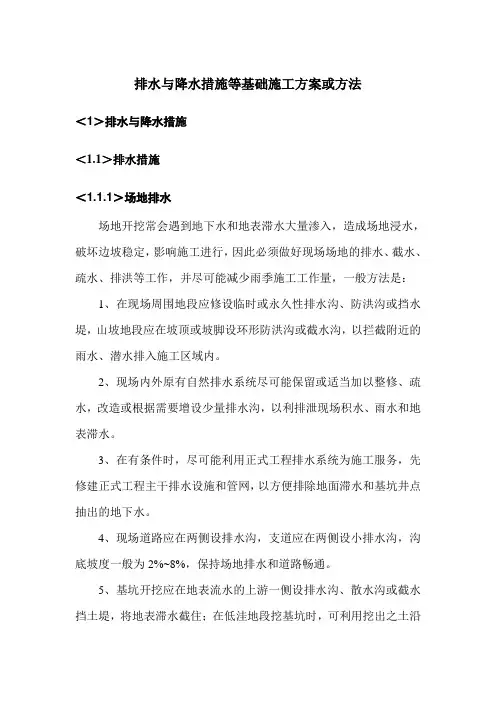

排水与降水措施等基础施工方案或方法<1>排水与降水措施<1.1>排水措施<1.1.1>场地排水场地开挖常会遇到地下水和地表滞水大量渗入,造成场地浸水,破坏边坡稳定,影响施工进行,因此必须做好现场场地的排水、截水、疏水、排洪等工作,并尽可能减少雨季施工工作量,一般方法是:1、在现场周围地段应修设临时或永久性排水沟、防洪沟或挡水堤,山坡地段应在坡顶或坡脚设环形防洪沟或截水沟,以拦截附近的雨水、潜水排入施工区域内。

2、现场内外原有自然排水系统尽可能保留或适当加以整修、疏水,改造或根据需要增设少量排水沟,以利排泄现场积水、雨水和地表滞水。

3、在有条件时,尽可能利用正式工程排水系统为施工服务,先修建正式工程主干排水设施和管网,以方便排除地面滞水和基坑井点抽出的地下水。

4、现场道路应在两侧设排水沟,支道应在两侧设小排水沟,沟底坡度一般为2%~8%,保持场地排水和道路畅通。

5、基坑开挖应在地表流水的上游一侧设排水沟、散水沟或截水挡土堤,将地表滞水截住;在低洼地段挖基坑时,可利用挖出之土沿四周或迎水一侧,二侧筑0.5~0.8m高的土堤截水。

6、大面积的表水,可采取在施工范围区段内挖排水沟,工程范围内再设纵横排水支沟,将水流疏干,再在低洼地段设集水、排水设施,将水排走。

7、在可能滑坡的地段,应在该地段外设置多道环形截水沟,以拦截附近的地表水,修设和疏通坡脚的原排水沟,疏导地表水,处理好该区域内的生活和工程用水,阻止渗入该地段。

8、湿陷性黄土地区,现场应设有临时或永久性的排洪防水设施,以防基坑受水浸泡,造成地基下陷。

施工用水、废水应设有临时排水管道;贮水构筑物、灰池、防洪沟、排水沟等应有防止漏水措施,并与建筑物保持一定的安全距离。

安全距离:一般在非自重搅拌站设置离建筑物应不小于12m,在自重湿陷怀黄土地区不小于20m;搅拌站设置离建筑物应不小于10m。

距建筑物的四周,对非重湿陷性黄土地区在15m以内,对自重湿陷性黄土地区在25m以内不应设有集水井。

整治排水沟专项施工方案

整治排水沟专项施工方案

整治排水沟专项施工方案简介本文档为整治排水沟的专项施工方案,旨在提高排水系统的效率,并保护周边环境免受水害威胁。

通过对沟道进行清理、修复和改造,以确保排水系统能够正常运行。

一、项目背景排水沟是城市或农村地区的重要基础设施,它对于排除雨水和污水、预防洪涝灾害、保护环境起着至关重要的作用。

然而,一些排水沟由于长期缺乏维护、生态环境破坏等原因,出现了堵塞、坍塌、渗漏等问题,导致排水系统运行不畅甚至完全受阻。

为了解决这些问题,我们制定了整治排水沟的专项施工方案,旨在修复和改造排水沟,提高排水系统的可靠性和效率。

二、施工内容1. 排水沟清理排水沟清理是整治排水沟的第一步,旨在清除积存的杂物、泥沙和污物,保持排水沟的通畅。

具体工作内容包括:•清理排水沟内的污物和杂物。

•清除沟底的淤泥和泥沙。

•清理排水沟周边的垃圾和杂草。

2. 排水沟修复排水沟修复是针对已经损坏的排水沟进行修复和加固,以恢复其正常功能。

具体工作内容包括:•修复排水沟的破损或坍塌部分。

•加固排水沟的边坡和底部。

•修补排水沟的裂缝和渗漏点。

在进行排水沟改造前,需要进行现状评估,分析排水沟的问题和改造需求。

排水沟改造的目标是提升排水系统的效率和适应性。

具体工作内容包括:•扩大排水沟的断面,增加排水能力。

•配置合适的设施,如格栅、格栅清理设备等。

•修改排水沟的路线和布局,以优化排水系统。

三、施工步骤1. 前期准备1.建立施工组织机构和管理体系。

2.制定施工计划和安全措施。

2. 排水沟清理1.确定清理的起点和终点。

2.使用清理设备进行清理作业。

3.清理沟底的淤泥和泥沙。

4.清理沟道周边的垃圾和杂草。

1.检查排水沟的破损和坍塌部分。

2.进行修复和加固工作。

3.使用适当的材料进行填补和修补。

4. 排水沟改造1.进行现状评估和需求分析。

2.制定改造方案,包括扩大断面、配置设施等。

3.进行工程施工,包括挖掘、填土、设施安装等。

5. 施工总结和验收1.进行施工总结和经验总结。

基础排水和防止沉降措施

基础排水和防止沉降措施

基础排水和防止沉降措施(一)基础降排水一、基坑降水要求:本工程降水面积较大,基础埋深较深,采用大口径无砂混凝土大口井井点的降水方案。

考虑将地下水降至最深基础垫层下1m左右,待基坑内浇筑垫层时将基坑中部的部分井封死,基坑四周井点部分保留,与基底排水沟相连,排出基坑积水。

1、水泵在下井过程中一定要居中,切不可使泵体贴靠在井壁上,防止在多次启动时产生的震动将井壁震破返砂。

2、基坑降水在土方开挖前至少7天进行,以保证土方开挖时的地下水位稳定在槽底以下0.5m。

3、降水施工时,现场应配备专职司泵人员。

此外现场应至少配备5台余泵,保证降水的连续性。

4、本工程基坑面积较大,基础工程施工时基坑中间部位降水井排出的水采用井倒井的方式排出基坑外。

5、整个基础施工期间降水应连续进行,以保证基础施工期间地下水位稳定在在槽底以下0.5m。

6、降水前,先测量每口井起始水深,作好原始记录。

降水后抽出的地下水通过现场的沉淀池沉淀后排入市政下水管道。

7、沉淀池沿基坑四周共设三处,沉淀池采用5mm厚钢板制作,设三级沉淀。

沉淀池放置在地表,沉淀池在使用过程中需经常清理,防止淤积。

沉淀池的大样如下图所示:4mm厚钢板焊制A-A二、基坑降水方案:总体上按内降外不降考虑,即在基坑内设置降水井,降低基坑内部的地下水位,利用支护结构的挡水效果,防止基坑外部的地下水被过多的抽取,从而造成周边建筑物产生不均匀沉降。

本工程基坑降水面积较大,采用大口径无砂混凝土管井井点的降水方案,基坑内基本呈均匀布置。

基坑四周设置观察井,井深6m,随时观测地下水位情况,如发现地下水位有较大的波动,立即将观察井变为回灌井,稳定地下水位,保证周围建筑物、公共设施的安全。

1、降水井结构:降水井由无砂混凝土滤水管、吸水管和潜水泵等部分组成,降水井孔径为φ700,全孔下入φ500水泥砾石(无砂)滤水管,管底封死,管外填3~15cm砾石作过滤层,地面0.5m以上用粘土填充夯实。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
五、防止临近建筑危险沉降措施
⑴ 土方施工前,要认真学习和审查图纸,熟悉土层地质、水文勘 察资料,摸清工程场地及临近建筑物的情况。
⑵ 施工前对附近原有建筑物、电杆、塔架等采取有效地防护加固 措施,可利用的建筑物充分利用。
⑶ 做好轴线控制的测量和校核,控制网要避开建筑物、构筑物、 土方机械 操作及运输线路,并有保护标志。
⑴ 基坑开挖前,必须摸清基坑下的管线排列和地质开采资料,以 利考虑开挖过程中的意外应急措施。
⑵ 基坑四周必须设置1.2米高护栏,人员上下要有专用爬梯。 ⑶ 开挖出的土方,要严格按照组织设计堆放,不得堆于基坑外 侧,以免引起地面堆载超荷引起土体位移、板桩位移或支撑破坏。 ⑷ 基坑(槽)的支撑,应按回填的速度,按施工组织设计要求及 时依次拆除,即填土时应从深到浅分层进行,填好一层拆除一层,不能 事先将支撑拆掉。 ⑸ 每日或雨后必须检查土壁及支撑稳定情况,在确保安全的情况 下继续工作,并且不得将土和其它物件堆在支撑上,不得在支撑下行走 或站立。
⑵施工中要配备专职放样人员进行测量控制,要及时复核轴线,将 基槽开挖下口线测放到槽底,及时控制开挖标高,做挖土工作面内,标 高控制点不少于2个。
⑶开挖时尽量采用平行,要坚持先修坡后挖土的操作方法。 ⑷认真执行技术先是管理制度,施工中要注意积累技术资料,如施 工日记,设计变更记录,验桩验线记录。
四、基坑施工临边防护措施
台2
3.5
7
⑵其他人员或工种配备表
劳动力需用计划表
序号 工种
进场时 人数

钢筋
1
30

2
砖工
45
4
砼工
40
5
架工
20
抹灰
6
40

涂料

7工
10


工作内容
8
细木
2



油漆

9 工
10


10
石工
5

电焊
11
5
退


机修
12
4

13
普工
20
试验
14
1
工水电1520源自工16其它
20
3.7 质量措施
⑴开挖前要做好各级技术准备和技术交底工作,施工技术人员放样 员要熟悉图纸,掌握现场测量制点及水准的尺寸,同甲方代表办理控制 桩及标高线手续。
3.6 土方施工机具与劳力计划
⑴机具设备等计划 土方施工机械机具一览表
机 序
械名 号

规格
单位 数量
功率(单台) P1(KW) P2(KVA)
塔式
1 起重 QTZ50 台 4
30
120

反铲 2 式挖 300型
台2
掘机
自卸 3 反斗 10T
汽车
台 10
4 水泵 Φ50
台8
2.5
20
污泥 5

Φ100
32个单元。总建筑面积约xx㎡,其中服务设施面积为xx㎡、住宅面积为 xx㎡层数均为三—四层,层高x米。主体为砖混结构,本工程为二级耐 久年限,使用年限50年,耐火等级为二级,抗震设防烈度为7度二级。 基础为砖砌放脚条形基础,粉质粘土作为持力层,其地基承载力特征值 fak≥130kpa。本工程±0.000以下采用MU15页岩实心砖、M10水泥砂浆 砌筑;±0.000以上采用KP1型MU10页岩多孔砖、M7.5混合砂浆砌筑。 1.2 基坑及开挖概况
二、基坑的排水、降水
基坑的排水、降水是整个地下土方施工的关键之一。根据地质报 告,主要有杂填土之中孔隙水;边坡缝中渗流出的水源,以及地面水井
地沟渗流的水源,不断地渗入基坑,将会造成基坑大量的积极水现象, 将影响土方施工的顺利进展。为此,必须特别重视基坑的排水问题。
本工程开挖后,基坑内积水严重,结合周边其它工地的降水方式先 期决定采用冲孔井点降水,于是相关的机械设备开始进场进行降水施 工,通过已打好的两口井(12.5米深)的情况来看,其降水效果基本无 效。于是立即调整方案,采用坑内排水的方法,地面水及坑内水都汇集 于基坑周边的排水沟内集中流向坑外排水井,然后每个排水井采用1台 Φ50潜水泵并派专人值守抽水。
二、基坑支护方法的选择 三、基坑施工方案
3.1 土方开挖及支撑施工 3.2 临时应急措施 3.3 基坑土方施工 3.4 土方工作量及进度 3.5 基坑排水 3.6 土方施工机具与劳力计划 3.7 质量措施
四、基坑施工临边防护措施 五、防止临近建筑危险沉降措施
一、工程基本概况
1.1 工程概况 本工程名称为:xx工程,xx设计研究院设计,共分16栋单体建筑,
(1)本工程基础开挖放坡比例为1:0.3 (1)本工程基坑围护均以各基坑周边再扩大1.5m,作为围护的内边 缘线。 (2)本工程基坑开挖深度约为2.5m,基坑开挖对周边环境的影响较 小。现有场地原土面标高大致为-1.000米(相对标高)。 (3) 施工现场周围地上部分无妨碍施工的其它建筑物。 1.3 地质情况
⑷ 在可能滑坡的地段,应在该地段外设置多道环形截水沟,以拦 截附近的地表水,修设和疏通坡脚的原排水沟,疏导地表水。
其一,在土方开挖过程中,沿边坡四周内侧设置明沟排水“水 渠”随土方开挖深度挖深而加深。此“水渠”20m间距设一集水井,每 一集水井安放一台Φ50潜水泵把水抽至排水口。
其二,土方开挖达到设计标高后,沿土壁内侧周边设置排水明沟, 将水排至坑外排水井内。
其三,坑外排水:每个栋号均在基坑外开挖排水井2~4个,其平面 尺寸为2.5米×2.5米、深度为坑底以下1.5米,详下图:
xx工程
基 坑 排 水 专 项 施 工 方 案
编制单位:xx工程有限公司 xx工程项目经理部
编制日期:x年x月
专项施工方案审批意见表
审批意见: 建 设 单 位
审批人:
审批意见: 监 理 单 位
审批意见: 施 工 单 位
审批人:
目录
一、工程基本概况
1.1 工程概况 1.2 基坑及开挖概况 1.3 地质情况
根据xx建筑勘察设计有限公司提供的本工程的地质勘察报告表明其 地质情况如下:
在勘探深度内,场地地层从上至下依次为:第四系全新统素填土和 第四系全新统洪积层、冲洪积层。地层岩性分述如下:
素填土层:埋深至地表起算为0.6~1.6m; 粉质粘土:埋深至地表起算为1.6~2.9m,厚度1.8~4.7m; 卵石层:埋深至地表起算为2.9~5.9m。 地下水: 本工程场地地下水主要为上部土层滞水,埋藏较浅。
