地形整理技术交底
场地平整施工技术交底

场地平整施工技术交底
本工程场地平整施工旨在确保场地平整,为此要采用场地换填施工方法。
具体施工程序如下:施工测量放线→划定场平范围→除草、挖除树根→清除杂物、障碍物→场内积水排水疏干→挖除淤泥、腐殖土、杂填土→确定水准点、设控制桩→计算回填需用量→砂砾石换填平整、碾压→验收。
在施工测量中,要采用测量控制程序,采用全站仪和水准仪进行测量。
除草、挖树根采用推土机进行,清除杂物、障碍物采用反铲挖掘机配破碎锤头进行破拆。
场内积水采用明沟排至场外主排水沟,确保场地平整。
根据本工程的岩土勘察报告,场地需要进行换填的主要是杂填土,其中包括各种垃圾和腐殖土等,其层厚在0.4~1.9米之间。
为了加快工程施工进度,我们决定采用两台PC220反
铲挖掘机进行杂填土的开挖,并使用10台10吨自卸汽车将其外运,外运距离约为10公里,开挖沿场地由西向东进行。
在进行砂砾石的换填平整和碾压时,我们需要注意以下几个方面:首先,要保证砂砾石的质量符合要求,其次,要确保
砂砾石的摆放位置和密度均匀,最后,要进行充分的碾压,以保证砂砾石与原土的紧密结合。
场地平整技术交底

场地平整技术交底一.工程概况1.工程名称: XXXXXXXXXXXXXXXX2.工程范围: 多种厂房及预留地场地平整3.目标要求: 场地平整压实系数不低于0.93二.关键施工方案, 施工方法1.挖方工程。
清理工作面树墩及主根应拔除, 清除杂草杂物。
压实遍数8-10遍施工工艺步骤以下:推土机推除表层30cm →挖掘机挖陡坎表层及树蔸→挖掘机分检草皮、树蔸→汽车运至指定地点→装载机搜集装车2. 填方工程(1).地面树桩及主根应拔除, 其坑穴应分层回填扎实。
(2).地面上杂草或植物应推除。
(3).在沟塘上填方前, 应排除积水, 晾干淤泥并运弃。
(4).地面以上建筑垃圾应清除。
(5).填方前, 应对原地面进行碾压, 压实度要求为0.93。
(6).原地面处理及碾压经监理单位检验合格后方可进行填方作业。
(7).填土应做到当日填土, 当日压(夯)实。
(8).填土区如有地下水或滞水时, 在四面设置排水沟和集水井, 将水位降低, 已填好土如遭水浸, 应把稀泥铲除后, 再进行下一道工序。
3.特殊部位施工方案地表为耕植土时, 应先除去表土将基底碾压密实再回填土。
在水田、沟渠和池塘上填方前, 应先排除积水、挖除淤泥, 再进行填土。
4.质量要求回填场地先做好临时排水系统, 避免影响回填质量。
不得回填建筑垃圾及粒径大于40cm石块。
三、施工技术确保方法1.施工技术管理(1)项目施工技术管理严格按本企业质量体系文件和业主、监理要求相关技术管理措施实施, 项目部建立以项目总工程师为项目技术责任人技术管理系统, 设置技术部。
项目总工程师是项目技术管理直接责任人, 接收项目经理领导, 技术部组员在项目总工程师领导下, 负责工程技术管理工作, 制订和实施岗位责任制, 编制施工组织设计和多种施工技术质量要求及实施细则, 制订工程技术、测量、资料管理等措施。
(2)施工各工序或各部位实施技术人员专业分工负责制, 各专业技术人员负责按相关技术标准及质量要求实施管理, 对各工序或部位工程施工技术负直接责任。

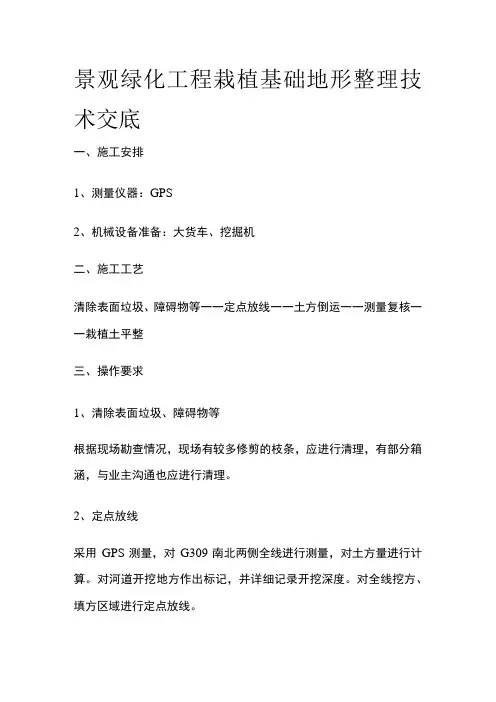

景观绿化工程栽植基础地形整理技术交底

景观绿化工程栽植基础地形整理技术交底一、施工安排1、测量仪器:GPS2、机械设备准备:大货车、挖掘机二、施工工艺清除表面垃圾、障碍物等一一定点放线一一土方倒运一一测量复核一一栽植土平整三、操作要求1、清除表面垃圾、障碍物等根据现场勘查情况,现场有较多修剪的枝条,应进行清理,有部分箱涵,与业主沟通也应进行清理。
2、定点放线采用GPS测量,对G309南北两侧全线进行测量,对土方量进行计算。
对河道开挖地方作出标记,并详细记录开挖深度。
对全线挖方、填方区域进行定点放线。
3、土方倒运根据定点放线的要求,在绿化带区域内进行种植土地倒运,倒运过程中坚持距离最近时间倒运,确保省时、省工。
4、测量复核对土方倒运区域进行测量复核,开挖深度不够的继续进行开挖。
5、栽植土平整对测量复核,种植土高度满足设计要求的区域,进行种植土平整。
四、质量检验1主控项目11应将现场内的渣土、工程废料、宿根性杂草、树根及其有害污染物清除干净。
1.2场地标高度及清理程度应符合设计和栽植要求。
1.3造型胎土、栽植土应符合设计要求并有检测报告。
1.4回填土及地形造型的范围、厚度、标高、造型及坡度均应符合设计要求。
2、一般项目2.1填垫范围内不应有坑洼、积水。
2.2对软泥和不透水层应进行处理。
2.3回填土壤应分层适度夯实、或自然沉降达到基本稳定,严禁用机械反复碾压。
2.4地形造型应自然顺畅。
2.5地形造型尺寸和高程允许偏差应符合表4.1.5的规定。
表4.1.5地形造型尺寸和高程允许偏差项次项目尺寸要求允许偏差(Crn)检验方法1边界线位置设计要求±50经纬仪、钢尺测量2等高线位置设计要求±10经纬仪、钢尺测量3地形≤100回填土±5水准仪、钢尺测量相对标高(cm)IO1〜200方自然沉降±10每1000m2测定一次201〜300以后±15301〜500±20项次项目尺寸要求允许偏差(Cm)检验方法1边界线位置设计要求±50经纬仪、钢尺测量2等高线位置设计要求±10经纬仪、钢尺测量3地形相对标高(cm)≤100回填土方自然沉降以后±5水准仪、钢尺测量每1000m2测定一次五、安全、环保、文明施工等技术措施:1施工人员进场需佩戴合格的安全帽、穿戴反光背心,严禁酒后进入施工现场。
绿化地形堆筑安全技术交底模板

一、交底目的为确保绿化地形堆筑施工过程中,工作人员的生命安全和身体健康,预防事故发生,特制定本安全技术交底。
二、施工范围本安全技术交底适用于绿化地形堆筑施工过程中,包括土方挖掘、运输、堆放等环节。
三、安全注意事项1. 施工人员必须穿戴好个人防护用品,如安全帽、安全带、绝缘手套、鞋、护目镜等。
2. 作业前必须对施工现场进行全面检查,确保场地平整、排水畅通,无障碍物。
3. 施工人员必须持证上岗,严禁酒后作业、吸烟、追逐打闹。
4. 禁止私自拆除防护设备,如防护网、警示标志等。
5. 禁止操作与自己无关的机械设备。
6. 使用机械设备时,必须按照操作规程进行作业,防止机械伤人。
7. 在施工过程中,注意地下电线、光缆及其他地下管线,防止地下设施受损。
8. 施工现场应设置明显的警示标志,提醒无关人员注意安全,禁止进入施工区域。
9. 在进行土方挖掘作业时,应遵循以下原则:(1)挖掘深度不得超过2米,防止塌方。
(2)挖掘过程中,应保持边坡稳定,必要时采取支护措施。
(3)挖掘作业应自上而下进行,严禁掏底挖根。
(4)挖掘过程中,如发现地下管线等设施,应立即停止作业,并报告相关部门。
10. 土方运输过程中,应注意以下几点:(1)运输车辆应保持良好状态,严禁超载。
(2)运输车辆行驶过程中,应遵守交通规则,注意交通安全。
(3)运输车辆应保持安全距离,防止追尾事故。
11. 土方堆放过程中,应注意以下几点:(1)堆放场地应选择在坚实、排水良好的地方。
(2)堆放高度不得超过1.5米,堆放宽度应与场地宽度相匹配。
(3)堆放场地四周应设置围栏,防止土方散落。
四、应急措施1. 施工现场应配备必要的安全防护设施,如急救箱、消防器材等。
2. 施工人员应掌握基本的急救知识和技能,以便在紧急情况下进行自救和互救。
3. 施工单位应定期对施工现场进行安全检查,发现问题及时整改。
五、交底时间本安全技术交底自施工之日起生效,直至绿化地形堆筑施工结束。
六、交底责任人本安全技术交底由施工单位项目负责人负责,并监督执行。
土地平整技术交底表

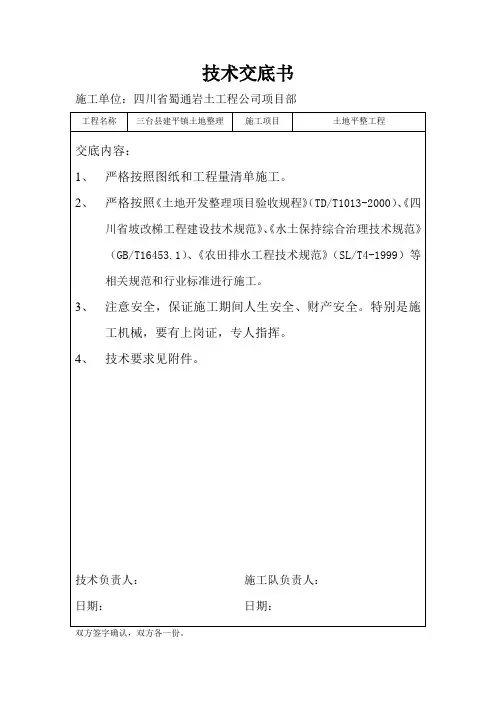

技术交底书施工单位:四川省蜀通岩土工程公司项目部双方签字确认,双方各一份。
附:技术要求1、坡改梯整理施工(1)本工程土地平整主要为耕地的平整,根据设计要求按照农田田块放正,便于农业机械化耕作的农艺要求进行土地平整,顺埂方向按权属和地形制埂,田面按设计高程施工,应便于土方量少、排水顺畅;土地平整田面高差控制在±3cm,耕作层在30cm以上。
(2)土地平整施工流程施工准备→按设计图纸→分田块设计平整高程测量放样→田间施工便道布置→机械进场→沿渠道流向,机械剥离表土耕作→在田块内集体堆放耕土层→平整格田若新造田块缺少覆耕作土,则翻松30cm处理→→交工验收表土耕作层加覆→复核平整后的格田高程(3)施工方法①测量放样根据测量单位提供的坐标控制点及水准测量点,定出平整开挖区域和填筑区域,根据测量结果和设计图纸进行土方平衡计算,制定合理的土方调度方案。
如存在较大差错时,应邀请建设单位及设计单位进行协调,研究解决方案,如有较大变更设计,应按国土资源厅规定的变更程序进行变更。
高程复核完后,应对该田块底层基础进行检查,看田块耕作层底下是否为砂漏地或淤泥,如是应及早进行协调,保证施工机械及人员的安全和耕作侧防渗能力。
②田块土方平整施工考虑平整区域内的土方平衡,在推土机推土前,对开挖区域内的树桩、树根、杂草、垃圾、废渣等有碍物利用机械结合人工彻底清除,然后先把表层原田面耕作土30cm用推土机分两层推土剥离后,堆放在格田内,暴雨时需用塑料布遮盖,避免暴雨淋刷使土壤大量流失。
表土剥离后,再用平地机进行细平工作,局部高差较大处,由铲运机铲运土方回填,尽量做到挖填同时进行,格田平整后高程符合设计要求。
平整时应采取就近原则,挖取高于设计田面标高的土方回填至附近低于设计田面标高田块,开挖及回填时应保证表土回填前田块有足够的保水层。
防止表土层底部为漏水层,在施工时应注意田面高程的控制。
并按照设计要求用铲运机运土,推土机配合平整进行耕作层回覆,新造田表土翻松则用推土机的松土器进行耙松处理。
勘察工程安全、技术交底

勘察工程安全、技术交底一、勘察工程概述工程背景和目的本勘察工程旨在获取某地区的地质信息,为后续的工程设计和施工提供科学依据。
通过深入勘察,全面了解地层结构、地下水状况和不良地质现象,为工程安全和稳定性提供保障。
工程范围和特点本次勘察工程包括地质钻探、原位测试、土工试验等内容。
工程地点地形复杂,涉及多种地质条件,钻探难度较大。
为确保勘察结果的准确性和可靠性,需采用先进的勘察技术和设备。
二、安全交底安全制度与规定严格执行国家和地方的安全生产法律法规,制定勘察现场的安全管理制度和操作规程。
要求所有参建人员必须经过安全培训,掌握安全知识和操作技能。
安全防护措施在勘察过程中,确保现场设置安全警示标志,配备必要的安全防护用品。
定期检查设备安全性能,确保工作平台、临时设施的稳固性。
采取有效的防尘、防噪声措施,降低对周边环境的影响。
应急救援预案针对可能发生的意外事故,制定应急救援预案。
配备急救药品和设备,建立应急通讯网络。
定期组织应急演练,提高参建人员的应急处理能力。
三、技术交底勘察技术方案根据工程特点和地质条件,制定详细的勘察技术方案。
合理布置钻孔,确定钻孔深度、间距等技术参数。
采用先进的原位测试方法和室内土工试验手段,确保数据采集的准确性和可靠性。
勘察质量控制建立严格的质量管理体系,对勘察全过程进行质量监控。
对原始数据进行整理、分析,确保数据的真实性和完整性。
采用统计方法对勘察结果进行评估,提高结果的可靠性。
勘察技术创新与应用积极引进和推广先进的勘察技术与方法,提高勘察效率和质量。
结合工程实践,开展技术攻关和创新活动,为勘察工程提供技术支持和保障。
同时关注行业发展趋势,不断更新和升级勘察技术装备。
勘察成果提交与利用按照合同约定和规范要求,整理、汇总勘察成果资料,确保成果完整、准确、规范。
在提交成果时,应提供必要的说明文档和使用指南,方便后续工作对勘察成果的利用。
同时建立成果资料档案,对重要成果进行备份和保密管理。
场地平整技术交底记录

项目
允许偏差
挖方场
地平整
人工
±30mm
机械
±50mm
地(路)面基层a
0~-50mm
2
长度、宽度(由设计中心线向两边量)偏差
基柱、基坑、基槽
+200mm~-50mm
挖方场地平整
人工
+300mm~-1000mm
机械
+500mm~-150mm
3
表
面
平
整
度
基柱、基坑、基槽
≤20mm
挖方场地平整
(2)基底处理
在土方工程施工前,由测量人员根据设计图纸,放出分界线,原地面的树墩及主根用挖掘机挖除,并把地面上的长草或植物割除,清除地面上的建筑垃圾,把它们堆放在指定的地方或用自卸汽车运到场外。
(3)摊铺整平
自卸汽车从挖方区把土方运至填土区,由装载机把卸下的土摊平。推土时不能碰撞控制桩,机械无法平整的地方由人工平整。推土机行走路线如下图所示:
(4)碾压
采用压路机进行碾压施工,碾压时,振动压路机从低到高,从边到中,适当重叠碾压。为防止漏压,碾压时横向接头的轮迹重叠宽度为15cm~25cm,每块连接处的重叠碾压宽度为lm~1.5m,碾压时振动压路机不能碰撞高程控制桩。
碾压时先轻后重,速度适中。先用压路机预压一遍,以提高压实层上部的压实度,然后用推土机修平后再碾压,以防止高低不平影响碾压效果。为保证碾压的均匀性,碾压速度不能太快,先快后慢,行驶速度控制在2km/h以内。
(3)测量仪器:水准仪、塔尺、5m钢卷尺、50m皮尺。
2.场地准备
(1)地面树桩及主根应拔除,其坑穴应回填夯实。
(2)地面上的杂草或植物应推除。
(3)地面以上建筑垃圾应清除求。
场地平整场技术交底

(接上页) 坡发生滑坡,应及时清理由此形成的堆渣并对边坡进行处理以保持稳定。
·挖方区接近场地平整标高时,要设专门人员进行场地标高控制,防止机械超挖。 ·场地平整后不得留有剩余土、石堆和积水洼地。平整后的表面自然排水坡度应不小于 2‰, 保证雨水排除顺畅。 ·施工中,若发现土方多于设计值,出现平整后的场地标高超过设计规定的高程时,需及时 与设计院联系解决多余土方的处理方式问题。 B、土方填筑和碾压施工 ·根据批准的施工组织计划和施工详图,实施其填方区的土方填筑和碾压。 ·填方区施工将采用分段流水作业,周密计划好土方挖、填、运、碾压等各施工环节工作, 做到连续施工,确保工期。 ·土方回填施工前,应对填方区基底进行检查和中间验收,并做好记录。 ·填方区施工时,应选择具有代表性的填料进行专门的压实试验,确定最合理的压实方法(包 括压实工具的型式和性能、铺土厚度、碾压遍数、颗料级配、最优含水量与其允许误差等), 作为施工时填筑压实的依据。 ·在开始首层填筑前,接合面需经刨毛处理,所有地表的耕植土、树木、草皮、树根等均应 清除,并保持含水量在控制范围,然后才铺新土采用机械进行分层碾压,达到设计要求的密实 度。 ·回填施工从地面标高最低地段开始,用工程汽车将填方土运至填方区,卸后用推土机按层 高 400mm 整平,再用 15t 振动式压路机先静压,后振压,碾压 5-6 遍,压路机行驶速度一般不 大于 2km/h,取样化验,达到设计要求后铺垫第二层…,第 n 层循环渐进至设计标高。 ·采用机械回填和压实,边缘与挡土墙及护坡交接处 1.5m 范围内辗压不到,应采用人工夯 实,每层夯实遍数不少于 10 遍。 ·填方区的土石方不得含有草根、树木、有机物等杂质。填方中的超径石方应按设计要求的 粒径标准进行粉碎加工后才能填筑。土料应在装运前进行含水量测定,如含水量高出(或低于) 规定范围,应采取措施调整合格后才能用于回填区铺料。填土土料含水量一般以手握成团,落 地开花为宜。填料应有良好级配,大粒径料不应集中,且不得填在分段接头处或填方与山坡的 连接处。膨胀土不得回填至护坡及挡土墙墙背。 ·填方应按设计要求预留沉降量,如设计无要求时,可与甲方派驻现场代表或现场监理工程 师共同协商确定。 ·施工中,分层每 100~500m2 应抽样检查 1 处(每层抽查点数,根据实际面积确定)碾压情 况的检验,以判断含水量,干容重等是否符合设计要求。工程经检查后若发现质量不合格的, 必须按甲方现场代表或监理工程师的要求对缺陷部分进行返工、修理和补强。 ·在稳定山坡处填方时,当山坡坡度≥1/5 时,应将基底挖成阶梯形,阶宽不小于 1 米。 ·填方区施工不设沉降缝,整片连续分层回填,每层接缝处作成斜坡状,碾迹重迭 1 米,上 下层错缝距离不小于 1 米,以保证填方区的均匀一致。 ·填方区施工应接近水平地分层填土、压实和测定压实后的干容量,检验其压实系数,并经 甲方现场代表或监理工程师检查验收合格后,才能填筑上层。 ·回填挡土墙上土方时,应有专人负责测量护坡土方填筑坡度,做到回填土超出设计坡度(1: 2)标高约 20cm 高,以便施工护坡时修坡。无挡土墙处应在回填土方前,撒出护坡坡脚边线, 避免土方回填不到位。 ·在土方回填施工中,要经常测量和校核其平面位置、水平标高和边坡坡度是否符合设计要 求。施工过程中随时对挡土墙进行沉降及变形观测,一旦发现其位移和变形超过规范要求,应 立即停工处理。 ·已填好的土,如遭受水浸,应铲除稀泥后才能施工下一道工序。 ·回填土过程中,回填土区尽量保持中间稍高两边稍低,或者设纵横向排水沟,以利排水。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
汝州市汝州中央公园景观工程
交底时间
年 月 日
交底提要:
园林工程土方工程、地形整理施工工艺及注意事项
交底内容:
(包括工程中的关键性施工技术问题;保证工程施工质量的施工方法、技术措施和安全、环境保护措施等;施工质量标准及验收规范的有关条文;施工图中必须注意的尺寸、标高、轴线及预埋件、预留孔位置;设计变更的具体情况;质量和安全操作要求等)
二、质量要求
(一)土方开挖工程质量要求
项
序
项 目
允许偏差或允许值(mm)
柱基、基坑、基槽
挖方场地平整
管沟
地(路)面基层
人工
机械
主控项目
1
标高
-50
±30
±50
-50
-50
2
长度、宽度(由设计中心线向两边量)
+200
-50
+300
-100
+500
-100
+100
-
一般项目
3
边坡
设计要求
1
表面平整度
20
20
50
20
20
2
基底土性
设计要求
注:地(路)面基层的偏差只适用于直接在挖、填土方上做地(路)面的基层。
(二)土方回填工程质量要求
项
序
项 目
允许偏差或允许值(mm)
柱基、基坑、基槽
挖方场地平整
管沟
地(路)面基层
人工
机械
主控项目
1
标高
-50
±30
±50
-50
-50
2
分层压实系数
设计要求
一般项目
1
回填土料
3、开挖到距槽底50cm以内后,测量人员测出距槽底50cm的水平标志线,然后在槽帮上或基坑底部钉上小木桩,清理底部土层时用它们来控制标高。根据轴线及基础轮廓检验基槽尺寸,修整边坡和基底。
4、土方开挖完毕后,对基底要进行钎探。若设计无特殊说明,钎探布置按下表执行。
槽宽(cm)
排列方式
间距(m)
深度(m)
一、 施工准备
(一)作业条件
1、 土方开挖
(1) 制定开挖方案,确定合理的开挖方式、施工顺序和边坡防护措施,选择适当的施工机械。
(2) 将施工区城内的地上、地下障碍物清除和处理完毕。
(3) 做好建筑物的标准轴线桩、标准水平桩,用白灰洒出开挖线,必须经过检验台格,办理完验线手续。
(4) 若设计基础底面低于地下水位,要提前采取降水措施,把地下水位降至低于开挖底面0.5m以下。然后再开挖。
交底时间
年 月 日
交底提要:
园林工程土方工程、地形整理施工工艺及注意事项
交底内容:
(包括工程中的关键性施工技术问题;保证工程施工质量的施工方法、技术措施和安全、环境保护措施等;施工质量标准及验收规范的有关条文;施工图中必须注意的尺寸、标高、轴线及预埋件、预留孔位置;设计变更的具体情况;质量和安全操作要求等)
钎探完成后,钎孔要用干中细砂贯实。同时在钎探平面布置图上注明特硬、特软点。
基坑打钎探测完毕后,会请设计、监理、勘探及质监站等单位人员验槽。对不符合要求的软弱土层等情况作出处理记录,处理完全符合要求后,参加各方会签隐蔽工程记录。
设计要求
2
分层厚度及含水量
设计要求
3
表面平整度
20
20
30
20
20
三、工艺流程
1、土方开挖
确定开挖的顺序和坡度→沿灰线切出槽边轮廓线→分层开挖→修整槽边→清底
技术负责人
交底人
接受交底人
本表由施工单位填写,交底单位与接受交底单位、建设单位、施工单位、城建档案馆各存一份。
技 术 交 底 记 录
表B2 编号:003
技 术 交 底 记 录
表B2 编号:003
工程名称
汝州市汝州中央公园景观工程
交底时间
年 月 日
交底提要:
园林工程土方工程、地形整理施工工艺及注意事项
交底内容:
(包括工程中的关键性施工技术问题;保证工程施工质量的施工方法、技术措施和安全、环境保护措施等;施工质量标准及验收规范的有关条文;施工图中必须注意的尺寸、标高、轴线及预埋件、预留孔位置;设计变更的具体情况;质量和安全操作要求等)
接受交底人
本表由施工单位填写,交底单位与接受交底单位、建设单位、施工单位、城建档案馆各存一份。
技 术 交 底 记 录
表B2 编号:003
工程名称
汝州市汝州中央公园景观工程
交底时间
年 月 日
交底提要:
园林工程土方工程、地形整理施工工艺及注意事项
交底内容:
(包括工程中的关键性施工技术问题;保证工程施工质量的施工方法、技术措施和安全、环境保护措施等;施工质量标准及验收规范的有关条文;施工图中必须注意的尺寸、标高、轴线及预埋件、预留孔位置;设计变更的具体情况;质量和安全操作要求等)
小于80
中心一排
1.5
1.5
80~200
两边错开
1.5
1.5
大于200
梅花型
1.5
1.5
柱基
梅花型
1.5~2.0
1.5,并不小于短边尺寸
技术负Байду номын сангаас人
交底人
接受交底人
本表由施工单位填写,交底单位与接受交底单位、建设单位、施工单位、城建档案馆各存一份。
技 术 交 底 记 录
表B2 编号:003
工程名称
汝州市汝州中央公园景观工程
2、土方回填
基坑(槽)底地坪上清理→检验土质→分层铺土、耙平→夯打密实→检验密实度→修整找平验收
基坑底地坪上清理→检验土质→分层铺土→分层碾压密实→检验密实度→修整找平验收
四、操作工艺
一、土方开挖
1、人工开挖浅基础、管沟等
测量放线→切线分层开挖→修坡→整平
挖土自上而下水平分段进行,每层0.3m左右,边挖边检查槽宽,至设计标高后,统一进行修坡清底。相邻基坑开挖时,要按照先深后浅或同时进行开挖的原则施工。
2、机械开挖
一般深度2m以内的大面积开挖,宜采用推±机或装载机淮土和装土;对长度和宽度较大的大面积土方一次开挖,可采用铲运机铲土;对面积大且深的基坑,可采用液压正、反铲开挖;深5m以上的设备基础或高层建筑地下室深基坑,宜分层开挖。一般机械土方开挖由翻斗汽车配合运土。
机械开挖时,要配合少量人工清土,将机械挖不到的地方运到机械作业半径内,由机械运走。机械开挖在接近槽底时,用水准仪控制标高,预留20~30cm土层人工开挖.以防止超挖。
(5) 夜间施工时,应合理安排工序,防止错挖或超挖。施工场地应根据需要安装照明设施,在危险地段应设置明显标志。
(6) 熟悉图纸。
2、土方回填
(1)回填前,对基础、箱型基础墙或地下防水层、保护层等进行检查验收并办理隐检手续。
(2)将基坑内的杂物、积水等清理干净。
(3)房心、管沟的回填应在上下水道的安装完成以后进行。
(4)施工前,做好水平高程的设置。在基槽边上钉水平撅,在基础墙表面划分层线。
(5)做好技术交底。
(二)施工机具
铲土机、自卸汽车、挖土机、铲运车及翻斗车等、蛙式或柴油打夯机、手推车、铁锹、3~5m钢尺,20#铅丝、胶皮管、尖、平头铁锹、手锤、手推车、梯子、铁镐、撬棍、钢尺、坡度尺、小线等。
技术负责人
交底人
