钢筋混凝土结构消防水池施工方案[详细]

合集下载

消防水池施工方案

消防水池施工方案

消防水池施工方案一、工程概述本消防水池工程位于_____,设计容量为_____立方米,主要用于储存消防用水,以满足建筑物在火灾发生时的消防需求。

水池结构为钢筋混凝土结构,施工包括土方开挖、基础处理、钢筋绑扎、模板安装、混凝土浇筑、防水处理等工序。

二、施工准备1、技术准备熟悉施工图纸,进行图纸会审,编制施工方案并向施工人员进行技术交底。

确定施工测量控制点,进行测量放线工作。

2、材料准备准备好钢筋、水泥、砂、石子、防水材料等原材料,并确保其质量符合设计要求。

对原材料进行检验和试验,合格后方可使用。

3、施工机具准备配备挖掘机、装载机、塔吊、电焊机、振捣器等施工机具,并保证其性能良好。

4、劳动力准备组织钢筋工、模板工、混凝土工、防水工等专业施工人员,确保施工人员具备相应的资质和技能。

5、现场准备清理施工现场,平整场地,修筑临时道路和排水设施。

设置施工围挡,做好安全防护措施。

三、施工工艺流程1、土方开挖采用机械开挖为主,人工开挖为辅的方式进行。

开挖时应按照设计要求控制好开挖深度和坡度,避免超挖和扰动基底土。

在开挖过程中,应及时进行排水,防止积水浸泡基底。

2、基础处理对基底进行平整、夯实,并进行地基承载力检测,如不符合要求,应采取相应的处理措施,如换填、夯实等。

3、钢筋绑扎根据设计要求,进行钢筋的下料、加工和绑扎。

钢筋的规格、型号、数量和间距应符合设计要求,钢筋的接头位置和连接方式应符合规范要求。

4、模板安装采用钢模板或木模板进行安装,模板应具有足够的强度、刚度和稳定性,拼缝应严密,防止漏浆。

模板安装完成后,应进行检查和验收,确保其尺寸和位置符合设计要求。

5、混凝土浇筑混凝土采用商品混凝土,由搅拌车运输至现场,采用泵送或溜槽的方式进行浇筑。

混凝土浇筑应分层进行,每层厚度不宜超过500mm,振捣应密实,防止出现蜂窝、麻面等质量问题。

在混凝土浇筑过程中,应注意观察模板、钢筋等的情况,如有变形、移位等应及时处理。

消防水池消防工程施工方案

消防水池消防工程施工方案

一、工程概况本项目为新建住宅小区消防水池消防工程,位于小区中心位置。

消防水池设计容量为500立方米,采用钢筋混凝土结构,防水等级为二级。

消防水池包括池体、进出水管、水泵房等部分。

本方案旨在确保消防水池的施工质量和施工进度,为小区消防安全提供保障。

二、施工准备1. 施工组织成立消防水池消防工程施工领导小组,负责施工过程中的组织、协调和监督工作。

设立现场施工管理小组,负责现场施工的具体实施。

2. 施工材料(1)水泥:选用符合国家标准的普通硅酸盐水泥,强度等级不低于32.5MPa。

(2)砂:选用中粗砂,含泥量不大于3%。

(3)石子:选用5-20mm粒径的碎石,含泥量不大于1%。

(4)钢筋:选用符合国家标准的钢筋,强度等级不低于HRB400。

(5)防水材料:选用符合国家标准的防水卷材、防水涂料等。

3. 施工机械(1)混凝土搅拌机、输送泵、泵车等混凝土施工机械。

(2)钢筋加工机械、绑扎机等钢筋施工机械。

(3)模板、支撑等模板施工机械。

(4)施工电梯、吊车等垂直运输机械。

三、施工方法1. 基坑开挖及支护(1)根据设计图纸,进行基坑开挖,确保基坑尺寸满足设计要求。

(2)采用放坡或支撑形式进行基坑支护,确保施工安全。

2. 池体施工(1)根据设计图纸,进行池体钢筋绑扎,确保钢筋间距、保护层厚度等符合规范要求。

(2)采用泵送混凝土进行池体浇筑,浇筑过程中注意混凝土的振捣密实。

(3)混凝土养护期间,加强温度、湿度控制,确保混凝土强度达到设计要求。

3. 防水施工(1)在池体施工过程中,对池壁、池底进行防水处理,采用防水卷材、防水涂料等材料。

(2)防水层施工完成后,进行闭水试验,确保防水效果。

4. 水泵房施工(1)根据设计图纸,进行水泵房钢筋绑扎、模板安装。

(2)采用泵送混凝土进行水泵房浇筑,浇筑过程中注意混凝土的振捣密实。

(3)水泵房施工完成后,进行设备安装,确保设备运行正常。

四、施工进度1. 基坑开挖及支护:15天2. 池体施工:30天3. 防水施工:10天4. 水泵房施工:15天5. 工程验收:10天总计:90天五、质量保证措施1. 严格按照国家有关规范、标准进行施工,确保工程质量。

钢筋混凝土消防水池施工方法

钢筋混凝土消防水池施工方法

钢筋混凝土消防水池施工方法

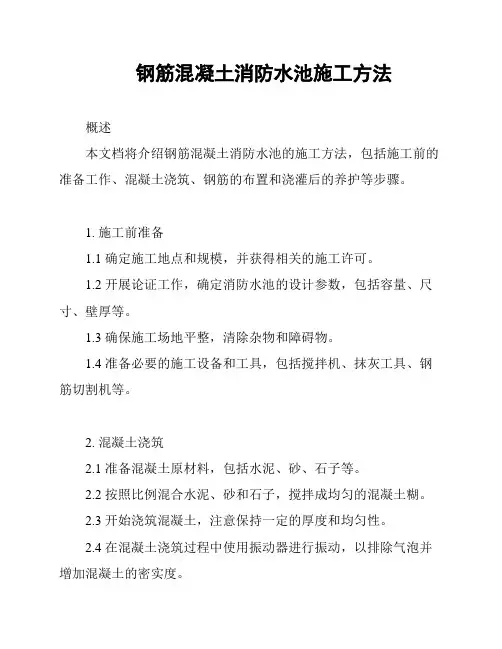

概述
本文档将介绍钢筋混凝土消防水池的施工方法,包括施工前的准备工作、混凝土浇筑、钢筋的布置和浇灌后的养护等步骤。

1. 施工前准备
1.1 确定施工地点和规模,并获得相关的施工许可。

1.2 开展论证工作,确定消防水池的设计参数,包括容量、尺寸、壁厚等。

1.3 确保施工场地平整,清除杂物和障碍物。

1.4 准备必要的施工设备和工具,包括搅拌机、抹灰工具、钢筋切割机等。

2. 混凝土浇筑
2.1 准备混凝土原材料,包括水泥、砂、石子等。

2.2 按照比例混合水泥、砂和石子,搅拌成均匀的混凝土糊。

2.3 开始浇筑混凝土,注意保持一定的厚度和均匀性。

2.4 在混凝土浇筑过程中使用振动器进行振动,以排除气泡并增加混凝土的密实度。

3. 钢筋布置
3.1 根据设计要求,在混凝土浇筑前进行钢筋的布置。

3.2 使用钢筋筐或钢筋网将钢筋放置在池底和壁面,确保钢筋
与混凝土的牢固连接。

3.3 设置构造件的加固钢筋,如池壁连接板等。

4. 浇灌后养护
4.1 在混凝土浇筑完毕后,进行养护,保持混凝土的湿润。

4.2 使用覆盖物遮挡混凝土表面,防止太阳、风等对混凝土产
生干燥和开裂的影响。

4.3 在养护期间,定期进行养护水的添加,以保持混凝土的湿
润状态。

总结
钢筋混凝土消防水池的施工方法包括施工前准备、混凝土浇筑、钢筋的布置和浇灌后的养护等步骤。

在施工过程中,应按照设计要
求进行操作,并保证施工质量和安全。

消防水池土方施工方案

消防水池土方施工方案

一、工程概况本工程消防水池位于地下,为钢筋混凝土结构,池体尺寸为长×宽×深=20m×10m×6m,池壁厚为0.3m,池底厚为0.5m。

消防水池土方施工主要包括基坑开挖、土方运输、地基处理、基础垫层施工等环节。

二、施工准备1. 施工图纸:熟悉施工图纸,明确消防水池的尺寸、结构、地质条件等。

2. 施工组织设计:制定详细的施工组织设计,明确施工顺序、施工方法、施工工艺等。

3. 施工人员:组织具备相关经验和技能的施工人员,确保施工质量。

4. 施工材料:准备足够的土方挖掘、运输、处理等施工材料。

5. 施工机械:准备挖掘机、装载机、运输车辆、压路机等施工机械。

三、施工步骤1. 基坑开挖(1)根据设计图纸,确定基坑开挖范围,设置围堰。

(2)使用挖掘机进行基坑开挖,确保开挖深度达到设计要求。

(3)根据地质条件,对坑壁进行支护,防止坍塌。

2. 土方运输(1)将开挖出的土方用装载机装车,运输至指定弃土场。

(2)确保运输过程中,土方不会对周围环境造成污染。

3. 地基处理(1)根据地质勘察报告,对地基进行分类。

(2)对地基进行换填、压实,确保地基承载力满足设计要求。

4. 基础垫层施工(1)清理基坑底部,确保表面平整、无杂物。

(2)根据设计要求,铺设C15混凝土垫层,厚度为0.15m。

(3)使用平板振动器对垫层进行振实,确保混凝土密实。

四、施工质量控制1. 施工过程中,严格控制基坑开挖深度、宽度、长度等尺寸。

2. 土方运输过程中,确保运输车辆清洁,防止污染环境。

3. 地基处理过程中,确保地基承载力满足设计要求。

4. 基础垫层施工过程中,严格控制混凝土强度、厚度、平整度等指标。

五、安全文明施工1. 施工现场设置安全警示标志,确保施工人员安全。

2. 施工过程中,严格遵守相关法规,确保施工文明。

3. 加强施工现场管理,保持环境整洁。

4. 做好施工过程中的环保措施,减少对周围环境的影响。

六、施工进度安排1. 基坑开挖:3天2. 土方运输:5天3. 地基处理:7天4. 基础垫层施工:5天总计:20天通过以上施工方案,确保消防水池土方施工顺利进行,为后续施工打下坚实基础。

消防水池及泵房施工方案

消防水池及泵房施工方案

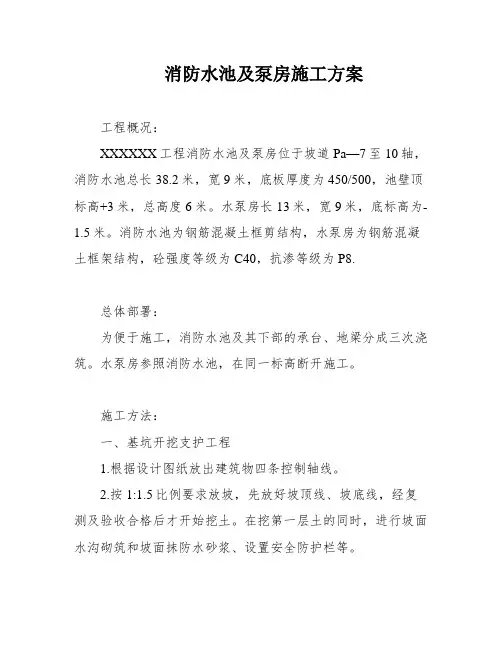

消防水池及泵房施工方案工程概况:XXXXXX工程消防水池及泵房位于坡道Pa—7至10轴,消防水池总长38.2米,宽9米,底板厚度为450/500,池壁顶标高+3米,总高度6米。

水泵房长13米,宽9米,底标高为-1.5米。

消防水池为钢筋混凝土框剪结构,水泵房为钢筋混凝土框架结构,砼强度等级为C40,抗渗等级为P8.总体部署:为便于施工,消防水池及其下部的承台、地梁分成三次浇筑。

水泵房参照消防水池,在同一标高断开施工。

施工方法:一、基坑开挖支护工程1.根据设计图纸放出建筑物四条控制轴线。

2.按1:1.5比例要求放坡,先放好坡顶线、坡底线,经复测及验收合格后才开始挖土。

在挖第一层土的同时,进行坡面水沟砌筑和坡面抹防水砂浆、设置安全防护栏等。

3.由于开挖的基坑距离围墙外石粉堆距离很近,因此需要加强防护措施。

初步计划采用钢板桩支护。

4.挖土应配合抹防水水泥砂浆施工,每层开挖深度为1.5米;挖土完成后立即进行人工修坡,并在坡面按间距1.5×1.5米打入Φ12钢筋长度。

二、承台、地梁未提供具体内容)三、底板、池壁工程一)防水工程采用防水卷材作为防水层,防水卷材应按设计要求进行铺设。

二)模板工程采用钢模板,模板应牢固,平整,板缝应严密,板面应涂刷防粘剂。

三)钢筋工程钢筋应按设计图纸要求在模板内放置,并使用扎钢丝固定,钢筋间距应符合设计要求。

四)混凝土工程混凝土应按设计要求配制,浇筑前应进行试块检测,浇筑时应采用振捣器进行振捣,确保混凝土密实。

四、建筑基坑回填土工程未提供具体内容)五、设备及管道安装工程未提供具体内容)质量、安全保证措施:一、工程质量保证措施施工前应进行地基勘探,确保基坑开挖的稳定性和土壤承载力,施工过程中应严格按照设计图纸要求施工,施工完成后应进行验收。

二、安全施工保证措施施工现场应设置安全警示标志,施工人员应佩戴安全帽、安全鞋等个人防护用品,施工机械应经过安全检查并由专人操作。

三、雨季施工措施施工过程中如遇雨季,应采取防雨措施,及时排除积水,保证施工质量和进度。

消防水池施工方案(1)

消防水池施工方案(1)

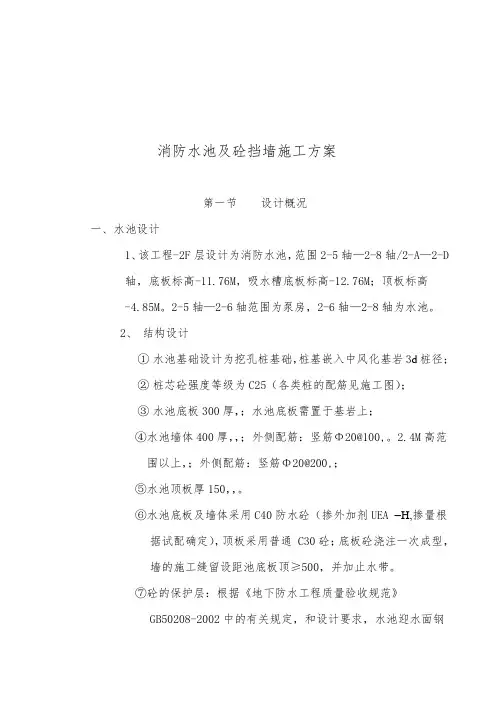

消防水池及砼挡墙施工方案第一节设计概况一、水池设计1、该工程-2F层设计为消防水池,范围2-5轴—2-8轴/2-A—2-D轴,底板标高-11.76M,吸水槽底板标高-12.76M;顶板标高-4.85M。

2-5轴—2-6轴范围为泵房,2-6轴—2-8轴为水池。

2、结构设计①水池基础设计为挖孔桩基础,桩基嵌入中风化基岩3d桩径;②桩芯砼强度等级为C25(各类桩的配筋见施工图);③水池底板300厚,;水池底板需置于基岩上;④水池墙体400厚,,;外侧配筋:竖筋Φ20@100,。

2.4M高范围以上,;外侧配筋:竖筋Φ20@200,;⑤水池顶板厚150,,。

⑥水池底板及墙体采用C40防水砼(掺外加剂UEA –H,掺量根据试配确定),顶板采用普通 C30砼;底板砼浇注一次成型,墙的施工缝留设距池底板顶≥500,并加止水带。

⑦砼的保护层:根据《地下防水工程质量验收规范》GB50208-2002中的有关规定,和设计要求,水池迎水面钢筋保护层厚度确定为50mm,背水面钢筋保护层厚度确定为30mm。

3、给水设计泵房设喷淋泵2台,喷雾泵2台,均为1用1备;设备穿墙的管道予埋IV防水套管,作法详S312-8-8;(见附图),并对其2、砼材料:柱采用强度等级为C40,S8抗渗砼;墙采用3、砼墙的配筋见施工图;第二节消防水池施工方案一、技术组织准备1、熟悉施工图,完成各层技术交底工作;2、编制各种材料计划、劳动力计划、设备计划;3、做C40防水砼、抗渗等级为S8的砼试配;普通C30砼的试配;4、组织土工、砼工、钢筋工、模板工、水电工陆续进场施工;5、组织相关设备机械进场。

二、挖孔桩基础施工施工顺序:放线、定桩位彻砖井圈、投测轴线标高开挖第一节桩孔土石方支模浇注第一节砼护壁在护壁上投测标高及桩位十字轴线第二节桩身挖土石方清理桩孔四壁、校核桩孔垂直度和直径拆上节模板,支第二节模板,浇筑第二节砼护壁重复第二节挖土、支模、浇筑砼护壁工序,循环作业直至设计深度检查持力层后人工进行剔打锅底砼封底、隐蔽检查验收吊放钢筋笼就位浇筑桩芯砼砼养护三、平基土石方施工根据水池地貌机械平基后,标高变化不大的情况,在每一桩位设置一标高控制点,拉线控制场地平基标高,先用风镐开挖至设计标高+50mm左右,然后人工修整至设计标高,立即用砼封底;根据现场的具体情况,因水池机械平基后,表层风化,为保证水池置于基岩上,经业主及设计单位同意,对水池标高作了相应调整:水池部分底板顶标高调整为-11.900m,泵房底板顶标高调整为-11.300m;四、主体结构施工根据合同要求,为保证水池的质量,该工程采用预拌砼方案,以保证水池砼浇注的连续性,保证砼的抗渗等级能满足设计要求;1、施工顺序:制作、绑扎底板筋预埋绑扎柱、墙插筋水电工预埋设备套管搭设脚手架、支第一段高模连续浇筑底板砼、第一段高墙柱砼(墙体施工缝留设距底板顶850mm)搭满堂架、制作、绑扎柱、墙钢筋支第二段柱、墙模板高柱、墙体砼支第三段柱、墙模板浇筑第二段高柱、墙体砼支顶板、梁底模制作、绑扎梁、板钢筋浇注梁、板砼砼养护(底板砼浇注完,砼终凝后即开始进行养护)2、脚手架工程①为保证模板的垂直度和刚度,该工程采用满堂扣件式钢管脚手架,立竿间距1.2M,横竿间距1.2M,间距2.4M设剪刀撑,内顶外撑,内外架子形成整体,保证整个架子的稳定性和刚度,从而保证模板的垂直度和刚度。

工字钢钢板桩+消防水池专项施工方案

工字钢钢板桩+消防水池专项施工方案

消防水池专项施工方案消防水池工程为有效容积300m3的方形钢筋混凝土水池, 100厚C15素砼垫层,200mm厚C25钢筋砼底板、200mm厚侧墙,150mm厚C25现浇盖板,底板、侧墙、顶板砼均采用抗渗砼,抗渗等级P6.主要施工工序为:I36c工字钢钢板桩支护→基坑开挖→修筑临时道路→底板浇筑→侧墙、顶板砼浇筑→回填→拔除I36c工字钢钢板桩。

一、基坑开挖、支护1、基坑开挖根据地勘报告,静止水位埋深为1。

50~3.82m之间,水位标高在781。

43~783.14m之间。

现场实际开挖后,地下水位于现状地面下1.0m,可采取明排水的方法排除地下水。

由于开挖范围受场地制约,消防水池结构边线西侧1。

5m为项目部办公楼,如果采取直接放坡,基坑上口线将处于办公楼基础内部,势必影响办公楼结构的稳定性, 如放坡太小就不能保证边坡的稳定,现拟采取工字钢支护措施直槽开挖。

沟槽底尺寸每侧应大于结构边线1。

5米.消防水池沟槽最深达到4.0米,由于钢板桩在土方开挖之前施工,所以挖掘机采取一次开挖至设计标高.先将开挖土方甩至沟槽上部,最后将堆积的开挖土方全部运走。

槽底预留20cm土层由人工铲除,槽底高程设高程控制桩,挂线控制槽底高程。

根据本工程施工现场情况,施工工作面十分紧张,土方开挖后没有多余的场地进行土方堆积,土方全部由自卸汽车外运,运距暂按10KM计,土方回填时再回运。

2、基坑支护(附图)现拟采用I36c工字钢顺消防水池基坑四周开挖线连续排列,一顺一丁,支撑结构应牢固可靠,强度和稳定性符合要求。

消防水池基坑的开挖深度约为4。

0m,I36c工字钢桩长9m垂直地打入槽底以下5m, 钢板桩在土中的埋深为5m,外露长度为:4.0m.为加强钢板桩墙的整体刚度,在钢板桩四个角用325#钢管进行角撑施工(附图),以保证钢板桩整体稳定性。

(附计算书)施工材料、设备:本工程采用履带吊振动锤设备组对施工区域进行钢板桩插拔工序。

I36c工字钢的规格:高度:360mm,宽度:140mm,厚度:14.0mm,理论重量:71。

水池施工专项方案

水池施工专项方案

一、工程概况本工程为某住宅小区配套水池,包括生活水池、消防水池及雨水调蓄池。

水池结构形式为钢筋混凝土结构,采用现浇施工。

生活水池容积为500立方米,消防水池容积为300立方米,雨水调蓄池容积为200立方米。

水池底部及池壁采用C30混凝土,池顶及梁板采用C25混凝土。

施工周期为3个月。

二、施工准备1. 技术准备:- 熟悉并审查施工图纸,明确施工工艺、材料要求、质量控制标准等。

- 编制详细的施工方案,包括施工流程、施工方法、质量控制措施等。

- 对施工人员进行技术交底,确保施工人员掌握施工技术要求。

2. 材料准备:- 检查水泥、砂、石子、钢筋等材料的质量,确保符合设计要求。

- 准备模板、脚手架、施工工具等。

3. 机械设备准备:- 准备混凝土搅拌车、泵车、振捣器、钢筋加工设备等。

4. 劳动力准备:- 组建专业的施工队伍,包括施工管理人员、技术人员、施工工人等。

三、施工流程1. 基坑开挖:- 按设计要求开挖基坑,确保坑底平整、无杂物。

- 进行基坑支护,确保施工安全。

2. 基础施工:- 施工垫层,采用C15混凝土,厚度100mm。

- 施工底板,采用C30混凝土,厚度300mm。

- 施工池壁,采用C30混凝土,厚度300mm。

3. 模板工程:- 模板采用钢模板,确保平整、牢固。

- 模板安装前进行检验,确保无变形、裂缝等缺陷。

4. 钢筋工程:- 钢筋加工应符合设计要求,确保钢筋位置准确、绑扎牢固。

- 钢筋绑扎完成后,进行检验,确保质量合格。

5. 混凝土工程:- 混凝土搅拌应严格按照配合比进行,确保混凝土质量。

- 混凝土浇筑采用泵车输送,振捣器振捣。

- 混凝土养护采用湿布覆盖,确保混凝土强度。

6. 池顶施工:- 施工池顶梁板,采用C25混凝土,厚度200mm。

- 施工完成后进行验收,确保质量合格。

7. 满水试验:- 对水池进行满水试验,确保水池无渗漏。

四、质量控制1. 材料质量:- 检查水泥、砂、石子、钢筋等材料的质量,确保符合设计要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录一、工程概况二、施工部署三、施工方案四、质量保证措施五、安全施工保证措施六、文明施工、消防管理措施一、工程概况本工程消防水池钢筋混凝土结构。

消防水池采用C30砼(泵送),抗渗等级不低于P6,水池底板厚度均为1000、池壁厚度均为300,顶板厚度为150。

垫层为100厚C15素砼。

基础垫层埋深在-5.9米处。

二、施工部署(1)施工准备:施工前要熟悉图纸,查对标高、预留套管、埋件位置,放轴线,做好周围排水工作。

(2)施工顺序:消防水池:第一步施工水池基础垫层(挖基坑→清底→验槽做好周边临时排水→支模板→浇砼垫层→垫层周边分层回填夯实)垫层周边回填完毕。

第二步施工水池底板与池壁的斜托上部约300mm处,并预埋金属或塑胶止水带。

第三步施工池壁与顶板连接的斜托下部处。

第四步水池外墙、内墙、底板防水卷材。

第五步施工池池壁墙。

第六步施工现浇顶板及水池进行灌水试验、验收。

第七步施工池顶覆盖土及周边回填夯实。

泵房:第一步施工泵房基础垫层(挖基坑→清底→验槽做好周边临时排水→支模板→浇砼垫层→垫层周边分层回填夯实)垫层周边回填完毕。

第二步施工泵房筏板基础,预留构造柱钢筋。

第三步施工砖砌体,预留马牙槎,浇筑泵房构造柱、楼面混凝土及砖砌体墙。

第四步泵房内外墙抹灰。

第五步泵房屋面找平、找坡、防水卷材屋面细石混凝土保护。

第六步泵房内外墙涂料、乳胶漆。

三、具体施工方法消防水池:1、施工测量:按站区内固定坐标及标高,用经纬仪和水准仪进行测算、图示位置和标高,定轴线控制桩、高程桩,并测设临时水准点,临时水准点和轴线控制桩的设置,便于观测,一定要牢固,并采取保护措施。

2、基坑开挖:根据现场勘查,施工现场周围情况,采用挖掘机进行开挖。

3、基础垫层待验槽完毕,及时安排木工支模、复测垫层标高,注意留置入水坑部位尺寸,浇筑砼整板垫层。

待砼强度达到75%时,清理杂物抽干积水进行垫层周边分层回填工作。

4、水池底、壁、顶施工先清扫垫层,弹出按图纸上的轴线、壁厚、柱位置,然后绑扎钢筋,预埋、焊接壁上套管。

在保证质量前提下,现把水池分成二次浇筑:第一次在底板与池壁斜托上部300mm处留施工处。

第二次绑扎池壁和顶板钢筋、支模板,预埋套管,浇顶板砼。

做好池壁顶、砼保养工作。

5、精心处理施工缝在每一施工处钢筋绑扎完毕后及时清理松动砼渣、杂物等。

在施工时要尽量缩短施工缝,上、下两层砼的浇灌间隙时间,在浇灌前要浇水湿润,先铺10cm水泥砂浆(同强度等级的砼,除去石子)再倒入砼。

6、钢筋绑扎施工按施工图纸施工,严格控制保护层厚度,钢筋遇到孔洞时应尽量绕开,不得截断,如必须截断时,应与孔洞加固环钢筋焊接锚固,钢筋搭接接头应相互错开,搭长按图纸要求施工,同截面处钢筋接头数量应不大于总数量的25%。

7、模板工程支水池、池壁、顶模板,应先立内模,绑扎钢筋完毕,再立外模,为了使模板有足够的强度,刚度和稳定性,内外模用拉结止水螺栓,钢管紧固、螺丝拉条拉紧。

8、砼浇灌和振捣浇注砼时应沿池壁四周均匀进行,每层高度约20-25cm(若浇注高度超过2米时,应设串桶、溜槽、溜管等下落,以保证砼不发生离析现象),并设专人检查拉紧螺丝,防止模板走动,应尽量减少施工次数,浇砼进宜先低处后高处,先中部后两端连续进行,避免出现汽缝,应确保砼的振动时间,使砼中多余的气体和水分排出,对表面的积水应及时排干。

池底表面在砼初凝前应压实抹光,从而得到强度高抗裂性好内实外光的砼。

9、砼养护砼浇好应保持湿润环境14d,防止表面因水分散失而产生的干缩裂缝和减少砼的收缩量。

10、池体内外抹灰施工先内后外,先把池内壁底清理,冲洗干净,浇水湿润池内壁顶,先刮防水水泥浆一道,然后用1:2防水砂浆抹平压光,外墙清洗干净,浇水湿润,用1:2水泥砂浆分层抹平直。

11、水池防水施工:穿墙螺栓处采用堵漏王进行找平,防水卷材采用热熔法施工,先弹出标准线,将卷材摆齐对正,薄膜面向下,然后卷起一端,用喷灯烘烤卷材表面,当烘烤至薄膜熔化,卷材底有光泽、发黑,有一层薄的熔化层时,推动压实卷材,使底层粘住定位后,再将另一端卷起,按上述方法继续进行,在卷材与卷材的结合搭接处,长边搭接宽度不小于80mm,短边搭接宽度不小于100mm,施工顺序由低处(落水口)向高处依次铺贴。

12、做好水池灌水,试水验收准备,试水时间为2天。

13、池顶覆土施工:池顶覆土应沿水池四周及池顶分层回填,防止超填,顶表面要避免大力打夯。

泵房:1、施工测量:按站区内固定坐标及标高,用经纬仪和水准仪进行测算、图示位置和标高,定轴线控制桩、高程桩,并测设临时水准点,临时水准点和轴线控制桩的设置,便于观测,一定要牢固,并采取保护措施。

3、基础垫层待验槽完毕,及时安排木工支模、复测垫层标高,注意留置入水坑部位尺寸,浇筑砼整板垫层。

待砼强度达到75%时,清理杂物抽干积水进行垫层周边分层回填工作。

4、砌筑工程施工要点:1、砌筑工程应在地基或基础工程验收合格后施工2、建筑物主要轴线部位设置标记板,标志板上要标明基础、墙身和轴线位置及标高。

3、砌筑主体时设置皮数杆,根据要求,标明灰缝厚度,竖向构造及变化部位。

4、施工前将基础、防潮层和楼板表面砂浆、杂物清除干净,浇水湿润。

5、设计要求的洞口和予理件等,应于砌筑时正确留置或予埋,宽度超过30CM的洞口应砌平拱或设置过梁。

6、雨天施工,防止基槽灌水或雨水冲刷砂浆,砂浆稠度适当减少,每日砌筑高度不超过1.20M。

7、砌体(砖)上下错缝、内外搭接。

8、宽度小于1米窗间墙,整砖砌筑。

9、砖墙水平灰缝一般为10MM,不小于8MM,不大于12MM。

10、水平灰缝砂浆饱满度不底于80%。

11、砖墙每日砌筑高度不超过1.8M。

5、钢筋砼工程模板工程施工要点:1、优先选用钢模板、钢支架。

2、钢模用回形卡扣。

3、如选用木模板,所用材料必须具有一定的刚度和强度。

、4、地梁基础模板、原梁横板,必须有足够的支撑,圆梁支撑见下图:钢筋工程施工要点:1、钢筋品种、规格、应符合国家标准和冶金工业部门规定。

2、钢筋应用出厂质量说明书或试验报告单,并按实需规格现场取样,作复试。

进场按规格分别验收堆放,经复试合格后才能使用。

3、钢筋级别、钢号、直径、按设计要求采用,需代换时须经设计单位同意。

4、钢筋加工形状、尺寸、必须符合设计要求,钢筋表面应洁净、无损伤、油污。

5、加工采用机械、半手工。

应平直、无局部曲折。

6、Ⅰ级钢筋末端做180度弯钩,其圆弧度、弯曲直径不小于钢筋直径2.5倍,平直部分长度不宜小于钢筋直径3倍。

7、Ⅱ级钢筋末端需作90度或135度弯折时,弯曲直径D不宜小于钢筋直径4倍,平直部分设计定。

8、绑扎接头搭接长度,应符合下表规定。

项次钢筋级别受拉区受压区1 ⅠΦ 35d 25d2 ⅡΦ 40d 30d3 ⅢΦ 45d 35d4 Φ冷拨低碳250MM 200MM9、受力钢筋绑扎接头处理,应相互错开,在受力钢筋直径30倍区段范围内(且不小于500MM)有绑扎接头的受力钢筋截面积受力钢筋总截面积积的百分率:(1)受拉区≤25% (2)受压区≤50%混凝土工程施工要点1、水泥进厂必须有质量证书,并应对其品种、标号包装出厂日期等检查、验收。

2、水泥必须复试、然后使用。

3、拌制用饮用水、砼配合比应根据实验室通知单使用,砼搅拌时间不小于90秒。

4、砼运致浇筑点,应符合砼浇筑时塌落度要求,如有离折现象,浇筑前应两次搅拌。

5、砼自搅拌机中卸后到浇注完毕的延续时间,按下列规定数值控制:砼标号气温底于25摄氏度气温高于25摄氏度300#以下 120分钟 90分钟300#以下 90分钟 60分钟6、浇筑承台及承台梁时应消除淤泥杂物,并设排水防水措施。

7、予制砼中埋件,验收时严格把关。

8、构造柱浇筑时,要浇制楼上部高出100MM,作导筑墩。

每层构造柱作两次浇筑。

9、振捣严细认真,不得漏振。

防止砼构件出现蜂窝、麻面。

10、现场浇筑前,统一检查模板、支撑等,注意予留孔洞予埋件。

11、砼尽量不设施工缝,如必须留,宜设剪力最小且便于施工部位。

12、注意砼浇筑后应及时保护,使构件保证足够湿润状态。

13、砼构件强度末达到规定值时,不得在地面行走,堆放物体。

四、质量保证措施1、坚持项目部制定质量负责制,坚持质量方针目标管理,严格按照设计施工图施工,以国家标准、规范要求控制施工过程,按检验评定标准验收工程质量。

2、现场成立专职质栓员及班组兼职质检员,进行工程质量层层监控,严格把好控制质量的6大关键:图纸会审关、技术方案关、严格按照施工图纸及操作规程施工关,各种材料及半成品的验收检验关,按照隐蔽及评定标准验收关及生产管理人员的素质关,使施工全过程处于受控状态。

3、推行全面质量管理,实行质量目标跟踪管理,关键部位设质量管理点,对班组进行技术交底,专、兼职质检员随时做好跟踪检查,做好标记。

4、加强原材料试验和半成品检验工作,不合格产品不准使用,主要材料、钢筋、水泥、防水材料等无出厂合格证和复试检测合格证明,禁止使用。

五、安全施工保证措施1、施工现场成立以项目经理为责任中心的安全生产委员会,设立专职安全员,健全安全保证体系,定期检查,定期会议。

2、参加施工工人要熟知本工程的安全技术操作规程,在操作中,应坚守工作岗位,严禁酒后操作。

3、电工、焊工、各种机动车辆司机,必须经过专门训练,考试合格发给操作证,方准独立操作。

4、要正确使用个人防护用品和安全防护措施,进入现场,必须戴安全帽,禁止穿拖鞋和光脚。

在没有防护设施的高空和陡坡施工,必须系安全带,挡板、安全网。

安全帽、安全带,安全网要定期检查,不符合要求严禁使用。

5、施工现场的脚手架、防护设施、安全标志和警告牌不得擅自拆动,需要拆动的,要经过工地负责人同意。

6、施工现场的洞坑、沟、等危险处应有防护设施或明显标志。

7、坑槽施工,应经常检查边壁土质稳固情况,发现有裂缝、疏松或支撑走动,要随时采取加固措施,根据土质、沟槽、深、水位、机械设备重量等情况确定堆放材料和施工机械距坑边距离。

8、下雨前后,要检查工地临时设施,脚手架、机电设备、临时线路,发现倾斜、变形、下沉、漏雨、漏电等现象,应及时修理加固,有严重危险的立即排除。

9、钢管脚手架的立杆应垂直稳放在金属座或垫木上,立杆间距不得大于2米,大横杆间距不得大于1.2米,小横杆间距不得大于1.5米,钢管立杆、大横杆接头应错开,要用扣件连接拧紧螺栓,不准用铁丝张扎。

10、模板支撑不得使用腐朽、扭裂、劈裂的材料,顶撑要垂直,底端平整坚实,并加垫木,木楔要钉牢,并用横顺拉杆和剪刀撑拉固,支模应按工序进行,模板没有固定前,不得进行下道工序,禁止利用拉杆,支撑攀登上下。

11、钢筋制作绑扎,钢材、半成品等应按规格、品种分别堆放整齐,制作场地要平整,工作台要稳固,照明灯具必须加网罩,拉直钢筋卡头要卡牢,地锚要结实牢固,拉筋沿线工业区域内禁止行人,绑扎立柱,墙体钢筋,不得站在钢筋骨架上和攀登骨架上下,整体竖起。
