二次配管技术交底

二次配管技术交底

二次配管技术交底72484(总12页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做为分项工程施工技术交底时,应填写“分项工程名称“栏,其它项目可不填写。

1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做为分项工程施工技术交底时,应填写“分项工程名称“栏,其它项目可不填写。

审核人 交底人接受交底人技术交底记录表C2-1编 号1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做为分项工程施工技术交底时,应填写“分项工程名称“栏,其它项目可不填写。

交底提要 3、砖墙敷管1)、管路连接:可采用套管粘接或端头连接,接头处应固定牢固密封,管路应随同砌砖工序同步砌筑在墙体内。

2)、管进盒、箱连接:可采用粘接或端头连接。

管进入盒、箱应与盒、箱里口平齐,一管一孔,不允许开长孔。

3)、扫管、穿带线时,将管口与盒、箱里口切平。

4、质量标准 1)主控项目:半硬质阻燃型绝缘导管的材质及适用场所必须符合设计要求和施工规范的规定。

绝缘导管在砌体上剔槽埋设时,应采用强度等级不小于M10的水泥砂浆抹面,保护层厚度大于15mm 。

检验方法:观察检查或检查隐蔽工程记录。

2)一般项目:管路连接紧密,管口光滑。

盒、箱设置正确,固定可靠,管进入盒、箱处顺直,在盒、箱内露出的长度应小于5mm 。

检验方法:观察和检查隐蔽工程记录。

3)允许偏差项目见表:审核人 交底人 接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做为分项工程施工技术交底时,应填写“分项工程名称“栏,其它项目可不填写。

审核人 交底人接受交底人技术交底记录表C2-1编 号1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做为分项工程施工技术交底时,应填写“分项工程名称“栏,其它项目可不填写。

交底提要 6、应注意的问题1)管路有外露或保护层不足15mm ,剔槽时要保证深度,下管后及时固定,再用水泥砂浆保护。

安装二次配管技术交底规范(干货)

安装二次配管技术交底规范(干货)

安装二次配管技术交底规范(干货)一、安装二次配管质量风险分析1、箱盒面距粉刷面进出控制不好原因分析:项目部粉刷班组未按甲方及公司要求在线盒固定前设置粉刷厚度控制基准点(即灰饼),因此箱盒固定时进出控制无参照物,难以做到与后期粉刷面齐平。

2、水电配管开斜槽原因分析:预埋阶段后砌墙上翻及下翻线管定位不准确,工人施工比较随意,未考虑后期线盒及电箱配管时线管排列需求。

3、二次配管补槽后空鼓开裂原因分析:(1)强弱电箱等线管多且密集处,开槽宽度不足,线管之间无间距,开槽深度不足,线管未进行有效固定或固定点不足,补槽时砂浆无法与砌体墙有效粘接;(2)配管补槽前基层处理不到位,未清理附灰及洒水浸湿,水泥砂浆强度不够,导致砂浆与线管及砌体粘接强度不足,水泥砂浆与砌体的粘接力无法与收缩力相平衡,从而导致空鼓、开裂与基层脱离现象;点这免费下载施工技术资料(3)补槽完成后未洒水养护。

二、施工事前控制措施1、水电二次配管施工前项目部必须对安装班组每位操作人员进行详细的专项技术交底,让每位员工掌握关键施工要领,从思想上引起施工人员高度重视;2、严格控制补槽所用的砂石颗粒大小及水泥标号,砂浆配合比例,严禁采用砌筑砂浆;3、交底后必须在施工现场选取某栋楼的一至二层四户作为水电二次配管样板,实施样板评审制度,要求设置一户线盒及开槽控制线弹线定位、一户灰饼布置线盒固定、一户配管施工、一户补槽挂网,施工完成后,项目部进行自评,合格后通知公司安装工程师到现场进行样板评审,评审通过后方可大面积施工;4、安装施工员、质检员、班组长定期对现场施工质量进行检查,加强施工过程监督、管理。

三、水电二次配管过程控制措施1、水电线盒及电箱标高控制线盒、电箱定位必须严格按照图纸尺寸进行定位,位置必须准确无误,标高控制,要求必须根据建筑1米线作为基准线,对线盒标高进行弹线定位。

量取标高控制线做标记墨斗线弹线定位2、根据线盒标高控制线,画出线盒定位线点这免费下载施工技术资料3、采用墨斗,弹设线槽定位控制线线管开槽控制线要求:线管间距≧10mm、线管与砌体墙间距≧10mm,开槽控制线宽度=线管外径+线管间距+线管距墙间距,开槽控制线布置清晰合理;严禁水平开槽,如必须水平开槽的,水平开槽长度不得大于300mm。

二次配管安装安全技术交底模板

二次配管安装安全技术交底模板

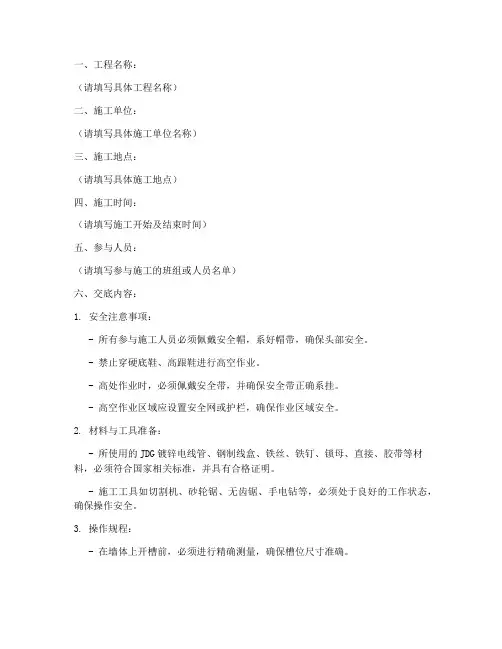

一、工程名称:(请填写具体工程名称)二、施工单位:(请填写具体施工单位名称)三、施工地点:(请填写具体施工地点)四、施工时间:(请填写施工开始及结束时间)五、参与人员:(请填写参与施工的班组或人员名单)六、交底内容:1. 安全注意事项:- 所有参与施工人员必须佩戴安全帽,系好帽带,确保头部安全。

- 禁止穿硬底鞋、高跟鞋进行高空作业。

- 高处作业时,必须佩戴安全带,并确保安全带正确系挂。

- 高空作业区域应设置安全网或护栏,确保作业区域安全。

2. 材料与工具准备:- 所使用的JDG镀锌电线管、钢制线盒、铁丝、铁钉、锁母、直接、胶带等材料,必须符合国家相关标准,并具有合格证明。

- 施工工具如切割机、砂轮锯、无齿锯、手电钻等,必须处于良好的工作状态,确保操作安全。

3. 操作规程:- 在墙体上开槽前,必须进行精确测量,确保槽位尺寸准确。

- 使用切割机进行切割时,操作人员应站在安全位置,并确保切割过程中工具稳固。

- 管道弯曲时,应使用手扳弯管器,确保弯曲半径不小于管子直径的6倍,避免管道变形。

- 管道敷设完成后,应检查管道连接是否牢固,确保无松动。

4. 现场管理:- 施工现场应保持整洁,材料堆放有序,避免造成混乱。

- 施工过程中,应确保通道畅通,不得堆放影响施工的物品。

- 施工结束后,应及时清理现场,确保现场安全。

5. 应急措施:- 施工过程中如发生意外,应立即停止作业,组织人员进行救援。

- 如发生触电事故,应立即切断电源,并迅速进行急救。

- 如发生火灾,应立即报警,并组织人员进行疏散。

七、交底人:(请填写具体交底人姓名及职务)八、接受交底人员:(请填写具体接受交底人员的姓名及职务)九、备注:(如有其他特殊要求或注意事项,请在此处说明)十、交底日期:(请填写具体交底日期)注意:本模板仅供参考,具体施工过程中,应根据实际情况进行调整。

施工人员应严格遵守安全操作规程,确保施工安全。

二次配管技术交底

二次配管技术交底

二次配管技术交底交底内容一、施工依据建筑电气工程质量验收规范GB50303-2002钱江杯验收规范二、材料要求2.1 钢管应壁厚均匀,焊缝均匀无毛刺,无劈裂、砂眼、棱刺和凹扁现象。

2.2 镀锌钢管应采用热镀锌,内外镀层良好、均匀,无表皮剥落、锈蚀现象。

2.3 塑料管及其附件应具有阻燃、耐冲击的要求,其氧指数应大于27%。

三、工艺流程3.1材料预制3.1.1 焊接钢管防腐。

管道防腐前做去锈处理,外壁涂覆防锈底漆两遍。

内壁防腐具体做法:在进厂钢管检查合格后把钢管放在30-40?的一边槽钢一边架子上。

槽钢焊四根象板凳一样高40公分腿。

管底部放在槽钢内,由钢管上部灌漆,边灌边转,保证管内漆均匀。

3.1.2 钢管弯曲。

根据放线及剔槽走向需求,将线管煨弯出所需要审核人交底人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各存一份。

2.当做分项工程施工技术交底时,应填写"分项工程名称"栏,其它技术交底可不填写1/5页A024 编号技术交底记录工程名称义乌世贸中心交底日期2013.07.18 施工单位中建一局分项工程名称二次墙体配管交底提要二次墙体配管施工交底交底内容的形状。

切断管路使用砂轮锯或钢锯,注意锯出的管口应平齐、不得有斜口,锯断后应用圆锉清除毛刺。

钢管暗配管弯曲半径不应小于管外径的10 倍,弯扁度不应大于管外径的0.1 倍。

四、路由优化根据图纸要求,适当对图纸进行优化,尽量减少转弯,方便后期穿线。

施工前不仅要熟悉电气施工图,还要熟悉建筑和结构施工图。

按施工图纸的要求和施工规范的规定(或实际要求),经过综合考虑,确定盒(箱)的正确位置,及管路的敷设部位和走向、进出盒(箱)的位置。

五、测量定位灯具、开关、插座线盒水平定位以土建测放的墙(柱)的定位线或控制线为基准线,测量出预埋线盒水平坐标并做好标记。

坐标线应选用不同的两根轴线对同一坐标进行复核,以确保坐标无误。

预埋线盒标高定位采用土建测放的建筑1米线为基准线,使用水平仪器或红外线将各个预埋线盒的高度定位准确。

管道二次配安全技术交底模板

管道二次配安全技术交底模板

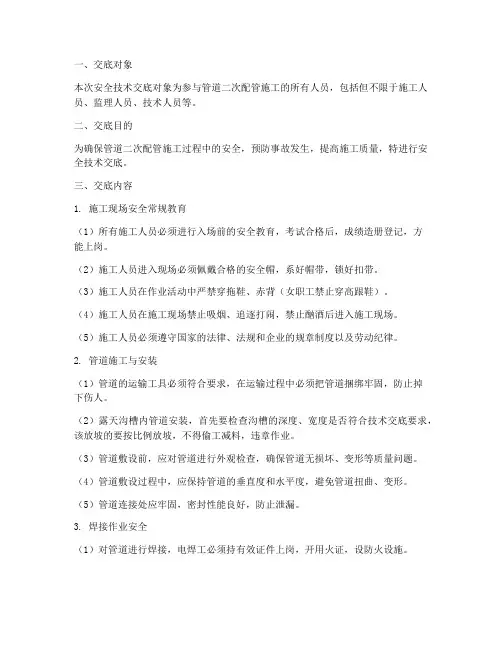

一、交底对象本次安全技术交底对象为参与管道二次配管施工的所有人员,包括但不限于施工人员、监理人员、技术人员等。

二、交底目的为确保管道二次配管施工过程中的安全,预防事故发生,提高施工质量,特进行安全技术交底。

三、交底内容1. 施工现场安全常规教育(1)所有施工人员必须进行入场前的安全教育,考试合格后,成绩造册登记,方能上岗。

(2)施工人员进入现场必须佩戴合格的安全帽,系好帽带,锁好扣带。

(3)施工人员在作业活动中严禁穿拖鞋、赤背(女职工禁止穿高跟鞋)。

(4)施工人员在施工现场禁止吸烟、追逐打闹,禁止酗酒后进入施工现场。

(5)施工人员必须遵守国家的法律、法规和企业的规章制度以及劳动纪律。

2. 管道施工与安装(1)管道的运输工具必须符合要求,在运输过程中必须把管道捆绑牢固,防止掉下伤人。

(2)露天沟槽内管道安装,首先要检查沟槽的深度、宽度是否符合技术交底要求,该放坡的要按比例放坡,不得偷工减料,违章作业。

(3)管道敷设前,应对管道进行外观检查,确保管道无损坏、变形等质量问题。

(4)管道敷设过程中,应保持管道的垂直度和水平度,避免管道扭曲、变形。

(5)管道连接处应牢固,密封性能良好,防止泄漏。

3. 焊接作业安全(1)对管道进行焊接,电焊工必须持有效证件上岗,开用火证,设防火设施。

(2)电焊机要做到上盖下垫(防雨、防晒、防砸),要有漏电保护节能器,双线到位,二次线不得超过30米。

(3)焊把线不得有破损和裸露现象,把周围的易燃易爆物品清理干净,防止火灾。

(4)在沟内焊接过程中,地面一定要有旁站人员,如有危险立即通知焊工,防止安全事故发生。

(5)电焊工要正确使用劳动保护用品,穿工作服、绝缘鞋,戴绝缘手套、护目镜。

4. 防护措施(1)施工现场各类防护设施、机械设备、临时用电、脚手架等均需严格验收后,方可挂牌使用。

(2)要制定对施工现场危险部位的安全监控措施。

(3)根据实际需要及有关规定张挂各类安全标志、警告牌、安全标语等,渲染施工现场的安全气氛。

二次配管技术交底

二次配管技术交底

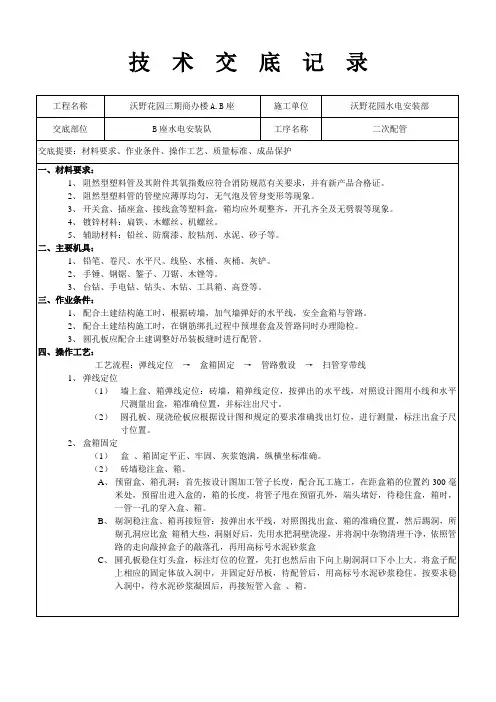

五、质量标准:
1、保证项目:
半硬质阴然型塑料管的材质及适用场所必须符合设计要求和施工规范规定。
2、基本项目:
(1)管路连接紧密,管口光滑,保护层大于是15毫米。
(2)盒、箱设置正确、固定可靠,管子进入盒箱处顺直,在盒箱内露出的长度应小于5毫米。
(3)穿过变形缝有补偿装置,补偿装置能活动自如。
3、允许偏差项目:
(2)圆孔板、现浇砼板应根据设计图和规定的要求准确找出灯位,进行测量,标注出盒子尺寸位置。
2、盒箱固定
(1)盒、箱固定平正、牢固、灰浆饱满,纵横坐标准确。
(2)砖墙稳注盒、箱。
A、预留盒、箱孔洞:首先按设计图加工管子长度,配合瓦工施工,在距盒箱的位置约300毫米处,预留出进入盒的,箱的长度,将管子甩在预留孔外,端头堵好,待稳住盒,箱时,一管一孔的穿入盒、箱。
3、管路敷设
(3)配管要求:
A、硬质塑料管的连接可采用套管粘结法和专用端头进行连接,套管的长度不应小于管直径的三倍,接口处应该用胶粘剂接牢固。
B、敷设管路时,应尽量减少弯曲,当线路的直线段长度超过15米时,均应在中途装设接线盒。
C、剔槽敷管应加以固定并用高标号水泥砂浆保护,保护层不得小于是15毫米。
3、开关盒、插座盒、接线盒等塑料盒,箱均应外观整齐,开孔齐全及无劈裂等现象。
4、ห้องสมุดไป่ตู้锌材料:扁铁、木螺丝、机螺丝。
5、辅助材料:铅丝、防腐漆、胶粘剂、水泥、砂子等。
二、主要机具:
1、铅笔、卷尺、水平尺、线坠、水桶、灰桶、灰铲。
2、手锤、钢锯、錾子、刀锯、木锉等。
3、台钻、手电钻、钻头、木钻、工具箱、高登等。
B、剔洞稳注盒、箱再接短管:按弹出水平线,对照图找出盒、箱的准确位置,然后踢洞,所剔孔洞应比盒箱稍大些,洞剔好后,先用水把洞壁浇湿,并将洞中杂物清理干净,依照管路的走向敲掉盒子的敲落孔,再用高标号水泥砂浆盒

二次配管技术交底

二次配管技术交底

配管:配管即线管敷设,是建筑施工或家电装修时用于辅助电路敷设和对电线的保护。

配管按其敷设方式分为明配管和暗配管。

明配管敷设于墙壁、顶棚的表面及桁梁、支架等处;暗配管敷设于墙壁、顶棚、楼板及地面等内部。

简介:配管即线管敷设,配管包括电线管、钢管、防爆管、塑料管、软管、波纹管等。

配管可分为明配管和暗配管。

明配管是将线管显露地敷设在建筑物表面。

明配管应排列整齐、固定点间距均匀,一般管路是沿着建筑物水平或垂直敷设,其允许偏差在2m以内均为3mm,全长不应超过管子内径的1/2,当管子是沿墙、柱或屋架处敷设时,应用管卡固定;暗配管是将线管敷设在现浇混凝土构件内,可用铁线将管子绑扎在钢筋上,也可以用钉子钉在模板上,但应将管子用垫块垫起,用铁线绑牢。

除明配、暗配外,配管配置形式包括吊顶内、钢结构支架、钢索配管、埋地敷设、水下敷设、砌筑沟内敷设等。

配管种类:硬塑料管硬塑料管适用于室内或有酸、碱等腐蚀介质场所的明敷。

明配的硬塑料管在穿过楼板等易受机械损伤的地方时应用钢管保护;埋于地面内的硬塑料管,露出地面易受机械损伤段落,也直用钢管保护;硬塑料管不准用在高温、高热的场所(如锅炉房),也不应在易受机械损伤的场所敷设。

半硬塑料管半硬塑料管只适用于六层及六层以下的一般民用建筑的照明工程。

应敷设在预制混凝土楼板问的缝隙中,从上到下垂直敷设时,应暗敷在预留的砖缝中,并用水泥砂浆抹平,砂浆厚度不小于15mm。

半硬塑料管不得敷设在楼板平面上,也不得在吊顶及护墙夹层内及板条墙内敷设。

壁管薄壁管通常用于干燥场所进行明敷,也可暗敷于吊顶、夹板墙内及墙体与混凝土层内。

厚壁管用于防爆场所明敷或在机械载重场所进行暗敷,也可经防腐处理后直接埋人泥地。

镀锌管通常使用在室外,或在有腐蚀性的土层中暗敷。

(完整版)二次配管--技术交底

(完整版)二次配管--技术交底
7、盒、箱内设置正确,固定可靠,管子进入盒、箱处顺直,一孔一管,进入箱盒后用锯片将管子与箱盒底面切平。
8、因盒箱安装、二次配管工序是在土建砌砖完成后进行,因此,二次配管和在盒箱安装工序完成后,班组应及时安排专人进行补洞,破坏土建钢板网的必须将钢板网进行恢复。
9、同一室内,一面墙,相同位置的盒箱横纵坐标必须一致。
交底人签名
全体签名
接受交底人
注:本表一式二联,一联项目部留存,另一联班组保存。云南省建设厅监制
4、盒箱安装时应用卷尺测出准确标高,然后用水平尺进行调正。
5、墙体内盒箱安装并进管时,应将线管配进敲落孔内,并安装锁扣进行固定。
6、剪力墙内盒箱安装时,盒子必须保持完好。如预留的线管埋深或走位无法直接进入盒箱的,应采用相匹配的深线盒,或用剔打一部分墙体使线管能弯到合适位置,保证箱、盒安装完成后与墙面相平,严禁用锯片、切割机、角磨机或钳子直接在盒箱上开洞。
8、配管时要保证线管保护层厚度不小于15mm。两管或两管以上敷设于同一管槽内,管与管之间距离必须在10mm以上。
9、扫管穿带线:对于土建拆模后未进行扫管穿带线的,应在配管完成,抹灰前进行扫管,有问题及时修改管路,便于土建修复。
10、经过扫管后确认管路畅通,及时穿好带,防止出现二次堵塞管路现象。
3、保护层<15mm管路有外露现象,应将管槽深度剔到1.5倍管外径的深度,并将管子固定好后用水泥砂浆保护并抹平灰层。
4、安装的盒、箱有歪斜现象;暗盒、箱有凹进、凸出墙面现象;盒、箱破口;座标超出允许偏差值。对于安装盒、箱应先用线坠找正、座标正确再固定安装;暗装盒子口或箱口,应与墙面平齐,不出现凹凸墙面的现象。暗箱贴脸与墙面缝隙预留好;用水泥砂浆将盒箱底部四周填实抹平,盒子收口平整。
2、待土建砖砌体完成,构造柱浇筑完成后,进行开槽配管,开槽前应先用石笔、粉笔等标出线管走向,用切割机开槽配管,严禁在未开槽墙面上用錾子剔槽。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

-一、施工准备
1.技术准备:
施工前应认真熟悉施工图纸,并对工程性质、规模、服务对象和系统的工作原理、系统的设计参数、系统的划分组成、施I质量和特殊施工方法做到心中有数。

了解设计单位的技术交底、图纸会审及相关洽商的内容。

参考各专业的施工图、观察相关专业的管路走向,坐标位置之间的交叉配合是否有冲突应综合校核,在管道密集处,绘出管平线面综合布线图。

收集已建工程通病信息以便避免出现,明确施工重点与难点和质量管理,点。

对施I需要的计量、测量器具提前做好准备。

2、材料准备:
钢管壁厚均匀、管里无毛刺、不允许有折皱、裂缝、分层、搭接焊缺陷存在,并且应有产品合格证。

管箍应用通丝管箍。

,套管长度应为管外径的2.2倍。

铁质开关盒、灯头盒、接线盒、应符合标准要求规格应与装置件配套,不使用的管孔应完整,镀锌完整、无脱落,通丝管箍、根母、护口、管卡、圆钢、扁钢、角钢、防锈漆等具有合格证,螺栓、螺母、垫圈具为镀锌件,镀锌层完整无缺。

3.机具准备:
手扳煨管器、液压煨管器、液压开空气、压力案子、套丝扳、套管机。

手锤、錾子、钢具、扁锉、管钳子、活板子。

手电钻、台钻、钻头、沙轮具、电焊机、气焊工具。

钢卷尺、铅笔、水平尺、线坠、粉线代、灰铲、灰桶、油桶、油漆、梯子、高凳等。

4.动动力安排
劳动力的要求要根据工程量的多少进行,做到不误土建施工。

施工人员要经过培训要持相应的上岗证。

各层水平线,墙厚度线弹好后,配合土建施工。

土建砌体完成且砌体所用砂浆达到强度标准,根据图纸
的尺寸和位置配合土建进行施工。
