水电安装检验批划分
最新检验批划分方案及规范-检验批的划分规范

2014最新建筑工程检验批划分方案及规范根据《建筑工程施工质量验收统一标准》附录B表B中有关规定和相关施工质量验收规范规定的检验批划分的原则结合工程实际情况,进行检验批的划分。
1、划分原则:(1)对材料构件进场验收检验批,以进场时间及材料类型为主要分界线来划分进场检验批次。
(2)对基础、主体以楼层、设计中设置的变形缝(沉降缝、伸缩缝)及施工段(区)、隐检部位为一检验批。
(3)安装工程一般按设计系统或设备组别划分为一个检验批。
(4)对管线安装的验收,以干线系统,隐蔽批次(或区域)为划分单元。
(5)对设备、器具的验收,以楼层、设备间,大型设备单台(或区域)为划分;对电梯、扶梯的验收,以独立运行的台或段划分。
(6)室外工程统一划分为一个检验批;散水、台阶、明沟等含在地面检验批中。
(7)划分段(区)时充分考虑工艺要求,便于质量控制等基本原则,不留死角、漏项。
精品附表一、分部工程、分项工程、检验批划分1、地基工程:根据建筑工程施工质量验收统一标准》第4.0.5条规定;精品2)、主体结构:根据《建筑工程施工质量验收统一标准》第4.0.5条规定;精品3)、建筑装饰装修:(1)楼地面工程根据《建筑地面工程施工质量验收规范》第3.0.18.1规定高层建筑标准层可按每三层(不足三层按三层计)作为检验批的规定;(2)抹灰工程根据《建筑装饰工程质量验收规范》第4.1.5条规定;(3)门窗工程根据《建筑装饰装修工程质量验收规范》第5.1.5条规定;(4)吊顶工程根据《建筑装饰装精品修工程质量验收规范》第6.1.5条规定;(5)饰面板(砖)工程根据《建筑装饰装修工程质量验收规范》第8.1.5条规定;(6)幕墙工程根据《建筑装饰装修工程质量验收规范》第9.1.5条规定;(7)涂饰工程根据《建筑装饰装修工程验收规范》第10.1.3规定;(8)细部工程根据《建筑装饰装修工程质量验收规范》第12.1.5规定;精品精品4)、建筑屋面:精品5)、建筑给水、排水及采暖:给排水工程根据《建筑给水、排水及采暖工程施工质量验收规范》第3.1.5条规定;精品6)、通风与空调:精品精品7)、建筑电气:电气工程根据《建筑电气工程施工质量验收规范》第28.0.1条规定;精品精品8)、智能建筑:精品精品9)、建筑节能:根据《建筑节能工程施工质量验收规范》4.2.3精品10)、电梯:精品如有侵权请联系告知删除,感谢你们的配合!精品。

给水排水工程分部工程、分项工程划分和检验批的划分及编号

给水排水工程
给水排水工程施工质量验收划分为单位工程、分部工程、分项工程和检验批。
单位工程应按下列原则确定:
(1)一个完整的给水排水工程或相当规模的施工范围划分为一个单位工程;
(2)一个给水站宜划分为一个单位工程。
分部工程应按一个完整部位或主要结构及施工阶段划分。
分别按水源工程、机械设备安装、管道工程、贮配水构筑物、水处理设备等几个大类进行具体划分。
分项工程应按工种、工序、材料、施工工艺等划分。
检验批可根据施工及质量控制和验收需要按施工阶段或部位等划分。
给水排水工程的单位工程、分部工程、分项工程和检验批的划分及编号应符合下列各表的规定。
分部工程、分项工程划分和检验批的划分及编号
(给水排水单位工程编号0501)
续。
安装检验批划分

建筑给水、排水及采暖(125)(一)室内给水系统安装室内给水系统子分部工程含给水管道及配件安装,室内消火体系统安装,给水设备安装和管道防腐,绝热5个分项工程共划分为26个检验批。
1、给水管道及配件安装分项工程划分为6个检验批①~②轴之间卫生间为1个检验批⑨~⑩轴之间卫生间为1个检验批⑯~⑰轴之间卫生间为1个检验批地下室水泵房为1个检验批一层业务用房及水平管线为1个检验批二层水平管线为1个检验批2、室内消火栓管道及配件安装分项工程划分为3个检验批每层1个3、室内喷淋管道及配件安装分项工程划分5个检验批地下室水泵房为1个检验批一层贴建办公楼为1个检验批一层进出港作业区及其他业务用房为1个检验批二层办公楼为1个检验批三层办公楼为1个检验批4、消防给水设备安装分项工程划分2个检验批地下室消火栓及喷淋设备为1个检验批屋面消火栓及喷淋稳压系统设备为1个检验批5、管道防腐分项工程划分为5个检验批地下室水泵房为1个检验批一层办公楼、进出港作业区及其他业务用房为1个检验批二层办公楼为1个检验批三层办公楼为1个检验批屋面水箱间为1个检验批6、管道绝热分项工程划分为5个检验批地下室水泵房为1个检验批一层办公楼、进出港作业区及其他业务用房为1个检验批二层办公楼为1个检验批三层办公楼为1个检验批屋面水箱间为1个检验批(二)室内排水系统安装室内排水系统安装子分部工程含排水管道及配件安装,雨水管道及配件安装,防腐,绝热4个分项工程划分为24个检验批1、排水管道及配件安装分项工程划分为6个检验批①~②轴之间卫生间为1个检验批⑨~⑩轴之间卫生间为1个检验批⑯~⑰轴之间卫生间为1个检验批地下室水泵房为1个检验批一层贴建办公楼除卫生间以外其他部位为1个检验批一层进出港作业区及其他业务用房为1个检验批2、雨水管道及配件安装分项工程按照系统划分为10个检验批10个雨水排水系统,每个为1个检验批3、管道防腐分项工程划分为4个检验批地下室为1个检验批一层为1个检验批二层为1个检验批三层为1个检验批4、管道绝热分项工程划分为4个检验批地下室为1个检验批一层为1个检验批二层为1个检验批三层为1个检验批(三)卫生器具安装卫生器具安装子分部工程含卫生器具安装、卫生器具给水配件安装和卫生器具排水管道安装3个分项工程共划分为12个检验批。
刚刚!屋面、建筑电气、给排水工程检验批划分出炉!赶紧收藏学习了!

刚刚!屋面、建筑电气、给排水工程检验批划分出炉!赶紧收藏学习了!21、屋面工程21.1 检验批的划分各分项工程宜按屋面面积每500m2~1000m2划分为一个检验批,不足500m2应按一个检验批。
21.2 最小抽样数量(1)基层与保护工程各分项工程每个检验批的抽检数量,应按屋面面积每100㎡抽查一处,每处应为10㎡,且不得少于3处。
(2)保温与隔热工程各分项工程每个检验批的抽检数量,应按屋面面积每100㎡抽查一处,每处应为10㎡,且不得少于3处。
(3)防水与密封工程各分项工程每个检验批的抽检数量,防水层应按屋面面积每100㎡抽查一处,每处应为10㎡,且不得少于3处;接缝密封防水应按每50m抽查一处,每处应为5m,且不得少于3处。
(4)瓦面与板面工程各分项工程每个检验批的抽检数量,应按屋面面积每100㎡抽查一处,每处应为10㎡,且不得少于3处。
(5)细部构造工程各分项工程每个检验批应全数进行检验。
21.3 检验批容量:按面积计。
22、建筑给水排水及供暖22.1 检验批的划分建筑给水、排水及采暖工程的分项工程,应按系统、区域、施工段或楼层等划分。
分项工程应划分成若干个检验批进行验收。
23、通风与空调23.1 检验批的划分子分部中的各个分项,可根据施工工程的实际情况一次验收或数次验收。
23.2 最小抽样数量依据《通风与空调工程施工质量验收规范》GB 50243-2002确定。
24、建筑电气24.1 检验批的划分(1)变配电室安装工程中分项工程的检验批,主变配电室应作为1个检验批;对于有数个分变配电室,且不属于子单位工程的子分部工程,应分别作为1个检验批,其验收记录应汇入所有变配电室有关分项工程的验收记录中;当各分变配电室属于各子单位工程的子分部工程时,所属分项工程应分别作为1个检验批,其验收记录应作为分项工程验收记录,且应经子分部工程验收记录汇总后纳入分部工程验收记录中。
(2)供电干线安装工程中分项工程的检验批,应按供电区段和电气竖井的编号划分。

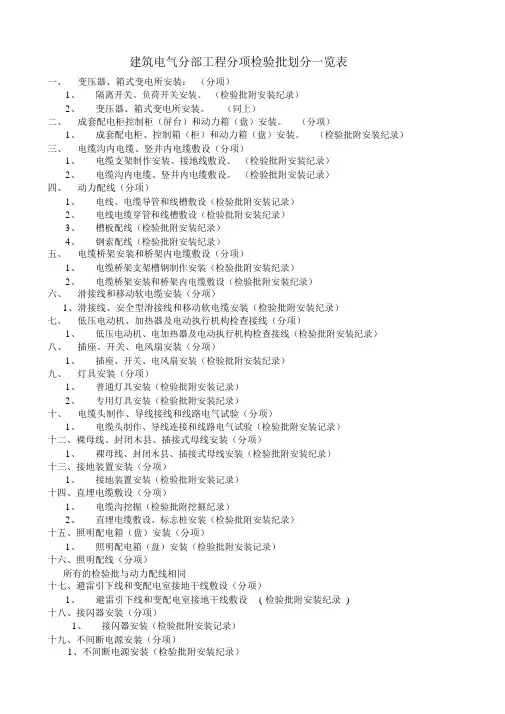

建筑电气分部工程分项检验批划分一览表

建筑电气分部工程分项检验批划分一览表一、变压器、箱式变电所安装:(分项)1、隔离开关、负荷开关安装。
(检验批附安装纪录)2、变压器、箱式变电所安装。
(同上)二、成套配电柜控制柜(屏台)和动力箱(盘)安装。
(分项)1、成套配电柜、控制箱(柜)和动力箱(盘)安装。
(检验批附安装纪录)三、电缆沟内电缆、竖井内电缆敷设(分项)1、电缆支架制作安装、接地线敷设。
(检验批附安装纪录)2、电缆沟内电缆、竖井内电缆敷设。
(检验批附安装记录)四、动力配线(分项)1、电线、电缆导管和线槽敷设(检验批附安装记录)2、电线电缆穿管和线槽敷设(检验批附安装纪录)3、槽板配线(检验批附安装纪录)4、钢索配线(检验批附安装纪录)五、电缆桥架安装和桥架内电缆敷设(分项)1、电缆桥架支架槽钢制作安装(检验批附安装纪录)2、电缆桥架安装和桥架内电缆敷设(检验批附安装纪录)六、滑接线和移动软电缆安装(分项)1、滑接线、安全型滑接线和移动软电缆安装(检验批附安装纪录)七、低压电动机、加热器及电动执行机构检查接线(分项)1、低压电动机、电加热器及电动执行机构检查接线(检验批附安装纪录)八、插座、开关、电风扇安装(分项)1、插座、开关、电风扇安装(检验批附安装纪录)九、灯具安装(分项)1、普通灯具安装(检验批附安装记录)2、专用灯具安装(检验批附安装纪录)十、电缆头制作、导线接线和线路电气试验(分项)1、电缆头制作、导线连接和线路电气试验(检验批附安装记录)十二、裸母线、封闭木县、插接式母线安装(分项)1、裸母线、封闭木县、插接式母线安装(检验批附安装纪录)十三、接地装置安装(分项)1、接地装置安装(检验批附安装记录)十四、直埋电缆敷设(分项)1、电缆沟挖掘(检验批附挖掘纪录)2、直埋电缆敷设、标志桩安装(检验批附安装纪录)十五、照明配电箱(盘)安装(分项)1、照明配电箱(盘)安装(检验批附安装记录)十六、照明配线(分项)所有的检验批与动力配线相同十七、避雷引下线和变配电室接地干线敷设(分项)1、避雷引下线和变配电室接地干线敷设( 检验批附安装纪录 )十八、接闪器安装(分项)1、接闪器安装(检验批附安装记录)十九、不间断电源安装(分项)1、不间断电源安装(检验批附安装纪录)。
(土建+水电)检验批划分

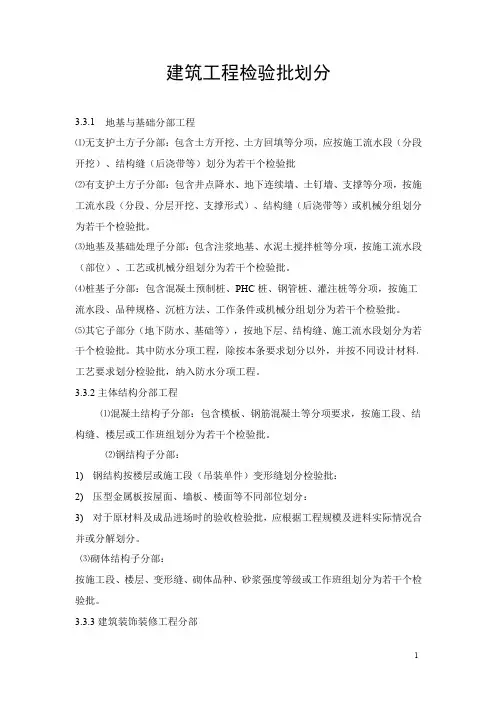

建筑工程检验批划分3.3.1地基与基础分部工程⑴无支护土方子分部:包含土方开挖、土方回填等分项,应按施工流水段(分段开挖)、结构缝(后浇带等)划分为若干个检验批⑵有支护土方子分部:包含井点降水、地下连续墙、土钉墙、支撑等分项,按施工流水段(分段、分层开挖、支撑形式)、结构缝(后浇带等)或机械分组划分为若干个检验批。
⑶地基及基础处理子分部:包含注浆地基、水泥土搅拌桩等分项,按施工流水段(部位)、工艺或机械分组划分为若干个检验批。
⑷桩基子分部:包含混凝土预制桩、PHC桩、钢管桩、灌注桩等分项,按施工流水段、品种规格、沉桩方法、工作条件或机械分组划分为若干个检验批。
⑸其它子部分(地下防水、基础等),按地下层、结构缝、施工流水段划分为若干个检验批。
其中防水分项工程,除按本条要求划分以外,并按不同设计材料、工艺要求划分检验批,纳入防水分项工程。
3.3.2主体结构分部工程⑴混凝土结构子分部:包含模板、钢筋混凝土等分项要求,按施工段、结构缝、楼层或工作班组划分为若干个检验批。
⑵钢结构子分部:1)钢结构按楼层或施工段(吊装单件)变形缝划分检验批:2)压型金属板按屋面、墙板、楼面等不同部位划分:3)对于原材料及成品进场时的验收检验批,应根据工程规模及进料实际情况合并或分解划分。
⑶砌体结构子分部:按施工段、楼层、变形缝、砌体品种、砂浆强度等级或工作班组划分为若干个检验批。
3.3.3建筑装饰装修工程分部⑴建筑地面子分部1)基层(各构造层)和各类面层的分项工程,检验批按楼层或每层施工段(或变形缝)划分。
高层建筑的标准层(除裙房外)检验批,可以按每三层划分为一个检验批,不足三层另划分为一个检验批。
2)室外工程中,散水、台阶、明沟和坡道等附属工程纳入相应的地面分项中,划分为一个或若干个检验批。
⑵抹灰子分部:1)相同材料、工艺和施工条件的抹灰工程(室外),按施工段(或变形缝)、楼层(若干)及按每500~1000M2划分一个检验批、不足500M2另划分一个检验批。
建筑水电工程检验批划分方案

水电安装工程
检验批划分计划
编制人:
审核人:
审批人:
编制时间:2022年10月25日
目录
1、编制依据 (1)
2、工程概况 (1)
3、检验批划分 (1)
3.1 建筑给水、排水及采暖分部工程 (1)
3.2 建筑电气分部工程 (2)
1、编制依据
(1)本工程合同、施工图纸。
(2)规范标准,如下表。
2、工程概况
一标项目含6栋高层5栋商业;高层住宅地上158584.16m2,商业地上7522.69㎡、公建3300.00㎡;地下车库30157.10㎡。
;堂悦二标含4栋高层、2栋小高层,2栋商业;高层地上58519.75m2,高层地下2157.80m2;小高层地上19936.09m2,小高层地下1694.57m2;地下车库13305.98㎡;商业地上4127.81㎡。
3、检验批划分
建筑工程质量验收应划分为单位(子单位)工程、分部(子分部)工程、分项工程和检验批。
本工程具体划分详本章3.1-3.3节。
各检验批表格按照《建筑工程施工质量验收规范用表及填表说明》填写,且各检验批划分必须根据施工验收实际情况进行调整,按照实际验收来划分。
3.1 建筑给水、排水及采暖分部工程
建筑给排水涉及到的子分部工程有:室内给水系统、室内排水系统、室外给水管网、室外排水管网。
具体检验批划分如下表:
3.2 建筑电气分部工程
建筑电气涉及到的子分部工程有:室外电气工程、变配电室工程、配电干线工程、电气动力、电气照明安装、备用和不间断电源安装、防雷及接地工程。
具体检验批划分如下表:。
水电安装检验批划分

水电安装检验批划分安装给水管道及配件、室内消火栓系统、室内给水设备、排水管道及配件、卫生器具及其配件的安装、室外给水管网和消防水泵接合器、室外消火栓的安装、管井及井室、室外排水管网、排水管沟的安装等工作需要进行管道试压和管道绝热。
同时,成套配电柜、控制柜、动力、照明配电箱及控制柜的安装,桥架内电缆敷设、电气动力电线、电缆导管和线槽的敷设,电线、电缆穿管和线槽敷线,电缆头制作、导线连接和线路电气试验等电气方面的工作也需要进行。
在建筑照明方面,需要进行普通灯具安装、专用灯具安装、插座、开关安装等工作,并进行建筑照明通电试运行。
此外,还需要进行防雷及接地安装,包括接地装置安装、避雷引下线和变配电室接地干线敷设、建筑物等电位连接、接闪器安装等工作。
通信网络系统、办公自动化系统、智能建筑通信系统、计算机网络系统、电视监控系统、智能建筑电源等方面的工作也需要进行。
在风管系统方面,需要进行风管与配件制作、风管系统安装、空气处理设备安装等工作。
同时,还需要进行送排风系统消声设备制作与安装、风管与设备防腐、风机安装、系统调试、制冷管道及配件安装、冷凝水管道安装等工作。
为确保施工质量,需要根据不同工作的特点和数量,将其分为不同的检验批进行检验。
例如,建筑、给水、排水、消防等方面的工作以每层为一检验批,电气方面的工作以整幢为一检验批,通信网络系统、办公自动化系统、智能建筑通信系统、计算机网络系统、电视监控系统、智能建筑电源等方面的工作也需要分别进行检验。
本文将介绍空调系统安装过程中的几个关键步骤。
首先是冷凝水管通水试验。
这一步骤的目的是测试冷凝水管道的流通性和密封性。
在试验过程中,需要注意管道是否有漏水现象,以及管道连接处是否紧密。
其次是冷媒管道气密性试验。
这一步骤的目的是测试冷媒管道的气密性。
在试验过程中,需要使用专业的检测工具,检测管道是否有漏气现象,并及时处理问题。
接下来是管道冲洗。
这一步骤的目的是清除管道内的杂质和污垢,确保管道内部干净卫生。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
整幢为一检验批
桥架安装和桥架内
电缆敷设
3批
每层为一检验批
电线、电缆导管
和线槽敷设
3批
每层为一检验批
电线、电缆穿管
和ห้องสมุดไป่ตู้槽敷线
3批
每层为一检验批
电缆头制作、导线连接和线路电气试验
1批
整幢为一检验批
电气照明安装
电线、电缆导管
和线槽敷线
3批
每层为一检验批
导线连接和线路
电气试验
1批
整幢为一检验批
普通灯具安装
3批
每层为一检验批
专用灯具安装
3批
每层为一检验批
插座、开关安装
3批
每层为一检验批
建筑照明通电试运行
1批
整幢为一检验批
防雷及接地安装
接地装置安装
1批
整幢为一检验批
避雷引下线和变配
电室接地干线敷设
1批
整幢为一检验批
建筑物等电位连接
1批
整幢为一检验批
接闪器安装
1批
整幢为一检验批
智能
建筑
通信网络系统
通信系统
1批
整幢为一检验批
办公自动化系统
计算机网络系统
6批
每层为一检验批
安全防范系统
电视监控系统
1批
整幢为一检验批
智能建筑电源
1批
整幢为一检验批
防雷与接地
1批
整幢为一检验批
通风与
空调
送排风系统
风管与配件制作
1批
整幢为一检验批
风管系统安装
1批
整幢为一检验批
空气处理设备安装
消声设备制作与安装
风管与设备防腐
风机安装
系统调试
空调风系统
制冷管道及配件安装
1批
整幢为一检验批
冷凝水管道安装
1批
整幢为一检验批
冷凝水管通水试验
1批
整幢为一检验批
冷媒管道气密性试验
3批
每层为一检验批
管道冲洗
2批
以一层、二三层为检验批划分
管道保温
1批
整幢为一检验批
系统调试
1批
整幢为一检验批
3批
每层为一检验批
卫生器具排水配件安装
3批
每层为一检验批
室外给水管网
给水管道安装
1批
整幢为一检验批
消防水泵接合器及
室外消火栓安装
1批
整幢为一检验批
管井及井室
1批
整幢为一检验批
室外排水管网
排水管道安装
1批
整幢为一检验批
排水管沟
1批
整幢为一检验批
建筑
电气
电气动力
成套配电柜、控制柜和动力、照明配电箱及控制柜安装
建筑
给水
排水
室内给水
给水管道及配件安装
3批
每层为一检验批
室内消火栓系统安装
3批
每层为一检验批
给水设备安装
3批
每层为一检验批
管道试压
1批
整幢为一检验批
管道绝热
3批
每层为一检验批
室内排水
排水管道及配件安装
1批
整幢为一检验批
雨水
1批
整幢为一检验批
卫生器具安装
卫生器具安装
3批
每层为一检验批
卫生器具给水配件安装
