钢筋工程下料的步骤及方法

合集下载

钢筋节约下料十三法

钢筋节约下料十三法

钢筋节约下料十三法钢筋是建筑业用量较大、价格较高的原材料,能否合理的利用、节省材料就显得尤为重要。

我曾经担任过钢筋班长20多年,通过长期施工实践,总结了一些节约钢筋的方法,并在实际操作中应用,使钢筋的损耗由预算的3%降低到0.5%左右,整体经济效益非常可观。

现将钢筋下料的具体做法介绍如下:一、钢筋选择进料法一般来讲,钢筋的进料长度越长越好,这样不仅在下料时少出短料,减少废短头降低焊接量,而且在连续接长时能较少接头。

但实际工程中,需要的钢筋接头千差万别要求用较短的整尺钢筋下料后废料头最少或者为零,所以应在购买或领取钢筋是,针对下料单及工地实际情况,对钢筋的长度进行选择。

例1:某综合楼大梁需用ф25钢筋,料长9.83米,显然进10米的钢筋废料短头最少。

例2:某大型住宅楼基础桩主筋需用ф12钢筋,料长2.23米,2.23米×3=6.69(米),2.23米×4=8.92(米),2.23米×5=11.15(米),显然,应进9米长钢筋。

其具体做法是,以每根柱筋长为9米/4=2.25(米)下料,其中1层柱钢筋缩短2厘米即可。

例3:某商厦基础主梁主筋均为ф25钢筋。

因大梁主筋在同一截面内的焊接接头不允许超过50%,因此大梁主筋的起头除进12米长的钢筋以外,还应进一半9米或10米长的钢筋。

二、钢筋短料合理搭配下料法在钢筋制作过程中,同一种钢筋往往有多种下料尺寸。

不应按下料单中的先后顺序下料,而应先截长料,所余钢筋往往能作短料,反之就会浪费钢筋。

这就是钢筋下料的一项原则。

例:某框架梁需用以下负弯矩筋,现场有9米长ф25钢筋。

○1号筋 4.2米…………○3号筋 4.7米如果按下料单中的顺序分别下料,在截○1号筋时会有600毫米短头出现;而如果截○3号筋时,剩余4.3米钢筋,用搭配法下○1号料,只有10厘米短头出现。

另外在钢筋放样或计算钢筋下料时,应对短料的用处做到心中有数,例如,住宅楼的预制过梁、梁垫、烟道、管道侧面的附加筋、框架梁端头的负弯矩筋等。

《钢筋工程钢筋下料》课件

《钢筋工程钢筋下料》课件
总结词
大型建筑工程通常需要大量钢筋,钢筋下料需要考虑工程规模、施工难度和工 期等因素。
详细描述
大型建筑工程如桥梁、高层建筑等,其钢筋用量大,结构复杂,需要精确计算 和合理安排钢筋下料。在案例一中,我们将介绍如何根据工程需求和施工条件 ,制定合理的钢筋下料方案,确保工程质量和进度。
案例二:复杂结构的钢筋下料
通过拉伸、弯曲等试验,检查钢筋的力学 性能是否符合标准,防止因力学性能不达 标而导致结构安全事故。
钢筋加工的质量控制
钢筋切断的质量控制
根据设计要求,使用合适的切割设备和工 具,准确地进行钢筋切断,防止出现过长
或过短的现象。
A 钢筋调直的质量控制
采用机械或人工方式对钢筋进行调 直,确保钢筋平直,无波浪形和折
防腐处理
考虑环境因素和工程要求 ,选择适合的防腐处理方 式,如镀锌、喷塑等。
提高钢筋下料效率的方法
优化下料方案
根据施工图纸和现场实际情况, 制定合理的下料方案,减少材料
浪费和加工时间。
使用自动化设备
采用自动化钢筋加工设备,提高 加工速度和精度,减少人工干预

提高操作技能
定期对钢筋加工人员进行技能培 训,提高其操作水平和熟练度。
03
钢筋下料的计算方法
钢筋长度计算
钢筋长度计算是钢筋下料的基础,需要综合考虑设计长度、搭接长度和弯曲调整值 等因素。
钢筋的设计长度需要根据图纸和规范要求进行确定,搭接长度和弯曲调整值也需要 根据实际情况进行计算。
在计算过程中,需要注意钢筋的接头位置和弯曲半径,以确保下料长度的准确性。
钢筋重量计算
完成加工后,应对钢筋进行质量 检验与验收,确保其符合设计要 求和相关规范。
钢筋下料的基本原则

钢筋工程施工—钢筋配料

钢筋工程施工—钢筋配料

1.2.2 钢筋的配料
(二)钢筋下料长度的计算原则及规定 1.钢筋长度 结构施工图中所指钢筋长度是钢筋外缘之间的长度,
即外包尺寸,这是施工中量度钢筋长度的基本依据。 2.混凝土保护层厚度 混凝土结构的耐久性,应根据环境类别和设计使用
年限进行设计。混凝土保护层是指最外层钢筋外边缘至 混凝土构件表面的距离,其作用是保护钢筋在混凝土结 构中不受锈蚀。无设计要求时应符合规范规定,见下表。
4 Ø8@200
2ø12
2
2ø18
1
3 1ø18 250
1-1
500 500
3 1ø18
2ø12
2
2ø18
1
4 Ø8@200
250
2-2
解:
3850
1号筋 2根
l = 3900-2×25 =3850mm
2号筋 2根
3850
l = 3850 + 2×6.25×12 = 4000mm
3号筋 1根
265
的钢筋如图所示,梁混凝土保护层厚度取 25mm,箍筋为135°弯钩,试编制该梁的钢 筋配料单(HRB335级钢筋末端为90°弯钩, 弯起直段长度250mm)
265
150 150
450
2420
l= 2420 + 2×265 +2×636 +2×150 – 2.29×2×18 – 4×0.67×18 = 4414mm
4号筋 根数
n L 1 3900 1 21
@
200
l = 2 ×(250 + 500 -4×25 ) +25.1×8 = 1500.8
要求的箍筋中。 当弯弧内直径为2.5d( Ⅱ、Ⅲ级钢筋为4d)、平直部分为

钢筋工的施工步骤

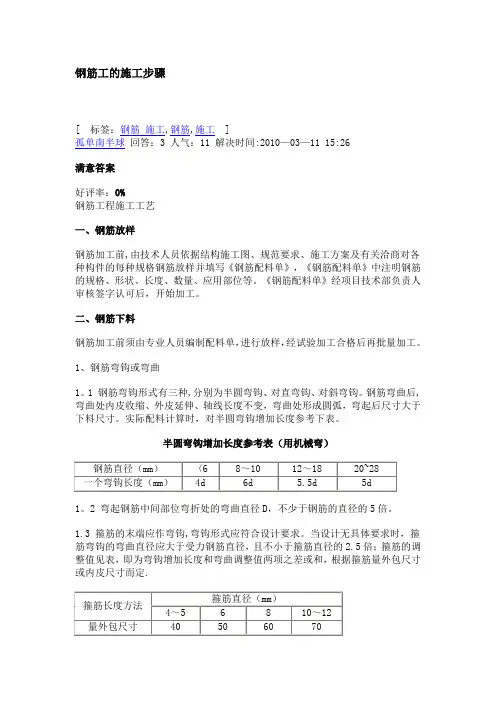

钢筋工的施工步骤

钢筋工的施工步骤[ 标签:钢筋施工,钢筋,施工]孤单南半球回答:3 人气:11 解决时间:2010—03—11 15:26满意答案好评率:0%钢筋工程施工工艺一、钢筋放样钢筋加工前,由技术人员依据结构施工图、规范要求、施工方案及有关洽商对各种构件的每种规格钢筋放样并填写《钢筋配料单》,《钢筋配料单》中注明钢筋的规格、形状、长度、数量、应用部位等。

《钢筋配料单》经项目技术部负责人审核签字认可后,开始加工。

二、钢筋下料钢筋加工前须由专业人员编制配料单,进行放样,经试验加工合格后再批量加工。

1、钢筋弯钩或弯曲1。

1 钢筋弯钩形式有三种,分别为半圆弯钩、对直弯钩、对斜弯钩。

钢筋弯曲后,弯曲处内皮收缩、外皮延伸、轴线长度不变,弯曲处形成圆弧,弯起后尺寸大于下料尺寸。

实际配料计算时,对半圆弯钩增加长度参考下表。

半圆弯钩增加长度参考表(用机械弯)1。

2 弯起钢筋中间部位弯折处的弯曲直径D,不少于钢筋的直径的5倍。

1.3 箍筋的末端应作弯钩,弯钩形式应符合设计要求。

当设计无具体要求时,箍筋弯钩的弯曲直径应大于受力钢筋直径,且不小于箍筋直径的2.5倍;箍筋的调整值见表,即为弯钩增加长度和弯曲调整值两项之差或和,根据箍筋量外包尺寸或内皮尺寸而定.1。

4 Ⅰ级钢筋末端需做180°弯钩,其圆弧曲线直径不小于钢筋直径的2。

5倍,平直部分长度不小于钢筋直径的3倍;Ⅱ级钢筋末端须作90°或135°弯折时,弯曲直径不宜小于钢筋直径的4倍,平直部分长度应按设计要求确定。

箍筋的末端应作135°弯钩,弯钩端头平直长度取钢筋直径10倍与75mm最大值。

2、钢筋下料长度应根据构件尺寸、混凝土保护层厚度,钢筋弯曲调整值和弯钩增加长度等规定综合考虑.a、直钢筋下料长度=构件长度–保护层厚度+弯钩增加长度b、弯起钢筋下料长度=直段长度+斜弯长度–弯曲调整值+弯钩增加程度c、箍筋下料长度=箍筋内周长+箍筋调整值+弯钩增加长度3、钢筋焊接参照本节焊接工程内容有关规定.三、钢筋加工1、钢筋表面应洁净,粘着的油污、泥土、浮锈使用前必须清理干净,可使用铁刷子也可结合冷拉工艺除锈。

制图法的钢筋工程下料及算量

制图法的钢筋工程下料及算量

制图法的钢筋工程下料及算量:一、梁:1. 焊接按绑扎计算长度,预算时不另行计算焊接费用,机械连接费用由双方协议确定。

2. φ>12时,8米一个搭接,φ≤12时,12米一个搭接。

3. 梁端加密区(Ⅱ级)长度=1.5hb 。

hb——梁高4. 绑扎搭接区内箍筋应加密,机械连接没有箍筋加密要求。

5. 定额计算时只分φ10以内和φ10以外两类计费。

6.根据最新的03G101图集规定,支座负筋伸向梁中的长度第一皮和第二皮均按1/3较大跨长度值取用(原图集中规定为支座负筋伸向梁中的长度第一皮按1/3较大跨长度值,第二皮均按1/4较大跨长度值取用).二、板:板筋主要有:1)受力筋(单向、双向、单层、双层);2)支座负筋;3)分布筋;4)附加钢筋(角部的附加放射筋,洞口附加钢筋)5)支撑钢筋(双层钢筋时支撑上下层)1.受力筋:底筋长度L=净长+左支座max {b/2、5d}+右支座max {b/2、5d}+两端弯钩(如果是Ⅰ级钢筋);面筋长度L=净长+2 la(两端均为端支座)b——支座宽,d——钢筋直径。

根数=(净长-扣减值)/布筋间距+12.支座负筋及分布筋:负筋长度=设计负筋长度+左弯折+右弯折【板厚-2×保护层(预算时只减一个保护层)】负筋根数=布筋范围/布筋间距+1;分布筋长度:有3种计算方法:1)和负筋搭接计算(采用150搭接长度或250最小锚固长度和300最小搭接长度,任取一种);2)按轴线长度计算;3)按负筋布置范围长度计算。

以上三种方法都可以,但首选第一种方法。

3. 附加钢筋(角部的附加放射筋,洞口附加钢筋)及支撑钢筋(双层钢筋时支撑上下层):附加钢筋长度=设计标示长度+左弯折+右弯折【板厚-2×保护层(预算时只减一个保护层)】(注:角部放射筋长度有时长度是从角部向两边逐步递减的)支撑钢筋是为了保证双层筋的上层钢筋位置的措施钢筋(码凳),一般情况下是每间距1米布置一根,规格为比板筋大一个规格,长度为该跨净跨长度,支撑腿长度为板厚减保护层的两倍腿间距为1米。

预组钢筋工法

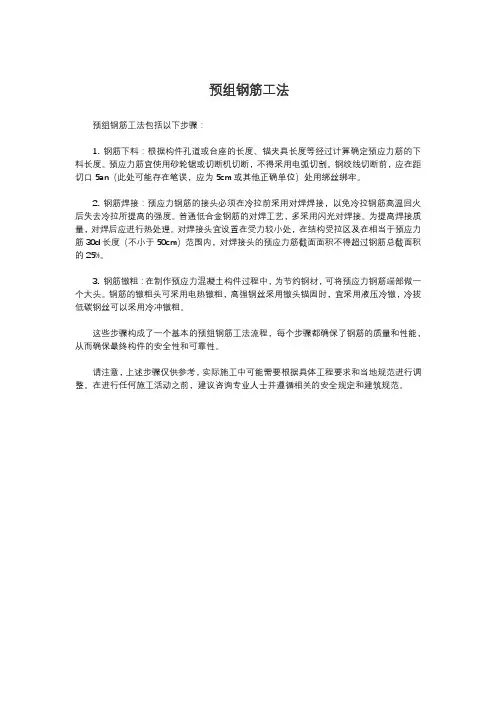

预组钢筋工法

预组钢筋工法
预组钢筋工法包括以下步骤:
1. 钢筋下料:根据构件孔道或台座的长度、锚夹具长度等经过计算确定预应力筋的下料长度。

预应力筋宜使用砂轮锯或切断机切断,不得采用电弧切割。

钢绞线切断前,应在距切口5an(此处可能存在笔误,应为5cm或其他正确单位)处用绑丝绑牢。

2. 钢筋焊接:预应力钢筋的接头必须在冷拉前采用对焊焊接,以免冷拉钢筋高温回火后失去冷拉所提高的强度。

普通低合金钢筋的对焊工艺,多采用闪光对焊接。

为提高焊接质量,对焊后应进行热处理。

对焊接头宜设置在受力较小处,在结构受拉区及在相当于预应力筋30d长度(不小于50cm)范围内,对焊接头的预应力筋截面面积不得超过钢筋总截面积的25%。

3. 钢筋镦粗:在制作预应力混凝土构件过程中,为节约钢材,可将预应力钢筋端部做一个大头。

钢筋的镦粗头可采用电热镦粗,高强钢丝采用镦头锚固时,宜采用液压冷镦,冷拔低碳钢丝可以采用冷冲镦粗。

这些步骤构成了一个基本的预组钢筋工法流程,每个步骤都确保了钢筋的质量和性能,从而确保最终构件的安全性和可靠性。

请注意,上述步骤仅供参考,实际施工中可能需要根据具体工程要求和当地规范进行调整。

在进行任何施工活动之前,建议咨询专业人士并遵循相关的安全规定和建筑规范。

钢筋的下料知识点总结

钢筋的下料知识点总结

钢筋的下料知识点总结一、钢筋下料的基本概念1. 钢筋下料是指根据建筑设计图纸和钢筋接头的要求,将标准长度的钢筋材料按照需要的长度进行切割,以便于在建筑结构中正确布置和连接;2. 钢筋下料需要根据设计要求和工程需要进行精确计算和布局,确保钢筋的使用量和长度满足工程施工的需要;3. 钢筋下料工作需要符合相关的国家标准和规范要求,确保施工质量和安全。

二、钢筋下料的计算方法1. 钢筋下料的计算方法一般可以分为手工计算和计算软件两种方式;2. 手工计算主要包括根据设计图纸和构配筋要求,计算钢筋长度和数量,然后进行布局和下料;3. 计算软件可以根据输入的设计参数和施工要求,自动生成钢筋下料方案和步骤,大大提高了计算和下料的效率和精度。

三、钢筋下料的主要步骤1. 阅读设计图纸,了解建筑结构的布局和构配筋要求;2. 根据设计要求和工程需求,进行钢筋的布局和计算,确定需要下料的钢筋种类、数量和长度;3. 根据下料计算结果,使用切割机或其他切割设备,对钢筋进行切割和加工,得到需要的长度和形状;4. 对切割好的钢筋进行清点和检查,确保长度和数量符合要求;5. 严格按照设计图纸和工程要求,将下料好的钢筋进行合理布置和连接,确保施工质量和安全。

四、钢筋下料的注意事项1. 钢筋下料需要按照设计图纸和构配筋要求进行,严格遵守相关的国家标准和规范,确保施工质量和安全;2. 下料时需要使用专业的切割设备和工具,确保切割的准确度和平直度;3. 下料好的钢筋需要进行清点和检查,确保长度和数量满足工程需要;4. 下料的钢筋需要进行标记和归类,方便施工现场的组织和使用;5. 下料后的钢筋需要妥善存放,防止受到损坏和污染,确保施工质量和安全。

五、钢筋下料的常见问题及解决方法1. 下料长度计算错误:造成下料钢筋过长或过短,无法满足施工要求;解决方法:仔细核对设计图纸和计算结果,确保下料长度准确无误;2. 下料切割不准确:造成下料的钢筋长度或平直度不达标;解决方法:使用标准的切割设备和工具,确保切割的准确度和精度;3. 钢筋下料标记不清晰:造成施工现场混乱或使用错误;解决方法:对下料好的钢筋进行标记和归类,确保施工使用的清晰明了;4. 下料好的钢筋存放不当:造成钢筋受到损坏或污染;解决方法:妥善存放下料好的钢筋,防止受到损坏和污染,确保施工质量和安全。

钢筋施工工序

钢筋施工工序

钢筋施工工序钢筋施工工序包括准备工作、下料、预埋件安装、钢筋焊接、翻模、预埋筋接头、绑扎、模板安装、做模、验收等几个步骤。

1、准备工作在进行钢筋施工前,首先需要对工地进行清理,确保施工区域干净整洁。

然后根据设计图纸和施工方案准备所需的材料和工具,包括各类钢筋、钢筋焊接机、模板、绑扎工具等。

2、下料根据设计要求,对准备好的钢筋进行下料加工。

根据设计图纸上的尺寸要求,裁剪好各段长度的钢筋,并标明编号,以便后续施工时能够按照图纸要求正确安装。

3、预埋件安装在混凝土浇筑前,需要将预埋件安装到指定位置。

预埋件包括各种吊环、拉筋等,用于固定混凝土结构的连接。

安装时需要确保位置准确、牢固可靠。

4、钢筋焊接将经过下料加工的钢筋按照设计要求进行焊接。

钢筋焊接时需要注意操作规范,确保焊接牢固,焊接点光滑平整,不得有任何裂缝或未焊牢现象。

5、翻模在钢筋焊接完成后,需要将已经焊接好的钢筋与模板进行翻模,即将钢筋置入模板内,确保钢筋的位置和数量符合设计要求,为后续的混凝土浇筑做好准备。

6、预埋筋接头在翻模完成后,需要对预埋筋进行接头处理。

预埋筋接头在混凝土浇筑时承担重要作用,确保混凝土结构的牢固连接,因此接头处理需要精确并符合设计要求。

7、绑扎对焊接和接头完成后的钢筋进行绑扎,确保钢筋的位置和间距符合设计要求,保证混凝土结构的整体强度和稳定性。

8、模板安装在钢筋绑扎完成后,需要进行模板安装。

模板是混凝土浇筑的模具,需要根据设计要求正确安装,确保混凝土的形状和尺寸符合设计要求。

9、做模模板安装完成后,需要进行做模处理,包括检查模板是否安装正确、是否有漏浆现象等。

确保模板牢固、密封,为混凝土浇筑提供良好的施工环境。

10、验收所有工序完成后,需要进行验收。

验收包括对钢筋焊接、接头、绑扎,模板安装等进行检查,确保施工符合设计要求,没有任何质量问题。

通过以上工序,钢筋施工工作得以顺利进行,为后续的混凝土浇筑提供了坚实的基础,保证了整个工程的质量和安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

钢筋工程下料的步骤及方法钢筋预算和实际的钢筋下料是不一样的,钢筋预算就是按照建筑的规范或标准平法图集的要求计算出来的钢筋。

而下料还要考虑很多施工现场的要求,例如我们的钢筋断点的位置在实际的施工中是有规定的,必须断在跨中1/3的范围内,构件交错的地方要注意钢筋的避让等。

在我们拿到结构图纸后,首先分析此建筑是什么结构形式、大致有哪些构件、基础是什么类型。

然后我们一般剪力墙按照从下向上的顺序,也就是施工的先后顺序进行计算。

(一)基础:这里介绍几中常见的基础。

1、独立基础:框架结构中用的较多,在计算钢筋中要注意的就是底板受力钢筋的长度,可取边长或宽度的0.9倍,并交错布置;2、筏板基础:一般用于剪力墙结构,我们可以仔细学习一下04G101-3中的内容,例如对于下沉子筏板中的钢筋中的钢筋应伸出板边LA(最小锚固长度)等方面一些具体要求。

3、条形基础:一般用于砖混结构。

(二)上部构件:1、柱:柱钢筋比较简单,只有纵筋和箍筋。

纵筋要注意底层的基础插筋问题,顶层柱纵筋对于边柱、中柱、角柱的锚固长度的区别可以参见(03G101);箍筋要注意加密区长度的取值问题:底层柱根加密>=Hn/3,柱上部加密长度>=Hn/6、>=500取大值,还要注意柱搭接范围内应该加密。

(其中,Hn是指所在楼层的柱净高)2、梁:梁钢筋应按照03G101进行计算。

梁有上部通长筋、支座负筋(一排1/3Ln,二排1/4Ln,Ln是左右两跨较大值),底筋一般按照每跨分别向两边支座伸入锚固长度的情况进行计算的。

3、剪力墙:剪力墙中的构件一定要计算完全。

其中包括:墙体分布钢筋(有水平钢筋和纵向钢筋,要注意墙和墙交接部位的水平钢筋的锚固、各种转角锚固要求是不一样的)、翼柱的钢筋(墙和墙交接的部位形成的柱子)、剪力墙的连梁钢筋(门窗洞口上面形成的连梁)、暗柱钢筋(门窗洞口两侧形成的暗柱)、端柱钢筋(剪力墙端头的柱子)、暗梁钢筋(由于构造的要求在墙体中所配置的梁)。

钢筋抽样常用公式钢筋算量基本方法小结(一)施工工艺1、钢筋制作钢筋加工制作时,要将钢筋加工表与设计图复核,检查下料表是否有错误和遗漏,对每种钢筋要按下料表检查是否达到要求,经过这两道检查后,再按下料表放出实样,试制合格后方可成批制作,加工好的钢筋要挂牌堆放整齐有序。

施工中如需要钢筋代换时,必须充分了解设计意图和代换材料性能,严格遵守现行钢筋砼设计规范的各种规定,并不得以等面积的高强度钢筋代换低强度的钢筋。

凡重要部位的钢筋代换,须征得甲方、设计单位同意,并有书面通知时方可代换。

(1)钢筋表面应洁净,粘着的油污、泥土、浮锈使用前必须清理干净,可结合冷拉工艺除锈。

(2)钢筋调直,可用机械或人工调直。

经调直后的钢筋不得有局部弯曲、死弯、小波浪形,其表面伤痕不应使钢筋截面减小5%。

(3)钢筋切断应根据钢筋号、直径、长度和数量,长短搭配,先断长料后断短料,尽量减少和缩短钢筋短头,以节约钢材。

(4)钢筋弯钩或弯曲:①钢筋弯钩。

形式有三种,分别为半圆弯钩、直弯钩及斜弯钩。

钢筋弯曲后,弯曲处内皮收缩、外皮延伸、轴线长度不变,弯曲处形成圆弧,弯起后尺寸不大于下料尺寸,应考虑弯曲调整值。

钢筋弯心直径为2.5d,平直部分为3d。

钢筋弯钩增加长度的理论计算值:对转半圆弯钩为6.25d,对直弯钩为3.5d,对斜弯钩为4.9d。

②弯起钢筋。

中间部位弯折处的弯曲直径D,不小于钢筋直径的5倍。

③箍筋。

箍筋的末端应作弯钩,弯钩形式应符合设计要求。

箍筋调整,即为弯钩增加长度和弯曲调整值两项之差或和,根据箍筋量外包尺寸或内包尺寸而定。

④钢筋下料长度应根据构件尺寸、混凝土保护层厚度,钢筋弯曲调整值和弯钩增加长度等规定综合考虑。

a. 直钢筋下料长度=构件长度—保护层厚度+弯钩增加长度 b. 弯起钢筋下料长度=直段长度+斜弯长度-弯曲调整值+弯钩增加长度 c. 箍筋下料长度=箍筋内周长+箍筋调整值+弯钩增加长度2、钢筋绑扎与安装:钢筋绑扎前先认真熟悉图纸,检查配料表与图纸、设计是否有出入,仔细检查成品尺寸、心头是否与下料表相符。

核对无误后方可进行绑扎。

采用20#铁丝绑扎直径12以上钢筋,22#铁丝绑扎直径10以下钢筋。

(1)墙①墙的钢筋网绑扎同基础。

钢筋有90°弯钩时,弯钩应朝向混凝土内。

②采用双层钢筋网时,在两层钢筋之间,应设置撑铁(钩)以固定钢筋的间距。

③墙筋绑扎时应吊线控制垂直度,并严格控制主筋间距。

剪力墙上下两边三道水平处应满扎,其余可梅花点绑扎。

④为了保证钢筋位置的正确,竖向受力筋外绑一道水平筋或箍筋,并将其与竖筋点焊,以固定墙、柱筋的位置,在点焊固定时要用线锤校正。

⑤外墙浇筑后严禁开洞,所有洞口预埋件及埋管均应预留,洞边加筋详见施工图。

墙、柱内预留钢筋做防雷接地引线,应焊成通路。

其位置、数量及做法详见安装施工图,焊接工作应选派合格的焊工进行,不得损伤结构钢筋,水电安装的预埋,土建必须配合,不能错埋和漏埋。

(2)梁与板①纵向受力钢筋出现双层或多层排列时,两排钢筋之间应垫以直径15mm的短钢筋,如纵向钢筋直径大于25mm时,短钢筋直径规格与纵向钢筋相同规格。

②箍筋的接头应交错设置,并与两根架立筋绑扎,悬臂挑梁则箍筋接头在下,其余做法与柱相同。

梁主筋外角处与箍筋应满扎,其余可梅花点绑扎。

③板的钢筋网绑扎与基础相同,双向板钢筋交叉点应满绑。

应注意板上部的负钢筋(面加筋)要防止被踩下;特别是雨蓬、挑檐、阳台等悬臂板,要严格控制负筋位置及高度。

④板、次梁与主梁交叉处,板的钢筋在上,次梁的钢筋在中层,主梁的钢筋在下,当有圈梁或垫梁时,主梁钢筋在上。

⑤楼板钢筋的弯起点,如加工厂(场)在加工没有起弯时,设计图纸又无特殊注明的,可按以下规定弯起钢筋,板的边跨支座按跨度1/10L为弯起点。

板的中跨及连续多跨可按支座中线1/6L为弯起点。

(L—板的中一中跨度)。

⑥框架梁节点处钢筋穿插十分稠密时,应注意梁顶面主筋间的净间距要有留有30mm,以利灌筑混凝土之需要。

⑦钢筋的绑扎接头应符合下列规定:1)搭接长度的末端距钢筋弯折处,不得小于钢筋直径的10倍,接头不宜位于构件最大弯矩处。

2)受拉区域内,Ⅰ级钢筋绑扎接头的末端应做弯钩,Ⅱ级钢筋可不做弯钩。

3)钢筋搭接处,应在中心和两端用铁丝扎牢。

4)受拉钢筋绑扎接头的搭接长度,应符合结构设计要求。

5)受力钢筋的混凝土保护层厚度,应符合结构设计要求。

6)板筋绑扎前须先按设计图要求间距弹线,按线绑扎,控制质量。

7)为了保证钢筋位置的正确,根据设计要求,板筋采用钢筋马凳纵横@600予以支撑。

3、钢筋接长:根据设计要求,本工程直径≥18的钢筋优先采用机械接长,套筒挤压连接技术,其余钢筋接长,水平筋采用对焊与电弧焊,竖向筋优先采用电渣压力焊。

大于Φ25竖向钢筋采用套筒挤压连接。

(1)对焊操作要求:Ⅱ、Ⅲ级钢筋的可焊性较好,焊接参数的适应性较宽,只要保证焊缝质量,拉弯时断裂在热影响区就较小。

因而,其操作关键是掌握合适的顶锻。

采用预热闪光焊时,其操作要点为:一次闪光,闪平为准;预热充分,频率要高;二次闪光,短、稳、强烈;顶锻过程,快速有力。

(2)电弧焊:钢筋电弧焊分帮条焊、搭接焊、坡口焊和熔槽四种接头形式。

①帮条焊:帮条焊适用于Ⅰ、Ⅱ级钢筋的接驳,帮条宜采用与主筋同级别,同直径的钢筋制作。

②搭接焊:搭接焊只适用于Ⅰ、Ⅱ、Ⅲ级钢筋的焊接,其制作要点除注意对钢筋搭接部位的预弯和安装,应确保两钢筋轴线相重合之处,其余则与帮条焊工艺基本相同。

一般单面搭接焊为10d,双面焊为5d。

③钢筋坡口焊对接分坡口平焊和坡口立焊对接。

(3)竖向钢筋电渣压力焊:电渣压力焊是利用电流通过渣池产生的电阻热将钢筋端溶化,然后施加压力使钢筋焊合。

电渣压力焊施焊接工艺程序:安装焊接钢筋→安装引弧铁丝球→缠绕石棉绳装上焊剂盒→装放焊剂接通电源,“造渣”工作电压40~50V,“电渣”工作电压20~25V→造渣过程形成渣池→电渣过程钢筋端面溶化→切断电源顶压钢筋完成焊接→卸出焊剂拆卸焊盒→拆除夹具。

①焊接钢筋时,用焊接夹具分别钳固上下的待焊接的钢筋,上下钢筋安装时,中心线要一致。

②安放引弧铁丝球:抬起上钢筋,将预先准备好的铁丝球安放在上、下钢筋焊接端面的中间位置,放下上钢筋,轻压铁丝球,使接触良好。

放下钢筋时,要防止铁丝球被压扁变形。

③装上焊剂盒:先在安装焊剂盒底部的位置缠上石棉绳,然后再装上焊剂盒,并往焊剂盒满装焊剂。

安装焊剂盒时,焊接口宜位于焊剂盒的中部,石棉绳缠绕应严密,防止焊剂泄漏。

④接通电源,引弧造渣:按下开头,接通电源,在接通电源的同时将上钢筋微微向上提,引燃电弧,同时进行“造渣延时读数”计算造渣通电时间。

“造渣过程”工作电压控制在40~50V之间,造渣通电时间约占整个焊接过程所需通电时间的3/4。

⑤“电渣过程”:随着造渣过程结束,即时转入“电渣过程”的同时进行“电渣延时读数”,计算电渣通电时间,并降低上钢筋,把上钢筋的端部插入渣池中,徐徐下送上钢筋,直至“电渣过程”结束。

“电渣过程”工作电压控制在20~25V之间,电渣通电时间约占整个焊接过程所需通电时间的1/4。

⑥顶压钢筋,完成焊接:“电渣过程”延时完成,电渣过程结束,即切断电源,同时迅速顶压钢筋,形成焊接接头。

⑦卸出焊剂,拆除焊剂盒、石棉绳及夹具。

卸出焊剂时,应将料斗卡在剂盒下方,回收的焊剂应除去溶渣及杂物,受潮的焊剂应烘、焙干燥后,可重复使用。

⑧钢筋焊接完成后,应及时进行焊接接头外观检查,外观检查不合格的接头,应切除重焊。

(二)质量标准1、保证项目:(1)钢筋的材质、规格及焊条类型应符合钢筋工程的设计施工规范,有材质及产品合格证书和物理性能检验,对于进口钢材需增加化学性能检定,检验合格后方能使用。

(2)钢筋的规格、形状、尺寸、数量、间距、锚固长度、接头位置、保护层厚度必须符合设计要求和施工规范的规定。

(3)焊工必须持相应等级焊工证才允许上岗操作。

(4)在焊接前应预先用相同的材料、焊接条件及参数,制作二个抗拉试件,其试验结果大于该类别钢筋的抗拉强度时,才允许正式施焊,此时不可再从成品抽样取试件。

2、基本项目(1)钢筋、骨架绑扎,缺扣、松扣不超过应绑扎数据的10%,且不应集中。

(2)钢筋弯钩的朝向正确,绑扎接头符合施工规范的规定,搭接长度不小于规定值。

(3)所有焊接接头必须进行外观检验,其要求是:焊缝表面平顺,没有较明显的咬边、凹陷、焊瘤、夹渣及气孔,严禁有裂纹出现。

3、机械性能试验、检查方法:按同类型(钢种直径相同)分批,每100个为一批,每批取6个试件,3个作抗拉试件,3个作冷弯试验。

三个试件抗拉强度值不得低于该级别钢筋的抗拉强度。

冷弯试验(包括正弯和反弯试验)弯曲时接头位置应处于弯曲中心处,冷弯按规定角度进行,接头处或热影响区外侧横向裂缝宽度不应大于0.15mm计算合格。
