施工导流和水流控制工程管理办法

施工导流和水流控制工程管理办法

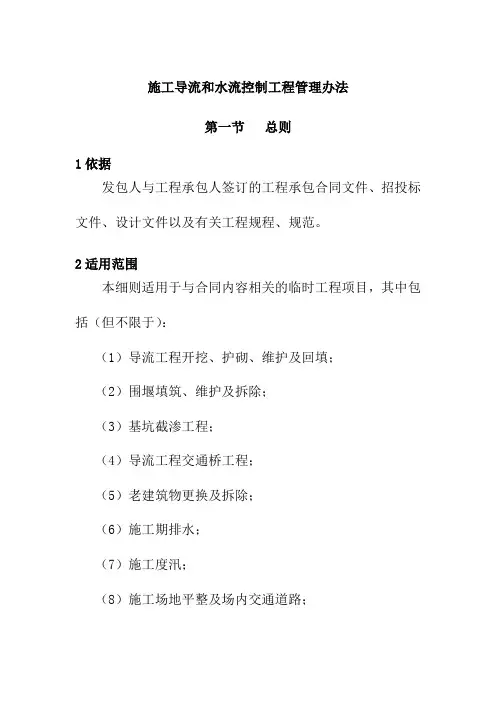

施工导流和水流控制工程管理办法第一节总则1依据发包人与工程承包人签订的工程承包合同文件、招投标文件、设计文件以及有关工程规程、规范。

2适用范围本细则适用于与合同内容相关的临时工程项目,其中包括(但不限于):(1)导流工程开挖、护砌、维护及回填;(2)围堰填筑、维护及拆除;(3)基坑截渗工程;(4)导流工程交通桥工程;(5)老建筑物更换及拆除;(6)施工期排水;(7)施工度汛;(8)施工场地平整及场内交通道路;(9)施工风、水、电供应系统;(10)施工照明、通讯和动力系统;(11)施工仓库,木材、金属构件等加工制作厂;(12)施工生产、生活设施;(13)其它临时工程;(14)按监理单位现场机构要求完成的竣工后场地清理等。

上述工程项目的工作内容包括建筑物的施工;材料、设备的供应和试验检验;设备的安装、运行和维护;临时建筑物及其设施和设备的拆除以及合同规定的质量检查和验收等工作。

3引用标准和规程规范(但不限于)(1)《防洪标准》;(2)《水利水电建设工程验收规程》;(3)《堤防工程设计规范》;(4)《水利水电工程施工组织设计规范》;(5)《水电水利工程围堰设计导则》;(6)《水工混凝土施工规范》;(7)《水利水电建筑安装安全技术工作规程》;(8)《水利水电工程施工测量规范》;(9)本章各专项施工技术涉及的标准和规程规范。

第二节工程质量管理1质量目标:合格。

2承包人须按招标文件和水利部有关管理规定,完善质量体系,在工地成立独立的质检组织和质量保证体系。

3质量检查由班组自检、项目部专职质检员复检、总公司质量终检工程师进行终检的“三检制”。

质检人员需持证上岗,确保质检工作正常开展。

4明确各级质量岗位责任制,总公司终检工程师岗位职责、项目部专职质检员岗位职责及班组质检员岗位职责。

5质量保证措施(1)建立测量控制网;(2)建立质量保证体系和加强质量工作管理;(3)严格进行原材料检测;(4)施工过程中加强“三检制”管理;(5)认真编制施工措施计划;(6)认真做好工程项目的验收工作。

河道施工导流及水流控制措施

河道施工导流及水流控制措施

河道施工导流及水流控制措施1.临时导流渠道的建设:在河道施工期间,为了将水流引到特定的区域,可以建设临时导流渠道,将原本在施工区域的水流引到其他区域,以确保施工区域干燥并方便施工。

临时导流渠道的设计应尽量减小对环境的影响,如避免截取湖泊、湿地等生态区域的水源。

2.防渗措施:在临时导流渠道建设中,为了防止水流渗漏,应采取相应的防渗措施。

如在渠道底部、边坡等位置设置适当的防渗材料,如防渗板、防渗膜等,以防止水流的渗漏。

3.临时堤坝的建设:在施工过程中,需要将河道的一侧或两侧隔离出来,以便进行施工作业。

此时,可以建设临时堤坝来封闭施工区域,阻挡水流。

临时堤坝的设计应考虑河道的水位、流量等因素,以确保堤坝的稳定性和密封性。

4.排水系统的建设:在施工区域内,为了排除表面积水和地下水,可以建设相应的排水系统。

如设置排水沟、排水管道等设施,将施工区域的水流导入到特定的地点,以减小对施工作业的干扰。

5.施工期间的水位控制:在施工过程中,需要对水位进行有效控制,以确保施工区域的安全性和施工作业的顺利进行。

可以采取泵站、水闸等设施来实现水位的升降控制。

6.施工期间的水流速控制:在施工区域内,为防止因水流速度过快而导致的冲刷、侵蚀等问题,需要采取相应的措施来控制水流速度。

可以通过堤坝、水闸、砂袋等控制措施来降低水流速度,并保护施工区域的稳定性和安全性。

7.河道水质监测和处理:在施工过程中,需要对施工区域附近的水质进行监测,并进行相应的处理,以确保施工对水质的影响降到最低。

监测结果可以用于调整施工措施,以适应不同水质条件下的施工需要。

8.环境保护和生态恢复:在施工过程中,需要注意保护周边环境和生态系统,避免对生物多样性和水生物种群的破坏。

可以在施工结束后进行相应的生态恢复工作,如植被的恢复、鱼类的回归等,以将环境恢复至施工前的状态。

综上所述,河道施工导流及水流控制措施是一项重要的工作,有助于确保施工作业的安全和顺利进行。

水电站施工导流及水流控制方案

水电站施工导流及水流控制方案

水电站施工导流及水流控制方案为保障水电站施工和运行的顺利进行,需要采取合适的导流及水流控制方案。

下面将详细介绍一种适用于水电站施工的导流及水流控制方案。

1.导流方案1.1主坝导流方案主坝导流可采取开挖导流洞或使用盾构机掘进导流洞的方式进行。

具体步骤如下:(1)首先,根据设计要求确定导流洞的位置。

(2)然后,在主坝基岩上进行导流洞开挖或盾构机掘进。

(3)导流洞开挖或盾构机掘进完成后,进行洞口加固,确保洞口的稳定性和安全性。

(4)最后,根据需要安装导流门,调整导流门的开度以控制流量。

1.2副坝导流方案副坝导流可采取引流通道和溢流堰的方式进行。

具体步骤如下:(1)首先,根据设计要求确定引流通道和溢流堰的位置和尺寸。

(2)然后,在副坝上开挖引流通道和溢流堰。

(3)引流通道和溢流堰开挖完成后,进行加固,确保其稳定性。

(4)最后,根据需要安装控制闸门,调整控制闸门的开度以控制流量。

2.1稳定水位控制为维持水电站的正常运行,需要采取措施控制水位的稳定。

具体步骤如下:(1)通过主坝导流洞、副坝引流通道及控制闸门等设施来控制水流的流量。

(2)根据水电站的负荷需求和供电要求,调整导流洞和控制闸门的开度,控制出水量。

(3)监测水位变化情况,及时调整导流洞和控制闸门的开度,确保水位稳定在正常范围内。

2.2水质控制为保护水电站设备和周边环境,需要采取措施控制水质的变化。

具体步骤如下:(1)在导流系统中设置过滤装置,过滤掉悬浮物和杂质,净化水质。

(2)对进入水电站的水进行监测和采样分析,及时发现水质异常。

(3)根据需要采取化学、物理等方式进行水处理,保持水质稳定。

2.3应急水流控制为应对突发事件或自然灾害,需要制定应急水流控制方案。

具体步骤如下:(1)建立应急响应机制,明确各责任单位和人员的职责和任务。

(2)增加水位监测频次,及时了解水位变化情况,根据需要调整导流门和控制闸门的开度,控制水流量。

(3)加强沟通与协调,及时向相关单位发布水位变化信息,协助做好应急处置工作。

水库施工导流与水流控制措施

水库施工导流与水流控制措施

水库施工导流与水流控制措施〈二、〉施工导流与水流控制1、导流方式及导流标准(1)导流方式:本工程河床较窄,河床呈基本对称“U”型,右岸坡度单一,采用隧洞方式导流。

(2)施工导流布置原则:①不降低合同规定的施工导流洪水标准和建筑物安全渡汛的标准。

②不改变永久建筑物布置型式和主要尺寸及高程③不降低围堰挡水和永久建筑物临时挡水的设计标准。

(3)导流工程的进度控制期限:①本工程导流洞工程拟于2004年6月中旬开始施工,2004年10月底主河道截流。

②大坝基础及溢洪道开挖分别于2004年10月、2005年2月开始。

③坝体填筑于2004年12月16日至2004年5月底进行。

④趾墙砼浇筑于2004年12月初至2005年5月底进行。

⑤该工程要求2006年5月初发挥经济效益。

(4)施工导流特点①结合施工总进度计划,并利用“运筹学”的原理对土石方进行统筹安排:上游围堰及下游围堰均利用坝肩开挖料碴进行填筑,以缩短开挖料碴转移的运距,加快施工进度,并降低施工成本。

②直接采用PC400-5型挖掘机装碴由右岸运至上游进行土石围堰的填筑,并尽快形成高喷灌浆平台,为后续工序作好铺垫。

③由于河床覆盖层为强透水层,结合坝基坑开挖深度及围堰使用要求,需对上、下游围堰进行高喷防渗处理(经计算,上游围堰1390m 高程以上采用土工膜防渗,下游围堰1385m高程以上采用土工膜防渗)。

④根据总体施工进度计划,上游围堰安排在2004年4月5日前高喷防渗板墙施工完毕,随即进行上部堰体填筑(土工膜防渗)施工,并于2004年4月15日前施工完毕。

下游围堰安排在2004年4月10日前高喷防渗板墙施工完毕,随即进行上部堰体填筑(土工膜防渗)施工,并于2004年4月15日前施工完毕。

2005年6月上旬上游围堰拆除完毕,下游围堰安排在2005年6月下旬拆除完毕。

2005年10月初导流洞下闸蓄水,随即进行导流洞封堵。

(5)导流工程施工的重点难点分析根据施工总进度计划,结合导流工程的特点分析,本导流工程施工的重点及难点主要表现在如下几个方面:在进行上、下游围堰施工时,如何保证高喷防渗墙防渗效果,是本工程施工的重点及难点之一;在进行围堰拆除时,由于高喷砼防渗墙与主体工程相距较近,如何确保拆除时的爆碴块度及控制爆破振动对坝体安全运行的影响、确保围堰拆除时不对其它工程造成破坏,必须采用控制爆破技术,施工难度大、技术含量高。

施工导流及水流控制

施工导流及水流控制

第四章施工导流及水流控制4.1概况4.1.1主要项目及施工方案说明施工导截流及水流控制的主要施工项目为:主河床截流工程;上、下游围堰填筑、维护、基坑内排水和施工期水流控制及度汛。

首先,在截流前完成截流备料的转运与制作、围堰两端水上部分覆盖层及石渣的清理和截流施工Ⅰ期道路填筑;其次在2007年3月20日至3月31日完成截流戗堤施工合龙;再进行截流戗堤闭气、戗堤加高至1802.0m高程及以下的防渗与护坡。

在上游围堰加高的同时进行下游围堰施工,下游围堰分两期施工,Ⅰ期填筑至1786.5m高程后进行高压旋喷防渗处理,高压旋喷完成后进行下游围堰Ⅱ期(1786.5m~1790.0m)填筑;完成上游围堰1802.m以下的闭气处理和下游围堰防渗墙施工后,进行基坑排水;基坑初期抽水完成后立即进行上游围堰防渗体和Ⅲ期填筑;最后在2007年6月30日前完成上游围堰Ⅲ期(1802m~1815m)填筑。

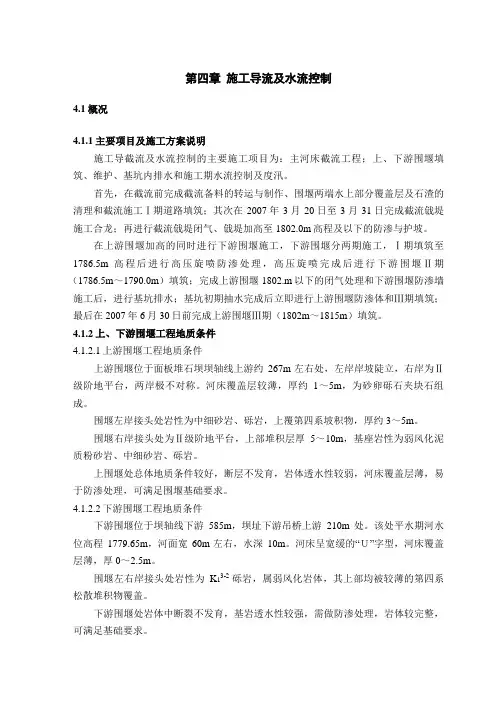

4.1.2上、下游围堰工程地质条件4.1.2.1上游围堰工程地质条件上游围堰位于面板堆石坝坝轴线上游约267m左右处,左岸岸坡陡立,右岸为Ⅱ级阶地平台,两岸极不对称。

河床覆盖层较薄,厚约1~5m,为砂卵砾石夹块石组成。

围堰左岸接头处岩性为中细砂岩、砾岩,上覆第四系坡积物,厚约3~5m。

围堰右岸接头处为Ⅱ级阶地平台,上部堆积层厚5~10m,基座岩性为弱风化泥质粉砂岩、中细砂岩、砾岩。

上围堰处总体地质条件较好,断层不发育,岩体透水性较弱,河床覆盖层薄,易于防渗处理,可满足围堰基础要求。

4.1.2.2下游围堰工程地质条件下游围堰位于坝轴线下游585m,坝址下游吊桥上游210m处。

该处平水期河水位高程1779.65m,河面宽60m左右,水深10m。

河床呈宽缓的“U”字型,河床覆盖层薄,厚0~2.5m。

围堰左右岸接头处岩性为K13-2砾岩,属弱风化岩体,其上部均被较薄的第四系松散堆积物覆盖。

下游围堰处岩体中断裂不发育,基岩透水性较强,需做防渗处理,岩体较完整,可满足基础要求。

施工导流及水流控制

施工导流及水流控制

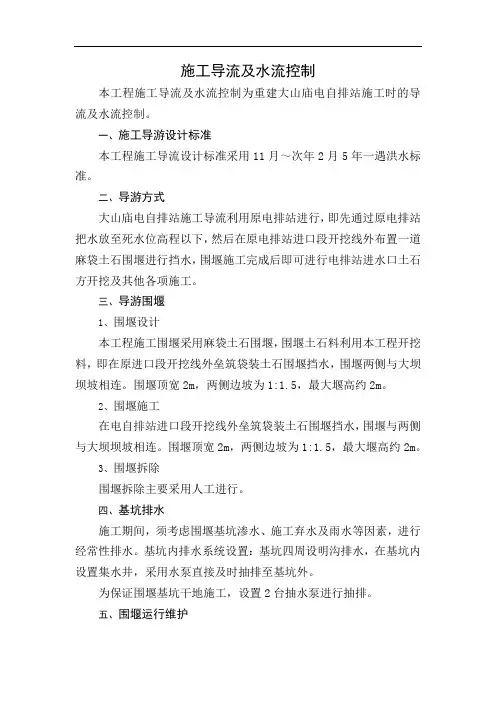

施工导流及水流控制本工程施工导流及水流控制为重建大山庙电自排站施工时的导流及水流控制。

一、施工导游设计标准本工程施工导流设计标准采用11月~次年2月5年一遇洪水标准。

二、导游方式大山庙电自排站施工导流利用原电排站进行,即先通过原电排站把水放至死水位高程以下,然后在原电排站进口段开挖线外布置一道麻袋土石围堰进行挡水,围堰施工完成后即可进行电排站进水口土石方开挖及其他各项施工。

三、导游围堰1、围堰设计本工程施工围堰采用麻袋土石围堰,围堰土石料利用本工程开挖料,即在原进口段开挖线外垒筑袋装土石围堰挡水,围堰两侧与大坝坝坡相连。

围堰顶宽2m,两侧边坡为1:1.5,最大堰高约2m。

2、围堰施工在电自排站进口段开挖线外垒筑袋装土石围堰挡水,围堰与两侧与大坝坝坡相连。

围堰顶宽2m,两侧边坡为1:1.5,最大堰高约2m。

3、围堰拆除围堰拆除主要采用人工进行。

四、基坑排水施工期间,须考虑围堰基坑渗水、施工弃水及雨水等因素,进行经常性排水。

基坑内排水系统设置:基坑四周设明沟排水,在基坑内设置集水井,采用水泵直接及时抽排至基坑外。

为保证围堰基坑干地施工,设置2台抽水泵进行抽排。

五、围堰运行维护在施工期间对围堰的边坡稳定进行观测和防护,加强围堰防护。

对土围堰可能出现的局部沉陷及时进行加高培厚,并及时对堰体局部沉陷后的渗流情况进行分析和处理。

保护好围堰接头部位的排水设施,采取相应措施,必要时铺设粘土编织袋,防止雨水冲刷。

作好围堰坡脚和迎水面的抗冲保护,对被水流冲刷的部位及时抛石护固。

做好水文、气象的预报工作,汛前随时了解掌握水情情况,检查堰体渗流情况及迎水面堰面冲刷情况,针对出现的问题及时反馈并做好处理工作。

施工导流及水流控制施工方案

施工导流及水流控制施工方案

施工导流方案编写:校核:批准:2011年10月施工导流方案1.目的为使整个工程能够顺利实施,协调施工且每个阶段处于受控状态,实现总进度要求,特制定本方案。

2. 描述2.1 概述毛里求斯位于热带气候带边缘以南20°,以东57°左右。

毛里求斯是一个孤岛,其气候属于热带海洋性气候。

整个岛屿的地形特征对降雨量有较大影响。

由于该岛地形和地理位置的因素,属于亚热带气候。

一般情况下,一年分两个不同的季节.夏季从11月~次年4月,该季节温和多雨,会出现热带气旋;其中,2月是最潮湿的月份。

冬季从5月~10月,该季节凉爽干燥.通常,10月是最干燥的月份。

然而,如果发生严重干旱,11月和12月,即雨季来临之前,将是一年中最干旱和干燥的月份。

GRNW集水区年均降雨量范围为:沿海地区1200 mm左右到中部高原地区3400mm。

2.2导流程序根据坝址区地形、招标文件提供的地质条件、水文条件及枢纽布置等,本工程采用两期导流的施工方式。

一期导流为开挖右岸导流明渠过流,截断原河道,基坑全年施工.二期导流为封堵导流明渠,利用溢流坝底孔泄流,在一个枯水期填筑土石坝段至高程379。

00m以上;汛期利用溢流坝底孔和预留在5#坝块376。

00m高程的缺口联合过流。

大坝施工导流程序及规划见表1。

表1 施工导流程序表2.3导流建筑物设计洪水标准2.3。

1 一期导流标准根据招标文件提供的资料,导流明渠开挖计划安排在2011年12月~2012年4月进行,导流明渠施工期防护标准采用汛期20%(5年一遇),其相应流量为Q=30m³/s。

一期围堰采用河床全年土石围堰挡水,右岸导流明渠过流的方式.围堰挡水标准为全年5%(二十年一遇洪水),相应洪水流量为Q=53m³/s。

2。

3.2 二期导流标准(1) 2013年5月~2013年11月,采用导流明渠枯期围堰挡水,溢流坝底孔过流的方式。

围堰挡水标准为枯期5%(二十年一遇洪水),相应洪水流量为Q=9.1m³/s。

施工导流及水流控制施工方案

施工导流及水流控制施工方案

施工导流及水流控制施工方案施工导流及水流控制是指在施工过程中,为了保证行洪或水流对施工区域的影响最小化,采取一系列的技术措施和方案,以引导水流流向特定区域,并减缓水流的速度和压力,从而降低对施工过程的影响。

下面是一个施工导流及水流控制的施工方案,供参考。

一、施工导流及水流控制方案的目标和要求1.目标:减少水流对施工区域的冲刷和破坏,确保施工人员和设备的安全。

2.要求:控制水流的流向、速度和压力,保持施工现场的稳定和安全,保护环境。

二、现场情况分析和评估1.分析水流的特点:水流的流量、速度、压力、流向等。

2.评估施工区域的地形、地质和现有设施情况。

3.了解当地的气象和水文条件,包括雨量、河流水位变化等。

三、施工导流及水流控制方案的设计和选择1.选择适当的导流工程措施,包括临时拦河坝、导流槽、引水渠等。

2.设计导流工程的尺寸和位置,确保其能够满足水流的要求。

3.选择适当的水流控制措施,如水流消能坎、挡水板等。

4.考虑施工过程中可能发生的突发情况,制定紧急救援预案。

四、施工导流及水流控制方案的实施1.施工前必须将方案告知施工人员,并进行相关技术交底和培训。

2.根据方案的要求,逐步实施导流和水流控制工程。

3.定期监测水流的变化,及时调整导流和控制工程。

4.注意现场环境和水流的安全,随时做好紧急救援准备。

五、施工导流及水流控制方案的验收1.检查和评估实施效果,与方案的目标和要求对比。

2.综合评价导流和控制工程的安全性和可行性。

3.提出改进意见和建议,为今后的施工导流和水流控制提供经验。

总结:施工导流及水流控制是施工过程中重要的一项技术措施,它能够帮助我们减少水流对施工区域的破坏和冲刷,确保施工过程的安全和稳定。

在实际操作中,我们需要综合考虑水流的特点、现场环境和气象水文条件等因素,制定适当的导流和水流控制方案,并严格按照方案的要求进行实施。

通过合理的方案设计和有效的实施措施,我们能够有效地降低水流对施工过程的影响,提高施工的效率和质量。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第7章施工导流与水流控制在河床上修建水工建筑物时,为保证在干地上施工,需将天然径流部分或全部改道,按预定的方案泄向下游,并保证施工期间基坑无水,这就是施工导流与水流控制要解决的问题。

施工导流与水流控制一般包括以下内容:(1)坝址区的导流和截流;(2)坝址区上下游横向围堰和分期纵向围堰;(3)导流隧洞、导流明渠、底孔及其进出口围堰;(4)引水式水电站岸边厂房围堰;(5)坝址区或厂址区安全度汛、排冰凌和防护工程;(6)建筑物的基坑排水;(7)施工期通航;(8)施工期下游供水;(9)导流建筑物拆除;(10)导流建筑物下闸和封堵。

第一节施工导流一、施工导流方法施工导流的基本方法大体可分为两类:一类是全段围堰法导流,即用围堰拦断河床,全部水流通过事先修好的导流泄水建筑物流走;另一类是分段围堰法,即水流通过河床外的束窄河床下泄,后期通过坝体预留缺口、底孔或其它泄水建筑物下泄。

但不管是分段围堰法还是全段围堰法导流,当挡水围堰可过水时,均可采用淹没基坑的特殊导流方法。

这里介绍二种基本的导流方法。

(一)全段围堰法全段围堰法导流,就是在修建于河床上的主体工程上下游各建一道拦河围堰,使水流经河床以外的临时或永久建筑物下泄,主体工程建成或即将建成时,再将临时泄水建筑物封堵。

该法多用于河床狭窄、基坑工作量不大、水深、流急难于实现分期导流的地方。

全段围堰法按其泄水道类型有以下几种:1、隧洞导流山区河流,一般河谷狭窄、两岸地形陡峻、山岩坚实,采用隧洞导较为普遍。

但由于隧洞泄水能力有限,造价较高,一般在汛期泄水时均另找出路或采用淹没基坑方案。

导流隧洞设计时,应尽量与永久隧洞相结合。

隧洞导流的布置型式如图7-1。

图7-1 隧洞导流示意图2、明渠导流明渠导流是在河岸或滩地上开挖渠道,在基坑上下游修筑围堰,河水经渠道下泄。

它用于岸坡平缓或有宽广滩地的平原河道上。

若当地有老河道可利用或工程修建在弯道上时,采用明渠导流比较经济合理。

具体布置型式如图7-2。

图7-2 明渠导流示意图3、涵管导流涵管导流一般在修筑土坝、堆石坝中采用,但由于涵管的泄水能力较小,因此一般用于流量较小的河流上或只用来担负枯水期的导流任务,如图7-3所示。

图7-3 涵管导流示意图4、渡槽导流渡槽导流方式结构简单,但泄流量较小,一般用于流量小、河床窄、导流期短的中小型工程,如图7-4。

图7-4 渡槽导流示意图(二)分段围堰法分段围堰法(或分期围堰法),就是用围堰将水工建筑物分段分期围护起来进行施工(图7-5)。

所谓分段,就是从空间上用围堰将拟建的水工建筑物圈围成若干施工段;所谓分期,就是从时间上将导流分为若干时期。

导流的分期数和围堰的分段数并不一定相同。

分段围堰法前期由束窄的河道导流,后期可利用事先修好的泄水建筑物导流。

常用泄水建筑物的类型有底孔、缺口等。

分段围堰法导流,一般适用于河流流量大、槽宽、施工工期较长的工程中。

图7-5 分期导流示意图图7-6 导流分期与围堰分段示意图1、底孔导流采用底孔导流时,应事先在混凝土坝体内修好临时或永久底孔;然后让全部或部分水流通过底孔宣泄至下游。

如系临时底孔,应在工程接近完工或需要蓄水时封堵。

底孔导流布置型式如图7-7。

图7-7 底孔导流底孔导流挡水建筑物上部的施工可不受干扰,有利于均衡、连续施工,这对修建高坝有利,但在导流期有被漂浮物堵塞的危险,封堵水头较高,安放闸门较困难。

2、缺口导流混凝土坝在施工过程中,为了保证在汛期河流暴涨暴落时能继续施工,可在兴建的坝体上预留缺口渲泄洪峰流量,待洪峰过后,上游水位回落再修筑缺口,谓之缺口导流(图7-8)。

图7-8 坝体缺口过水示意图二、导流建筑物(一)导流建筑物设计流量导流设计流量是选择导流方案,确定导流建筑物的主要依据。

而导流建筑物设计洪水标准是选择导流设计流量的标准,即是施工导流的设计标准。

1、洪水设计标准导流建筑物系指枢纽工程施工期所使用的临时性挡水和泄水建筑物。

根据其保护对象、失事后果、使用年限和工程规模划分为Ⅲ~Ⅴ级,具体按表7-1确定。

表7-1 导流建筑物级别划分注:1、导流建筑物包括挡水和泄水建筑物,两者级别相同;2、表列四项指标均按施工阶段划分;3、有、无特殊要求的永久建筑物均系针对施工期而言,有特殊要求的Ⅰ级永久建筑物系指施工期不允许过水的土坝及其它有特殊要求的永久建筑物;4、使用年限指导流建筑物每一施工阶段的工作年限,两个或两个以上施工阶段共用的导流建筑物,如分期导流一、二期共用的纵向围堰,其使用年限不能叠加计算;5、围堰工程规模一栏,堰高指挡水围堰最大高度,库容指堰前设计水位所拦蓄的水量,两者必须同时满足。

导流建筑物设计洪水标准应根据建筑物的类型和级别在表7-2规定幅度内选择,并结合风险度综合分析,使所选标准经济合理,对失事后果严重的工程,要考虑对超标准洪水的应急措施。

表7-2 导流建筑物洪水标准划分注:在下述情况下,导流建筑物洪水标准可用表中的上限值:1、河流水文实测资料系列较短(小于20年),或工程处于暴雨中心区;2、采用新型围堰结构型式;3、处于关键施工阶段,失事后可能导致严重后果;4、工程规模、投资和技术难度用上限值与下限值相差不大。

5、过水围堰的挡水标准应结合水文特点、施工工期、挡水时段,经技术经济比较后在重现期3~20年范围内选定。

当水文系列较长(大于或等于30年)时,也可根据实测流量资料分析选用。

当坝体筑高到不需围堰保护时,其临时渡汛洪水标准应根据坝型及坝前拦洪库容按表7-3规定的洪水重现期(年)。

表7-3 坝体施工期临时度汛洪水标准导流泄水建筑物封堵后,如永久泄洪建筑物尚未具备设计泄洪能力,坝体度汛洪水标准应分析坝体施工和运行要求后按表7-4规定执行。

汛前坝体上升高度应满足拦洪要求,帷幕灌浆及接缝灌浆高程应能满足蓄水要求。

表7-4 导流泄水建筑物封堵后坝体度汛标准2、导流时段导流时段就是按照导流程序来划分的各施工阶段的延续时间。

划分导流时段,需正确处理施工安全可靠和争取导流的经济效益的矛盾。

因此要全面分析河道的水文特点、被围的永久建筑物的结构型式及其工程量大小、导流方案、工程最快的施工速度等,这些是确定导流时段的关键。

尽可能采用低水头围堰,进行枯水期导流,是降低导流费用、加快工程进度的重要措施。

总之,在划分导流时段时,要确保枯水期,争取中水期,还要尽力在汛期中争工期。

既要安全可靠,又要力争工期。

山区性河流,其特点是洪水流量大,历时短,而枯水期则流量小。

在这种情况下,经过技术经济比较后,可采用淹没基坑的导流方案,以降低导流费用。

导流建筑物设计流量即为导流时段内根据洪水设计标准确定的最大流量,据以进行导流建筑物的设计。

(二)导流建筑物1、围堰围堰是一种临时性水工建筑物,用来围护河床中基坑,保证水工建筑物施工在干地上进行。

在导流任务完成后,对不能作为永久建筑物的部分或妨碍永久建筑物运行的部分应予以拆除。

通常按使用材料将围堰分为土石围堰、草土围堰、钢板桩格型围堰、木笼围堰、混凝土围堰等;按所处的位置将围堰分为横向围堰、纵向围堰;按围堰是否过水分为不过水围堰、过水围堰。

围堰的基本要求:1)安全可靠,能满足稳定、抗渗、抗冲要求;2)结构简单,施工方便,宜于拆除并能充分利用当地材料及开挖弃料;3)堰基易于处理,堰体便于与岸坡或已有建筑物连接;4)在预定施工期内修筑到需要的断面和高程;5)具有良好的技术经济指标。

(1)围堰的结构1)土石围堰土石围堰能充分利用当地材料,地基适应性强,造价低,施工简便,设计应优先选用。

不过水土石围堰对于土石围堰,由于不允许过水,且抗冲能力较差,一般不宜做纵向围堰,如河谷较宽且采取了防冲措施,也可将土石围堰用作为纵向围堰。

土石围堰的水下部位一般采用混凝土防渗墙防渗,水上部位一般采用粘土心墙、粘土斜墙、土工合成材料等防渗。

过水土石围堰当采用淹没基坑方案时,为了降低造价、便于拆除,许多工程采用了过水土石围堰型式。

为了克服过水时水流对堰体表面冲刷和由于渗透压力引起的下游边坡连同堰顶一起的深层滑动,目前采用较普遍是在下游护面上压盖混凝土面板。

2)草土围堰草土围堰是黄河上传统的筑堤方法,它是一种草土混合结构。

施工时,先用稻草或麦草做成长1.2~1.8m、直径0.5~0.7m的草捆,再用长6~8m、直径4~5cm的草绳将两个草捆扎成件,重约20kg。

堰体由河岸开始修筑,首先沿河岸迎水面在围堰整个宽度内分层铺设草捆,并将草绳拉直放在岸上,以便与后铺的草捆互相联结。

铺草时,应使第一层草捆浸入水中1/3,各层草捆按水深大小迭接1/3~1/2,这样逐层压放的草捆就形成一个坡角约35。

~45。

的斜坡,直至高出水面1.0m为止。

随后在草捆层的斜坡上铺上一层厚0.25~0.3Om的散草,再在散草上铺一层厚0.25~0.3Om的土层。

土质以遇水易于崩解、固结为好,可采用黄土、砂壤土、粘壤土、粉土等。

铺好的土质只需用人工踏实即可。

接着在填土面上同样作堰体压草、铺散草和压土工作,如此继续进行,堰体即可向前进占,后部的堰体也渐渐深入河底。

3)混凝土围堰混凝士围堰的抗冲及抗渗能力强,适应高水头,底宽小,易于与永久建筑物相结合,必要时可以过水,因此应用较广泛。

峡谷地区岩基河床,多用混凝土拱围堰,且多为过水围堰型式,可使围堰工程量小,施工速度快,且拆除也较为方便。

采用分段围堰法导流时,重力式混凝土围堰往往作为纵向围堰。

现在混凝土围堰一般采用碾压混凝土,在低土石围堰保护下施工,施工速度快。

(2)围堰堰顶高程的确定围堰堰顶高程的确定,不仅取决于导流设计流量和导流建筑物的型式、尺寸、平面位置、高程和糙率等,而要考虑到河流的综合利用和主体工程工期。

上游围堰的堰顶高程H上=h d+Z+δ(7-1)式中H上——上游围堰堰顶高程,m;h d ——下游水面高程,m,可直接由原河流水位流量关系曲线中查得;Z ——上下游水位差,m;δ——围堰的安全超高,m,按表7-5选用。

表7-5 不过水围堰顶安全超高下限值(m)下游围堰堰顶高程H下=h d+δ(7-2)式中H下——下游围堰堰顶高程,m;h d——下游水面高程,m;δ——围堰的安全超高,m,按表7-5选用。

围堰拦蓄一部分水流时,则堰顶高程应通过水库调洪计算来确定。

纵向围堰的堰顶高程,要与束窄河床中宣泄导流设计流量时的水面曲线相适应,其上下游端部分别与上下游围堰同高,所以其顶面往往作成倾斜状。

2、导流泄水建筑物(1)导流明渠1)布置原则:弯道少,避开滑坡、崩塌体及高边坡开挖区;便于布置进入基坑的交通道路;进出口与围堰接头满足堰基防冲要求;避免泄洪时对下游沿岸及施工设施冲刷,必要时进行导流水工模型验证。

2)明渠断面设计明渠底宽、底坡和进出口高程应使上、下游水流衔接条件良好,满足导、截流和施工期通航运、过木、排冰要求。
