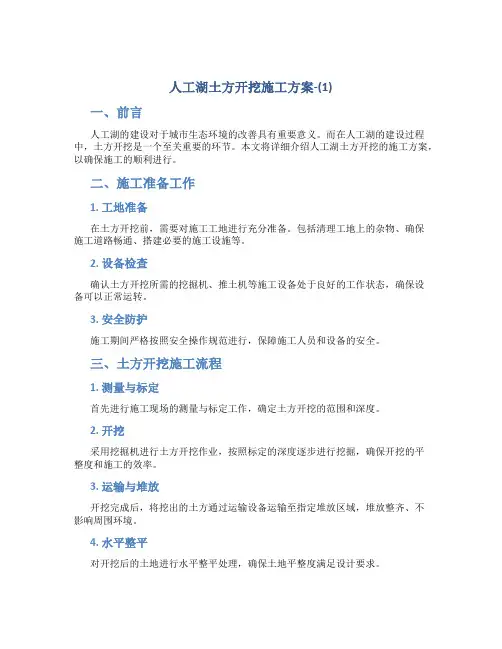

人工湖土方开挖施工方案-
人工湖土方开挖施工方案-(1)

人工湖土方开挖施工方案-(1)一、前言人工湖的建设对于城市生态环境的改善具有重要意义。
而在人工湖的建设过程中,土方开挖是一个至关重要的环节。
本文将详细介绍人工湖土方开挖的施工方案,以确保施工的顺利进行。
二、施工准备工作1. 工地准备在土方开挖前,需要对施工工地进行充分准备。
包括清理工地上的杂物、确保施工道路畅通、搭建必要的施工设施等。
2. 设备检查确认土方开挖所需的挖掘机、推土机等施工设备处于良好的工作状态,确保设备可以正常运转。
3. 安全防护施工期间严格按照安全操作规范进行,保障施工人员和设备的安全。
三、土方开挖施工流程1. 测量与标定首先进行施工现场的测量与标定工作,确定土方开挖的范围和深度。
2. 开挖采用挖掘机进行土方开挖作业,按照标定的深度逐步进行挖掘,确保开挖的平整度和施工的效率。
3. 运输与堆放开挖完成后,将挖出的土方通过运输设备运输至指定堆放区域,堆放整齐、不影响周围环境。
4. 水平整平对开挖后的土地进行水平整平处理,确保土地平整度满足设计要求。
5. 清理清理施工现场,处理好产生的废土和垃圾,保持施工现场整洁。
四、施工注意事项1.施工期间需密切关注气象变化,避免在恶劣天气条件下施工。
2.施工人员需全程佩戴安全防护装备,并遵守相关安全操作规程。
3.施工设备操作人员需具备相应的资质和经验,熟练掌握设备的使用方法。
4.施工现场需设置明显的警示标识,确保施工区域的安全管控。
五、结语通过本文的介绍,我们可以看到在人工湖土方开挖施工中,合理的准备工作和严格的施工流程是至关重要的。
只有严格按照规范进行施工,才能保障施工的顺利进行,最终实现人工湖的建设目标。
人工湖土方开挖施工方案

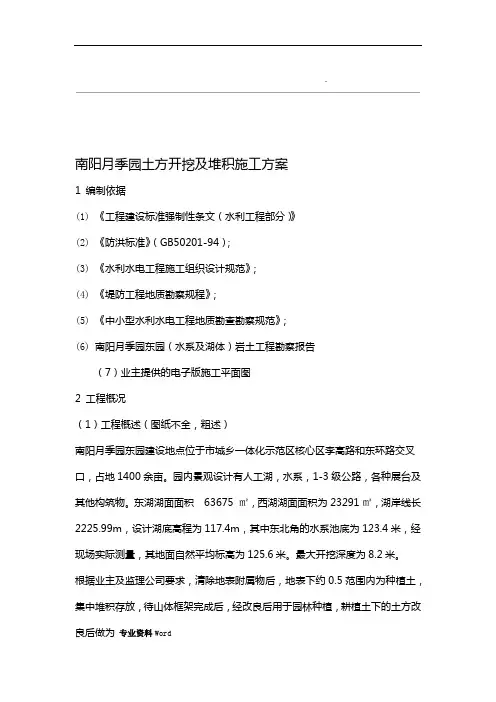

.南阳月季园土方开挖及堆积施工方案1 编制依据(1)《工程建设标准强制性条文(水利工程部分)》(2)《防洪标准》(GB50201-94);(3)《水利水电工程施工组织设计规范》;(4)《堤防工程地质勘察规程》;(5)《中小型水利水电工程地质勘查勘察规范》;(6)南阳月季园东园(水系及湖体)岩土工程勘察报告(7)业主提供的电子版施工平面图2 工程概况(1)工程概述(图纸不全,粗述)南阳月季园东园建设地点位于市城乡一体化示范区核心区李高路和东环路交叉口,占地1400余亩。
园内景观设计有人工湖,水系,1-3级公路,各种展台及其他构筑物。
东湖湖面面积63675 ㎡,西湖湖面面积为23291㎡,湖岸线长2225.99m,设计湖底高程为117.4m,其中东北角的水系池底为123.4米,经现场实际测量,其地面自然平均标高为125.6米。
最大开挖深度为8.2米。
根据业主及监理公司要求,清除地表附属物后,地表下约0.5范围内为种植土,集中堆积存放,待山体框架完成后,经改良后用于园林种植,耕植土下的土方改良后做为专业资料Word.山体框架堆积土使用。
根据地质报告,该区域位于南阳市城区东北部冲积平原,地形平坦,地貌形态单一,?层耕土地表下20cm以内,?层为粉质黏土,具有弱膨胀性,?为具有弱膨胀性的黏土。
膨胀率平均值在45-56之间。
根据地质报告,地表下有浅水层,地下常水位为118.6米。
工程区多年平均降水量为826.7㎜,各年的降水量均衡,汛期大多在6,7、8、9,四个月。
由于图纸资料不齐全关于构筑物及道路地基处置,本方案暂不深讨论,待设计资料完善后,根据设计方案另行制定专项施工方案。
(2)开挖工程量及填方工程量该区域土方开挖万m,依据业主提供的电子版平面图,采用htcad软件计3算,我标段共需开挖土方量为余立方米,堆填余立方米,其中耕植土约立方米。
共需外运土方立方米。
根据中信公司施工进度计划要求,土方开挖与堆填共计40天,工期紧,任务重。
【VIP专享】人工湖开挖施工方案

人工湖施工方案一、施工原则本次工程施工,以提高质量,保证工期,减低成本,提高效益为原则,合理组织、精心安排,施工技术人员应根据现场条件安以往经验,按计划,分阶段进进行施工,杜绝现场有闲散人员现象的发生;施工机具在确保满足工程需要的前提下合理配置,避免闲置浪费。
物资供应要有计划、有步骤进行,严格管理,严格控制材料消耗降低材料成本。
二、工程概况:根据图纸,湖区约7000平方米。
三、技术措施根据本工程的特点及质量目标的要求,组织相关人员,学习设计图纸,熟悉防水构造,细部节点要求,采用材料的性能,规定的施工工艺和技术要求,对进场操作人员进行质量安全技术交底。
1、定点放线熟悉定位放线图纸,按图纸测放6m*6m方格网并做好控制桩点的保护工作,依据标高测放等高线,同一标高层面做若干个桩点,在每个桩点上记录好标高控制点,施工前用白灰撒出圆顺的曲线,在进行人工湖湖型整理前,安排有关人员验线并复核标高,同时申报业主进行验收,待合格后方可进行下一步施工。
2、基层开挖湖型整理2.1、根据现场情况,使用抽水机(60m3/h)一台边抽水,边使用机械挖方,根据等高线上的控制桩开挖至据素土层5cm后进行清理,多余土方、渣土及时清理出湖区。
2.2、观察基土土质,不得用淤泥、腐殖土、耕植土、膨胀土和含有有机物大于8%的土作为基土,必要时应按照业主要求进行换填处理。
3、砂土垫层3.1、材料的选择3.2、工艺流程湖底清理—底层素土夯实—铺设砂土—找平—碾压—验收3.2.1、首先检查砂土的质量是否符合标准的要求,确保符合要求。
3.2.2、密实度:碾压的遍数应根据砂土质量密度或现场试验确定,一般不少于三遍,最终达到10cm厚,满足设计要求。
3.2.5、验收:申报业主验收合格后方可进行下一步施工。
4、挡墙砌筑工程4.1、砌筑基础前,应将基底夯实,表面清除干净,然后铺满砂浆,基础紧靠坑壁砌筑,并插浆塞满间隙,使之结成整体。
4.2、石砌体用的水泥、片石、砂及水等要求,片石质地均匀,水泥不失效,砂石洁净,水中不先得含有对水泥有害的物质。
人工湖开挖施工方案

人工湖开挖施工方案一、背景介绍人工湖是一种利用人工手段在园林、城市等地区创造湖泊景观的一种形式。
在城市规划和园林建设中,人工湖往往被用来调节气候、改善环境、增加景观价值等多种目的。
本文将介绍人工湖开挖过程中的施工方案。
二、施工前准备工作在开始人工湖的开挖工作之前,需要进行以下准备工作: - 调查勘测:对于待开挖的区域进行详细的勘测,确定地形、周边环境等情况。
- 设计方案:根据勘测结果编制开挖方案,确定湖泊的形状、大小等参数。
- 环保评估:对于开挖工程可能对周边环境造成的影响进行评估,制定相应的环保措施。
三、开挖工程步骤1. 土方开挖根据设计方案确定的湖泊尺寸和形状,进行土方开挖工作。
通常可以采用机械开挖的方式,将场地内的土壤逐步清除,直至达到设计要求的深度和形状。
2. 护岸施工在土方开挖完成后,需要对湖泊的周边进行护岸工程。
可以利用混凝土、石材等材料进行护岸结构的建设,以确保湖泊边缘的稳固和美观。
3. 填土及整地在湖泊形成后,可以进行填土及整地工作。
根据设计要求,对湖泊周边的土地进行填补与整理,为后续的园林绿化等工作做好准备。
4. 水体充注最后,可以进行水体的充注工作。
将水源引入人工湖中,使湖面水面恢复正常水位,并开始人工湖的养护管理工作。
四、施工注意事项在人工湖开挖施工过程中,需要注意以下几点: - 安全第一:施工现场要加强安全防护措施,确保施工人员和周边居民的安全。
- 环保意识:开挖施工过程中要减少对周边环境的影响,做好施工废弃物的处理与清理。
- 质量控制:严格按照设计方案进行施工,确保人工湖的形状和深度符合设计要求。
- 进度管理:合理安排施工进度,确保施工工期符合规定。
五、总结人工湖开挖是一个复杂的工程,需要进行周密的策划和科学的施工方案。
通过严格控制施工过程,保证施工质量和安全,可以顺利完成人工湖的建设工作,造福广大居民和城市环境。
以上是本文对人工湖开挖施工方案的介绍,希望能对相关工程人员在实际工作中提供一定的参考和指导。

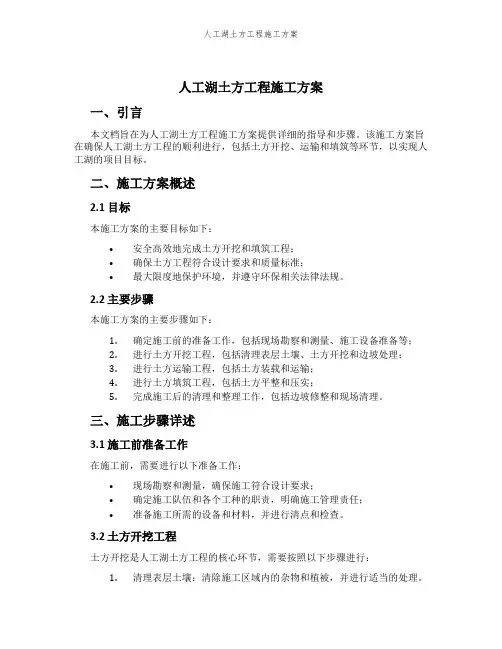

人工湖土方工程施工方案

人工湖土方工程施工方案一、引言本文档旨在为人工湖土方工程施工方案提供详细的指导和步骤。
该施工方案旨在确保人工湖土方工程的顺利进行,包括土方开挖、运输和填筑等环节,以实现人工湖的项目目标。
二、施工方案概述2.1 目标本施工方案的主要目标如下:•安全高效地完成土方开挖和填筑工程;•确保土方工程符合设计要求和质量标准;•最大限度地保护环境,并遵守环保相关法律法规。
2.2 主要步骤本施工方案的主要步骤如下:1.确定施工前的准备工作,包括现场勘察和测量、施工设备准备等;2.进行土方开挖工程,包括清理表层土壤、土方开挖和边坡处理;3.进行土方运输工程,包括土方装载和运输;4.进行土方填筑工程,包括土方平整和压实;5.完成施工后的清理和整理工作,包括边坡修整和现场清理。
三、施工步骤详述3.1 施工前准备工作在施工前,需要进行以下准备工作:•现场勘察和测量,确保施工符合设计要求;•确定施工队伍和各个工种的职责,明确施工管理责任;•准备施工所需的设备和材料,并进行清点和检查。
3.2 土方开挖工程土方开挖是人工湖土方工程的核心环节,需要按照以下步骤进行:1.清理表层土壤:清除施工区域内的杂物和植被,并进行适当的处理。
2.土方开挖:根据设计要求,使用挖掘机等设备进行土方开挖,并注意控制开挖的深度和坡度。
3.边坡处理:在土方开挖过程中,需要对边坡进行处理,包括边坡修整、防护和防渗等。
3.3 土方运输工程土方运输是将开挖出的土方从挖掘区域运输到填筑区域的过程,需要按照以下步骤进行:1.土方装载:使用装载机等设备将挖掘出的土方装载到运输车辆中。
2.土方运输:将装载好的土方运输到填筑区域,确保运输过程中土方不外溢。
3.安全措施:确保运输车辆在运输过程中遵守交通规则,并采取防止堵塞和事故的措施。
3.4 土方填筑工程土方填筑是将运输到填筑区域的土方进行平整和压实的过程,需要按照以下步骤进行:1.土方平整:将运输到填筑区域的土方进行平整,保证填筑面的水平度和均匀度。
人工湖工程施工方案

人工湖工程施工方案一、项目概述人工湖建设是指通过人工手段对地面或者地下的水资源进行利用和利用,使其形成一个自然美观的人工湖泊,为人们提供休闲放松的场所。
人工湖工程的施工是一个复杂的过程,需要严密的计划和严格的执行。
本文将从工程前期准备、土方开挖、湖区围护、水系设计、绿化布置、给排水系统等几个方面进行详细的介绍和分析。
二、工程前期准备1. 项目规划与设计:在进行人工湖工程施工前,首先需要进行详细的项目规划与设计,包括施工范围、湖区大小、深度、湖底地形、水资源补充方案等内容。
设计要合理,符合环保要求和市政要求。
并需通过相关部门的审批和验收。
2. 地勘和测绘:在确定了施工范围和设计方案后,需要进行地形地貌的勘测和测绘工作,确定湖区的地质构造、水文条件、土壤性质等。
并根据测绘结果,编制相关的施工图纸,为后续施工工作提供准确的数据支持。
3. 筹备物资和设备:根据施工图纸和设计方案,确定施工所需的物资和设备清单,并进行采购和准备工作。
包括挖掘机、铲车、推土机、水泥、砂石、土工布等施工所需的材料和设备。
三、土方开挖1. 湖区标高设置:根据设计要求,确定人工湖的最高水位和最低水位,通过测量确定湖底的标高设置。
保证湖区排水系统的通畅和有效。
2. 土方开挖:根据施工图纸,确定土方开挖的范围和深度。
并按照设计方案,利用挖掘机和铲车等设备进行土方的开挖和运输,保持施工现场的整洁和有序,确保工程的进度和质量。
四、湖区围护1. 防渗材料的选用:根据湖区地质情况和设计要求,选用合适的防渗材料进行湖区围护。
可以选择土工布、塑料膜等材料进行施工,保证湖区的防渗效果。
2. 围堰施工:在确定了防渗材料后,需要对湖区进行围堰施工,按照设计方案进行堤坝和边坡的施工,保证湖区堤坝的稳固和坚固。
五、水系设计1. 水体补给:根据人工湖使用的需要和设计要求,确定湖区水体的补给方案。
可以通过地下水补给、自然降水补给、外部水源引入等方式进行施工,保证湖区水体的清洁和充足。
人工湖土方开挖施工方案

人工湖土方开挖施工方案1. 引言人工湖是一种常见的水利工程,用于水资源的调度、提供城市景观以及生态保护。
土方开挖是人工湖建设中的关键环节之一,本文将介绍人工湖土方开挖的施工方案。
2. 工程概述2.1 工程背景该人工湖位于某市中心公园内,占地面积约为10000平方米,湖泊深度为3-5米。
主要功能为供应城市水源和提供休闲娱乐场所。
2.2 项目目标本次项目的目标是按照规划要求进行土方开挖,确保湖泊的深度和尺寸符合设计要求。
2.3 施工条件施工区域地势平坦,无特殊地质条件,临近的交通道路便利,施工队伍充足。
3. 土方开挖施工方案3.1 土方开挖计划首先,根据设计要求,确定湖泊的尺寸和深度。
根据地形测量数据和设计图纸,计算需要开挖的土方量和土方回填量。
3.2 施工方法施工采用机械开挖的方法,具体步骤如下:1.在施工现场进行必要的土壤勘测和地质勘探,在确定开挖区域的安全性后,开始施工准备工作。
2.根据土地利用规划和设计要求,设置施工边界和安全带,并进行现场标识和围挡工作,确保开挖区域的安全。
3.准备足够数量的挖掘机和运输设备,根据土方开挖计划,按照分区的方式进行土方开挖。
4.从湖泊的一侧开始,使用挖掘机进行土方开挖。
根据需要,可以采用多台挖掘机协同作业,提高施工效率。
5.挖掘机将挖掘的土方装入运输设备,运输到设计好的土方堆放区。
6.在土方开挖过程中,及时进行土壤质量的检测和监测,并根据需要进行调整。
如果发现问题,及时采取措施加以解决。
7.完成土方开挖后,按照设计要求对湖泊底部进行清理工作,确保湖泊的底部平坦、无杂物。
8.将挖掘机和运输设备进行清洗和保养,为下一阶段的施工做好准备。
3.3 施工安全措施在土方开挖施工过程中,需要确保施工人员的安全。
以下是施工安全措施的几点建议:1.施工现场的安全带必须设立,并设置明显的标识。
2.施工人员必须穿戴好安全防护装备,如安全帽、防护眼镜、防护鞋等。
3.在挖掘机作业的区域,必须设置警示标志和警戒线,防止行人进入。
人工湖土石方开挖施工方案

贵安新区车田村“美丽乡村”景区建设项目人工湖土石方开挖施工方案贵安新区车田村“美丽乡村”景区建设项目经理部中国水利水电第九工程局有限公司2014年1月5日目录1 编制依据及编制原则 .............................................- 0 -2 工程概述 .......................................................- 0 -3 开挖程序和方法 .................................................- 0 -3.1 开挖施工程序 .............................................- 0 -3。
2 土石方施工方法 ..........................................- 0 - 4 施工布置 .......................................................- 3 -4.1 施工道路布置 .............................................- 3 -4。
2 开挖施工风、水、电、通讯、炸药库布置 ....................- 3 - 5 弃渣场规划及管理 ...............................................- 4 -5。
1 弃渣场规划 ..............................................- 4 - 5。
2 弃渣场管理 ..............................................- 4 - 6 爆破工艺措施及技术要求 .........................................- 4 -6.1 控制爆破工艺措施 .........................................- 4 -6.2 石方明挖技术要求 .........................................- 5 -7 开挖及支护进度计划 .............................................- 6 -8 开挖资源配置 ...................................................- 6 -8.1 主要施工机械配置 .........................................- 6 -8.1.1 挖掘机 ..............................................- 6 -8。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
南阳月季园土方开挖及堆积施工方案1 编制依据(1)《工程建设标准强制性条文(水利工程部分)》(2)《防洪标准》(GB50201-94);(3)《水利水电工程施工组织设计规范》;(4)《堤防工程地质勘察规程》;(5)《中小型水利水电工程地质勘查勘察规范》;(6)南阳月季园东园(水系及湖体)岩土工程勘察报告(7)业主提供的电子版施工平面图2 工程概况(1)工程概述(图纸不全,粗述)南阳月季园东园建设地点位于市城乡一体化示范区核心区李高路和东环路交叉口,占地1400余亩。
园内景观设计有人工湖,水系,1-3级公路,各种展台及其他构筑物。
东湖湖面面积63675 ㎡,西湖湖面面积为23291㎡,湖岸线长2225.99m,设计湖底高程为117.4m,其中东北角的水系池底为123.4米,经现场实际测量,其地面自然平均标高为125.6米。
最大开挖深度为8.2米。
根据业主及监理公司要求,清除地表附属物后,地表下约0.5范围内为种植土,集中堆积存放,待山体框架完成后,经改良后用于园林种植,耕植土下的土方改良后做为山体框架堆积土使用。
根据地质报告,该区域位于南阳市城区东北部冲积平原,地形平坦,地貌形态单一,层耕土地表下20cm以内,层为粉质黏土,具有弱膨胀性,为具有弱膨胀性的黏土。
膨胀率平均值在45-56之间。
根据地质报告,地表下有浅水层,地下常水位为118.6米。
工程区多年平均降水量为826.7㎜,各年的降水量均衡,汛期大多在6,7、8、9,四个月。
由于图纸资料不齐全关于构筑物及道路地基处置,本方案暂不深讨论,待设计资料完善后,根据设计方案另行制定专项施工方案。
(2)开挖工程量及填方工程量该区域土方开挖万m3,依据业主提供的电子版平面图,采用htcad软件计算,我标段共需开挖土方量为余立方米,堆填余立方米,其中耕植土约立方米。
共需外运土方立方米。
根据中信公司施工进度计划要求,土方开挖与堆填共计40天,工期紧,任务重。
开工日期以监理公司下达的开工令为准,拟定开工日期为2017年月日,拟定完成日期为年月日。
3施工程序及部署3.1施工整体部署为了方便管理,我标段将该施工区域划分为9个施工区域(见附图),其中1号区,2号区的北部,5号区,6号区及4号区的局部为堆积区,5号区及2号区的北部作为种植土堆积区。
3号区,4号区的大部,2号区的大部及7号区为开挖区。
整体施工部署如下:施工准备→测量放线→临时施工道路修整→地表物清理→耕植土清理、堆积→挖设排水沟,集水坑→逐层开挖,运输堆积→局部降水(挖至119米高程处)→逐层开挖,运输堆积→下一工序。
开挖顺序:采用4台630反铲挖掘机分别自4号区,3号区的南部开始开挖,自南向北逐层开挖。
3.2施工程序及方法1,施工准备,确保已经配备满足开挖强度的开挖及运输设备,市政施工道路满足使用条件,弃土场已能够使用,开挖料的流向已经规划好。
将实测地形和开挖放样资料报送监理人复核并经批准后,即可进行开挖施工。
2,测量放线,采用全站仪及GPS进行测量放线,控制坐标及高程。
放线完毕,经监理验收合格后方可进入下一道工序。
3,临时施工道路修整由于场地宽广,南阳市近期连连降雨,土壤湿软,大型设备不能进入指定位置,因此,施工前需铺设临时施工道路,详见附图。
4地表物清理,由于现场有拥较多的经济树木,及风景树木,我方将采用人工起树,机械运输的方式,将经济树木,风景树木移植业主指定的位置,根据业主要求,再次栽培。
对于现场无用的草坪,采用50铲车进行集中清理,清理厚度不超过10cm,清理草坪时,切不可过多清理走种植土,此草坪将用汽车运至业主指定的位置,集中统一处理。
对于现场的其他附属物如池塘、大棚、沙场、洗沙设备将由业主处置。
5,耕植土清理堆积;根据业主提供的电子版图纸,我标段需清理堆积的种植土约万立方米,而可用于堆积种植土的5号区域,其面积为平方米,可堆积种植土万余立方米,剩余种植土将堆积于2号区的北部。
对于清理种植土时发现的淤泥土,污染土等不利种植的土壤采用630正铲挖掘机开挖,后八轮运输车清理出现场,清理此类土壤时四周不得小于5米。
根据地质报告,种植土厚约50cm,此类土采用3台50铲车清理堆积,2台50铲车装载,由后八轮运至堆积区。
对于树根、草木植物等以人工配合清挖。
6,明渠及集水坑开挖,为了防止地表水流入基坑内,沿湖区四周明渠,在东西两端设置集水坑,集水坑为3X3X2米,将地表水引致集水坑内,然后有污水泵引致市政渠网。
沿开挖基坑四周设置挡水墙,防止地表水流入基坑,并设置1.2米高防护栏杆。
(详见附图)7,逐层开挖,运输堆积(1)、准备工作确保已经配备满足开挖强度的开挖及运输设备,施工道路满足使用条件,弃土场已能够使用,开挖料的流向已经规划好。
场地清理主要采用推土机集料,装载机装自卸汽车运输到弃土场。
树根、草木植物等以人工配合清挖。
场地清理中如发现文物古迹,立即停止施工,并及时通知监理。
(3)、测量放样;该工程开挖等高线不规则,开挖时配备合格的测量人员、仪器和设备(全站仪、水准仪等),按国家测绘标准和本工程精度要求,建立施工控制网。
开挖施工前,进行原始地形测量剖面的复核检查,将实测地形和开挖放样资料报送监理人复核。
施工时测量队按照施工设计图放样,明确标识开挖区的施工范围、开挖轮廓线、作业高程及桩号等内容。
在开挖过程中,及时校核、测量校正开挖平面的尺寸和标高、控制桩号及边坡坡度,按施工图纸的要求检查开挖边坡的坡度和平整度,发现偏差及时修正。
(4)、土方开挖施工(a)施工程序(b) 施工方法本工程采用干法开挖,结合土层分类,根据设计最深处开挖深至117.4米,开挖最大深度为8.2米,人工湖等高线高差为0.5米,共计8层(湖心区)。
每开挖万一层,预留20cm作为人工开挖修坡,每一层开挖完毕后,测量人及时复核坐标及高程。
最后一次层开挖至湖底标高(预留0.1~0.2m),修整边坡后,湖底用推土机推平人工配合整型,压路机压实至规范要求的压实度。
土方开挖采用挖掘机直接挖装和推土机集土、装载机装土两种作业方法相结合,15T自卸汽车运输的方法进行施工。
土方开挖从上到下水平分段分层依次进行,严禁自下而上或采取倒悬掏底的开挖方法,施工中随时做成一定的坡势,以利排水,开挖过程中应避免边坡稳定范围内形成积水。
湖区土方开挖根据机械配备情况和地质条件合理安排施工时间、开挖段长度、开挖方式,充分准备,精心组织,集中力量进行机械化快速施工,做到“快开挖、早完工”,确保工程质量。
根据湖区设计图纸和现场情况,我标段早其投入3台630正铲挖掘机进行开挖,后期增添2台220正铲挖掘机辅助开挖。
由于工期紧,每台设备配备3名操作手,24小时不停歇。
自湖心区分别向东北,西北设置施工道路,以方便车辆运行,详见附图。
械开挖土方时,接近设计坡面时采用反铲削坡,实际施工的边坡坡度应适当留有人工修坡余量(0.1~0.2m厚),再以人工整修至设计要求的坡度和平整度。
开挖施工中如遇不良地质情况,及时通知监理及业主单位组织现场勘查,如需进行边坡监控,我方根据设计变更通知组织实施。
8 局部降水。
挖至118米后,采用沉井降水,井深5米,井点间距15米,采用4寸水泵排水,集中后集中排入水渠。
9,土方运输堆积,为满足本工程土建施工的需要,在湖区南北向原有的一条乡村公路的基础上,另行增设4条施工道路,增设2条东西向的施工道路,运输车辆重车与空车分开行驶,形成闭合运输线路,详见总体施工道路布置平面图。
挖掘机开挖,每台挖掘机相距40米,运输车站于挖掘机的一侧,挖开后直接装载车辆,切不可超载。
运输过程合理保持车距,自卸后,根据壤改良方案,采用铲车、挖掘机进行土壤改良,改良后由铲车挖掘机翻转、堆积,每层虚铺堆积厚度50cm,采用重型压路机压实,压实后,预留30cm铺设种植土,根据测量人员测定的坐标及高程逐层进行边坡修整。
我标段最大堆积高程为130米,堆积高度为4.4米,可在第二层或第三层用挖掘机转载。
待堆积土框架形成后,根据设计要求覆盖,堆积种植土。
4 施工布置4.1 施工道路布置为满足本工程土建施工的需要,在湖区南北向原有的一条乡村公路的基础上,另行增设4条施工道路,增设2条东西向的施工道路,运输车辆重车与空车分开行驶,形成闭合运输线路,详见总体施工道路布置平面图。
4.2 施工排水、电、通讯布置(一)施工排水1、本工程设计湖底高程为74.03米,开挖深度为6~7.4米,场区地下水埋深6.2~8米,地下水位高程73.4~73.6米,原则上不存在施工降排水问题,但根据设计要求施工前须先挖探坑复测地下水位,如地下水位过高无法直接开挖施工,及时通知监理及业主单位进行设计变更。
2、开挖前提前做好施工排水措施,严禁自流水渗入引起土体坍滑,在开挖前设置坡顶截水沟(截水沟设在开挖开口线外2米,按宽0.8米、深0.6米设计,沟内铺薄膜防止水渗漏),坡顶截水沟接入中万路现有边沟,确保开挖坡面不被冲刷。
3、边坡面的坡脚以及施工场地周边的坡脚,均开挖好沟槽设置排水设施,排水沟顶口宽80㎝,深度低于基坑顶面30㎝,将水引至集水坑处,集水坑每隔50米左右设一个,深度低于基底顶面1米,以及时排除坡底积水,保护边坡坡脚的稳定。
4、对影响施工及危害永久建筑物安全的渗漏水、地下水或泉水,就近开挖积水坑和排水沟槽,并设置足够的排水设备,将水排至坡顶截水沟。
不得将施工水池设置在开挖边坡上部,以防止渗漏水引起的边坡滑动或坍塌。
5、雨天施工时,施工台阶略向外倾斜,以利排水。
在场地开挖过程中,做好临时性地面排水设施,保持必要的地面排水坡度、设置临时坑槽、使用机械排除积水以及开挖排水沟排走雨水和地面积水等;在开挖边坡上遇有地下水渗流时,应在边坡修整前,采取有效的疏导和保护措施。
在多雨时节,考虑在开挖好的湖底设置集水坑,将雨水汇集然后由潜水泵排走。
(二)施工供电工程需要昼夜不停连续施工,夜间施工采用千瓦碘钨灯,设置足够照明,临时用电由业主指定的位置接入,另备两台30千瓦柴油发电机作备用电源。
(三)施工通讯现场移动通信已覆盖,能满足正常工作联系通讯需要,另外所有施工人员配置对讲机以便快捷沟通。
5 开挖进度计划按照合同文件的总进度要求、根据现场实际施工条件,人工湖开挖计划40天内完成,分成三班制作业(昼夜施工);其中土方开挖量约20万m3,平均开挖强度约为5000m3/日。
6 开挖资源配置6.1 主要施工机械配置人工湖土方开挖施工机械主要为挖掘机和运输车辆,按日开挖强度5700m3进行配置。
装运采用反铲挖掘机PC360进行挖、装,配20T自卸汽车进行运输。
考虑到开挖强度和工作面布置情况,工作时间按35天计、每天实行两班制作业、每班工作8小时的工作制度进行机械设备的配置。
7.1.1挖掘机挖掘机日生产率:1500m3/台班(自然方),每日完成量约5700立方米,则需要挖掘机4台;7.1.2自卸汽车,根据运距及日开挖量,则需要运输20T运输车辆20辆。
