施工单位填写工程签证单的技巧
工程签证的写法

工程签证的写法摘要:1.工程签证的定义与重要性2.工程签证的种类与内容3.工程签证的写作要求与技巧4.工程签证的注意事项5.工程签证的典型案例分析正文:一、工程签证的定义与重要性工程签证,是指在建设工程项目实施过程中,根据合同约定和工程实际情况,对工程量、工程质量、工程进度、工程造价等方面所发生的变化,以签证形式进行确认的一种文书。
工程签证对于确保工程质量、进度和造价的合理控制具有重要意义,是建筑工程合同管理的重要组成部分。
二、工程签证的种类与内容1.工程量签证:对工程项目的工程量增减、设计变更等进行确认。
2.工程质量签证:对工程项目的质量问题、质量标准和验收结果等进行确认。
3.工程进度签证:对工程项目的施工进度、工期延长、关键节点等进行确认。
4.工程造价签证:对工程项目的造价调整、费用支付、合同价款等进行确认。
三、工程签证的写作要求与技巧1.标题明确:签证标题应简洁明了,体现签证主题,便于查找和管理。
2.内容完整:签证内容应包含签证事项、签证原因、签证依据、签证结果等要素。
3.条理清晰:签证内容应分条陈述,避免长篇累述,便于阅读和理解。
4.证据充分:签证应附上相关图纸、照片、资料等证明材料,以增强签证的权威性。
5.签章齐全:签证应由项目经理、技术负责人、业主代表等相关人员签字并加盖单位公章。
四、工程签证的注意事项1.及时办理:工程签证应及时办理,避免拖延,以免影响工程进度和造价控制。
2.程序规范:工程签证应按照合同约定的程序办理,确保签证的有效性。
3.资料保存:工程签证及相关资料应妥善保存,以备后续工程验收、审计等环节使用。
4.合法合规:工程签证内容应符合国家法律法规、行业规范和合同约定,避免产生法律纠纷。
五、工程签证的典型案例分析某市政道路工程项目,在施工过程中,由于设计变更,需要对原设计方案进行调整。
项目部及时向业主申请工程量签证,经业主同意后,对工程量进行了重新核算。
同时,项目部还申请了工程质量签证,对施工过程中的质量问题进行了处理。
工程现场签证单有哪些基本注意事项,手把手教学,赶紧收藏

工程现场签证单有哪些基本注意事项,手把手教学,赶紧收藏1、签证单或设计变更单签证单:按承发包合同约定,一般由承发包双方代表就施工过程中涉及合同价款之外的责任事件所作的签认证明。
设计变更:指设计单位依据建设单位要求调整,或对原设计内容进行修改、完善、优化。
设计变更应以图纸或设计变更通知单的形式发出。
根据每个甲方不同,签证单及设计变更的名称及流程可能有所不同,在开工前就应与甲方进行商务交底。
施工现场2、要求1、准确无误原则。
工程量签证要尽可能做到详细,内容清晰,有量有项,不能漏项,不能笼统含糊其辞,以减少结算时双方发生因为各自理解不同而产生的纠纷。
2、凡是可明确计算工程量的内容,只能签工程量,而不能签人工工日和机械台班数量。
3、现场签证必须一事一单,并且内容完整、具体、准确。
4、及时性:应该在变更发生之际及时办理,因个别工程周期性长,避免只靠回忆来进行签证,以免结算时间过长,发生补签和结算困难。
5、签证单办理时要有签证的项目名称、时间、原因、内容、地点、范围、简图、工程量计算过程,相关部门加具认可意见、签名并加盖公章。
签证单附件包括工作联系单、变更后图纸、照片、现场测量记录、工程量计算书等配套资料。
签证单附件应齐全,签署意见明确。
6、每月应建立、健全的工程签证台帐、档案,工程量计算较复杂时应附工程量计算书、保留签证单原始照片、工程联系函、会议纪要资料等(照片资料尽量把业主、监理拍摄在里面更具有说服力)。
增加工程现场签证单几种比较典型的签证单1、拆除及垃圾清运拆除类签证单应注意,写明被拆除物的材质(混凝土、钢筋混凝土或砌体等),是否为保护性拆除(拆除后是否有残值回收,如果有残值回收需要甲方工程师写明回收比例);垃圾清运类签证单应注意,写明垃圾的工程量多少立方米,什么类型的垃圾(建筑垃圾、生活垃圾等),清运的距离是多少或是写明清运的目的地是哪里。
工程量比较小的拆除及垃圾清运建议使用人工工日或是机械台班表达工程量,工程量大的时候需要写明计算依据,照片上有测量的尺寸,现场绘制草图,要求甲方工程师在草图上签字认可后期补齐其他签证资料。
施工单位填写工程签证单的技巧

施工单位填写工程签证单的技巧施工单位在填写工程签证单时需要注意以下几个方面的技巧。
第一,了解签证单的基本要求。
签证单是工程变更的重要文件,施工单位需要了解签证单的内容和格式要求。
一般而言,签证单包括项目名称、签证编号、签证类型、签证依据、签证事项、变更原因、变更内容、变更前后工程量、变更后工期、变更后合同价款等信息。
第二,认真核实签证依据。
签证依据是申请签证的重要依据,施工单位需要准确核实签证依据,以确保变更的合理性和合法性。
签证依据可以是规划设计文件、施工图纸、设计变更说明等相关文件,施工单位需要确保签证依据的真实性和有效性。
第三,详细描述变更原因和变更内容。
在填写签证单时,施工单位需要详细描述变更的原因和内容。
变更原因应当具体明确,避免模糊和笼统的表述。
变更内容需要具体描述变更前后的工程量、工艺流程、施工方法等变更的具体内容,以便审批单位进行审核和审批。
第四,正确计算变更后工期和合同价款。
在签证单中,施工单位需要正确计算变更后的工期和合同价款。
工期的计算需要考虑变更的工程量和施工方法等因素,合同价款的计算需要考虑变更的工程量和价格等因素。
施工单位应当根据实际情况进行准确计算,避免出现错误和争议。
第五,注意签证单的格式和规范。
签证单是一份正式文件,施工单位在填写时需要注意格式和规范。
签证单应当采用工程管理部门统一规定的格式,文字要清晰、简明,逻辑要清楚、有条理,避免出现错别字、排版错误等问题。
第六,审慎填写签证单的其他要求。
在填写签证单时,施工单位还需要审慎填写一些其他要求。
比如,签证单需要有法人代表或授权代表的签字,需要有相关部门的盖章等。
施工单位要严格按照要求填写相关信息,确保签证单的合法性和有效性。
第七,认真阅读和核对签证单。
在填写签证单之前,施工单位应当认真阅读相关规定和说明,了解签证单的填写要求。
在填写签证单过程中,施工单位需要认真核对填写的内容,确保准确无误。
填写完成后,施工单位还应当仔细核对签证单的内容,确保无遗漏和错误。
现场签证注意事项有哪些

一、现场签证注意事项有哪些1、准确计算原则:如工程量签证要尽可能做到详细、准确计算工程量,凡是可明确计算工程量套综合单价(或定额单价)的内容,一般只能签工程量而不能签人工工日和机械台班数量。
2、实事求是原则:如无法套用综合单价(或定额单价)计算工程量的内容,可只签所发生的人工工日或机械台班数量,但应严格把握,实际发生多少签多少,不得将其他因素考虑进去以增大数量进行补偿。
3、及时处理原则:现场签证不论是承包商,还是业主均应抓紧时间及时处理,以免由于时过境迁而引起不必要的纠纷,且可避免现场签证日期与实际情况不符的现象产生。
4、避免重复原则:在办理签证时,必须注意签证单上的内容与合同承诺、设计图纸、预算定额、费用定额、预算定额计价、工程量清单计价等所包含的内容是否有重复,对重复项目内容不得再计算签证费用。
5、废料回收原则:因现场签证中许多是障碍物拆除和措施性工程,所以,凡是拆除和措施性工程中发生的材料或设备需要回收的(不回收的需注明),应签明回收单位,并由回收单位出具证明。
6、现场跟踪原则:为了加强管理,严格控制投资,凡是费用数额较大(具体额度由业主根据工程大小确定)的签证,在费用发生之前,承包商应与现场监理人员及造价审核人员一同到现场察看。
7、授权适度原则:分清签证权限,加强签证管理,签证必须由谁来签认,谁签认才有效,什么样的形式才有效等事项必须在合同中予以明确。
现场签证注意事项有哪些二、工程签证的潜规则工程施工过程中往往会发生设计变更、进度加快、标准提高、施工条件、材料价格等变化,从而影响工期和造价。
一些施工企业在经过残酷压价,低价中标后,正是利用设计变更、工程签证这些环节的漏洞,往往采取一些不正当的手段,增强填写签证单的有效性,使签证成果得到合理的固定,并通过变更设计增加项目或提高价格等手段,来保证其利润。
1、利用签证可信度转变签证主体目前设计单位、建设单位出具的手续在工程结算审价时可信度要高于施工单位发起出具的手续。
施工单位填写工程签证单的技巧

施工单位填写工程签证单的技巧1、涉及费用签证的填写要有利于计价,方便结算。
不同计价模式下填列的内容要注意:如果有签证结算协议,填写内容要与协议约定的计价口径一致,如果无签证协议,按原合同计价条款或参考原协议计价方式计价,另外签证的方式要尽量围绕计价依据(如定额)的计算规则办理。
2、各种合同类型的签证内容。
可调价格合同至少要签到量,固定价格合同至少要签到量、单价,成本加酬金合同至少要签到工、料(材料规格要注明)、机(机械台班配合人工费用)、费。
如能附图的尽量附图。
另外签证中还要注明税前造价或税后造价。
同时注意以下填写内容的优先次序:1、能直接签总价的最好不要签单价(金额特别大的除外)。
2、能够直接签单价的最好不要签工程量。
3、能够直接签结果的(包括直接签工程量的)最好不要签事实。
4、能够签文字说明的最好不要附图。
其他需要填写的内容。
主要有:何时、何地、何因;工作内容:组织设计(人工、机械);工程量(有数量和计算式必要时附图);有无甲供材料。
签证的描述要求客观、准确,隐蔽签证要以图纸为依据,标明被隐蔽部位、项目和工艺、质量完成情况,如果被隐蔽部位工程量在图纸上不确定,还要标明几何尺寸,并附上简图。
施工以外的现场签证,必须写明时间、地点、事由、几何尺寸和原始数据,不能笼统的签注工程量和工程造价。
签证发生后应根据合同规定及时处理,审核应严格执行国家定额及相关规定。
签证单要分日期和编号分别列入结算。
非一事一签的签证或图纸会审纪要,一张资料中涉及到多个事项,在编制此单结算时,还要注明第几条,以便清楚。
低价中标后必须注意勤签证,当发生诸如合同变更,合同中没有具体约定,合同约定前后矛盾,对方违约等情况时,需要及时办理费用签证、工期签证或费用加工期签证。
如何对待业主拒签。
乙方所填写的签证内容貌应使不在现场的人员能过看签证也能知道具体事件发生的内容,最好使其有一种身临其境的感觉,不会给人造成模糊概念。
在编制签证之前,首先要熟悉合同的有关约定,针对重点问题展开签证理由。

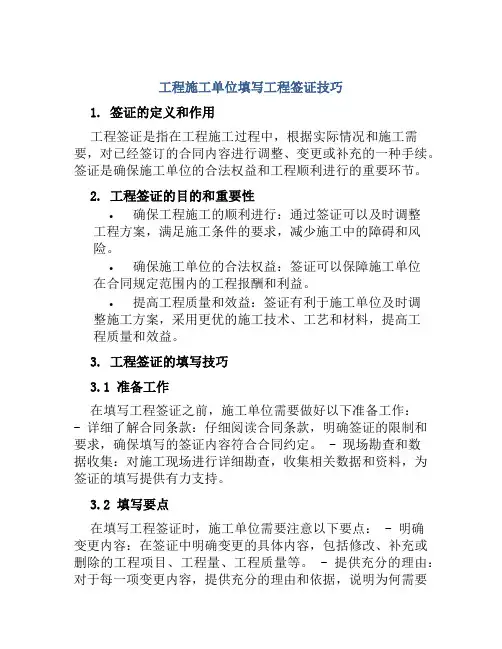

工程施工单位填写工程签证技巧

工程施工单位填写工程签证技巧1. 签证的定义和作用工程签证是指在工程施工过程中,根据实际情况和施工需要,对已经签订的合同内容进行调整、变更或补充的一种手续。
签证是确保施工单位的合法权益和工程顺利进行的重要环节。
2. 工程签证的目的和重要性•确保工程施工的顺利进行:通过签证可以及时调整工程方案,满足施工条件的要求,减少施工中的障碍和风险。
•确保施工单位的合法权益:签证可以保障施工单位在合同规定范围内的工程报酬和利益。
•提高工程质量和效益:签证有利于施工单位及时调整施工方案,采用更优的施工技术、工艺和材料,提高工程质量和效益。
3. 工程签证的填写技巧3.1 准备工作在填写工程签证之前,施工单位需要做好以下准备工作:- 详细了解合同条款:仔细阅读合同条款,明确签证的限制和要求,确保填写的签证内容符合合同约定。
- 现场勘查和数据收集:对施工现场进行详细勘查,收集相关数据和资料,为签证的填写提供有力支持。
3.2 填写要点在填写工程签证时,施工单位需要注意以下要点: - 明确变更内容:在签证中明确变更的具体内容,包括修改、补充或删除的工程项目、工程量、工程质量等。
- 提供充分的理由:对于每一项变更内容,提供充分的理由和依据,说明为何需要进行变更,并与施工合同进行必要的关联和参考。
- 描述详细的变更过程:在签证中描述清楚变更的过程、方法和步骤,确保施工单位和业主对变更的实施有清晰的认识。
- 核实变更影响:对每一项变更内容,核实其对工程进度、质量和造价等方面的影响,提供合理的变更建议和解决方案。
- 补充相关资料:除签证表格外,还需要补充相关的文件、图纸、技术规范等资料,以支持签证内容的描述和解释。
3.3 注意事项在填写工程签证时,施工单位需要注意以下事项: - 保持合作与沟通:在填写签证之前,与业主和其他相关方进行充分沟通和协商,确保变更内容得到有效的认可和支持。
- 严格执行程序:按照合同规定和相关的施工管理程序,严格执行签证的申请和审批过程,确保签证的合法性和有效性。
工程施工签证单怎么写

工程施工签证单怎么写一、签证单的基本内容:1、工程名称:包括施工项目名称、地点和规模。
2、签证时间:记录签证的日期和具体时间。
3、签证人员:列出签证人的姓名、职务和联系方式。
4、签证内容:概述签证的内容和目的。
5、签证依据:列出签证的依据文件和条款。
6、签证原因:说明签证的具体原因和必要性。
7、签证范围:描述签证的具体范围和影响范围。
8、签证措施:列出签证后需要进行的具体施工措施和变更方案。
9、签证结果:记录签证后的实际结果和变化情况。
10、签证确认:由监理工程师或负责人签字确认。
11、签证审核:由监理工程师或负责人审核并签字确认。
12、签证通知:将签证单通知相关部门和工程人员。
二、签证单的写作要点:1、清晰明了:签证单内容必须清晰明了,避免含糊不清和歧义。
要用简练的语言表述,不要使用行话和专业术语。
2、逻辑严谨:签证单的内容要逻辑严谨,不要出现矛盾和错误。
要按照时间顺序和逻辑关系排列,确保信息准确完整。
3、准确完整:签证单中的信息要准确完整,包括签证人员、签证依据、签证原因、签证措施等内容都要详尽。
要避免遗漏重要信息和细节。
4、规范标准:签证单的格式和内容要符合规范标准,遵守相关法规和规定。
要使用统一的格式和模板,保持统一风格和标准。
5、及时执行:签证单要及时执行,无论是签证人员的确认还是实施措施的执行都要及时有效。
要及时通知相关人员和部门,确保签证措施得以有效实施。
三、签证单的重要性:1、确保工程质量:签证单能够及时记录变更和确认信息,有助于确保工程质量和安全。
通过签证单的执行,可以及时处理问题和风险,提高工程施工的质量和效率。
2、避免纠纷争议:签证单可以避免施工过程中的纠纷和事故,保障各方的合法权益。
签证单是监理和承包双方的重要依据,可以有效解决纠纷和争议。
3、提升施工管理:签证单是施工管理的重要工具,有助于提升施工管理水平和效果。
通过签证单的编制和执行,可以加强规范管理和监督,提高施工效率和质量。
工程签证单内容怎么写

引言:工程签证单是在工程项目实施过程中,对原始工程设计单进行修改或调整的一种形式,用于记录和核准任何对工程设计、施工、材料或设备的变更。
正确编写工程签证单是保障工程项目顺利进行和维护合同权益的重要环节。
本文将详细阐述如何编写工程签证单内容,帮助读者了解并掌握正确的操作流程。
概述:工程签证单是工程项目管理过程中的一个关键文件,通过对工程签证单的编写,可以确保工程设计和施工过程的合规性,并能够有效管理项目的变更。
正文内容:一、签证单基本信息1.工程项目基本信息:包括项目名称、编号、地质、客户信息、工程师姓名等;2.项目变更原因:明确变更的原因,例如设计变更、材料替代、施工方法调整等;3.变更类型:根据具体变更的内容,区分设计变更、施工变更、材料设备变更等;4.变更范围:详细描述变更的具体范围,例如受影响的工程部位、工作内容等;5.变更的时间进度:说明变更对工程进度的影响,并提供相应的调整方案。
二、设计变更1.变更描述:详细描述设计的变更内容,包括设计图纸的修改、计算方法的更改等;2.设计方案:提供新的设计方案,并说明其符合相关标准和规范;3.设计变更的影响:分析和评估变更对原设计的影响,包括结构安全性、材料成本、施工难度等方面;4.可行性分析:对设计变更进行可行性分析,确保变更方案的可实施性;5.设计变更的审批过程:明确设计变更需要经过的审批流程和相关技术审查部门,并提供相应的文件和意见。
三、施工变更1.变更描述:详细描述施工过程中的变更内容,如施工方法调整、工序改进等;2.变更前后的施工方案:提供新的施工方案,并说明其符合相关施工标准和规范;3.变更的影响:分析和评估变更对原施工过程的影响,包括工程质量、工期、成本等方面;4.可行性分析:对施工变更进行可行性分析,确保变更方案的可实施性;5.施工变更的审批过程:明确施工变更需要经过的审批流程和相关技术审查部门,并提供相应的文件和意见。
四、材料设备变更1.变更描述:详细描述材料设备的变更内容,如材料规格、型号、替代品使用等;2.变更前后的材料设备清单:提供新的材料设备清单,并注明其符合相关的质量要求和使用标准;3.变更的影响:分析和评估变更对工程质量、工期、成本、可靠性等方面的影响;4.可行性分析:对材料设备变更进行可行性分析,确保变更方案的可实施性;5.材料设备变更的审批过程:明确材料设备变更需要经过的审批流程和相关技术审查部门,并提供相应的文件和意见。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工单位填写工程签证单的技巧建筑管理2011-03-24 14:20:00 阅读40 评论0 字号:大中小订阅本文引用自wuhelo100《施工单位填写工程签证单的技巧》涉及费用签证的填写要有利于计价,方便结算。
不同计价模式下填列的内容要注意:如果有签证结算协议,填列内容要与协议约定的计价口径一致;如无签证协议,按原合同计价条款或参考原协议计价方式计价,另外签证的方式要尽量围绕计价依据(如定额)的计算规则办理。
各种合同类型的签证内容。
可调价格合同至少要签到量,固定价格合同至少要签到量、单价;成本加酬金合同至少要签到工、料(材料规格要注明)、机(机械台班配合人工费用)、费。
如能附图的尽量附图。
另外签证中还要注明税前造价或税后造价。
同时注意以下填写内容的优先次序:1、能直接签总价的最好不要签单价;(金额特别大的除外)2、能够直接签单价的最好不要签工程量;3、能够直接签结果的(包括直接签工程量的)最好不要签事实;4、能够签文字说明的最好不要附图;其它需要填列的内容。
主要有:何时、何地、何因;工作内容;组织设计(人工、机械);工程量(有数量和计算式必要时附图);有无甲供材料。
签证的描述要求客观、准确,隐蔽签证要以图纸为依据,标明被隐蔽部位、项目和工艺、质量完成情况,如果被隐蔽部位工程量在图纸上不确定,还要标明几何尺寸,并附上简图。
施工以外的现场签证,必须写明时间、地点、事由、几何尺寸和原始数据,不能笼统的签注工程量和工程造价。
签证发生后应根据合同规定及时处理,审核应严格执行国家定额及相关规定。
签证单要分日期和编号分别列入结算。
非一事一签的签证或图纸会审纪要,一张资料中涉及到多个事项,在编制此单结算时,还要注明“第X条”以便清楚。
低价中标后必须注意勤签证;当发生诸如合同变更,合同中没有具体约定,合同约定前后矛盾,对方违约等情况时,需要及时办理费用签证、工期签证或费用加工期签证。
如何对待业主拒签。
乙方所填写的签证内容貌应使不在现场的人员能过看签证也能知道具体事件发生的内容,最好使其有一种身临其境的感觉,不会给人造成模糊概念。
在编制签证之前,首先要熟悉合同的有关约定,针对重点问题展开签证理由。
同时,应当站在对方角度来考虑陈述理由和罗列签证内容,这样既容易获得签证,又使签证人感觉不用承担风险,只有这样,对方才容易接受并签证,否则,对方会不原意接受而拒签,如果遇到对方有意的不讲道理的拒签,实践中可以采取收发文的型式传达甲方(叫一般工作人员去办理)。
不需要强迫甲方在签证单上签字,只需要在收发文本上签字,这样就可以证明业主已收到我方的发文,即使甲方不在签证单上签字,也会因超过法定时间,而签证自动生效。
建筑工程识图、审图要点工程开工之前,需识图、审图,再进行图纸会审工作。
如果有识图、审图经验,掌握一些要点,则事半功倍。
现谈谈本人的识图、审图经验,供参考。
-识图、审图的程序是:熟悉拟建工程的功能熟悉、审查工程平面尺寸熟悉、审查工程立面尺寸检查施工图中容易出错的部位有无出错检查有无改进的地方。
-一、熟悉拟建工程的功能-图纸到手后,首先了解本工程的功能是什么,是车间还是办公楼?是商场还是宿舍?了解功能之后,再联想一些基本尺寸和装修,例如厕所地面一般会贴地砖、作块料墙裙,厕所、阳台楼地面标高一般会低几厘米;车间的尺寸一定满足生产的需要,特别是满足设备安装的需要等等。
最后识读建筑说明,熟悉工程装修情况。
-二、熟悉、审查工程平面尺寸-建筑工程施工平面图一般有三道尺寸,第一道尺寸是细部尺寸,第二道尺寸是轴线间尺寸,第三道尺寸是总尺寸。
检查第一道尺寸相加之和是否等于第二道尺寸、第二道尺寸相加之和是否等于第三道尺寸,并留意边轴线是否是墙中心线,广东省制图习惯是边轴线为外墙外边线。
识读工程平面图尺寸,先识建施平面图,再识本层结施平面图,最后识水电空调安装、设备工艺、第二次装修施工图,检查它们是否一致。
熟悉本层平面尺寸后,审查是否满足使用要求,例如检查房间平面布置是否方便使用、采光通风是否良好等。
识读下一层平面图尺寸时,检查与上一层有无不一致的地方。
-三、熟悉、审查工程立面尺寸-建筑工程建施图一般有正立面图、剖立面图、楼梯剖面图,这些图有工程立面尺寸信息;建施平面图、结施平面图上,一般也标有本层标高;梁表中,一般有梁表面标高;基础大样图、其它细部大样图,一般也有标高注明。
通过这些施工图,可掌握工程的立面尺寸。
正立面图一般有三道尺寸,第一道是窗台、门窗的高度等细部尺寸,第二道是层高尺寸,并标注有标高,第三道是总高度。
审查方法与审查平面各道尺寸一样,第一道尺寸相加之和是否等于第二道尺寸,第二道尺寸相加之和是否等于第三道尺寸。
检查立面图各楼层的标高是否与建施平面图相同,再检查建施的标高是否与结施标高相符。
建施图各楼层标高与结施图相应楼层的标高应不完全相同,因建施图的楼地面标高是工程完工后的标高,而结施图中楼地面标高仅结构面标高,不包括装修面的高度,同一楼层建施图的标高应比结施图的标高高几厘米。
这一点需特别注意,因有些施工图,把建施图标高标在了相应的结施图上,如果不留意,施工中会出错。
-熟悉立面图后,主要检查门窗顶标高是否与其上一层的梁底标高相一致;检查楼梯踏步的水平尺寸和标高是否有错,检查梯梁下竖向净空尺寸是否大于2.1米,是否出现碰头现象;当中间层出现露台时,检查露台标高是否比室内低;检查厕所、浴室楼地面是否低几厘米,若不是,检查有无防溢水措施;最后与水电空调安装、设备工艺、第二次装修施工图相结合,检查建筑高度是否满足功能需要。
-四、检查施工图中容易出错的地方有无出错-熟悉建筑工程尺寸后,再检查施工图中容易出错的地方有无出错,主要检查内容如下:-1、检查女儿墙砼压顶的坡向是否朝内。
-2、检查砖墙下有梁否。
-3、结构平面中的梁,在梁表中是否全标出了配筋情况。
-4、检查主梁的高度有无低于次梁高度的情况。
-5、梁、板、柱在跨度相同、相近时,有无配筋相差较大的地方,若有,需验算。
-6、当梁与剪力墙同一直线布置时,检查有无梁的宽度超过墙的厚度。
-7、当梁分别支承在剪力墙和柱边时,检查梁中心线是否与轴线平行或重合,检查梁宽有无突出墙或柱外,若有,应提交设计处理。
-8、检查梁的受力钢筋最小间距是否满足施工验收规范要求,当工程上采用带肋的螺纹钢筋时,由于工人在钢筋加工中,用无肋面进行弯曲,所以钢筋直径取值应为原钢筋直径加上约21mm肋厚。
-9、检查室内出露台的门上是否设计有雨蓬,检查结构平面上雨蓬中心是否与建施图上门的中心线重合。
-10、当设计要求与施工验收规范有无不同。
如柱表中常说明:柱筋每侧少于4根可在同一截面搭接。
但施工验收规范要求,同一截面钢筋搭接面积不得超过50%。
-11、检查结构说明与结构平面、大样、梁柱表中内容以及与建施说明有无存在相矛盾之处。
-12、单独基础系双向受力,沿短边方向的受力钢筋一般置于长边受力钢筋的上面,检查施工图的基础大样图中钢筋是否画错。
-五、审查原施工图有无可改进的地方-主要从有利于该工程的施工、有利于保证建筑质量、有利于工程美观三个方面对原施工图提出改进意见。
-1、从有利于工程施工的角度提出改进施工图意见-①结构平面上会出现连续框架梁相邻跨度较大的情况,当中间支座负弯矩筋分开锚固时,会造成梁柱接头处钢筋太密,捣砼困难,可向设计人员建议:负筋能连通的尽量连通。
-②当支座负筋为通长时,就造成了跨度小梁宽较小的梁面钢筋太密,无法捣砼,可建议在保证梁负筋的前提下,尽量保持各跨梁宽一致,只对梁高进行调整,以便于面筋连通和浇捣砼。
-③当结构造型复杂,某一部位结构施工难以一次完成时,向设计提出:砼施工缝如何留置。
-④露台面标高降低后,若露台中间有梁,且此梁与室内相通时,梁受力筋在降低处是弯折还是分开锚固,请设计处理。
-2、从有利于建筑工程质量方面,提出修改施工图意见。
-①当设计天花抹灰与墙面抹灰相同为1:1:6混合砂浆时,可建议将天花抹灰改为1:1:4混合砂浆,以增加粘结力。
-②当施工图上对电梯井坑、卫生间沉池,消防水池未注明防水施工要求时,可建议在坑外壁、沉池水池内壁增加水泥砂浆防水层,以提高防水质量。
-3、从有利于建筑美观方面提出改善施工图-①若出现露台的女儿墙与外窗相接时,检查女儿墙的高度是否高过窗台,若是,则相接处不美观,建议设计处理。
-②检查外墙饰面分色线是否连通,若不连通,建议到阴角处收口;当外墙与内墙无明显分界线时,询问设计,墙装饰延伸到内墙何处收口最为美观,外墙突出部位的顶面和底面是否同外墙一样装饰。
-③当柱截面尺寸随楼层的升高而逐步减小时,若柱突出外墙成为立面装饰线条时,为使该线条上下宽窄一致,建议对突出部位的柱截面不缩小。
-④当柱布置在建筑平面砖墙的转角位,而砖墙转角少于900,若结构设计仍采用方形柱,可建议根据建筑平面将方形改为多边形柱,以免柱角突出墙外,影响使用和美观。
-⑤当电梯大堂(前室)左边有一框架柱突出墙面10~20cm时,检查右边柱是否出突出相同尺寸,若不是,建议修改成左右对称。
-按照“熟悉拟建工程的功能熟悉、审查工程平面尺寸熟悉、审查工程的立面尺寸检查施工图中容易出错的部位有无出错检查有无需改进的地方”的程序和思路,会有计划、全面地展开识图、审图工作。
