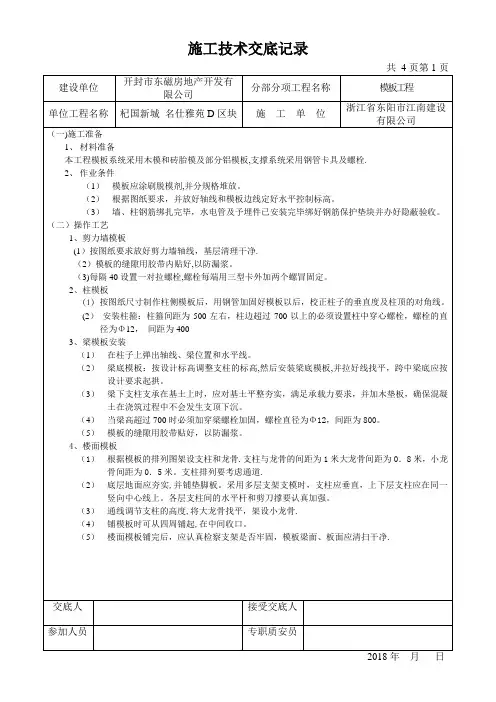

施工技术交底(模板分项工程)
模板工程施工技术交底记录

(1)按图纸尺寸制作柱侧模板后,用钢管加固好模板以后,校正柱子的垂直度及柱顶的对角线。
(2)安装柱箍:柱箍间距为500左右,柱边超过700以上的必须设置柱中穿心螺栓,螺栓的直径为Φ12,间距为400
3、梁模板安装
(1)在柱子上弹出轴线、梁位置和水平线。
(2)梁底模板:按设计标高调整支柱的标高,然后安装梁底模板,并拉好线找平,跨中梁底应按设计要求起拱。
施工技术交底记录
共4页第3页
建设单位
开封市东磁房地产开发有限公司
分部分项工程名称
模板工程
单位工程名称
杞国新城名仕雅苑D区块
施工单位
浙江省东阳市江南建设有限公司
(四)施工注意事项
1.避免工程质量通病
(1)模板安装前,先检查模板的质量,不符质量标准的不得投入使用.
(2)基础模板
(1)带形基础要防止沿基础通长方向,模板上口不直,宽度不够,下口陷入混凝土内,拆模时上段混凝土缺损,底部钉模不牢的现象。
位移
基础
5
3
柱、墙、梁
2
标高
+2
—5
3
截面
尺寸
基础
±10
柱、墙、梁
+2
-5
4
每层垂直度
3
5
相邻两板表面高低差
2
6
表面平整度
5
7
预埋钢板中心线位移
3
8
预埋管预留孔中心线位移
3
9
预埋
螺栓
中心线位移
2
外露长度
+10
—0
10
预留洞
中心线位移
10
截面内部尺寸
+10
模板工程施工技术交底

模板工程分项工程质量技术交底卡GD2301003□□总承包施工单位XX 腾越建筑工程XX 单位(子单位)工程 名称碧桂园天麓山花园二期工程分部工程模板工程交底部位别墅、房日期2013年5月26日 一、施工准备1、人员准备:每个施工区段木工不少于30人,架子工不少于10人,杂工3人2、机具准备:电钻、电锯、锤子、手持锯、活动扳子、水平尺、线棍、 普通DS3水准仪等工具 3、模板安装准备 投点放线:用全站仪引测建筑物的控制轴线,并以该轴线为起点,引轴线,然 后用墨线弹出结构的边线和模板控制,以便于模板水平位置。
标高测量:用水准仪把建筑物水平标高引测到模板安装位置,作为本层结构构件模板标高控 制的基准点。
二、材料准备 1、主楞:φ48.3*3.6双钢管;次楞:50mm×100mm 木枋;面板:1830×915mm×18mm 多层木胶 合板;穿墙螺杆:φ12高强对拉(止水)螺杆。
交2、其他:止水钢板、步步紧、蝴蝶卡、扣件、顶、等; 三、工艺流程 本工程所有模板工程均采用木模现场散拼。
1、基础梁、导墙模板 底基础梁、导墙钢筋绑扎→止水钢板焊接→基础梁、导墙模板安装→对拉止水螺杆安装→模 板校验→报监理验筑混凝土 2、框架柱模板 定位、找平→安装柱箍筋→组装柱模→安装对拉螺杆→校正垂直度→加固→柱模验收→浇 筑混凝土 内3、框架梁模板 复核轴线、底标高位置→支梁底模(跨度≥4m ,1~3‰起拱)→绑扎梁钢筋→支梁侧模→ 复核梁模尺寸及位置→与相邻梁板连接固定4、剪力墙及顶板、梁模板 弹墙模基准线→墙体钢筋绑度≥4m,1~3‰起拱)→5、楼梯采用封闭式支模,梯板支模架体垂直于楼梯板 根据实际层高放样→安装平步模固定 6、电梯井内模板采用散拼模板,同主体结构进度,每层支设一次 三、主要施工方法级构造要求 1、地下室挡土墙模支设 1在外墙外侧搭设落地式脚手架作为安全防护以及操作架,外侧与基坑护坡斜撑,内侧用20的钢筋焊在底板面筋上形成斜撑。
模板工程技术安全交底

模板工程技术安全交底篇一:模板工安全技术交底安全技术交底书单位工程名称:曲江兰亭7#楼 06年10月12日分部分项名称:模板工程任务单编号:(一)施工现场安全生产规定:1、严禁违章指挥,违章操作,违反劳动纪律。
集中精力,坚守岗位,未经专业培训不得从事非本工种作业。
2、进入施工现场必须戴安全帽,悬(临)空作业必须系好安全带,严禁在高处向下投扔物料。
3、严禁酒后登高作业,禁止穿高跟鞋、拖鞋、赤脚进入施工现场。
4、禁止随意拆除、挪动、各种防护装置、防护设施,安全标志、消防器材及电器设备等。
(二)分部分项工程安全生产措施:1、高处作业时,材料码放必须平稳整齐。
2、使用的工具不得乱放。
地面作业时应随时放入工具箱,高处作业时应放入工具袋内。
3、作业时使用的铁钉,不得含在嘴中。
4、作业前应检查所有使用的工具,如手柄有无松动、断裂等。
5、使用手据时,锯条必须调紧适度,下班时要放松,以防再使用时锯条突然暴断伤人。
6、成品、半成品、木材应堆放整齐,不得任意乱放。
不得存放在施工工程内,木材码放高度不超过1.2米为宜。
7、木工作业场所的刨花、木屑、碎木必须自产自清、日产日清、活完场清。
8、模板安装作业前认真检查模板、支撑等构件是否符合要求,钢模板有无严重锈蚀或变形,木模板及支撑是否合格。
9、地面上的支模场地必须平整夯实,并同时排除现场的不安全因素。
模板工程作业高度在2m和2m以上时,必须设置安全防护设施。
11、操作人员登高必须走人行梯道,严禁利用模板支撑攀登上下,不得在墙顶及其他高处狭窄而无防护的模板面上行走。
12、模杆的立柱顶撑必须设牢固的拉杆,不得与门窗等不牢靠和临时物件相连接。
模板施工过程中,不得间歇,柱头、搭头、立柱顶撑、拉杆等必须安装牢固成整体后,作业人员才允许离开。
13、基础及地下工程模板安装,必须检查基础土壁边坡的稳定状况,基坑上口边沿1m以内不得堆放模板及材料。
向坑槽内送模板构件时,严禁抛掷。
使用溜槽或起重机械运送,下方操作人员必须远离危险区域。
施工基础安全技术交底模板

一、工程名称:二、分项工程:三、施工单位:四、施工部位:五、交底内容:1. 安全生产责任制:(1)施工单位应建立健全安全生产责任制,明确各级人员的安全职责,确保安全生产。
(2)项目经理为施工项目安全生产第一责任人,对施工项目的安全生产全面负责。
(3)各施工班组应落实安全生产责任制,对本班组安全生产负直接责任。
2. 安全防护措施:(1)施工现场应设置安全警示标志,包括安全出口、警示区域、禁止区域等。
(2)施工现场应设置安全防护设施,如防护栏杆、安全网、防护罩等。
(3)施工现场应设置安全通道,确保人员、物资畅通。
3. 安全操作规程:(1)进入施工现场必须佩戴安全帽,系好帽带,佩戴个人劳动保护用品。
(2)高处作业必须系好安全带,高挂低用,严禁攀爬、跳跃。
(3)使用电气设备时,必须穿戴绝缘手套、绝缘鞋,确保人身安全。
(4)起重作业必须严格按照操作规程进行,确保吊装安全。
(5)施工现场禁止吸烟、使用明火,防止火灾事故发生。
4. 机械设备安全:(1)机械设备应定期进行维护保养,确保设备正常运行。
(2)操作人员必须熟悉机械设备性能,掌握操作规程。
(3)机械设备运行过程中,严禁人员靠近危险区域。
5. 施工现场安全管理:(1)施工现场应保持整洁、有序,及时清理杂物,防止绊倒、滑倒事故发生。
(2)施工现场应设置消防器材,确保火灾事故发生时能够及时扑救。
(3)施工现场应设置医疗急救点,配备必要的急救药品和器材。
6. 紧急事故处理:(1)施工现场发生紧急事故时,应立即启动应急预案,组织人员疏散。
(2)事故发生后,应立即报告相关部门,并配合调查处理。
(3)事故调查结束后,应总结经验教训,加强安全生产管理。
六、交底时间:七、交底人:八、验收人:九、备注:1. 施工单位应将本安全技术交底内容张贴在施工现场显眼位置,以便施工人员随时查阅。
2. 施工单位应定期对施工人员进行安全技术培训,提高安全意识。
3. 施工单位应加强对施工现场的巡查,确保安全生产措施落实到位。
分项工程施工技术交底记录

分项工程施工技术交底记录引言概述:在建造施工过程中,分项工程施工技术交底记录是一项非常重要的工作。
它是施工单位与施工人员之间进行沟通和交流的重要手段,能够确保施工工作的准确性和顺利进行。
本文将从五个方面详细阐述分项工程施工技术交底记录的内容和意义。
一、施工方案交底1.1 施工工艺:详细介绍分项工程的施工工艺,包括施工方法、施工顺序以及施工工具的使用等。
1.2 安全措施:强调施工过程中的安全注意事项,包括施工人员的个人防护、作业区域的安全标识以及应急预案等。
1.3 施工质量要求:明确分项工程的质量标准和验收要求,确保施工过程中的质量问题得到有效控制。
二、材料使用交底2.1 材料种类:介绍所使用的各种材料的名称、规格以及性能特点,确保施工人员对材料的选择和使用有准确的了解。
2.2 材料储存:说明材料的储存要求,包括避免阳光直射、防潮防尘等,以确保材料的质量不受伤害。
2.3 材料消耗:记录材料的消耗情况,及时补充材料,避免因材料短缺而影响施工进度。
三、施工工序交底3.1 工序顺序:明确分项工程各个施工工序的先后顺序,确保施工工序的衔接和协调。
3.2 工序要点:详细说明每一个施工工序的关键要点和注意事项,以确保施工质量和施工进度的控制。
3.3 工序验收:确定每一个施工工序的验收标准和验收方法,确保施工工序的质量符合要求。
四、施工机械交底4.1 机械种类:介绍所使用的施工机械的种类和型号,确保施工人员对机械的操作和维护有准确的了解。
4.2 机械操作:详细说明机械的操作方法和注意事项,包括机械的启动、住手和调整等,以确保机械的正常运行。
4.3 机械维护:强调机械的定期维护和保养,包括清洁、润滑和更换易损件等,以确保机械的长期稳定运行。
五、质量安全交底5.1 质量要求:明确分项工程的质量标准和验收要求,强调施工人员对质量的重视和追求。
5.2 安全措施:强调施工过程中的安全注意事项,包括施工人员的个人防护、作业区域的安全标识以及应急预案等。
模板分项工程施工技术交底记录

///GD-C1-328单位(子单位)工程名称深惠颐景园A1-A4、A6-A8、B4、B6-B11栋住宅楼、D1商业及1号地下车库、3号地下车库分部/子分部 (或系统/子系统)地基与基础工程/基础主体工程/混凝土结构施工单位上海世方建筑工程有限公司项目负责人张洪水项目技术 负责人赵正营分包单位/项目负责人/项目技术 负责人/施工依据文件名称及编号《混凝土结构工程施工规范》GB 50666-2011质量验收依据文件名称及编号《混凝土结构工程施工质量验收规范》GB50204-2015审批人单位 o 施工 o 分包交底人单位 o 施工o 分包接受人单位 o 施工o 分包审批人(项目专业技术负责人)交底人[项目专业工长(施工员)或质检员]接受人(施工班组长及班组人员)交底内容签名:签名:交底提要:工程的相关材料、机具准备、质量要求及施工工艺。
一、施工准备1、材料要求:1.1 40㎜×90㎜木龙骨,915㎜×1830㎜×15㎜覆膜木质胶合板;1.2 U形托、盘扣钢管架、普通架子管及扣件;1.3隔离剂:水性脱模剂;1.4 海绵条:5 mm厚5cm宽等。
2、主要机具:塔吊、吊装索具、锤子、板手、水平尺、线坠、撬棍。
3、作业条件:3.1认真检查架体基础,确保承载力满足要求。
3.2弹好标高线、梁底模板控制线。
3.3模板表面干净,使用前刷好隔离剂,无流附现象。
3.4加工好定型穿墙螺栓(用于梁净高大于500mm的梁侧模,梁净高=梁高-板厚)。
二、基本要求:1、放好轴线模板边线水平控制线,模板底口应做水泥砂浆找平检查并校正。
2、要对模板的轴线位移,垂直偏差,对角线等全面进行校正。
3、刷模板隔离剂时,不得污染钢筋和混凝土接擦处。
4、交接缝处不应漏浆,在浇混凝土前,模板要刷油,且均启口匀,模板内的杂物应清理干净。
5、每段梁及墙底口应留设适当的清理口,模板与混凝土垢接触面应清理干净。
模板上的预埋件,预留洞预留孔应对对照建筑与结构施工图或设计变更正确留置,不得遗漏,且应安装固定正确。
分项工程施工技术交底记录

分项工程施工技术交底记录第一部分:工程概述和目标1.1工程概述本次施工项目为(填写工程名称),位于(填写工程地点)。
该项目的总目标是(填写工程目标)。
本次交底的内容是(填写交底内容)。
1.2工程目标本工程的目标是确保施工过程中安全、高效、质量达标。
具体目标包括:-按照设计要求和施工方案进行施工;-高度重视施工安全,确保工程人员和周边环境的安全;-保持良好的施工现场秩序和环境;-严格按照施工工艺和施工规范进行作业,确保工程质量;-确保施工进度按计划完成。
第二部分:施工技术交底内容2.1施工组织机构为了达成工程目标,确保施工质量和进度,本工程成立了施工组织机构。
施工组织机构的职责包括:-施工人员:按照工艺要求进行施工作业。
2.2施工工艺和施工要点在施工工艺和施工要点方面,本工程需要特别注意以下事项:-使用的施工设备和施工材料必须符合国家标准,并经过检验合格后方可使用;-施工过程中,要注意施工现场的环境保护和卫生管理,确保周边环境不受污染;-施工人员必须熟悉施工工艺和施工要点,确保施工工艺的正确执行;-施工过程中要严格按照图纸和技术规范进行施工,不得擅自更改;-施工过程中要及时记录工程进展情况和遇到的问题,及时进行整改;-确保施工过程中的安全和施工质量,做好施工安全防护工作。
2.3施工进度安排为保证工程按计划进行,施工进度安排如下:-(填写具体的施工任务和计划开始时间);-(填写具体的施工任务和计划完成时间);-施工人员必须按照计划进行施工,确保工程按时完成。
第三部分:其他事项3.1职责分工为确保施工顺利进行,需要明确各个人员的职责分工:-施工人员:3.2交底时间和人员本次技术交底的时间是(填写具体时间),参加交底的人员有:-施工人员:(填写姓名)3.3问题解答和反馈在交底过程中,工程人员有任何疑问或需要进一步解答的问题,可以向技术负责人或其他相关人员提问。
同时,工程人员可以提供意见和建议,以便改善施工工艺和流程。
模板工程技术交底

模板安装分项工程技术交底内容一、强制性条文模板及支架应根据工程结构形式、荷载大小、地基土类别、施工设备和材料供应等条件进行设计。
模板及其支架应具有足够的承载能力、刚度和稳定性,能可靠地承受浇筑混凝土的重量、侧压力以及施工荷载。
二、模板安装分项工程质量控制基本要求技术交底1.模板及支架必须保证工程结构和构件各部位形状尺寸和相互位置的正确。
2.模板及支架必须具有足够的承载能力、刚度和稳定性,能可靠的承受新浇筑混凝土的自重和侧压力,以及在施工过程中所产生的荷载。
3.模板及其支架设计其构造简单,装拆方便,并便于钢筋的绑扎、安装和混凝土浇筑、养护等要求。
4.模板的接缝不应漏浆。
5.模板与混凝土接触面应涂隔离剂。
不宜采用油质类影响结构或妨碍装饰工程施工的隔离剂,严禁隔离剂沾污钢筋与混凝土接槎处。
6.对模板及其支架应定期维修。
钢模板及钢支架应防止锈蚀。
7.竖向模板和支架的支承部分,当安装在基土上时应加设垫板,且基土必须坚实并有排水措施。
对湿陷性黄土,尚必须有防水措施的;对冻胀性土,尚必须有防冻融措施。
8.模板及其支架在安装过程中,必须设置防倾覆的临时固定设施。
9.现浇钢筋混凝土梁、板,当跨度等于或大于4米时,模板应起拱;当设计无具体要求时,起拱高度宜为全全跨长度的1‰-3‰.10.预留孔应按设计图纸要求事先翻样,注明位置轴线、标高、尺寸,开头在浇捣混凝土之前按要求制作模板衬模或放置混凝土预留孔洞、预制件并固定好混凝土,完成后拆除模板衬(预制件将留在混凝土中)。
当预算留下孔采用模板衬模时,应注意模板安装、固定、拆除方便。
11.预留孔、预埋件位置的测量、放样、弹线应制定施工方案,所有测量器具必须符合计量检定标准,并贴有年签合格标志,施工中的轴线、标高、几何尺寸必须测放准确,标注清楚,引用方便,标注线记号必须显示在稳固不变的物体上。
12.按设计和规范要求固定预埋件及预留孔洞,在安装前应与图纸对照,必要时可用电焊或套框等方法加以加固。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
Click to edit Master title style
Click to edit Master subtitle style
Click to edit Master title style
Click to edit Master subtitle style
Click to edit Master subtitle style
Click to edit Master title style
Click to edit Master subtitle style
Click to edit Master title style
Click to edit Master subtitle style
Click to edit Master title style
Click to edit Master subtitle style
Click to edit Master title style
Click to edit Master subtitle style
Click to edit Master title style
Click to edit Master title style
Click to edit Master subtitle style
Click to edit Master title style
Click to edit Master subtitle style
Click to edit Master title style
Click to edit Master title style
Click to edit Master subtitle style
Click to edit Master title style
Click to edit Master subtitle style
Click to edit Master title style
Click to edit Master subtitle style
Click to edit Master title style
Click to edit Master subtitle style
Click to edit Master title style
Click to edit Master subtitle style
Click to edit Master subtitle style
Click to edit Master title style
Click to edit Master subtitle style
Click to edit Master title style
Click to edit Master subtitle style
Click to edit Master title style
Click to edit Master subtitle style
Click to edit Master title style
Click to edit Master subtitle style
Click to edit Master title style
Click to edit Master subtitle style
Click to edit Master title style
Click to edit Master subtitle style
Click to edit Master title sபைடு நூலகம்yle
Click to edit Master subtitle style
Click to edit Master title style
Click to edit Master subtitle style
Click to edit Master title style
Click to edit Master subtitle style
Click to edit Master title style
Click to edit Master subtitle style
Click to edit Master title style
Click to edit Master subtitle style
Click to edit Master subtitle style
Click to edit Master title style
Click to edit Master subtitle style
Click to edit Master title style
Click to edit Master subtitle style
Click to edit Master title style
Click to edit Master subtitle style
Click to edit Master title style
Click to edit Master subtitle style
Click to edit Master title style
Click to edit Master title style
Click to edit Master subtitle style
Click to edit Master title style
Click to edit Master subtitle style
Click to edit Master title style
