小区景观绿化工程施工方案
景观绿化工程的施工方案

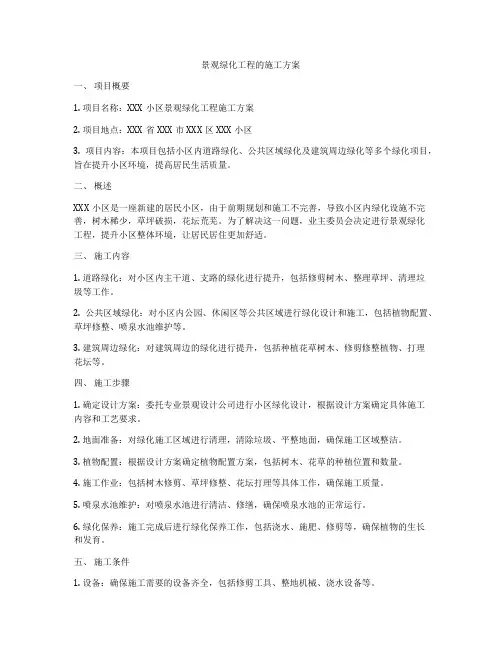

景观绿化工程的施工方案一、项目概要1. 项目名称:XXX小区景观绿化工程施工方案2. 项目地点:XXX省XXX市XXX区XXX小区3. 项目内容:本项目包括小区内道路绿化、公共区域绿化及建筑周边绿化等多个绿化项目,旨在提升小区环境,提高居民生活质量。
二、概述XXX小区是一座新建的居民小区,由于前期规划和施工不完善,导致小区内绿化设施不完善,树木稀少,草坪破损,花坛荒芜。
为了解决这一问题,业主委员会决定进行景观绿化工程,提升小区整体环境,让居民居住更加舒适。
三、施工内容1. 道路绿化:对小区内主干道、支路的绿化进行提升,包括修剪树木、整理草坪、清理垃圾等工作。
2. 公共区域绿化:对小区内公园、休闲区等公共区域进行绿化设计和施工,包括植物配置、草坪修整、喷泉水池维护等。
3. 建筑周边绿化:对建筑周边的绿化进行提升,包括种植花草树木、修剪修整植物、打理花坛等。
四、施工步骤1. 确定设计方案:委托专业景观设计公司进行小区绿化设计,根据设计方案确定具体施工内容和工艺要求。
2. 地面准备:对绿化施工区域进行清理,清除垃圾、平整地面,确保施工区域整洁。
3. 植物配置:根据设计方案确定植物配置方案,包括树木、花草的种植位置和数量。
4. 施工作业:包括树木修剪、草坪修整、花坛打理等具体工作,确保施工质量。
5. 喷泉水池维护:对喷泉水池进行清洁、修缮,确保喷泉水池的正常运行。
6. 绿化保养:施工完成后进行绿化保养工作,包括浇水、施肥、修剪等,确保植物的生长和发育。
五、施工条件1. 设备:确保施工需要的设备齐全,包括修剪工具、整地机械、浇水设备等。
2. 材料:选择优质苗木、草坪、花草等绿化材料,确保施工质量。
3. 人员:确保施工人员素质良好,具备相关施工经验,确保施工质量和工期。
4. 环境:确保施工区域周边环境整洁,避免施工噪音和垃圾对居民生活造成影响。
六、施工技术要求1. 植物配置:植物配置应符合景观设计意图,保证植物的生长和发育。
小区景观绿化工程施工方案设计方案和对策

小区景观绿化工程施工方案设计方案和对策目录第一章施工组织设计 (3)第一节工程进度计划及工期保障措施 (4)第二节施工准备与管理 (9)第三节主要工程建设方法 (15)1. 5.1 园林建设工程的施工方法 (15)2. 5.2 种植绿色植物的施工方法 (24)3. 5.3 保管方式 (41)4. 5.4 绿化给排水系统的施工方法 (46)5. 5.5 电气安装工程施工方法 (52)第四节施工质量管理 (55)1. 6.1 施工质量管理 (55)2. 6.2 维护管理措施 (64)第五节保证工程质量的技术组织措施 (64)1. 7.1 质量目标 (65)2. 7.2 组织 (65)3. 7.3 工程质量控制 (65)第六节确保安全生产的技术组织措施 (67)1. 8.1 安全生产组织措施 (67)2. 8.2 安全生产管理体系 (67)3. 8.3 安全生产技术措施 (69)第七节确保文明施工技术的组织措施 (71)1. 9.1 文明施工组织管理机构 (71)2. 9.2 现场文明施工措施 (71)3. 9.3 环境保护措施 (73)施工设计以达到建设一流工程的目的。
本项目应符合但不限于以下标准和规范:1、《工程计量规范》GB50026-93;2、《城市绿化工程建设及验收规范》CJJ/T82-99;3、《景观建设规范》DB4403001/T8-99;4.《景观管理规范》DB4403001/T6-99。
施工部署本项目为高级环保工程,为保证工期和质量,体现设计意图,组织最佳施工程序。
全力以赴实现以下建设目标:1.项目质量目标:确保优秀项目。
2、项目进度目标:根据招标文件,在规定时间内完成。
3、安全生产的目标是防止重伤、防止死亡,做到无重大人员伤亡、无中毒事故等“五不”要求。
安全检查达标。
4、文明施工:努力抓好规范化管理,创造一流的场貌和仪容水平,创建文明施工现场物质保证措施1、材料部建立相关材料合格分供应商名录,建立各类材料材料的规格、供货单位、质量、信息价格、销售条件和售后服务态度等档案,采购材料按这个文件。
济南小区绿化工程施工方案

济南小区绿化工程施工方案一、工程概况济南小区绿化工程位于济南市某住宅小区内,占地面积约XX平方米。
工程内容包括小区内绿化带、景观小品、庭院绿化、休闲设施等建设。
本工程旨在为居民提供一个优美、舒适、和谐的居住环境,提高居民的生活品质。
二、施工目标1. 严格按照国家及地方绿化工程施工及验收标准进行施工,确保工程质量。
2. 力求创新,打造具有小区特色的文化景观,提升小区整体形象。
3. 注重环保,保护生态环境,提高绿化覆盖率。
4. 确保施工安全,减少对居民生活的影响。
三、施工原则1. 科学规划,合理布局。
根据小区地形、地貌、气候等条件,科学选择植物种类,合理配置绿化空间。
2. 生态优先,环保为本。
在施工过程中,注重保护生态环境,提高绿化覆盖率,降低对环境的影响。
3. 注重功能,兼顾美观。
在保证绿化景观美观的同时,充分考虑绿化空间的功能性,满足居民休闲、娱乐、健身等需求。
4. 创新设计,突出特色。
结合小区文化背景,创新设计景观小品,打造独具特色的绿化景观。
四、施工内容1. 绿化带施工:包括地形整理、土壤改良、植物种植、浇水排水等。
2. 景观小品施工:包括景观雕塑、休闲座椅、凉亭、花架等。
3. 庭院绿化施工:包括庭院铺装、植物种植、景观照明等。
4. 休闲设施施工:包括健身器材、儿童游乐场、步行道等。
五、施工步骤1. 施工准备:包括人员组织、材料采购、施工设备准备等。
2. 施工放样:根据设计图纸,进行现场放样,确定绿化空间布局。
3. 地形整理:根据设计要求,进行地形整理,满足植物种植及景观小品安装需求。
4. 土壤改良:对绿化用地进行土壤改良,提高土壤肥力,为植物生长提供良好条件。
5. 植物种植:根据季节及植物生长特性,选择适宜的植物进行种植。
6. 景观小品施工:按照设计图纸,进行景观小品施工,注意安装位置及高度的准确性。
7. 庭院绿化施工:进行庭院铺装、景观照明等施工,确保施工质量。
8. 休闲设施施工:安装健身器材、儿童游乐场、步行道等休闲设施。
小区园林景观绿化工程施工方案

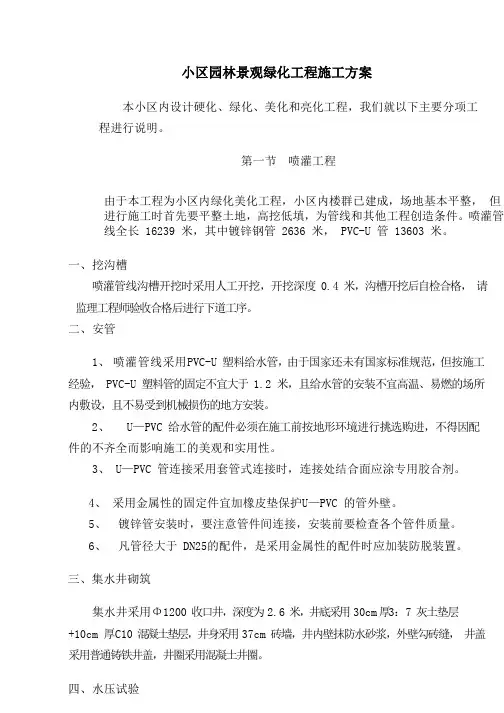

小区园林景观绿化工程施工方案本小区内设计硬化、绿化、美化和亮化工程,我们就以下主要分项工程进行说明。
第一节喷灌工程由于本工程为小区内绿化美化工程,小区内楼群已建成,场地基本平整,但进行施工时首先要平整土地,高挖低填,为管线和其他工程创造条件。
喷灌管线全长 16239 米,其中镀锌钢管 2636 米, PVC-U 管 13603 米。
一、挖沟槽喷灌管线沟槽开挖时采用人工开挖,开挖深度 0.4 米,沟槽开挖后自检合格,请监理工程师验收合格后进行下道工序。
二、安管1、喷灌管线采用PVC-U 塑料给水管,由于国家还未有国家标准规范,但按施工经验, PVC-U 塑料管的固定不宜大于 1.2 米,且给水管的安装不宜高温、易燃的场所内敷设,且不易受到机械损伤的地方安装。
2、U—PVC 给水管的配件必须在施工前按地形环境进行挑选购进,不得因配件的不齐全而影响施工的美观和实用性。
3、 U—PVC 管连接采用套管式连接时,连接处结合面应涂专用胶合剂。
4、采用金属性的固定件宜加橡皮垫保护U—PVC 的管外壁。
5、镀锌管安装时,要注意管件间连接,安装前要检查各个管件质量。
6、凡管径大于DN25 的配件,是采用金属性的配件时应加装防脱装置。
三、集水井砌筑集水井采用Φ1200收口井,深度为2.6 米,井底采用30cm 厚3:7 灰土垫层+10cm 厚C10 混凝土垫层,井身采用37cm 砖墙,井内壁抹防水砂浆,外壁勾砖缝,井盖采用普通铸铁井盖,井圈采用混凝土井圈。
四、水压试验管道安装完毕后进行水压试验,安装好压力机后在管道中注水,并用压力机加压,到一定程度停止加压,观察压力表读数,待压力表读数稳定后,记录读数,并观察一段时间后读数不发生多大变化,水压试验成功。
五、回填回填采用好土回填,不允许有石块、砖块、有机质土填入。
回填后分层夯实,管道回填密度为 85%。
第二节铺装工程本小区铺地工程样式花样多,面层主要有青石、砖、岩石砖、马赛克、花岗岩、广场砖、蘑菇石、锈板、卵石及水洗石等。
住宅小区园林景观绿化工程施工组织设计方案

住宅小区园林景观绿化工程施工组织设计方案目录一、项目概述 (4)1. 项目背景介绍 (4)2. 设计理念与目标 (5)3. 工程实施范围及规模 (7)二、施工前准备 (7)1. 勘察与测量 (9)1.1 现场勘察 (10)1.2 测量与评估 (11)2. 施工队伍组织 (12)2.1 施工队伍构成 (13)2.2 人员培训与安排 (14)3. 材料设备采购与储备 (15)3.1 材料设备清单 (16)3.2 采购策略及储备计划 (17)三、施工组织设计 (19)1. 施工进度计划 (20)1.1 总体进度规划 (21)1.2 阶段性进度安排 (22)2. 施工工序与工艺 (24)2.1 绿化种植工序 (25)2.2 园林景观建设工序 (26)2.3 照明安装工序 (27)3. 质量与安全管理体系 (28)3.1 质量控制标准 (29)3.2 安全管理制度及措施 (30)四、施工环境管理 (31)1. 施工现场布置 (32)1.1 临时设施布置 (33)1.2 材料设备堆放 (35)2. 环境保护措施 (36)2.1 扬尘控制 (37)2.2 噪音控制 (38)2.3 废弃物处理 (39)五、园林景观绿化设计 (40)1. 绿化种植设计 (41)1.1 植物种类选择与配置 (42)1.2 绿化种植区域划分 (43)1.3 绿化种植技术要求 (45)2. 景观设施设计 (46)2.1 假山、雕塑等景观设施布局 (47)2.2 休闲座椅、照明设施设计 (49)2.3 景观水体设计 (50)六、验收与维护管理 (52)1. 工程验收标准及程序 (53)1.1 验收标准 (55)1.2 验收程序 (55)2. 后期维护管理方案 (56)2.1 维护管理责任划分 (57)2.2 维护管理周期及内容 (59)2.3 应急预案制定 (60)七、工程投资预算与成本控制 (61)1. 工程投资预算 (62)1.1 预算编制依据及方法 (63)1.2 工程投资预算总额及明细 (64)2. 成本控制策略及措施 (65)2.1 成本分析 (66)2.2 成本控制措施与方法 (67)2.3 效果评估与反馈机制 (68)一、项目概述本项目旨在打造一个宜居、生态且美观的住宅小区园林景观绿化工程,以满足居民对高品质生活环境的需求。
小区绿化设施工程施工方案

小区绿化设施工程施工方案主要包括以下几个方面:工程概况、施工准备、施工方法及工艺、施工进度计划、施工平面图、施工组织设计、质量保证措施和安全文明施工等。
以下是一篇关于小区绿化设施工程施工方案的范文,字数超过500字。

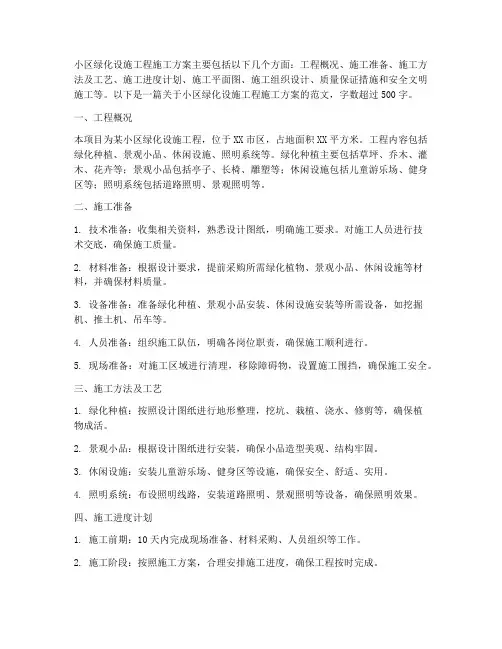

一、工程概况本项目为某小区绿化设施工程,位于XX市区,占地面积XX平方米。
工程内容包括绿化种植、景观小品、休闲设施、照明系统等。
绿化种植主要包括草坪、乔木、灌木、花卉等;景观小品包括亭子、长椅、雕塑等;休闲设施包括儿童游乐场、健身区等;照明系统包括道路照明、景观照明等。
二、施工准备1. 技术准备:收集相关资料,熟悉设计图纸,明确施工要求。
对施工人员进行技术交底,确保施工质量。
2. 材料准备:根据设计要求,提前采购所需绿化植物、景观小品、休闲设施等材料,并确保材料质量。
3. 设备准备:准备绿化种植、景观小品安装、休闲设施安装等所需设备,如挖掘机、推土机、吊车等。
4. 人员准备:组织施工队伍,明确各岗位职责,确保施工顺利进行。
5. 现场准备:对施工区域进行清理,移除障碍物,设置施工围挡,确保施工安全。
三、施工方法及工艺1. 绿化种植:按照设计图纸进行地形整理,挖坑、栽植、浇水、修剪等,确保植物成活。
2. 景观小品:根据设计图纸进行安装,确保小品造型美观、结构牢固。
3. 休闲设施:安装儿童游乐场、健身区等设施,确保安全、舒适、实用。
4. 照明系统:布设照明线路,安装道路照明、景观照明等设备,确保照明效果。
四、施工进度计划1. 施工前期:10天内完成现场准备、材料采购、人员组织等工作。
2. 施工阶段:按照施工方案,合理安排施工进度,确保工程按时完成。
3. 施工后期:10天内完成工程验收、资料整理、结算等工作。
五、施工平面图施工平面图详细展示了施工现场的布局、施工区域、材料堆放区、临时设施等,有助于施工人员明确施工位置,提高施工效率。
六、施工组织设计1. 施工管理:建立健全项目管理组织体系,明确各岗位职责,确保施工顺利推进。
小区景观工程施工方案

小区景观工程施工方案第一部分:项目概况1.1 项目名称:XX小区景观工程1.2 项目位置:XX市XX区XX街道XX小区1.3 项目范围:包括小区内绿化、景观照明、健身休闲区域等1.4 项目目标:通过景观工程的改造,提升小区整体环境品质,提高居民的生活品质和幸福感。
第二部分:施工方案2.1 绿化工程小区绿化工程是本次景观工程的重点之一,主要包括绿地、花坛、草坪等绿化景观的建设。
施工方案如下:(1)选择适宜的绿化植物,包括乔木、灌木、草本等,并根据植物的生长特点进行布局设计;(2)绿地的平整、绿化工程的施工、草坪的铺设、花坛的种植等;(3)选择合适的灌溉系统,确保绿化植物的生长和养护;(4)施工过程中,要保证绿化植物的质量和成活率。
2.2 景观照明工程景观照明工程是为了在夜间提升小区的整体美观度和安全性,施工方案如下:(1)根据小区景观特点和需求,设计合理的照明布局方案,确保各处景观都能得到有效的照明;(2)选择高品质的LED灯具,保证照明效果和节能环保;(3)施工过程中,要保证电路的安全性和稳定性,避免出现安全隐患。
2.3 健身休闲区域工程为了满足居民的休闲娱乐需求,小区景观工程还包括健身器材、休闲座椅等设施的建设。
施工方案如下:(1)选择合适的健身器材和休闲设施,确保其质量和稳定性;(2)根据小区的实际情况和居民的需求,设计合理的器械布局方案;(3)施工过程中,要保证设施的安全性和稳定性,避免出现安全隐患。
第三部分:施工流程3.1 施工准备(1)组织项目专业团队,包括设计师、施工人员、监理人员等;(2)准备施工所需的材料和设备,包括绿化植物、灯具、健身器材等;(3)与小区管理方和居民代表进行沟通,确保施工计划的顺利进行。
3.2 施工实施(1)绿化工程的实施,包括绿地平整、植物种植等;(2)景观照明工程的实施,包括灯具的安装、电路的布设等;(3)健身休闲区域工程的实施,包括健身器材的安装、休闲座椅的设置等。
景观园林绿化工程施工方案(3篇)

第1篇一、工程概况1. 工程名称:XX景观园林绿化工程2. 工程地点:XX市XX区XX街道3. 工程规模:占地面积约XX平方米4. 工程内容:包括绿化种植、园林景观设计、园林小品制作安装、水景工程、道路铺装、照明工程等5. 工程工期:预计XX个月二、设计原则1. 符合国家相关法律法规和行业标准2. 注重生态保护,体现可持续发展理念3. 体现地方特色,满足当地居民需求4. 确保工程质量,保证工程安全5. 合理安排施工进度,确保工程按时完成三、施工准备1. 组织机构(1)项目经理部:负责整个工程的施工组织、协调和管理。
(2)施工班组:负责具体的施工任务。
2. 人员配置(1)项目经理:负责整个工程的施工管理工作。
(2)技术负责人:负责施工技术指导和工程质量控制。
(3)施工员:负责施工方案的编制、施工进度控制、现场管理等。
(4)质检员:负责工程质量检查和验收。
3. 材料设备(1)绿化植物:选择适合当地气候和土壤条件的植物种类,确保植物生长良好。
(2)园林小品:选择符合设计要求的园林小品,如座椅、垃圾桶、景观石等。
(3)水景工程:选用环保、耐用的水景设备。
(4)道路铺装:选用耐磨、美观的铺装材料。
(5)照明工程:选用节能、环保的照明设备。
4. 施工方案编制(1)根据设计图纸和现场实际情况,编制详细的施工方案。
(2)明确施工顺序、施工工艺、质量控制点等。
(3)编制施工进度计划,确保工程按时完成。
四、施工工艺1. 绿化种植(1)种植前,对土壤进行改良,确保土壤肥沃、排水良好。
(2)根据设计要求,选择合适的植物种类和种植位置。
(3)按照规定的种植密度和深度进行种植。
(4)及时浇水、施肥,确保植物生长良好。
2. 园林景观设计(1)按照设计图纸,进行园林景观布局。
(2)制作安装园林小品,如座椅、垃圾桶、景观石等。
(3)进行园林景观美化,如铺装、绿化等。
3. 水景工程(1)根据设计要求,进行水景布局。
(2)选用环保、耐用的水景设备。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
小区景观绿化工程施工方案小区景观绿化工程施工方案提要:种植穴定点放线应符合图纸设计要求,位置必须准确,标记明显,也应标明中心位置及树种名称、规格,行道树定点遇有障碍物影响株距时,应与业主进行联系小区景观绿化工程施工方案第1节绿化种植方案概述1、放样关键:突出设计要求的层次感,灌木配置出优美的弧线。
办法:放样是对设计意图的充分体现,因此放样不仅要按照施工图纸严格准确,更要领会意图,以点传神。
方法上以"方格网"为基础,兼顾所种植植物的外观形态,以形定位。
对于规则式的地块,力求准确;对于景区块,力求"点题",放样一定要讲究艺术,体现园艺水平。
2、起苗、包扎、运输、种植、绑扎关键:确保施工过程中苗木成活,并一次性成型。
办法:种植是绿化部分最关键的一步,首先要作好苗的起苗、包扎和运输工作。
为了减少水分蒸发,起苗前根据需要,在叶面上喷PVo水分蒸腾抑制剂,降低水分蒸发,且不影响植物呼吸;如果苗太干,则在起挖前两天灌水,保持土壤湿度,保证泥球不易散裂;运输装运尽量在当天或夜间进行,用篷布遮盖以防止水分过量蒸发。
第2节土壤、土质的准备土方工程在保证所有土方质量的基础上,对各个绿化区域场地进行整理,同时对于种植不同类型(乔、灌、草等)植株的位置进行处理。
其中,乔木种植区域的有效土层在以上,灌木种植区域的土层在以上,草坪及花卉的深度不少于。
多年生木本花卉深度大于。
第3节种植材料和播种材料1.种植材料应根系发达,生长茁壮,无病虫害,规格及形态应符合设计要求。
2.苗木挖掘、包装应符合《城市绿化和园林绿地用植物材料-木本苗》的规定。
露地栽培花卉应符合下列规定:(1)一、二年生花卉,株高应为10~40cm,冠径应为15~35cm。
分枝不应少于3~4个,叶簇健壮,色泽明亮。
(2)宿根花卉,根系必须完整,无腐烂变质。
(3)球根花卉,根茎应茁壮、无损伤,幼芽饱满。
(4)观叶植物,叶色应鲜艳,叶簇丰满。
4.铺栽草坪用的草块及草卷应规格一致,边缘平直,杂草不得超过5%。
草块土层厚度宜为3~5cm,草卷土层厚度直为l~3cmo5.植生带厚度不宜超过1mm,种子分布应均匀种子饱满,发芽率>95%。
6.播种用的草坪、草花、地被植物种子均应注明品种、品系、产地、生产单位、采收年份、纯净度及发芽率,不得有病虫害第4节种植前土壤处理1.种植或播种前应对该地区的土壤理化性质进行化验分析,采取相应的消毒、施肥和客土等措施。
园林植物生长所必需的最低种植土层厚度应符合下表的规定。
种植地的土壤含有建筑废土及其他有害成分,以及强酸性土、强碱土、盐土、盐碱土、重粘土、沙土等,均应根据设计规定,采用客土或采取改良土壤的技术措施。
4.绿地应按设计要求构筑地形。
对草坪种植地、花卉种植地、播种地应施足基肥,翻耕25~30cm,搂平耙细,去除杂物,平整度和坡度应符合设计要求。
1、种植前土壤处理1)、种植或播种前应对该地区的土壤理化性质进行化验分析,采取相应的消毒、施肥和客土等有效措施。
2)、种植地的土壤含有建筑废土及其它有害成分,以及强碱土、盐土、盐碱土、重粘土、沙土等,均应根据设计规定,采用客土或采取改良土壤的措施。
3)、绿地应按设计要求构筑地形。
对地被种植地、花卉种植地、播种地应按要求回填种植土。
施足基肥,去除杂物,平整度和坡度应符合设计要求。
2、种植穴的挖掘1)种植穴挖掘前,应向有关单位了解地下管线和隐蔽物埋设情况。
2)种植穴定点放线应符合图纸设计要求,位置必须准确,标记明显,也应标明中心位置及树种名称、规格,行道树定点遇有障碍物影响株距时,应与业主进行联系,进行适当调整。
3)挖种植穴的大小,应根据苗木根系、土球直径和土壤情况而定,穴必须垂直下挖,在规定深度内上口吓底相等,切忌不可挖成锅底状。
4)在土层干燥地段应于种植前浸穴。
挖穴、槽后,应施入腐熟的有机肥作为基肥。
3、苗木运输1)苗木运输量应根据种植量确定,苗木运到现场后应及时种植。
2)苗木在装卸车时应轻吊轻放,不得损伤苗木和造成散球。
3)起吊带土球的小型苗木时应用网兜将土球吊起,不得用绳索缚捆根颈起吊。
重量超过1T的大型土球应在土球外部套钢丝缆起吊。
4)土球较大的苗木装车时,应按车辆行驶方向,将土球向前,树冠向后码放整齐。
5)裸根乔木长途运输时,应覆盖并保持根系湿润。
装车时应将树干捆牢,并应加垫层防止磨损树干。
6)花灌木运输时可直立装车。
7)裸根苗必须当天种植。
裸根苗木自起苗开始暴露时间不宜超过8h,当天不能种植的苗木应进行假植。
8)带土球的小型花灌木运至现场后,应紧密码放整齐,当日不能种植时,应喷水保持湿润。
4、种植前的修剪1)种植前应进行苗木根系修剪,宜将劈裂根、病虫根、过长根剪除,并对树冠进行修剪,保持地上地下平衡。
2)乔木类修剪应符合下列规定:a、具有明显主干的落叶乔木应保持原有树形,适当疏枝,对保留的主侧枝应在健壮芽上短截,可剪去枝条1/5或1/3。
b、枝条茂密具圆头型树冠的常绿乔木可适量疏枝,枝叶集生树干顶部的苗木可不修剪。
具轮生侧枝的常绿乔木用作行道树时,可剪除基部2-3层轮生侧枝。
c、灌木修剪应符合下列规定:带土球或湿润地区带宿土裸根苗及上年花芽分化的开花灌木不宜修剪,当有枯枝、病虫枝时应予剪除。
枝条茂密的大灌木,可适量疏枝。
分枝明显、新枝着生花芽的小灌木,应顺其树势适小区景观绿化工程施工方案提要:种植穴定点放线应符合图纸设计要求,位置必须准确,标记明显,也应标明中心位置及树种名称、规格,行道树定点遇有障碍物影响株距时,应与业主进行联系当强剪,促生新枝,更新老枝。
d、苗木修剪质量应符合下列规定:1)剪口应平滑,不得劈裂。
2)枝条短截时应留外芽,剪口应距留芽位置以上1cm,修剪2cm以上的大枝及粗枝时,截口必须削平并涂防腐剂。
5、绿化种植方法1)乔木种植a、种植的质量应符合下列规定:行道树或行列种植苗木应在一条线上,相邻植株规格应合理搭配,高度、干径、树形近似,种植的苗木保持直立,不得倾斜,应注意观赏面的合理朝向。
种植带土球苗木时,包装物必须拆除。
种植时,根系必须舒展,填土应分层踏实,种植深度应与种植线一致。
b、种植方法施工中需要种植大量乔木,为了确保绿化效果,栽植分类别按以下步骤操作:常绿乔木:种植流程图挖树穴→施肥→种植土→平衡修剪→放植树苗→拆除包扎→加土至2/3→浇底水→植株喷雾→加土至地表常绿乔木是绿地中的景观树种,栽植的好坏直接影响绿化景观效果,因此我们在施工中主要要做到:挖树穴:树穴深度比土球直径高10cm,直径比土球直径宽30cm,以保证土球周围土壤良好。
施基肥、洒种植土:在树穴内填入10cm的营养土(含有腐熟的有机肥料)保证土壤营养的缓释效果。
平衡修剪:修剪方法上采用整形修剪程序,以突出美观、层次即可,不重剪。
放置苗木:选择树冠丰满、优美的一面朝向主要观赏方向,放置树穴一次成功,尽量减少对土球的多次移动,以免损伤植物的须根。
加土夯实:土球入树穴后必须与土壤紧密结合,应遵循"三埋两踩,随种随浇"的原则。
加土时用捣棍边加边夯,使土球与土壤充分结合,覆土高度以高于地面10cm左右为宜,这样能保证根系的正常生长恢复。
根据需要搭荫棚遮荫,以减少光照降低蒸发,促进植物尽快恢复。
浇底水:乔木栽植后应立即浇水,浇水多次,反复浇透,并培土保墒。
植株喷雾:应适当进行叶面喷雾,降低叶面温度,减少叶面水分蒸发,维护乔木水分的新陈代谢。
落叶乔木:栽植流程图挖树穴→隔水层→施基肥→洒种植土→放置树苗→加土至地表→支撑绑扎→做洒酿潭→浇底水落叶乔木是突出绿化季节变化的色叶树种,种植要确保成活率,以保证绿地的整体面貌。
因此除了和常绿乔木相同的环境措施,我们在施工中主要做到:加土、分层夯实:裸根种植的植物根系是完全暴露的,种植时根部必须与土壤充分结合。
加土时一层夯实一层,用捣棒捣实,这样土壤才能充分填到根系的缝隙中。
支撑绑扎:种植后立即支撑,单株用十字四脚桩,成片种植的用整体绑扎。
每株用直径6-8cm的杉木支撑,使之具有抗抗风能力且整齐美观。
浇底水:栽植后在树穴周围筑土围,即"洒酿坛",然后浇水,浇水量充足,反复浇透,并培土保墒。
乔木种植后浇水应符合下列规定:种植后应在略大于种植直径的周围,筑成高10-15cm 的灌水土堰,堰应筑实不得漏水。
坡地可采用鱼鳞穴式种植。
新植苗木应在当日浇透第一遍水,以后应根据当地情况及时补水。
浇水时应防止因水流过急冲刷裸露根系或冲毁围堰,造成跑漏水。
浇水后出现土壤沉陷,致使苗木倾斜时,应及时扶正、培土。
浇水下渗后,应及时用围堰封树穴,再筑堰时,不得损伤根系。
2)灌木种植本工程除乔木种植外,还有杜鹃、八角金盘、红花继木等灌木种植,由于花灌木枝条柔软、易折,栽植必须注意尽量减少对枝干的损伤。
捣棒需使用小号的,以保证花灌木根部与土壤紧密结合。
为了保证苗木的成活并一次成型,选用已经复壮的苗木,选苗的标准是:根系发达、生长健壮、枝叶繁茂、无检疫病虫害、符合设计要求的苗木。
选定后适当疏枝除叶,对花和果实尽量摘除。
浇水时除了浇透根部外,还要对叶面经常喷水,以保持其湿润,维持植株水分代谢平衡。
苗木包装,尤其是小灌木,用统一规格的纸板箱或木箱装运。
这样便于装卸,严禁丢苗、拖苗、损裂泥球和枝条。
栽植时,修去损伤的树枝和根系。
苗木种植必须编制计划,按计划均衡供苗。
苗木定位后打开和取出土球包装物,然后分层加土捣实,回填土到泥球深度2/3时围堰浇足水,再培土盖住泥球。
3)地被植物建植措施:地被种植整齐均匀,严格按每平方米计量种植。
草坪的翻土深度不得小于30cm,有杂草地方应人工除草或提前进行化学除草,提前时间必须超过所用除草剂的残效期,并在翻地平整的同时,清除土壤中的杂草根、碎转、石快、玻璃、塑料袋、泡沫块等混杂物,保证场地平整、无积水、无杂质垃圾。
草坪建植对土壤理化性质要求和改良方法见《城市园林绿化植物种植技术规定》,再根据播种土壤条件、平整度等因素增加20%-30%损耗。
草坪播种应选择优良种籽,不得含有杂质,播种前应做发芽试验和催芽处理,确定合理的播种量,播种时应浇水浸地,保持土壤湿润,稍干后将表层土耕平,进行撒播,均匀覆土后轻压,然后喷水,播种后应采用喷雾法浇水,水点宜细密均匀,浸透土层8-10cm,除降雨天气,喷水不得间断,亦可用草帘覆盖保持湿度,至发芽时拆除。
6、施工期养护为了保证种植后苗木一次性成活,种植过程中的养护措施也是关键之一。
喷雾所造成的水分蒸发可直接降低叶面和地面的温度,并可防止水分过多对苗木根系生长的影响,在间歇喷雾中隔天进行一次营养液喷雾,采用磷酸二氢钾(10ppm)对苗木的养份进行补充。
间歇喷雾保证苗木的水分代谢平衡,营养液喷雾保证了苗木养份代谢平衡,这就保证了绿化效果的一次成型。
