钢筋混凝土盖板涵施工组织方案
钢筋混凝土盖板涵施工技术方案及主要工艺流程说明[全]
![钢筋混凝土盖板涵施工技术方案及主要工艺流程说明[全]](https://img.taocdn.com/s3/m/5ae997445bcfa1c7aa00b52acfc789eb172d9eb2.png)
钢筋混凝土盖板涵施工技术方案及主要工艺流程说明一、工程概况K0.100盖板涵基础为7.5号浆砌块石涵长12.2m,八字墙洞头设计。
二.试验.管理人员、机械设备我单位已组织了自卸车1辆,卡特320挖掘机1台,350砂浆拌和机1台,HCD70B型打夯机1台,YZC220压路机一台,100kg.500kg计量台秤各一台,并组织了相关的技术、试验、质量管理人员和试验设备,该盖板涵施工负责人XXX,民工10人,有关试验数据各项指标符合设计及规范要求,已具备开工条件,申请开工。
三.技术方案及主要工艺(一)、基础的施工:基础施工的工序为:施工前准备——基坑开挖——基底检查验收——浆砌片石铺底——浆砌块石基础(砂浆取样)―基础验收1.施工前准备:基坑开挖前用全站仪精确测量定位,牢固设置轴线护桩。
测出原地面的高程,计算基坑深度,并根据地质资料及设计图纸,确定开挖基坑的开挖线。
2、基坑开挖:基坑采用挖掘机开挖人工配合施工,当挖至距设计线15~20cm时,经监理工程师检查,在砌筑前用人工突击挖至设计高程。
清基、整平并及时封闭基底,开挖过程中,根据开挖揭露的边坡地质情况,采取相应的临时支护措施。
在雨季施工时应注意基坑排水,集水坑设置在基坑范围外。
3、基底检查验收:基坑底在挖至近设计标高时,按设计和规范要求,检查基底地质情况和基底承载力是否与图纸相符;检查基底平面位置、尺寸、基底标高等是否与设计相符合;检查基底处理和排水情况是否符合规范要求,并进行承载力试验,必要时还应进行土壤分析试验。
只有各项技术指标均符合设计及规范要求后,在监理工程师同意下,方可进行基础砌筑。
4、浆砌块石基础:在基础砌筑前应放出基础位置尺寸线,然后再进行基础砌筑,砌筑基础的块石,一般指用爆破或楔劈法开采的石块,厚度不应小于15Cm(卵形和薄片者不得采用)。
用做镶面的片石,应选择表面平整、尺寸较大且应稍加修整,片石应分层砌筑,宜以2〜3层砌块组成一工作层。
盖板涵的施工方案(3篇)

第1篇一、工程概况盖板涵是一种常用的城市道路和桥梁结构,主要用于跨越河流、沟渠、排水管道等,具有结构简单、施工方便、成本低廉等优点。
本工程涉及一处盖板涵的施工,涵洞长度为10米,净跨径为3米,采用钢筋混凝土结构,具体施工方案如下:二、施工准备1. 施工图纸及技术资料施工前,需详细审查施工图纸,了解盖板涵的结构形式、尺寸、材料要求等。
同时,收集相关技术资料,如施工规范、质量标准、材料性能等。
2. 施工组织成立施工项目组,明确项目经理、技术负责人、施工负责人等岗位职责。
项目组成员需具备相应的专业知识和技能。
3. 施工现场(1)施工场地平整:确保施工场地平整,无积水,便于材料运输和施工。
(2)施工道路:修建临时道路,方便材料运输和施工车辆进出。
(3)临时设施:搭建施工临时用房,如办公室、宿舍、食堂等。
4. 材料设备(1)钢筋:选用符合国家标准的钢筋,确保质量。
(2)水泥:选用强度等级不低于32.5号的普通硅酸盐水泥。
(3)砂、石:选用中粗砂,石子粒径为5-25mm。
(4)模板:选用钢模板,确保尺寸准确、刚度足够。
(5)混凝土搅拌机、运输车、振捣器等设备。
三、施工工艺1. 施工流程(1)测量放样:根据施工图纸,确定涵洞中心线、起止点等,进行测量放样。
(2)基础施工:挖除原地面土,进行地基处理,铺设碎石垫层。
(3)模板安装:根据设计图纸,安装模板,确保模板尺寸准确、垂直。
(4)钢筋绑扎:按照设计要求,绑扎钢筋,确保钢筋间距、保护层厚度等符合规范。
(5)混凝土浇筑:混凝土搅拌均匀,采用分层浇筑,每层厚度不超过30cm,采用插入式振捣器振捣密实。
(6)养护:混凝土浇筑完成后,进行养护,确保强度达到设计要求。
(7)模板拆除:养护期满后,拆除模板,清理混凝土表面。
(8)涵洞回填:根据设计要求,进行涵洞回填,确保压实度达到要求。
2. 施工要点(1)基础施工:地基处理采用压实度不小于95%的碎石垫层,厚度不小于20cm。
K32+093-K33+932段盖板涵施组

2、编制原则
(1)制定切实可行的安全防护方案,确保既有线的运营安全的原则
根据施工现场涵洞的实际情况制定安全防护方案,加固措施切实可行,防护措施针对性强,能够确保邯济线的运营安全。
(2)确保技术方案针对性强、操作性强,施工经济、合理。做到工程重点、难点统筹兼顾。
(3)以确保工期为原则,周密安排施工进度计划。
(五)涵洞盖板统一预制,预制完成后运至施工现场吊装。
五、施工准备
1、管线安全保护措施
本段K33+589.80涵洞范围内K33+450-K33+700有一根肥乡电力公司的380V架空式平行电缆,影响涵洞施工,施工前及施工过程中采取以下保护措施:
(1)在施工前与管线设备管理单位签订安全协议,由设备管理部门现场进行技术交底,确定施工区段地下电(光)缆、管线情况,撒灰线和设彩条绳标明管线位置,严禁用大型设备挖掘,在设备管理单位的监控下挖探沟,确定管线具体的位置、数量、走向等,如与交底不符,及时与设备管理部门联系。
3.64m
6.6
每侧布置1根孔径1.25m挖孔桩,长度7.64m
C
4
K32+737.80
3.64m
6.75
每侧布置1根孔径1.25m挖孔桩,长度8.88m
C
5
K33+043.30
3.67m
8.9
每侧布置1根孔径1.25m挖孔桩,长度8.73m
19.05
5.06
9.55
2.67
粉质黏土
每侧布置5根钢板桩,长度9.5m
C
7
K33+589.80
(K33+591)
1-1.5m
盖板涵施工方案三篇

盖板涵施工方案三篇篇一:盖板涵施工方案项目负责人:编制:审核:单位: XXX公司日期: 20XX年X月X日目录一、工程概况 (2)二、施工准备 (2)三、施工进度计划 (4)四、施工方案 (4)1、施工放样 (4)2、基坑开挖 (4)3、钢筋工程 (4)4、模板与支架 (5)5、混凝土工程 (5)6、进口处理 (6)7、沉降缝的处理 (6)8、防水层 (6)9、涵背回填 (7)10、八字墙 (7)11、涵底铺砌 (7)12、质量标准 (7)13、盖板涵施工工艺框图 (8)五、控制质量通病和质量保证措施 (9)1、砼工程质量通病 (9)2、钢筋工程质量通病 (9)3、质量保证措施 (10)六、安全保证体系 (10)1、安全目标及方针 (10)2、、安全保证措施 (11)3、安全管理控制点 (11)七、环境保护技术措施 (12)盖板涵施工方案一、工程概况XX工业区排水明渠工程是XX工业区重要的市政前期基础设施。
本工程共有盖板涵两座,分别为K2+635右侧暗涵和K2+635左侧暗涵,右侧暗涵采用单孔长度为7.0米,左侧暗涵采用双孔长度为7.0米。
涵底地基承载力≥200KPa,否则进行换土或采用其它加固措施。
盖板涵涵身基础采用C20砼,墙身采用C30砼,盖板、帽石为C30砼,盖板涵入口采用检修踏步,急流槽槽面镶嵌卵石进行加糙处理。
洞身第隔4~6米设置一道沉降缝,缝内填以沥青麻絮或不透水材料。
二、施工准备1、技术准备(1)、图纸复核确认无误;(2)、临时导线点、水准点已加密完毕;(3)、测量内业计算准确无误;(4)、外业测量放样、护桩埋设与保护完毕。
a、轴线护桩均为混凝土包木桩,点位位置用钢钉标识。
b、施工用高程控制桩位使用钢筋埋入地面以下1m,并用混凝土加固。
c、现场所有桩位均要通知所有参加施工的人员工作中可能危及的桩位位置,对于有变动迹象或模糊不清的桩位,由技术人员清除后统一设置。
2、施工准备(1)、清除杂物,整理场地;(2)、清查安装主要的施工机具;(3)、准备足够的施工所需用的材料。
盖板涵(暗涵)施工方案

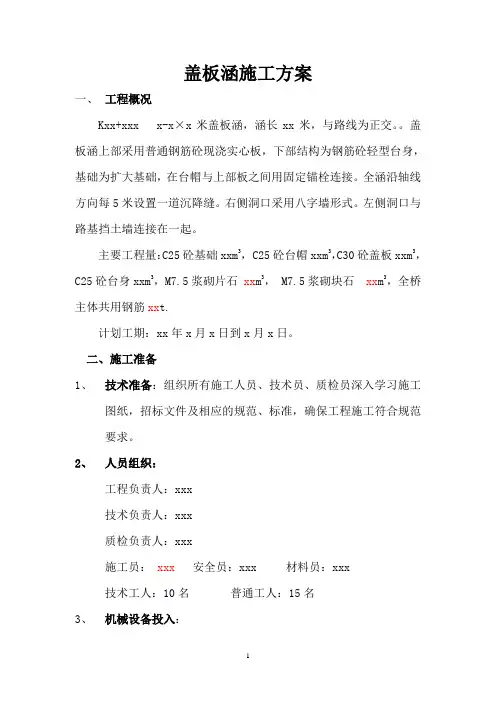

盖板涵施工方案一、工程概况Kxx+xxx x-x×x米盖板涵,涵长xx米,与路线为正交。
盖板涵上部采用普通钢筋砼现浇实心板,下部结构为钢筋砼轻型台身,基础为扩大基础,在台帽与上部板之间用固定锚栓连接。
全涵沿轴线方向每5米设置一道沉降缝。
右侧洞口采用八字墙形式。
左侧洞口与路基挡土墙连接在一起。
主要工程量:C25砼基础xxm3, C25砼台帽xxm3,C30砼盖板xxm3,C25砼台身xxm3,M7.5浆砌片石xx m3, M7.5浆砌块石xx m3,全桥主体共用钢筋xx t.计划工期:xx年x月x日到x月x日。
二、施工准备1、技术准备:组织所有施工人员、技术员、质检员深入学习施工图纸,招标文件及相应的规范、标准,确保工程施工符合规范要求。
2、人员组织:工程负责人:xxx技术负责人:xxx质检负责人:xxx施工员:xxx安全员:xxx 材料员:xxx技术工人:10名普通工人:15名3、机械设备投入:挖掘机1台压路机1台水泥砼搅拌机2台钢筋切断机1台钢筋弯曲机1台降水设备 2台电焊机1台插入式振动棒4台 16吨吊车 1台4、临舍及场地:在每个结构物处搭建临舍并搞好“三通一平”工作,将钢筋加工场地进行硬化处理。
5、材料准备:混凝土利用项目部设置的大型混凝土搅拌站集中拌合供料,钢筋采用xx等大型钢厂产品,进场时先检验合格后方可卸车。
三、主要施工方法1、钢筋制作、加工钢筋在加工场内统一制作加工1)钢筋的验收、存放:钢筋必须按不同钢种、等级、牌号、规格及生产厂家分批验收,分别堆存,不得混杂,且立牌标明以便识别。
钢筋要放入钢筋棚内,垫高并加以遮盖,避免锈蚀、污染。
2)钢筋调直和清除污锈:①钢筋的表面应洁净,使用前将表面油渍、漆皮、鳞锈等清除干净。
②钢筋要平直,无局部弯折,成盘的钢筋和弯曲的钢筋均要调直。
③采用冷拉方法调直钢筋,Ⅰ级钢筋的冷拉率不大于2%。
3)钢筋断配料要求:钢筋加工配料时,要根据图纸准确计算钢筋长度,如有弯钩或弯起钢筋,要加其长度,并扣除钢筋弯曲成型的延长度,计算钢筋实际需要长度。
钢筋混凝土盖板涵施工组织设计

目录第一章编制依据 (1)一、编制依据 (1)二、编制原则 (1)第二章工程概况 (2)一、概况 (2)二、水文地质 (2)第三章人员、设备、材料组织准备 (2)一、人员、设备 (2)二、施工进度计划 (4)第四章施工方案、施工方法 (4)一、施工方法及工艺要求 (4)第五章施工质量控制技术标准 (7)一、盖板涵施工质量控制标准 (7)二、施工技术控制 (8)三、技术控制措施 (9)第六章安全保证措施 (9)一、组织措施 (9)二、安全生产措施 (10)第七章确保工期的措施 (11)第八章雨季施工安排 (12)第九章环境保护及防治传染病措施 (12)一、环境保护 (12)二、防治传染病措施 (13)六威高速LWTJ—1标合同段K1+415车行通道兼排水(钢筋砼盖板涵)施工组织设计第一章编制依据一、编制依据1、都香高速公路六盘水至威宁段第LWTJ—1合同段《两阶段施工图设计》;2、施工设计图纸、设计文件、设计资料和设计院进行的相关技术交底。
3、招投标文件、补遗书、谈判备忘录、现场勘察调查资料;4、《公路桥涵施工技术规范》(JTG/T F50—-2011);5、《公路工程标准施工招标文件》(交公路发(2009)221号;6、《公路工程施工定额》2009版;7、《公路工程技术标准》 JTG B01-2003;8、《公路勘测规范》JTG C10—2007;9、《公路工程质量检验评定标准》JTG F80/1-2004;10、《公路工程施工安全技术规程》JTJ 076-95;11、交通部、建设部颁发的技术标准、施工规范及贵州省交通运输厅颁发的相关规定;12、根据上述规范、标准、文件及现场实际情况,结合我公司现有技术装备和施工力量,以及多年从事高原地区复杂地形公路路基、隧道及桥梁施工的丰富经验,针对本工程施工特点,以“保安全、保质量、保工期、促环保、创精品”为目标,编制本施工组织设计。
二、编制原则1、科学部、保证质量、加快进度、缩短工期.2、强化现场管理,控制工程成本;加强安全管理,杜绝伤亡事故。
钢筋混凝土盖板涵施工方案

钢筋混凝土盖板涵施工方案一、工程概况涵洞为1-1.0×1.0m钢筋混凝土盖板涵,与路线交角为90°,作排水之用,涵长设计为9.0m;基础为M7.5#砂浆砌片石台基,涵身为M7.5#砂浆砌片石,台帽为C25钢筋混凝土;涵顶填土高度为0.56m,根据设计要求,盖板尺寸为:9块150×99×20cm盖板;进口涵底标高:3073.55m,洞门形式为跌水井,出口涵底标高:3073.46m,洞门形式为急流槽;流水方向:从右至左,最后水流流出路基;本涵洞基底容许承载力要求不小于0.15Mpa;该涵洞基坑开挖土石方:65.9m3。
施工准备1、测量的准备在涵洞开工前,认真做好线路复测和现场核对,发现问题按有关程序及时提出修改意见并上报审批,同时把控制点和水准点基桩引至涵洞附近,以方便施工测量的需要。
2、人员的准备开工前进行人员的组织,并进行详细的布署,分工如下:李**负责现场总体安排,张**负责全面技术,李**负责测量工作,刁**负责试验,黄**负责现场施工,祝**负责安全,涵洞施工组负责涵洞基坑开挖,基础、涵身浇注,盖板预制和安装等作业,其他人员和辅助工:30人。
3、材料的准备材料来源:水泥 P.O32.5 **水泥厂砂 **砂石场碎石 5~31.5㎜ **砂石场本项工程所需原材:钢筋在最近桥梁钢筋场地加工制作成半成品并运至施工现场,水泥由厂家按施工进度运到现场并入库存放,砂、石按进度从料场供应,回填砂砾石在需要回填时从**运到施工现场。
4、机械的准备涵洞为1-1.0×1.0m钢筋混凝土盖板涵施工需投入如下机械:挖掘机:1台(用于开挖基坑),自卸汽车:2辆,500强制式搅拌机:1台,高频振捣器:2台,50cm振捣棒:5根,台帽浇注模板:2套,盖板预制模板:3套,15KW打夯机:2台。
四、施工顺序及工期安排(1-1.0×1.0m)钢筋混凝土盖板涵分两部分施工,先施工左半幅,右半幅留作施工便道;左半幅施工完并回填,板顶填土厚>50cm 并压实,放行左半幅交通,再施工右半幅涵洞;施工时间安排:2012年*月*日开工,2012年*月*日完工。
盖板涵施工方案

本合同段共有钢筋砼盖板暗涵 22 道,设计按功能不同,跨径分为 2m、3m、4m 和 6m 四种结构类型。
⑴、基础盖板涵基础采用分离式基础和整体式基础两种型式,基础砼标号为 C25 号。
采用分离式基础的盖板暗涵涵底设置 40cm 厚 M7.5 号浆砌片石铺砌。
⑵、台身采用 C25 钢筋砼轻型台。
⑶、上部构造盖板采用 C30 砼,均为预制盖板。
盖板涵洞口采用八字墙、一字墙、跌井、挡墙、锥坡、急流槽等型式。
八字墙、挡墙、锥坡、急流槽采用 M7.5 号浆砌片石砌筑,一字墙和跌井采用 C20 砼浇筑。
根据工程特点和工期要求,实行项目经理部、路隧工区、专业施工队三级管理,路隧工区所属范围内的通道、涵洞工程由其下属的小构施工队负责完成。
施工队行政和技术隶属于各施工区,总体安排和质量监督服从项目部。
施工队配置专职队长、技术员、材料员和兼职安全员各一位。
各施工队机械设备、工具、机具和专业技术工种配置自成系统,独立施工,但不排除应有的协助和调配。
各施工队可同期开工 2~3 道通道,采用交叉及流水作业,充分利用工序间歇时间,提高机械设备的利用率,缩短工期,加快进度。
完成一道工序并达到标准后,再申请下道工序,挨次循序推进。
⑴、平面测量项目部测量组负责控制测量。
当导线点与涵洞间能直接通视时,用全站仪根据主导线点数据准确地放出涵洞轴线控制桩。
当不能通视时,应选择能与构造物通视且便于长久保存处布设支导点,在支导点成果得到监理工程师确认后,轴线控制桩的布设及放样方法同直接通视法。
控制桩布置在构造物基坑开挖线外≥5m 便于长期保存的地方,并用水泥混凝土加以保护,监理工程师复核签认后,作为细部放样的依据。
施工队技术员负责构造物细部测量。
根据测量组所交控制点,用经纬仪和钢尺在构造物台身两端沿轴线的法线方向放出细部放样控制桩,用水泥砼加固,以备基坑开挖、砼基础浇注、台身和洞口放样之用。
项目部测量组应对每一构造物进行不少于四次控制测量检测,即基础砼施工前、台身砼施工前、上部板浇筑或者安装前及洞口施工前,检测施工技术员细部放样精度,确保涵洞平面位置满足规范要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
钢筋混凝土盖板涵施工方案—、工程概况:洛南县玉栗公路石门至麻坪段改建工程三标段位于洛南县麻坪镇境内,起始桩号K6+630-K10+220路线全长3.59公里,本项目计划2017年3月21日开工,2017年10月20完工,工期238天,施工的范围包括路基、路面、涵洞、挡墙、水沟、桥梁及环境保护。
本工程路面结构全线采用开挖碎石基层、水泥混凝土路面。
1、K7+755.578该涵洞为钢筋混凝土明板涵,该涵洞与道路夹角120度,孔数及孔径为1-4m;涵身长度为9m基础为C20混凝土,台帽、支撑梁、涵台身为C25混凝土,盖板、铺装为C30混凝土,铺砌为M7.5浆砌片石。
进出水口八字墙身、铺砌、基础、截水墙为M7.5浆砌片石;2、K8+409.774该涵洞为钢筋混凝土明板涵,该涵洞与道路夹角120 度,孔数及孔径为1-1.5m;涵身长度为9.25m;基础为C20混凝土,台帽、支撑梁、涵台身为C25混凝土,盖板、铺装、冒石为C30混凝土,铺砌为M7.5浆砌片石。
左侧洞口翼墙墙身、铺砌、基础、截水墙、排水沟为M7.5浆砌片石;3、K8+859.168该涵洞为钢筋混凝土明板涵,该涵洞与道路夹角90 度,孔数及孔径为1-1.5m;涵身长度为8.75m;基础为C20混凝土,台帽、支撑梁、涵台身为C25混凝土,盖板、铺装、冒石为C30混凝土,铺砌为M7.5浆砌片石。
左侧洞口翼墙墙身、铺砌、基础、截水墙、排水沟为M7.5浆砌片石;右侧洞口跌水井身、铺砌为M7.5 浆砌片石。
钢筋混凝土洞身每隔4-6米设置一道沉降缝,缝内填以沥青麻絮或不透水材料。
二、施工组织1、施工放样:采用索佳全站仪通过坐标定位定出盖板式箱涵的轴线、进出口位置、中心位置;详见施工放样表。
2、人员配备情况见后附表《人员配备情况一览表》。
3、工程材料准备情况见后附表《工程材料情况一览表》。
4、机械设备情况见后附表《机械设备情况一览表》。
三、施工方案方法及技术措施(一)、施工方案涵洞基础:采用挖掘机开挖两边坡按1:0.5取值,基础开挖底宽为涵洞混凝土基础宽度两边各加0.5m施工作业空间。
上口开挖线宽可根据现场地形进行计算。
基础开挖到离基底约有20cm- 30cm时,则采用人工修整。
确保不扰动基底地质层。
人工修整完后,对基底轴线、高程、平面尺寸进行自检,然后报驻地办验收,并对基底进行承载力试验,根据涵洞施工图要求该涵洞的地基基本承载力要达到{(T} > 180Kpa若基底承载力小于设计基底承载力,则上报监理给予处理。
钢筋由加工厂制作,现场绑扎。
混凝土按配合比进行现场搅拌,人工运送到施工部位。
盖板提前进行预制,由吊车调至托运车上,运至施工部位,再进行吊装作业。
(二)、基础施工1、测量:基底验槽合格后,测量人员用全站仪放样出涵洞中心轴线、边线,并安装基础模板。
2、立模:基础模板采用木胶板,一次成形,每节立模长度为3m为了防止模板受到混凝土内应力的影响而变形,保证涵洞基础的线形与美观,在模板纵向每50cm加竖向肋骨一根,横向因为高度只有一米,所以就在上中下各加一条横向肋骨。
两侧模板采用对拉螺栓对拉,并用顶托支撑。
模板内涂刷脱模剂并安装严密,严禁使用废机油。
3、沉降缝:涵洞每6m设置沉降缝1道,按设计位置设置,做到两端竖直、平整,上下贯通,沉降缝的填塞符合设计及规范要求。
4、混凝土浇筑:基础采用C20混凝土现浇而成。
混凝土采用强制式搅拌机,当混凝土到现场时,检查其坍落度、均匀性等指标,合格后方可使用。
混凝土振捣采用插入式振捣器,混凝土振捣应充分密实为止。
密实的标志是混凝土停止下沉,不再冒出气泡,表面呈现平坦、泛浆现象为止。
当混凝土基础表面硬化以后,要对墙身部分进行预埋石笋,以便基础与墙身更好的相结合。
混凝土基础分段浇筑时,多做一组试块。
当混凝土达到 2.5MPa 时,则进行涵洞基础模板的拆除与墙身模板的安装。
(三)、墙身施工:涵身为C25混凝土,施工涵身时采用分段一次浇灌成形的施工方法。
涵洞墙身模板的安装时,墙身模板沉降缝按设计位置设置,做到两端竖直、平整,上下贯通,沉降缝的填塞符合设计及规范要求。
施工墙体混凝土时,模板采用木胶板加条木骨肋。
肋木采用10X 10cm方木做竖向肋木,间距50cm在模板施工前,模板内涂刷脱模剂并安装严密,严禁使用废机油。
模板施工好以后,在模板外设立支撑固定,并在侧模上每70cm设置一道拉杆固定。
浇筑混凝土前,对模板进行检查,模板内如有杂物、积水应清理干净。
模板如有缝隙,应用橡胶密封条填塞严密,再用腻子灰修补刮平。
自检合格报监理工程师检验签证,通过验收后方可进行浇筑。
在施工墙身混凝土时,按工程施工进度要求,配备相应的人力下到墙身内对混凝土进行振捣。
混凝土按一定厚度、顺序和方向分层浇筑。
混凝土浇筑应连续进行,如因故必须间断时,其间断时间应不大于前层混凝土的初凝时间或能重塑的时间,并且不能形成明显的施工冷缝。
浇筑混凝土时,先在基础顶面浇筑30cm的混凝土,用插入式振捣器振捣密实,密实后按梅花状形式栽种片石,石块净距4〜6cm栽种片石时,片石大面朝下,小面朝上(即:大头朝下,小头朝上)的方式栽种。
石块在使用前应清洗干净,分布均匀,距模板内面的净距不小于15cm片石栽种完成后,进行第二层混凝土的浇筑,混凝土浇筑好后,进行第二层片石的栽种,以此类推。
但在混凝土浇筑到盖板底部往下40cm处,禁止再往墙体内放送片石,该部分墙体为C15素混凝土结构。
施工到该部分时,要注意预留孔,预留孔直径为42mm深为25cm横向位置位于墙体内侧往外20cm,纵向位于每延米盖板从外往内20cm 处,每延米预留两个孔位。
孔位预留要准确。
以确保与盖板的连接。
(四)、盖板施工盖板施工所用钢筋必须符合国家标准,并附有钢筋品质试验报告和出厂合格证。
钢筋按不同品种、不同规格分批存放,钢筋存放时须设标识牌,标明材料来源,是否自检(包括见证),自检时间,申报情况,拟使用部位以及材料产地、规格、数量。
钢筋进场时,本部试验人员和现场监理共同对钢筋按规范要求和频率抽取钢筋样品,进行力学试验,并同时应进行见证试验。
钢筋试样的力学性能达到规范要求时,方可使用,否则应清除出场,严禁使用。
钢筋加工在平台上进行,加工成型的材料按有关规定要求摆放、保护。
钢筋调直和清除污锈应符合下列要求:1、钢筋的表面应洁净,使用前应将表面油渍、漆皮、鳞锈等清除干净。
2、钢筋应平直,无局部弯折,成盘的钢筋和弯曲的钢筋均应调直。
3、采用冷拉方法调直钢筋时,I级钢筋的冷拉率不宜大于2% HRB335 HRB40C牌号钢筋的冷拉率不宜大于1%钢筋接头采用搭接电弧焊时,两根钢筋搭接端部应预先折向一侧,使两接合钢筋轴线一致。
接头双面焊缝的长度不应小于5d,单面焊缝的长度不应小于10d(d为钢筋直径)。
焊缝须达到饱满,焊完后焊渣敲除干净。
受力钢筋焊接接头应设置在内力较小处,并错开布置,对于焊接接头,接头长度区段内,同一根钢筋不得有两个接头,配置在接头长度区段内的受力钢筋,其接头的截面面积占总截面面积不大于50%钢筋绑扎时,现场需有控制设备,保证钢筋绑扎间距符合规范要求。
1、钢筋制作安装工艺1)、钢筋进入加工场后先进行除锈、调直,然后按设计下料长度切断,加工成型。
2)、加工成型的钢筋分类堆放整齐,搬运时轻拿轻放,避免扭曲变形。
3)、焊接和绑扎时应先按纵向钢筋,然后绑扎水平筋,最后绑扎箍筋,内外钢筋网体之间的拉筋。
钢筋安装时严格控制钢筋保护层厚度,钢筋交叉点绑扎时绑扎方向成梅花型布置,箍筋与主筋相垂直,主筋间距偏差不大于5mm箍筋间距偏差不大于10mm详见表二4)、钢筋绑扎完成后,经质检员自检合格后,报监理工程师检验,合格后方可进行下一道工序的施工。
2、模板制作安装工艺1)、盖板模板采用1.2 cm厚竹胶板,模板采用加条木骨肋。
肋木采用10X 10cr方木做横向肋骨,横向肋骨间距为50cm纵向设置三层肋骨,保证模板具有足够的刚度和稳定性,外面支撑可根据施工现场具体情况支撑。
2)、模板接缝采用泡沫条塞填密实,并用腻子刮平,在模板安装前要把模板表面的附着物清理干净,并涂刷脱模剂。
3)、调整好模板后,重新进行中线和尺寸复核。
自检和报验通过后方可浇筑混凝土。
3、混凝土浇筑工艺1))混凝土施工前认真检查拌合设备并将模板内积水及杂物清理干净。
2)、混凝土振捣采用插入式振捣器,混凝土振捣应充分密实为止。
密实的标志是混凝土停止下沉,不再冒出气泡,表面呈现平坦、泛浆现象为止。
3)、每次混凝土浇注完毕后,用抹子将顶面抹平拍平压光,防止顶面松散。
4)、混凝土初凝后,用土工布覆盖,并将其洒水湿润,保持养生,养护时间不少于7天。
盖板浇筑时要注意预留孔,预留孔直径为42mm深为69cm横向位置位于盖板外侧往内20cm,纵向位于每延米盖板从外往内20cm处,每块盖板预留四个孔位。
孔位预留要准确。
以确保与涵身的连接。
(五)、八字墙施工八字墙墙身采用M7.5砂浆浆砌片石,墙身外露部分采用M10砂浆勾缝;底部铺砌材料为M7.5水泥砂浆砌片石,底部素土压实系数> 95%。
翼墙两侧回填土压实系数按道路要求且不小于90%片石在使用前必须浇水湿润,表面如有泥土、水锈,应清洗干净。
砌筑八字墙基础的第一层砌块时,由于基底为黄粘土,必须碾压达到95%的压实度,形成比较好的整体性时,直接坐浆砌筑。
砌体分层砌筑,各砌层的片石应安放稳固,片石间应砂浆饱满,粘结牢固,不得干砌、堆砌或架空。
砌筑时,底浆应铺满。
竖缝砂浆应先在已砌石块侧面铺放一部分,然后于片石放好后填满捣实。
砌筑上层时,应避免振动下层砌块。
砌筑工作中断而恢复砌筑时,要将已砌筑的砌层表面应加以清扫和湿润。
在砌筑片石时不能有通缝出现,确保墙体的整体性。
砌体勾缝可采用平缝或凹缝,M10水泥砂浆勾缝,勾凹缝时,砂浆应嵌入砌缝内20mn 深。
缝槽深度不足时,应凿够深度后再勾缝。
浆砌砌体,应至砂浆初凝后,洒水养生7~14天。
养护期间应避免碰撞、振动或承重。
(六)、养护:涵洞墙身混凝土浇筑分节分段施工,在每一段混凝土浇筑完,达到终凝时间时,就要对其覆盖土工布进行浇水保湿养护。
养护用水按就近取材为原则。
可利用当地村民饮用水,也可利用就近符合规范要求的溪水。
现场质检人员如对用于养护用水水质有异议时,要组织项目实验室对现场养护用水,进行实验检测。
(七)、防水:涵洞涵体在盖板吊装完毕以后,开始施工防水层。
1、在盖板吊装完成后,在盖板与盖板间缝隙、盖板与边墙间缝隙、穿钉与预留孔间缝隙,用M10水泥砂浆填塞紧密。
2、涵洞伸缩缝处防水处理:伸缩缝处在墙体的内侧,用M10的水泥砂浆填塞,墙体的外侧用沥青浸制的麻絮填塞,麻絮要嵌入墙体内2cm。
麻絮填塞完成以后,外贴一层沥青浸制的麻布一层。
麻絮填塞范围与麻布防水范围为涵洞单条伸缩缝的整长。
