劳务工程计算规则

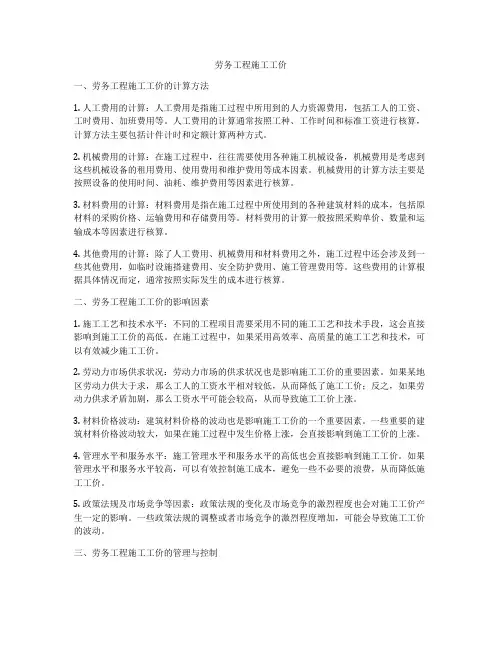

劳务工程施工工价

劳务工程施工工价一、劳务工程施工工价的计算方法1. 人工费用的计算:人工费用是指施工过程中所用到的人力资源费用,包括工人的工资、工时费用、加班费用等。
人工费用的计算通常按照工种、工作时间和标准工资进行核算,计算方法主要包括计件计时和定额计算两种方式。
2. 机械费用的计算:在施工过程中,往往需要使用各种施工机械设备,机械费用是考虑到这些机械设备的租用费用、使用费用和维护费用等成本因素。
机械费用的计算方法主要是按照设备的使用时间、油耗、维护费用等因素进行核算。
3. 材料费用的计算:材料费用是指在施工过程中所使用到的各种建筑材料的成本,包括原材料的采购价格、运输费用和存储费用等。
材料费用的计算一般按照采购单价、数量和运输成本等因素进行核算。
4. 其他费用的计算:除了人工费用、机械费用和材料费用之外,施工过程中还会涉及到一些其他费用,如临时设施搭建费用、安全防护费用、施工管理费用等。
这些费用的计算根据具体情况而定,通常按照实际发生的成本进行核算。
二、劳务工程施工工价的影响因素1. 施工工艺和技术水平:不同的工程项目需要采用不同的施工工艺和技术手段,这会直接影响到施工工价的高低。
在施工过程中,如果采用高效率、高质量的施工工艺和技术,可以有效减少施工工价。
2. 劳动力市场供求状况:劳动力市场的供求状况也是影响施工工价的重要因素。
如果某地区劳动力供大于求,那么工人的工资水平相对较低,从而降低了施工工价;反之,如果劳动力供求矛盾加剧,那么工资水平可能会较高,从而导致施工工价上涨。
3. 材料价格波动:建筑材料价格的波动也是影响施工工价的一个重要因素。
一些重要的建筑材料价格波动较大,如果在施工过程中发生价格上涨,会直接影响到施工工价的上涨。
4. 管理水平和服务水平:施工管理水平和服务水平的高低也会直接影响到施工工价。
如果管理水平和服务水平较高,可以有效控制施工成本,避免一些不必要的浪费,从而降低施工工价。
5. 政策法规及市场竞争等因素:政策法规的变化及市场竞争的激烈程度也会对施工工价产生一定的影响。
劳务用工结算细则

劳务用工结算细则第一篇:劳务用工结算细则分公司劳务结算细则一、劳务费结算形式劳务费结算的方式包括:包工包料(不含主材)、包工不包料(包人工费)、实物量单价结算等。
以上结算方式在实际工作中可灵活掌握。
总的原则是以实物量单价结算为主,其他方式为辅,严格控制计时工的发生。
对采用包工不包料(包人工费)或实物量单价结算的,应把材料的使用(包括周转材料)、设备机具、现场文明施工等与劳务队伍挂钩,对超常使用造成浪费、损失、丢失应约定办法对劳务队伍进行经济处罚,处罚的金额从劳务结算总额中扣除。
此项规定应在签订劳务分包合同时明确。
具体处罚办法可由各车间与劳务人另行签订详细协议。
二、劳务费结算程序各车间在公司审定的合格劳务队伍名录中选择劳务队伍,经公司批准后由各车间会同计划科、人力资源科共同与劳务队伍负责人商定其承担的工程项目、施工工期、劳务费结算方式以及安全、质量等方面的要求,签订劳务分包合同。
1.采用实物量单价结算的,公司每季度根据市场的劳务价格制定实物量指导单价,各车间应在此范围内议定承包价格。
如遇有特殊情况,应本着实事求是的原则确定实物量单价报公司有关部门审定后实施。
2.采用包工包料结算,车间需提出申请,由公司计划科、人力资源科根据实际情况,与车间共同商定收取管理费的系数,原则上不低于建设公司规定的12%,对本钢以外的的工程可以适当放宽,每月按实际报量结算劳务费。
3.采用包工不包料结算的,车间需提出申请,由公司计划科、人力资源科根据实际情况,与车间共同商定收取人工费包干的系数和范围,每月按实际报量结算劳务费。
三、劳务费审核1.劳务费结算的计算期为上月的25日~当月的26日。
每月26日前各车间将当月劳务费结算情况报送计划科,公司计划科在次月1日前审批完毕,报送人力资源科。
各工程队要根据所签订的劳务合同中所规定的方式计算当月的劳务费,每份合同、每个单位工程要单独计算,单独填制审批结算单。
采用实物量单价结算的车间设专人进行当月实物量的计量,计量必须按分部分项工程进行,有原始的记录和计算书,并附带相关图纸备查。
劳务公司计价方式和标准

劳务公司计价方式和标准一、按工时计价。
有一种常见的计价方式就是按工时来算。
就像是你去打工,一个小时给多少钱这种。
一般来说啊,不同的工作内容,每小时的价格可不一样哦。
比如说在一些比较简单的清洁工作,可能每小时就十几块钱。
因为这活儿相对来说不需要太多特殊技能,只要你有力气,能把地扫干净,桌子擦干净就行。
可是像那些技术工种,比如电工、焊工之类的,那每小时的价格可就高多了。
电工可能每小时能有个三五十块,焊工可能更高。
为啥呢?因为这些活儿需要专业技能,不是谁都能干的,而且还有一定的危险性呢。
而且啊,同一个工种在不同的地区价格也有差别。
在大城市,生活成本高,物价高,那每小时的工钱肯定也会高一些。
比如说在小县城电工每小时30块,在大城市可能就得50块了。
二、按工程量计价。
还有一种就是按工程量来计价啦。
比如说盖房子,劳务公司可能会根据这房子的建筑面积来算钱。
一平方米多少钱这样。
这里面的讲究也不少呢。
如果是普通的住宅建筑,可能一平方米的人工费用是几百块钱。
但是如果是那种特别复杂的建筑,像那种造型奇特的艺术展馆之类的,每平方米的人工费用可能就会高出很多。
因为这种建筑在施工的时候难度更大,工人得花费更多的心思和精力。
再比如说修路,那可能就是按照修了多长的路来计价。
一公里路可能是多少多少钱。
这里面还得考虑道路的等级,如果是那种乡村小路,可能造价就低一些,如果是城市的主干道,要求高,那每平方米或者每公里的价格肯定就高啦。
三、按人头计价。
这种计价方式也存在呢。
比如说一个工厂需要一批临时工,劳务公司就按照送来的人头数来计算报酬。
一个人一天多少钱或者一个月多少钱。
这时候啊,不同的岗位价格又不一样了。
像那种普通的流水线工人,可能一天就一百多块钱。
但是如果是那种有一定技术含量的岗位,像设备维护员之类的,一天可能就两三百块钱。
这里面也会受到市场供求关系的影响哦。
如果是用工旺季,到处都缺人,那劳务公司为了吸引人来工作,可能就会适当提高按人头计价的价格。

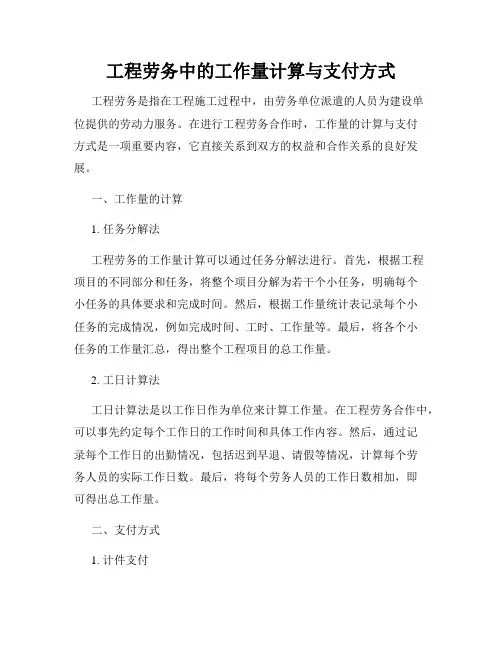

工程劳务中的工作量计算与支付方式

工程劳务中的工作量计算与支付方式工程劳务是指在工程施工过程中,由劳务单位派遣的人员为建设单位提供的劳动力服务。
在进行工程劳务合作时,工作量的计算与支付方式是一项重要内容,它直接关系到双方的权益和合作关系的良好发展。
一、工作量的计算1. 任务分解法工程劳务的工作量计算可以通过任务分解法进行。
首先,根据工程项目的不同部分和任务,将整个项目分解为若干个小任务,明确每个小任务的具体要求和完成时间。
然后,根据工作量统计表记录每个小任务的完成情况,例如完成时间、工时、工作量等。
最后,将各个小任务的工作量汇总,得出整个工程项目的总工作量。
2. 工日计算法工日计算法是以工作日作为单位来计算工作量。
在工程劳务合作中,可以事先约定每个工作日的工作时间和具体工作内容。
然后,通过记录每个工作日的出勤情况,包括迟到早退、请假等情况,计算每个劳务人员的实际工作日数。
最后,将每个劳务人员的工作日数相加,即可得出总工作量。
二、支付方式1. 计件支付计件支付是根据完成的任务数量来支付劳务人员的报酬。
在工程劳务合作中,可以将工作任务进行细分,并为每个任务设定一个固定的报酬标准。
劳务人员根据完成的任务数量进行计件,并按照事先约定好的报酬标准进行支付。
这种支付方式相对公平,能够激励劳务人员提高工作效率。
2. 日薪支付日薪支付是根据劳务人员每日工作的时间来支付报酬。
双方可以事先约定每日工作的小时数和具体报酬标准。
劳务人员按照事先约定的工时进行工作,建设单位按照每小时的报酬标准支付相应的报酬。
这种支付方式简单明确,适用于工作量不易测量或工作任务比较灵活的情况。
3. 合同价款支付合同价款支付是根据工程劳务合同中约定的总价款支付报酬。
在工程劳务合作开始之前,双方可以根据工作量的计算结果商定合同价款,并在合同中明确约定支付方式和时间。
劳务人员按照工作要求进行劳务提供,建设单位按照合同约定的支付方式进行支付。
这种支付方式比较常见,适用于工作量较大且比较稳定的情况。

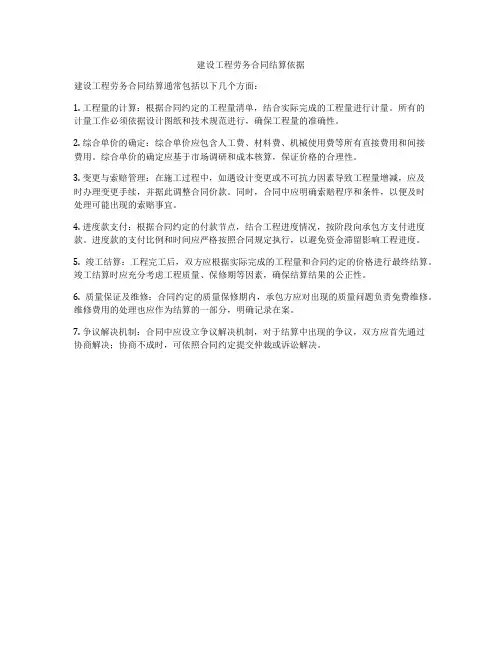

建设工程劳务合同结算依据

建设工程劳务合同结算依据
建设工程劳务合同结算通常包括以下几个方面:
1. 工程量的计算:根据合同约定的工程量清单,结合实际完成的工程量进行计量。
所有的
计量工作必须依据设计图纸和技术规范进行,确保工程量的准确性。
2. 综合单价的确定:综合单价应包含人工费、材料费、机械使用费等所有直接费用和间接
费用。
综合单价的确定应基于市场调研和成本核算,保证价格的合理性。
3. 变更与索赔管理:在施工过程中,如遇设计变更或不可抗力因素导致工程量增减,应及
时办理变更手续,并据此调整合同价款。
同时,合同中应明确索赔程序和条件,以便及时
处理可能出现的索赔事宜。
4. 进度款支付:根据合同约定的付款节点,结合工程进度情况,按阶段向承包方支付进度款。
进度款的支付比例和时间应严格按照合同规定执行,以避免资金滞留影响工程进度。
5. 竣工结算:工程完工后,双方应根据实际完成的工程量和合同约定的价格进行最终结算。
竣工结算时应充分考虑工程质量、保修期等因素,确保结算结果的公正性。
6. 质量保证及维修:合同约定的质量保修期内,承包方应对出现的质量问题负责免费维修。
维修费用的处理也应作为结算的一部分,明确记录在案。
7. 争议解决机制:合同中应设立争议解决机制,对于结算中出现的争议,双方应首先通过
协商解决;协商不成时,可依照合同约定提交仲裁或诉讼解决。

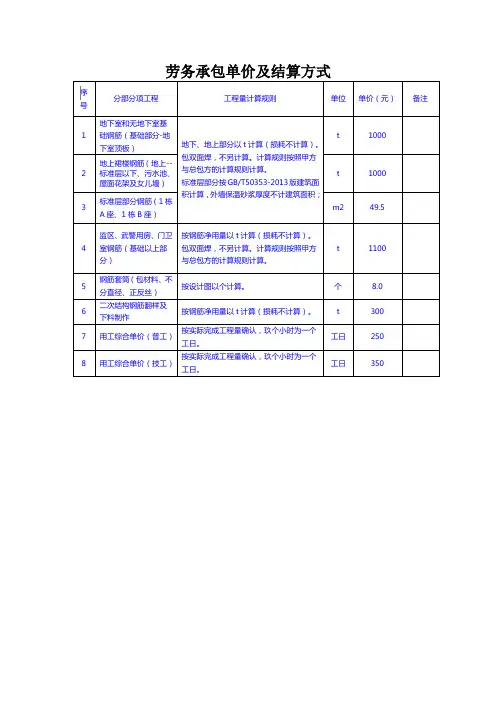

劳务承包单价及结算方式

个
8.0
6
二次结构钢筋翻样及下料制作
按钢筋净用量以t计算(损耗不计算)。
t
300
7
用工综合单价(普工)
按实际完成工程量确认,玖个小时为一个工日。
工日
250
8
用工综合单价(技工)
按实际完成工程量确认,玖个小时为一个工日。
工日
350
t
1000
2
地上裙楼钢筋(地上--标准层以下、污水池、屋面花架及女儿墙)
t
1000
3
标准层部分钢筋(1栋A座、1栋B座)
m2
49.5
4
监区、武警用房、门卫室钢筋(基础以上部分)
按钢筋净用量以t计算(损耗不计算)。包双面焊,不另计算。计算规则按照甲方与总包方的计算规则计算。
t
1100
5
钢筋套筒(包材料、不分直径、正反丝)
劳务承包单价及结算方式
序号
分部分项工程
工程量计算规则单位源自单价(元)备注1地下室和无地下室基础钢筋(基础部分-地下室顶板)
地下、地上部分以t计算(损耗不计算)。包双面焊,不另计算。计算规则按照甲方与总包方的计算规则计算。
标准层部分按GB/T50353-2013版建筑面积计算,外墙保温砂浆厚度不计建筑面积;
劳务分包计量实施细则

劳务分包计量实施细则一、概述劳务分包是指主体施工单位将一部分工作任务交由其他单位或个人完成,以完成整体项目进度和质量要求的一种方式。
劳务分包计量是对分包单位完成的工作量及质量进行评估和确认的过程。
本文将详细阐述劳务分包计量的具体实施细则。
二、计量方式1.阶段计量:将工程项目按照不同的施工阶段进行划分,分包单位根据每个阶段完成的工程量及质量进行计量。
主要适用于较长时间的分包工程项目。
2.细目计量:根据工程项目的细目进行计量,将工作任务细分为多个细目,分包单位按照每个细目的完成情况进行计量。
适用于工作任务较为繁杂、细致的分包工程项目。
3.阶段+细目计量:将工程项目按照不同阶段进行划分,并同时进行细目计量,综合考虑工程量及质量进行计量。
适用于较为复杂的分包工程项目。
三、计量方法1.工程量计量:根据分包单位完成的实际工程量进行计量。
计量方式包括实物计量、标准措施计量等。
对于不易直接计量的工程项目,可考虑使用单位工程量进行计量。
2.质量计量:对分包单位完成的工作质量进行评估和计量。
计量方式包括验收合格计量、抽样验收计量、评分计量等。
质量计量可由专业质量检测机构进行,也可以由招标方自行进行质量评估。
3.时间计量:分包单位按照合同规定的时间节点完成工作任务,进行计量。
如工程进度、交工时间等。
计量方式包括按阶段计量、按工期计量等。
四、计量依据1.分包合同:分包合同是劳务分包计量的主要依据,包括工作任务、工程量、质量要求、进度要求等。
计量应按照合同约定进行。
2.工程验收:工程验收是对工程质量的评估和确认,也是劳务分包计量的重要依据之一、验收合格的工作任务可以进行计量,验收不合格的工作任务不予计量。
3.法律法规:劳务分包计量应符合相关法律法规的要求,包括劳动法、建筑法等。
计量过程中应遵守法规,确保公平、合理、公正。
五、计量流程1.计量准备:主体施工单位和分包单位应提前明确计量的方式、方法和依据。
制定计量实施细则,明确计量的具体操作步骤和相关责任人。
劳务分包合同计量规则

第一章总则第一条为规范劳务分包合同计量工作,确保工程量计算的准确性、合理性和及时性,根据《中华人民共和国合同法》、《中华人民共和国建筑法》及相关法律法规,结合工程实际情况,制定本规则。
第二条本规则适用于所有劳务分包合同,包括但不限于专业分包、劳务分包和班组承包。
第三条劳务分包合同计量应遵循以下原则:1. 真实性:计量数据必须真实反映实际完成的工程量;2. 准确性:计量数据应准确无误,符合工程设计和施工规范;3. 及时性:计量工作应按时完成,确保工程款拨付的及时性;4. 公平性:计量过程应公平、公正,保障双方合法权益。
第二章计量范围第四条劳务分包合同计量范围包括但不限于以下内容:1. 施工图纸所示工程量;2. 施工过程中发生的变更工程量;3. 因设计、施工等原因产生的增减工程量;4. 甲方提供的材料、设备等工程量;5. 乙方自购材料、设备等工程量。
第三章计量方法第五条劳务分包合同计量方法应采用以下方式:1. 面积法:适用于地面、墙面、顶棚等平面工程;2. 体积法:适用于柱、梁、板等立体工程;3. 长度法:适用于管道、电缆等线性工程;4. 数量法:适用于构件、配件等可计件工程;5. 工程量清单法:适用于合同中约定的工程量清单。
第六条计量数据应按照以下程序进行:1. 乙方在工程完成后,向甲方提交计量申请;2. 甲方组织相关部门进行现场核实,确认计量数据;3. 甲方与乙方共同编制计量报告,确认工程量;4. 甲方审核计量报告,确认无误后,进行工程款拨付。
第四章计量责任第七条乙方负责提供真实、准确的工程量数据,并对提交的计量数据承担法律责任。
第八条甲方负责组织计量工作,确保计量数据的真实性和准确性。
第五章违约责任第九条乙方提供虚假计量数据,导致甲方损失的,乙方应承担相应的赔偿责任。
第十条甲方未按时进行计量工作,导致乙方损失的,甲方应承担相应的赔偿责任。
第十一条任何一方违反本规则,导致工程款拨付不及时,应承担相应的违约责任。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
劳务工程结算工程量计算规则一、主体工程
按照GB/T50353-2005《建筑工程建筑面积计算规范》计算,阳台、阁楼等其它特殊部位,按照劳务合同中具体规定计算。
二、基础工程(设计±0.000以下部分单算工程)
1基槽清理
1.1
1.2
2
2.1。
2.2
2.2.1带形基础,外墙按设计外墙中心线长度、内墙按设计内墙基础图示长度乘设计断面计算。
2.2.2独立基础,包括各种形式的独立基础及柱墩,其工程量按图示尺寸以立方米计算。
柱与柱基的划分以柱基的扩大顶面为分界线。
2.2.5柱,按图示断面尺寸乘以实际柱高以立方米计算。
2.2.6构造柱按实际高度计算,构造柱与墙嵌接部分(马牙槎)的体积,按构造柱出槎长度的一半(有槎与无槎的平均值)乘以出槎宽度,再乘以构造柱柱高,并入构造柱体积内计算。
2.2.8梁,按图示断面尺寸乘以梁净长以立方米计算。
梁(单梁、框架梁、圈梁、过梁)与板整体现浇时,梁高计算至板底。
柱梁相交扣除柱所占梁的体积。
圈梁与梁连接时,圈梁体积应扣除伸入圈梁内的梁体积。
2.3
3
3.1
3.2
3.3
3.4
3.5植筋按照实际根数计算。
3.6以软件计算钢筋时,工程设置“以按外皮计算钢筋长度(不考虑弯曲调整值)”,钢筋损耗不计。
4模板工程
4.1现浇混凝土模板工程量,按混凝土与模板接触面的面积,以平方米计算。
4.2柱与梁、柱与墙、梁与梁等连接的重叠部分,以及伸入墙内的梁头、板头部分,均不计算模板面积。
4.3构造柱模板,按混凝土外露宽度,乘以柱高以平方米计算;构造柱与砌体交错咬茬部分,按照出槎长度的一半(有槎与无槎的平均值)乘以高度计算。
4.4现浇混凝土带形基础的模板,按其高度乘以基础长度,以平方米计算;基础与基础相交时重叠的模板面积应扣除。
4.5
4.6
4.7
5
5.1
5.3
过梁、圈梁、挑梁)、墙等体积。
6防水防潮:按照实际铺设面积计算。
6.1.1地面防水、防潮层按实际铺设净面积,以平方米计算。
平面与立面交接处,上卷高度在500mm以内时,按展开面积并入平面工程量内计算,超过500mm时,按立面防水层计算。
6.1.2墙的立面防水、防潮层,不论内墙、外墙,均按设计面积以平方米计算。
内墙按墙
体净长度扣除抹灰层厚度,外墙按照外墙外侧设计长度计算(不加抹灰层厚度)。
高度按照实际防水高度计算。
6.1.3墙基水平防水、防潮层,外墙按外墙中心线长度、内墙按墙体净长度乘以墙体宽度(不含抹灰层厚度),以平方米计算。
7基础抹灰:按照实际抹灰部位投影面积,以平方米计算。
7.1计算时应扣除洞口面积,洞口侧壁不增加,附墙垛、柱等如果侧面需要抹灰,则侧面
1
1.1
1.2
1.3
2
2.1
2.2门窗洞口侧壁保温,按照图纸设计洞口尺寸乘以保温层宽度以面积计算。
如果洞口侧壁只贴网格布无保温层,则可以按照门窗洞口个数计算。
3外墙装饰抹灰
3.1外墙各种装饰抹灰均按设计外墙抹灰的垂直投影面积计算,计算时应扣除门窗洞口(按照保温后洞口尺寸)、空圈及单个面积大于0.3m2孔洞所占面积,其侧壁面积并入外墙装饰抹灰面积内。
附墙垛侧面装饰抹灰面积并入外墙装饰抹灰工程量内计算。
3.2挑檐、天沟、腰线、栏板、门窗套、窗台线,压顶等均按图示尺寸的展开面积以平方米计算。
3.3柱装饰抹灰按结构断面周长乘设计柱抹灰高度,以平方米计算。
4外墙块料面层
4.1墙面贴块料面层按块料图示尺寸的实贴面积计算。
4.2
5
6
6.1
6.2
1
1.1
1.2
保温层厚度。
1.3门洞口抹灰按照设计洞口尺寸乘以墙面厚度展开面积并入内墙抹灰面积内。
外墙门窗洞口侧壁抹灰面积不计算。
1.4楼梯间抹灰计算时,扣除门面积(设计洞口面积),扣除外墙门窗洞口面积(内墙抹灰结束后洞口面积),扣除楼梯踏步和休息平台及楼梯梁所占墙面面积。
2内墙块料面层
2.1墙面贴块料面层按图示尺寸的实贴面积计算。
2.2柱面贴块料面层按柱外围周长乘装饰高度以平方米计算。
3内墙保温:按照保温层净长度乘以保温层高度(如果顶棚有保温层,保温高度应扣除顶棚保温层的厚度)以平方米计算。
扣除门窗洞口和管道穿墙洞口所占面积,门洞口侧壁周围的保温,按设计图示尺寸并入相应墙面保温工程量内。
4
5
5.1
5.2
5.3
5.4
5.5
5.6
1顶棚一般抹灰
1.1按主墙间的净面积计算,房间尺寸=设计图纸轴线尺寸-墙厚-两侧墙面抹灰厚度(有保温层的还应扣除两侧墙面保温层厚度)。
坡屋面下顶棚房间尺寸=【设计图纸轴线尺寸-墙厚-两侧墙面抹灰厚度(有保温层的还应扣除两侧墙面保温层厚度)】×相应坡度系数。
扣除柱、垛、间壁墙、附墙烟囱、检查口和管道等所占的面积。
1.2带梁顶棚,梁两侧抹灰面积,并入顶棚抹灰工程量内计算。
如果顶棚只刮腻子而顶棚梁与内墙一同抹灰,则梁抹灰面积应单独计算并且并入内墙抹灰面积内。
1.3顶棚中的折线,跌落、拱形、高低灯槽及其他艺术形式顶棚面层均按展开面积计算。
?
1.4楼梯底面抹灰,按照楼梯斜板底部实际面积计算。
楼梯梁侧面及踏步侧面抹灰面积并入楼梯抹灰面积内。
(或按照斜跑段数计算)
1.5檐口顶棚及阳台、雨棚底的抹灰面积,根据实际施工情况,并入顶棚抹灰工程量内。
2
3
4
5
1
2
圈、暖气包槽和壁龛的开口部分的工程量并入相应的面层内计算。
3踢脚板:按照实际长度以米或平方米计算。
4楼梯面层,按照实际铺设面积计算,即按踏步水平及立面面积合并计算。
材料不同时分开计算。
梯间墙面块料踢脚板按照实际立面投影面积计算。
如果楼梯块料踢脚板上口需单独抹灰的,按照实际抹灰长度以米计算。
5台阶面层:按踏步及踢脚的面积合并计算。
6地面防水工程:按照主墙间净面积计算。
墙面上翻部分,按照实际上翻面积并入地面防水面积内。
7地面保温层:按主墙间净面积以平方米计算。
扣除凸出地面的构筑物、设备基础、柱、垛、间壁墙、烟囱等所占体积。
8堵抹管道眼,按照个数计算。
七、屋面工程
3.2平屋面尺寸=女儿墙内净尺寸-女儿墙抹灰厚度。
3.3防水油毡压槎,区分压槎部位,按照实际压槎米数计算。
3.4涂膜屋面的油膏嵌缝、玻璃布盖缝和屋面分格缝按延长米计算。
4屋面排水工程:
4.1落水管按照不同安装长度以根数或总安装米数计算。
4.2雨水斗,铸铁落水口,弯头,短管,铅丝网球按个计算。
5其他
5.1出屋面烟道抹灰,按照个数计算。
或按照烟道截面尺寸乘以实际抹灰高度计算。
5.2女儿墙内侧底部泛水抹灰,按照(女儿墙内净尺寸-两侧女儿墙抹灰厚度)乘以实际抹灰高度计算。
1
2
3
4
1
2
3
十、脚手架工程
1主体脚手架
1.1建筑物外墙脚手架高度自室外地坪算至檐口(或女儿墙顶);工程量按外墙外边线长度(凸出墙面宽度大于240mm的墙垛等,按图示尺寸展开计算,并入外墙长度内),乘以高度以平方米计算。
1.2计算内、外墙脚手架时,均不扣除门窗洞口、空圈洞口等所占的面积。
1.3同一建筑物高度不同时,应按不同高度分别计算。
2外墙特殊部位水平防护,以外墙外边线按照实际防护米数计算。
3门窗口二次防护:按照门窗口个数计算。
4楼顶防护:按照实际搭设防护脚手架面积计算。
十一、给排水安装工程:
1
2
1
2
1
2
1按照建筑面积计算:按照GB/T50353-2005《建筑工程建筑面积计算规范》计算。
2按照分项施工项目单算:
2.1消防箱安装:按照个数计算。
2.2消防管道安装:按照实际安装米数计算。
扣除阀门、管件及各种组件所占长度。
2.3水喷头、法兰、阀门、水流指示器等按照实际安装个数计算。
2.4报警装置、温感式水幕装置、末端试水装置、消防水泵接合器、水表等以实际安装组数计算。
十五、通风空调工程
1按照面积计算。
按照GB/T50353-2005《建筑工程建筑面积计算规范》计算。
2
根或1/3
1
2
3
1
2
3
4室外雨水井、污水古力、电信井、消防井、暖气井等的砌筑抹灰:按照井的规格大小以个数计算。
5各类室外管道安装:按照实际安装米数计算。
6室外零星砌体:按照实际砌砖块数计算。
7室外零星抹灰:按照实际抹灰面积计算。
