室外贴面砖技术交底
外墙贴面砖技术交底

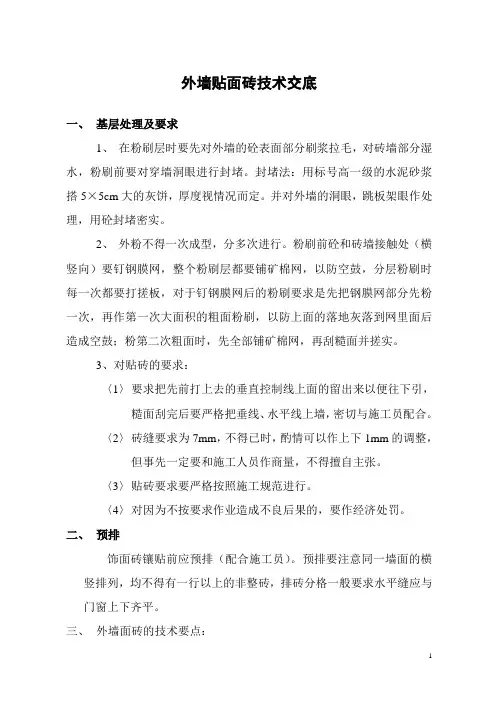

外墙贴面砖技术交底一、基层处理及要求1、在粉刷层时要先对外墙的砼表面部分刷浆拉毛,对砖墙部分湿水,粉刷前要对穿墙洞眼进行封堵。
封堵法:用标号高一级的水泥砂浆搭5×5cm大的灰饼,厚度视情况而定。
并对外墙的洞眼,跳板架眼作处理,用砼封堵密实。
2、外粉不得一次成型,分多次进行。
粉刷前砼和砖墙接触处(横竖向)要钉钢膜网,整个粉刷层都要铺矿棉网,以防空鼓,分层粉刷时每一次都要打搓板,对于钉钢膜网后的粉刷要求是先把钢膜网部分先粉一次,再作第一次大面积的粗面粉刷,以防上面的落地灰落到网里面后造成空鼓;粉第二次粗面时,先全部铺矿棉网,再刮糙面并搓实。
3、对贴砖的要求:〈1〉要求把先前打上去的垂直控制线上面的留出来以便往下引,糙面刮完后要严格把垂线、水平线上墙,密切与施工员配合。
〈2〉砖缝要求为7mm,不得已时,酌情可以作上下1mm的调整,但事先一定要和施工人员作商量,不得擅自主张。
〈3〉贴砖要求要严格按照施工规范进行。
〈4〉对因为不按要求作业造成不良后果的,要作经济处罚。
二、预排饰面砖镶贴前应预排(配合施工员)。
预排要注意同一墙面的横竖排列,均不得有一行以上的非整砖,排砖分格一般要求水平缝应与门窗上下齐平。
三、外墙面砖的技术要点:1、材料准备,胶粘剂和辅助材料(如金属网、矿棉网)。
2、应根据设计要求,挑选规格一致,形状平直方正,不缺棱掉角,不开裂,无凸凹扭曲,颜色均匀的砖块。
3、外墙面砖,在镶贴前应先基层清扫干净,面砖事先要放入清水中浸泡,取出后以砖的表面无水膜又有潮湿感为准(如砖不吸,不需泡)。
4、贴砖时,正面压两侧面,窗台斜坡(2~3cm厚)斜砖压正面砖。
5、镶贴时,在面砖背后满铺粘结砂浆,镶贴后,用小铲把轻轻敲击,使之与基层粘结牢固,并用靠尺、方尺随时找平,贴完一皮后须将砖周围满出的粘结砂浆刮平,清理干净,以免影响勾缝。
6、面砖勾缝应填密实、平直,宽窄均匀,颜色一致,阴阳角搭接方向正确。
7、面砖表面应平直、洁净,色泽协调,无变色、泛碱,污痕和明显的光泽受损处。
外墙面砖粘贴技术交底

外墙面砖粘贴技术交底卡
施工单位
名称
单位工程
名 称
施工部位
外 墙
施工内容
外墙砖粘贴
技
术
交
底
内
容
外墙面砖粘贴技术交底
技术交底内容:
一、外墙挂钢丝网和线条防水处理
1、外墙混凝土与砖墙交接处用300宽㎜热镀锌钢丝网钉挂牢固;
2、外墙架管洞内侧用半砖饱满座浆堵塞,外侧用C20细石混凝土分两次堵塞,第一次沿洞向下以45度坡堵塞密实,第二次将上部填堵密实;
2、外墙面设置的装饰线条严格按设计要求,做到抹灰大小均匀、一致,保证平、直、正;贴法严格按签发设计所示的立面效果图施工;
3、外架施工操作,必须严格按照专项施工方案、操作规程和安全技术交底,并保证有带班专业技术人员现场指导把关,外架操作人员,必须身体素质好,年龄不大于60岁,遵守本项目的安全劳动纪律和规章制度,正确使用和佩戴安全防护用品和专用安全带保护绳,正确牢固套在主体结构的可靠位置上;
3、外墙提前一天浇水充分润墙后,用8厚1:水泥砂浆抹第一遍打底灰,外墙线条与砖墙交界处上下300范围内用300g丙纶卷材粘力墙挂好钢丝网;
5、经项目部和监理现场组织验收合格后,按要求抹15厚1:水泥砂浆面层;
二、外墙砖粘贴
l、外墙面层底灰必须平整,阴阳角垂直方正线条抹灰几何尺寸满足外墙砖的模数,充分满足纸皮砖粘贴基层所需的条件;
7、转角处不得出现半块砖,阴阳角返角必须平整、垂直方正;
8、门窗洞过梁下口必须通水平线粘贴、大角必须占线粘贴;外墙门窗洞过梁下口返砖外低内高小鹰嘴状高差以5毫米为宜,内门窗洞过梁下口返砖应粘贴水平;
9、屋面、露台贴到楼板表面上300毫米,女儿墙压顶、阳台挡水带、门窗侧周边反贴100㎜;

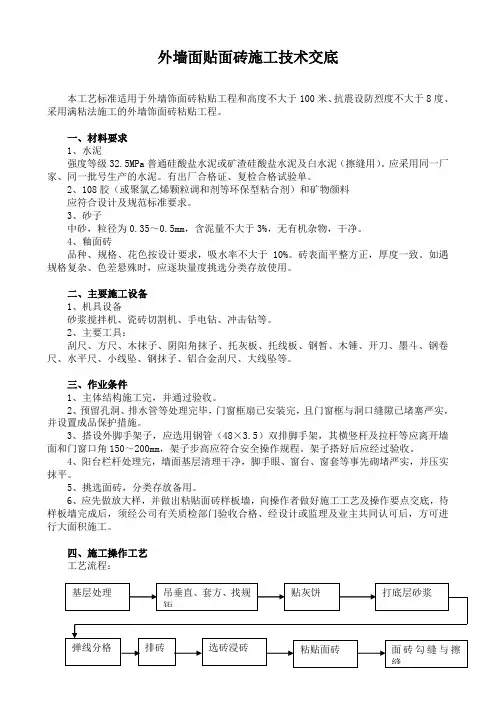

外墙面贴面砖施工技术交底

外墙面贴面砖施工技术交底本工艺标准适用于外墙饰面砖粘贴工程和高度不大于100米、抗震设防烈度不大于8度、采用满粘法施工的外墙饰面砖粘贴工程。
一、材料要求1、水泥强度等级32.5MPa普通硅酸盐水泥或矿渣硅酸盐水泥及白水泥(擦缝用)。
应采用同一厂家、同一批号生产的水泥。
有出厂合格证、复检合格试验单。
2、108胶(或聚氯乙烯颗粒调和剂等环保型粘合剂)和矿物颜料应符合设计及规范标准要求。
3、砂子中砂,粒径为0.35~0.5mm,含泥量不大于3%,无有机杂物,干净。
4、釉面砖品种、规格、花色按设计要求,吸水率不大于10%。
砖表面平整方正,厚度一致。
如遇规格复杂、色差悬殊时,应逐块量度挑选分类存放使用。
二、主要施工设备1、机具设备砂浆搅拌机、瓷砖切割机、手电钻、冲击钻等。
2、主要工具:刮尺、方尺、木抹子、阴阳角抹子、托灰板、托线板、钢暂、木锤、开刀、墨斗、钢卷尺、水平尺、小线坠、钢抹子、铝合金刮尺、大线坠等。
三、作业条件1、主体结构施工完,并通过验收。
2、预留孔洞、排水管等处理完毕,门窗框扇已安装完,且门窗框与洞口缝隙已堵塞严实,并设置成品保护措施。
3、搭设外脚手架子,应选用钢管(48×3.5)双排脚手架,其横竖杆及拉杆等应离开墙面和门窗口角150~200mm,架子步高应符合安全操作规程。
架子搭好后应经过验收。
4、阳台栏杆处理完,墙面基层清理干净,脚手眼、窗台、窗套等事先砌堵严实,并压实抹平。
5、挑选面砖,分类存放备用。
6、应先做放大样,并做出粘贴面砖样板墙,向操作者做好施工工艺及操作要点交底,待样板墙完成后,须经公司有关质检部门验收合格、经设计或监理及业主共同认可后,方可进行大面积施工。
四、施工操作工艺工艺流程:(一)基体为混凝土墙面:1、基层处理:将凸出墙面的混凝土剔平,若为大钢模板施工的混凝土墙应凿毛,并用钢丝刷满刷一遍,清除干净,然后浇水湿润;对于很光滑的混凝土表面进行“毛化处理”,先将表面灰尘、污垢清理干净,用10%碱水将混凝土表面的油污刷掉,随之用清水把碱液冲净,待混凝土表面干了,用1:1水泥细砂浆内掺水重20%的108胶,用笤帚将砂浆甩到墙上(或喷),终凝后洒水养护,使水泥砂浆有较高的强度,与混凝土墙面粘结牢固。
室外贴面砖安全技术交底

室外贴面砖安全技术交底1. 引言室外贴面砖是一种常见的建筑装饰材料,在户外环境中广泛应用。
为了确保室外贴面砖的安全性,对于施工人员和相关工作人员来说,了解并掌握正确的贴面砖安全技术是至关重要的。
本文将介绍室外贴面砖的安全技术要点,并提供相关的操作指南。
2. 室外贴面砖的选材要求在选择适合的室外贴面砖时,需考虑以下几个要点:•耐候性:选择具有较高耐候性的砖材,能够经受住气候变化和自然磨损。
•抗污染性:室外贴面砖暴露在大气环境中,易受污染物附着。
选择抗污染性强的砖材,便于清洁和维护。
•防滑性:室外贴面砖往往会接触雨水,选择具有良好防滑性的砖材,减少滑倒事故的发生。
•强度与耐磨性:室外贴面砖需要能够承受人员和物品的载荷并具备一定的耐磨性,避免出现开裂和破损的情况。
3. 施工前的准备工作在进行室外贴面砖施工之前,需要做以下准备工作:•勘察:勘察施工区域,并检查地面是否平整、结构是否牢固。
•清洁:清除地面上的灰尘、油渍或其他污染物,确保砖材与地面牢固粘合。
•湿润:对于高吸水性的砖材,需要提前将其浸湿,以充分吸收粘结剂。
•防水处理:对于需要进行防水处理的地面,应在施工前进行相关的处理工作,确保砖面完好无损。
4. 施工操作步骤4.1 砖材粘贴1.将粘结剂均匀地涂抹在地面上,使用刮板将其压实并平整。
2.用齿刮刀在粘结剂表面形成横向或纵向的凹槽痕迹,以增加砖材与粘结剂的附着力。
3.将砖材按照既定的拼花方式粘贴在粘结剂上,用力轻轻拍打砖材,确保其与粘结剂充分接触。
4.在粘贴砖材时,应注意保持砖与砖之间的间距一致,并使用砖缝剂填充砖缝。
4.2 砖面处理1.等待砖材粘贴完全干透后,用抹刀将砖缝剂填充到砖缝中,并用拖把清理掉多余的缝剂。
2.对于需要进行防水处理的砖面,可使用防水涂料进行刷涂,确保砖材与环境隔离。
3.按照设计要求进行砖面处理,如喷涂防滑涂料、彩绘等。
5. 安全注意事项•在施工过程中,应戴好安全帽、防护手套和防滑鞋,确保施工人员的人身安全。
外墙面贴砖技术交底

另外也可用胶粉来粘贴面砖,其厚度为 2~3mm,用此种做法其基层灰必须更平 整。
如要求釉面砖拉缝镶贴时,面砖之间的水平缝宽度用米厘条控制,米厘条用贴 砖用砂浆与中层灰临时镶贴,米厘条贴在已镶贴好的面砖上口,为保证其平整,可 临时加垫小木楔。
边用经纬仪打垂直线找直。横线则以楼层为水平基准线交圈控制,竖向线则以四周
大角和通天柱或垛子为基准线控制,应全部是整砖。每层打底时则以此灰饼作为基
准点进行冲筋,使其底层灰做到横平竖直。同时要注意找好突出檐口、腰线、窗台、
雨蓬等饰面的流水坡度和滴水线(槽)。
4.2.3 抹底层砂浆:先刷一道掺水重 10%的 1贴灰饼
抹底层砂浆
弹
线分格
排砖
浸砖
镶贴面砖
面砖勾缝与擦缝
4.2 基层为混凝土墙面时的操作方法
4.2.1 基层处理:首先将凸出墙面的混凝土剔平,对大钢模施工的混凝土墙面
应凿毛,并用钢丝刷满刷一遍,再浇水湿润。如果基层混凝土表面很光滑时,也可
采取如下的“毛化处理”办法。即先将表面尘土、污垢清扫干净,用 10%火碱水将
5.4 各抹灰层在凝结前应防止风干、暴晒、水冲和振动,以保证各层有足够的 强度。
5.5 拆架子时注意不要碰撞墙面。 5.6 装饰材料和饰件以及有饰面的构件,在运输、保管和施工过程中,必须采 取措施防止损坏和变质。 六、应注意的问题 6.1 空鼓、脱落: 6.2 墙面不平:主要是结构施工期间,几何尺寸不好,造成外墙面垂直、平整 偏差大,而装修前对基层处理又不够认真。应加强对基层打底工作的检查,合格后 方可进行下道工序施工。 6.3 分格缝不匀、不直:主要是施工前没有认真的按照图纸尺寸,核对结构施 工的实际情况,加上分段分块弹线、排砖不细,贴灰饼控制点少,以及面砖规格尺 寸偏差大,施工中选砖不细,操作不当造成。 6.4 墙面脏:主要原因是勾完缝没有及时擦净砂浆以及其他工种污染所致,可 用棉丝蘸稀盐酸加 20%水刷洗,然后用自来水冲净。同时应加强成品保护。 七、质量通病及预防措施 7.1 空鼓、脱落:
室外墙面贴砖安全技术交底模板

一、交底目的为确保室外墙面贴砖施工过程中的安全,防止事故发生,特进行安全技术交底。
二、交底内容1. 施工人员要求(1)所有参与室外墙面贴砖施工的人员必须经过专业培训,具备相应的操作技能和安全意识。
(2)施工人员必须熟悉本安全技术交底内容,并严格按照要求进行施工。
2. 施工现场安全注意事项(1)进入施工现场必须戴好合格的安全帽,系好下额带。
(2)严禁酒后作业,确保施工人员精神状态良好。
(3)现场禁止吸烟,避免火灾事故的发生。
(4)禁止私自拆除或移动防护设施、电器设备。
(5)禁止追逐打闹,确保施工现场秩序井然。
3. 施工设备安全操作(1)高处作业时,必须系好合格的安全带,高挂低用。
(2)使用手持切割机、电动工具等设备时,必须戴好绝缘手套、防护眼镜等防护用品。
(3)使用吊篮作业时,必须系挂安全带,挂在安全绳上,严禁攀爬或蹦跳上下吊篮。
4. 施工材料及环境要求(1)施工材料必须符合国家相关标准和规范,确保质量。
(2)施工现场应保持整洁,防止材料、工具等散落。
(3)施工过程中,注意防止材料、工具等对环境造成污染。
5. 施工过程安全要求(1)检查脚手板是否有空隙、有无探头板,护身栏、挡脚板是否齐全,确认合格后方可使用。
(2)作业过程中,遇到有脚手架与建筑物拉接点严禁拆除,禁止攀爬外脚手架。
(3)脚手架上物料重量不得超过200kg/m²,集中载荷不得超过150kg/m²。
(4)无证人员不许升降吊篮,上下吊篮走专用通道口,严禁攀爬或蹦跳上下吊篮。
(5)废料、边角料不许随意抛掷,吊篮不得超载使用。
(6)遇有六级以上强风、大雨、大雾等恶劣天气,应停止室外高处作业。
6. 应急措施(1)施工现场应配备必要的应急救援器材,如急救箱、消防器材等。
(2)施工人员应掌握基本的急救知识和技能,以便在紧急情况下进行自救和互救。
(3)发现安全隐患时,应立即停止施工,及时上报,并采取有效措施进行处理。
三、交底时间本次安全技术交底时间为:____年____月____日。
室外贴面砖技术交底

室外贴面砖技术交底室外贴面砖是一种较为常见的建筑外墙装饰材料,其使用时需要经过专业的技术交底和施工,以确保施工质量和安全。
下面就室外贴面砖的技术交底进行详细描述。
一、施工前准备在施工前,需要对墙面的状况进行检查和处理,如是否平整、有无裂缝、水泥浆是否清理干净等。
同时还需要准备好施工工具和材料,如电锤钻、水平仪、速干水泥、瓷砖粘合剂、瓷砖、砖割机、镀锌铁丝等。
二、墙体处理1.要先将墙面上的浮灰、油污等清理干净,然后用尺子或水平仪检测墙体的水平度和垂直度,若墙体有明显的凹凸或不平整处,需要进行修整和找平处理。
2.处理完之后,需要在墙体表面涂上一层防水层,以免日后墙体渗水和发霉。
涂抹防水涂料时,需要涂至少两遍,每一遍干燥时间至少为12小时,以保证墙体表面充分干燥。
三、粘贴瓷砖1.将准备好的瓷砖放入水中浸泡,让其充分吸水以增加粘合度。
拿出时需要擦拭干净表面水分。
2.再用砖割机将泡好的瓷砖依据需求进行割裂。
3.将用电锤钻钻好的孔洞中镶入镀锌铁丝,适度松紧以便之后瓷砖之间的缝隙处理。
4.将瓷砖粘合剂均匀地涂在墙面上,将瓷砖贴在墙面上并适度敲击以保持稳定。
墙面末角处的瓷砖需要进行45度割角处理以使接口美观自然。
5.在瓷砖之间对缝隙进行处理,可使用专业的瓷砖缝剂进行填充,以确保整个表面规整平坦,美观自然。
四、瓷砖的养护施工完成后,需要对瓷砖进行养护,保持其表面干净、干燥,避免受到水、雨淋等环境影响。
在施工后前72小时内,不能进行大面积的冲洗和踩踏。
必要的防护措施和安全措施要到位,以免发生意外。
以上就是室外贴面砖的技术交底内容,实际施工过程中应注意安全,做好防护工作,严格按照施工规范和技术要求进行施工,保证施工质量和安全。
室外贴面砖技术交底

外墙贴面砖技术交底一、施工准备:1、工具:瓷砖切割机、金钢石切割刀、水平尺、直角尺、墨斗、小线、靠尺木锤、毛刷、油刀、刮板等。
2、材料:普325#水泥、中砂、细砂、石灰膏、面砖等。
二、作业条件:1、外架子已提前搭设好(本工程采用原有外脚手架)。
2、外墙预留洞及排水管等处理完毕。
3、墙面基层清理干净,脚手眼等孔洞先砌堵好。
4、按砖的颜色分类存放备用。
5、大面积施工前应先放样并做样板,样板完成后经监理鉴定合格后方可组织班组按样板要求施工。
三、操作工艺:1、基层处理:⑴对光滑表面基层,应先凿毛,并用钢丝刷满刷一遍,再浇水湿润。
⑵对表面再进行“毛化处理”。
即将表面尘土、污垢清理干净(油污可用10%火碱水清刷后,再用清水将碱液冲洗干净),浇水湿润,用1:1水泥细砂浆,喷洒或用毛刷(横扫)将砂甩到基面上。
甩点要均匀,终凝后再浇水养护,直到砂浆疙瘩有较高的强度,用手掰不动为止。
⑶砖墙面基层:提前一天浇水湿润。
2、抹底子灰:⑴吊垂直、找规矩,贴灰饼、冲筋。
吊垂直、找规矩时,应与墙面的窗台、腰线、阳角立边等部位砖块贴面排列对称。
可以顶层开始用特制的大线锤,崩铁丝吊垂直,然后根据面砖的规格尺寸分层设点,做灰饼。
横线则以楼层为水平基线交圈控制,竖向线则以四周大角和架子为基线控制,应全部为整砖。
每层打底时则以此灰饼进行冲筋,使其底层灰做到横平竖直。
同时要注意找好突出檐口、腰线、窗台、雨蓬等饰面的流水坡度。
⑵抹底子灰。
A、砖墙基层:将基层浇水湿润,用1:3水泥砂浆抹底子灰,第一遍宜为5-8MM厚,抹后用扫帚扫毛,待六至七成干时即可抹12厚1:0.2:2水泥石膏砂浆结合层,直至与冲筋大至相平,用木杠(压尺)刮平,再用木抹子搓毛压实,划成麻面。
底子灰抹完后,终凝后淋水养护。
B、砼基层:将基层浇水湿润,刷一道YJ-302型砼界面处理剂(随刷随抹底灰),用1:0.5:3水泥石灰膏砂浆打底扫毛5–8mm厚,然后抹12厚1:0.2:2水泥石灰膏结合层。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程名称交底部位
工程编号
交底内容:
室外贴面砖
本技术交底适用于工业与民用建筑的外墙饰面贴面砖工程。
1•材料要求
(1)水泥:325号矿渣水泥或普通硅酸盐水泥。
应有出厂证明或复试单,当出厂超过三个月按试验结果使用。
(2)白水泥:325号白水泥。
(3)砂子:粗砂或中砂,用前过筛。
(4)面砖:面砖的品种、规格、图案、颜色应均匀,必须符合设计规定,砖表面平整方正,厚
度一致,不得有缺楞、掉角和断裂等缺陷。
釉面砖的吸水率不得大于10%
(5)石灰膏:使用前一个月用块状生石灰淋制,用3mm孔径的筛子过滤,淋成石灰膏贮存在灰
池中,用时灰膏内不应含有未熟化的颗粒及杂质。
(6)生石灰粉:细度应通过4900孔/cm筛并提前一周用水浸泡熟化。
(7)粉煤灰:细度过0.08mm方孔筛,筛余量不大于5%
(8) 107胶和矿物颜料等,应符合质量要求。
2•主要机具
磅秤、铁板、孔径5mm筛子、窗纱筛子、手推车、大桶、小水桶、平锹、木抹子、铁抹子、大杠、中杠、小杠、靠尺、方尺、铁制水平尺、灰槽、灰勺、米厘条、毛刷、钢丝刷、扫帚、錾子、锤子、粉线包、小白线、擦布或棉丝、钢片开刀、小灰铲、手提电动小圆锯、勾缝溜子、勾缝托灰板、托线板、线锤、盒尺、钉子、红铅笔、铅丝、工具袋等。
3.作业条件
(1)外架子(高层多用吊篮或吊架)应提前支搭和安设好,多层房屋最好选用双排架子或桥
架,其横竖杆及拉杆等应离开墙面和门窗口角150〜200mm架子的步高要符合施工要求。
(2)阳台栏杆预留孔洞及排水管等应处理完毕,门窗框要固定好,并用1:3水泥砂浆将缝
隙堵塞严实,铝合金门窗框边缝所用嵌塞材料应符合设计要求,且应塞堵密实并事先粘好保护膜。
(3)墙面基层清理干净,脚手眼、窗台、窗套等事先砌堵好。
(4)按面砖的尺寸、颜色进行选砖,并分类存放备用。
(5)大面积施工前应先放样并做样板,确定施工工艺及操作要点,并向施工人员交好底再做。
样板完成后必须经质检部门鉴定合格后方可组织班组按样板要求大面积施工。
4.操作工艺
工艺流程:
基层处理T吊垂直、套方、找规矩T贴灰饼T抹底层砂浆T
T弹线分格T排砖T浸砖T镶贴面砖T面砖勾缝与擦缝
(1 )基层为混凝土墙面时:
1)基层处理:首先将凸出墙面的混凝土剔平、对大钢模施工的混凝土墙面应凿毛,并用钢丝刷满刷一遍,再浇水湿润。
如果基层混凝土表面很光滑亦可采取如下的“毛化处理”办法,即先
将表面尘土清扫干净,用10%火碱水将板面的油污刷掉,随之用净水将碱液冲净,晾干,然后用1: 1水泥细砂浆内掺水重20%的107胶,喷或用扫帚将砂浆甩到墙上,其甩点要均匀,终凝后浇水养护,直至水泥砂浆疙瘩全部到混凝土光面上,并有较高的强度(用手掰不动)为止。
2)大墙面和四角、门窗口边弹线找规矩,必须由顶层到底一次进行,弹出垂直线,并决定面
砖出墙尺寸分层设点、做灰饼。
横线则以楼层为水平基线交圈控制,竖向线则以四周大角和通天
垛、柱子为基线控制。
每层打底时则以此灰饼做为基准点进行冲筋,使其底层灰做到横平竖直。
同时要注意找好突出檐口、腰线、窗台、雨篷等饰面的流水坡度。
3)抹底层砂浆:先将墙面浇水湿润,然后用1:3水泥砂浆刮一道约6mm厚,紧跟用同标号灰与所冲的筋找平、随即用木杠刮平,木抹搓毛。
终凝后浇水养护。
4)〜8)同基层为混凝土墙面做法。
(3)冬期施工:一般只在冬施初期施工,严寒阶段不能施工。
1)砂浆的使用温度不得低于5C。
砂浆硬化前,应采取防冻措施。
2)用冻结法砌筑的墙,应待其解冻后再抹灰。
3)镶贴砂浆硬化初期不得受冻。
气温低于5C时,室外镶贴砂浆内可掺入能降低冻结温度的外加剂,其掺量应由试验确定。
4)为防止灰层早期受冻,并保证操作质量,其砂浆内的白灰膏和107胶不能使用,可采用同体积粉煤灰代替或改用水泥砂浆抹灰。
5 .质量标准
(1)保证项目:
1)饰面砖的品种、规格、颜色、图案必须符合设计要求和符合现行标准规定。
2)饰面砖镶贴必须牢固、严禁空鼓无歪斜、缺楞、掉角和裂缝等缺陷。
(2)基本项目:
1)表面平整、洁净、色泽协调一致。
2)接缝填嵌密实、平直、宽窄一致、颜色一致、阴阳角处的砖压向正确,非整砖的使用部位适宜。
3)套割:用整砖套割吻合,边缘整齐;墙裙、贴脸等突出墙面的厚度一致。
4)流水坡向正确,滴水线顺直。
(3 )外饰面砖允许偏差项目:见表4—15。
外饰面砖允许偏差表4 —15
6 .成品保护
(1)要及时清擦干净残留在门窗框上的砂浆,特别是铝合金门窗框宜粘贴保护膜,预防锈蚀。
(2 )认真贯彻合格施工顺序,少数工种(水电、通风、设备安装等)的活应提前完成,防止
技术交底记录表C1-3。
