泵站维修施工方案及标准

合集下载

雨水泵站维修工程施工方案

雨水泵站维修工程施工方案

雨水泵站维修工程施工方案一、工程概况雨水泵站是城市雨污水分流系统中重要的设施之一,其作用是将降雨期间积聚在道路和其他场地上的雨水抽送至排水管网及下水道系统中。

为保证雨水泵站的正常运行,维护工作显得尤为重要。

因此,本文旨在对雨水泵站维修工程的施工方案进行详细的探讨。

二、施工准备1. 现场勘察:在施工前,需对雨水泵站进行详细的现场勘察,了解泵站的具体情况,包括设备型号、安装年限、运行状况等。

同时还需对周边环境进行勘察,包括供电、排水、道路等情况。

2. 施工人员配备:根据具体维修工程的规模和难度,合理配备工程人员,包括机械工、电气工、管道工等。

3. 施工设备准备:根据实际需要准备好必要的施工设备和工具,如维修车辆、起重机、焊接设备、检测仪器等。

4. 安全防护准备:施工前需对施工现场进行安全评估,设置必要的防护设施,确保施工期间人身和设备的安全。

三、维修工程施工方案1. 维修范围确认:根据现场实际情况确定需要进行维修的设备和部件,对雨水泵站进行细致的检查和测试,找出故障原因并确定维修范围。

2. 设备停机和拆除:在进行维修前,需先安排泵站停机,并对需要维修的设备进行拆解,清理和检修。

3. 泵站设备更换:若发现设备严重损坏或老化,需对其进行更换,选用适当的替代品,并确保其与原设备的配合和运行正常。

4. 设备维修:对于需要维修的设备,在确认维修范围后,按照维修规程进行具体的修复工作。

包括清洗、检测、更换零部件等。

5. 设备安装和调试:在设备维修完成后,需重新进行设备的安装和调试工作,确保其运行正常。

6. 运行试验:在设备安装调试完成后,需进行运行试验,观察设备的运行状况,确认设备能够实现预期的运行效果。

7. 立案验收:维修工程完成后,需对维修过程进行详细的记录,并进行相关验收工作,确保维修质量和安全。

四、施工注意事项1. 安全第一:在施工过程中,安全永远是第一要务。

严格遵守施工现场的安全规定,做好施工防护,避免发生意外事故。

泵站维修施工方案及标准

泵站维修施工方案及标准

泵站维修施工方案及标准一、立式水泵1、由于底座定位安装后需二次灌浆,因此水泵安装以底座部件为参考基准;底座部件就位前,应按施工图和有关建筑物的轴线或边缘线及标高线,划定安装的基准线,同时参照设备供货装配详图,埋设临时性的中心标板和基准点,将基准线平面位置偏差控制在±2毫米,标高偏差控制在±1毫米;对直线度、平行度、和同轴度测量采用重锤水平拉钢丝法,钢丝直径为毫米,同时两端应用滑轮支撑在同一标高面上;2、清理设备表面及支承基础面,待清理完毕后,利用泵房内新安装的电动葫芦及临时支架将底座吊运到预埋位置进行就位调整固定,并且将预埋螺栓放入预留内,调整完毕后,按照技术文件和施工图纸要求,将拉紧器、支撑等固定件与土建预留钢筋、铁构件等点焊牢固,埋入的焊接件内部需装设足够的支撑,以防止浇筑混凝土时变形,流道内的支撑件在通水前需拆除,拆除后过流表面应平整光滑,突出部分高度不得超过毫米;3、埋入部件各组合面应涂密封胶,固定结合面组装后,应用毫米塞尺检查,插入深度应小于20毫米,移动长度应小于检验长度的1/10在螺栓拧紧前,组合缝处的安装面应无错牙;4、密封圈制作时对应位置应开燕尾口对接,增加接触面和连接强度;5、浇注出底座的预埋螺栓二期,待强度达到要求后,拧紧出预埋螺栓,并复核位置尺寸、标高以及与其它组件的相互关系,应满足安装技术要求,否则重新进行调整;6、底座的纵向和横向安装水平偏差均不应大于1/1000,并在水平中分面上进行测量;7、出水墙管安装:在水泵安装之前,利用足够的空间进行出水墙管预埋与二次灌浆;本次维修墙管堵漏8、水泵本体维修安装;9、填料密封要求 1填料函内侧,挡环与轴套的单侧径向间隙,控制在毫米;2水封孔道畅通,水封环应对准水封进水孔;3使用密封胶时,应将接合面上的油污、水分、铁锈及其它污物清除干净;4压装填料密封件时,应将填料圈的接口切成45度的剖口,相邻两圈的接口,应错开120度-180度;5填料圈不宜压得过紧,压盖的压力应沿圆周均匀分布,装配时对角拧螺栓;6油封装配时,在油封唇部与轴上涂抹润滑剂;7油封装配方向,应使介质工作压力把密封唇部紧压在主轴上,不得装反;油封在壳体内应可靠的固定,不能有轴向移动和转动;8机械密封零件不得有损坏、变形,根据水泵技术文件确定其压缩量;装配后用手盘动转子应灵活;在动、静环与相配合零件间不得相互转动,有泄漏;10、机组单机联合调试条件1主泵机组维修安装完毕,二期砼强度达到要求;2机组供水、润滑系统安装调试结束;3进、出水流道检查清理完毕,无异物遗留;4机组对应的清污机、闸门、启闭机安装调试结束;5电动机组电气检查试验结束,具备送电条件;11、水泵试运行1水泵试运行中须测量主水泵的各运行参数,并作好记录;各项参数指标须满足合同文件的技术要求、制造厂的技术文件规定;2水泵的滚动轴承温升符合设备技术文件的规定;3油的温升应正常,油位应保持在规定的刻度范围内,并不得有漏油现象;4单机试运行时间符合技术文件的规定;5停止试运行时,应按设备技术文件的规定关闭有关的阀门;流道内的防水倒流装置工作应正常、可靠;6泵的进水位降低到规定的最低水位以下时,泵应立即停止运转;二、电动闸门1、门槽维修安装依次拆装门槽、构件每一单元主轨、反轨、侧轨、水封座板、护角、底槛、门楣或胸墙等;安装要求:尺寸误差严格按照施工详图的要求;现场焊接时不允许直接焊在门槽的主要构件上,只能焊在这些构件伸出的锚件上;焊接过程中,随时注意观察变形情况,发生变形及时修整;焊接材料必须与焊件材料一致;门槽、构件工作面上焊缝必须打磨,光洁度应与焊接构件表面一致;保证措施:必要时,预制部分靠模以保证安装精度统一;基准线在安装全过程中予以保留,以便全程监控;2、闸门安装闸门由吊车分别吊到闸门的门槽顶部平台上进行闸门的组装和焊接,经过校正合格后,安装主滚轮或滑块;闸门由简易门吊或吊机进行平面移位,至主安装孔后,平稳吊入就位;3、启闭器和丝杆连接杆的安装:复测门体进吊中心定出启闭器定位中心;将丝杆旋入启闭器的铜活令内,对准中心孔进行吊装;在门体上安装好起吊连接杆,并套入中间轴导架,将丝杆和连接杆用套筒联轴器连接起来;中间轴导架的安装时,孔轴间隙应均匀,位置正确,基础螺栓连接牢固;本次丝杆换用不锈钢丝杆4、防腐处理对现场焊接的焊缝二侧的表面应根据要求先进行表面处理后,涂刷底漆和面漆;然后对门槽和闸门再整机进行一道油漆导轨表面及不锈钢构件等除外;5、闸门试验闸门维修后应作无水压的开启和关闭试验,该试验与启闭器的试验同步进行;试验前必须清除门槽内所有杂物并检查吊点的连接情况;在将闸门吊入门槽之前,闸门上的滑动支承面,应用钙基黄油涂抹,水封橡胶与水封座板的接触面,在闸门下降和提升过程中应采用水冲淋润滑;共用闸门应对每个门槽作启闭试验;闸门启闭过程中应检查升降有无卡阻,水封橡皮有无损伤等现象;闸门全部处于工作部位后应用灯光或其它方法检查,不应有透亮或间隙;6、配合电气安装,作好上下行程限位的调整,并在外螺丝杆导轨等部件上涂上黄油,作好保养;三、管道安装1、一般事项1管子、管道附件三通、弯头等,以下简称管件、阀门,应具有制造厂提供的产品合格证,铸铁管子、管件还必须具有化学成份、机协性能报告,核对其规格、材质,检查外观质量;2管子、管件必须在安装前按要求清除其内部杂物,阀门应作解体检查、清洗;3管子、管件必须在安装前,应先对土建的沟、槽、洞等部位进行检查、应符合设计要求;与管道连接的设备,应事先安装、就位,固定完毕;4安装管道时,需要中途停工,应及时封堵敝开的管口,防止异物进入管道,造成堵塞管道、损坏设备等事故;5管道安装完毕,应进行气密性试验,并按要求涂漆防腐;6管子、管件、阀门应检查规格、型号、数量、品质及出厂技术文件;7管子、管件、阀门的内外表面应无裂纹、缩孔、严重夹渣、密集气孔等缺陷;8阀门传动装置和操作机构应重新更新更换、加注润滑剂,并要求动作正确、可靠、无卡涩,开度指示装置完整;2、管道安装1管道施工前,先了解和确定标高、位置、坡度、管径等,正确地按图纸要求的几何尺寸制作并埋好支架或挖好地沟;标高允差为15毫米;立管垂直允差为2/1000,且最大不超过15毫米;水平管弯曲允差为1000,且最大不超过20毫米;2对于暗管,埋设前应先组装后固定,同时清除内部异物,保证管路畅通;临时支架可留在砼内,注意如要电焊固定,不得烧伤管道内壁;3暗管浇注砼前,必须按规定水压进行闭水试验,通过试验后,用塞子将两端封闭,避免砼将管道堵塞;填好隐蔽工程记录,交由监理工程师批复后再浇注砼;4砼最终浇注后的管道出口位置与设计位置的偏差不得大于10毫米;5法兰管道安装时应对密封垫及法兰面进行检查,不得有影响密封性能的缺陷存在;其水平偏差不得大于法兰外径的‰且不大于2毫米,不得通过拧紧斜向螺栓来消除误差;管道、法兰中心应与管道轴线平行,每个对接口所用的连接件规格应相同,螺拴安置方向一致,无严重卡阻,螺拴,垫层及螺帽上应涂上油脂或石墨粉;紧固螺拴,应对称均匀用力,与法兰面紧贴,没有楔缝,螺拴必须露出螺帽,露出长度一般为0.5个螺拴直径;6螺纹管道要小心保护好螺纹,上管时不得碰撞,可用加装临时管件的方法加以保护;管端螺纹不得有毛刺和乱牙,断扣或缺口部份不得超过整个螺牙的10%,螺纹的加工长度应比连接长度多2~3个螺牙;接头处的密封填料、应防止挤入管内;7管路系统安装完毕后,进行清洗吹扫,清除管内的杂物和残渣;8管道试压的压力为额定压力的倍,利用空气或水作为试验介质,在20分钟内无泄漏和异常情况,顺序为先将压力设为50%的试验压力,再缓慢升压,每增加10%的试压要持续3分钟,达到满压时要保持5分钟;9管路附件安装时,应严格按照图纸要求,定位、定量准确;电磁阀等的信号线要加装护套,各类阀体安装的方向应与所标介质流动方向一致;10按照设计图纸与施工规范的要求严格做好管路的防腐、保温工作;11焊接连接的管道,管道的连接点和纵向焊缝应设置在易于操作方便检修的位置;套管内或其它隐蔽的地方,不应设置焊缝、螺纹接头和法兰;管道中的对接焊缝或法兰接头应离开支架100mm以上,直管断上两对接焊间的距离应在200mm以上;焊缝距弯管的起点不小于管子的外径,并在100mm以上;管道的焊缝上,不允许开孔或接支管;焊接管道的管口,应切出倒角边,并相互对齐;12成排管道的排列,管子,管件和阀门应排列整齐,横平、竖直、间距均匀;13阀门应在关闭状态下,按正确方向安装紧固、严密,阀焊应与管道中心线垂直,阀门安装后,应检查密封填料,其压盖螺拴应留有足够的调整余量;阀门的传动装置和操作机构应进行调整;开度指示准确,限位开关动作正确,及时;3、管道支架、吊架安装1管道安装时,应同时进行支、吊架固定和调整,支、吊架位置合适,安装平整牢固,与管道接触良好;管道法兰接口至支、吊架距离不得小于100mm;2吊架应垂直安装,弹簧吊架的弹簧安装高度,应按设计要求调整,并做好记录;3固定支架按设计要求设置,支架的尺寸和数量要与管道的直径、长度相配;4滑动支架的滑动面应清洁平整,不应有歪斜,卡涩现象,滑托与槽间应留有3~5mm间隙,并留有适当的偏移量;5水平方向安装的大型阀门、管件,应在其底部砌墩支撑,不得以管道承重;6明管安装前,先确定支架的位置、间距与数量;管道支架在地面预制,支架上的孔眼用钻床钻得;在应栽支架的部位,画出长度大于孔径的十字线,然后打洞栽支架,栽支架的孔洞不宜过大,且深度不得小于120毫米;支架安装时利用弹线与线锤保证横平竖直,且垂直于墙面;好的支架,应使埋固砂浆充分牢固后方可安装管道;7作好安装记录及试验记录四、格栅机安装1、整机吊出格栅井维修,更换零部件;2、吊装就位;设备供货到场后卸到安装就近位置,如果一次能放入池底最好,否则做一只龙门吊杆进行就位;3、就位前,对土建的支撑斜坡角度复测,应满足设备技术要求,安装角度不得偏差,并在井壁两侧墙壁上进行角度的放线工作;4、设备机座找平找正弄固定,就位后用临时方法固定好角度,并且用水平仪找出水平偏差不大于1/1000其中水平包括纵横二侧焊接设备支座和预埋件;五、电动葫芦维修1、要求达到以下技术要求:轨道接头处,横向位移及高低偏差均不得大于毫米;接头处的间隙小于或等于2毫米;轨道横向水平度小于1/100轨道顶部宽度;轨道纵向水平度小于1/1500;轨道全长高差小于10毫米;两轨道在同一断面上,跨距允差为毫米,相对高差不大于10毫米;垫板与轨道间接触面积要大于60%;2、小车安装前,检查各机械部件情况,特别是齿轮减速器,注油润滑;穿钢丝绳时注意钢丝绳外露长度要大于400毫米,端部用钢丝夹头固定,穿楔型块时一定要卡死,确保吊钩下降到最低位置时应在卷扬机滚筒上保持5圈以上的钢丝绳;3、制动器的检查与调整:制动器分为有大、小跑车的行走机构制动器及主、副钩卷扬机制动器;安装时要求制动轮上保持清洁,绝不允许有油污;制动瓦与制动轮的接触面积不应小于75%;制动器打开时制动瓦与轮之间的间隙为毫米;4、起重机电气部分安装严格检查各接触器的吸合、分离情况,确保灵敏可靠;滑触线安装牢固,间距恰当合理;软电缆供电,线缆承受拉力应均匀,防治意外拉断;5、负荷试验静负荷试验:用倍额定负荷起吊距离地面100毫米,停留12分钟,反复进行四次,同时测控滑动主梁的机械应变情况;静负荷试验:用倍额定负荷反复起吊多次,检验吊钩起吊上、下限位;前、后开动多次,检验制动、点动、车挡情况及平衡性能;电气设备施工方案和调试一、开关柜安装1、根据施工图中开关柜的位置将底框进行就位和调整,调整水平时,垫铁应垫在底框与基础预埋铁之间,每米水平度允许偏差为2mm,全长方向水平度允许偏差为5mm;调整完毕后,应将底框,垫铁与基础预埋铁焊接牢固;2、高压开关柜中瓷件表面严禁有裂纹、缺损和瓷釉损坏等缺陷;低压开关柜中绝缘部件应完整、无缺陷;开关柜中的装置或器、部件的型号、规格、接线必须与设计图、出厂图一致;3、开关柜漆层应完整、无损;开关柜应标明柜号、柜名及开关、按钮等功能名称;4、根据开关柜排列图,依次将开关柜就位于底框上,要求柜面与底框前立面对齐;小车式开关柜基础底框的顶面应与最后抹平地面相平;开关柜安装的允许偏差和检验方法应符合市政工程施工及验收技术规程规定;严禁采用焊接固定;5、开关柜一次回路进、出线安装及验收规程,详见硬母线安装;1按照设计图纸核对开关各部件的电压等级及容量,发现问题及时与供货方联系;2各柜就位位置正确,柜面平整齐,连接固定牢固,接地良好;3汇流母排连接应符合技术规范搭接处应保证接触面积,并涂复中性凡士林,铜铝搭接处应加热镀锌铜皮;用镀锌螺栓进行母排连接;母排相与相及相与地之间就满足高压规程要求的距离10kv为125mm;绝缘子上母排压脚螺栓应拧紧;核对相序,涂复色标油漆;对柜表面碰擦烧接部分进行补漆等修补工作;6、做好送电前的准备工作1作好通电前各类电器的检查调试,如油开关是否有漏油,观察油面是否已校调等,各类电器连接的坚固是否作好;2作好高压电气框内的清洁工作;3按照电试标准,进行耐压、绝缘、参数整定等试验;4在框上标明开关名称及作用、以便操作;二、电缆敷设及电缆头制作1、一般规定和准备工作1电缆终端和接头的制作,应由经过培训的熟悉工艺的人员进行;2电缆终端及接头制作时,应严格遵守制作工艺规程;3制做6kv及以上电缆终端与接头时,其空气相对湿度宜为70%及以下;当湿度大时,可提高环境温度或加热电缆;在室内施工现场应备有消防器材;室内施工应有临时电源;435kv及以下电缆终端与接头应符合下列要求:型式、规格应与电缆类型如电压、芯数、截面、护层结构和环境要求一致;所用材料、部件应符合技术要求;主要性能应符合现行国家标准额定电压26/35kv及以下电力电缆附件基本性能要求的规定;5采用的附加绝缘材料除电气性能应满足要求外,尚应与电缆本体绝缘具有相容性;两种材料的硬度、膨胀系数、抗张强度和断裂伸长率等物理性能指标应接近;橡塑绝缘电缆应采用弹性大、粘接性能好的材料作为附加绝缘;6电缆线芯连接金具,应采用符合标准的连接管和接线端子,其内径应与电缆线芯紧密配合,间隙不应过大;截面宜为线芯截面的~倍;采用压接时,压接钳和模具应符合规格要求;7控制电缆在下列情况下可有接头,但必须连接牢固,并不应受到机械拉力;当敷设的长度超过其制造长度时;必须延长已敷设竣工的控制电缆时;当消除使用中的电缆故障时;8制作电缆终端和接头前,应熟悉安装工艺资料,做好检查,并符合下列要求电缆绝缘状况良好,无受潮;塑料电缆内不得进水;做电气性能试验,并应符合标准;附件规格应与电缆一致;零部件应齐全无损伤;绝缘材料不得受潮;密封材料不得失效;壳体结构附件应预先组装,清洁内壁;试验密封,结构尺寸符合要求;施工用机具齐全,便于操作,状况清洁,消耗材料齐备;清洁塑料绝缘表面的溶剂宜遵循工艺导则准备;必要时应进行试装配;9电力电缆接地线应采用铜绞线或镀锡铜编织线;10电缆终端与电气装置的连接,应符合现行国家标准电气装置安装工程母线装置施工及验收规范的有关规定;2、制作要求1制作电缆终端与接头,从剥切电缆开始应连续操作直至完成,缩短绝缘暴露时间;剥切电缆时不应损伤线芯和保留的绝缘层;附加绝缘的包绕、装配、热缩等应清洁;2电缆终端和接头应采取加强绝缘、密封防潮、机械保护等措施;6kv及以上电力电缆的终端和接头,尚应有改善电缆屏蔽端部电场集中的有效措施,并应确保外绝缘相间和对地距离;335kv及以下电缆在剥切线芯绝缘、屏蔽、金属护套时,线芯沿绝缘表面至最近接地点屏蔽或金属护套端部的最小距离应符合下表的要求;电线终端和接头中最小距离额定电压kv 最小距离mm1 50610010 125352504塑料绝缘电缆在制作终端头和接头时,应彻底清除半导电屏蔽层;对包带石墨屏蔽层,应使用溶剂擦去碳迹;对挤出屏蔽层,剥除时不得损伤绝缘表面,屏蔽端部应平整;5三芯电力电缆接头两侧电缆的金属屏蔽层或金属套、铠装层成分别连接良好,不得中断,跨接线的截面不应小于接地线截面的规定120mm2以下16mm2150mm2以下25mm2;直埋电缆接头金属外壳及电缆的金属护层应做防腐处理;6三芯电力电缆终端处的金属护层必须接地良好;塑料电缆每相铜屏蔽和钢铠应锡焊接地线;电缆通过零序电流互感器时,电缆金属护层和接地线应对地绝缘,电缆接地点在互感器以下时,接地线应直接接地;接地点在互感器以上时,接地线应穿过互感器接地;塑料电缆宜采用自粘带、粘胶带、胶粘剂热熔胶等方式密封;塑料护套表面应打毛,粘接表面应用溶剂除去油污,粘接应良好;7电缆终端上应有明显的相色标志,且应与系统的相位一致;8控制电缆终端可采用一般包扎,接头应有防潮措施;3、标准电缆的固定、弯曲半径、有关距离和单芯电力电缆的金属护层的接线、相序排列等应符合要求;弯曲半径应符合:控制电缆10d;聚氯乙烯绝缘电力电缆10d;交联聚氯乙烯绝缘电力电缆20d;接地应良好;电缆及护层保护器的接地电阻应符合设计;电缆终端的相色应正确,电缆支架等的金属部件防腐层应完好;电缆沟内应无杂物,盖板齐全,沟槽内应无杂物,照明、通风、排水等设施应符合设计;直埋电缆路径标志,应与实际路径相符;路径标志应清晰、牢固,间距适当,直线段每隔50~100米处、电缆接头处、转弯处、进入建筑物处等均应设置明显的方位标志或标桩;防火措施应符合设计,且施工质量合格;三、变压器维修供电部门电试,以下安装规范供参考1、开箱外观检查:设备到达现场后安装单位应及时组织业主、监理进行检查,以便发现设备存在的缺陷和问题,并及时处理,为安装得以顺利进行创造条件;首先应检查包装及密封应良好,对有防潮要求的包装应及时检查,发现问题,采取措施,以防受潮;检查制造厂随设备包括标准组件附带全套的安装使用说明书、产品合格证书、出厂试验记录、产品外型尺寸图、运输尺寸图、产品拆卸件一览表、装箱清单、铭牌或铭牌标志图及备件一览表等应齐全;变压器型号规格应与设计符合;设备外观无损伤、无碰撞痕迹,特别检查接线柱瓷瓶、套管应完好;开箱验收应做好记录,如有问题及时报业主,以便尽快解决;2、设备驳运:变压器进场前,要对进场道路进行检查,特别是施工区域的临时通道,应平整、坚实、坡度较小;3、绝缘判断及绝缘复测:安装前对变压器的绝缘进行测试,以避免对有问题的设备进行安装而导致人工浪费;安装完毕后尚需对变压器的绝缘再次进行测试;4、安装、接线及接地:变压器在安装就位时,因吨位较大,在作变压器顶升时千斤顶的着力位置应在变压器底部特定的顶升部位,以免变压器遭到结构上的损坏;在顶升过程中,升降操作应协调,各点受力均匀,并应及时垫好垫块;器身就位位置、方向应正确,基础牢固,水平度符合要求;变压器自身保护装置做到接地可靠,接地电阻符合规范要求r≤4ω;5、交接试验:按规范gb50150-91做好变压器的各类电气测试与试验,各种测试结果必须符合要求;试验记录报告递交监理签证;6、试运行:在其它电气设备安装结束后,变压器受电时可进行冲击试验,合闸试验3次,如无异常情况,则进行24小时空载运行;空载及带负荷运行时仍应加强巡视检查;7、安装标准:电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范gbj 148-90;四、室内外接地分项工程1、接地线敷设时,应先将固定钩固定,穿墙应有保护管;垂直接地桩长度为水平间距桩与桩按图纸布置;2、接地线在电气连接就采用焊接,搭接的长度就不小于宽度的两倍;至少有3个棱边焊接园钢为直径6倍;3、电气设备与接地线的连接分两种需要移动的设备宜采用螺丝和金属带连接,电气设备装在金属架上;4、所有电气设备都需单独埋设接地分支线,不可将电线设备串联接地;5、接地线应按规范要求涂刷防腐漆,焊接部分应作防腐处理,接地体埋设深度不小于;6、技术质量保证措施:观察检查,用接地电阻测试仪测量,祥见电试报告;电气装置的每个接地部分应二次单独的接地线与接地干线相连接;不得在一个接地线中串联几个需接地部分;明敷接地线的安装应便于检查,敷设位置不应碍设备的拆卸与检修;五、安装低压电器设备分项工程1、低压电器安装必须按照图纸要求的规定安装,部件完整,瓷件应清洁,不应有裂缝和伤痕,制动部分动作灵活,准确,电架与支架应接触紧密;2、部件完整,瓷件应整洁,不应有裂缝和伤痕,制动部分动作灵活,准确;低压电器的安装应与配线工作密切配合;尤其是配合土建预留,预埋工作一定要保证设计位置,配管线到位;3、低压电器的安装及操作机构的安装高度,固定方式按设计图施工,如设计无规定,应按下列要求;1落地安装的低压电器设备,其底面一般应高出地面50-100mm;2操作手柄中心距离地面一般为1200mm-1500mm; 3侧面操作的手柄距离建筑物或其它设备不小于200mm;4电器箱固定要牢固,不得采用焊接;5有防震要求的电器要加减震装置,紧固螺栓应有防松措施;如加锁,螺母,锁钉等;6墙面挂箱采用膨胀螺栓固定时,可按要求选择规格钻孔尺寸,埋设深度;。

修复泵站工程施工方案

修复泵站工程施工方案

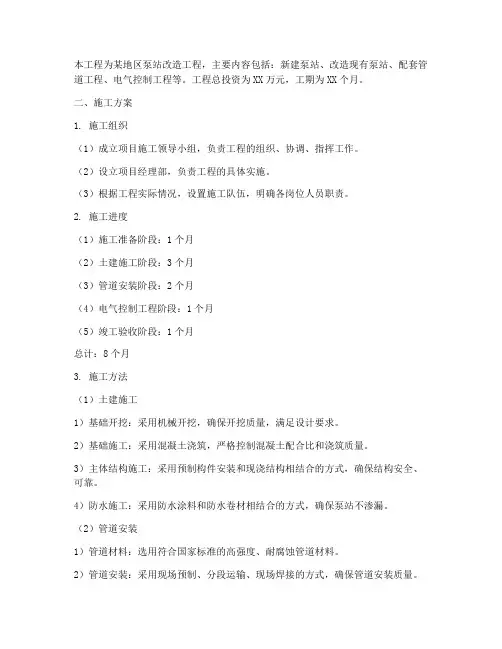

本工程为某地区泵站改造工程,主要内容包括:新建泵站、改造现有泵站、配套管道工程、电气控制工程等。

工程总投资为XX万元,工期为XX个月。

二、施工方案1. 施工组织(1)成立项目施工领导小组,负责工程的组织、协调、指挥工作。

(2)设立项目经理部,负责工程的具体实施。

(3)根据工程实际情况,设置施工队伍,明确各岗位人员职责。

2. 施工进度(1)施工准备阶段:1个月(2)土建施工阶段:3个月(3)管道安装阶段:2个月(4)电气控制工程阶段:1个月(5)竣工验收阶段:1个月总计:8个月3. 施工方法(1)土建施工1)基础开挖:采用机械开挖,确保开挖质量,满足设计要求。

2)基础施工:采用混凝土浇筑,严格控制混凝土配合比和浇筑质量。

3)主体结构施工:采用预制构件安装和现浇结构相结合的方式,确保结构安全、可靠。

4)防水施工:采用防水涂料和防水卷材相结合的方式,确保泵站不渗漏。

(2)管道安装1)管道材料:选用符合国家标准的高强度、耐腐蚀管道材料。

2)管道安装:采用现场预制、分段运输、现场焊接的方式,确保管道安装质量。

3)管道试压:按照规范要求进行管道试压,确保管道强度和严密性。

(3)电气控制工程1)电气设备:选用符合国家标准的高质量、高性能电气设备。

2)电气线路:按照规范要求进行电气线路敷设,确保线路安全、可靠。

3)控制系统:采用PLC控制系统,实现泵站自动化运行。

4. 施工质量控制(1)严格控制施工材料、设备的质量,确保符合国家标准。

(2)严格执行施工工艺,确保施工质量。

(3)加强施工过程中的质量检查,发现问题及时整改。

(4)建立健全质量保证体系,确保工程质量。

5. 安全文明施工(1)加强施工现场安全管理,确保施工安全。

(2)做好施工现场环境保护工作,减少对周边环境的影响。

(3)加强施工现场文明施工管理,确保施工现场整洁、有序。

三、工程验收1. 施工单位在工程完工后,按照国家相关标准进行自检,确保工程质量。

2. 工程验收时,由建设单位、设计单位、施工单位、监理单位共同参与。

泵站维修施工方案及标准

泵站维修施工方案及标准

泵站维修施工方案及标准一、概述泵站作为水利工程中重要的设施之一,在长期使用中难免会出现各种故障,因此定期进行维修施工是至关重要的。

本文将介绍泵站维修施工的一般方案和标准,以确保泵站设施的正常运行和延长使用寿命。

二、维修前准备工作在进行泵站维修施工之前,需要做好以下准备工作:1.制定详细的维修计划,包括维修内容、时间安排、人员配备等。

2.检查维修所需工具、备件等是否齐全。

3.停止泵站运行,并对相关设备进行安全检查,确保施工时没有安全隐患。

三、维修施工流程维修施工一般包括以下步骤:1.拆卸清洁:先拆卸需要维修的泵站设备,并进行清洁,清除污垢、沉积物等。

2.检测损坏:对维修设备进行全面检测,找出损坏部位。

3.更换/修复:根据实际情况进行零部件更换或修复。

4.安装调试:重新安装已修复的设备,并进行调试,确保正常运行。

5.试运行:进行试运行,并做好记录。

四、维修质量标准泵站维修施工的质量直接影响到设备的性能和寿命,因此需要制定相应的维修质量标准:1.安全性:维修后设备必须符合相关安全标准,确保操作人员安全。

2.可靠性:维修后设备应能长时间稳定运行,不易再次出现故障。

3.效率:维修后设备应恢复正常运行效率,不影响整体工作效率。

4.耐久性:维修后设备应延长使用寿命,减少频繁更换的情况。

五、维修后工作维修施工完成后,还需要做好以下工作:1.记录保留:对维修过程和结果进行记录保留,以备日后查看。

2.定期检查:定期检查已维修设备的运行情况,及时发现问题并处理。

3.维护保养:加强设备的日常维护保养,延长使用寿命。

结语泵站维修施工是一项重要工作,要做到及时、规范、安全。

只有通过科学的维修方案和严格的标准要求,才能保障泵站设施的正常运行,为水利工程的顺利进行提供有力保障。

雨水泵站维修工程施工方案

雨水泵站维修工程施工方案

雨水泵站维修工程施工方案1. 背景雨水泵站用于将城市道路上的雨水排放到下水道系统中,是城市排水系统的重要组成部分。

由于长期使用和外界环境等原因,泵站设备会出现各种各样的故障,需要进行维修和保养。

2. 维修目标本次维修工程的目标是确保雨水泵站设备的正常运行,保证城市排水系统的畅通。

具体维修目标如下: 1. 修复故障设备,恢复正常工作状态; 2. 检查设备的各项参数指标,确保符合标准要求; 3. 清理设备周围的杂物和污垢,保持泵站的整洁; 4. 验证维修后的设备运行是否正常。

3. 维修步骤维修工程按照以下步骤进行:3.1 设备检查3.1.1. 首先对雨水泵站设备进行全面检查,包括泵、阀门、控制系统等。

有问题的设备需要记录下来,并制定相应的维修方案。

3.1.2. 对设备的各项参数指标进行测试,包括流量、压力、电流等。

与标准要求进行比对,确定是否需要进行调整或更换。

3.2 设备维修3.2.1. 对于出现故障的设备,首先确定故障原因,然后制定相应的维修方案。

3.2.2. 维修过程中需要注意安全,防止发生意外事故。

维修人员应佩戴合适的防护装备,并按照标准操作流程进行操作。

3.2.3. 维修包括更换损坏的零部件、修复电路故障、清洗设备等。

在维修过程中,应严格按照设备制造商的操作规范进行操作。

3.3 设备清洁3.3.1. 在维修完成后,对设备进行清洁。

清理设备周围的杂物和污垢,保持泵站的整洁。

3.3.2. 清洁过程中,应注意安全和环保。

使用合适的清洁剂和工具,避免对环境造成污染。

3.4 设备验证3.4.1. 维修完成后,对设备进行验证。

检查设备是否恢复正常工作状态,以及各项参数指标是否符合标准要求。

3.4.2. 验证过程中,应进行全面的检查和测试,确保设备没有任何故障,并满足相关的安全和性能要求。

4. 安全措施4.1. 维修工作需要进行安全交底,确保维修人员了解工作场所的相关安全要求和操作规范。

4.2. 维修人员应佩戴合适的防护装备,包括安全帽、防护手套、防护眼镜等。

泵站设备维修施工方案

泵站设备维修施工方案

泵站设备维修施工方案一、背景和目的泵站是水利工程中非常重要的设施,负责将水从低处泵到高处,以满足灌溉、供水和排水等需求。

然而,由于泵站设备的长期运行,设备故障和损坏是不可避免的。

为了确保泵站设备的正常运行,减少停机时间并提高工作效率,有必要制定一套维修施工方案。

本文档旨在提供一个详细的泵站设备维修施工方案,以帮助操作人员进行维修工作。

二、维修施工流程以下是泵站设备维修施工的一般流程:1.故障检测和确认–监测设备运行情况,查找异常现象和故障提示。

–针对异常现象进行分析,确认是否需要维修。

2.计划维修工作–根据设备故障的严重程度和维修所需时间,制定维修计划。

–调配维修人员和所需工具与材料。

3.停机和设备准备–提前通知相关部门停机维修,并保证维修时间的充裕。

–关闭设备并做好相应的安全措施,如断电和锁定。

4.故障排除–根据故障现象和设备特点,采取适当的维修措施。

–修复或更换故障部件,并进行必要的调试。

5.设备测试和调整–完成维修后,进行设备测试,确保设备运行正常。

–根据需要进行设备调整和校准,以恢复设备的最佳性能。

6.设备恢复和开机–恢复设备原有状态,清理现场和工具。

–启动设备并监测运行情况,确保维修效果。

三、维修工具和材料为了有效地进行泵站设备维修工作,需要准备以下维修工具和材料:•常用手工工具:扳手、螺丝刀、钳子等。

•电气维修工具:电压表、电流表、绝缘电阻测试仪等。

•清洁工具:清洁剂、软毛刷、吸尘器等。

•泵站设备备件:根据常见故障和设备特点准备常用备件。

四、安全措施在进行泵站设备维修时,我们必须始终遵守相关的安全规定,确保工作人员和设备的安全。

以下是一些常见的安全措施:1.遵守相关操作规程和标准,严禁擅自操作设备。

2.使用个人防护装备,如手套、护目镜和耳塞。

3.断电并将设备锁定,确保停机状态下进行维修。

4.警示标志和围栏设置,防止他人靠近维修现场。

5.定期进行安全培训,提高维修人员的安全意识。

五、维修记录和报告维修记录和报告是泵站设备维修的重要一环。

泵站清淤维修施工方案(3篇)

泵站清淤维修施工方案(3篇)

第1篇一、工程概况1.1 工程背景泵站是水利工程中的重要设施,主要负责排水、灌溉、防洪等功能。

随着使用年限的增长,泵站内的淤泥、杂物等沉积物逐渐增多,影响了泵站的正常运行。

为保障泵站的安全、稳定运行,提高其工作效率,特制定本泵站清淤维修施工方案。

1.2 工程目的本次泵站清淤维修施工旨在清除泵站内的淤泥、杂物等沉积物,恢复泵站的正常功能,延长泵站使用寿命,确保泵站安全、稳定运行。

1.3 工程范围本次施工范围包括:泵站本体、进出水管道、电气设备、附属设施等。

二、施工组织2.1 施工单位施工单位:XX水利工程施工有限公司项目经理:XXX施工队伍:由具有丰富经验的施工人员组成,包括挖掘机操作手、装载机操作手、电工、焊工等。

2.2 施工人员配备(1)施工人员:30人(2)机械设备:挖掘机2台、装载机2台、吊车1台、发电机1台、电动搅拌机1台、电焊机2台等。

2.3 施工进度安排(1)前期准备:5天(2)清淤施工:10天(3)维修施工:10天(4)验收及交付:5天总计:30天三、施工方案3.1 清淤施工3.1.1 清淤范围本次清淤范围为泵站本体、进出水管道、电气设备、附属设施等。

3.1.2 清淤方法(1)采用挖掘机、装载机等机械设备进行清淤作业。

(2)将淤泥、杂物等沉积物运至指定地点进行堆放。

(3)对进出水管道进行清淤,确保管道畅通。

3.1.3 清淤注意事项(1)在清淤过程中,注意保护电气设备,避免触电事故。

(2)对清淤过程中产生的污水进行处理,防止污染环境。

(3)清淤作业区域应设置警示标志,确保施工安全。

3.2 维修施工3.2.1 维修范围本次维修范围为泵站本体、电气设备、附属设施等。

3.2.2 维修方法(1)对泵站本体进行检修,更换损坏的部件。

(2)对电气设备进行检修,确保电气系统正常运行。

(3)对附属设施进行检修,确保其功能完好。

3.2.3 维修注意事项(1)在维修过程中,注意保护设备,避免损坏。

(2)对维修过程中产生的废料进行处理,防止污染环境。

泵站拆除维修工程施工方案

泵站拆除维修工程施工方案

泵站拆除维修工程施工方案一、工程背景为了保证泵站设备的正常运行和供水系统的稳定运行,以及保障人民群众的日常生活用水需求,泵站的安全性和可靠性显得尤为重要。

但是,随着泵站设备的老化,使用年限的增加,设备的损坏和故障也日益频繁。

为此,有必要对泵站设备进行拆除维修,以确保设备的正常运行,保障供水系统的稳定运行。

二、工程范围和对象1. 工程范围:本次拆除维修工程范围涉及泵站设备的拆除和维修,并排除设备的故障,使泵站设备恢复正常运行状态。

2. 工程对象:本次拆除维修工程的对象为泵站设备,主要包括水泵、管道、阀门等设备。

三、施工前准备1. 安全措施:施工前需制定并执行安全生产计划,确保施工过程中各项作业安全。

并配备专业的安全员进行安全监督,并提供必要的安全防护设备,如安全帽、安全鞋、手套等。

2. 施工计划:制定详细的施工计划,包括施工时间、工程进度安排、人员配备、材料准备、设备调配等方面的内容,确保施工进度符合项目计划。

3. 施工人员培训:组织施工人员进行相关技术培训,确保每个参与施工的人员都具备必要的专业技能和安全意识。

四、施工方案1. 设备拆卸:按照设计方案和拆卸流程,对泵站设备进行拆卸,包括水泵、管道、阀门等设备的拆卸。

拆卸过程中需注意避免损坏设备和管道,确保拆卸过程中设备的完整性和安全性。

2. 设备维修:对拆卸下来的设备进行维修,包括清洗、检修、更换损坏部件等。

确保设备的正常运行和工作效率。

3. 故障排除:对维修后的设备进行检测和调试,及时发现并排除设备的故障,确保设备的稳定运行。

4. 设备安装:维修完成后,对设备进行重新安装,并进行调试和试运行,确保设备的正常运行状态。

五、施工流程1. 准备工作:组织施工人员进行施工前准备工作,包括搬运设备和材料、清理施工现场等工作。

2. 设备拆卸:根据拆除流程,对泵站设备进行拆卸作业,确保拆卸过程中设备的安全和完整。

3. 设备维修:对拆卸下来的设备进行维修作业,包括清洗、检修和更换损坏部件等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

泵站维修施工方案及标准一、立式水泵1、由于底座定位安装后需二次灌浆,因此水泵安装以底座部件为参考基准。

底座部件就位前,应按施工图和有关建筑物的轴线或边缘线及标高线,划定安装的基准线,同时参照设备供货装配详图,埋设临时性的中心标板和基准点,将基准线平面位置偏差控制在±2毫米,标高偏差控制在±1毫米。

对直线度、平行度、和同轴度测量采用重锤水平拉钢丝法,钢丝直径为0.35-0.5毫米,同时两端应用滑轮支撑在同一标高面上。

2、清理设备表面及支承基础面,待清理完毕后,利用泵房内新安装的电动葫芦及临时支架将底座吊运到预埋位置进行就位调整固定,并且将预埋螺栓放入预留内,调整完毕后,按照技术文件和施工图纸要求,将拉紧器、支撑等固定件与土建预留钢筋、铁构件等点焊牢固,埋入的焊接件内部需装设足够的支撑,以防止浇筑混凝土时变形,流道内的支撑件在通水前需拆除,拆除后过流表面应平整光滑,突出部分高度不得超过1.5毫米。

3、埋入部件各组合面应涂密封胶,固定结合面组装后,应用0.05毫米塞尺检查,插入深度应小于20毫米,移动长度应小于检验长度的1/10(在螺栓拧紧前),组合缝处的安装面应无错牙。

4、密封圈制作时对应位置应开燕尾口对接,增加接触面和连接强度。

5、浇注出底座的预埋螺栓二期,待强度达到要求后,拧紧出预埋螺栓,并复核位置尺寸、标高以及与其它组件的相互关系,应满足安装技术要求,否则重新进行调整。

6、底座的纵向和横向安装水平偏差均不应大于1/1000,并在水平中分面上进行测量。

7、出水墙管安装:在水泵安装之前,利用足够的空间进行出水墙管预埋与二次灌浆。

(本次维修墙管堵漏)8、水泵本体维修安装。

9、填料密封要求(1)填料函内侧,挡环与轴套的单侧径向间隙,控制在0.25-0.50毫米。

(2)水封孔道畅通,水封环应对准水封进水孔。

(3)使用密封胶时,应将接合面上的油污、水分、铁锈及其它污物清除干净。

(4)压装填料密封件时,应将填料圈的接口切成45度的剖口,相邻两圈的接口,应错开120度-180度。

(5)填料圈不宜压得过紧,压盖的压力应沿圆周均匀分布,装配时对角拧螺栓。

(6)油封装配时,在油封唇部与轴上涂抹润滑剂。

(7)油封装配方向,应使介质工作压力把密封唇部紧压在主轴上,不得装反。

油封在壳体内应可靠的固定,不能有轴向移动和转动。

(8)机械密封零件不得有损坏、变形,根据水泵技术文件确定其压缩量。

装配后用手盘动转子应灵活;在动、静环与相配合零件间不得相互转动,有泄漏。

10、机组单机联合调试条件(1)主泵机组维修安装完毕,二期砼强度达到要求。

(2)机组供水、润滑系统安装调试结束。

(3)进、出水流道检查清理完毕,无异物遗留。

(4)机组对应的清污机、闸门、启闭机安装调试结束。

(5)电动机组电气检查试验结束,具备送电条件。

11、水泵试运行(1)水泵试运行中须测量主水泵的各运行参数,并作好记录。

各项参数指标须满足合同文件的技术要求、制造厂的技术文件规定。

(2)水泵的滚动轴承温升符合设备技术文件的规定。

(3)油的温升应正常,油位应保持在规定的刻度范围内,并不得有漏油现象。

(4)单机试运行时间符合技术文件的规定。

(5)停止试运行时,应按设备技术文件的规定关闭有关的阀门。

流道内的防水倒流装置工作应正常、可靠。

(6)泵的进水位降低到规定的最低水位以下时,泵应立即停止运转。

二、电动闸门1、门槽维修安装依次拆装门槽、构件每一单元(主轨、反轨、侧轨、水封座板、护角、底槛、门楣或胸墙等)。

安装要求:尺寸误差严格按照施工详图的要求。

现场焊接时不允许直接焊在门槽的主要构件上,只能焊在这些构件伸出的锚件上。

焊接过程中,随时注意观察变形情况,发生变形及时修整。

焊接材料必须与焊件材料一致。

门槽、构件工作面上焊缝必须打磨,光洁度应与焊接构件表面一致。

保证措施:必要时,预制部分靠模以保证安装精度统一;基准线在安装全过程中予以保留,以便全程监控。

2、闸门安装闸门由吊车分别吊到闸门的门槽顶部平台上进行闸门的组装和焊接,经过校正合格后,安装主滚轮或滑块。

闸门由简易门吊或吊机进行平面移位,至主安装孔后,平稳吊入就位。

3、启闭器和丝杆连接杆的安装:复测门体进吊中心定出启闭器定位中心;将丝杆旋入启闭器的铜活令内,对准中心孔进行吊装;在门体上安装好起吊连接杆,并套入中间轴导架,将丝杆和连接杆用套筒联轴器连接起来;中间轴导架的安装时,孔轴间隙应均匀,位置正确,基础螺栓连接牢固。

(本次丝杆换用不锈钢丝杆)4、防腐处理对现场焊接的焊缝二侧的表面应根据要求先进行表面处理后,涂刷底漆和面漆。

然后对门槽和闸门再整机进行一道油漆(导轨表面及不锈钢构件等除外)。

5、闸门试验闸门维修后应作无水压的开启和关闭试验,该试验与启闭器的试验同步进行。

试验前必须清除门槽内所有杂物并检查吊点的连接情况。

在将闸门吊入门槽之前,闸门上的滑动支承面,应用钙基黄油涂抹,水封橡胶与水封座板的接触面,在闸门下降和提升过程中应采用水冲淋润滑。

共用闸门应对每个门槽作启闭试验。

闸门启闭过程中应检查升降有无卡阻,水封橡皮有无损伤等现象。

闸门全部处于工作部位后应用灯光或其它方法检查,不应有透亮或间隙。

6、配合电气安装,作好上下行程限位的调整,并在外螺丝杆导轨等部件上涂上黄油,作好保养。

三、管道安装1、一般事项(1)管子、管道附件(三通、弯头等,以下简称管件)、阀门,应具有制造厂提供的产品合格证,铸铁管子、管件还必须具有化学成份、机协性能报告,核对其规格、材质,检查外观质量。

(2)管子、管件必须在安装前按要求清除其内部杂物,阀门应作解体检查、清洗。

(3)管子、管件必须在安装前,应先对土建的沟、槽、洞等部位进行检查、应符合设计要求。

与管道连接的设备,应事先安装、就位,固定完毕。

(4)安装管道时,需要中途停工,应及时封堵敝开的管口,防止异物进入管道,造成堵塞管道、损坏设备等事故。

(5)管道安装完毕,应进行气密性试验,并按要求涂漆防腐。

(6)管子、管件、阀门应检查规格、型号、数量、品质及出厂技术文件。

(7)管子、管件、阀门的内外表面应无裂纹、缩孔、严重夹渣、密集气孔等缺陷。

(8)阀门传动装置和操作机构应重新更新更换、加注润滑剂,并要求动作正确、可靠、无卡涩,开度指示装置完整。

2、管道安装(1)管道施工前,先了解和确定标高、位置、坡度、管径等,正确地按图纸要求的几何尺寸制作并埋好支架或挖好地沟。

标高允差为15毫米;立管垂直允差为2/1000,且最大不超过15毫米;水平管弯曲允差为1.5/1000,且最大不超过20毫米。

(2)对于暗管,埋设前应先组装后固定,同时清除内部异物,保证管路畅通。

临时支架可留在砼内,注意如要电焊固定,不得烧伤管道内壁。

(3)暗管浇注砼前,必须按规定水压进行闭水试验,通过试验后,用塞子将两端封闭,避免砼将管道堵塞;填好隐蔽工程记录,交由监理工程师批复后再浇注砼。

(4)砼最终浇注后的管道出口位置与设计位置的偏差不得大于10毫米。

(5)法兰管道安装时应对密封垫及法兰面进行检查,不得有影响密封性能的缺陷存在;其水平偏差不得大于法兰外径的1.5‰且不大于2毫米,不得通过拧紧斜向螺栓来消除误差。

管道、法兰中心应与管道轴线平行,每个对接口所用的连接件规格应相同,螺拴安置方向一致,无严重卡阻,螺拴,垫层及螺帽上应涂上油脂或石墨粉。

紧固螺拴,应对称均匀用力,与法兰面紧贴,没有楔缝,螺拴必须露出螺帽,露出长度一般为0.5个螺拴直径。

(6)螺纹管道要小心保护好螺纹,上管时不得碰撞,可用加装临时管件的方法加以保护。

管端螺纹不得有毛刺和乱牙,断扣或缺口部份不得超过整个螺牙的10%,螺纹的加工长度应比连接长度多2~3个螺牙。

接头处的密封填料、应防止挤入管内。

(7)管路系统安装完毕后,进行清洗吹扫,清除管内的杂物和残渣。

(8)管道试压的压力为额定压力的1.25倍,利用空气或水作为试验介质,在20分钟内无泄漏和异常情况,顺序为先将压力设为50%的试验压力,再缓慢升压,每增加10%的试压要持续3分钟,达到满压时要保持5分钟。

(9)管路附件安装时,应严格按照图纸要求,定位、定量准确。

电磁阀等的信号线要加装护套,各类阀体安装的方向应与所标介质流动方向一致。

(10)按照设计图纸与施工规范的要求严格做好管路的防腐、保温工作。

(11)焊接连接的管道,管道的连接点和纵向焊缝应设置在易于操作方便检修的位置;套管内或其它隐蔽的地方,不应设置焊缝、螺纹接头和法兰;管道中的对接焊缝或法兰接头应离开支架100mm 以上,直管断上两对接焊间的距离应在200mm以上;焊缝距弯管的起点不小于管子的外径,并在100mm以上;管道的焊缝上,不允许开孔或接支管。

焊接管道的管口,应切出倒角边,并相互对齐。

(12)成排管道的排列,管子,管件和阀门应排列整齐,横平、竖直、间距均匀。

(13)阀门应在关闭状态下,按正确方向安装紧固、严密,阀焊应与管道中心线垂直,阀门安装后,应检查密封填料,其压盖螺拴应留有足够的调整余量。

阀门的传动装置和操作机构应进行调整;开度指示准确,限位开关动作正确,及时。

3、管道支架、吊架安装(1)管道安装时,应同时进行支、吊架固定和调整,支、吊架位置合适,安装平整牢固,与管道接触良好。

管道法兰接口至支、吊架距离不得小于100mm。

(2)吊架应垂直安装,弹簧吊架的弹簧安装高度,应按设计要求调整,并做好记录。

(3)固定支架按设计要求设置,支架的尺寸和数量要与管道的直径、长度相配。

(4)滑动支架的滑动面应清洁平整,不应有歪斜,卡涩现象,滑托与槽间应留有3~5mm间隙,并留有适当的偏移量。

(5)水平方向安装的大型阀门、管件,应在其底部砌墩支撑,不得以管道承重。

(6)明管安装前,先确定支架的位置、间距与数量;管道支架在地面预制,支架上的孔眼用钻床钻得;在应栽支架的部位,画出长度大于孔径的十字线,然后打洞栽支架,栽支架的孔洞不宜过大,且深度不得小于120毫米;支架安装时利用弹线与线锤保证横平竖直,且垂直于墙面;好的支架,应使埋固砂浆充分牢固后方可安装管道。

(7)作好安装记录及试验记录四、格栅机安装1、整机吊出格栅井维修,更换零部件。

2、吊装就位。

设备供货到场后卸到安装就近位置,如果一次能放入池底最好,否则做一只龙门吊杆进行就位。

3、就位前,对土建的支撑斜坡角度复测,应满足设备技术要求,安装角度不得偏差,并在井壁两侧墙壁上进行角度的放线工作。

4、设备机座找平找正弄固定,就位后用临时方法固定好角度,并且用水平仪找出水平偏差不大于1/1000(其中水平包括纵横二侧)焊接设备支座和预埋件。

五、电动葫芦维修1、要求达到以下技术要求:轨道接头处,横向位移及高低偏差均不得大于1.0毫米;接头处的间隙小于或等于2毫米;轨道横向水平度小于1/100轨道顶部宽度;轨道纵向水平度小于1/1500;轨道全长高差小于10毫米;两轨道在同一断面上,跨距允差为5.0毫米,相对高差不大于10毫米。

相关文档
