住宅楼工程冬期施工方案

合集下载

冬季装饰工程施工方案

冬季装饰工程施工方案

冬季装饰工程施工方案一、编制依据根据《建筑工程冬期施工规范》(JGJ 104-2011)、《建筑装饰装修工程质量验收规范》(GB 50210-2001)、《建筑工程施工质量验收统一标准》(GB 50300-2001)以及国家和地方的相关法规和标准,结合本工程的具体情况,制定本冬季装饰工程施工方案。

二、工程概况本工程为某住宅小区装饰工程,包括住宅楼内部墙面、地面、天花板的装修以及门窗、家具的安装等。

工程位于寒冷地区,冬季气温较低,平均气温在-10℃左右。

三、施工原则1. 确保工程质量:冬季施工应采取有效措施,保证工程质量,避免因低温施工导致的质量问题。

2. 经济合理:在保证工程质量的前提下,尽量减少冬季施工带来的额外成本。

3. 安全第一:冬季施工应加强安全管理,预防安全事故的发生。

四、施工准备1. 材料准备:选择适合冬季施工的材料,如防冻剂、保温材料等,并提前做好材料的进货和储备工作。

2. 设备准备:准备足够的施工设备,如电暖器、加热器等,确保施工过程中的温度要求。

3. 人员培训:对施工人员进行冬季施工的技术培训,提高施工技能和安全意识。

4. 施工计划:根据工程进度制定详细的冬季施工计划,合理安排施工顺序和时间。

五、施工措施1. 施工环境温度:室内温度应保持在5℃以上,以确保施工材料的正常使用和施工质量。

2. 材料储存:施工材料应存放在温暖的地方,避免受冻。

对于易受冻的材料,应采取保温措施。

3. 施工工艺:根据冬季施工的特点,调整施工工艺,如适当增加水泥砂浆的稠度,防止出现空鼓、开裂等质量问题。

4. 施工速度:适当控制施工速度,避免过快施工导致质量问题。

5. 安全管理:加强施工现场的安全管理,防止火灾、触电等安全事故的发生。

六、施工质量控制1. 质量检查:加强施工过程中的质量检查,及时发现和处理质量问题。

2. 验收标准:按照《建筑装饰装修工程质量验收规范》(GB 50210-2001)等标准进行验收。

冬季施工方案(精选5篇)

冬季施工方案(精选5篇)

冬季施工方案(精选5篇)一、冬期施工的定义我国现行《建筑工程冬期施工规程》(jgj104—87)规定:当室外日平均气温连续5d稳定低于5°c即进入冬期施工;当室外日平均气温连续高于5°c时解除冬期施工。

二、我公司冬季施工的特点我公司施工的工程中,冬期开挖基坑、施工地基基础、工程主体、装饰装修的工程都将存在,项目数量多分布广、砼施工量大、涉及冬期施工的分步分项工程较为全面是本年度冬期施工的主要特点。

三、冬期施工准备1、施工方案的编制:(1)准备工作进入冬期施工的工程,应进行全面的调研,认真察看现场总平面布置图、平面临水布置图(临时排水沟、临水管线等)及相关资料,了解各类临时地下地上管线、管沟平面位置及标高,找出要加深的地下管线、要保温的地上管线及要保温的管沟等。

同时掌握必要的数据,如冬期施工的面积、工程项目、工作量、施工部位及技术要求等。

同时要对图纸进行全面复查,如有不适合冬期施工的工程项目和部位,应及时向建设单位及设计单位提出修改设计要求。

(2)施工方法的选择选择冬期施工方法应考虑以下几个方面的问题:1)本地区冬期施工气温变化的规律按照常规,山东大部地区每年的12月15日至次年的3月15日为冬施阶段,12月底至次年2月中旬将频繁出现严寒天气。

2)结构类型和施工部位应考虑的问题①地下工程:考虑防止地基受冻或因地基冻胀带来的危害,类似独立基础、承台梁等浅埋的现浇钢筋混凝土的防冻,浇筑混凝土前消除雪冰等措施,大型、深埋混凝土的养护方法等。

②地上结构工程:对于薄板、混凝土量小的构件,应考虑模板的保温及保温选材、混凝土外加剂以及养护方法的选择,如独立构件的现浇混凝土的养护方法;整体现浇钢筋混凝土结构中的混凝土保温、养护;应注意到冬期工程不同阶段和施工部位的变化和所采用的养护方法。

③装饰工程:室内采暖的方法;建筑物的封闭、保温措施;热源及设备、应综合考虑热源设备的可靠性、经济性,并结合工程量、施工进度及施工班组的生产量;冬期施工的资源,应考虑各种资源的供应情况,确定选用何种保温材料,以及水泥、防触电点、防中毒、防煤气的安全措施等。

英才小区冬季施工方案

英才小区冬季施工方案

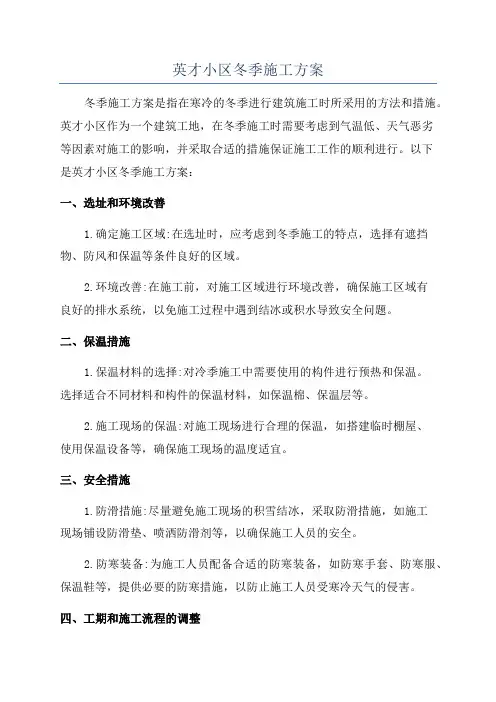

英才小区冬季施工方案冬季施工方案是指在寒冷的冬季进行建筑施工时所采用的方法和措施。

英才小区作为一个建筑工地,在冬季施工时需要考虑到气温低、天气恶劣等因素对施工的影响,并采取合适的措施保证施工工作的顺利进行。

以下是英才小区冬季施工方案:一、选址和环境改善1.确定施工区域:在选址时,应考虑到冬季施工的特点,选择有遮挡物、防风和保温等条件良好的区域。

2.环境改善:在施工前,对施工区域进行环境改善,确保施工区域有良好的排水系统,以免施工过程中遇到结冰或积水导致安全问题。

二、保温措施1.保温材料的选择:对冷季施工中需要使用的构件进行预热和保温。

选择适合不同材料和构件的保温材料,如保温棉、保温层等。

2.施工现场的保温:对施工现场进行合理的保温,如搭建临时棚屋、使用保温设备等,确保施工现场的温度适宜。

三、安全措施1.防滑措施:尽量避免施工现场的积雪结冰,采取防滑措施,如施工现场铺设防滑垫、喷洒防滑剂等,以确保施工人员的安全。

2.防寒装备:为施工人员配备合适的防寒装备,如防寒手套、防寒服、保温鞋等,提供必要的防寒措施,以防止施工人员受寒冷天气的侵害。

四、工期和施工流程的调整1.合理安排工期:对于一些需要在户外进行的工程,应在施工计划中合理安排,尽量避免在天气恶劣的日子进行施工。

2.施工流程的调整:将重要的工程部分尽量安排在气温较高的时间段进行,以保证施工质量和进度。

五、供电和采暖系统的优化1.供电系统的优化:在冬季施工时,电能的供应要求更高,需确保电力供应的稳定性,预留足够的备用电力,以保证施工机械和设备的正常运行。

2.采暖系统的优化:安装或提供良好的采暖设备,为施工人员提供良好的工作环境。

最后,英才小区冬季施工方案还需要根据具体的工程实际情况进行调整和完善,确保施工工作的安全和质量。

同时,还应加强与施工队伍的沟通,提高施工人员的安全意识,共同努力保证冬季施工的顺利进行。

冬季施工方案范文5篇

冬季施工方案范文5篇

冬季施工方案范文5篇(建筑工程冬季施工方案)冬季施工方案范文1一、工程概况该办公楼总建筑面积7446m2,为六层框架结构,地下室停车场为C25钢筋混凝土地面,坡道为C35钢筋混凝土挡土墙,基础混凝土为C25,地下柱C35,一~三结构层梁板混凝土为C30、柱为C35,结构四层以上梁板C25、柱C30。

地下室地面垫层为C15,地下室地面面层为C25。

该办公楼实际开工日期为2022年8月1日,合同要求2022年7月22日竣工交付使用。

扣除三个半月的冬季,实际施工时光为六个半月,比定额工期缩短30%以上,要按期完工今年务必施工完五层结构平面和17。

85米处的独立柱,以及地下室地面面层。

就务必采取冬季施工,方能为按期完工创造条件,冬期施工起止日期,按本地的气候条件一般为11月1日至第二年3月15日。

温度为-25~10℃,早晚温差大,起止日期可经实测定,也可由甲、乙双方协商统一划定。

二、冬季混凝土特点及采取的方法1、冬季混凝土特点:凝结时光:0℃~4℃时,比15℃延长3倍,温度降到0。

3~0。

5℃时,混凝土开始冻结后,反应停止,-10℃时,水化反应完全停止,混凝土强度不在增长,混凝土中水冻胀体积增加9%,硬化的砼结构遭到破坏,及发生冻坏。

要保证不发生冻寒,我施工方决定采取的措施如下:2、负温混凝土:除水泥以外的混凝土全部进行保温防护,养护过程采用蓄垫保温措施尽量延长砼在正温状态下的硬化强度间的蓄垫法方案。

负温砼施工要点:当掺入防冻剂的砼用的原材料应根据不一样的气候,按下列方法进行加热,(1)、气温低于-5℃,不低于-8℃时,用加热水拌和砼,水温高于65℃时,应先将水和骨料拌合,再加入水泥。

(2)、气温低于-10℃时,骨料可搭建暖棚或采取加热措施,水温不高于60℃。

(3)、搅拌前用热水冲洗搅拌机并适当延长搅拌时光50%。

拌合物出搅拌机温度大于10℃,入模温度大于5℃。

浇灌砼注意事项:(1)、15分钟内应将现场砼浇灌完毕。

住宅楼工程冬期施工方案

住宅楼工程冬期施工方案

住宅楼工程冬期施工方案一、冬季气候特点冬季气候寒冷,气温低、天气干燥,雨雪较少,风力较大。

冬季施工需要考虑到这些气候特点,采取相应的措施,确保施工顺利进行。

二、安全措施1.施工人员做好保暖工作,穿戴防寒服和防滑鞋,做好防寒措施,防止意外伤害的发生。

2.安装安全网和围挡,在高空作业区域使用安全带,确保施工人员的人身安全。

3.加强施工现场的安全管理,设置警示标志,防止外人进入施工区域,确保施工人员和周围群众的安全。

三、保温措施1.在施工现场搭建帐篷或温棚,为施工人员提供一个相对温暖的工作环境,确保施工的效率和质量。

2.对混凝土施工,要使用加热设备加热混凝土原料的水和骨料,保证混凝土的质量。

3.对已完成的构件,使用外墙保温材料进行保温处理,防止冷风和冷气对室内的影响。

四、材料管理1.对水泥、砂浆等材料要做好防潮措施,避免被雪水或雨水侵蚀,影响材料的使用效果。

2.对钢材要做好防锈处理,避免钢材受潮生锈。

五、施工工艺1.尽量减少水泥、混凝土的用水量,避免遇水和结冰现象的发生。

2.在进行混凝土浇筑时,要在施工现场设置加热设备加热水和骨料。

3.对露天施工的工程,要及时清除积雪,确保施工区域的干燥。

4.对于高空作业,要注意风力的影响,要合理安排作业时间,避免在大风天气进行高空作业。

5.雪后的道路要及时清理,保证施工人员和设备的通行。

6.施工设备要保持良好的运行状态,特别是加热设备要经常检查和维护。

六、进度控制1.在施工前要合理安排施工计划,充分考虑冬季特点,制定相应的施工措施。

2.对每个工序进行细化分解,合理安排施工进度,确保各个工序之间的衔接和协调。

3.在施工过程中要定期检查施工质量和进度,及时解决问题,保持工程的正常进行。

七、物资供应1.针对冬季寒冷的特点,提前储备足够的材料,确保施工过程中的物资供应。

八、环保措施1.在施工过程中,要合理利用冬季的气候特点,减少露天施工产生的粉尘和噪音污染。

2.对施工过程中产生的废弃物要进行分类和妥善处理,确保环境的整洁和卫生。

2024年冬季施工的方案

2024年冬季施工的方案
(8)、外墙水泥砂浆面层施工应在保温层与砂浆初凝后应浇水养护,浇水养护时间以保持粉刷面保持润湿为宜,养护时间不得少于5天。
(六)耐碱玻纤网布的铺设
1耐碱玻纤网布的铺设要求:
⑴涂抹面胶浆前,应先检查聚苯板是否干燥,表面是否平整,并去除板面有害物质、杂质或表面变质部分。
⑵标准网的铺设,用抹子在聚苯板表面均匀涂抹一道厚度为2-3mm的抹面胶浆(面积大于一块网格布范围),立即将玻纤网压入胶浆中,待胶浆干硬至可碰触时,再抹上第二道抹面胶浆,直至全部覆盖玻纤网,使玻纤网处于两道胶浆中的中间位置,抹面胶浆的总厚度为3-5mm。
当基层为其他材料砌体墙体时,应用1:3水泥砂浆或聚合物砂浆整体找平。
当基层为钢筋混凝土墙体时,如果墙体表面平整度不大于5mm,可不进行找平;否则,应用1:3水泥砂浆或聚合物砂浆整体找平。
(4)、在外墙大角及其他必须要处吊基准垂直钢线和水平线。弹厚度控制线及伸缩线、装饰线:拉垂址、水平控制线,套方做口等;
2024年冬季施工的方案
冬季施工的方案1
一、现状调查
近年来,由于国家对建筑节能越来越重视,同时国家也出台了一系列的关于节能的施工规范,随着人们生活水平的不断提高,高层建筑随之增多,对于住宅工程的高层建筑外墙保温节能,人们也有了一个全新的认识,对于节能的型住宅工程可以为社会节约大量的能源,如100m2住宅需要3KW的空调才能达到制冷或制热效果。普通建筑中,每年用在制冷或制热的电量为:3KW×484h+3KW×526h=3030Kwh。按照建筑节能50%的目标,则每年用在空调上的电量为(3KW×484h+3KW×526h)×=1515Kwh。则可节约电费,由此可见节能在现实生活中的重要性。
1.1.2门窗洞口四角应预先沿45°方向增贴300*400的附加耐碱网布。

冬季施工方案范文六篇

冬季施工方案范文六篇

冬季施工方案范文六篇冬季施工方案篇1一、工程概况:佛坪保障性住宅小区11#、12#楼工程总建筑面积:11#楼5236.48㎡,12#楼3500.6㎡,建筑高度均为18.15m。

建筑层数均为:地下一层,地上六层。

基础结构为条形基础,主体结构为砖混结构,结构设计使用年限为50年,抗震设防烈度为六度。

二、总体布置:本工程因为工期紧,未完工程量大,即使进入冬季施工,我施工单位同样要抓进度,并通过各种有效的冬施工措施来克服困难,但是所有措施都围绕一点:保证工程质量。

根据佛坪县天气预报以及历年气象资料显示佛坪县冬季施工时间一般为12月中旬到第二年的3月中旬左右,时间比较长,但是最低温度并不会很低,一般处于8~-5摄氏度左右水平。

但这段时间是本工程的重要的抹灰时间段,主体完成,砌体完成,所有的装修工作全面展开,所以本工程冬季施工所涉及的内容只有室内外抹灰。

根据工程现状及冬季施工特点,我施工单位将冬季施工的重点放在做好室内外抹灰的防冻、施工防裂,临时工棚积雪防塌,现场道路和高空作业防滑,取暖设施防火,外加剂防毒工作上。

三、冬季施工规定:在5天内的平均气温低于5℃,即进入冬季施工阶段。

抹灰工程:当环境最低气温低于5℃时即按冬季施工的有关规定执行。

当环境温度低于-5摄氏度停止室外所有外抹灰施工作业。

四、室外抹灰冬季施工方案:适用范围;根据佛坪县天气预报当日最低气温低于0摄氏度时按照本主案落实冬季施工措施。

抹灰砂浆使用热水搅拌并掺入防冻剂,其掺量为水泥重量的2~3%,使砂浆内部水溶液的冰点降低在负温下仍保留自由水,继续水化。

外饰面尽量按排在正温和有日照时进行。

室外抹灰在环境温度低于-5摄氏度进停止作业。

在负温下及时对外饰面完成部分进行毛毡覆盖,起到保温防冻作用。

对外饰面每天进行检查,发现受冻空鼓的抹灰层及受冻的外墙面砖进行铲除重做。

室内抹灰的冬施资料如实记录,及时回收整理,妥善保管。

做好室内抹灰的冬季施工的技术交底。

住宅楼工程冬期施工方案

住宅楼工程冬期施工方案

住宅楼工程冬期施工方案冬季是住宅楼工程施工中考验施工队伍的重要时期之一,由于气温低、天气不稳定,冬季施工不仅对工程质量和进度有较大影响,而且还会对施工人员的身体健康造成一定的威胁。

因此,合理制定冬季施工方案是非常关键的。

下面,我将提出一些住宅楼工程冬期施工方案的建议。

首先,应根据当地的气候特点,合理安排施工计划。

冬季气温低,天气变化较大,容易出现降雪和大风等极端天气条件,因此在制定施工计划时要充分考虑这些因素。

应根据气温变化和天气预报情况,及时调整施工进度,确保施工的顺利进行。

第二,应选用适合冬季施工的材料和设备。

冬季气温低,设备和材料的质量和性能都会受到一定的影响,因此在选择材料和设备时,应注意选择适合冬季施工的产品。

比如,选用耐寒型水泥、耐寒型沥青等材料,确保施工的质量。

同时,冬季施工还要注意保护施工现场和施工设备,避免被严寒天气影响。

第三,加强施工人员的安全教育和培训。

冬季施工的风险较大,施工人员容易受寒冷天气的影响,因此在冬季施工前,要对施工人员进行全面的安全教育和培训,提高他们的安全意识和应对突发事件的能力。

同时,要为施工人员提供足够的保暖用具,确保他们的身体健康和工作效率。

第四,加强施工现场的管理和保护。

冬季气温低,会对施工现场和设备造成一定的损害,因此要加强施工现场的管理和保护。

及时清理施工现场的积雪,保持道路畅通。

在施工现场周围设置防风隔离带,防止大风天气对施工工地的影响。

对施工设备进行定期检查和维护,确保设备的正常使用。

第五,合理安排施工人员的作息时间。

冬季气温低,施工人员工作的强度和时间要适当控制,避免过于疲劳和冻伤等问题的发生。

可以采取轮班制度,让施工队伍分时段进行作业,确保施工队伍的效能和安全。

综上所述,住宅楼工程冬季施工方案需要充分考虑气候特点,并制定相应的施工计划。

同时,选择适合冬季施工的材料和设备,并加强施工人员的安全教育和培训。

加强施工现场的管理和保护,合理安排施工人员的作息时间。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

住宅楼工程冬期施工方案编辑审核终审东建置业有限公司年月日目录1、工程概况: (3)2、冬期施工措施: (3)3、冬期施工的技术措施: (4)4、冬期施工的测温与质量检查 (9)5、施工中注意事项 (9)6、冬期施工安全注意事项 (9)1、工程概况:本工程为东建沧州花园B5#、B10#住宅楼工程,位于沧州市新城区杨庄。

其中:B5#楼为框架结构,平面呈长方形,东西长40.0m,南北宽14.8m,建筑面积为3416.66m2,檐口高度18.1m,地上储藏室一层,住宅五层,层高3.0m,储藏室层高2.5m,室内外高差0.15m;B10#楼为砖混结构,平面呈长方形,东西长40.0m,南北宽14.8m,建筑面积为3416.66m2,檐口高度17.79m,地上储藏室一层,住宅五层,层高3.0m,储藏室层高2.19m,室内外高差0.15m。

由沧州东建置业有限公司投资兴建,沧州市建筑规划勘察设计研究院设计,德建集团学斌公司承建,沧州建设监理有限公司监理。

工程抗震烈度按六度设防,耐火等级二级,建筑物合理使用年限50年,工程等级为四级。

该工程开工后即将进入冬期施工阶段,为保证工程的进度和质量,特制定该冬期施工方案。

当室外日平均气温连续5天稳定低于5℃即将进入冬期施工;当室外日平均气温连续5天稳定高于5℃时解除冬期施工,按照进度计划安排,本工程中的基础工程、主体工程将面临冬期施工。

2、冬期施工措施:2.1、严格控制原材质量关:冬期施工所需用砂、石、水泥、外加剂等原材料进场,实行先检查验收,检方后卸车的原则。

对砂子严格控制其水份、雪冰冻块、风化污物、含泥量;对石子控制石粉、污物、雪冰块等。

按进场批量抽样化验,合格后方可使用。

水泥、外加剂检查验收出厂日期、出厂检验报告,并按批量抽样到测试站检验,合格后方可使用。

2.2、原材保温防潮措施a、水泥、外加剂存放均垫高、防潮,并覆盖塑料布防雨雪。

b、对原材料特别是砂子,严禁冻结块混进搅拌机内。

c、对白灰膏随到随用,以免受冻结块。

d、回填土方,严禁含有冻块土回填。

2.3、技术准备与温度测试坚持测温工作,测温每间隔6h测温一次,每天测温四次,如实记录,并计算当天的平均温度。

注意收听沧州台的天气预报,做好3-5天内的气温变化数据的收集工作。

2.4、设专职人员负责测试原材料温度,对水泥、水、砂、石及砼出机、入模温度随时测量并做好记录,整理存档。

根据测试记录,掌握施工部位和做好防护措施。

2.5、设置搅拌站保温棚搅拌站防护保温棚的设置的目的是防风、防雨雪及提高防护棚的施工温度,其设置的要求如下:搅拌机的四周支设架体,架体与搅拌机的空隙,能保证施工操作人员的灵活操作为准,并在架体四周挂设草帘子、防雨布,顶部设草帘子、防雨布,木板防砸层。

3、冬期施工的技术措施:根据施工进度计划,本工程在冬期施工的主要分项有:基础砼、基础砌体、基础钢筋、基础模板、基础回填土工程以及主体砌体、主体钢筋、主体模板、主体砼工程。

3.1回填土工程冬期土方回填时,每层铺土厚度应比常温施工时间少20%-50%,预留沉陷量应比常温施工时增加。

对于大面积回填土和有路面的路基及其人行道范围内平整场地填方,可采用有冻土块的土回填,但冻土块粒径不得大于15cm,其含量(按体积计)不得超过30%。

铺填时冻土块应分散开,并应逐层夯实。

冬期回填土方施工应在填方前清除基底上的冰雪和保温材料;填方边坡的表层100cm以内,不得采用含有冻土块的土填筑;整个填方上层部应用未冻的或透水性好的土回填,其厚度应符合要求。

冬期填土高度不易超过下表规定。

冬期填方高度室外的基槽(坑)或管道不得采用含有冻块的土回填,回填土施工应连续进行并应夯实。

当采用人工夯实时,每层铺土厚度不得超过20cm,夯实厚度宜为10~15cm。

3.2、混凝土工程:当室外日平均气温连续5天稳定低于5℃时,混凝土工程施工便进入冬期施工。

3.2.1、水泥:采用普通硅酸盐水泥,强度等级为32.5MPa,按配合比要求,最小水泥用量皆大于300kg/m3,水灰比小于0.6。

3.2.2、外加剂的掺用选择济南建科院所研制的NC-II型负温早强剂,预计掺量为:当最低气温为-1℃至-5℃时,掺水泥用量的5-7%,当最低气温为-6℃至-10℃时,为7-9%,施工时按济南建筑科学研究院出具的配合比组织施工,应严格按砼配合比通知单的用量及使用说明掺用并严格做好计量。

3.2.3、砂、石等骨料砂、石等骨料必须清洁,不得含有冰、雪等冻结物及易冻裂的矿物质,在雪天应覆盖彩条布防止雪水与砂、石混合。

3.2.4、混凝土的配制和搅拌混凝土的搅拌时间不得低于3min,在采用加热措施后的出机温度不宜低于10℃,入模温度不得低于5℃。

3.2.5、混凝土的运输和浇筑模板和钢筋在雪天采用彩条布覆盖,最大限度减少被冰雪覆盖的区域,混凝土在浇筑前,应清除模板和钢筋上的冰雪和污垢,保证混凝土在运输、浇筑后开始养护时的温度不得低于2℃。

3.2.6、混凝土的养护当室外最低温度不低于-15℃时,采用综合蓄热法施工,并留置2组与结构同条件养护的试件,用于检验受冻前的混凝土强度和转入常温养护28d的混凝土强度,砼表面采用塑料布加草帘两层覆盖。

3.2.7、蓄热法的施工1)加热过程:采用加热水的方法,进行蓄热法施工。

将水箱底部下用红砖围成炉子样式,在下部用现场费材料生火加温,在水中放入校对好的温度计进行随时测温,满足规范中要求的入模温度。

2)混凝土养护:因掺用NC-II型负温早强剂,根据外加剂掺用说明及实际经验,只需采用保温措施即可保证砼受冻结前可达到或远远超过规定的4N/mm2(根据本工程查规范中要求的砼受冻前应达到的强度)。

3)保温措施①首先搭设暖棚,暖棚采用Φ48×3.5mm钢管搭设,平面尺寸8m×6m,高度6m,上面设防砸层及防雨雪的石棉瓦,暖棚四周设密目网围护,内侧挂草帘子以便保温,暖棚进料口处设活动布帘。

使砼搅拌在暖棚内完成,保证暖棚内温度在任何情况下不得低于2℃,并在暖棚内设大铁桶以便加热水温。

②尽量减少砼运送时的间歇时间。

③砼养护时,应覆盖保温物品,即可采用塑料布覆盖一层,再用草帘覆盖,上用塑料布覆盖以加强保温,对边、棱角部位的保温层厚度应增加到面部位的2-3倍,起到抗风和防失水的目的。

3.3、钢筋工程:(1)钢筋在负温下可进行冷拉,但温度不宜低于-20℃,一般情况可满足。

冷拉后的钢筋应逐根进行外观质量检查,其表面不得有裂纹和局部颈缩。

(2)冬期钢筋的焊接,室外气温不宜低于-20℃,做好防雪挡风的防护,焊后进行覆盖,焊后的接头严禁立即碰到冰雪。

绑条接头或搭接接头的焊缝厚度不应小于钢筋直径的0.3倍,焊缝宽度不应小于钢筋直径的0.7倍。

(3)在负温条件下使用的钢筋,施工时应加强检验。

钢筋在运输和加工过程中应防止撞击和刻痕。

3.4、模板工程:(1)在大风、大雪天气,应严禁吊运模板(1)在混凝土浇筑前,应清除模板上的冰雪。

3.5、砌体工程:(1)材料要求a、砌筑前应清除块材表面的污物、冰霜等,遭水浸冻后的砖或砌块严禁使用。

b、水泥采用P.O32.5硅酸盐水泥。

c、砂浆中所用石灰膏使用前严禁受冻,如遭冻结,应经融化后方可使用。

d、拌制砂浆所用砂,不得含有冰块和直径大于10mm的冻结块。

e、掺入NC系列防冻早强剂,掺量为在最低气温为-2℃至-5℃时掺水泥用量的1-3%,当最低气温为-6至-10℃时掺水泥用量的3-5%。

(2)砂浆的拌制及砌体施工a、砌体所用MU10红砖在0℃以上施工时,应适当浇水湿润,如在气温低于等于0℃条件下砌筑时,可不浇水,但必须增大砂浆的稠度。

b、砂浆拌制后的温度不得低于10-15℃。

c、砂浆使用时温度不应低于+5℃。

d、冬期施工中的砖砌体,应按三一砌砖法施工,灰缝不应大于1cm.每日砌筑后应及时在砌筑墙的表面覆盖保温材料,可采用塑料布、草帘等配合使用。

砌筑表面不得留有砂浆。

在继续砌筑前,应扫净砌体表面,然后再行施工。

e、砂浆拌制应在暖棚内完成。

f、拌制砂浆用的水温度不得超过80℃,砂的温度不得超过40℃。

g、山墙应及时采取临时加固措施,以保证墙体砌体在解冻期间的稳定性和均匀沉降。

4、冬期施工的测温与质量检查(1)检查各种骨料的配合比,外加剂的掺量。

(2)测量水和砂石骨料的温度及搅拌时的温度。

(3)测量砼、砂浆自搅拌机倒出的温度和浇筑时的温度。

以上各项检测每工作台班最少检测四次并做好记录。

5、施工中注意事项(1)保证原材料质量符合要求。

(2)保证砼工程等关键工序避免夜间施工。

(3)保证各工序合理穿插,不得急于施工,在砼工程及每道墙的砌体施工完,确保有足够的强度后,再行施工下道工序。

因此,各道施工工序间应留有足够的间歇时间。

(4)在冬期施工中,必须严格按上述要求施工。

未尽事宜,执行《建筑工程冬期施工规程》(JGJ104-2016)。

6、冬期施工安全注意事项(1)对职工定期进行冬期施工安全教育a、冬期施工,职工穿戴较厚,动作不灵活,听觉反应迟钝,且风﹑雪﹑雾较多,增加了工作面易滑因素,因此极易发生高处坠落等各类事故,各班组要利用班前班后集中对职工进行教育,讲解冬期施工不安全因素﹑注意事项﹑防范措施,提高职工安全意识和自我防护能力。

b、进入施工现场必须带安全帽,高空作业必须系安全带,脚穿防滑鞋,严禁酒后上岗,严禁违章作业违章指挥。

(2)预防煤气中毒措施a﹑采暖前,办公室﹑警卫室的采暖炉和烟囱必须彻底清理畅通,保证烟道通气良好,炉具密封良好。

采暖中要保证专人定期清理。

b﹑施工现场职工宿舍﹑值班室禁止采用煤炉取暖。

(3)防火措施a﹑冬期天气干燥﹑火源增多,仓库﹑木材区,安全网极易发生火灾事故。

项目部严格按要求在防火重点部位配备好消防器材,且保证消防器材备全有效,责任分解落实到人,易燃材料﹑物品严格堆放在规定地点,不得随意堆放。

b﹑职工宿舍用电由电工集中管理,实行昼停夜送制度,严禁电线乱拉乱接,禁止使用电炉子﹑碘钨灯采暖。

(4)预防食物中毒措施a﹑保证热水热饭供应,禁止职工喝生水﹑吃凉菜。

b﹑防止工业用盐中毒,工业用盐(亚硝酸盐)酷似食盐,严格与食盐分开存放,并标明名称和用途,且有明显危害性警示标识,并告知工人。

(5)脚手架及通道a、雨﹑雪﹑雾天过后,及时清扫脚手架﹑操作平台﹑作业场所等工作面和施工道路。

b、脚手架工作平台和马凳绑扎牢固,若有探头板及时绑好扎牢固,脚手架的钉子、冰雪及障碍物清理干净,如遇风雨雪天气注意防滑,木板钉防滑条。

c、高空作业搭设供施工人员上下的走道。

d、从事上下交叉作业的人员,必须戴好安全帽,临边作业和高空作业人员必须系好安全带。

e、脚手架搭设及模板支设人员必须脚穿防滑鞋、系好安全带,并且架管搭设前必须清除架管上的霜雪。

(6)机械设备a﹑各种需要保暖的设备,除搭设防护棚外,采取加设围护花皮布保暖措施,避免影响施工。
