设计变更工作联系函
提出单位:XXXX创意设计中心 负责人:签字
日期:20XX年XX月XX日
施工单位意见:
项目经理:签字并加盖项目部章
日期:年 月日
设计单位意见:
项目设总:签字并加盖设计专用
甲方项目管理部意见:
总监理工程师:签字并加盖监理项目
部章
日期:年 月日
章
日期:年月
日
注1•此表作为工程联系的唯一通用表单,如甲方未及时确定,在一周时间后,视为甲方认可,此函 件生效,具有法律效应。
2•本表一式3份(施工、甲方、设计单位存档各一份)。
3•本表作为结算依据
4、消防门的安装问题:由于消防门的安装影响到墙纸铺贴,为了保证墙纸部分的施工 能及时完工,请甲方于X月XX号前安装消防门。
5、百叶的冋题:请甲方确认商务区墙面百叶是否取消;
6、烟道的问题:为了圆形包房能够尽早施工,请甲方确认圆形包房内封烟道的时间;
7、安装蝴蝶的问题:因蝴蝶基层安装后方能进行软膜天花的施工。故请甲方及时购买 安装蝴蝶的辅料,以保障我方能尽快施工安装。由于未能及时提供蝴蝶安装的辅料 而导致软膜天花无法按时完工,则我司要求此项工期顺延;
2、 地沟盖板的问题:厨房设备施工中(1)施工垃圾堆放在地沟内未及时处理、,(2)
隔油池未安装完成。由于厨房设备安装过程中可能导致地沟盖板破损,致使地沟盖
板不具备安装条件。请甲方于X月XX号前协调并解决以上问题,使我方尽早具备 施工条件,并及时施工,由于未能铺贴造成的其他项目未完成,需要工期顺延;
3、 油漆的问题:油漆于X月XX号确定具体选色,根据施工周期,我方将在X月XX号完工;
精品文档
设计变更工作联系函
工程名称:XXXXX时尚动漫餐厅日期:20XX年X月XX日
致:XXXXX时尚动漫餐厅(甲方项目管理部):XXX总经理
抄送:XXXXX时尚动漫餐厅(甲方项管理部):X总、X总
1、 圆形包房的问题:至发函日(1)天然气管道至今未完工、(2)建筑外墙吊篮施工 于X月XX日完工、(3)建筑主体结构伸缩缝未及时完工。致使我方圆形包房内地 砖不能铺贴,墙面及顶面无法处理,所涉及施工项目无法按计划开展,导致工期需 要顺延。请甲方于X月XX号前协调并解决以上问题,使我方尽早具备施工条件, 并及时施工;

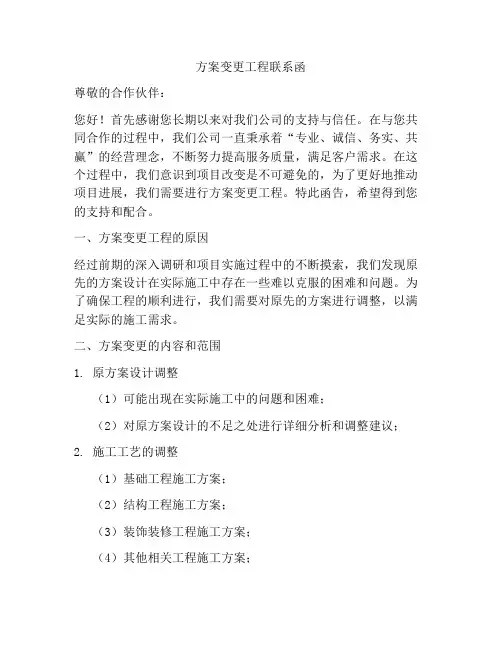

方案变更工程联系函
方案变更工程联系函尊敬的合作伙伴:您好!首先感谢您长期以来对我们公司的支持与信任。
在与您共同合作的过程中,我们公司一直秉承着“专业、诚信、务实、共赢”的经营理念,不断努力提高服务质量,满足客户需求。
在这个过程中,我们意识到项目改变是不可避免的,为了更好地推动项目进展,我们需要进行方案变更工程。
特此函告,希望得到您的支持和配合。
一、方案变更工程的原因经过前期的深入调研和项目实施过程中的不断摸索,我们发现原先的方案设计在实际施工中存在一些难以克服的困难和问题。
为了确保工程的顺利进行,我们需要对原先的方案进行调整,以满足实际的施工需求。
二、方案变更的内容和范围1. 原方案设计调整(1)可能出现在实际施工中的问题和困难;(2)对原方案设计的不足之处进行详细分析和调整建议;2. 施工工艺的调整(1)基础工程施工方案;(2)结构工程施工方案;(3)装饰装修工程施工方案;(4)其他相关工程施工方案;3. 成本、工期变更(1)原方案设计带来的成本、工期变化;(2)调整后的成本、工期安排;4. 工程实施的风险预估和控制(1)调整后工程实施可能出现的风险;(2)针对风险设计的控制措施和方案调整建议;三、方案变更的具体措施和工作安排1. 按照调研结果和分析报告,制定新的方案设计和工艺调整方案;2. 在新的方案设计和工艺调整方案制定后,与相关部门组织会议进行讨论和调整;3. 就具体的方案变更内容,与您进行深入的沟通和协商;4. 讨论确定方案变更后,进行正式的签订合同和协议;5. 组织实施方案变更的具体工作,并保证项目的正常进行;6. 对方案变更后的工程实施风险进行监控和预防。
四、方案变更后的项目推进与落实1. 确认方案变更后的工程实施计划和工艺方案;2. 就新的方案变更内容,签订正式的项目合同和协议;3. 组织相关部门负责人对方案变更后工程实施进行监督和检查,并及时调整;4. 保障工程实施过程中的安全和质量,确保项目达到预期效果。
建设单位设计变更函范文
建设单位设计变更函范文致[设计单位名称]:嗨,[设计单位相关负责人称呼]!咱们这个[项目名称]啊,在推进的过程中,就像一场奇妙的冒险,现在遇到了一些新情况,需要对设计做些变更呢。
一、变更的缘由1. 实际需求的调整你知道的,咱们一开始规划的时候,是按照当时的想法来的。
可现在呢,实际使用的需求发生了一些变化。
就好比我们原本计划盖个小房子用来存放杂物(打个比方哈),结果现在发现需要改成一个小工作室,那布局啥的肯定就得跟着变一变啦。
2. 现场条件的限制还有啊,施工现场就像一个调皮的孩子,总会给我们一些“惊喜”。
比如说,地下挖出了一些之前没预料到的东西(不是宝藏哈,要是宝藏就好了 ),导致原来的基础设计可能就不太合适了,得根据实际的地质情况重新调整一下。
二、变更的具体内容1. 建筑结构方面在[具体楼层]的[具体位置],咱们原本设计的柱子位置,现在需要稍微挪一挪。
就像跳舞的时候调整一下舞步一样,往左移动大概[X]厘米。
这样做呢,是为了避开我们新发现的一个地下管道线路,同时也能让空间利用更合理。
还有屋顶的结构形式,之前是平屋顶的设计,现在我们想改成坡屋顶。
你看啊,坡屋顶不仅造型上更美观,像个小城堡似的,而且排水性能也会更好,省得一下雨就担心屋顶积水的问题。
2. 功能布局方面一层的那个大厅,原来规划的是一个开放式的空间,现在我们希望能隔出一个小的接待室。
就像在一个大客厅里再隔出一个温馨的小角落,专门用来招待重要的客人。
这个接待室的面积大概在[X]平方米左右,要有单独的出入口,方便客人进出。
另外,二层的办公区域,原本各个办公室的划分有点小,现在员工们都反映希望能把办公室空间扩大一些。
所以呢,我们想把相邻的两个小办公室合并成一个大办公室,这样大家工作起来也会更舒服自在。
三、变更的期望时间如果你们在变更设计的过程中有任何问题或者想法,一定要及时和我们沟通哦。
就像朋友之间聊天一样,有啥说啥,咱们一起商量着把这个事情搞定。
建设单位给设计单位的变更函
建设单位给设计单位的变更函尊敬的设计单位:根据建设项目的实际情况和需求变化,我们决定对原设计方案进行一些调整和变更。
经过深思熟虑和充分讨论,我们特此向贵单位发出变更函,以便于您做出相应的调整和修改。
首先,我们需要对建筑方案进行一些调整。
鉴于项目周边环境的改变,我们需要重新考虑建筑外观的设计和色彩搭配,以使其更好地融入周边环境,同时也更符合我们的品牌形象定位。
我们希望您能够提供几种不同的设计方案供我们选择,并在设计理念、材料选择以及施工工艺等方面给予我们合理的建议。
其次,由于项目进展过程中的实际情况发生了变化,我们需要对项目的功能布局进行一些调整。
具体来说,我们需要增加一些功能区域,例如会议室、休息区等,以满足项目运营的需求。
希望您能对原有设计方案进行调整,并根据新的功能布局重新规划相应的管线和设备安装位置。
另外,我们也需要对一些装饰细节进行变更。
考虑到项目所处的地理位置和气候条件,我们需要对室内装饰材料做出一些调整。
希望您能提供符合地区气候特点的材料选择,并确保其质量和环保性能能够满足要求。
同时,我们也需要对室内家具和灯具进行一些改动,以便与新的设计方案相匹配。
最后,我们需要对项目工期和预算进行重新评估。
由于变更会对施工进度和项目成本产生影响,我们希望您能对此进行综合评估,并提供合理的建议和调整方案。
我们希望能够保持项目的整体进度,并控制好项目的成本,以确保项目能够按时完工并符合质量要求。
最后,再次感谢您对本项目的辛勤付出和支持。
我们相信,在您的专业指导和精心设计下,本项目一定能够取得优异的成果。
祝好!此致敬礼。
(完整word版)设计变更工作联系函
工程名称:×××××时尚动漫餐厅日期:20××年×月××日
致:×××××时尚动漫餐厅(甲方项目管理部):×××总经理
抄送:×××××时尚动漫餐厅(甲方项目管理部):×总、×总
1、圆形包房的问题:至发函日(1)天然气管道至今未完工、(2)建筑外墙吊篮施工于×月××日完工、(3)建筑主体结构伸缩缝未及时完工。致使我方圆形包房内地砖不能铺贴,墙面及顶面无法处理,所涉及施工项目无法按计划开展,导致工期需要顺延。请甲方于×月××号前协调并解决以上问题,使我方尽早具备施工条件,并及时施工;
2、地沟盖板的问题:厨房设备施工中(1)施工垃圾堆放在地沟内未及时处理、,(2)隔油池未安装完成。由于厨房设备安装过程中可能导致地沟盖板破损,致使地沟盖板不具备安装条件。请甲方于×月××号前协调并解决以上问题,使我方尽早具备施工条件,并及时施工,由于未能铺贴造成的其他项目未完成,需要工期顺延;
3、油漆的问题:油漆于×月××号确定具体选色,根据施工周期,我方将在×月××号完工;
4、消防门的安装问题:由于消防门的安装影响到墙纸铺贴,为了保证墙纸部分的施工能及时完工,请甲方于×月××号前安装消防门。
5、百叶的问题:请甲方确认商务区墙面百叶是否取消;
6、烟道的问题:为了圆形包房能够尽早施工,请甲方确认圆形包房内烟道的时间;
7、安装蝴蝶的问题:因蝴蝶基层安装后方能进行软膜天花的施工。故请甲方及时购买安装蝴蝶的辅料,以保障我方能尽快施工安装。由于未能及时提供蝴蝶安装的辅料而导致软膜天花无法按时完工,则我司要求此项工期顺延;
日期:年月日
注1.此表作为工程联系的唯一通用表单,如甲方未及时确定,在一周时间后,视为甲方认可,此函件生效,具有法律效应。
2.本表一式3份(施工、甲方、设计单位存档各一份)。
工程设计变更联系单
工程设计变更联系单
项目编号:XXX-XXX
编制人:XXX审核人:XXX审定人:XXX
变更内容及原因:
1.变更内容:
(在此处详细描述工程设计变更的具体内容,包括但不限于图纸、规范、材料等方面的变更,具体细节应做到全面、准确并易于理解。
)
2.变更原因:
(在此处详细描述导致工程设计变更的原因,包括但不限于需求变更、规划调整、技术改进等方面的原因。
)
相关方意见和建议:
(在此处列举相关方对工程设计变更的意见和建议,如现场施工人员、工程监理等。
)
责任机构:
(在此处列举相关责任机构,包括但不限于设计院、施工单位、监理
单位等,每个机构的具体职责应做到明确、清晰并具体。
)
计划实施时间:
(在此处提供工程设计变更的计划实施时间,包括但不限于开始时间、结束时间等,时间安排应合理并充分考虑相关因素。
)
变更影响评估:
(在此处对工程设计变更的影响进行评估,包括但不限于影响范围、影响程度等方面的评估。
评估应基于充分的信息和数据,并做到科学、客观和真实。
)
变更实施方案:
(在此处提供工程设计变更的实施方案,包括但不限于变更流程、变更步骤、变更控制、变更验收等方面的具体内容。
方案应合理、可行且易于操作。
)
签署:
编制人:____________________
审核人:____________________
审定人:____________________
日期:____________________。
设计变更工作联系函
设计变更工作联系函尊敬的先生/女士:我写信是要就最近的一个项目进行变更工作的沟通和协商。
在项目进行的过程中,出现了一些情况需要对原计划进行调整和修改。
我希望我们能够共同商讨并达成一个共识,以确保项目的顺利进行。
首先,我想对变更工作的原因进行说明。
我们在项目启动后发现了一些新的需求和挑战,这些需求和挑战在原计划中没有考虑到或者没有充分讨论。
为了满足项目的最终目标并确保项目的成功,我们需要对原计划进行必要的调整和修改。
接下来,我将详细列举需要变更的工作内容和原因,并提出可能的解决方案:1.时间表的调整:在项目启动后,我们发现了一些在原计划中没有考虑到的任务,这些任务需要额外的时间来完成。
我建议对项目的时间表进行调整,以确保我们有足够的时间来完成这些任务,并保证项目的质量。
3.人员调整:为了应对新的需求和挑战,我们可能需要增加项目组的人员数量或者调整人员的职责分工。
我建议进行必要的人员调整,以确保项目组的人员具备应对新需求的能力。
4.交付物变更:由于项目的变更工作,原计划中的交付物可能需要进行相应的修改。
我建议对交付物进行必要的调整和修改,以确保其与新的需求相符。
我希望能够就以上提出的问题和解决方案与您进行进一步的讨论和协商。
希望我们能够达成一个共识,并在变更工作的实施过程中保持良好的沟通和协作。
为了方便我们的沟通和进一步的讨论,我建议我们安排一个会议,以便面对面地讨论项目的变更工作。
请您尽快回复,以确定适合的时间和地点。
最后,非常感谢您对我们项目的支持和合作。
我相信通过我们的共同努力和沟通,我们能够成功地应对变更工作,并确保项目的顺利进行。
再次感谢您的合作和支持!期待与您的进一步讨论。
诚挚的问候。
建设单位设计变更函范文
建设单位设计变更函范文尊敬的设计单位:您好!感谢您为本项目提供的设计方案,经过我单位的仔细审查和评估,我们认为有必要对设计方案进行一定的调整和修改。
因此,特向贵单位提交设计变更函,希望贵单位能够配合我们的要求,尽快完成设计变更工作。
一、设计变更原因经过与项目相关方的深入讨论和研究,我们发现原设计方案在实际施工中存在一些不尽如人意的地方,为了确保项目的顺利进行和最终的建设效果,我们需要对设计方案进行一些必要的调整和修改。
具体原因如下:1. 项目需求变更:由于项目的实际需求发生了一些变化,原设计方案可能无法完全满足项目的要求,因此需要对设计方案进行适当的修订。
2. 技术要求提升:随着科技的不断发展,一些新的材料和技术已经出现,我们希望能够将这些新技术应用到设计中,提升项目的质量和可持续性。
3. 安全考虑:在项目实施过程中,我们必须优先考虑工人的安全和施工的可行性,因此需要对设计方案进行一些安全性方面的调整。
二、设计变更内容基于以上原因,我单位提出对设计方案进行以下内容的变更:1. 结构设计:调整原设计方案的结构形式和材料选取,以适应实际施工要求和提高项目的安全性。
2. 建筑布局:对建筑内部格局和功能分区进行调整,使其更符合实际使用需求和空间利用效率。
3. 设备配置:更新原设计方案中的设备选型和布置方式,以提升项目的整体功能性和效率。
4. 绿化设计:增加绿化面积和改善景观设计,使项目更具环保和人文关怀。
5. 施工工艺:优化施工工艺流程,提高工程施工的效率和质量。
三、设计变更时间表为了尽快推进项目的设计工作,我单位现提出以下设计变更时间表,请贵单位根据实际情况尽快完成设计方案的调整和修改:1. 设计变更前期准备工作:截止日期为**年**月**日。
2. 设计方案修改和调整:截止日期为**年**月**日。
3. 设计方案最终确认:截止日期为**年**月**日。
4. 设计方案提交审批:截止日期为**年**月**日。
变更设计的函
变更设计的函
关于设计变更的函
尊敬的合作伙伴:
您好!在此,我们衷心感谢您一直以来对我们项目的支持与信任。
在与贵方合作的过程中,我们始终致力于提供优质的服务与高效的解决方案。
然而,在项目推进过程中,我们遇到了一些需要设计变更的情况,现就此向您详细说明并征得您的同意。
近期,在项目实施阶段,我们发现原设计方案中存在一些与实际情况不符的问题。
这些问题可能会影响到项目的整体质量和进度。
为了确保项目的顺利进行,并满足贵方的需求,我们经过慎重考虑,决定对原设计方案进行部分变更。
具体的变更内容包括但不限于:对原设计中的某些参数进行调整,优化部分功能模块,以及增加一些必要的辅助设施。
这些变更都是在充分考虑项目实际情况和贵方需求的基础上提出的,旨在提升项目的整体性能和稳定性。
我们深知变更设计可能会给贵方带来一定的不便,但请您相信,我们所做的一切都是为了更好地服务于贵方,确保项目的圆满成功。
在此,我们诚恳地请求贵方能够理解并支持我们的决定,并在收到本函后尽快给予回复。
如有任何疑问或需要进一步了解变更设计的具体内容,请随时与我们联系。
我们将
竭诚为您提供详细的解答和专业的支持。
再次感谢贵方的支持与配合,期待我们的合作能够取得更加丰硕的成果!
此致
敬礼!
XXX公司
XXXX年XX月XX日。
建设单位设计变更函范文
建设单位设计变更函范文英文回答:Design Change Letter.Dear [Recipient's Name],。
I hope this letter finds you well. I am writing to inform you about some necessary design changes that need to be implemented for the project [Project Name].First and foremost, I would like to express mygratitude for your hard work and dedication in the initial design phase. However, after careful consideration and evaluation, we have identified certain areas that require modifications to better align with the project goals and requirements.One major design change involves the layout of the building. Originally, the plan included a centralizedentrance, but upon further analysis, we realized that it would be more efficient to have multiple entrances on different sides of the building. This change will not only improve the flow of people in and out of the building but also enhance accessibility for individuals withdisabilities.Another design change pertains to the color scheme of the interior. We initially opted for a monochromatic palette, but after consulting with our interior design team, we decided to incorporate vibrant accent colors to create a more inviting and energetic atmosphere. This change will undoubtedly enhance the overall aesthetic appeal of the space.Furthermore, we have identified the need for additional parking spaces. The original design allocated a limited number of parking spots, which we now realize isinsufficient to accommodate the expected number of visitors. To address this issue, we have decided to expand theparking area and implement a system that allows forefficient parking management.I understand that these design changes may require additional time and resources. However, I firmly believethat these modifications are necessary to ensure thesuccess of the project and meet the expectations of our stakeholders. I kindly request your support and cooperation in implementing these changes.Thank you for your understanding and flexibility. I am confident that these design changes will greatly contribute to the overall success of the project. Should you have any questions or concerns, please do not hesitate to contact me.I look forward to working closely with you to bring these modifications to fruition.Sincerely,。
工作联系函
工程名称:红江单工公寓(倒班楼)工程编号:002
联系单位:重庆红江机械有限责任公司
事由:关于重庆红江厂单工公寓楼设计变更事宜
我司承建的红江厂单工公寓楼项目,需要完善以下设计变更手续:
一、已实施需候补变更。具体内容如下:
1、结施03中,KL12及KL13断面由200*700改为200*800;
2、由于结构与水施不符,参照水施,将消防水池检查口由原来的800*800mm改为1200*600mm;
3、为了防止穿线管部位现浇板开裂,在无面筋部分的线管上敷设一层钢筋网片:Φ8@200,设3Φ8分布筋;
4、+8.4m结构层及以上楼层的KL15(2)均改为KL15(1),配筋为面筋3Φ20,支座负筋按原位标注(详施工图),底筋为3Φ25,N6Φ12,箍筋为Φ10@100;
抄送:重庆兴宇工程建设监理有限公司
重庆宸宙建筑工程有限公司
红江单工公寓项目部2013年6月18日
9、屋面构架梁,结构大样为500*300,建筑剖面为500*200;参照结构大样。
二、还未实施需变更的问题如下:
因施工图中建施吊顶标高为板下700mm;在结施中B、C、1/D轴处梁为700mm,凡经过此的消防水管、水管、电缆桥架、线槽均无法安装,需在梁上开孔,详表如下:
给水:1层:2-3/C轴消防管道DN150,4-5/C轴消防管道DN150,7-8/C轴消防管道DN150,D-1/D/7-8轴消防管道DN150。
2层7-8/C轴、5-6/C轴、7-8/1/D轴。
3~9层5-6/C轴, 7-8/C轴,7-8/1/D轴。
消防弱电:1层5-6/C,线槽100*70
智能弱电:1层5-6/C轴、7-8/C轴,200*100桥架。
