电力线路竣工验收施工方案精选多篇

电力线路竣工验收施工方案精选多篇

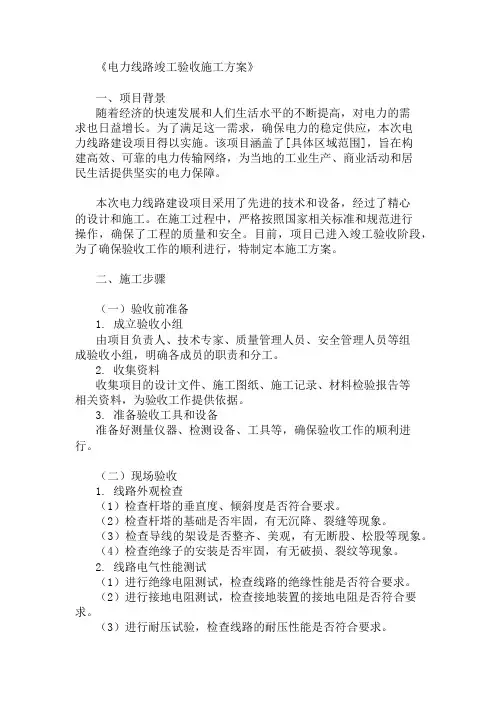

《电力线路竣工验收施工方案》一、项目背景随着经济的快速发展和人们生活水平的不断提高,对电力的需求也日益增长。

为了满足这一需求,确保电力的稳定供应,本次电力线路建设项目得以实施。

该项目涵盖了[具体区域范围],旨在构建高效、可靠的电力传输网络,为当地的工业生产、商业活动和居民生活提供坚实的电力保障。

本次电力线路建设项目采用了先进的技术和设备,经过了精心的设计和施工。

在施工过程中,严格按照国家相关标准和规范进行操作,确保了工程的质量和安全。

目前,项目已进入竣工验收阶段,为了确保验收工作的顺利进行,特制定本施工方案。

二、施工步骤(一)验收前准备1. 成立验收小组由项目负责人、技术专家、质量管理人员、安全管理人员等组成验收小组,明确各成员的职责和分工。

2. 收集资料收集项目的设计文件、施工图纸、施工记录、材料检验报告等相关资料,为验收工作提供依据。

3. 准备验收工具和设备准备好测量仪器、检测设备、工具等,确保验收工作的顺利进行。

(二)现场验收1. 线路外观检查(1)检查杆塔的垂直度、倾斜度是否符合要求。

(2)检查杆塔的基础是否牢固,有无沉降、裂缝等现象。

(3)检查导线的架设是否整齐、美观,有无断股、松股等现象。

(4)检查绝缘子的安装是否牢固,有无破损、裂纹等现象。

2. 线路电气性能测试(1)进行绝缘电阻测试,检查线路的绝缘性能是否符合要求。

(2)进行接地电阻测试,检查接地装置的接地电阻是否符合要求。

(3)进行耐压试验,检查线路的耐压性能是否符合要求。

3. 附属设施检查(1)检查杆塔上的标识牌、警示牌是否齐全、清晰。

(2)检查线路通道内是否有障碍物,是否符合安全距离要求。

(3)检查线路的防雷设施是否完善,是否符合要求。

(三)验收报告编制1. 根据现场验收情况,编制验收报告。

2. 验收报告应包括项目概况、验收内容、验收结果、存在问题及整改建议等。

(四)整改与复验1. 对于验收中发现的问题,及时通知施工单位进行整改。

电力线路及变电站安装工程竣工检查验收规范

电力线路及变电站安装工程竣工检查验收规范

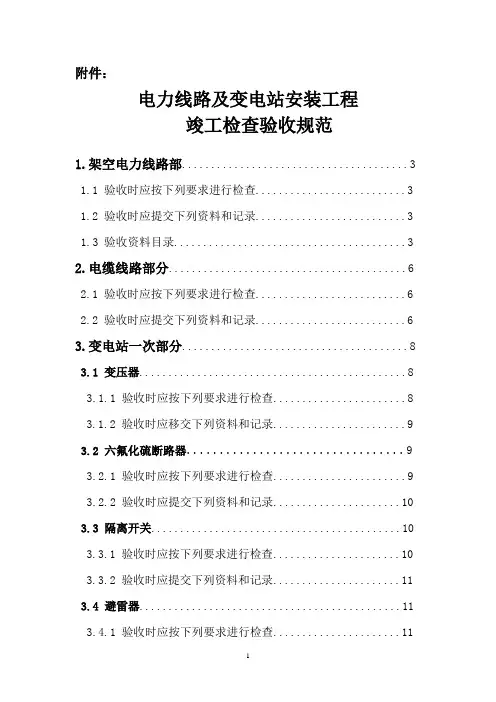

附件:电力线路及变电站安装工程竣工检查验收规范1.架空电力线路部 (3)1.1 验收时应按下列要求进行检查 (3)1.2 验收时应提交下列资料和记录 (3)1.3 验收资料目录 (3)2.电缆线路部分 (6)2.1 验收时应按下列要求进行检查 (6)2.2 验收时应提交下列资料和记录 (6)3.变电站一次部分 (8)3.1 变压器 (8)3.1.1 验收时应按下列要求进行检查 (8)3.1.2 验收时应移交下列资料和记录 (9)3.2 六氟化硫断路器 (9)3.2.1 验收时应按下列要求进行检查 (9)3.2.2 验收时应提交下列资料和记录 (10)3.3 隔离开关 (10)3.3.1 验收时应按下列要求进行检查 (10)3.3.2 验收时应提交下列资料和记录 (11)3.4 避雷器 (11)3.4.1 验收时应按下列要求进行检查 (11)3.4.2 验收时应提交下列资料和记录 (11)3.5 电容器 (12)3.5.1 验收时应按下列要求进行检查 (12)3.5.2 验收时应提交下列资料和记录 (12)3.6 互感器 (12)3.6.1 验收时应按下列要求进行检查 (12)3.6.2 验收时应移交下列资料和记录 (13)3.7 母线安装 (13)3.7.1 验收时应按下列要求进行检查 (13)3.7.2 验收时应提交下列资料和记录 (13)3.8 高压开关柜 (14)3.8.1 验收时应按下列要求进行检查 (15)3.8.2 验收时应提交下列资料和记录 (16)3.9 变电站一次部分验收资料目录 (16)4.变电站二次部分 (18)4.1 验收时应按下列要求进行检查 (18)4.2 验收时应提交下列资料和记录 (19)1.架空电力线路部分1.1 验收时应按下列要求进行检查1.1.1 采用器材的型号、规格。

1.1.2 线路设备标志应齐全。

(包括线路名称、编号、相序、警示牌等)1.1.3 铁塔及电杆组立的各项误差。

架空线路工程施工及验收技术规范

架空线路工程施工及验收技术规范

架空线路工程施工及验收技术规范一、器材检验1、电杆、拉线地锚等混凝土制品质量检验:杆身、拉线地锚混凝土表明不得有麻面、露筋、塌陷、脱皮。

a、环向裂纹宽度<1mmb、纵向裂纹宽度<1mmc、混凝土破碎部分<1/3电杆周长d、混凝土破损表明<20 c㎡2、钢绞线、铁扎线、铁件质量检验:基本要求为镀锌光洁无疤痕、无锈蚀、开裂、气泡和明显的锌瘤、锌渣,不得使用焊接工艺器件;有螺纹铁件螺纹应完整,与螺母配合的松紧适度符合公差。

3、光缆单盘测试a、施工单位根据设计对运到工地的光缆、器材的规格、程式数量进行清点和外观检查、发现异常应重点检查。

b、工程所用的光缆器材必须有产品合格检验证。

核对厂家测试记录所列项目及指标,是否符合国家或部颁标准和设计要求。

c、核对单盘的规格、程式和制造长度应符合订货合同规定和设计要求。

d、对光缆的外观检查,包装是否完好,发现问题做记录,在测试时重点检验。

e、光缆开头检验时,应核对光缆端别,并在盘上标注。

f、光缆现场采用OTDR测试仪检验测试光纤衰减常数、光纤长度。

应按设计规定测试项目进行,发现问题向建设单位反映。

g、单盘光缆检验完毕,恢复光缆端头密封。

h、光缆金属护套对地绝缘应大于10000 MΩ* KM。

i、对光缆尾纤及光缆接头盒等检查,看附件是否齐全,看规格程式是否符合设计要求。

接头盒分直通型和分歧型。

二、根据施工图设计进行电杆、拉线测量定位1、打洞前复核路由、测定电杆、拉线位置,复核时应确认杆位设计偏差在允许范围,电杆与道路及其他建筑物、电力线的隔距符合要求。

2、杆洞、拉线洞的施工a、用拉线加固的电杆杆洞根部应内移半个根径。

b、杆洞深应符合各类土质的相应要求,其偏差应小于正负5cm。

c、杆洞应打成圆形,其洞径比电杆根径最大直径大15cm为宜。

d、为便于立杆,可在便于放置电杆侧开槽口,槽口深度应小于1/2杆洞。

e、拉线洞的位置应由拉线出土点向外移,确保拉距。

架空线路竣工验收流程

架空线路竣工验收流程

架空线路竣工验收流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。

文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!架空线路竣工验收流程一、准备工作阶段。

在架空线路竣工验收工作展开之前,需做好充足的准备。

电力线路验收交接作业指导书

电力线路验收交接作业指导书

电力线路验收交接作业指导书1.作业项目名称:电力线路验收交接作业指导书2. 作业内容范围本指导书适用于电力线路的新建、大修、更新改造、外委工程的施工验收交接作业;3. 编制(修订)文件依据3.1《铁路电力安全工作规程》和《铁路电力管理规则》(铁运[1999]103号)3.2《铁路电力工程施工质量验收标准》(TB 10420—2003)3.3《铁路电力设计规范》(TB 10008—2006)3.4《铁路电力设备安装标准》铁机字1817号4. 检查项目4.1仪器仪表4.2登高用具5. 人员工机具材料与要求5.1人员准备:5.2工具准备注:安全用具、登高工具根据现场情况选用,如验电笔、绝缘靴、绝缘手套、脚扣、三角板、梯子等不在此一一列出。

6. 作业程序、检查方法及标准6.1 验收交接前的准备工作6.1.1 电线路工程竣工后,施工部门应首先进行自验自纠,认为整体工程观感和施工质量全部合格,•良好率在60%以上。

准备好竣工图纸、资料交技术科。

6.1.2 验收报告一式六份(经开部、技术科、计划、自留各一份,•财务科二份)由施工部门填写,送交上述部门。

6.1.3 施工部门应提供有关资料和文件6.1.3.1 竣工图纸及电子文档一式五份(技术科、档案、车间、工区、自留各一份)。

6.1.3.2 电杆、电缆埋设等隐蔽工程记录,工程检查证一式四份(技术科、车间、工区、自留各一份)。

6.1.3.3 变压器试验报告、电缆绝缘测试记录、接地装置测试报告、交叉跨越距离及对建筑物的接近距离一式四份(技术科、车间、工区、•自留一份)。

6.1.3.4 各种设备出厂资料、主材合格证及试验报告和有关协议文件,提交有关科室。

6.1.3.5 施工中所拆除的固定资产数量清单一式五份(财务二份,技术、档案、•自留各一份)。

6.1.3.6 验工报表,一式七份(工程科、技术、自留各一份,财务、•建设部门各二份)。

6.1.4 竣工验收由工程室组织,根据需要7天前通知有关部门参加。

架空送电线路施工及验收规范

架空送电线路施工及验收规范

输电线路验收技术规程l10~500kV架空电力线路施工及验收规范2003—06 发布2003—10—1实施连云港供电公司规范化委员会关于发布国家规范《l10~500kV架空电力线路施工及验收规范》的通知(90)建标字第317号根据国家计委计综[1986]2630号文的要求,由原水电部会同有关部门共同修订的《110~500kV架空电力线路施工及验收规范》,已经有关部门会审。

现批准《110~500kV架空电力线路施工及验收规范》GBJ223-90为国家规范,自1991年5月1日起施行。

原《架空送电线路施工及验收规范》GBJ223—81同时废止。

本规范由能源部负责经管,其具体解释等工作由能源部电力建设研究所负责。

出版发行由建设部规范定额研究所负责组织。

建设部1990年7月2日修订说明本规范是根据国家计委[1986]2630号文的要求,由能源部负责主编,具体由能源部电力建设研究所会同超高压输变电建设公司对原《架空送电线路施工及验收规范》GBJ223—81进行修订而成。

在修订过程中,规范组进行了广泛的调查研究,认真地总结了原规范执行以来的经验,吸取了部分科研成果,广泛征求了全国有关单位的意见。

最后由我部会同有关部门审查定稿。

本规范共分九章和一个附录。

这次修订的主要内容有:将原适用电压等级由35~330kV改为110~500kV;比较切合实际地规定了回填土夯实的质量规范;修改并增加了M24的螺栓紧固扭矩规范值;对有预倾斜要求的铁塔基础抹面、紧线后的挠曲值提出了合理的要求;增加了拉线塔立柱扭曲的规范;增加了机械化施工的有关条文;对220kV及以上工程及大跨越档的弧垂提高了质量规范;特别是重点增加了有关张力架线的条文,提高了因张力架线而导致导线损伤的处理规范;清除导线铝股表面氧化膜由使用凡士林改为使用导电脂;将测瓷绝缘子的兆欧表的电压等级由2500V提高到5000V。

由于《架空送电线路导线及避雷线液压施工工艺规程》的颁发,将原规范中这部分条文进行减化,同时对液压后允许尺寸偏差进行了修改,以及其他方面的修改。

架空输电线路的竣工验收

架空输电线路的竣工验收
架空输电线路的竣工验收、试验及移交1、竣工验收要求
架空输电线路的竣工验收应符合下列要求:
(1) 竣工验收在隐蔽工程验收和中间验收全部结束后实施。

(2) 竣工验收除应确认工程的施工质量外,尚应包括下列内容:
(a) 线路走廊障碍物的处理情况;
(b) 杆塔固定标志;
(c) 临时接地线的拆除;
(d) 遗留问题的处理情况。

(3) 竣工验收应验收实物质量,并应进行工程档案资料验收。

2、竣工试验内容
架空输电线路的工程在竣工验收合格后,应进行下列试验:
(1) 测定线路绝缘电阻;
(2) 核对线路相位;
(3) 测定线路参数和高频特性;
(4) 电压由零升至额定电压,但无条件时可不做;
(5) 以额定电压对线路冲击合闸3次;
(6) 带负荷试运行24h。

3、竣工移交内容
架空输电线路工程竣工后应移交下列资料:
(1) 工程施工质量验收记录;
(2) 修改后的竣工图;
(3) 设计变更通知单及工程联系单;
(4) 原材料和器材出厂质量合格证明和试验报告;
(5) 代用材料清单;
(6) 工程试验报告和记录;
(7) 未按设计施工的各项明细表及附图;
(8) 施工缺陷处理明细表及附图;
(9) 相关协议书。

架空线路工程启动(竣工)验收表

架空线路工程启动(竣工)验收表―、基本情况:编号:Q/CSG—QD—PW—001二、资料验收:7 混凝土电杆顶端应封堵□8 回填土应夯实,宜设防沉层(略高于周围地面)□9 线路档距一般为50m-80m,最大不应超过100m。

(特殊性除外)□1 0 山坡上的杆位应有防洪措施□1 1 旧杆孔洞应封堵□12居民区钢筋混凝土电杆应接地□1 塔材规格尺寸符合设计要求□2 镀锌、焊接、开孔、紧固等工艺满足设计和规范□3 铁塔基础浇筑符合设计要求□4 铁塔组立架线后倾斜不超过3%。

□5螺栓穿向与紧固满足设计和规范要求;宜在距塔基础3m以下段装配插销式或胶粒式防盗螺丝□6接地线连接,接地方式及阻值接地线连接可靠,接地方式及阻值满足设计要求,小于10Q□7 直线塔检查后即可浇筑保护帽,耐张塔在架线后浇筑保护帽;保护帽与铁塔接合应严密,不得有裂缝,防止雨水渗透□8 回填土应夯实,宜设防沉层(略高于周围地面)□9 标志设置正确、齐全、规范,,符合南方电网公司配网安健环设施标准要求。

容易受车辆碰撞的杆塔、基础应有防撞的警示标志□1拉线装设:分支、转角、耐张、终端应装设拉线:耐张段超过10基直线杆或处于风口的电杆应装设防风拉线□2 应悬挂“严禁攀登、高压危险”标志牌□三、实体(观感)质量:序号验收内容主要判据结论10kV架空线路安装电杆组立检查1 混凝土电杆无纵横向裂纹、露筋、跑浆、表面光洁平整、壁厚均匀□2 电杆长度不小于1Om,稍径不小于150mm □3 杆身弯曲不应超过杆长的1/1000 □4 电杆埋深不应小于杆长1/6 □5 电杆倾斜度不应大于杆长的15/1000 □6 n杆咼差小于20mm □铁塔组装组立检查。

浅谈输电线路竣工验收方法

浅谈输电线路竣工验收方法1. 引言1.1 引言在输电线路建设完成后,竣工验收是非常重要的一个环节。

通过竣工验收,可以确保输电线路的安全运行,保障供电可靠性。

竣工验收不仅是相关部门的责任,也是对工程质量的一种监督和检验。

在进行竣工验收时,需要遵循一定的方法和注意事项,以确保验收结果的准确性和可靠性。

本文将就输电线路竣工验收的方法进行浅谈,希望能对相关人员提供一定的参考和指导。

在竣工验收过程中,需要注意对线路建设的背景介绍、竣工验收的目的、竣工验收的主要内容、竣工验收的方法、竣工验收的注意事项等方面进行全面的了解和分析。

只有充分了解每个环节,才能做到全面细致地进行竣工验收工作。

希望通过本文的介绍,可以帮助相关工作人员更好地理解输电线路竣工验收方法,提高验收工作的效率和质量。

【引言】2. 正文2.1 背景介绍背景介绍:输电线路是连接电源和用电设备的重要通道,其建设质量直接关系到电力系统的安全稳定运行。

竣工验收作为工程建设的最后一道关口,对于保障线路建设质量、确保线路安全运行具有重要意义。

在输电线路建设过程中,严格的竣工验收程序可以有效确保线路的质量和安全,防止后期出现安全隐患和质量问题。

建立科学合理的竣工验收方法对于输电线路建设至关重要。

在进行竣工验收时,需要全面检查电力设备的安装、绝缘、接地等工作,确保设备符合相关标准和规定。

同时还需要对线路的设计图纸、施工记录等资料进行审核,以核实线路建设的符合性。

通过严格的验收程序,可以有效提高线路建设的质量,保障电网的安全稳定运行。

合理有效的竣工验收方法对于输电线路建设具有重要意义。

2.2 竣工验收的目的竣工验收的目的是确保输电线路建设工程按照设计要求完成,保证工程质量达到规定标准,同时确保工程符合相关法律法规和技术标准。

通过竣工验收,可以验证工程质量和安全性,评估工程建设过程中的管理水平,保障输电线路的正常运行和可靠性。

竣工验收的目的还包括检验建设工程的合格性和合格性,确保建设工程的技术性和经济性,验证工程实施过程中的合理性和可行性,评估工程建设的投资效益,并规范和规范建设工程实施过程中的各项工作。

电力线路竣工验收施工方案三篇

《电力线路竣工验收施工方案》一、项目背景随着经济的快速发展和社会对电力需求的不断增长,电力线路的建设和改造成为保障能源供应的重要任务。

本次电力线路竣工验收项目涉及[具体线路名称],该线路的建设旨在提高区域供电可靠性,满足日益增长的用电需求。

线路全长[具体长度]公里,采用[具体电压等级]电压等级,主要包括架空线路和电缆线路两部分。

二、施工步骤1. 施工准备(1)组织验收人员熟悉设计图纸、施工规范和验收标准,明确验收内容和要求。

(2)准备验收所需的仪器设备,如经纬仪、接地电阻测试仪、绝缘电阻测试仪等。

(3)制定验收计划,明确验收时间、人员分工和工作流程。

2. 架空线路验收(1)杆塔验收- 检查杆塔的结构形式、高度、根开等是否符合设计要求。

- 检查杆塔的倾斜度是否在允许范围内,采用经纬仪进行测量。

- 检查杆塔的接地装置是否良好,接地电阻是否符合要求,使用接地电阻测试仪进行测量。

- 检查杆塔上的金具、绝缘子等附件是否安装牢固,型号规格是否符合设计要求。

(2)导线验收- 检查导线的型号规格、截面积是否符合设计要求。

- 检查导线的弧垂是否符合设计要求,采用经纬仪进行测量。

- 检查导线的接头是否良好,压接是否牢固,采用望远镜进行观察。

- 检查导线的绝缘层是否完好,有无破损、裂纹等缺陷。

(3)架空地线验收- 检查架空地线的型号规格、截面积是否符合设计要求。

- 检查架空地线的接地装置是否良好,接地电阻是否符合要求。

- 检查架空地线的弛度是否符合设计要求。

3. 电缆线路验收(1)电缆敷设验收- 检查电缆的敷设路径是否符合设计要求,有无损伤、压扁等现象。

- 检查电缆的埋深是否符合要求,采用测量工具进行测量。

- 检查电缆的弯曲半径是否符合要求,有无过度弯曲现象。

- 检查电缆的标识是否清晰、准确,包括电缆型号、规格、长度、起点、终点等信息。

(2)电缆终端验收- 检查电缆终端的制作是否符合工艺要求,绝缘层是否完好,有无放电痕迹。
