施工方案的总体设想是什么

施工方案的总体设想是什么

施工方案的总体设想是什么引言施工方案是指在建设工程过程中,根据设计方案和施工要求制定的具体实施方案。

它是工程项目成功实施的重要保障,对项目的质量、安全和进度具有决定性的影响。

本文将就施工方案的总体设想展开讨论。

施工方案的定义施工方案是在项目建设的前期,根据设计方案和施工要求,由施工组织机构制定的、对施工过程进行具体规划的、确定建筑物结构与构造、施工方法、施工工艺和施工措施等的详细方案。

施工方案的重要性施工方案的制定对于工程项目的顺利进行至关重要,它直接影响着工程的质量、进度和安全。

一个好的施工方案能够确保施工过程的顺利进行,防止出现施工偏差和质量问题,提高施工效率,降低施工风险。

施工方案的总体设想施工方案的总体设想是指在制定具体方案之前,对工程项目进行整体思考和规划,确定项目的总体目标和建设方向。

总体设想包括以下几个方面:1. 工程项目的总体目标总体设想需要明确工程项目的总体目标,包括工程的质量目标、安全目标、进度目标和成本目标等。

这些目标应该与设计方案和施工要求相一致,能够为工程项目的实施提供明确的指导。

2. 施工方法和工艺路线总体设想需要确定适合工程项目的施工方法和工艺路线。

施工方法包括施工工序和施工顺序的确定,工艺路线包括施工过程中各项工艺的选择和组织。

选择合适的施工方法和工艺路线,能够确保施工过程的合理有序,提高施工效率。

3. 施工组织机构和管理体系总体设想需要确定适合工程项目的施工组织机构和管理体系。

施工组织机构包括施工单位的划分和管理层级的确定,管理体系包括施工管理的流程和方法。

合理的施工组织机构和管理体系,能够提高施工管理的效果,确保施工过程的有序进行。

4. 施工资源的配置和利用总体设想需要合理配置和利用施工资源。

施工资源包括人力资源、物质资源、机械设备等。

合理配置施工资源,能够提高施工效率,降低施工成本。

5. 施工过程的风险分析和控制总体设想需要对施工过程中的风险进行分析,并制定相应的控制措施。

施工组织总体设想、方案针对性及施工段划分

施工组织总体设想、方案针对性及施工段划分

施工组织总体设想、方案针对性及施工段划分清晨的阳光透过窗帘,洒在桌面上,我拿起笔,开始构思这个施工组织的总体设想。

这是一个复杂的工程,需要我们精心策划、周密安排。

一、施工组织总体设想1.工程概况我们需要对工程进行全面的了解。

这是一项涉及多个领域的大型工程,包括土建、安装、装饰等。

工程地点位于市中心,交通便利,但周边环境复杂,施工过程中需要充分考虑周边居民的出行和生活。

2.施工目标我们的目标是确保工程按时、按质、按量完成,达到预期的效果。

这就要求我们在施工过程中,严格遵循国家法律法规,确保工程质量和安全。

3.施工总体布局我们将根据工程的特点,合理划分施工区域,采用分区施工、流水作业的方式,确保工程进度。

同时,充分考虑施工过程中的资源配置,提高施工效率。

4.施工资源配置我们将根据工程需求,合理配置人力资源、设备资源和材料资源。

在施工过程中,注重人员培训,提高施工队伍的整体素质。

二、方案针对性1.针对工程特点针对本工程涉及多个领域、施工难度大的特点,我们将采用专业的施工队伍,确保每个环节都能得到有效控制。

2.针对施工环境(1)合理安排施工时间,尽量减少对周边居民的影响。

(2)加强施工现场管理,确保施工现场整洁、有序。

(3)加强与周边单位和居民沟通,及时解决施工过程中出现的问题。

3.针对工程质量我们将严格执行国家法律法规,遵循施工规范,加强质量控制,确保工程质量达到预期目标。

三、施工段划分1.土建施工段划分土建施工主要包括桩基、基础、主体结构、屋面等部分。

我们将根据工程进度,合理划分施工段,确保施工顺利进行。

2.安装施工段划分安装施工主要包括机电安装、装饰安装等。

我们将根据安装工程的特点,合理划分施工段,确保安装工程与土建工程协调进行。

3.装饰施工段划分装饰施工主要包括室内外装修、绿化等。

我们将根据装饰工程的特点,合理划分施工段,确保装饰工程与土建、安装工程有序进行。

四、施工进度安排我们将根据施工段划分,制定详细的施工进度计划,确保工程按时完成。

总体概述施工组织总体设想

总体概述施工组织总体设想

总体概述施工组织总体设想施工组织总体设想是指在施工项目实施过程中,将施工任务合理组织、任务分解、计划安排和资源管理等,以确保项目能够按时、按质、按量完成。

施工组织总体设想是项目管理的重要环节,它对项目的执行效率、质量和安全保障有着重要影响。

在进行施工组织总体设想之前,首先需要进行项目整体计划和技术方案的编制。

项目整体计划包括项目的总体工期、里程碑节点、工程量清单、资源需求等的确定,该计划是施工组织总体设想的基础。

技术方案则包括工程施工的具体方法、技术要求、工艺流程、设备选型等。

施工组织总体设想的第一个步骤是任务的分解和划分。

在任务分解过程中,需要将整个施工过程分解为一系列具体的施工任务,形成施工作业的逻辑关系图。

任务划分的原则包括任务的分离、连续性、可操作性、可审计性、可追踪性等。

任务划分完成后,可以根据任务的紧密度和先后顺序进行任务的排序和集成。

接下来,需要进行任务的计划安排。

计划安排是指根据任务的紧急程度、先后关系、工期限制、资源约束等制定任务的具体开始时间和完成时间。

在计划安排过程中,要考虑到施工现场的实际情况,如天气、工地地形、交通状况等,以减少施工过程中可能出现的影响和延误。

资源管理是施工组织总体设想的另一个重要环节。

资源管理包括人力资源、物资资源、设备资源和财务资源等的合理配置和利用。

在资源管理过程中,需要考虑到资源的可用性、可行性和效率性,以提高施工过程的效益和效率。

施工组织总体设想还需要考虑到施工质量和工程安全。

施工质量要求高,施工组织应该合理安排质量控制措施,并制定适当的质量检查和验收程序。

工程安全也是施工组织总体设想中不可忽视的因素,施工组织应该制定安全保障措施,确保施工过程中不发生事故和安全事故。

总之,施工组织总体设想是保证施工项目能够按时、按质、按量完成的重要环节,需要考虑到任务的分解和划分、计划安排、资源管理、施工质量和工程安全等因素。

只有在施工组织总体设想中做好统筹规划和合理安排,才能确保项目的顺利进行。

施工布署及总体设想

施工布署及总体设想

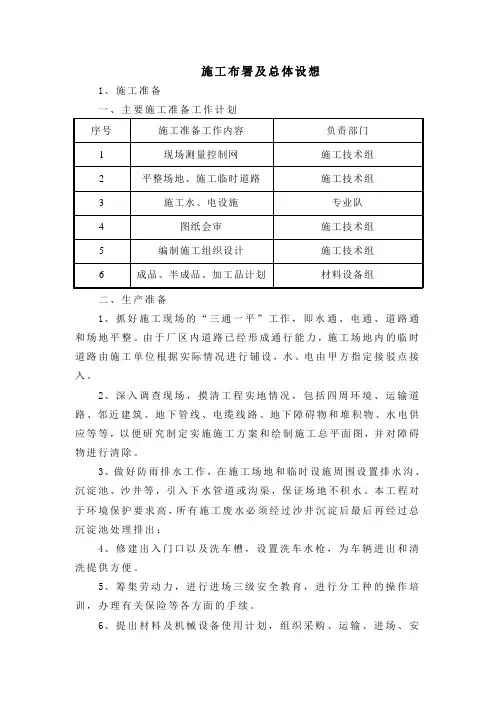

施工布署及总体设想1、施工准备一、主要施工准备工作计划二、生产准备1、抓好施工现场的“三通一平”工作,即水通、电通、道路通和场地平整。

由于厂区内道路已经形成通行能力,施工场地内的临时道路由施工单位根据实际情况进行铺设,水、电由甲方指定接驳点接入。

2、深入调查现场,摸清工程实地情况,包括四周环境、运输道路、邻近建筑、地下管线、电缆线路、地下障碍物和堆积物、水电供应等等,以便研究制定实施施工方案和绘制施工总平面图,并对障碍物进行清除。

3、做好防雨排水工作,在施工场地和临时设施周围设置排水沟、沉淀池、沙井等,引入下水管道或沟渠,保证场地不积水。

本工程对于环境保护要求高,所有施工废水必须经过沙井沉淀后最后再经过总沉淀池处理排出;4、修建出入门口以及洗车槽,设置洗车水枪,为车辆进出和清洗提供方便。

5、筹集劳动力,进行进场三级安全教育,进行分工种的操作培训,办理有关保险等各方面的手续。

6、提出材料及机械设备使用计划,组织采购、运输、进场、安装。

7、制订和完善质量、安全、技术、消防、保卫、计划、经营财务、设备机具、材料、现场文明、政治思想工作、生活福利后勤服务各项管理制度。

三、技术准备1、认真学习、熟悉施工图纸,组织图纸会审。

进行设计交底和施工技术交底。

2、编制施工方案和施工操作要点,组织施工人员学习。

3、组织有关人员抽工抽料,为编制月、旬、周、天作业计划提供基础资料。

4、测设平面和高程控制网。

在此基础上,对各建筑工程进行定位和标高引测,并对座标和标高的控制点埋设半永久控制桩。

5、新技术的应用等,有效地控制工程成本,降低工程造价,而且为确保工程质量达到质量目标提供强大的科技保证。

四、环境保护目标以实际行动实行环境保护,对施工场地周围树木、建筑物和绿化场地严加保护,车辆驶出要冲洗干净,污水沉淀后才排出,接驳排污水管按有关规定执行。

控制施工噪音,避免施工扰民,完全建立爱民工程的形象。

五、钢结构施工总体设想在工程中标后,即进行钢结构的加工图深化设计、材料采购、施工方案报审等工作,加工图经设计院确认后,再进行加工制作。

项目施工组织总体设想

项目施工组织总体设想

项目施工组织总体设想1. 简介本文档旨在提供一个项目施工组织总体设想,确保项目的顺利进行。

本文档将涵盖以下关键方面:项目背景、组织结构、工作流程和资源需求。

2. 项目背景本项目是一个建筑项目,旨在建造一座新的办公大楼。

该项目的目标是按时交付、高质量和符合客户要求的建筑。

3. 组织结构为了有效管理和指导项目的施工过程,建议以下组织结构:- 项目经理:负责整体项目管理,包括项目计划、资源管理和监督项目的执行。

- 施工队长:负责实际施工工作的指导和监督。

- 物资采购经理:负责采购项目所需的材料和设备。

- 质量控制经理:负责监督和管理项目的质量控制。

- 安全经理:负责项目的安全管理,确保施工过程中的安全性。

4. 工作流程为了确保项目按计划进行,并保持高效和协调,建议以下工作流程:- 制定详细的施工计划,并确保每个步骤都有明确的时间表和资源分配。

- 建立良好的沟通机制,包括定期会议和报告。

- 定期评估施工过程中的进展,并采取必要的措施来解决问题。

- 确保合适的质量控制措施得到实施,以保证项目质量。

- 实施安全管理措施,包括培训工人、提供适当的安全设备和监督现场安全。

5. 资源需求为了顺利进行项目,确保以下资源的可靠供应:- 人力资源:根据项目需求招募并培训合适的工作人员。

- 材料和设备:确保及时采购和供应所需的材料和设备。

- 资金:确保项目所需的充足资金供应。

以上是项目施工组织总体设想的概述。

这些设想将作为项目施工过程的指导原则,以确保项目的成功实施和交付。

总体概述:施工组织总体设想、方案针对性及施工流程划分

总体概述:施工组织总体设想、方案针对性及施工流程划分

总体概述:施工组织总体设想、方案针对
性及施工流程划分
本文档旨在提供关于施工组织总体设想、方案针对性以及施工流程划分的概述。

以下是相关内容:
施工组织总体设想
施工组织总体设想是指针对具体工程项目的施工,提出的在整个施工期间对施工过程所作的整体安排和部署。

施工组织总体设想应根据项目的性质、规模和特点,合理确定项目的施工方法、施工周期、施工资源以及施工管理等方面的内容。

方案针对性
方案针对性是指施工方案的针对性,即根据工程项目的具体要求,灵活选择合适的施工方法和工艺,以满足工程项目的质量要求和进度安排。

方案针对性应考虑到施工资源的合理利用、工序的优化以及施工安全等因素。

施工流程划分
施工流程划分是指将整个施工过程按照一定的规则和顺序进行划分,形成清晰的施工流程图,以明确每个阶段的施工任务和工作内容。

施工流程划分应充分考虑施工各个环节之间的联系和前后关系,以确保施工过程的连贯性和高效性。

以上是总体概述中对施工组织总体设想、方案针对性以及施工流程划分的简要介绍。

详细的内容将在后续章节中进行详细阐述。

总字数:112。

施工组织总体设想、方案针对性及施工段划分

施工组织总体设想、方案针对性及施工段划分

施工组织总体设想、方案针对性及施工段划分总体概述:施工组织总体设想、方案针对性及施工段划分一、施工组织总体设想1、项目管理总体安排按照质量、进度、成本及安全管理的要求,实行目标、计划责任制管理,合理配备劳动力、材料、机械,确保按工期保质保量完成目标任务。

2、整个工程总体施工安排根据招标文件的要求本工程施工项目需在90日历天内完成,施工工期较紧,所以前期施工必须扩大工作面,分区域同时施工,以确保工程按期完成。

3、工程管理目标(1)质量目标按现行的国家、行业及公司颁发的施工技术规程、质量验收规范及相关规定组织施工,过程控制相关照片管理符合要求,并认真进行施工和调试质量的检验及评定。

全面应用标准工艺,努力消除质量通病,工程争创优质工程。

工程的质量管理目标最低为符合国家验收标准。

(2)进度目标总工期:90日历天,施工工期方针为按时按照合同工期完成合同范围内的工作。

(3)安全施工目标1努力消除安全通病,按照国家、行业及公司颁发的安全生产管理办法,参照《句容市安全生产监督管理办法》,争创句容市工程建设安全文明施工工地,并实现如下目标:1)无因工死亡事故,年重伤率不大于万分之二;2)无触电、物体打击、高空坠落等事故;3)无重大机电设备事故、重大交通事故及火灾事故;4)无集体中毒事故。

安全生产管理目标最低为合格。

(4)文明施工方针严厉执行《句容市工程安全生产文明施工现场考评奖惩实施细则》,施工有序、环境整洁。

在现场围挡、封闭管理、施工现场、材料堆放、现场留宿、现场防火、治安综合治理、施工现场标牌、糊口办法、保健急救、社会服务等方面都达到文明施工的请求。

文明施工方针最低为合格。

文明施工和环境管理的评定标准为《句容市工程安全生产文明施工现场考评奖惩实施细则》。

(5)环境保护方针有效控制并妥善处理施工废弃物、生活垃圾、生活污水、不发生环境污染事故。

有效控制施工噪音和施工粉尘,不发生相关的社会投诉事件。

控制减少项目植被破坏和水土流失。

2总体概述施工组织总体设想

2总体概述施工组织总体设想

2总体概述施工组织总体设想施工组织总体设想是指在施工项目的实施过程中,对整个项目进行综合规划和安排,确定施工组织的目标、原则、方式和要求,制定施工组织方案和计划,以确保工程施工顺利进行。

施工组织总体设想是施工管理的重要内容,其具体内容主要包括以下几个方面:一、项目目标和原则:明确施工组织的目标和原则,指导施工组织的进行。

项目目标包括工期目标、质量目标、安全目标和经济目标等,原则包括科学性、经济性、合理性、可行性和安全性等。

二、施工组织方案:根据项目的特点和要求,制定施工组织方案,明确施工队伍组织管理、施工方法和工艺、施工序列和进度计划、施工现场布置和材料设备供应等方面的内容。

施工组织方案应考虑工程的施工难度、施工环境和施工条件等因素,保证施工的顺利进行。

三、施工资源配置:对施工所需的各类资源进行配置,包括人力资源、物资资源、技术资源和资金资源等。

合理配置施工资源能够提高资源利用率,降低成本,保证施工的质量和工期。

四、施工计划:制定详细的施工计划,明确施工活动的排列顺序、持续时间、关系和依赖等。

施工计划是施工组织的重要依据,能够帮助管理人员进行施工进度的掌控和协调,保证施工的顺利进行。

五、施工组织管理:制定施工组织管理的措施和要求,明确各个管理层级的职责和权限,建立施工组织管理的制度和流程。

施工组织管理能够提高施工效率,优化施工流程,确保施工的质量和安全。

六、风险分析和应对措施:对施工项目可能出现的风险进行全面分析,制定相应的应对措施和预案。

风险分析和应对措施可以帮助施工管理人员提前识别和解决问题,降低项目的风险。

综上所述,施工组织总体设想是施工管理的重要环节,其合理与否直接关系到工程项目的顺利进行和顺利的交付使用。

通过对施工组织总体设想的具体规划和安排,可以实现施工过程的优化,提高项目的整体效益。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第一章施工组织的总体设想和总体部署
一施工组织总体设想 (7)
(一)工程概况 (7)
(二)施工阶段设想 (8)
二施工组织总体部署 (10)
(一)施工部署 (10)
(二)幕墙材料选择 (11)
(三)幕墙主要产品制作工艺 (11)
(四)施工技术方案 (11)
(五)施工段的划分 (12)
(六)项目运作阶段划分 (13)
(七)现场安装施工阶段划分 (13)
一施工组织总体设想
(一)工程概况
1、招标人:########
2、工程名称:#######
3、计划工期:150 日历天
4、工程容:外幕墙工程
5、质量标准:符合现行国家有关工程施工验收规和标准的要求合格,
确保获得省级优质工程
6、特殊质量要求:符合国家质量验收标准,本工程确保获得省级优质工程
7、质量目标:######
8、工程质量奖励:工程获得省级优质工程发包方将给予承包方奖金50 万元,因承包人原因导致达不到省优质工程罚款50 万元。

9、工程规模:本工程占地面积为10000 平方米,地下室面积约为30000 平方米,总建筑面积约为60000 平方米。

地上十层,地下三层,本工程±0 相对于吴淞绝对高程+12.0m。

广电城二期工程包括西侧主楼十层、东侧纯地下室,本项目地下三层地下室。

10、本次#########工程外墙装饰工程(幕墙)招标容和围为:
(1)幕墙施工图设计(幕墙钢结构);
(2)屋面幕墙钢结构制作、安装;
(3)幕墙制作、安装;
(4)一二期连接处需拆除一期裙楼幕墙的拆除和恢复等;
(5)配合事项包括外门窗制作安装泛光照明、LED 屏将另外招标、空调新风排风、防雷、消防、太阳能热水器等。

11、建设地点:##########
12、现场的施工条件(以踏勘现场为准):目前现场施工的主出入口位于####,次出入口位于##;在主楼东北角布置一台C6020 塔吊,运力不足或覆盖不到位置需自行考虑增加其他运输设备。

临时设施由承包人自行搭设(需得到总承包管理单位同意)或租赁总承包管理单位既有临时设施,费用含在投标报价中,结算时不再调整。

(二)施工阶段设想
指导方针:质量至上,安全第一,优化总体配置,确保合同工期,保质量保信誉地完成施工任务。

根据本工程具体特点,幕墙施工的总体思路是“加大管理力度,提高管理层次,提前准备,提前试验,全面铺开,面面独立,层层把关,保证材料供应,加强质量管理,确保一次到位”。

当施工中出现交叉作业时,服从业主、监理和总承包单位的统一协调,安排及时调整施工计划,配合兄弟单位施工,使整个工程的施工能同步进行,不影响
整个工程的总工期。

1、前期测量、放线、定位,配合土建单位,由我司进行预埋件安装;
2、完善、深化细化设计施工图;
3、现场具备如下施工条件时,在接到正式开工报告后进场施工
(1)施工现场拆迁及平整情况:已完成;
(2)施工用水、电:已接通;
(3)场外道路:道路已修,符合施工要求;
(4)有关勘探资料:已勘探。

4、隐蔽工程及幕墙龙骨制作;
5、幕墙龙骨安装及验收;
6、面板安装、注胶、清洁;
7、软装、配套→竣工验收。

应严格控制各进度节点,在以上七个阶段中(除第1阶段预埋件安装及第2阶段完善、深化细化设计施工图外)每个阶段划分好施工段、施工层进行流水施工,认真做好大小流水,工序流水,场地流水的安排、控制工作。

为切实保证工程质量等级达到高标准,树立公司形象,公司拟成立#######工程项目部,项目部对工程的质量、安全、文明施工直接进行全面管理;公司将把#######外幕墙建设工程作为2013年的首要工程,确保对项目部资源的配置,切实做好项目的指导及后勤保障工作。

调配技术一流的施工班组,使用先进的管理方式,配备先进的机具设备,科学安排各阶段劳动力,以确保施工工期进度指
标。

根据该工程施工文件精神,我公司决定委派具有管理能力和现场经验的###壹级建造师为项目经理,同时配备项目工程师、设计师、施工员、技术员、质量员、安全员、材料员、资料员等组成一个管理团队,全面负责该工程从开工到竣工验收全过程,对本工程的质量、安全、工期负责。

二施工组织总体部署
本施工组织设计是针对######外幕墙工程施工特点,依据现行国家标准及规的规定编制而成。

围绕本工程的工程特点、技术难点、施工条件及相关技术资料,从工程前期整体考察、研究与分析,先期的准备工作(包括优化设计计划的制定、材料的采购计划及进货进度控制、生产进度计划的拟制、出货计划安排及产品运输计划的编制等),材料的采购,产品的加工制作,施工前的准备工作,施工工艺,幕墙清洗和维护方案等方面进行了较为系统的编制。

特别是在施工前的准备工作即施工部署、幕墙材料的选择与采购、幕墙主要产品加工制作工艺和施工技术方案四个方面作了更为系统的编制。

(一)施工部署
在幕墙工程施工方面,我司历来重视施工前的准备工作,因为前期部署工作做得好坏是任何一个建设项目后期施工顺利与否的基础,准备工作部署得是否全面与周密,直接影响到工程施工进度计划之落实、施工质量及施工安全等工作。

本部分我们重点强调了技术准备,因为技术准备工作是一切工作的核心。

施工部署主要从组织人员准备、技术准备、材料准备及施工现场布置及施工顺序安排等方面做好本工程的前置部署工作。

(二)幕墙材料选择
主要根据########外幕墙工程招标清单中关于幕墙材料的使用规定,以及《玻璃幕墙工程技术规》等现行相关国家标准规中关于幕墙材料的使用规定,从材料控制、选材依据即选用材料参考的相关国家标准、材料类型、材料要求、材料相关的技术参数等方面进行阐述,确保本项目幕墙工程使用之材料均为国外优质材料。

(三)幕墙主要产品制作工艺
产品加工制作质量的好坏将直接影响到工程质量。

本部分同样根据#####外幕墙工程中关于幕墙产品制作的相关规定,以及《玻璃幕墙工程技术规》等相关现行国家标准规中关于幕墙产品加工制作的相关技术要求。

本部分主要从加工工艺流程、关键工艺控制、误差控制、加工过程中的质量控制、成品所要达到的质量标准、产品加工质量的控制程序、加工设备及性能等方面进行了较全面阐述。

(四)施工技术方案
施工技术方案乃本施工组织设计重点介绍的对象,主要从施工前的准备工作(包括施工前的技术与安全培训、现场施工之前的准备工作、埋件的放线安装及幕墙的总体测量放线)、幕墙施工工艺、幕墙门窗施工工艺以及幕墙防火、防雷、抗渗、排水、抗风等分部分项工程的施工及施工流程、施工注意事项、现场检验、质量要求及验收依据等方面进行阐述。

此外,为确保本工程的施工质量达到合格以上,围绕本工程,我司又分别从工程质量管理及保证措施、工程安全管理及保证措施、文明施工环境保护措施、施工进度控制及保证措施、施工配合措施、材料进场计划及成品保护措施、劳动
力安排、试验、检验及验收计划及售后服务和工程保修等方面作出了切实可行的施工安排。

(五)施工段的划分
本工程规模较大,空间分布较广,幕墙结构各不相同,幕墙系统较先进,施工工作面较大,针对此特点,经本项目施工方案研讨小组讨论,制定如下施工方案:
1、划分施工区域及施工段
根据本工程建筑空间结构和幕墙立面空间位置的分布不同,可分别对该工程进行区域划分,四个立面各为一个施工区域。

每个施工区域可同时进行施工,测量人员在四个施工区域同时测量放线,龙骨安装人员在四个施工区域同时龙骨安装,最后在四个施工区域进行幕墙板块安装;贯穿于四个施工区域的各个施工段将一次施工完成。

2、施工流向和施工顺序
本安装工程幕墙采取自上而下的施工流向,最后安装其他部位的收边收口。

安装应遵循分层安装;先立柱后横梁;先骨架后饰面板块安装;先整体后局部;先大面后收口的施工原则。

要充分做好各个施工阶段和各工序、各方面、各环节上的准备工作,使整体工程均衡、连续、有节奏。

通过平行作业,可充分利用工作面,加快施工进度;通过流水作业,优化配置劳动力及设备资源,使各种资源得到最充分的利用。

本工程施工期间其它单位可能同时施工,并对我方的施工产生影响,为保证工期,在按以上流水段划分进
行施工外,亦要根据现场情况进行应变施工。

(六)项目运作阶段划分
第一阶段:材料供货加工、组装计划。

主要包括钢材、玻璃、石材加工。

第二阶段:安装进度计划。

主要包括幕墙性能试验、测量放线、龙骨安装、面材安装。

第三阶段:清理验收阶段。

主要包括现场清理、幕墙清洗及工程验收。

(七)现场安装施工阶段划分
为顺利组织和落实本工程的施工,更好的保证工程的施工工期、质量、安全,明确各施工队伍的工作职责,每个施工段各安排一支相对独立的施工队伍(施工队伍之间需协调配合)。
