冬季施工监理实施细则

合集下载

冬季施工监理实施细则

冬季施工监理实施细则

冬季施工监理实施细则一、背景介绍冬季施工监理实施细则是为了确保冬季施工过程中的安全性、质量和效益,有效管理和监督施工工程的进行而制定的一套规范性文件。

本细则适用于各类建筑工程的冬季施工监理。

二、施工前准备1. 施工单位应根据冬季施工的特点,制定详细的施工计划和安全措施,并向监理单位提供。

2. 施工单位应根据气候条件和施工需要,提前准备好必要的保温材料、防寒设备等,并按要求进行验收。

3. 施工单位应与监理单位共同制定施工期间的临时交通组织方案,确保施工期间交通畅通和安全。

三、施工过程监理1. 施工单位应按照施工计划和安全措施进行施工,并严格遵守相关法律法规和标准规范。

2. 监理单位应对施工单位的施工质量和进度进行监督和检查,及时发现和纠正存在的问题。

3. 监理单位应定期向建设单位和施工单位汇报施工进展情况,并提出合理化建议和改进措施。

四、安全管理要求1. 施工单位应建立健全安全管理制度,加强安全教育和培训,确保施工人员具备必要的安全意识和技能。

2. 施工单位应落实安全防护措施,如悬挂安全网、设置警示标识等,确保施工现场的安全。

3. 监理单位应对施工现场的安全管理进行监督和检查,及时发现和整改安全隐患。

五、质量管理要求1. 施工单位应按照相关标准和规范进行施工,确保施工质量符合设计要求和施工规范。

2. 监理单位应对施工过程进行质量检查,确保施工质量达到要求,并及时整改存在的质量问题。

3. 施工单位应配合监理单位进行质量验收,确保工程质量合格,并提供相关验收资料。

六、施工期间环境保护1. 施工单位应按照环保要求进行施工,如合理控制噪音、扬尘等污染物的排放。

2. 监理单位应对施工现场的环境保护进行监督和检查,确保施工期间环境不受污染。

3. 施工单位应与监理单位共同制定施工期间的环境保护措施,并定期进行评估和改进。

七、施工竣工验收1. 施工单位应按照相关规定和要求进行施工竣工验收,提供必要的竣工验收资料。

冬季施工监理实施细则

冬季施工监理实施细则

冬季施工监理实施细则一、背景介绍冬季施工监理实施细则是为了确保在寒冷季节进行施工时,能够有效地控制施工质量、安全和进度。

本细则适用于冬季施工监理工作,包括但不限于建筑、道路、桥梁等工程项目。

二、施工前准备1. 施工方案:监理人员应仔细审查施工方案,确保其中包含了冬季施工所需的特殊措施和安全预防措施。

2. 材料准备:监理人员应检查施工材料的质量和数量,确保其符合相关规定,并能满足冬季施工的要求。

3. 设备检查:监理人员应检查施工所需的设备,确保其正常运转,并能适应低温环境下的施工需求。

三、施工质量控制1. 施工工艺:监理人员应确保施工方按照规范和要求进行施工,特别是在低温环境下,应采取相应的措施,防止施工质量受到影响。

2. 施工过程监控:监理人员应对施工过程进行全程监控,确保施工进度和质量符合合同要求。

3. 施工记录:监理人员应及时记录施工过程中的关键节点和质量问题,并对施工人员进行指导和纠正,以确保施工质量。

四、安全管理1. 安全培训:监理人员应组织施工人员进行冬季施工安全培训,包括佩戴防寒服装、防滑鞋等个人防护措施的使用方法。

2. 施工现场管理:监理人员应对施工现场进行巡查,确保施工人员按照安全规定操作,并及时发现和处理安全隐患。

3. 应急预案:监理人员应制定冬季施工的应急预案,包括突发天气变化、设备故障等情况的处理措施,以确保施工安全。

五、环境保护1. 施工废弃物处理:监理人员应监督施工方按照规定进行废弃物的分类、收集和处理,确保环境不受污染。

2. 现场清洁:监理人员应监督施工方保持施工现场的清洁,及时清理垃圾和积雪,确保施工环境整洁。

六、质量验收1. 施工质量验收:监理人员应对施工质量进行全面检查和验收,确保施工质量符合合同要求。

2. 安全验收:监理人员应对施工现场进行安全验收,确保施工过程中的安全措施得到有效落实。

3. 环境验收:监理人员应对施工现场进行环境验收,确保施工过程中的环境保护措施得到有效执行。

冬季施工监理实施细则

冬季施工监理实施细则

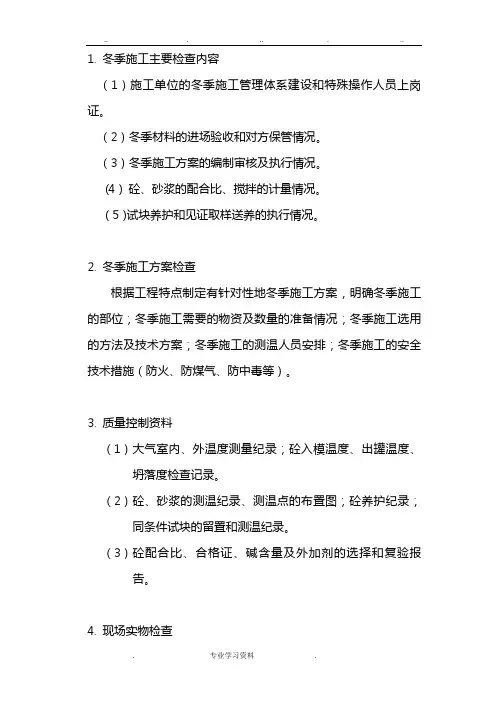

1.冬季施工主要检查内容(1)施工单位的冬季施工管理体系建设和特殊操作人员上岗证。

(2)冬季材料的进场验收和对方保管情况。

(3)冬季施工方案的编制审核及执行情况。

(4 ) 砼、砂浆的配合比、搅拌的计量情况。

( 5 )试块养护和见证取样送养的执行情况。

2.冬季施工方案检查根据工程特点制定有针对性地冬季施工方案,明确冬季施工的部位;冬季施工需要的物资及数量的准备情况;冬季施工选用的方法及技术方案;冬季施工的测温人员安排;冬季施工的安全技术措施(防火、防煤气、防中毒等)。

3.质量控制资料(1)大气室内、外温度测量纪录;砼入模温度、出罐温度、坍落度检查记录。

(2)砼、砂浆的测温纪录、测温点的布置图;砼养护纪录;同条件试块的留置和测温纪录。

(3)砼配合比、合格证、碱含量及外加剂的选择和复验报告。

4.现场实物检查(1)现场冬季施工的物资准备情况;(2)现场冬季施工是否与冬季施工方案吻合;(3)砼养护情况和测温情况;(4)现场钢筋焊接的冬施保温情况,搅拌机的暖棚升温情况、水、砂、石的升温情况;(5)现场水泥砂浆、砼的搅拌情况,商品砼的出罐温度、入模温度、坍落度检查情况;(6)现场砌筑工程、防水工程、回填土工程、钢结构工程、装饰装修工程的冬施控制情况。

5.钢筋混凝土工程5.1 测温孔的设置(1)测温孔布置及深度要绘制平面图和立面图,各孔按顺序编号,经技术部门批准后实行。

(2)各类建筑测温孔设置要求a.测温孔的布置一般选在温度变化大、容易散失热量、构件易遭冻结的部位设置;b.现浇混凝土梁、板、圈梁的测温孔应与梁、板水平方向垂直留置;c.现浇混凝土柱在柱头和柱脚各设测温孔一对,预柱面成30度倾斜角;d.预制框架先浇柱头,每个柱上端接头设测孔1个,每个柱下端接头设一对测温孔;与柱面成30度倾斜角;e.现浇钢筋混凝土构造柱,每根柱上、下端接头各设一个测温孔,与柱面成30度倾斜角;f.现浇框架结构的板墙每15米设测孔一个,每道墙至少设一个;g.剪力墙结构的板墙,横墙每条轴线测一块模板,纵强轴线之间采取梅花形布置,每块板单面设测温孔3个,对角线布置,上、下测孔距离大模板上、下边缘30-50cm;h.预制大梁的叠合层,每根梁设测孔一个;j.现浇阳台挑梁、雨罩及室外楼梯休息平台等零星构件每个设测温孔2个;k.钢筋独立柱基,每个设测孔2个,条形基础,每5米长设测孔一个,箱型基础底板,每20平方米设测孔一个,厚大的底板应在底板的中、下部增设一层或两层的控温点,以掌握混凝土的内部温度。

冬季施工监理实施细则

冬季施工监理实施细则

冬季施工监理实施细则引言概述:冬季施工是建造工程中的重要阶段,但由于气温低、天气变化大等因素,施工过程中存在一定的风险和挑战。

因此,施工监理在冬季尤其重要,需要制定一套严格的实施细则来确保施工质量和安全。

本文将从五个方面详细介绍冬季施工监理的实施细则。

一、施工前准备1.1 确保施工人员健康状况良好:在冬季施工前,要求施工人员进行体检,确保身体健康。

1.2 确保施工材料符合标准:检查施工材料的质量和保质期,避免在施工过程中浮现问题。

1.3 制定施工计划:根据冬季天气情况和施工进度,制定详细的施工计划,确保施工进度和质量。

二、安全措施2.1 加强安全教育培训:对施工人员进行冬季安全教育培训,提高他们对冬季施工安全的意识。

2.2 配备防寒装备:为施工人员提供防寒服装、手套等防寒装备,确保他们在寒冷的环境下能够正常工作。

2.3 定期检查施工现场:定期检查施工现场的安全情况,及时发现和解决安全隐患。

三、质量监督3.1 严格按照施工图纸施工:监督施工人员按照施工图纸和规范进行施工,确保施工质量。

3.2 定期进行施工质量检查:定期对施工质量进行检查,及时发现和纠正施工中的质量问题。

3.3 做好施工记录和档案管理:做好施工记录和档案管理工作,确保施工过程中的每一个环节都有记录可查。

四、环境保护4.1 控制施工噪音和扬尘:采取措施控制施工噪音和扬尘,减少对周边环境的影响。

4.2 合理利用水资源:合理利用和节约水资源,减少对环境的影响。

4.3 做好施工废弃物处理:对施工废弃物进行分类处理,减少对环境的污染。

五、沟通协调5.1 加强施工单位之间的沟通:加强施工单位之间的沟通和协调,确保施工进度和质量。

5.2 与监理单位保持密切联系:与监理单位保持密切联系,及时沟通施工中的问题和需求。

5.3 定期召开施工会议:定期召开施工会议,对施工进度和质量进行评估和调整。

结语:冬季施工监理实施细则的制定和执行对于保障施工质量和安全至关重要。

冬季施工监理实施细则

冬季施工监理实施细则

冬季施工监理实施细则引言概述:冬季施工监理是确保建造工程在寒冷季节顺利进行的重要环节。

为了保证施工质量和安全,有必要制定冬季施工监理实施细则。

本文将从五个大点来阐述冬季施工监理的实施细则,包括施工条件、材料选用、施工工艺、安全措施和质量监控。

正文内容:1. 施工条件1.1 温度控制- 确定施工的最低温度限制,超过这个温度则停工。

- 采取加热设备保持施工现场的温度,确保施工过程中温度稳定。

1.2 空气湿度控制- 控制施工现场的湿度,避免材料受潮、结冰或者冻裂。

- 使用加湿设备保持适宜的湿度,防止施工材料干燥。

2. 材料选用2.1 混凝土- 选用早强型混凝土,确保在低温下仍能正常凝固。

- 添加加热剂或者控制剂,提高混凝土的抗冻性。

2.2 钢材- 选用耐寒性好的钢材,避免低温下脆性断裂。

- 控制钢材的温度,避免冷却过快导致变形或者开裂。

2.3 绝缘材料- 选用具有良好绝缘性能的材料,防止冷桥现象的发生。

- 采取保温措施,减少能量损失。

3. 施工工艺3.1 基础处理- 确保基础土壤的排水性能,避免冻胀现象。

- 使用保温材料覆盖基础,减少冷热交替对基础的影响。

3.2 砌筑工艺- 控制砌筑速度,避免冷却过快导致开裂。

- 使用加热设备保持砌筑现场的温度,确保砌筑质量。

3.3 防水工艺- 选用耐寒性好的防水材料,避免低温下开裂或者脱落。

- 加强施工工序的监控,确保防水层的完整性。

4. 安全措施4.1 防滑措施- 在施工现场铺设防滑垫,避免工人滑倒。

- 清除施工现场的积雪和冰,保持通行道畅通。

4.2 防寒措施- 提供充足的保暖设备,确保工人在寒冷环境下的安全。

- 定期检查工人的身体状况,避免因低温导致的健康问题。

4.3 紧急救援措施- 制定紧急救援预案,确保在乎外情况下能够及时救援。

- 培训工人的急救知识,提高应急处理能力。

5. 质量监控5.1 施工记录- 记录施工过程中的关键环节和参数,确保施工质量可追溯。

- 定期检查施工记录,及时发现和解决问题。

冬季施工监理实施细则

冬季施工监理实施细则

一、前言冬季施工是指在气温低于5℃的条件下进行的建筑施工活动。

由于冬季施工环境复杂,施工难度较大,为确保工程质量、施工安全和环境保护,特制定本实施细则。

二、冬季施工监理组织与管理1. 组织机构成立冬季施工监理小组,由总监理工程师担任组长,各专业监理工程师为成员。

监理小组负责冬季施工的全过程监理工作。

2. 监理职责(1)负责冬季施工方案的审核和实施情况的监督检查;(2)负责冬季施工期间工程质量、施工安全和环境保护的监督;(3)负责协调施工单位、设计单位、监理单位之间的沟通与配合;(4)负责编制冬季施工监理报告,及时向建设单位、施工单位、设计单位反馈监理情况。

三、冬季施工监理内容1. 施工单位冬季施工管理体系(1)审查施工单位冬季施工管理体系,确保其符合国家和地方相关法规、标准要求;(2)督促施工单位建立健全冬季施工管理制度,明确各岗位人员的职责;(3)检查施工单位冬季施工管理人员、技术人员和特种作业人员的资格和上岗证。

2. 冬季施工方案(1)审查施工单位上报的冬季施工方案,确保其合理、可行;(2)对冬季施工方案中的关键技术措施、施工工艺、施工顺序等进行审核,确保施工质量;(3)对冬季施工方案中的环境保护措施进行审核,确保施工过程中不造成环境污染。

3. 冬季施工材料(1)审查冬季施工材料的进场验收报告,确保材料符合设计和规范要求;(2)检查冬季施工材料的储存、保管情况,确保材料质量;(3)对冬季施工材料的使用情况进行监督检查,确保材料合理使用。

4. 施工现场管理(1)检查施工现场的围挡、防护设施,确保符合安全要求;(2)监督施工现场的排水、防滑、防冻措施,确保施工安全;(3)检查施工现场的防火、防爆措施,确保消防安全;(4)监督施工现场的环保措施,确保施工过程中不造成环境污染。

5. 施工过程监理(1)监督施工单位按照冬季施工方案进行施工,确保施工质量;(2)对施工过程中的关键技术措施、施工工艺、施工顺序等进行监督检查,确保施工质量;(3)对施工过程中的施工安全、环境保护措施进行监督检查,确保施工安全、环保。

冬季施工监理细则范文(五篇)

冬季施工监理细则范文(五篇)

冬季施工监理细则范文中铁济南工程建设监理有限公司沪杭铁路客运专线一标监理项目部二〇〇九年____月____日沪杭客运专线____年冬季施工监理细则、1、编制依据《客运专线铁路桥涵工程施工技术指南》tz213-____;《客运专线铁路桥涵工程施工质量验收暂行标准》铁建设…____‟1____号;《铁路混凝土工程施工质量验收补充标准》铁建设…____‟1____号;《铁路混凝土工程施工技术指南》tz210-____;《客运专线铁路路基工程施工质量验收暂行标准》;《客运专线铁路路基工程施工技术指南》;《上海铁路局营业线施工安全管理实施细则》上铁运发…____‟____号;本工程已经批准的监理规划;施工单位编制已获批准的施工组织设计和冬季施工方案;沪杭客运专线监理一标____年冬季在建施工项目施工状况和施工条件。

2、本年度冬季施工特点本项目现进行的冬季施工是保证本项目是否能如期建成的关键时期,部分施工项目由于前期工作的滞后和施工安排的不紧凑,使之集中在冬季施工,特别是桥梁工程的高墩台、大跨度混凝土连续梁的挂篮悬臂施工和支架法施工、以及路基工程在冬季低气温降雨频繁条件下施工,进度、安全、质量间的矛盾突出,尤其是部分卡脖子的工程项目,其工期安排已经紧张到按日进行编排,将每一作业循环压缩到最低的程度,在这种条件下既要保证工期兑现又要保证安全和质量达到高标准是本次冬季施工监理工作的特点。

3、冬季施工监理工作重点3.1保证施工安全。

冬季施工混凝土初凝固时间长模板侧压力增大、白昼时间短、人员穿着臃肿行动不灵活,地面与脚手架、工作平台湿滑等客观条件,使不安全因素增多,加上本冬季施工任务紧张,基本为两班作业以上,安全监控容易出现空白点,因此保证施工安全是冬季施工第一重点要务,要求各监理小组加强对紧张工作条件下的安全监控,并将此作为考核每一监理人员工作业绩的重要内容。

3.2保证工程质量。

本冬季施工质量与工期间的矛盾突出,许多项目已经到了最后的冲刺阶段,原本正常、科学的工期安排已经不够,加上突击的抢进度和工期,施工单位在再者的选择上势必在工程质量上有所忽视,因此监理在此阶段质量监控的任1务复杂而繁重,为保证工程质量不做罪人,要求监理在工作中严格把关,把问题提前预想,提前向施工单位提出,用科学的手段和先进的施工技术与方案解决进度与质量间的矛盾,把监理工作融入到整个项目的管理中去,避免事前不预想,事后又控制不住的局面出现,这项工作做的好坏是本次冬季施工的重点之一。

冬季施工监理实施细则

冬季施工监理实施细则

冬季施工监理实施细则一、背景介绍冬季施工监理实施细则是为了确保冬季施工工程的顺利进行,保障工程质量和安全,有效管理施工过程中的各项工作。

本细则适用于所有冬季施工监理工作,旨在规范监理人员的操作行为,提高监理工作的效率和质量。

二、施工前准备1. 施工前,监理人员应与施工单位进行沟通,了解施工计划、施工方案、施工材料等相关信息。

2. 监理人员应检查施工现场的环境和设施是否符合施工要求,确保施工条件良好。

3. 监理人员应核实施工单位的资质和证件,确保其具备合法施工资格。

三、施工过程监督1. 监理人员应定期巡查施工现场,确保施工进度和质量符合设计要求。

2. 监理人员应检查施工材料的质量和数量,确保符合相关标准和施工要求。

3. 监理人员应监督施工单位的施工操作,确保施工过程中的安全措施得到有效执行。

4. 监理人员应及时记录施工过程中的问题和不合格项,并提出整改要求,确保问题及时解决。

四、质量验收1. 监理人员应参与施工单位的质量验收工作,对施工质量进行全面检查。

2. 监理人员应核实施工单位提供的质量验收资料和报告,确保其真实有效。

3. 监理人员应参与相关部门的验收工作,确保工程符合相关法规和标准。

五、安全管理1. 监理人员应监督施工单位的安全管理工作,确保施工过程中的安全风险得到控制。

2. 监理人员应检查施工现场的安全设施和防护措施,确保其符合相关要求。

3. 监理人员应参与施工单位的安全培训工作,提高施工人员的安全意识和技能。

六、施工记录和报告1. 监理人员应及时记录施工过程中的重要事项和关键节点,编制施工记录。

2. 监理人员应编制施工进度报告和质量检查报告,向相关部门和施工单位汇报工作情况。

3. 监理人员应及时向业主和相关部门反馈施工质量和安全状况,提出改进建议。

七、纠纷处理1. 监理人员应及时处理施工过程中的纠纷和争议,协调解决各方的利益冲突。

2. 监理人员应与业主、施工单位和相关部门保持良好的沟通,建立良好的工作关系。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

哈尔滨市轨道交通3号线二期工程松江生态园站冬季施工监理实施细则编制人:审核人:批准人:北京铁城建设监理有限责任公司哈尔滨市轨道交通3号线二期工程监理Ⅲ标项目部二0一六年10月前言为进一步规范哈尔滨地铁3号线二期土建工程监理三标段工程建设监理行为,明确施工监理工作关系,细化各专业监理工作的内容和质量控制重点,强化过程控制,提高工程建设质量,做到源头把关、过程控制、精细管理,实现建设世界一流地铁的总体目标,哈尔滨地铁3号线二期工程监理三标监理编制了冬季施工监理实施细则。

ﻩ第一章概述............................................................................................................... (4)1.工程概述 (4)2.冬季施工范围 (4)3.水文及地质条件 (4)4.编制依据 (5)5.参建各方………………………………………………………………………………………………………………………56.冬季施工的起止日期.................................................................................................................6 第二章冬季施工监理准备工作. (6)1.图纸准备………………………………………………………………………………………………………………………62.安全与防火 (6)第三章冬期监理主要控制范围及重点………………………………………………………………………...71.混凝土原材料控制要点 (7)2.混凝土运输、浇筑及养护监理控制要点……………………………………………………………………93.监理工作流程…………………………………………………………………………………………………………….104.钢筋焊接监理控制要点 (11)5.冬季施工安全重点控制内容……………………………………………………………………………………..12 第四章监理冬季施工措施…………………………………………………………………………………………..141.钢筋工程…………………………………………………………………………………………………………………….142.混凝土工程................................................................................................................................14 第五章监理质量、技术保证措施..........................................................................................18第六章监理安全保证措施........................................................................................................19第七章文明施工措施................................................................................................................20第八章环境保护体系及措施 (20)1.环境保护管理体系…………………………………………………………………………………………………….202.环境保护组织机构 (21)3.环境保护措施…………………………………………………………………………………………………………….214.施工期内主要环境污染因素特征 (23)5.主要环境影响控制…………………………………………………………………………………………………….266.节能减排……………………………………………………………………………………………………………………27第一章概述1、工程概况哈尔滨市地铁3号线二期工程松江生态园站施工范围为CK14+988.611- CK15+192.011,位于保健路与动力南北路交叉口处,车站沿保健路东西向布置,周边地块主要为星光家属小区、正在建设的恒大地产以及松江生态公园等,车站周边 500m范围的规划主要以绿地和居住用地为主。

车站为标准站,地下二层单柱双跨岛式站台车站,站台宽11m,车站长203.4m,标准段宽19.7m。

共设置4个出入口,2组风亭及1个消防出入口。

车站的出入口、风亭分别设置于规划道路红线外,紧邻红线布置,减少对地块的影响。

2、冬季施工范围①松江生态园站:1节段顶板,5、6、7节段上侧墙及顶板。

3、水文及地质条件本工点含水层主要赋存于第四纪中更新统下荒山组地层(Q2h1al)第⑥层中砂、第⑦层粗砂中,水位埋深大于33m,水位稳定标高121.78-127.38m。

松散层孔隙潜水埋深较深,对车站的施工不产生影响。

车站及隧道埋深范围内不涉及地下水影响,对地下施工影响不大。

4、编制依据①松江生态园站工程设计图纸。

②国家现行有关施工及验收规范、规则、质量技术标准,以及哈尔滨市在安全文明施工、环境保护、交通组织等方面的规定。

③建筑工程冬季施工规程(JGJ104-97)。

④监理规划⑤标准及规范、设计文件和技术资料《铁路桥涵工程施工安全技术规程》TB10303-2009《钢筋焊接及验收规范》JGJ18-84《建设工程监理规范》(GB50319-2013)《建筑工程施工质量验收统一标准》GB50300-2001《地下铁道工程施工及验收规范》GB50299-1999(2003年版)《建筑地基基础工程施工质量验收规范》GB50202-2002《工程测量规范》GB50026-2007《地下铁道、轻轨交通工程测量规范》GB50308-1999⑥施工组织设计5、参建各方建设单位:中交哈投项目公司监理单位:北京铁城监理有限公司施工单位:中交二航局第三工程有限公司ﻫ6、冬季施工的起止日期连续五天的日平均气温稳定在5℃以下,则此5天的第一天为进入冬季施工的初日。

目前暂定为10月15日。

当气温转暖时,最后一个5天的日平均气温稳定在5℃以上,则此5天的最后一天为冬季施工的终日。

(日平均气温是1天内2、8、14和20时等4次室外气温观测结果的平均值,这是在地面以上1.5m处,并远离热源的地方测得的)第二章冬季施工监理准备工作1、图纸准备凡进行冬季施工的工程项目,必须复核施工图纸,•查对其是否能适应冬季施工要求。

如工程结构能否在寒冷状态下安全过冬等问题,应通过图纸会审解决。

2、安全与防火①冬季施工时,要采取防滑措施。

生活及施工道路、•架子、坡道经常清理积水、积雪、结冰,斜跑道要有可靠的防滑条。

②大雪后必须将架子上的积雪清扫干净,并检查马道平台,如有松动下沉现象,务必及时处理。

ﻫ③施工时如接触汽源、热水,要防止烫伤。

ﻫ④现场火源,要加强管理;使用天然气、煤气时,•要防止爆炸;使用焦炭炉、煤炉或天然气、煤气时,应注意通风换气,•防止煤气中毒。

⑤电源开关,控制箱等设施要统一布置,加锁保护,•防止乱拉电线,设专人负责管理,防止漏电触电。

⑥冬季施工中,凡高空作业应系安全带,穿胶底鞋,•防止滑落及高空坠落。

⑦施工现场水源及消火栓应设标记。

第三章冬期监理主要范围及重点1、混凝土原材料控制要点(1)施工原材料①水泥:水泥优先选用硅酸盐水泥、普通硅酸盐水泥,应注意其中掺合材料对混凝土抗冻、抗渗性能的影响,水泥标号不宜低于42.5 级。

对胶凝材料应采用包裹保温措施。

②骨料。

粗细骨料必须置于防风、防雨的棚内,保证骨料清洁,不得含有冰雪冻结物及宜冻裂的矿物物质,其他指标满足《铁路混凝土工程施工质量验收补充标准》的要求。

粗细骨料拌合前必须置于暖棚内,暖棚内温度不低于5℃。

③外加剂。

在冬期施工期间,选用具有防冻性能复合减水剂,其各项品质指标应满足《铁路混凝土工程施工质量验收补充标准》要求。

严禁使用含氯盐类防冻剂,严禁施工单位在施工现场自行将减水剂与防冻剂混合使用。

外加剂应存放在室内保温,储罐要包裹保温,防止液体外加剂结晶。

④钢筋。

钢筋和预应力筋应存放于室内或进行严密覆盖,选择低温韧性良好的焊条。

钢筋和预应力筋加工在棚内进行,加工棚三面用墙板封闭挡风(迎风面必须封闭)。

钢筋闪光对焊宜在室内进行,环境温度不低于0℃,焊毕后的钢筋应待完全冷却后才能运往室外。

钢筋采用电弧焊焊接时,应有防雪防风及保温措施,焊接后的接头严禁立即接触冰雪。

⑤其他混凝土用原材料。

必须符合《铁路混凝土工程施工质量验收补充标准》的有关规定⑥拌合站和储料仓的必须封闭,在进料口挂门帘,在料棚外铺设棉被等保温材料的方法来保证拌合站内的温度。

⑦通过搭建加热用的锅炉房,敷设管道,采用地暖供热的方式来保证砂、石料的温度。

(2)施工温度搅拌混凝土前,可先经过热工计算,并经试拌确定拌合用水和骨料需要预热的最高温度,保证混凝土的入模温度不低于5度。

当冬季施工中砂、石料和水的温度较低,其拌合物搅拌合成后的所需温度不能满足施工需要时,则采用对拌合用水进行加温,仍不能满足要求时再考虑对集料加热。

水泥、外加剂采用自然保温,不得加热。

(3)混凝土配置及搅拌①投料前,检查是否用热水冲洗搅拌机,然后投骨料、加水、搅拌,最后再加水泥、外加剂搅拌,混凝土的搅拌时间宜较常温施工延长至150s以上。

②检查施工单位工地试验室要定期观测拌合用水加热温度、混凝土出料及入模温度,并做好记录,必须达到规范要求,要观测运输过程中、施工中等温度损耗。

确保施工温度符合规范要求。

2、混凝土运输、浇筑及养护监理控制要点(1)混凝土搅拌必须在暖棚内进行,棚内设取暖措施,棚内温度不低于10℃。

(2)混凝土原材料使用时的温度根据热工计算和实际试拌情况确定,确保混凝土入模温度满足相关要求(≥5℃)。

主要措施应以加热拌合用水为主,辅以骨料、外加剂保温,水的加热温度不宜高于80℃。

不能分别投料时不高于60℃。

当加热水尚不能满足要求时,可将骨料均匀加热,其加热温度不应高于60℃。

(3)搅拌时应先投入骨料、水,充分搅拌后再投入水泥、矿物掺合料、外加剂等。

搅拌时间以最后一种材料投入搅拌机内开始计算。

搅拌时间一般较正常温度下延长50%左右。

(4)骨料中不得混有冰雪、冻块及易冻裂的矿物质。

(5)输水管、送料带、混凝土罐车、泵车和管道采取遮蔽、包裹等保温措施,尽量减少中间倒运环节缩短运输时间,减少混凝土施工过程中的热量散失。

(6)当拌制的混凝土出现坍落度减小或发生速凝现象时,应重新调整拌合料的加热温度。
