施工现场平面布置

合集下载

施工现场平面布置

施工现场平面布置

施工现场平面布置第一节施工总平面布置原则施工现场平面布置本着“因地制宜、集中设置、便于管理、方便施工”的原则进行布置。

注意保护好场区内的管线、构筑物和其它地上、地下设施。

结合现场交通便利条件,合理安排施工场地,对临时设施、现场办公、设备及仓储、供电、供水、卫生、生活等设施合理安排。

第二节临时设施布置1、施工便道为确保按期竣工,保证商混、钢筋等原材料的进场和场内运输,同时也要确保施工期间恒山东路社会车辆的正常通行,修筑8条施工便道。

施工便道的平面位置详见附图施工平面布置图。

便道结构设计详见后附《施工便道结构设计说明》。

交通导流便道主线桥0-4#桥墩、台及起点引道位于原恒山东路上,施工期间将占用恒山东路进行全封闭施工,为保证社会车辆正常通行,在恒山东路北侧修建交通导流便道,起点从主线桥引道起点西侧IOnI处至终点南山街,长33Onb宽7m,结构层为70Cm山皮石,面层为20CnI厚C30混凝土。

工程结束后,采用破碎锤拆除混凝土路面,运至弃土场。

1号便道1号便道起点位于龙丰线铁路路基东侧(主线桥7#墩柱北侧),终点至12#桥台北侧,紧邻桥梁翼缘板北侧外缘,做为主线桥第三联、第四联施工期间材料运输及汽车起重机作业平台,长170米,宽7米。

施工方案为挖除原地面软土,并碾压基底,分层水平全宽填筑4层山皮石,每层20cm,共80cm,压路机碾压。

2号便道2号便道位于龙丰线铁路东侧,为龙丰线铁路东侧施工现场唯一进入通道,起点位于恒山东路南侧铁路道口,终点至主线桥7#墩柱南侧,长165m,宽4米,在原有道路基础上改建,分层填筑50Cnl厚山皮石,压路机碾压。

3号便道3号便道起点位于龙丰线铁路路基东侧(主线桥7#墩柱南侧),终点至12#桥台东侧,紧邻桥梁翼缘板外缘,做为主线桥第三联、第四联施工期间材料运输及汽车起重机作业平台,长270米,宽7米。

施工方案为挖除原地面软土,并碾压基底,分层水平全宽填筑4层山皮石,每层20cm,共80cm,压路机碾压。

施工现场的平面布置与划分

施工现场的平面布置与划分

施工现场的平面布置与划分

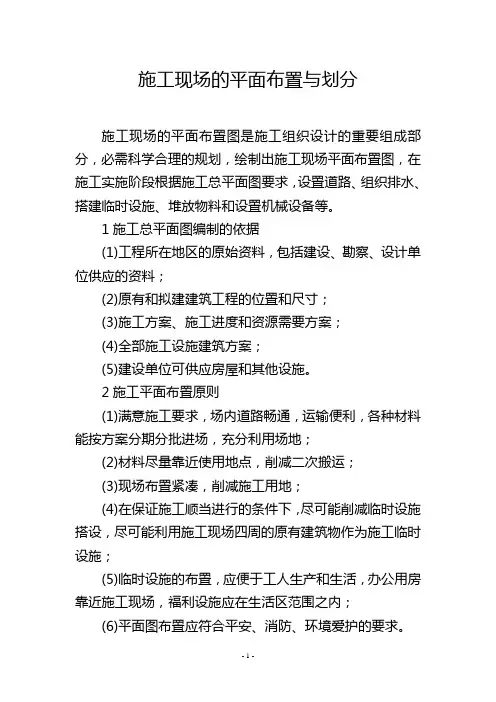

施工现场的平面布置图是施工组织设计的重要组成部分,必需科学合理的规划,绘制出施工现场平面布置图,在施工实施阶段根据施工总平面图要求,设置道路、组织排水、搭建临时设施、堆放物料和设置机械设备等。

1施工总平面图编制的依据
(1)工程所在地区的原始资料,包括建设、勘察、设计单位供应的资料;
(2)原有和拟建建筑工程的位置和尺寸;
(3)施工方案、施工进度和资源需要方案;
(4)全部施工设施建筑方案;
(5)建设单位可供应房屋和其他设施。

2施工平面布置原则
(1)满意施工要求,场内道路畅通,运输便利,各种材料能按方案分期分批进场,充分利用场地;
(2)材料尽量靠近使用地点,削减二次搬运;
(3)现场布置紧凑,削减施工用地;
(4)在保证施工顺当进行的条件下,尽可能削减临时设施搭设,尽可能利用施工现场四周的原有建筑物作为施工临时设施;
(5)临时设施的布置,应便于工人生产和生活,办公用房靠近施工现场,福利设施应在生活区范围之内;
(6)平面图布置应符合平安、消防、环境爱护的要求。

施工现场平面布置

施工现场平面布置

施工现场平面布置一、施工总体平面布置原则1.既要满足施工,方便施工管理,又要能确保施工质量、安全、进度和环保的要求,不能顾此失彼。

2.应在允许的施工用地范围内布置,避免扩大用地范围,合理安排施工程序,分期进行施工场地规划,将施工道口交通及周围环境影响程度降至最小、将现有场地的作用发挥到最大化。

3.施工布置需整洁、有序,同时做好施工废水净化、排放措施、防尘、防噪措施,创建文明施工工地。

4.场地布置还应遵循“三防”原则,消除不安定因素,防火、防水、防盗设施齐全且布置合理。

二、施工总平面布置图该工程施工占地较为宽松,但要通过合理的施工部署安排施工占地,施工生活区及施工现场。

视施工实际需要布置预留施工通道,以满足交通需要。

施工驻地外露土质部分,均作必要的硬化和绿化处理,加强文明施工。

本工程在施工占地内设置临建设施,作为施工的主营地,布置现场主要的临时生产、生活设施,施工人员宿舍,其它临时设施在各期围蔽范围内,利用空地因地制宜布置。

施工设施布置时,为满足环保的需要,在施工驻地设置垃圾池、废水沉淀池,确保工地卫生、出场车辆和废水排放满足环保卫生要求。

空压机房、备用发电机房等设置围蔽并采取消音措施,以减小噪音和尘土污染。

所有临时营地设施按国家和天津市有关消防安全法规配齐消防装置。

具体布置形式详见工程施工总平面图表4三、驻地临时设施本工程施工区位于西青区,为城市支路,为达到文明施工的要求,树立良好的施工形象,满足施工安全、城市美化和环境保护的要求,创建天津市文明施工工地,根据施工分期、分区程序,厂区外设置醒目的施工标识,并在门口设值班保卫室。

本工程施工工期较长,为保持各施工场地干净、整洁,施工驻地围蔽后,根据各自不同的功能,及时采用合适的材料进行适当硬化,或者植绿色植物进行绿化处理,同时建立流畅的临时排水设施,保持施工期内无积水、无坑洼,提高文明施工程度,并为工程按时完工提供可靠的保障。

四、施工临时设施布置1.施工道路在充分利用现有场地基础上,根据工程的需要在道路所在位置旁边进行适当的平整,加铺工程土进行适当的硬化,作为临时施工道路。

施工现场平面布置原则

施工现场平面布置原则

施工现场平面布置原则

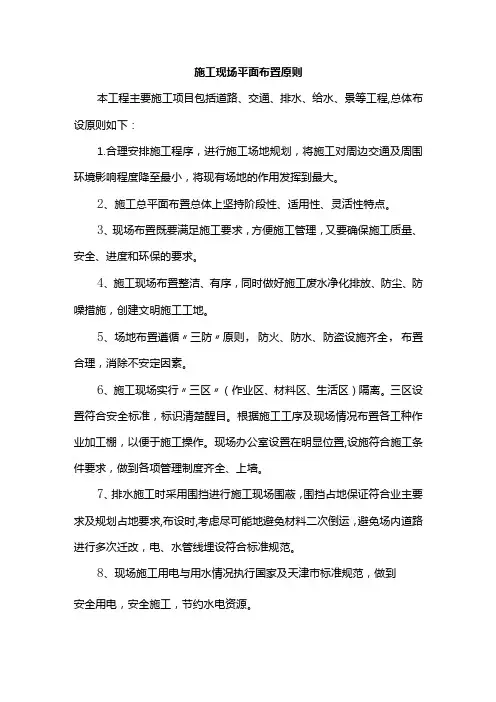

本工程主要施工项目包括道路、交通、排水、给水、景等工程,总体布设原则如下:
1.合理安排施工程序,进行施工场地规划,将施工对周边交通及周围环境影响程度降至最小,将现有场地的作用发挥到最大。

2、施工总平面布置总体上坚持阶段性、适用性、灵活性特点。

3、现场布置既要满足施工要求,方便施工管理,又要确保施工质量、安全、进度和环保的要求。

4、施工现场布置整洁、有序,同时做好施工废水净化排放、防尘、防噪措施,创建文明施工工地。

5、场地布置遵循〃三防〃原则,防火、防水、防盗设施齐全,布置合理,消除不安定因素。

6、施工现场实行〃三区〃(作业区、材料区、生活区)隔离。

三区设置符合安全标准,标识清楚醒目。

根据施工工序及现场情况布置各工种作业加工棚,以便于施工操作。

现场办公室设置在明显位置,设施符合施工条件要求,做到各项管理制度齐全、上墙。

7、排水施工时采用围挡进行施工现场围蔽,围挡占地保证符合业主要求及规划占地要求,布设时,考虑尽可能地避免材料二次倒运,避免场内道路进行多次迁改,电、水管线埋设符合标准规范。

8、现场施工用电与用水情况执行国家及天津市标准规范,做到
安全用电,安全施工,节约水电资源。

施工现场平面布置

施工现场平面布置

施工现场平面布置第一节、现场布置原则及依据第一小节、现场布置原则本工程占地面积大且分散,一次性投入的人力、物力、机械较多,各工种需穿插进行。

为了保证场内交通顺畅和工程安全、文明施工,减少现场材料、机具二次搬运以及避免环境污染,对现场平面进行科学、合理的布置。

本工程施工平面布置原则确定如下:施工总平面布置根据工程进展情况,分阶段调整平面布置。

采用组装式彩板房作为现场施工管理人员办公室,提高装配速度,尽快投入使用。

合理布置起重设备、施工垂直运输机械,规划好施工道路和场地,减少场内二次搬运,降低运输费用。

现场布置符合卫生、安全、防火和环境保护等要求,达到天津市市级文明观摩工地标准。

第二小节、现场布置依据招标文件有关要求及天津市相关规定;现场已完成围挡、用地红线、水源、电源位置,以及现场勘察成果。

设计图纸总平面图、结构图、建筑平面、立面图;总进度计划;安全文明施工及环境保护要求。

第二节、施工现场平面布置第一小节、办公生活布置第一条、大门及围挡本工程大门及围挡为原有围墙及大门,可根据业主需要对围挡进行粉饰。

第二条、施工道路施工期间,我项目部利用原有路面作为施工道路,并加强现场管理,避免对原有路面的破坏,使工程现场整体干净美观,满足现场文明施工,办公区铺设水泥砖地面。

第三条、企业形象管理程序所有临时用电供应设备、围挡、及上述所有工程介绍和规章制度牌、标语标识、办公系统将起用企业形象管理程序,另外所有管理人员将统一服装、分类安全帽,标志牌;如业主同意,分包单位将根据我们的要求,使所属职工佩带项目部认可的单位和个人标识(胸卡),使现场人员易于识别,为管理提供方便。

第四条、现场排水、排污生产排水、排污:养护排水、洗车槽排水等。

施工现场排水经沉淀池沉淀后通过道路两侧的排水沟排至业主指定的主排水系统中。

生活排水、排污:现场公共厕所经过三级沉淀,化粪处理后排入市政管网。

排水沟设置:沿施工道路及建筑周边设置排水明沟,并做好排水坡度,生活污水和施工污水经过沉淀处理,分别排入指定市政污水管线。

施工现场平面布置及说明

施工现场平面布置及说明

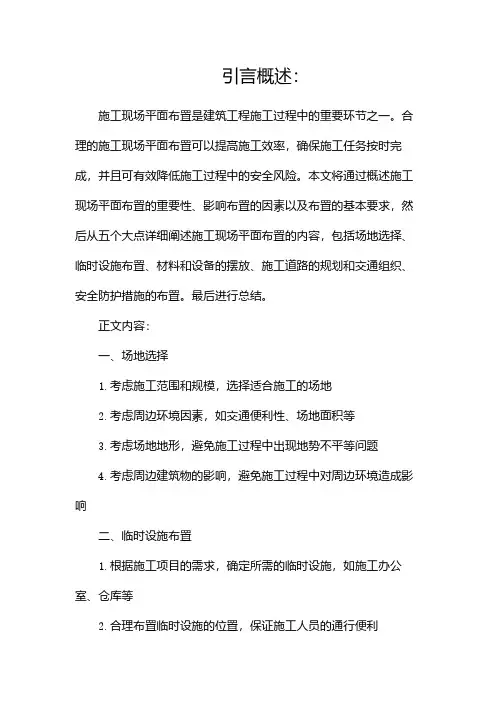

引言概述:施工现场平面布置是建筑工程施工过程中的重要环节之一。

合理的施工现场平面布置可以提高施工效率,确保施工任务按时完成,并且可有效降低施工过程中的安全风险。

本文将通过概述施工现场平面布置的重要性、影响布置的因素以及布置的基本要求,然后从五个大点详细阐述施工现场平面布置的内容,包括场地选择、临时设施布置、材料和设备的摆放、施工道路的规划和交通组织、安全防护措施的布置。

最后进行总结。

正文内容:一、场地选择1.考虑施工范围和规模,选择适合施工的场地2.考虑周边环境因素,如交通便利性、场地面积等3.考虑场地地形,避免施工过程中出现地势不平等问题4.考虑周边建筑物的影响,避免施工过程中对周边环境造成影响二、临时设施布置1.根据施工项目的需求,确定所需的临时设施,如施工办公室、仓库等2.合理布置临时设施的位置,保证施工人员的通行便利3.根据施工项目的工期,合理安排临时设施的使用时间4.确保临时设施的功能完善,满足施工需求三、材料和设备的摆放1.根据施工进度,合理摆放所需的材料和设备,方便取用2.分类储存材料和设备,避免混乱和丢失3.考虑工作流程,将材料和设备摆放在施工现场的合适位置4.定期检查材料和设备的状态,确保其完好和安全四、施工道路的规划和交通组织1.合理规划施工道路,确保施工人员和车辆的通行顺畅2.根据施工进度,设置临时交通标志和指示牌,引导交通流向3.考虑行人通行的安全性,设置人行通道和护栏4.定期检查和维护施工道路的状态,确保安全五、安全防护措施的布置1.根据工程类型和特点,确定必要的安全防护措施,如围挡、安全网等2.合理布置安全防护措施的位置,确保施工现场的安全3.识别施工现场的潜在危险,采取预防措施,如添加安全警示标识4.培训施工人员关于安全防护措施的知识,提高工作安全意识总结:施工现场平面布置是确保施工效率和安全的重要环节。

通过合理的场地选择、临时设施布置、材料和设备的摆放、施工道路的规划和交通组织以及安全防护措施的布置,可以提高施工效率,减少安全风险。

施工现场平面布置

施工现场平面布置

施工现场平面布置1现场用地及围墙、道路规划1.1施工现场围墙进场后我单位按天津市文明施工要求在现场设置连续封闭彩板围挡。

高度2.5m。

1.2现场道路规划及交通组织为了满足施工需求,对施工用临时道路有较高的要求,因此,制定出科学合理、切实可行的施工道路和交通运输解决方案,将在很大程度上提高施工的工作效率。

1.3场内外道路的特点和要求1.3.1与周围环境的协调我们将按照天津市各级有关管理部门有关规定,对外运散装材料、工程垃圾和工程渣土及产生扬尘的废弃物等,在装载过程中,采取喷淋压尘等措施。

运输时必须采用封盖严密的工程车辆。

避免车辆对沿途道路造成污染、损坏和噪声干扰。

1.3.2场内道路的特点和要求为满足工程所需的混凝土、钢筋、机电设备等顺利完成运输,在场区内设置临时路。

1.4场内外交通组织1.4.1出入口设置出入口大门宽度在10m左右。

进场后在入口处面处设置排水沟,沉淀池,排向市政管网。

现场设专人做好安全保卫工作。

现场入口处浇筑200~300mm厚C20混凝土路面,设置沉淀池和车辆冲洗设施。

正对大门入口处,设置醒目提示车辆等进入施工现场,必须注意施工安全,服从现场人员指挥等。

1.4.2场内道路设置现场道路,主要用于施工人员通行及较小型车辆通行,道路每日进行喷淋降尘,日常设专人进行清扫、喷淋、维护等。

1.4.3车辆冲洗设施为避免出场车辆车轮带泥,污染场外道路,在出入口位置设置车辆冲洗设施,并设置沉淀池、冲车泵等。

2现场生活、办公设施及构造做法2.1生活设施2.1.1宿舍民工宿舍区设置双层彩板房,宿舍由专职人员进行管理安排。

宿舍内要经常清扫和消毒,保持室内及环境清洁卫生。

宿舍间甬道采取花砖铺装,设置部分绿化。

设置排水沟,保证良好排水,生活垃圾采用封盖密闭容器,严禁乱泼乱倒垃圾、污水。

宿舍实行封闭的物业化管理,建立各项管理制度,设专人负责。

2.1.2食堂食堂设置在生活区内,根据宿舍区大小设置食堂,由专人管理。

施工现场平面布置

施工现场平面布置

施工现场平面布置第一节布置的基本原则各施工场地的规划布置尽可能按照标书要求及业主提供的条件进行;其规模和容量按施工总进度及施工强度的需要进行规划设计;各施工场地及营地均按有关规范要求配置足够的环保及消防设施。

第二节施工规划及布置1.施工总平面布置的内容施工总平面布置主要包括施工场地及工作面、生产及生活的辅助设施的布置。

(1)施工场地及工作面施工场地及工作面主要沿甲方指定四个施工范围内布置,本工程占地面积大,其机械流动性比较大,故需采取工作面布置机械的原则,下班后再集中堆放于各分区临设区域内,防止设备被盗。

故主要施工机械应按项目部要求堆放。

2.施工场地的规划与布置(1)施工道路布置施工道路布置是工程施工的关键,其对工程施工进度和工程造价有重大影响。

选择方案时,主要应满足运输强度的要求,并保证车辆行驶的安全,具有足够的宽度和设置调头会车场地。

本工程主要交通道路为原有的路面进入施工现场。

施工项目部在整个施工现场的中间位置进行布置临设区、生产加工区及办公区,其它分区则简单进行围蔽,分散放置施工机具。

施工中使用车辆较多,为保证施工进度和施工安全,施工中派专人现场指挥,疏导行车,减少运输中的相互干扰,保持交通的利用率。

(2)辅助企业及生活福利设施的布置布置主要施工临时设施。

施工设备修理厂、停车厂及生活福利设施、材料堆放场等,部分设施则分片布置,以便减少二次转运。

主要生活区采用围护进行封闭式管理施工。

为活跃职工的文化生活,配备一些文娱活动设施,设职工文化室和宣传栏。

仓库的布置:为着使用及管理的方便,仓库布置于生活区傍侧。

机械维修厂:机械维修厂邻近停车场布置。

机械修配车间承担机械的中小维修及保养任务。

中石、小石、砂堆放场地采用空心砖墙或75#浆砌块石砌筑作为分隔隔墙,以节约用地。

第三节供电、供水布置1.供电布置由发包人配置一个380V的施工电源接口供施工和生活用电,发包人在施工电源输出端的出口处设置计量电表,按合同约定价格向承包人收取电费。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
➢ 当起重机的位置和尺寸确定后,要复核起重量、 起重高度和回转半径三项工作参数是否满足建筑 物吊装要求,保证起重幅度能将材料和构件直接 运送任何施工地点,尽可能不出现“起重死角” 轨道。
➢ 通常布置方式有:单侧布置、双侧布置或环形布 置等形式。
➢ 施工时应注意路基的平整、坚实,必要时应增加 转弯设备,同时应注意轨道路基的排水畅通。
的,可远离起重机。
6.3.4施工现场水、电布置
(1) 施工水网的布置
➢1)施工用的临时给水管,一般由建设单位的干管或 自行布置的干管接到用水地点。布置时应力求管网总 长度短,管径的大小和水龙头数量需视工程规模大小 通过计算确定其布置形式有环形、枝形、混合式三种。
➢2)供水管网应按防火要求布置室外消防栓,消防栓 应沿道路设置,距道路应不大于2m,距建筑物外墙不 应小于5m,也不应大于25m,消防栓的间距不应大于 120m,工地消防栓应设有明显的标志,且周围3m以内 不准堆放建筑材料。
➢ 固定式塔式起重机不需铺设轨道,但其作业范围较 小,附着式塔式起重机占地面积小,且起重量大, 可自行升高,但对建筑物作用有附着力,内爬式塔 式起重机布置在建筑物中间,且作用的有效范围大, 均适用于高层建筑施工。
(2) 自行无轨式起重机械 ➢ 此类起重机有履带式、轮胎式和汽车式三种。 ➢ 它们一般用作构件装卸和起吊构件之用,还适用于
(2)施工平面图设计原则 1)减少场内二次搬运。 2)有效利用土地面积。 3)充分利用现有便利条件。 4)合理划分施工区域。 5)符合安全、消防、环境保护的要求。
6.1.3 施工平面图设计的内容和步骤
(1)施工平面图设计主要内容
➢ 1)建筑总平面图上已建和拟建的地上和地下的一 切房屋、构筑物以及其他设施的位置和尺寸。
➢ 2)测量放线标桩位置、地形等高线和土方取弃场 地。
➢ 3)起重机的开行路线及垂直运输设施的位置。 ➢ 4)材料、加工半成品、构件和机具的仓库或堆场。 ➢ 5)生产、生活用临时设施。如搅拌站、高压泵站、
钢筋棚木工棚、仓库、办公室、供水管、供电线路、 消防设施、安全设施、道路以及其他需搭建或建造 的设施。
6.1.2 施工平面图的设计依据和原则 (1)施工平面图设计依据 1)施工组织设计文件及原始资料。 2)建筑平面图。 3)一切已有和拟建的地上地下管道布置资料。 4)建筑区域的竖向设计资料和土力调配平衡图。 5)各种材料、半成品、构件等的用量计划。 6)建筑施工机械、模具、运输工具的型号和数量。 7)现有房屋和可利用的设施状况。
6.3 施工现场平面布置内容
6.3.1 施工现场道路布置
➢ 应按材料和构件运输的需要,沿着仓库和堆场进 行布置,使之畅通无阻。
➢ 宽度要符合规定,单行道不小于3~3.5m,双车道 不小于5.5~6m。
➢ 路基要经过设计,转弯半径要满足运输要求。要 结合地形在道路两侧设排水沟。
➢ 现场应设环形路,在易燃品附近也要尽量设计成 进出容易的道路。
➢ 木材场两侧应有6m宽通道,端头处应有12m×12m 回车场。消防车道不小于3.5m。
6.3.2垂直运输机械的布置 (1) 塔式起重机的布置 ➢塔式起重机具有起重、垂直提升、水平输送三种功 能。 ➢按其在工地上使用架设的要求不同可分为固定式、 有轨式、附着式和内爬式四种。
➢ 有轨式起重机一般沿建筑物长向布置,其位置、 尺寸取决于建筑物的平面形状、尺寸、构件重量、 起重机的性能及四周施工场地的条件等。
井架,龙门架布置时应考虑以下几点:
➢ 1)当建筑物的各部位高度相同时,应布置在施工段 的分界线附近。
➢ 2)当建筑物各部位高度不同时应布置在高低分界线 较高部位一侧。
➢ 3)井架、龙门架的位置以布置窗口处为宜,以避免 砌墙留槎和减少井架拆除后的修补工作。
➢ 4)井架、龙门架的数量要根据施工进度、垂直提升 的构件和材料数量、台班工作效率等因素计算确定, 其服务范围一般为50~60m。
装配式单层工业厂房主体结构的吊装。 ➢ 吊装的开行路线及停机位置主要取决于建筑物的平
面布置、构件重量、吊装高度和吊装方法,一般不 用作垂直和水平运输。
(3) 固定式垂直运输机械 ➢ 井架,龙门架等固定式垂直运输设备的布置,要结
合建筑物的平面形状、高度、施工段的划分情况、 材料的来向、及已有运输道路情况等而定。 ➢ 布置的原则是充分发挥起重机械的能力,并使地面 和楼面的水平运距最小。
➢ 如果现场设置搅拌站,则要与砂、石堆场及水泥库 一起考虑,既要靠近,又要便于大宗材料的运输装 卸。
➢ 木工棚钢筋加工棚可离建筑物稍远,但应有一定的 场地堆ห้องสมุดไป่ตู้木材、钢筋和成品。
➢ 仓库、堆场的布置应进行计算,能适应各个施工阶 段需要。
➢ 易燃、易爆品的仓库位置须遵守防火、防爆安全距 离要求。
➢ 石灰、淋灰池要接近灰浆搅拌站布置。 ➢ 构件重量大的,要布置在起重机臂下,构件重量小
➢ 6)场内施工道路与场外交通的联结。
➢ 7)临时给排水管线、供电管线、供气供暖管道及 通讯线路布置。
➢ 8)一切安全及防火设施的位置。
➢ 9)必要的图例、比例尺、方向及风向标记。
➢ 上述内容可根据建筑总平面图、施工图、现场地形 图、现有水源、场地大小、可利用的已有房屋和设 施等情况、施工组织总设计、施工方案、进度计划 等经科学的计算优化,并遵照国家有关规定来进行 设计。
(2)施工平面图设计步骤 1)施工总平面图的设计步骤
①把场外交通引入现场。 ②仓库与材料堆场的布置。 ③加工厂布置。 ④内部运输道路布置。 ⑤行政管理与生活临时设施布置。 ⑥临时水电管网和其它动力设施的布置。
2)单位工程施工平面图的设计步骤
①单位工程施工平面图的一般设计步骤是: ②确定起重机的位置。 ③确定搅拌站、仓库、材料和构件堆场加工厂的位置。 ④布置运输道路。 ⑤布置行政管理、生活福利用临时设施。 ⑥布置水电管线。 ⑦计算技术经济指标。
➢ 5)卷扬机的位置不应距离提升机太近,以便司机的 视线能够看到整个升降过程,一般要求此距离大于 或等于建筑物的高度,水平距离外脚手架3 m以上。
➢ 6)井架应立在外脚手架之外,并应有一定距离为宜。
6.3.3施工现场生产设施和仓库的布置
➢ 搅拌站、加工厂、仓库、材料、构件堆场要尽量靠 近使用地点或在起重机能力范围内,运输、装卸要 方便。
