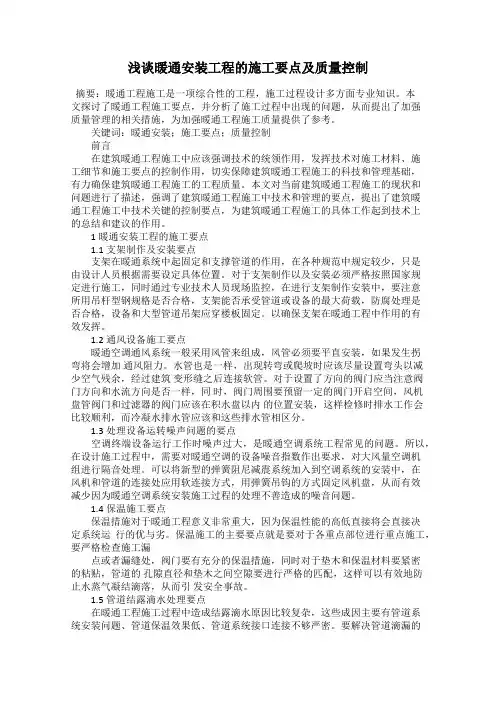

浅谈暖通安装工程的施工要点及质量控制

浅谈暖通安装工程的施工要点及质量控制

浅谈暖通安装工程的施工要点及质量控制摘要:暖通工程施工是一项综合性的工程,施工过程设计多方面专业知识。

本文探讨了暖通工程施工要点,并分析了施工过程中出现的问题,从而提出了加强质量管理的相关措施,为加强暖通工程施工质量提供了参考。

关键词:暖通安装;施工要点;质量控制前言在建筑暖通工程施工中应该强调技术的统领作用,发挥技术对施工材料、施工细节和施工要点的控制作用,切实保障建筑暖通工程施工的科技和管理基础,有力确保建筑暖通工程施工的工程质量。

本文对当前建筑暖通工程施工的现状和问题进行了描述,强调了建筑暖通工程施工中技术和管理的要点,提出了建筑暖通工程施工中技术关键的控制要点,为建筑暖通工程施工的具体工作起到技术上的总结和建议的作用。

1暖通安装工程的施工要点1.1支架制作及安装要点支架在暖通系统中起固定和支撑管道的作用,在各种规范中规定较少,只是由设计人员根据需要设定具体位置。

对于支架制作以及安装必须严格按照国家规定进行施工,同时通过专业技术人员现场监控,在进行支架制作安装中,要注意所用吊杆型钢规格是否合格,支架能否承受管道或设备的最大荷载,防腐处理是否合格,设备和大型管道吊架应穿楼板固定。

以确保支架在暖通工程中作用的有效发挥。

1.2通风设备施工要点暖通空调通风系统一般采用风管来组成,风管必须要平直安装,如果发生拐弯将会增加通风阻力。

水管也是一样,出现转弯或爬坡时应该尽量设置弯头以减少空气残余,经过建筑变形缝之后连接软管。

对于设置了方向的阀门应当注意阀门方向和水流方向是否一样,同时,阀门周围要预留一定的阀门开启空间,风机盘管阀门和过滤器的阀门应该在积水盘以内的位置安装,这样检修时排水工作会比较顺利,而冷凝水排水管应该和这些排水管相区分。

1.3处理设备运转噪声问题的要点空调终端设备运行工作时噪声过大,是暖通空调系统工程常见的问题。

所以,在设计施工过程中,需要对暖通空调的设备噪音指数作出要求,对大风量空调机组进行隔音处理。

建筑暖通工程施工质量管理控制

建筑暖通工程施工质量管理控制

建筑暖通工程施工质量管理控制摘要:暖通工程在建筑行业的快速发展过程当中,越来越多的问题出现在建筑的施工现场。

暖通工程当中的安装质量水平能够影响到用户的安全还有使用。

对空调系统来说,能否正常地运行并达到预期的效果,质量是非常重要的一个环节。

关键词:暖通工程施工质量控制引言:采暖、通风的总称就是暖通。

暖通质量控制范畴就是指所有与暖通有关的设备,比如通风管道、水暖的锅炉、管道、散热器以及以空气作热媒的空调器等。

暖通工程在现今的建筑工程中有着举足轻重的作用,虽然暖通工程在建筑结构中是辅助工程,它的系统非常繁琐,安装起来较为复杂。

1.施工前对于加强质量管理的准备对于施工用的图纸进行统一的规范,必须要在暖通工程施工之前做好对其相应技术图纸的会审工作。

首先,在进行相应的技术图纸会审之前,暖通工程的承包单位有责任和义务负责图纸的初审工作,主要的内容包括了:对于技术图纸进行提前了解的工作,理解设计人员的设计理念还有相关的技术要求,对于图纸的设计内容还有标准要能够进行充分的认识,充分的理解设计人员的理念。

在图纸进行会审的阶段,由工程的设计单位对于图纸的设计理念、设计的技术要求还有其他的一些相关事项进行详细的解释跟说明,从而能够方便承包单位对于图纸有进一步的了解和认识,从而能够实现设计人员的意图,与此同时,承包商还可以就自己查看图纸当中所发现的问题跟设计单位进行充分的沟通还有交流,共同的对于问题的解决方案进行探讨。

在安装施工的过程当中,需要设计单位现场的进行相应的观测还有对比,不能只是纸上谈兵。

将设计的技术图纸跟现场的实际情况进行相互的结合,对于那些不合理的地方进行及时的修改,努力的将问题在施工开始之前解决掉。

并且我们要做好相关的记录和保管,并且由技术的主要负责人员进行签字查备。

其次,在会审的过程当中,将发现的问题进行相应的归类总结。

在图纸审查当中我们要去关注设计图纸是不是达到了国家的相关规定,暖通设计是不是符合了经济、实用、节能的相应原则,安装的管线布置的是不是合理,并且对于标注的数据进行相应的核对,保证没有错误,跟建筑的其他部分设计会不会产生冲突,是不是有着相应的技术支持施工进行,通过对于暖通施工技术图纸的相应核查还有会审,把问题还有风险出现的概率降到最低,从而能够最大程度的方式返工现象的出现,提高工程的质量。

暖通施工过程中的质量控制和预防措施

暖通施工过程中的质量控制和预防措施

暖通施工过程中的质量控制和预防措施一、前言暖通工程是建筑项目中至关重要的组成部分,其施工质量的优劣直接关系到建筑物的使用功能和能源效率。

为了确保暖通工程的施工质量,本文档将详细阐述暖通施工过程中的质量控制措施和预防措施,以提高施工质量,降低故障率,保障建筑物的舒适性和经济性。

二、质量控制1. 设计阶段- 设计审查:对设计文件进行严格审查,确保设计方案符合国家规范和客户需求。

- 设计优化:提倡设计方案的优化,以提高系统性能和降低能耗。

2. 材料选购- 材料验收:对进场的材料进行严格的检验,包括材质、型号、尺寸等,确保材料符合设计要求。

- 材料存储:按照材料特性进行合理存储,防止材料损坏和性能下降。

3. 施工过程- 施工标准化:制定详细的施工工艺和操作规程,确保施工人员按照标准操作。

- 过程监控:加强对施工过程的监控,及时发现并纠正施工中的问题。

4. 系统测试- 压力测试:对管道系统进行压力测试,确保系统无泄漏。

- 性能测试:对系统进行性能测试,确保系统达到设计要求。

三、预防措施1. 风险评估- 潜在风险识别:对施工过程中可能出现的风险进行识别和评估。

- 风险应对策略:制定相应的风险应对策略,降低风险发生概率和影响。

2. 安全培训- 施工安全培训:对施工人员进行安全知识培训,提高安全意识。

- 应急预案制定:制定针对各种安全事故的应急预案,确保事故发生时能迅速应对。

3. 环境保护- 环保措施落实:在施工过程中,严格执行环保措施,降低对环境的影响。

- 废弃物处理:严格按照规定处理施工废弃物,防止污染。

4. 质量管理- 质量管理体系:建立完善的质量管理体系,确保施工质量的稳定。

- 质量持续改进:鼓励质量持续改进,提高施工质量。

四、结论暖通施工过程中的质量控制和预防措施是确保暖通工程质量的关键。

通过实施上述措施,可以有效提高施工质量,降低故障率,保障建筑物的舒适性和经济性,为我国建筑行业的发展贡献力量。

暖通工程施工质量控制与工程管理

暖通工程施工质量控制与工程管理

暖通工程施工质量控制与工程管理暖通工程是建筑工程的一个重要组成部分,它是人们居住和工作生产的场所环境调节设备的总称,包括采暖、通风、空调、供水排水等系统。

暖通工程的施工质量直接关系着建筑物的舒适性、安全性以及能源消耗的大小。

所以,暖通工程的施工质量很重要。

1.施工前的准备在暖通工程的施工前,应该进行详细的技术研究和调查,根据设计图纸和技术要求,制定详细的施工方案和施工管理制度。

2.原材料的选用暖通工程施工需要使用各种材料,如管材、阀门、水泵等,要选择质量好,符合相关标准的材料,以确保施工的质量和可靠性。

3.施工现场的整洁暖通工程施工现场要保持整洁,工地卫生必须得到落实。

防止物料乱堆乱放,道路障碍影响施工进度,还会造成卫生环境恶劣,影响下一步操作。

4.工人技术操作暖通工程施工人员要有丰富的施工经验和熟练的施工技巧。

独特的施工工艺和施工方法要得到有效的掌握,以确保施工的质量和施工的效率。

5.设备的安装暖通工程的设备安装要严格按照设备安装图纸和安装要求进行,采取正确的方法进行连接、调试和试运行。

要确保设备安装和运行的可靠性和稳定性。

6.检验和验收暖通工程施工完成后,要进行各种设备的检验,以确保其性能达到要求。

同时,还要进行全面验收,以确保建筑物的舒适性、安全性和可靠性。

暖通工程作为建筑工程中的重要组成部分,整个施工过程中的工程管理至关重要。

暖通工程的管理囊括了整个施工过程,必须合理安排和明确管理。

1.提前规划在进行暖通工程施工前,要提前进行规划和管理。

包括施工时间表、材料准备计划、人员安排和设备调试等方面的管理和统筹。

2.安全生产暖通工程施工中必须要注意安全生产。

施工现场要进行防火、防爆、防毒等方面的安全措施,避免人员、设备或建筑物发生安全事故。

3.施工进度暖通工程施工进度是施工过程中最重要的问题。

要针对不同的阶段进行管理,把控时间节点,确保施工进度按计划进行,保证工程质量的同时,还要保证施工进度。

4.材料管理暖通工程中,涉及到的材料品种多且繁琐。

暖通施工质量、管理规范及注意要点

暖通施工质量、管理规范及注意要点
暖通施工具有技术性强、涉及面广、 施工周期长的特点,需要综合考虑建 筑、结构、给排水、电气等多个专业 的配合。
暖通施工的重要性
暖通施工是建筑工程的重要组成部分,对建筑的使用功能和 舒适性有着重要影响。
优质的暖通施工可以提高建筑的能源利用效率,降低能耗, 同时保障室内环境的舒适度。
暖通施工的历史与发展
早期的暖通施工主要依靠手工操作,随着科技的发展,现代化的施工设备和技术 逐渐应用于暖通施工中,提高了施工效率和工程质量。
未来,随着环保意识的提高和技术的不断创新,节能、环保的暖通技术将得到更 广泛的应用。
02
CATALOGUE
暖通施工质量与管理规范
施工前的准备
制定施工计划
01
根据项目需求和现场条件,制定详细的施工计划,包括施工进
CATALOGUE
暖通施工案例分析
案例一:某办公楼的暖通施工
总结词:高效节能
详细描述:办公楼的暖通系统采用了高效节能的设备,如地源热泵、毛细管网等,同时采用了智能化的控制系统,实现了节 能运行和温度的精准控制。
案例二:某住宅小区的暖通施工
总结词:舒适健康
详细描述:住宅小区的暖通系统注重舒适和健康,采用了新风系统、空气净化器等设备,有效提高了 室内空气质量,为住户提供了舒适健康的生活环境。
材料使用记录
建立材料使用记录,对材料的进场、使用和出库 情况进行详细记录,以
按照规定的施工工艺流程进行暖通施工,确保施工质量符合要求 。
掌握施工技术要点
施工人员应熟练掌握暖通施工的技术要点,避免因技术失误而影响 工程质量。
施工过程中的检查与调试
在施工过程中,应对已完成的部位进行检查和调试,确保其性能和 效果符合设计要求。

暖通工程施工要点及质量管理探讨

暖通工程施工要点及质量管理探讨

暖通工程施工要点及质量管理探讨暖通工程是指建筑物内部空气调节、供排水、供暖通风等设备安装及管道铺设工程。

在施工过程中,要注意以下要点及质量管理措施。

一、施工要点:1. 确定设计方案:根据建筑物的特点和需求,制定合理的设计方案。

确保方案的可行性,并考虑到安全、节能、环保等因素。

2. 材料选用:选择优质、符合国家标准的建材和设备,确保其使用寿命和性能指标符合要求。

3. 管道布局:合理安排管道的布局,考虑到通风、供暖、供排水等设备的协调工作,并注意避免管道交叉、串管等问题。

4. 安装要求:严格按照施工图纸和施工规范进行安装工作,确保设备的安装位置准确、固定可靠,并注意连接处的密封性。

5. 设备调试与运行:在安装完成后,进行设备的调试工作,并确保设备运行正常。

要及时清理管道内的杂物,确保畅通无阻。

二、质量管理措施:1. 施工前的准备工作:包括对施工场地的清理、材料的检查与验收、工人的技术培训等。

确保施工环境整洁、设备符合要求、工人具备相应的技术水平。

2. 质量控制计划:编制质量控制计划,明确质量控制目标、关键节点以及相应的控制措施。

通过定期检查与评估,确保施工质量符合要求。

3. 工序检验与记录:对每个施工工序进行检验与记录,包括材料的检验、设备的安装、管道的布置等。

确保每个环节的质量达到标准要求。

4. 施工现场管理:加强对施工现场的管理,包括安全、卫生、环保等方面。

确保工人的安全与健康,并防止损坏环境。

5. 质量检查与验收:定期进行质量检查,对施工过程中的问题及时发现并进行整改。

在施工完成后,进行最终验收,确保工程质量符合要求。

暖通工程施工的关键要点与质量控制

暖通工程施工的关键要点与质量控制

暖通工程施工的关键要点与质量控制暖通工程施工是建筑工程中的重要环节,旨在为建筑物提供恒定的室内舒适温度和空气质量。

本文将介绍暖通工程施工的关键要点以及相应的质量控制措施,以确保施工质量和安全性。

一、设计准备暖通工程施工前的设计准备是确保施工顺利进行的关键一步。

在设计准备阶段,需要完成下列工作:1. 制定施工方案和施工流程,包括选择合适的暖通系统、布置管道、设备等。

2. 确定施工所需设备、材料和施工人员,并提前做好采购准备。

3. 完成相关的设计图纸和技术文件,并进行细致的勘测和测量工作。

二、施工工艺控制1. 材料选择:选择符合相关标准的暖通设备和材料,确保其质量可靠、性能稳定。

同时,要确保所选材料与设计方案相匹配,并满足所有的要求。

2. 监工管理:合理组织施工人员,确保每个环节按照设计要求进行施工。

监工应密切关注施工现场,及时处理施工中出现的问题,确保施工质量。

3. 细节把控:重视细节工作,如管道安装、设备调试等。

管道的安装应注意平整度和密封性,设备的调试应符合相关标准和要求。

4. 现场安全:在施工过程中,要注意加强安全管理,为施工人员提供必要的安全保障,避免施工事故的发生。

三、质量控制措施1. 质量验收:完成每个环节施工后,应进行相应的质量验收。

验收内容包括但不限于设备、管道、绝缘层等的安装情况和质量标准的符合性。

2. 质量记录:建立完善的质量管理档案,记录施工中的关键节点和重要验收结果,以供后期查阅和评估。

3. 问题处理:及时处理发现的问题和施工缺陷,采取合适的纠正措施,以确保施工质量达到预期要求。

四、施工中常见问题及对策1. 材料不合格:发现材料不合格时,应立即停止使用,并联系供应商进行更换。

并及时进行记录,以便后期追责和索赔。

2. 设备调试不合格:出现设备调试不合格情况时,应检查设备连接是否牢固、调试参数是否正确,并重新进行调试,直至合格为止。

3. 工艺问题:遇到工艺问题或不确定时,应及时与设计或施工管理人员沟通,确保施工顺利进行。

暖通工程施工质量的控制与管理

暖通工程施工质量的控制与管理

蔽资料 、材料报验资料到最后的
整 ,设计深度规定》对暖通工程 联合试运转资料 ,都需要监理单 《
位 或业 主单 位 的认 可 和签 证 。到 施 工结 束 时再 去补 签 资料 ,不 仅
求 我们 不 断地 更新 知识 ,不 断地 设 计 说 明应 包括 的 内容 作 出 了明 接 受新 生 事 物 , 实 践 中去 发现 在 确 的规定 。但 一 些企 业还 是 从 中
统 , 装起 来 较为 复杂 。 安 一般 是桩 基 工程 结束 后 就 开始 暖通 安装 工 程 的预 埋 及预 留工 作 。但 绝 大部 分 工作 量 都是 在整 个 建筑 工 程 的
问题 主要 表现 在 以下方 面 :
1图 纸 设 计 问 题 .
等。
2资 料 管 理 问 题 .
紧绷状态 , 所以, 开发商往往会压 占建筑商 、材料商、生产商的资
3 2
—一
金。 暖通工 程施 工 中 , 建筑 商 误 的地 方要 及 时指 出 ,发 现错 误 如果 拨 给施 工企 业 的 资 金 不 够 宽 裕 , 的地 方 要 与 设 计 人 员 进 行 沟 通 , 齐 ,而 暖通 工程 技 术含 量 相对 要 求较 高 , 为此 , 工 人员 首 先要 对 施
资金 、 进度 、 成本 等众 多元素 , 需 键 内容 出现 遗漏 和忽 略 。 设计 深 尤 其是 在 金融 危 机 阴霾未 散 的今 《 要有一个全面综合的掌控 ,方能 度规定》对暖通工程的平面图和 天 ,开发商的资金链条普遍处于
将 暖通 工 程 管 理 控 制 得 又 快 又 深 度 图都 有 明确 详尽 的规定 说 好 , 则 , 造成 工 程质 量 的 问题 否 将 明, 然而 , 当多 的工 程设 计为 完 相
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

A-b、支架制作
• 应用切割机切割,将要切割的型钢长度预先量好,放在工 作区准备焊接,制作成需要尺寸的支架,断口保证平齐, 无毛刺。
A-c、法兰制作
• 空调镀锌风管法兰制作风管的风压和功能的不同分两种做 法:工板法兰和角铁法兰。
• 工板法兰用专用的机器加工,速度快、安装方便,但是承 受的风压不高,一般用于中低压管道。
• 管子需焊接的,应根据管道壁厚制作坡口,用磨光机按照 45度角打磨,保证管口坡口均匀、光滑,满足规范要求。
• 管子需卡箍连接的,应采用沟槽机,根据外径选择沟槽的 深度,管口必须平齐,沟槽深度必须清晰、饱满。
B-a、管路支架安装
• 管道支架一般按安装位置分三种:吊式安装、侧面安装、 顶面安装
• 支架吊式安装的,需根据楼面和承重要求选择合适的胀栓 ,与支架紧固后即可,保证稳固,安全,有一定的安全系 数。
B-c、空调风管外保温层的安装
• 空调风管道按要求保温,材质一般选用橡塑或玻璃棉,厚 度按设计要求做,如采用橡塑保温,应首先使风管表面干 净,采用专用橡塑胶水粘接即可,法兰处单独做一层保温 ,检查接口处,不能有任何开胶现象和气鼓现象为合格。 如采用玻璃棉保温,应首先粘接保温钉,尽量选用保温钉 比较粗的,按要求粘接保温钉,放保温板时尽量都穿透保 温层,接口处用铝箔胶带粘接,法兰处单独做保温。
• 支架侧面安装的,需根据承重要求选择合适的胀栓和连接 方式;承重不高的,应选择合适的胀栓与支架紧固后即可 ;承重很高的,应根据重量选择合适承重位置,连接位置 处选择合适的面积附厚钢板,分散受力点,保证稳固,安 全,有一定的安全系数。
B-a、管路支架安装
• 支架顶面安装的,需根据承重要求选择合适的支架形式, 选择合适的承重位置,与底面紧固即可,保证支架形式和 承重位置安全稳固。
B-b、管道连接安装
• 管道连接一般按连接形式分三种:丝扣连接、管道法兰或 焊接、卡箍式连接。
• 丝扣连接:管口缠麻丝,与管件紧固即可。 • 管道焊接:管道对齐,选择合适的焊机与电流,焊接两道
,表面光滑,纹路均匀。 • 卡箍连接:选择合适的卡箍件,管口对齐,紧固管件即可
B-c、空调水管外保温层的安装
a、管路支架安装 b、管道连接安装 c、空调水管外保温层的安装 d、空调水管外保护层的选择
A-a、管道刷漆
• 焊接钢管及无缝钢管运至现场首先要做表面除锈处理,先 用磨光机打磨去表面的铁锈,至表面光滑为止,调配防锈 漆浓度,表面均匀刷图两道,放置通风良好处,待干燥后 入库保存
A-b、支架制作
• 应用切割机切割,将要切割的型钢长度预先量好,放在工 作区准备焊接,制作成需要尺寸的支架,断口保证平齐, 无毛刺。
A-c、管口地面制作
• 管口锉平,光滑无毛刺,管内铁屑、油污除净,根据管道 连接要求做预加工,一般有三种连接方式:丝扣连接、焊 接、卡箍连接。
• 管子需套丝的,应采用套丝板、套丝机,根据外径选择板 牙规格,用手套、机套两种方式,大型项目都采用机套。 管径DN25以上时要两次套成,丝扣不乱、不长,丝扣清晰 饱满。
(二)空调风管管路敷设工艺流程及注意要点
A、预制加工
B、管路连接
a、管道加工 b、支架制作 c、法兰制作
a、管路支架安装 b、管道连接安装 c、空调风管外保温层的安装 d、空调风管外护温层的选择
A-a、管道加工
• 空调风管材质一般有镀锌钢板、复合玻纤风管、酚醛复合 风管、玻璃钢风管等材质,我们只讲镀锌钢板风管的加工 。镀锌钢板管道根据设计尺寸剪裁钢板,用折方机折直角 ,接口用专门的压槽机压槽,合好后用木锤拍角即可。
暖通施工工艺及管理规范
课程摘要
• 建筑暖通施工工艺、质量要求及注 意要点
• (一)空调水管敷设工艺流程及注意要点 • (二)空调风管敷设工艺流程及注意要点 • (三)设备安装的工艺流程及注意事项 • (四)系统调试的工艺流程及注意要点
(一)空调水管管路敷设工艺流程
A、预制加工
B、管路连接
a、管道刷漆 b、支架制作 c、管口地面制作
• 支架侧面安装的,需根据承重要求选择合适的胀栓和连接 方式;承重不高的,应选择合适的胀栓与支架紧固后即可 ;承重很高的,应根据重量选择合适承重位置,连接位置 处选择合适的面积附厚钢板,分散受力点,保证稳固,安 全,有一定的安全系数。
B-a、管路支架安装
• 支架顶面安装的,需根据承重要求选择合适的支架形式, 选择合适的承重位置,与底面紧固即可,保证支架形式和 承重位置安全稳固。
• 角铁法兰用冲床每十公分冲一个螺栓眼,Байду номын сангаас设计尺寸焊接 ,一般用于中高压管道,消防系统按规范要求都采用角铁 法兰
B-a、管路支架安装
• 管道支架一般按安装位置分三种:吊式安装、侧面安装、 顶面安装
• 支架吊式安装的,需根据楼面和承重要求选择合适的胀栓 ,与支架紧固后即可,保证稳固,安全,有一定的安全系 数。
B-b、管道连接安装
• 管道连接一般按连接形式分三种:管道焊接、法兰连接、 承插式连接。
• 管道焊接:管道直接用焊机焊接,一般用于厨房、实验室 医院等要求洁净等级的场所。
• 法兰焊接:管口粘接适合的密封条,管口对齐,用螺栓或 者专用连接件连接,保证接口处光滑,不漏风。
• 承插式连接:选择合适的承插件,管口对齐,承插件与风 管连接牢固,插入连接件即可,保证接口处光滑,不漏风 。
B-d、空调风管保护层的选用
• 保温外保护层材质一般分四种:扎带、薄镀锌钢 板、铝板、不锈钢板,一般要求不高的采用扎带 ,要求等级不高的室外或者机房等常上人的地方 采用薄镀锌钢板,要求等级高的地方应环境及业 主要求选择铝板还是不锈钢板。
• 空调水管保温材料一般选用橡塑,厚度按设计要求做,如 采用橡塑保温,应首先使水管表面干净,采用专用橡塑胶 水粘接即可,阀门处单独做一层保温,检查接口处,不能 有任何开胶现象。
B-d、空调水管外保护层的选择
• 保温外保护层材质一般分四种:扎带、薄镀锌钢板、铝板 、不锈钢板,一般要求不高的采用扎带,要求等级不高的 室外或者机房等常上人的地方采用薄镀锌钢板,要求等级 高的地方应环境及业主要求选择铝板还是不锈钢板。
