工程项目成本管理与控制概述

合集下载

工程项目成本控制

工程项目成本控制
2. 责任成本与可控成本
可控成本: 作为可控成本必须满足三个条件: ①可以通过一定的方法预计该消耗如何发生; ②可以通过一定的手段对该消耗进行计量; ③可以通过一定的措施对该消耗进行控制。
工程项目成本由直接成本和间接成本两大部分组成。 1.直接成本: 是指施工过程中耗费的构成工程实体或有助于工程形成的各项费用。 直接成本包括: ⑴ 人工费; ⑵ 材料费; ⑶ 施工机械使用费;⑷ 其他直接费。
2 工程项目成本计划
定性预测方法主要是利用可能收集到的资料,根据专家个人的经验、知识进行综合分析、判断,对于未来的工程项目成本作出预测。 具体方法: 经验判断法、专家会议法、专家调查法(德尔菲法)、主观概率法、访问调查法等。
2. 定性预测方法
也称统计预测,根据已经掌握的比较完备的历史统计数据资料,运用一定的数学方法进行科学的加工整理,从而揭示各项因素之间的规律性,并推测未来工程项目成本的变化趋势。 具体方法: 时间序列法和回归分析法。
常用的工程项目成本计划表:
分析工程项目实施过程中可能遇到的影响目标成本的不确定因素及其影响程度,以便采取措施消除影响,保证成本目标的顺利实现。
2.5 工程项目成本计划的风险分析
成本风险分析内容: 1.项目外部干扰 包括:气候条件,例如,水文地质条件;市场情况,项目所在地的条件,建设单位及监理单位的情况等。 2.项目设计质量 包括:设计图纸的错误;设计粗糙,漏项;设计资料与项目实际不完全相符;图纸供应不及时等。 3.项目内部影响 包括:人工、机械工作效率低下;缺乏科学的施工组织,非生产人员比例过大,动态管理不够,岗位培训不利,新技术不熟练,现场管理不善、资源浪费严重、安全隐患突出等。
⑶ 项目经理部对于工程变更的管理 为了有效地处理工程变更,实现项目成本目标、提高经济效益,项目经理部必须加强有关的管理工作。 例如,组织有关人员熟悉设计文件,领会设计意图,严格按图施工;熟悉合同条款,在相应的时限内完成必要的工作;掌握实际情况,健全档案资料;充分利用与发包人、监理工程师协商的机会,争取最有利的结果等。

工程项目成本控制讲解(案例分析)

工程项目成本控制讲解(案例分析)

6000 5000 4000
5500 5300 5000 4650
4050
3000
2000
1000
0 0
3350
2550
1750 1150 650 300 100 12345678
9 10 11 12
时间(月)
图5-5 时间—费用累计曲线
【案例5-2】已知某施工项目的数据资料见表5-3,绘制 该项目的时间—成本累积曲线。
5
Q12=435
Q3=50
Q10=305
(4)按各规定时间的值,绘制S形曲线,如图58所示。
图5-8 时间—成本累计曲线(S形曲线)
四、工程项目成本计划编码系统
(一)在编码的过程中应遵循以下几个原则: • 1、编码的唯一性 • 2、编码的同类性 • 3、编码的可扩充性 • 4、便于查询、检索和汇总 • 5、反映特定项目的特点和需要 • 6、与成本目标分解的原则和体系相一致
500
400
800
400
300
350
600
700 600
300
200
100
500
400
200
350 100 100 200
300 200
100
0 1 2 3 4 5 6 7 8 9 10 11 12
时间(月)
图5-4 时标网络图上按月编制的成本计划
另一种是利用时间—成本累积曲线(S形曲线)表 示
费用(万元)
1.国外设计及技术资料费、引进有效专 利、专有技术使用费和技术保密费。
2.国内有效专利、专有技术使用费。
3、其他资产费用
其他资产费用是指建设投资中除形成固定资产和无形资 产以外的部分,主要包括生产准备及开办费。

工程项目成本管理研究与控制

工程项目成本管理研究与控制
( 2 ) 成 本水平 失控 , 成 本管 理混乱 。 一些项 目 成 本开支 大手大 脚 , 前松 后紧, 材料管理 不严, 损失 浪费严重 。 各项 费用开支无 约束 , 工程 成本 居高不 下, 最终 导致项 目亏损 、 企业效益 滑坡。 ( 3 ) 成 本开支 失控 , 成 本费用不 实。 有些项 目

工 柱
2 0 1 3 年 第 1 期( 总ቤተ መጻሕፍቲ ባይዱ第 9 5 期 )
工程项 目成 本管理研 究与控 制

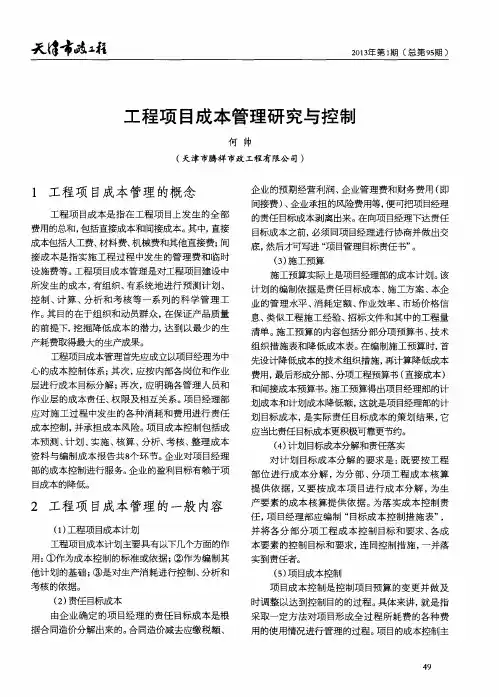

何 帅
( 天津市腾祥 市政 工程有 限公 司 )
1 工程项 目成本 管理 的概念
工程 项 目成 本是 指在 工程 项 目上 发 生的全 部
企 业的预 期经营 利润 、 企 业管理 费和财务 费用 ( 即
提供依 据, 又要 按 成 本 项 目进 行 成 本分 解 , 为生 产 要 素的成 本 核 算提 供依 据 。 为落 实成 本 控制 责
任, 项 目经 理部 应编 制 “ 目标 成 本 控制 措施 表”,
2 工程项 目成本管理 的一般 内容
( 1 ) 工程 项 目成本计划
工程项 目成 本计划主要具 有以下几个方面 的作 用: ① 作为成 本控 制的标准 或依据 ; ② 作为编制其
目标成 本之前 , 必须同项 目经理进行 协商并做 出交
底, 然后才可写进 “ 项 目管 理 目标责任 书” 。
( 3 ) 施 工预 算
设施费 等。 工程 项 目成 本管理 是对工程项 目建设 中 所发 生 的成 本 , 有组 织、 有系统 地进 行 预测 计划 、
控制 、 计算 、 分 析 和 考核 等 一系 列 的科 学 管 理 工
( 1 ) 项 目管理 手段 落后。由于工程 项 目成 本管

工程项目成本管理与控制

工程项目成本管理与控制
关键 。对工 程 项 目进 行 成 本控 制 需 要做 好 以 下几 个 方面
的 工作 。
目标 的 实现 。
公司成本费用核算实行权责发生制原则 , 以实际成 本核算 ,不得以计划成本、估计成 本和定额成本代替实 际成本。如按计划成本或定额成本进行核 算的,要及时
1 确定项 目成本核算对象 .
大 的利润 的 保证 , 才能 在激 烈 的市 场 中立 于 不败 之地 。 测 未完 工 工 程成 本 ,发 现 可能 造成 成 本 增 加 的 因素 ,积
成本控制 明确项 目部各有关人员的责、权、利 ,是全面 极主动采取预防措施 ,制止可能发生的浪费 , 确保成本
落实 目标成 本责任的前提和使 目标成本得以有效控制的
财 务管理
工程项 目成本管理 与控制

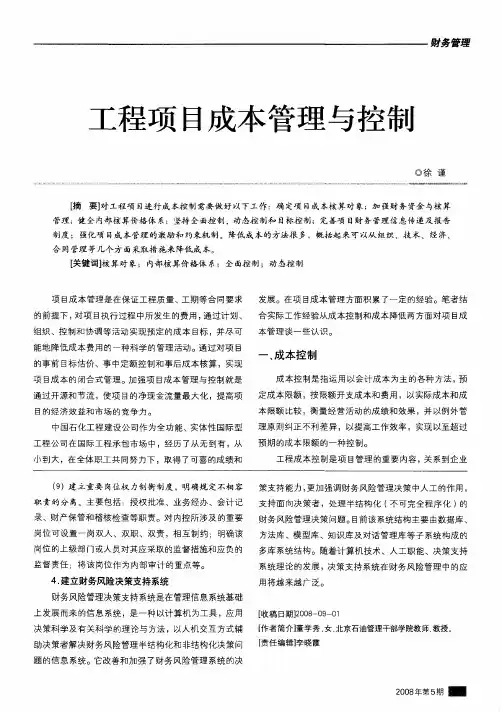

◎徐 谨 [ 要】 摘 对工程项 目进行成本控 制需要做好 以下工作 :确定项 目成本核算对 象;加 强财务资金与核算 管理;健全 内部核算价格体 系;坚持 全面控制、动态控制和 目 标控制;完善项 目财务管理信息传递及报告
制 度 ;强化 项 目成 本管理 的激 励和 约束 机制 。降低 成 本 的 方 法很 多 ,概 括 起 来 可 以从 组 织 、技 术 、经 济 、
合 同管理 等 几个 方 面采取 措 施 来 降低 成 本 。
【 关键词】 核算对 象;内部核算价格体 系;全面控制 ;动态控制
项 目成 本 管 理是 在 保 证 工程 质 量 、 期 等合 同要 求 工
发 展 。在 项 目 本管 理 方面 积 累 了一定 的 经验 。笔 者 结 成
的前提下 , 对项 目执行过程 中所发生的费用 , 通过计划、 合实际工作经验从成本控NS 成本 降低两 方面对项 目成 n

第一章工程项目成本管理与控制概述重点

第一章工程项目成本管理与控制概述重点

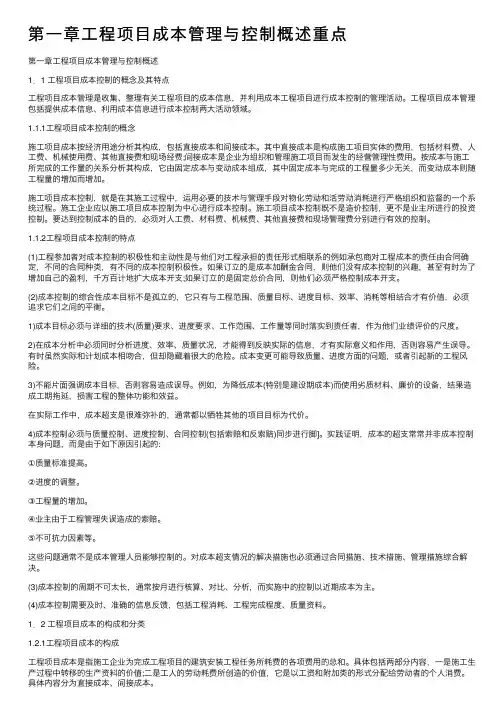

第⼀章⼯程项⽬成本管理与控制概述重点第⼀章⼯程项⽬成本管理与控制概述1.1 ⼯程项⽬成本控制的概念及其特点⼯程项⽬成本管理是收集、整理有关⼯程项⽬的成本信息,并利⽤成本⼯程项⽬进⾏成本控制的管理活动。

⼯程项⽬成本管理包括提供成本信息、利⽤成本信息进⾏成本控制两⼤活动领域。

1.1.1⼯程项⽬成本控制的概念施⼯项⽬成本按经济⽤途分析其构成,包括直接成本和间接成本。

其中直接成本是构成施⼯项⽬实体的费⽤,包括材料费、⼈⼯费、机械使⽤费、其他直接费和现场经费;间接成本是企业为组织和管理施⼯项⽬⽽发⽣的经营管理性费⽤。

按成本与施⼯所完成的⼯作量的关系分析其构成,它由固定成本与变动成本组成,其中固定成本与完成的⼯程量多少⽆关,⽽变动成本则随⼯程量的增加⽽增加。

施⼯项⽬成本控制,就是在其施⼯过程中,运⽤必要的技术与管理⼿段对物化劳动和活劳动消耗进⾏严格组织和监督的⼀个系统过程。

施⼯企业应以施⼯项⽬成本控制为中⼼进⾏成本控制。

施⼯项⽬成本控制既不是造价控制,更不是业主所进⾏的投资控制。

要达到控制成本的⽬的,必须对⼈⼯费、材料费、机械费、其他直接费和现场管理费分别进⾏有效的控制。

1.1.2⼯程项⽬成本控制的特点(1)⼯程参加者对成本控制的积极性和主动性是与他们对⼯程承担的责任形式相联系的例如承包商对⼯程成本的责任由合同确定,不同的合同种类,有不同的成本控制积极性。

如果订⽴的是成本加酬⾦合同,则他们没有成本控制的兴趣,甚⾄有时为了增加⾃⼰的盈利,千⽅百计地扩⼤成本开⽀;如果订⽴的是固定总价合同,则他们必须严格控制成本开⽀。

(2)成本控制的综合性成本⽬标不是孤⽴的,它只有与⼯程范围、质量⽬标、进度⽬标、效率、消耗等相结合才有价值,必须追求它们之间的平衡。

1)成本⽬标必须与详细的技术(质量)要求、进度要求、⼯作范围、⼯作量等同时落实到责任者,作为他们业绩评价的尺度。

2)在成本分析中必须同时分析进度、效率、质量状况,才能得到反映实际的信息,才有实际意义和作⽤,否则容易产⽣误导。

工程项目成本管理与控制

工程项目成本管理与控制
管理 与控制

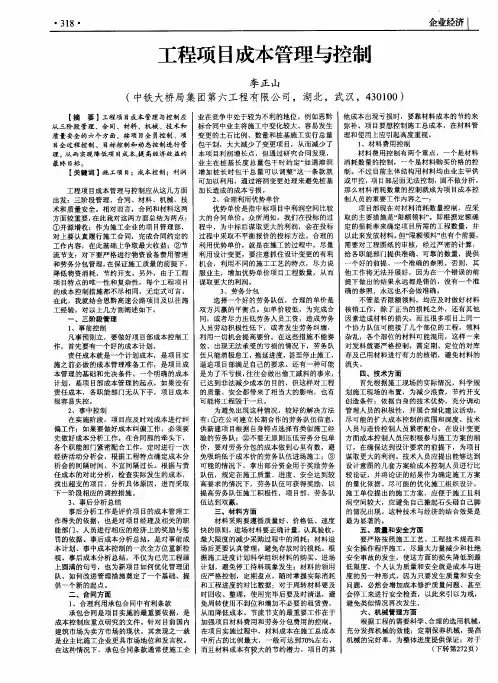

李正 山 ( 中铁 大桥 局集团第六工程有 限公 司,湖北 ,武汉 ,4 3 0 1 0 0 )
【 摘 要】 工程项 目成本管理与控制应 业在竞争中处于较为不利的地位 。例如恩黔 他成本 出现亏损时,要靠材料 成本 的节约来
从 三阶段 管理、合 同、材料、机械 、技术和 质量安全的六个方面 ,按项 目全 员控制 、项 目全 过 程 控 制 、 目标 控 制 和 动 态控 制 进 行 管 理。 从 而实现 降低项 目成本, 提 高经济效益 的 标合 同中业主将施工中变化较大、容易发生 弥补。项 目要想控制施工总成本,在材料管 变更的土石 比例、数量和桩基施工实行总量 理和使 用上应 引起高度重视 。 l 、 材 料 费用 控 制 包干制 ,大大减少 了变更项 目,从而减少 了 本项 目利润增长 点,但通过研究合 同发现 , 材料费用控制有两个重点 ,一个是材料 最 终 目标 。 业 主在桩基长 度总量包 干时约定“ 如 遇溶洞 消耗数量 的控制 ,一个是材料购买价格 的控 这一 条款就 制 。不过 目前主体结构用材料均 由业主 甲供 【 关键词 】 施工项 目;成本控制 ;利润 增 加桩长 时包 干总量 可以调整” 项 目部 层 面 无 法 控 制 ,固不 做 分 析 。 可 加 以利 用 ,通 过 溶 洞 变 更处 理 来避 免桩 基 或 甲控 , 那 么材料 消耗数量 的控制就成 为项 目成本控 工程项 目成本管 理与控 制应 从这几方面 加 长造成 的成本亏损 。 制 人 员 的重 要 工 作 内容 之 一 : 2 、合理利用优势单价 出发 :三阶段 管理、合同、材料、机械、技 项 目部现在对材料 消耗数 量控制 ,应采 优势单价是指中标项 目中利润空间比较 术和质 量安全。相 对而言,合同和材料这两 限额领 料” 。即根据 定额确 方面较 重要 , 在此我对这两方面总结为两点: 大的合同单价。众所周知,我们在投标的过 取的主要措施是“ ① 开源 增收:作为施工企业的项 目管理部 , 程中,为中标后谋取更大的利润,会在投标 定的损耗率来确定项 目所需的工程数量,并 但“ 限额领料” 也有个前提, 对上要认真履行施工合同 ,完成合 同约定的 过程中采取不平衡报价的投标方法 。合理的 以此来发放材料 。 工作 内容,在此基础上争取最大收益 ;②节 利用优势单价 ,就是在施工的过程 中,尽量 需要对工程图纸的审核,经过严密的计算 , 流节支:对下要严格进行物资设备费用管理 利用设计变更 ,要注意抓住设计变更 的有利 给各职能部 门提供准确、可靠的数量,提供 个好 的前提 、一个准确的参照 。否则 ,其 和劳务分包管理, 在保证施工质量 的前提下 , 机会 ,利用不 同的施工工艺 的特点 ,尽力说 降低物资消耗 ,节约开支 。另外 ,由于 工程 服业主 ,增加优势单价项 目工程数量 ,从而 他工作将无法开展好 ,因为在一个错误 的前 提下做 出的结果永远都是错 的,没有一个准 项 目特 点 的唯 一 性 和 复 杂 性 ,每 个 工 程 项 目 谋 取 更 大 的利 润 。 的成本控制措施都不尽相 同,无 定式可 言。 3 、劳务分包 确 的参 照 ,永 远 也 不 会 做 准 确 。 选择 一个好 的劳务队伍 ,合理 的单价是 不管是否 限额领料 ,均应及 时做好材料 在此 ,我就 结合恩黔高速 公路项 目及 以往施 工 经 验 ,对 以上 几 方 面 阐 述 如 下 。 双 方共赢 的平衡 点。如单价较低 ,为完成合 核销工作 ,除了正 当的损耗之外 ,还有其他 同,或者尽力压低劳务人员工资,造 成劳务 因素造成材料 的损 失,而且很 多项 目上 同一 三 阶段管理 人员劳动积极性低下,或者发生劳务纠缠, 个协 力队伍可 能接 了几个部位 的工程 ,领 料 1 、事前控制 凡事预 则立 ,要做 好项 目部成本控制工 利用一切机会提高要价 。在这些措施不能奏 杂乱,各个 部位 的材 料可 能混用 ,这样 一来 作 ,首先要有一个好 的成本计划 。 效、出现无法承受的亏损的情况下,劳务队 对发料 就要严 格控 制,需定期、定位的对 库 责任成 本就 是一个 计划成本 ,是项 目实 伍只能消极怠工,拖延进度,甚至停止施工, 存及 已用材 料进行 有力的核销,避 免材 料的 施之 前必做的成本管理准备工作 ,是项 目成 逼迫项 目部满足 自己的要求 。还有一种可能 流 失 。 本 管理的基础和先决条件 。一个 明确 的成本 是为了不亏损, 往往会做 出偷工减料的事来, 四、技术 方面 计划 ,是项 目部成本管理 的起点 ,如果没有 已达到非法减少成本 的目的 ,但这样对工程 首先根据施工现场的实际情 况,科学规 责任成本,各职能部 门无从下手 ,项 目 成本 的质量 、安全都带来 了相当大 的影响 ,也有 划施工现场的布置,为减少浪费,节约开支 很容易失控。 可能将工程毁于一旦。 创造条件;依据 自身的技术优势 ,充分调动 2 、 事 中 控 制 为避免 出现这种情况 ,较好的解决方法 管 理 人 员 的 积 极 性 ,开 展 合 理 化 建 议 活 动 , 在实施阶段 ,项 目应及时对成本进行纠 有 : ①在公司建立 长期合作 的劳务 队伍信息 , 尽可能 的扩大成本控制的范围和深度 。技术 偏工作;如果要做好成本纠偏工作 ,必须要 供新建项 目根据 自身特 点选择有类似施工经 人员与造价控制人员紧密配合 ,在设计变更 先做好成本分析工作 。在合 同部 的牵头 下, 验 的劳务 队;②不要无 原则压低劳务分包单 方面成本控制人员应积极参与施工方案 的制 各个职能部 门紧密配合工作 ,定 时进行 一次 价 ,要对 劳务分包 的成本做 到心里有数 ,避 订 ,在确保达到设计要求 的前提下 ,为项 目 经济活动分析会 ,根据工程特 点确定成 本分 免 吸纳低 于成本价 的劳务队伍进场施 工;⑧ 谋取更大 的利润 。技术人员应提 出能够达到 析会 的间隔 时间 ,不宜 间隔过长 。根据 与责 可 能的情况下 ,拿 出部 分资金用于奖励 劳务 设计意 图的几套方案给成本控制人 员进行 比 任成本的对 比分析 ,检查 实际发 生的成 本, 队伍 ,规 定在施 工质量 、进度 、安全达 到较 较论证 ,并将论证 的结果作 为确定施工方案 找 出超支 的项 目,分析具体原 因,进 而采取 高要求 的情况下 ,劳务队伍 可获得 奖励 ,以 的量化依据 。尽可 能的优化施工组织设计 , 下一阶段相应的调控措施 。 提 高劳务队伍施 工积 极性,项 目部、劳务队 施工单位提 出的施工方案 ,应便于施工且利 3 、事 后 分 析 总 结 伍达到双赢 。 润空 间较大 ,应避免 自己搬起石头砸 自己脚 事后分析工作是评价项 目的成本 管理工 三 、材 料 方 面 盼隋况 出现 。这种技术与经济 的结合效 果是 作得 失的依据 ,也 是对项 目经 理及相关的职 材料 采购 要遵循质 量好 、价格低 、速度 最 为显 著 的 。 能部 门、人 员进行相应 的经济 上的奖励与惩 快的原则,进场 材料要 正确计量 ,认真验 收, 五 、质 量 和 安 全 方 面 罚 的依据 。事后成 本分 析总结,是对事前成 最大限度的减少采购过程中的消耗;材料进 要 严格按 照施 工工艺、工程技 术规 范和 本计划 、事 中成本 控制 的一次全方位重新检 场后更要认真管理,避免存放时的损耗。根 安全 操作程序 施工,尽最大力量 减少和杜绝 视 。事后 成本分 析总结,不仅为 已完工程画 据施工进度计划科学组织材料的购买、进场 安全事故的发生,使这方面的损失降低 到最 上 圆满 的句 号,也为新项 目如何优化管理团 计划,避免停工待料现象发生;材料的领用 低限度。个人认为质量和安全就是成本与进 队、如何 改进管理措施奠定了一个基础、提 应严格控制,定期盘点,随时掌握实际消耗 度的另一种形式,因为只要发生质量和安全 供 一个新 的起 点。 和工程进度的对 比数据;对于周转材料要及 问题 ,必然会增加成本修护质量 问题、甚至 时回收 、整理 ,使用完毕后要及时清退 ,避 会停工来进行安全检查, 以此来引 以为戒 , 二、合 同方面 免周转使用不到位和增加不必要 的租赁费 , 避免类似情 况再次发生。 l 、合理利 用承包 合同中有利条款 六、机械 管理 方面 承包合同是项 目实施的最重要依据 ,是 从而 降低成本 。节流节支 的最重要工作在于 根据工程的需要科学、 合理的选用机械 , 成本控制应重点研究的文件 。针对 目 前 国内 加强项 目材料 费用和劳��

工程项目各阶段成本管理与控制

工程项目各阶段成本管理与控制
部 应组 织有 关 人 员 进 行 成 本 分 析 , 现 问 题 较 大 时 , 相 互 查 明 发 要
开始就 要进行项 目成本 控制 , 出一个 合理 的有竞 争力 的报 价 , 报
并 争取 为 中标 后 的项 目成 本 控 制创 造 有 利 条 件 , 最 小 的耗 费 获 以 取 尽 可 能 大 的 经 济效 益 。 在 投标 报 价 阶 段 , 目经 理 、 价 管 理 人 员 均 应 积 极 参 与 , 项 造 要 充 分熟 悉并 理解 整个 招标 文件 的 内 容 , 项 目实 施 过 程 中 的 成 本 对 管 理 与 控 制 做 到 心 中 有数 。 同 时应 尽 可 能 了解 所 投 项 目情 况 , 并
・2 21 ・
工 程 项 目 各 阶 段 成 本 管 理 与 控 制
方 亭
摘 要 : 对 当前 建 筑 工程 项 目的现 状 , 讨 了工 程 项 目各 阶 段 成 本 的 管 理 与 控 制 要 点 , 出 了几 点 控 制 工 程 成 本 的 有 针 探 提
效 措 施 并 作 了具 体 阐述 , 建 筑施 工 企 业具 有一 定 的 指 导 作 用 。 对 关键词 : 工程 项 目, 本 管 理 , 本 控 制 , 效 措 施 成 成 有

2 2 施 工准备 阶段 .
个项 目的工程成本 , 它涉及 到施 工质量 、 工期 、 各种 费用 ( 直接
间接费等 ) 施工组织 、 、 施工 技术 、 管理水平 等等 , 需要参与者 工 程 项 目开 工 前 , 业 应 组 织 有 关 技 术 、 算 人 员 编 制 实 施 费 、 企 预 不仅具备工程造价学方面的知识 , 要求他们具备 丰富的工程施 还 性 的 施 工 组 织 设 计 及 方 案 、 目的 目标 责 任 成 本 , 对 项 目成 本 项 这 加快 既懂经济 又懂 技术 的复 合型人才 的培 控 制 意 义 重 大 。实 施 性 的 施 工 组 织 设 计 及 方 案 的 编 制 , 在 尊 重 工技术和经验 。因此 , 应 不仅 会提高企业造 价人员 的整体 水平 , 还有 助于工 程项 目成 及满足投标文件 的前提 下 , 一些施 工方案 进 行尽 可能 的优化 , 养 , 对 本 的控 制 与 管 理 。 尽量降低成本 。

水利工程项目管理中的成本控制与管理

水利工程项目管理中的成本控制与管理

水利工程项目管理中的成本控制与管理随着社会经济的发展,水利工程项目在我国的建设越来越多。

在项目管理中,成本控制与管理是非常重要的一环。

本文将探讨水利工程项目管理中的成本控制与管理方法和策略。

一、成本控制与管理概述在水利工程项目管理中,成本控制与管理是指对项目的资金投入和使用进行有效的监控和管理,以确保项目按照既定预算执行,控制项目的经济效益和风险。

成本控制与管理的目标是最大程度地减少成本,同时确保项目的质量和进度。

二、成本控制与管理方法和策略1. 预算编制在项目启动阶段,制定详细的项目预算是成本控制与管理的基础。

预算应包括项目的各项费用,如设备采购、劳务费用、材料费用等。

预算编制要充分考虑水利工程项目的特点和实际需求,合理分配预算,确保预算的准确性和可行性。

2. 成本估算在项目的不同阶段,通过对项目的工作量、资源需求和时间要求等进行定量分析估算,得出项目的成本。

成本估算应基于项目的实际情况,充分考虑项目的特殊性和不确定性因素,使估算结果更加准确可靠。

3. 成本控制成本控制是指根据预算和实际情况对项目成本进行监控和控制的过程。

在水利工程项目中,可以采取以下控制措施:- 设置成本控制指标:制定明确的成本控制指标,对项目的各项费用进行管控。

- 定期成本核算:定期进行成本核算,将实际成本与预算进行比较,及时发现偏差并采取相应措施。

- 引入成本控制技术:利用计算机软件、信息系统等现代化手段,提高成本管理的效率和准确性。

4. 成本风险管理成本风险管理是确保项目成本控制与管理的重要手段。

在项目实施中,可能会面临成本超支、资源浪费等风险。

为避免这些风险的发生,可以采取以下策略:- 制定风险管理计划:在项目启动前,制定详细的风险管理计划,明确各项风险的概率、影响和应对措施。

- 风险评估与分析:对项目的风险进行评估与分析,确定风险的优先级和处理策略。

- 建立风险备案库:建立风险备案库,记录和归档项目中出现的各类风险,并记录应对措施和效果。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第一章工程项目成本管理与控制概述1.1 工程项目成本控制的概念及其特点工程项目成本管理是收集、整理有关工程项目的成本信息,并利用成本工程项目进行成本控制的管理活动。

工程项目成本管理包括提供成本信息、利用成本信息进行成本控制两大活动领域。

1.1.1工程项目成本控制的概念施工项目成本按经济用途分析其构成,包括直接成本和间接成本。

其中直接成本是构成施工项目实体的费用,包括材料费、人工费、机械使用费、其他直接费和现场经费;间接成本是企业为组织和管理施工项目而发生的经营管理性费用。

按成本与施工所完成的工作量的关系分析其构成,它由固定成本与变动成本组成,其中固定成本与完成的工程量多少无关,而变动成本则随工程量的增加而增加。

施工项目成本控制,就是在其施工过程中,运用必要的技术与管理手段对物化劳动和活劳动消耗进行严格组织和监督的一个系统过程。

施工企业应以施工项目成本控制为中心进行成本控制。

施工项目成本控制既不是造价控制,更不是业主所进行的投资控制。

要达到控制成本的目的,必须对人工费、材料费、机械费、其他直接费和现场管理费分别进行有效的控制。

1.1.2工程项目成本控制的特点(1)工程参加者对成本控制的积极性和主动性是与他们对工程承担的责任形式相联系的例如承包商对工程成本的责任由合同确定,不同的合同种类,有不同的成本控制积极性。

如果订立的是成本加酬金合同,则他们没有成本控制的兴趣,甚至有时为了增加自己的盈利,千方百计地扩大成本开支;如果订立的是固定总价合同,则他们必须严格控制成本开支。

(2)成本控制的综合性成本目标不是孤立的,它只有与工程范围、质量目标、进度目标、效率、消耗等相结合才有价值,必须追求它们之间的平衡。

1)成本目标必须与详细的技术(质量)要求、进度要求、工作范围、工作量等同时落实到责任者,作为他们业绩评价的尺度。

2)在成本分析中必须同时分析进度、效率、质量状况,才能得到反映实际的信息,才有实际意义和作用,否则容易产生误导。

有时虽然实际和计划成本相吻合,但却隐藏着很大的危险。

成本变更可能导致质量、进度方面的问题,或者引起新的工程风险。

3)不能片面强调成本目标,否则容易造成误导。

例如,为降低成本(特别是建设期成本)而使用劣质材料、廉价的设备,结果造成工期拖延,损害工程的整体功能和效益。

在实际工作中,成本超支是很难弥补的,通常都以牺牲其他的项目目标为代价。

4)成本控制必须与质量控制、进度控制、合同控制(包括索赔和反索赔)同步进行脚]。

实践证明,成本的超支常常并非成本控制本身问题,而是由于如下原因引起的:①质量标准提高。

②进度的调整。

③工程量的增加。

④业主由于工程管理失误造成的索赔。

⑤不可抗力因素等。

这些问题通常不是成本管理人员能够控制的。

对成本超支情况的解决措施也必须通过合同措施、技术措施、管理措施综合解决。

(3)成本控制的周期不可太长,通常按月进行核算、对比、分析,而实施中的控制以近期成本为主。

(4)成本控制需要及时、准确的信息反馈,包括工程消耗、工程完成程度、质量资料。

1.2 工程项目成本的构成和分类1.2.1工程项目成本的构成工程项目成本是指施工企业为完成工程项目的建筑安装工程任务所耗费的各项费用的总和。

具体包括两部分内容,一是施工生产过程中转移的生产资料的价值;二是工人的劳动耗费所创造的价值,它是以工资和附加类的形式分配给劳动者的个人消费。

具体内容分为直接成本、间接成本。

(1)直接成本直接成本是指施工过程中直接耗费的构成工程实体或有助于工程完成的各项支出,包括人工费、材料费、机械使用费和其它直接费。

所谓其它直接费是指直接费以外施工过程中的其它费用。

1)人工费用包括从事建筑安装工程施工人员的工资、奖金、工资附加费、工资性质的津贴、劳动保护费等。

2)材料费用包括从事施工过程中,耗用构成的工程实体的原材料、辅助材料、构配件、零件、半成品的费用和周转材料及租赁费用。

3)机械使用费用包括施工过程中,使用企业拥有施工机械,所发生的机械使用费用和租用外单位施工机械的租赁费用,以及施工机械的安装、拆卸和进出场费用。

4)其它直接费用包括施工过程中,发生的材料二次搬运费用、临时设备费用、生产工具使用费用、检验试验费用、工程定位复测费用、工程点交费用、场地清理费用等。

(2)间接成本间接成本是指企业的各项目部为施工准备、组织和管理施工生产所发生的全部施工间接费支出。

施工项目间接成本包括:1)施工管理人员工资、奖金及按规定提取的职工福利费用。

2)工程项目部所使用的固定资产折旧费及修理、物料消耗和低值易耗品费用。

3)工程项目部所发生的取暖费、水电费、办公费、差旅费、应酬费、财产保险费、检验试验费、劳动保护费、工程保修费、排污费及其它费用。

1.2.2工程项目成本的分类按成本的核算方法,可将成本划分为预算成本、实际成本和目标成本。

(1)预算成本预算成本是指根据施工图计算的工程和预算单价确定的工程预算成本,反映了为完成工程项目建筑安装任务所需的直接费用和间接费用。

(2)实际成本实际成本是指按成本对象和成本项目归集的生产费用支出的总和。

指项目在施工生产过程中实际发生的,按一定的成本核算对象和成本项目归集的生产费用支出的总和。

(3)目标成本目标成本是指按企业的施工预算确定的目标成本,这一目标成本是在项目经理领导下组织施工、充分挖掘潜力、采取有效的技术组织措施和加强管理经济核算的基础上,预先确定的工程项目的成本目标。

1.3 工程项目成本控制的内容和措施1.3.1工程项目成本控制的内容工程项目成本控制的全过程包括施工项目成本预测与决策、成本计划的编制和实施、成本核算和成本分析等主要环节,其中以成本计划的实施为关键环节。

因此,进行施工项目成本控制,必须具体研究每个环节的有效工作方式和关键控制措施,从而取得施工项目整体的成本控制效果。

(1)成本预测施工项目成本预测是其成本控制的首要环节,是事前控制的环节之一也是成本控制的关键。

本预测的目的是预见成本的发展趋势,为成本管理决策和编制成本计划提供依据。

(2)施工项目成本决策施工项目成本决策是根据成本预测情况,经过认真分析做出决定,确定成本管理目标。

成本决策是先提出几个成本目标方案,然后再从中选择理想的成本目标做出决定。

(3)施工项目成本计划的编制成本计划是实现成本目标的具体安排,是成本管理工作的行动纲领,是根据成本预测、决策结果,并考虑企业经营需要和经营水平编制的,它也是事先成本控制的环节之一。

成本控制必须以成本计划作标准。

(4)成本计划实施即是根据成本计划所作的具体安排,对实施项目的各项费用实施有效控制,不断收集实施信息,并与计划比较,发现偏差,分析原因,采取措施纠正偏差,从而实现成本目标。

(5)成本核算施工项目成本核算是对施工中各种费用支出和成本的形成进行核算。

项目经理部应作为企业的成本中心,大力加强施工项目成本核算,为成本控制各环节提供必要的资料。

成本核算应贯穿于成本控制的全过程。

(6)成本分析与考核施工项目成本分析为中间成本分析和竣工成本分析,是为了对成本计划的执行情况和成本状况进行的分析,也是总结经验教训的重要方法和信息积累的关键步骤。

成本考核的目的在于通过考察责任成本的完成情况,调动责任者成本控制的积极性。

1.3.2工程项目成本控制的措施有效控制工程项目成本、力争工程项目成本最低化的控制措施,应该是增收有节支。

只开源不节流,或者只节流不开源,都不可能取得理想的降低成本的效果。

控制工程项目主要开以从组织措施、技术措施以及经济措施三方面入手。

(1)组织措施工程项目成本控制的组织措施,主要指建立成本控制组织保证体系,有明确的项目组织机构,使成本控制有专门机构和人员管理,任务职责明确,工作流程规范化。

从目前情况看工程项目的项目经理应是工程项目成本管理的第一责任人,全面负责成本管理工作,应及时掌握和分析盈亏状况,并迅速采取有效措施;工程项目技术部是整个工程项目施工技术和进度的负责部门,应在保证质量、按期完成任务的前提下尽可能采取先进技术,以降低工程成本;经营部主管合同实施和合同管理工作,负责工程项目进度货款的申报和催款工作,处理施工赔偿问题;经济部应注重加强合同预算管理,增创工程预算收入;财务部主管工程项目的财务工作,应随时分析项目的财务收支情况,合理调度资金;项目部经理的各部门应精心组织、密切配合,为增收节支尽责尽职。

组织措施是其他各类措施的前提和保障,而且一般不需要增加什么费用,运用得当(2)技术措施技术措施不仅对解决施工成本管理过程中的技术问题是不可缺少的,而对纠正施工成本管理目标偏差也有相当重要的作用。

因此,运用技术纠偏措施的关键,一是要能提出多个不同的技术方案,二是要对不同的技术方案进行技术经济分析。

在实践中,要避免仅从技术角度选定方案而忽视对其经济效果的分析论证。

具体来说,应做到以下几点:1)制定先进的、经济合理的工程项目施工方案,以达到缩短工期、提高质量、降低成本的目的。

施工方案包括四大内容:施工方法的确定、施工机具的选择、施工顺序的安排和流水施工的组织。

正确选择施工方案是降低工程项目成本的关键所在。

2)在施工过程中努力寻求各种降低消耗的技术措施,不断提高工效的新工艺、新技术、新材料等,以期降低成本。

3)严把质量关,杜绝返工现象,缩短验收时间,节省费用开支。

(3)经济措施经济措施是最易为人接受和采用的措施。

管理人员应编制资金使用计划确定、分解施工成本管理目标。

推行经济承包责任制,将计划目标进行层层分解并落实,动态地对工程项目成本的计划值与实际支出值进行比较分析,严格各项费用的审批和支付程序,对节约成本的行为采取奖励措施。

对施工成本管理目标进行风险分析,并制定防范性对策。

通过偏差原因分析和未完工程施工成本预测,可发现一些潜在的问题将引起未完工程施工成本的增加,对这些问题应以主动控制为出发点,及时采取预防措施。

具体包括:l)人工成本控制管理主要是改善劳动组织,减少窝工浪费;实行合理的奖惩制度:加强技术教育和培训工作;加强劳动纪律,压缩非生产用工和辅助用功,严格控制非生产人员的比例。

2)材料成本控制管理主要是改进材料的采购、运输、收发、保管等方面的工作,减少各个环节的损耗,节约采购费用;合理堆置现场材料,避免和减少二次搬运;严格材料进场验收和限额领料制度;制定并贯彻节约材料的技术措施,合理使用材料,综合利用一切资源。

3)机械成本控制管理主要是正确选配和合理利用机械设备,搞好机械设备的保养修理,提高机械的完好率、利用率和使用效率,从而加快施工进度、增加产量、降低机械使用费。

4)间接费及其他成本控制主要是精简管理机构,合理确定管理幅度与管理层次,节约施工管理费等。

工程项目成本控制的组织措施、技术措施和经济措施,三者融为一体、相互作用。
