钻孔灌注桩单价分析钻孔灌注桩作为一种常用的地基处理方法,在建筑工程中扮演着重要的角色。

钻孔灌注桩的设计和施工过程需要考虑多个因素,其中之一便是单价分析。

本文将从不同角度对钻孔灌注桩的单价进行分析,为工程项目的预算和决策提供参考。

首先,钻孔灌注桩的单价受到多个因素的影响,包括但不限于地质条件、工程规模、技术要求、材料选择等。

不同地质条件下的钻孔灌注桩单价相差较大。

地质条件好的地区,施工难度低,材料消耗少,单价较低;而地质条件复杂的地区,施工难度大,材料消耗多,单价较高。

此外,工程规模的大小也会直接影响单价。

通常情况下,工程规模越大,单价会相对较低,因为可以实现规模经济效应。

而技术要求和材料选择也会对单价产生影响。

高难度的技术要求会增加施工难度和成本,而特殊材料的选择也会导致单价上升。

其次,钻孔灌注桩的单价还与施工单位的经验和技术水平有关。

经验丰富、技术水平较高的施工单位通常能够有效控制施工成本,并提供较低的单价。

相反,初次进入市场或技术水平较低的施工单位可能无法高效施工,成本较高,从而导致单价偏高。

因此,在选择施工单位时,需要综合考虑其经验和技术水平,以确保施工质量和单价的合理性。

此外,钻孔灌注桩单价分析还需考虑当地市场竞争情况。

在一个竞争激烈的市场环境下,施工单位之间为争夺工程项目可能会降低单价,以获得竞争优势。

因此,工程项目所在地的市场竞争程度也会对钻孔灌注桩的单价产生影响。

最后,进行钻孔灌注桩单价分析时,还应结合不同阶段的工程成本。

钻孔灌注桩的施工过程通常包括前期勘察、设计、施工准备和实际施工等多个阶段。

每个阶段的成本都应该纳入考虑范围,以便全面评估钻孔灌注桩的单价。

总结来说,钻孔灌注桩的单价分析是一个综合考量多个因素的过程。

地质条件、工程规模、技术要求、材料选择、施工单位的经验和技术水平、市场竞争情况以及不同阶段的工程成本都会对单价产生影响。

合理的单价分析能够为工程项目的预算和决策提供重要参考,以确保工程质量和经济效益的平衡。

钢筋混凝土灌注桩(旋挖钻成孔)成本分析

钢筋混凝土灌注桩(旋挖钻成孔)成本分析

钢筋混凝土灌注桩(旋挖钻成孔)成本测算一、人工费(288.81元/m)1. 旋挖钻成孔(土质:砂砾)旋挖钻成孔(针对土质砂砾情况)的人工费用为146元/m。

操作人员精准控制设备,以确保孔的垂直度、深度等符合工程要求。

2. 钢筋制作、绑扎0.8元/Kg*47Kg/m=37.6元/m0.8元/Kg是钢筋制作和绑扎的人工单价,47Kg/m是每米桩孔所需的钢筋量。

工人需要按照设计要求将钢筋裁剪、弯曲并准确绑扎,以保证灌注桩的结构强度。

3.桩孔灌注混凝土32元/m³*0.79m³/m*1.15=29.07元/m其中,32元/m³是混凝土灌注的基本人工单价,0.79m³/m是每米桩孔(直径1m)所需的混凝土量,1.15是考虑到施工过程中的损耗等因素的系数。

工人需要精心操作灌注设备,确保混凝土均匀、密实灌注到桩孔内。

4. 凿桩头145元/个÷23m=6.30元/m145元/个是每个凿桩头的人工单价,23m是桩的平均长度,此处把凿桩头折算到单米里面。

凿桩头工作是在灌注桩施工完成后,为了保证桩顶的质量和符合设计标高要求而进行的。

每个桩头的凿除都需要工人使用专门的工具,并且要小心操作,避免对桩体造成不必要的破坏。

5. 泥渣外运(暂定15Km)52元/m³*0.79m³/m*1.7=69.84元/m泥渣外运涉及到将桩孔施工过程中产生的泥渣运输到指定地点,距离暂定15Km,需要人工进行装载、运输过程中的监管等工作,而且运输距离的远近也会影响到人工成本的高低。

二、材料费(504.69元/m)1. 钢筋(综合)3.8元/Kg*47Kg/m*1.02=182.17元/m3.8元/Kg是钢筋的单价,47Kg/m是每米桩孔的钢筋用量,1.02是考虑到可能的材料余量等因素的系数。

2. C30混凝土355元/m³*0.79m³/m*1.15=322.52元/m 355元/m³是C30混凝土市场采购价格,0.79m³/m是每米桩孔的用量,1.15是考虑了材料损耗等因素的系数。

钻孔灌注桩单价分析

钻孔灌注桩单价分析

例二:某桥涵钻孔灌注桩工程,φ1200钻孔灌注桩50根(陆上),设计桩长如图所示,入岩深度为D=,空转部分需回填碎石,试计算:1、施工工程量并套定额;2、清单计价。

解:1、埋设钢护筒:50只×2米/只=100米套3-108 100×834÷10=8340元2、钻孔桩成孔:25××(÷2)2×50=套3-122 ×1232÷10=174168元3、入岩增加费:××(÷2)2×50=套3-125 ×4505÷10=30589元4、泥浆池搭拆:工程量等于成孔工程量= m3套3-136 ×24÷10=3393元5、灌注商品混凝土水下C25:(25-1+×)××(÷2)2×50=套3-140 ×3004÷10=417886元6、桩孔回填:(1-×)××(÷2)2×50=套3-193h ×739×÷10=1169元7、泥浆外运:工程量等于成孔工程量= m3套土2-78 ×=88074元表1—2 分部分项工程量清单及计价表(号清单)建设单位和工程名称:专业工程名称:第页共页表2—1 分部分项工程量清单综合单价分析表建设单位和工程名称:第页共页表2—3 分部分项工程量清单综合单价计算表建设单位和工程名称:计量单位:m项目编码:0001 工程数量:1200项目名称:机械成孔灌注桩(φ1200,25m )综合单价:682元/m。

钻孔灌注桩价格算法

钻孔灌注桩价格算法

钻孔灌注桩价格算法钻孔灌注桩是一种常见的基础施工方式,广泛应用于建筑工程中。

在进行施工前,需要准确计算钻孔灌注桩的价格,以保证工程的经济效益和质量。

钻孔灌注桩价格的算法与多个因素有关,以下是一些主要因素:1. 桩的尺寸和数量:钻孔灌注桩的尺寸和数量是计算价格的关键因素。

通常,桩的直径和长短会直接影响材料和施工成本。

较大直径的桩一般需要更多的材料和施工时间,因此价格会相应增加。

2. 施工难度:施工难度也会影响钻孔灌注桩的价格。

例如,如果施工现场地势复杂、地质条件差或存在其他施工难题,那么施工团队需要投入更多的人力和资源来完成工作,从而导致价格的增加。

3. 施工材料:钻孔灌注桩的价格还受到所使用的施工材料的影响。

一般来说,桩的制作材料主要有混凝土和钢筋。

这些材料的质量和价格都会对总体价格产生影响。

4. 工期要求:如果项目对工期有较严格的要求,那么施工团队需要投入更多的时间和资源来保证按时完成工作,这也可能会增加钻孔灌注桩的价格。

在实际计算钻孔灌注桩的价格时,可以采用以下算法:1. 首先,确定需要建设的桩的数量和尺寸。

根据设计图纸和施工要求,计算出每个桩的直径、长度以及总的数量。

2. 然后,根据所在地区的市场行情,查询相关的材料和劳务的价格。

这些价格可在市场上进行调查或咨询相关供应商以获得。

3. 将每个桩的材料成本与劳务成本相加,得出单个桩的总成本。

4. 将每个桩的总成本相加,得出所有桩的总成本。

5. 最后,根据项目的工期要求和施工难度,进行必要的调整。

需要注意的是,以上算法只是一个基本的参考。

实际的价格计算可能会因工程的具体要求和地区的市场情况而有所不同。

因此,在进行价格计算时,与专业的施工团队和供应商进行进一步的沟通和商议,以获得更准确的价格估算。

总结起来,钻孔灌注桩价格的算法主要涉及桩的尺寸和数量、施工难度、施工材料和工期要求等因素。

在实际计算时,需结合工程实际情况和市场行情,与专业团队和供应商进行充分的沟通和商讨,以确保价格的准确性和合理性。

螺旋钻机钻孔灌注桩综合单价

螺旋钻机钻孔灌注桩综合单价

螺旋钻机钻孔灌注桩综合单价螺旋钻机钻孔灌注桩综合单价在工程建设中具有重要的作用。

它是评估和计算螺旋钻机钻孔灌注桩施工的成本的关键指标,对项目的投资决策和合理运营具有重要影响。

本文将对螺旋钻机钻孔灌注桩综合单价的相关内容进行详细探讨,并提供相关数据和方法。

在接下来的大纲中,我们将讨论以下主要内容:螺旋钻机钻孔灌注桩综合单价的定义和意义影响螺旋钻机钻孔灌注桩综合单价的因素螺旋钻机钻孔灌注桩综合单价的计算方法螺旋钻机钻孔灌注桩综合单价的应用和实践案例通过深入了解和掌握螺旋钻机钻孔灌注桩综合单价的相关知识,我们能够更好地评估和管理螺旋钻机钻孔灌注桩项目的成本,提高工程质量和效率。

明确螺旋钻机钻孔灌注桩综合单价的定义,以及所包括的费用项目和成本范围。

本文介绍了计算螺旋钻机钻孔灌注桩综合单价的方法和步骤,包括考虑的因素和相关公式。

确定螺旋钻机钻孔灌注桩的长度和直径。

根据工程要求,确定每米钻孔灌注桩所需要的材料和劳务成本。

计算螺旋钻机钻孔灌注桩的总成本,包括材料成本和劳务成本。

总成本 = 每米材料成本 * 钻孔灌注桩长度 + 每米劳务成本 * 钻孔灌注桩长度考虑其他因素对总成本的影响,如地质情况、工作难度等。

根据实际情况对总成本进行调整。

调整后的总成本 = 总成本 + 其他因素调整费用计算螺旋钻机钻孔灌注桩的综合单价。

综合单价 = 调整后的总成本 / 钻孔灌注桩长度总成本 = 每米材料成本 * 钻孔灌注桩长度 +每米劳务成本 * 钻孔灌注桩长度调整后的总成本 = 总成本 + 其他因素调整费用综合单价 = 调整后的总成本 / 钻孔灌注桩长度螺旋钻机钻孔灌注桩综合单价计算所需的数据可以从以下几个方面进行收集:市场价格:获取市场上螺旋钻机钻孔灌注桩相关项目的价格信息,可以通过市场调研、询价等方式获得。

这些价格可以作为参考,用于计算综合单价。

成本资料:收集螺旋钻机钻孔灌注桩施工所需的成本资料,包括人工费用、材料费用、设备租赁费用等。

钻孔灌注桩单价分析

钻孔灌注桩单价分析

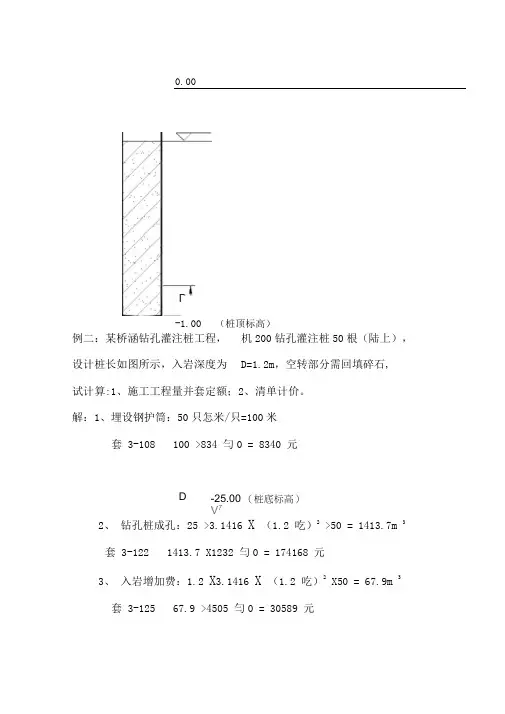

0.00-1.00 (桩顶标高)例二:某桥涵钻孔灌注桩工程, 机200钻孔灌注桩50根(陆上),设计桩长如图所示,入岩深度为 D=1.2m ,空转部分需回填碎石, 试计算:1、施工工程量并套定额;2、清单计价。

解:1、埋设钢护筒:50只怎米/只=100米套 3-108100 >834 勻0 = 8340 元2、 钻孔桩成孔:25 >3.1416 X (1.2 吃)2 >50 = 1413.7m 3套 3-122 1413.7 X1232 勻0 = 174168 元3、 入岩增加费:1.2 X 3.1416 X (1.2 吃)2X50 = 67.9m 3套 3-12567.9 >4505 勻0 = 30589 元D-25.00 (桩底标高) V 74、泥浆池搭拆:工程量等于成孔工程量=1413.7 m 3套 3-136 1413.7 X24 勻0 = 3393 元5、灌注商品混凝土水下C25 : (25 — 1+0.5 X.2 )X3.1416 X(1.2 炮)2 X50 = 1391.1m 3套 3-140 1391.1 X3004 W O = 417886 元6、桩孔回填:(1 — 0.5 X.2 ) X3.1416 X( 1.2 吃)2 X50 = 22.6m 3套 3-193h 22.6 X739 X).7 W O = 1169 元7、泥浆外运:工程量等于成孔工程量=1413.7 m 3套土 2-78 1413.7 X62.3=88074 元表1 — 2分部分项工程量清单及计价表(号清单)建设单位和工程名称:表2—1分部分项工程量清单综合单价分析表建设单位和工程名称: 第页共页表2 — 3分部分项工程量清单综合单价计算表建设单位和工程名称: 计量单位:m 项目编码:040301007001 工程数量:1200 项目名称:机械成孔灌注桩($1200 , 25m ) 综合单价:682 元/m。

旋挖钻孔灌注桩综合单价测算

旋挖钻孔灌注桩综合单价测算引言:旋挖钻孔灌注桩是一种常用的土木工程基础设施施工技术,用于加固土壤、提高地基承载力。

在工程建设中,准确测算旋挖钻孔灌注桩的综合单价十分重要,以确保工程成本合理控制。

本文将介绍旋挖钻孔灌注桩的定义、施工流程、计算要点及综合单价测算方法。

一、旋挖钻孔灌注桩的定义:旋挖钻孔灌注桩是指通过旋挖机将地下土壤进行挖掘、钻孔,并在钻孔内注入混凝土来加固地基的一种工程施工技术。

旋挖钻孔灌注桩具有抗压强度高、承载力大、施工周期短、适用性广的特点,常被应用于建筑、桥梁、码头、挡土墙等工程项目中。

二、施工流程:1. 地面预处理:清理施工现场,确保地面平整,并避免坍塌事故的发生。

2. 钻孔设备准备:选择合适的旋挖钻孔机、钻具和桩模,进行设备检查与维护。

3. 钻孔施工:按照设计要求,在地面上用旋挖钻孔机进行钻孔,同时进行土样采集,以确定桩的设计参数。

4. 注浆:在钻孔内注入适量的水泥浆液,保持孔壁的稳定性。

5. 桩模安装:将预制好的桩模放入钻孔内并使用锚具固定,以保持桩的几何形状。

6. 钢筋配置:根据设计要求,在桩模内布置钢筋骨架。

7. 灌注混凝土:将混凝土泵送到钻孔中,从底部开始灌注,逐渐提升灌注口,以避免空洞的产生。

8. 养护:待混凝土充分固结后,进行适当的养护措施,以确保混凝土强度的发展和稳定。

三、综合单价测算计算要点:综合单价是指旋挖钻孔灌注桩工程的总成本与单位工程量之比,通常以人民币元/米来计算。

测算综合单价时,需要考虑以下几个要点:1. 材料成本:包括混凝土、钢筋、注浆、桩模等材料的采购成本。

2. 设备费用:包括旋挖钻孔机和混凝土泵等设备的购置费用。

3. 人工费用:包括施工人员的薪资、社会保险费用等。

4. 运输费用:包括材料和设备的运输费用。

5. 管理费用:包括工程管理、监理、质量检测等费用。

6. 利润和税金:根据企业的经营状况和税收政策,合理计算利润和税金。

四、综合单价测算方法:综合单价的测算需要根据实际情况进行量化计算,以下是一种常用的测算方法:1. 根据项目需求确定施工工序及工程量:按照设计要求,确定旋挖钻孔灌注桩的桩长、直径和数量。

钻孔灌注桩底加固灌浆综合单价

钻孔灌注桩底加固灌浆综合单价1. 概述钻孔灌注桩底加固灌浆是一种常用的土木工程加固方法,通过在钻孔灌注桩底部注入浆液以提高桩底的承载能力和稳定性。

本文档将对钻孔灌注桩底加固灌浆的综合单价进行介绍和分析。

2. 材料费用钻孔灌注桩底加固灌浆所需的材料包括水泥、砂浆、骨料等。

根据市场行情和项目规模的不同,材料费用会有所差异。

通常情况下,材料费用可以按项目施工数量和材料单价进行计算。

3. 工程费用钻孔灌注桩底加固灌浆的工程费用包括人工费用和设备费用。

人工费用根据人工工作量和工人单价来计算,设备费用根据使用的设备种类和设备租金来计算。

同时,还要考虑施工难度、施工时间和工程进度对工程费用的影响。

4. 施工管理费用钻孔灌注桩底加固灌浆的施工管理费用包括施工方的管理费用和监理方的管理费用。

管理费用通常按施工总价的一定比例来计算。

5. 文书费用钻孔灌注桩底加固灌浆的文书费用包括勘测报告、设计图纸、施工方案等的编制费用,以及相关审批手续的办理费用。

6. 监理费用钻孔灌注桩底加固灌浆的监理费用通常按工程总价的一定比例来计算,包括施工过程的监督、质量检测和进度控制等。

7. 保险费用钻孔灌注桩底加固灌浆的保险费用根据工程的风险和保险公司的报价来计算,通常按工程总价的一定比例来计算。

8. 税费钻孔灌注桩底加固灌浆的税费包括增值税、所得税等。

税费根据国家相关政策和税率来计算。

9. 总结钻孔灌注桩底加固灌浆综合单价是根据各项费用和工程规模来计算的。

在实际工程项目中,综合单价需要根据项目具体情况进行调整和计算。

对于施工方和监理方来说,了解钻孔灌注桩底加固灌浆的综合单价非常重要,可以帮助他们进行合理的投标和成本控制。

钻孔灌注桩底加固综合单价

钻孔灌注桩底加固综合单价1. 引言钻孔灌注桩底加固是一种常用的地基处理方法,用于增加地基承载力,提高建筑物的稳定性。

本文将介绍钻孔灌注桩底加固综合单价的计算方法和相关要素。

2. 计算方法钻孔灌注桩底加固综合单价的计算主要包括以下几个方面的考虑:2.1 钻孔灌注桩数量首先,需要确定钻孔灌注桩的数量。

这取决于地基的特性、建筑物的荷载要求以及设计要求等。

2.2 钻孔灌注桩的直径和深度钻孔灌注桩的直径和深度是计算综合单价的重要参数。

直径越大、深度越深,通常意味着成本越高。

2.3 灌注材料钻孔灌注桩底加固的灌注材料可以是水泥浆、砂浆等。

选择合适的灌注材料需要考虑其强度、耐久性和成本等因素。

2.4 施工工艺施工工艺包括钻孔、灌注和固结等步骤。

不同的施工工艺和施工条件会对综合单价产生影响,例如施工难度、人工成本和设备使用等。

3. 相关要素3.1 土质测试在进行钻孔灌注桩底加固前,通常需要进行土质测试,以了解地基的物理性质和工程性质。

土质测试包括土壤取样、承载力试验和地基水文勘测等。

3.2 设计要求钻孔灌注桩底加固的设计要求是指建筑物的荷载要求和地基的承载力要求。

根据设计要求确定合适的桩径和桩深,以及灌注材料的强度等。

3.3 施工条件施工条件包括场地情况、施工时间和施工环境等因素。

施工条件的不同会对施工工艺和综合单价产生影响。

4. 综合单价计算示例以下是钻孔灌注桩底加固综合单价的示例计算步骤:1. 假设需要灌注10根钻孔灌注桩,直径为1米,深度为10米。

2. 选择水泥浆作为灌注材料,以确保强度和耐久性。

3. 根据设计要求和土质测试结果确定桩径和桩深。

4. 根据施工条件确定施工工艺,并考虑施工难度和设备使用情况。

5. 根据以上要素计算每根钻孔灌注桩底加固的综合单价。

5. 结论钻孔灌注桩底加固综合单价的计算涉及多个要素,包括钻孔灌注桩的数量、直径和深度,灌注材料的选择以及施工工艺和施工条件等。

综合考虑这些要素,可以得出合理的综合单价,为工程项目的实施提供参考。

钻孔灌注桩、锚杆钢管静压桩报价分析

单位材料不含税价(参考信息
每报价单位材料含量人+材+机
总价
桩基工程报价
序号
工程内容
特征、规则、型号
人+材+机
综合单价
单位
成孔费
元/m3300水下C30商品混凝土
元/m3648 1.05
680泥浆池建、拆及泥浆外运元/m3150水、电费
元/m340钢筋笼:60kg/m3元/m3 3.660216锚杆制作及安装元/根1804720无缝钢管费
元/t
6400
2.3815210单桩开孔费元/个400014000压桩、送桩
元/m
80
383040C30细石混凝土(灌芯)元/m3640 3.32112场内运输元/m
20
38.00760
清理费降水费元15000引孔费
元/m 50
6
压密注浆
人工费:25元/m ,材料费:20/m
元/m
45元/m
5锚杆钢管静压桩:
1、φ325*8锚杆钢管静压桩,有效桩长38m ,桩端进入持力层0.4m ,桩顶标高-6.02m ,单桩承载力800KN ,桩头500mm 高C30细石混凝土灌实。

2、不含清理费;
680-750元/m 钻孔灌注桩:φ600的桩
1、360-420元/m (1m=0.2826m3);
2、不含大型机械进出场费:
5000元,枕木800-1200元;1400-1600元/m34。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

例二:某桥涵钻孔灌注桩工程,φ1200钻孔灌注桩50根(陆上),设计桩长如图所示,入岩深度为D=1.2m,空转部分需回填碎石,试计算:1、施工工程量并套定额;2、清单计价。

解:1、埋设钢护筒:50只×2米/只=100米
套3-108 100×834÷10=8340元
2、钻孔桩成孔:25×3.1416×(1.2÷2)2×50=1413.7m3
套3-122 1413.7×1232÷10=174168元
3、入岩增加费:1.2×3.1416×(1.2÷2)2×50=67.9m3
套3-125 67.9×4505÷10=30589元
4、泥浆池搭拆:工程量等于成孔工程量=1413.7 m3
套3-136 1413.7×24÷10=3393元
5、灌注商品混凝土水下C25:(25-1+0.5×1.2)×3.1416×
(1.2÷2)2×50=1391.1m3
套3-140 1391.1×3004÷10=417886元
6、桩孔回填:(1-0.5×1.2)×3.1416×(1.2÷2)2×50=22.6m3
套3-193h 22.6×739×0.7÷10=1169元
7、泥浆外运:工程量等于成孔工程量=1413.7 m3
套土2-78 1413.7×62.3=88074元
表1—2 分部分项工程量清单及计价表(号清单)
建设单位和工程名称:
专业工程名称:第页共页
表2—1 分部分项工程量清单综合单价分析表
建设单位和工程名称:第页共页
表2—3 分部分项工程量清单综合单价计算表
建设单位和工程名称:计量单位:m 项目编码:040301007001 工程数量:1200项目名称:机械成孔灌注桩(φ1200,25m )综合单价:682元/m。
