工程项目进展情况一览表

工程项目进展情况一览表

70天/2018.11.142019.1.23
土建及安装工程全部完成 一体化喷淋塔设备加工 道路恢复等收尾工作 竣工验收阶段的项目
增加板房和栏杆等安 全整改问题
1 2 3 4 5
百灵达废水工程 中山火炬开发区内河涌综合整治一期 生态修复项目 洋紫荆废气工程 民众污水厂废水改造(设备部分) 利鸿发废气工程 30天/2018.122018.12.30 365天/2017.3-
土建工程已验收合格,设备已移交,待协商签证 费用问题及业主验收结算工作 项目进入收尾阶段,江尾头设备未调试和张家边 电源未确定,濠头项目部撤场、恢复地面 设备调试完成,运行正常 设备调试运行中 一体化设备设备调试 结算阶段的项目
程序已重新输入
1
完美华南基地废水处理与回用工程项 目
90天
已验收合格交付使用,业主结算审核内部流程 (财务部、运营部支付意见审核中)
第 1 页,共 2 页
近期工程项目进展情况一览表(2.12-1.16)
序号 工程项目名称 总工期/开工/ 完工时间 当前进度情况/完成% 存在问题/解决措施 项目负责人
保修阶段的项目
1 2 3 4 5 横栏金中废水项目 万恩堡废气项目 毅永电子废气项目 住电新废气工程 医院污水处理扩建项目 60天 60天/2018.7180天 80天
设备已交付使用 吸附塔更换填料 设备已经移交,已开发票,待业主付款 好氧池曝气维修 已提交工程签证款签证支付申请,等待审核
已到质保期
第 2
页,共 2

近期工程项目进展情况一览表(2.12-1.16)
序号 工程项目名称 总工期/开工/ 完工时间 当前进度情况/完成% 存在问题/解决措施 项目负责人
准备阶段的项目

柳州市2019年市级层面统筹推进重大项目建设表(预备项目)

柳州市2019年市级层面统筹推进重大项目建设表(预备项目)

79043
5 S210融水和睦至柳城
广西新发展 集团
市交通局
融水县 二级公路,全长38公里,设计速度采用40公里/小时,路基宽8.5米。
35340
6 S208融安至永福百寿公路
广西新发展 市交通局 集团 融安县政府
融安县
二级公路,全长51公里,境内42公里,设计速度60公里/小时,路基宽 10米。
7
1
北城集团 3
市交通局 北部生态新
区管委会
北部生态 新区
在东泉建设综合性交通枢纽,依托高铁经济带、柳州汽车城有利条 件,构建新型综合交通体系。
16 通用机场建设
待定
市发改委 涉县区政府
柳州市
在柳州各县区建设通用机场。
17 柳州港鹿寨港区导江作业区
18
柳江上游四个船闸(麻石、浮 石、古顶、大埔)改造工程
100000 50000 46000 50000 25919 29212 56661 22396
资金来源
财政资金
业主自筹 银行贷款
上级资金 业主自筹
银行贷款 业主自筹
业主自筹 银行贷款
业主自筹 银行贷款
业主自筹 银行贷款
业主自筹 银行贷款
业主自筹 银行贷款 业主自筹 银行贷款 业主自筹 银行贷款 财政资金 业主自筹 财政资金 业主自筹 财政资金 业主自筹 银行贷款 业主自筹
19 5
城建集团
市规划局
城中区
对西环路、东环大道、屏山大道等城市内环路平交路口进行平改立改 造,同时设置标志标牌,建设城市内环快速路,形成城市一环线。
城建集团
市规划局
柳州市区
对西鹅路、南环路、北环路等城市外环路平交路口进行平改立改造, 同时设置标志标牌,建设城市外环路,形成城市一环线。

江宁区2019年城乡建设计划明细表

江宁区2019年城乡建设计划明细表

市地铁集团
区交通运输局
完成工可编 制
前期手续
新建 2020-2025 2020-07 2025-12
麒麟高新区 麒麟高新区
区交通运输局
待区政府专题会议确定资金 来源
区交通运输局
麒麟高新区
146900
25000 1500
启动征迁
工程实施
改建 2018-2022 2019-12
2022-12 区交通运输局
项目位于位于宁杭高铁与苏南沿江铁路之间,桥梁主桥
15
A
站前路跨秦淮河桥(主桥部分)项目 部分跨越地铁5号线,秦淮河及堤顶路,主桥桥梁长度
(土山机场配套建设项目)
约为330米,宽36米,为双向六车道,道路等级为城市
主干道
87460 23736
20000
20000
30
2000
500
250
3000
2000
附表

江宁区2019年城乡建设计划明细表
序号
表格 类型
项目名称
建设内容
总计
一 城市交通体系及轨道交通
(一) 高速公路
1 A 宁杭高速湖熟收费站升级改造
现有收费站由2进2出改造为3进5出
2 B 宁马高速滨江开发区互通改造建设 宁马高速与正方大道互通
(二) 省道干线
3
A
空港市政道路建设(S002西部干线横 溪河段改造)
S002西部干线横溪河段改造,云龙路—将军大道
4 C 204省道江宁段改扩建工程
沿现204线位,起于天元路,终于溧水界
5 C G235锦文路至溧马高速将军路互通段 沿规划235国道线位,锦文路至溧马高速将军路互通 (三) 轨道交通

江苏省住房城乡建设厅关于2019年工程勘察设计质量及市场行为抽查情况的通报

江苏省住房城乡建设厅关于2019年工程勘察设计质量及市场行为抽查情况的通报

附件1抽查中发现的勘察设计质量方面常见问题一、工程勘察1、勘探点测放无依据或依据不足,平面图无坐标控制,报告未提供勘探点引测基准点及基准点坐标、高程等。

2、场地抗震地段的划分未能执行规范要求,将分布软弱土场地划分为一般场地。

3、试样采集未按规范要求,随意性大,不能满足地基土均匀性评价的要求。

4、基坑支护设计参数的提供存在漏项、漏层或不能满足设计计算深度、指标试验方法未按规范要求进行。

5、无勘察纲要或勘察纲要编制不规范,内容欠完整,存在缺平面图、安全防范措施等基本内容。

勘察与设计交流、沟通不足,导致勘探孔深度不能满足设计计算深度。

6、对技术要求相对高的甲级地基基础设计项目,未能按规范规定要求采用载荷试验或其他原位测试方法确定地基土的承载力。

7、部分从业人员对地下水含水层的概念不清晰及划分有误,存在对工程有影响的含水层未划分或划分不正确等状况,对基坑工程带来安全隐患。

二、建筑专业设计(一)消防设计方面1、总平面图上消防通道应环通而未环通;消防登高场地与建筑物之间有障碍物;建筑物与消防登高场地对应范围内无直通室外楼梯或直通楼梯间的入口。

2、疏散宽度计算不准确而实际疏散宽度不够;疏散宽度因未考虑装饰层厚度、局部凸出物(如消火栓箱)- 9 -的影响而不满足规范要求;户门外开影响疏散走道净宽;房间疏散门净宽不满足规范要求。

3、住宅封闭阳台、防烟楼梯间前室等上下层开口之间实体墙不足1.2m;外窗或玻璃幕墙贯通地上地下楼梯间时,无防火封堵措施。

4、消防水泵房和消防控制室未采取防水淹措施。

5、非机动车库疏散距离过长,疏散路径不明,未标注最远疏散距离和出口。

6、不同性质建筑功能之间未采取防火措施。

7、高层住宅屋顶无避难面积和区域的设计。

8、建筑实际高度超过规范规定,而造成建筑定性不准。

(二)安全防护设计方面1、基地汽车出入口未设减速措施。

2、儿童活动场所楼梯间梯井净宽大于规范规定,未做防攀滑措施。

3、防护栏杆从楼地面、屋面完成面起算,实际高度不满足规范规定;阳台、上人屋面、外廊实体与漏空栏杆相结合的防护栏杆存在可攀爬的安全隐患。

西安市未央区人民政府办公室关于印发《未央区2019年城市建设维护项目投资计划》的通知

西安市未央区人民政府办公室关于印发《未央区2019年城市建设维护项目投资计划》的通知

西安市未央区人民政府办公室关于印发《未央区2019年城市建设维护项目投资计划》的通知文章属性•【制定机关】西安市未央区人民政府办公室•【公布日期】2019.02.27•【字号】未政办发〔2019〕12号•【施行日期】2019.02.27•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】城市建设正文西安市未央区人民政府办公室关于印发《未央区2019年城市建设维护项目投资计划》的通知未政办发〔2019〕12号各街道办事处,区人民政府各工作部门,各直属机构:《未央区2019年城市建设维护项目投资计划》已经2018年12月28日十七届区人民政府第38次常务会审议通过,现印发给你们,请认真抓好贯彻落实工作。

西安市未央区人民政府办公室2019年2月27日未央区2019年城市建设维护项目投资计划说明一、指导思想全面贯彻党的十九大精神和新时代中国特色社会主义思想,按照“追赶超越”定位和“五个扎实”要求,紧盯“五新”战略任务和“聚焦‘三六九’、振兴大西安”奋斗目标,以推进全域高水平新型城市化为动力,以保障和改善民生为落脚点,着力提升城市建设精细化管理水平,着力加大市政配套、缓堵保畅、教育卫生、生态环境等投入力度,完善城市功能、强化城市管理、提升城市品质,提高资源配置效率和公平性,为加快建设国际化大都市中心城区、打造高品质幸福未央提供有力保障。

二、基本原则一是规划引领,科学决策。

严格按照城市总体规划、土地利用总体规划和各类专项规划,科学合理指导城市建设。

二是量入为出,保障重点。

合理安排城市建设的投资方向,确保续建项目、重点项目和民生保障项目的建设投入。

三是以人为本,聚焦民生。

把城市建设的出发点和落脚点真正放在惠民安民上,着重解决断头路打通、城改配套、生态环境、教育医疗、市容环卫、停车困难等民生问题,进一步打造宜居环境,提高市民幸福感。

四是政府主导,市场运作。

通过区域综合开发和城中村改造带动市政配套基础设施建设,平衡城建项目征地拆迁和工程建设资金成本,提高土地集约化利用效率;顺应国家相关政策,推广PPP模式,积极调动各类市场主体参与城市建设的主动性。

达克罗生产线环评报告

达克罗生产线环评报告
常州骏达涂覆科技有限பைடு நூலகம்司环评报告书

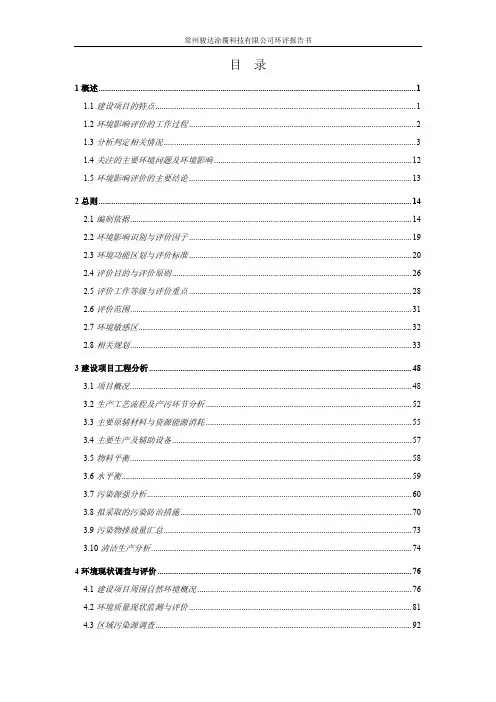

目录
1 概述.......................................................................................................................................................1 1.1 建设项目的特点 ............................................................................................................................ 1 1.2 环境影响评价的工作过程 ............................................................................................................2 1.3 分析判定相关情况 ........................................................................................................................ 3 1.4 关注的主要环境问题及环境影响 .............................................................................................. 12 1.5 环境影响评价的主要结论 .......................................................................................................... 13

2019年于洪区城建项目投资计划表

2019年于洪区城建项目投资计划表
2019年于洪区城建项目投资计划表
序号 项目名称 总计(150项) 一、续建工程(52项) 1 广业路排水工程 计划投资4500万元,结合京沈客专拆迁 ,拟在现状需拆除的雨水泵 站以西位置新建一座雨水泵站 ,建设规模6.9立方米/秒;铺设2公里 长排水管线,管径D800-D2200,沿广业路自西向东 ,再沿铁路自南 向北,经泵站提升后排入新开河 。 建设内容
3
永安大道Biblioteka 4 5玫瑰小镇污水设施工程
于洪区2015年农村公路维修改 该工程位于于洪区造化街道 ,起于电梯园止于正良四路 ,拟建道路 造工程一批(上郭线) 全长1.44公里,路面宽8-11米。 本工程丹霍线起于北一路丁香屯止于新民界 ,拟建道路长 16.217km,一级公路,路面宽23-31米,重新摊铺路面、处治病害和 维修排水井等,以及北一路桥西两侧人行道约 400米;便道沈张线, 起于造化铁道桥止于四环 ,拟建道路长8.71公里,一级公路,路面 宽23米,重新摊铺路面及处治病害 。2019年完工。
6
丹霍线改造工程
7
本工程包含三段县级公路 :一、新蔡线(马沙公路段)起于曹家台 止于沙岭,拟建道路长度11.1公里,路面宽度9米,二级公路;二、 新蔡线(平罗段)起于沈北新区止于平罗 ,拟建道路长度3.9公里, 于洪区2018年重点公路维修改 路面宽度9米,二级公路;三、平望线,起于平罗止于黄土坎 ,拟建 造工程 道路长度为3.7公里,路面宽度8.5米,二级公路。以上工程内容为 处治道路病害后重新铺筑各结构层 ,并维修完善沿线排水 、附属设 施、交通设施,当年完工。 该工程起于北部大道 ,经闸上村下穿沈彰高速预留 4孔-20米通道桥 向南延伸,经永安桥村上跨沈西铁路编组站后 ,与秦沈铁路并行 , 止于沈阜开发大道 ,拟建道路全长7.568公里,一级路标准,双向六 车道,路面宽23米(红线宽度40米)。工程计划2020年完工。 浑河北路至细河路 ,长1335米,宽24米。工程包括新建道路 、排水 。2020年完成全部工程 。 沈辽路至旧大堤路 ,全长3457米,宽40米。工程计划2020年完工。 南阳湖西二街至云龙湖东二街 ,长302米,宽40米,实施30米。工程 包括新建道路、排水。2020年完成全部工程。 泵站位于一号路以南 ,物流港一号街以东 ,污水泵站规模0.5立方米 /秒,近期雨水泵站规模按 4立方米/秒考虑。工程计划2019年完工。 中央大街至如意北路 ,长1119米,宽22米。工程包括新建道路 、排 水。2020年完成全部工程。 沈阜产业大道至永安大道 ,长1530米,宽40米。 四环辅道至中央大街 ,长2760米,宽40米。

城建项目建设情况汇报

城建项目建设情况汇报

城建项目建设情况汇报项目概况该城建项目是为了支持城市改善和城市化进程而启动的。

项目总投资额预计达到10亿元人民币,主要包括基础设施建设、文化设施建设和居民社区建设。

项目的总用地面积为10万平方米,计划建造住宅楼、商业楼、公共服务设施等。

工程进展项目自启动以来,已经完成了以下工程:基础设施建设1.道路建设:项目已完成主要道路建设、排水系统安装和路灯安装,经过环保部门的检验合格,目前已开始正式使用。

2.水电站建设:水电站工程正在进行中,计划于2022年底前完成。

文化设施建设1.公园建设:公园建设已完成,目前正在进行绿化工程。

2.消防设施建设:消防设施建设已完成,满足了医院、学校以及居民小区的消防需求。

居民社区建设1.高层住宅楼建设:正在进行中,预计于2023年底前完成。

2.商业楼建设:商业楼建设将在2022年底前完成,已经完成了地基工程和开挖工作。

项目影响该城建项目的成功实施将带动城市经济发展,改善城市的生态环境和居民生活质量。

具体影响体现在以下几点:1.增加城市财政收入:项目完成后,将带动社会资源配置的优化,提高企业的营收,同时提高政府的财政收入。

2.改善城市居民的就业情况:城建项目建设过程中将提供大量就业机会,将有助于改善城市居民的生活品质。

3.提高城市生态环境质量:城建项目将采用绿色环保型技术,遵循低碳环保原则,有助于改善城市的生态环境。

4.提高居民生活质量:城市基础设施建设的完善,将有助于提升居民的生活质量。

同时,城建项目将改善城市交通、医疗、教育、文化等公共服务设施的配套情况,有助于提高生活品质。

接下来的计划目前,项目进展有条不紊,计划未来六个月内完成以下任务:1.建立居委会以及业委会等社区协商机构,与居民共同协商项目建设中的一些细节问题。

2.推进高层住宅楼和商业楼建设,控制好项目建设时间和成本,确保高质量完成。

3.完善文化和娱乐设施,开展社区活动促进居民之间的交流和沟通。

4.推进水电站建设,确保项目在指定时间内得以完工。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

2016年重点城建项目进展情况表序号项目内容项目属性各部门职责工作计划、时间节点及目前进展情况存在的问题1瓦房店西站综合客运枢纽项目政府工作报告承诺项目和2016年重点投资项目规划局协调规划编制单位确定规划方案;规划选址意见;提供控制性详细规划图。

该项目规划方案已经确定,已由城建局办理相关手续;规划选址意见已办理完毕;该地块的控制性详细规划预计6月份完成成果编制。

国土局完成用地预审和土地调规。

正在调规。

环保局组织专家评审,出具环评批复。

未收到环评文件。

发改局完成可研评审和立项批复。

项目单位未提交相关要件。

水利局完成水土保持方案批复。

水土保持方案已完成并经专家评审,因未缴纳水土保持费用,未审批。

老虎屯镇完成项目用地的动迁;社会稳定评估方案。

5月1日起进行项目用地动迁,同时开展项目社会稳定评估。

1、项目用地需要建设用地调规;2、部分动迁户提出超出动迁标准要求1财政局拨付动迁款、工程款未拨付动迁款和工程款。

招标办组织开展工程招投标。

未招标。

建设局完成可研报告、环评报告、地形测量、地质勘察和施工图设计;组织工程施工建设。

地形测量、地质勘察已完成,6月1日前完成施工图设计,7月1日组织工程施工建设;水土保持费用已行文上报市政府申请免交。

因人防问题,已与人防办对接,已完成的可研报告、环评报告表需根据人防条件修改,修改后报批。

2016年重点城建项目进展情况表序号项目内容项目属性各部门职责工作计划、时间节点及目前进展情况存在的问题2瓦房村污水处理厂建设项目政府工作报告承诺项目和2016年重点投资项目规划局协调规划编制单位确定规划方案;选址意见书。

已完成。

国土局办理项目所涉土地手续。

已完成。

2环保局出具环评批复。

已完成。

发改局可研评审;立项批复。

已完成。

房管办制定动迁方案。

已完成。

林业局占用林地0.7954公顷,需办理林地手续。

4月25日前完成林地可研,6月10日前取得使用林地许可。

岗店办完成项目用地的动迁。

目前全面普查工作已经结束,逐步落实个别动迁户提出问题。

因动迁款未拨付,动迁工作尚未开展。

财政局拨付动迁款、工程款。

未拨付动迁款和工程款。

招标办组织开展工程招投标。

未招标。

建设局完成林地可研报告、地形测量、地质勘察和施工图设计;组织工程施工建设。

已完成规划、土地、环评、可研批复等前期手续,地形测量已完成, 7月20日前组织工程施工建设。

未动迁,地质勘察无法进场,施工图无法完成。

2016年重点城建项目进展情况表3号项目内容项目属性各部门职责及目前进展情况存在的问题3“暖房子”建设工程项目2016年重点民生工程和投资工程建设局确定改造计划。

正在征求办事处选址意见(城区各办事处)4 东山公园改造项目2016年重点民生工程确定改造方案,完成施工图设计。

已完成施工图设计、招标公告已发布;5月20日开标。

5大机床广场建设项目(休闲广场)2016年重点民生工程建设局组织招投标,工程施工建设。

已完成施工图设计、招标公告已发布;5月20日前组织工程施工建设。

2016年重点城建项目进展情况表4号项目内容项目属性各部门职责及目前进展情况存在的问题6回头河一期建设工程项目政府工作报告承诺项目续建工程规划局协调规划编制单位确定规划方案。

已完成。

国土局办理项目所涉土地手续。

已完成。

环保局出具环评批复。

已完成。

发改局完成项目立项。

已完成。

文兰办完成项目用地的动迁;社会稳定评估方案。

没有出动迁方案,无法开展工作。

财政局拨付动迁款本级已拨付6,000万元房管办制定动迁方案。

正在进行中。

招标办组织开展工程招投标。

已完成。

建设局组织工程施工建设。

计划12月份完工。

因动迁未完成。

52016年重点城建项目进展情况表序号项目内容项目属性各部门职责工作计划、时间节点及目前进展情况存在的问题7西内环街南段道路建设项目政府工作报告承诺项目和2016年重点投资项目规划局办理规划手续该项目选址意见已办理完毕;道路的详细规划图已审批完并交给市城建局。

国土局办理土地手续。

已出具用地意见。

环保局办理环评手续。

已完成。

发改局办理项目立项手续。

已完成项目建议书批复。

林水局办理林地手续、完成水土保持方案批复。

林业局:将依项目核准和规划选址推进办理林地许可。

水利局:水土保持方案已完成并经专家评审,因未缴纳水土保持费用,未审批。

林业局:项目单位提交的文件不齐全,需完善。

房管办制定动迁方案。

动迁方案已制定完毕,4月25日已上市政府会议研究。

6文兰办岗店办完成项目用地的动迁;社会稳定评估方案。

文兰办:市政府会议议定以岗店办为主,其中涉及文兰办动迁户3户,文兰办将全力配合岗店办开展动迁工作。

岗店办:动迁区域测绘已基本结束,等待动迁公告和方案出台后确定评估公司进行下步评估,社会稳定评估方案由建设局负责。

动迁未完成。

招标办组织开展招投标。

已发布资格预审公告。

电力办协调迁移电力设施。

经与电业部门沟通,该项工作要先由建设主体(城建局)向电业部门提交迁移申请,电业部门报大连供电局进行迁移审批,批复后,由建设主体委托规划部门出具路径图,并委托设计等。

如需协调供电部门电力办可随时帮助协调。

建设局完成可研报告、环评报告、地形测量、地质勘察、施工图设计;组织开展工程建设。

已完成地形测量、地质勘察、施工图设计;已完成可研报告、环评报告、水土保持方案,并通过专家评审;林地手续正在办理中;计划5月20日开标;水土保持费用已行文上报市政府申请免交。

2016年重点城建项目进展情况表序号项目内容项目属性各部门职责工作计划、时间节点及目前进展情况存在的问题8 北内环道路工程项目政府工作报告承诺项目和规划局办理规划手续该项目选址意见已办理完毕;道路的详细规划图已审批完并交给城建局。

72016年重点投资项目国土局办理土地手续。

已出具用地意见。

环保局办理环评手续。

未收到环评文件。

发改局办理项目立项手续。

已完成项目建议书批复。

林水局办理林地手续、完成水土保持批复。

林业局:将依项目核准和规划选址推进办理林地许可。

水利局:水土保持方案已完成并经专家评审,因未缴纳水土保持费用,未审批。

林业局:项目单位提交的文件不齐全,需完善。

房管办制定动迁方案动迁方案已制定完毕,4月25日市政府上会研究。

祝华办新华办完成动迁工作。

祝华街道:3月3日完成了动迁普查,3月7日已将违建、违种情况报执法局。

新华街道:3月7日完成了西内环道路瓦轴技校段的拆迁普查工作。

3月30日,以市政府名义给瓦轴集团发函,协商拆迁技校事宜。

目前,瓦轴集团已形成初步意见,近期与市政府分管领导直接协商。

动迁未完成。

财政局拨付动迁款、工程款。

未拨付动迁款和工程款。

招标办组织开展招投标。

已发布资格预审公告。

建设局完成地形测量、施工图设计、地质勘察,组织开展工程建设。

已完成地形测量、施工图设计、可研报告、地质勘察、水土保持方案;林地可研报告正在制定中;5月15日完成环评报告书,计划5月20日开标;水土保持费用已行文上报市政府申请免交。

动迁未完成。

2016年重点城建项目进展情况表序号项目内容项目属性各部门职责工作计划、时间节点及目前进展情况存在的问题89东长春路道路管网改造项目政府工作报告承诺项目和2016年重点投资项目规划局出具规划意见。

已完成。

国土局办理项目所涉土地手续。

已完成。

环保局出具环评意见。

已完成。

发改局完成项目立项。

(岭东污水处理厂配套污水管网工程因动迁无法进行,剩余资金能否利用到本项目)项目单位未提交相关要件。

财政局拨付工程款。

未拨付动迁款和工程款。

招标办组织开展工程招投标。

未招标。

建设局组织工程施工建设。

项目待市政府审定。

92016年重点城建项目进展情况表序号项目内容项目属性各部门职责工作计划、时间节点及目前进展情况存在的问题10滨河新区人工湖项目政府工作报告承诺项目和2016年重点投资项目规划局协调规划编制单位确定规划方案。

办理规划手续。

该项目规划方案已经确定,已由城建局办理相关手续;规划选址意见已办理完毕。

国土局办理土地手续。

正在调规。

环保局出具环评意见。

未收到环评文件。

发改局完成项目立项。

已完成项目建议书批复。

林水局办理林地手续、完成水土保持方案批复。

林业局:将依项目核准和规划选址推进办理林地许可。

水利局:目前未接到建设单位的方案报批文件。

经与建设局沟通,建设局已经委托有资质的技术服务部门正在编制项目的水土保持方案,待方案申报后,将按审批程序和时间节点及时办理。

林业局:项目单位提交的文件不齐全,正在完善。

房管办制定动迁方案前期相关手续不齐,无法制定方案。

元台镇祝华办完成项目用地的动迁;社会稳定评估方案。

元台镇:项目用地范围内动迁普查已于2015年末上报,动迁评估由评估公司已完成。

祝华办:4月4日进行了动迁普查,制定了风险稳定评估方案。

动迁未完成。

财政局拨付动迁款、工程款未拨付动迁款和工程款。

招标办组织开展工程招投标。

未招标。

10建设局完成可研报告、环评报告;地形测量、施工图设计,组织工程施工建设。

地形测量已完成,环评已招标;已完成可研报告;5月28日前完成环评报告;5月6日前完成林地可研报告,5月10日前完成河道防洪影响评价。

8月20日前完成设计;9月20日前组织施工建设。

水文地质勘察是环评报告、水土保持方案的前置条件,已发公告、近期招标。

2016年重点城建项目进展情况表序号项目内容项目属性各部门职责工作计划、时间节点及目前进展情况存在的问题11岭东污水处理厂建设项目政府工作报告承诺项目规划局协调规划编制单位确定规划方案。

选址意见书。

已完成。

环保局出具环评批复。

已完成。

发改局完成项目立项。

已完成。

林业局办理林地手续。

已完成。

元台镇完成动迁。

已完成。

财政局拨付动迁款。

已完成。

11招标办组织开展工程招投标。

已完成。

国土局土地预审;土地调规。

土地预审已完成。

劳动局为动迁人员办理社保。

社保手续未办理。

建设局组织工程施工建设8月份竣工投产。

2016年重点城建项目进展情况序号项目内容项目属性各部门职责工作计划、时间节点及目前进展情况存在的问题12岭东污水处理配套污水管网建设项目政府工作报告承诺项目和2016年重点投资项目规划局协调规划编制单位确定规划方案。

办理规划手续。

已完成。

因动迁问题导致项目无法进行,正在研究变更路线,重新确定规划方案(剩余资金利用:建议管网改线,在东长国土局办理项目所涉土地手续。

已完成。

环保局出具环评意见。

已完成。

12发改局完成项目立项。

已完成。

春路进行管网改造,解决岭东污水处理厂配套管网问题及岭东片区污水排放问题)。

招标办组织开展工程招投标。

已完成。

建设局重新确定规划方案,组织工程施工建设。

重新确定规划方案。

2016年重点城建项目进展情况表序号项目内容项目属性各部门职责工作计划、时间节点及目前进展情况存在的问题13回头河二期改造项目政府工作报告承诺项目续建工程发改局完成项目立项。

项目单位未提交相关要件。
