小区内天然气管道工程施工方案
小区管道燃气工程施工方案

小区管道燃气工程施工方案一、施工背景及概况随着城市化进程的不断加快,小区住宅建设日益增多,燃气作为主要的能源之一已经成为人们生活的必需品。
为了满足人们对燃气的需求,确保小区居民生活和生产用气安全,本次工程计划对小区管道燃气进行改造和施工。
本小区共有50栋住宅楼,约2000户居民。
目前的燃气管道已经使用了10年以上,存在老化和风险隐患。
为了保障小区居民的生活用气安全,本次工程旨在对燃气管道进行全面检修和改造,提高其使用寿命和安全性。
二、施工内容1.燃气管道检修:对小区内的燃气管道进行全面检查,排查老化和损坏的管道,对存在问题的管道进行更换和修复。
2.燃气管道改造:对老化和问题较多的燃气管道进行改造,更新新的管道材料,提高管道使用寿命和安全性。
3.燃气设施增设:结合小区的实际情况,对燃气设施进行增设和改造,确保居民可以方便地使用燃气进行生活和生产。
4.燃气安全设施配置:针对小区的燃气使用情况,配备相应的燃气安全设施,包括燃气泄漏报警器、燃气阀门等,确保小区的燃气使用安全。
三、施工方案1.施工准备:施工前,要对工程所需的材料和设备进行准备,包括管道材料、焊接设备、安全设备等。
同时还要确定施工计划和施工队伍。
2.施工流程:按照工程要求,对小区燃气管道进行全面检查,排查老化和损坏的管道,对存在问题的管道进行更换和修复。
同时对老化和问题较多的燃气管道进行改造,更新新的管道材料,提高管道使用寿命和安全性。
按照计划的流程,逐步完成燃气管道的改造和增设,并配置相应的燃气安全设施。
3.安全措施:在施工过程中,要加强安全管理,做好现场警示和防护。
施工现场应该设置警示标志,禁止无关人员进入。
同时,施工员工需严格按照相关规定进行操作,严禁违规行为和违章操作。
4.施工结束:在所有工程完成后,要对完成的燃气管道进行全面检查和测试,确保管道的使用安全。
同时对施工现场进行清理,恢复原状。
工程结束后,要对改造后的管道进行全面的验收,确保工程符合相关标准和规定。
小区燃气管道施工方案

小区燃气管道施工方案施工方案:小区燃气管道一、前期准备工作1.1按照相关法规要求,申请取得燃气管道工程施工许可证。
1.2成立施工组织小组,明确各成员责任,并制定工作计划。
1.4评估施工所需工具、设备和人员,并进行采购或调配。
1.5确保施工现场安全,设置警示标识,并进行必要的隔离措施。
1.6完成相关手续办理,与小区业主协商,并确保其同意施工计划。
二、管道敷设2.1在确定的管道敷设路线上,先进行地质勘察,了解地下管线情况,确保施工安全。
2.2进行地面标线,标出管道敷设的位置和深度。
2.3在挖掘机的帮助下,开挖燃气管道沟槽,并进行清理和整平。
2.4根据设计要求,在沟槽底部铺设砂浆垫层,以提高管道的稳定性。
2.5将燃气管道严密铺设在沟槽内,并检查管道的连接是否完好,是否有漏气的情况。
2.6完成管道的敷设后,填充沟槽并进行夯实,确保管道的稳定性和安全性。
三、管道焊接3.1检查燃气管道和连接件的制造和质量证明文件,确保其符合相关标准要求。
3.2对焊接设备和工具进行检查和维护,确保其正常运行。
3.3清理焊接部位,去除油脂、污垢和氧化物等杂质。
3.4进行管道焊接,确保焊缝牢固可靠,并进行必要的无损检测和压力测试。
3.5完成焊接工作后,进行焊缝除锈和防腐处理,以提高管道的使用寿命。
四、管道安装4.1安装管道支架和固定件,确保管道的稳定性和安全性。
4.2安装阀门、法兰和其他连接件,确保管道的正常运行和检修。
4.3进行管道的泄漏测试,以确保管道的密封性。
4.4完成管道安装后,进行系统的通水和通气试验,以验证管道系统能否正常运行。
五、管道维护和管理5.1建立完善的管道维护和管理制度,明确责任和工作内容。
5.2定期进行管道的检查和维护,及时发现并修复管道漏损和破损。
5.3做好安全防护工作,防止燃气泄漏和事故发生。
5.4定期进行管道的清洗和除垢,保证燃气通畅和安全燃烧。
5.5对燃气管道进行定期检验和评估,及时更新管道维护计划和工作方案。
小区天然气管道到户工程施工组织设计方案

小区天然气管道到户工程施工组织设计方案1. 引言本文档旨在设计小区天然气管道到户工程的施工组织方案,确保施工过程安全高效。
本方案依据相关法规和规范,通过合理的计划和组织,保障施工的顺利进行。
2. 施工目标确保小区天然气管道到户工程的施工质量,按时完成施工任务。
确保施工过程中的安全、环保、卫生等方面符合相关要求。
3. 施工组织方案3.1 项目经理指定一名专业经验丰富的项目经理,负责整个施工过程的组织和监督。
项目经理应具备相关资质,并熟悉施工相关法规和要求。
3.2 施工人员根据施工需要,择优选用经验丰富、技能娴熟的施工人员。
所有施工人员必须持有相关证书,并经过相关培训,熟悉施工操作规程和安全注意事项。
3.3 施工设备和材料选择符合标准要求的施工设备和材料,确保施工质量。
设备和材料应具备相应的安全认证,并经过合理维护和保养。
3.4 施工步骤根据实际情况制定详细的施工步骤,并确保施工人员理解和遵守。
施工步骤应涵盖以下内容:- 前期准备:包括地勘、测量、清理等工作。
- 管道敷设:按照设计要求进行管道敷设,确保管道的牢固和安全性。
- 连接和测试:进行管道连接和压力测试,确保连接处的密封性和工作正常。
- 完工验收:对施工完成的工程进行全面验收,确保达到相关标准和要求。
3.5 安全管理加强施工现场的安全管理,确保施工人员和周边居民的人身安全。
明确安全管理责任和措施,并进行现场安全培训。
4. 环保措施在施工过程中,采取相应的环保措施,确保不对环境造成污染和破坏。
合理管理废弃物和污水,保持施工现场的清洁和整洁。
5. 物资管理合理管理施工所需的物资,确保供应及时、充足。
做好库存管理和物资采购预测,避免因物资问题导致施工进度延误。
6. 施工期限制定合理的施工计划,明确每个阶段的工期和目标。
根据实际情况进行调整,确保施工按时完成。
7. 施工风险评估对施工过程中可能出现的风险进行评估,并制定相应的应急措施和预案。
确保施工过程安全可控。
小区里燃气工程施工方案

小区里燃气工程施工方案1.工程概况为了改善小区居民的生活条件,提高居住环境的舒适度,小区管理委员会决定进行燃气工程施工。
本次工程主要包括小区内燃气管道的更新和改造、燃气设备的安装以及相关设施的配套改造。
经过前期勘察和分析,确定了施工范围和施工方案,以确保该工程的顺利进行。
2.施工范围2.1 燃气管道的更新和改造本次工程将对小区内的燃气管道进行更新和改造。
主要包括更换老化的管道,修复管道漏损等问题。
同时,对管道进行严密的检测和质量验收,确保管道的安全可靠。
2.2 燃气设备的安装为了提高小区居民的生活质量,本次工程将旧的燃气设备进行更换,并进行新设备的安装。
在安装过程中,严格按照相关标准和规范进行操作,确保设备安全运行。
2.3 相关设施的配套改造同时,本次工程还将对燃气设施的配套设施进行改造。
如对应急停气阀门、防火墙、防爆门等设施进行维护和整改,以确保设施的完好无损。
3.施工方案3.1 施工前准备工作在开始施工之前,必须对现场做好周密的排查和准备工作。
首先要进行现场勘察,明确燃气管道的走向和位置,了解周边环境情况。
其次,要对施工区域进行清理,清除存在的垃圾和障碍物。
此外,还需要准备好施工所需的人员和设备,确保施工过程的顺利进行。
3.2 施工安全措施施工过程中,必须严格遵守相关的施工安全规范,做好施工安全措施。
首先要对施工现场进行隔离,并设置明显的警示标志,以确保施工现场的安全。
其次,要对施工人员进行安全教育和培训,确保他们具备安全的施工意识和技能。
同时,要加强对施工现场的监督和管理,确保施工现场的安全。
3.3 施工方法在施工过程中,要选择合适的施工方法,确保施工工艺正规、施工工艺先进。
首先要对燃气管道进行拆除,并进行检测和清洗。
然后根据管道的走向和位置,对新的管道进行安装和连接。
在管道安装完成后,进行管道的紧固和固定,以确保管道的稳固和安全。
3.4 施工质量控制在施工过程中,必须严格控制施工质量,确保工程的质量符合相关标准和规范。
小区燃气管道安装施工方案

小区燃气管道安装施工方案一、施工方案概述燃气管道的安装施工是指在小区内进行燃气管道的铺设、连接、固定等工作,确保燃气供应的安全和正常运行。
本施工方案旨在确保施工质量、保障施工安全,做到规范、科学、高效的施工。
二、施工准备1.编制安全施工方案,明确施工流程、安全要求等;2.准备施工所需的人员、设备和材料;3.与相关部门协商,确保施工符合相关法律法规和规范标准。
三、施工步骤1.确定施工路线和区域根据小区的规划和实际情况,确定主管道的走向和相关分支管道的位置,绘制出详细的施工图纸。
2.开挖沟槽按照施工图纸中的要求,在施工路线和区域上进行开挖沟槽,沟槽的宽度和深度应符合相关规范标准。
3.管道铺设在沟槽中依次铺设主管道和分支管道,管道的连接采用焊接或者法兰连接的方式。
管道的铺设应平整、垂直,严禁有明显的弯曲、挠度等现象。
4.管道固定和封堵在管道的固定和封堵工作中,应采用专用的固定夹具和封堵材料,在管道的连接点和途径高位、低位、转角等地方进行固定和封堵,确保管道的牢固和安全。
5.管道测试与防腐在管道安装完毕后,进行压力测试和泄漏检测,确保管道的密闭性和安全性。
然后对管道进行防腐处理,采用专业的防腐材料对管道进行喷涂或涂刷,提高管道的耐腐蚀性。
6.安装阀门和其他配件根据施工图纸和设计要求,安装各类阀门、燃气表及其他配件。
安装前需进行检查和试验,确保配件的质量和安全性。
7.施工记录和验收在施工过程中及时记录施工情况,包括材料使用情况、施工步骤等。
施工完成后,根据相关要求进行验收,确保施工质量和安全。
四、安全措施1.施工前,对施工人员进行安全培训,提高其安全意识和操作技能;2.在施工现场设置明显的警示标志,警示其他人员,尤其是小区居民,不要靠近施工区域;3.使用专业的施工设备和工具,确保操作安全;4.施工人员应穿戴符合安全要求的劳动防护用具,如安全帽、防护眼镜等;5.遵守相关法律法规和规范标准,严格按照施工要求进行施工,不私自更改或省略施工步骤。
小区燃气管道安装施工方案

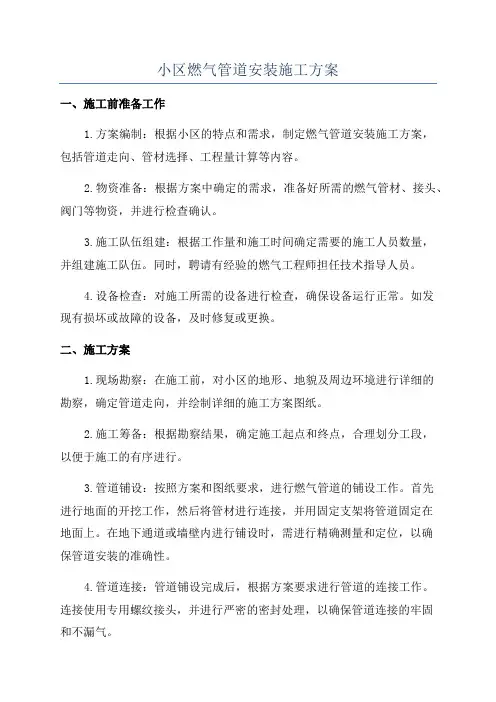

小区燃气管道安装施工方案一、施工前准备工作1.方案编制:根据小区的特点和需求,制定燃气管道安装施工方案,包括管道走向、管材选择、工程量计算等内容。
2.物资准备:根据方案中确定的需求,准备好所需的燃气管材、接头、阀门等物资,并进行检查确认。
3.施工队伍组建:根据工作量和施工时间确定需要的施工人员数量,并组建施工队伍。
同时,聘请有经验的燃气工程师担任技术指导人员。
4.设备检查:对施工所需的设备进行检查,确保设备运行正常。
如发现有损坏或故障的设备,及时修复或更换。
二、施工方案1.现场勘察:在施工前,对小区的地形、地貌及周边环境进行详细的勘察,确定管道走向,并绘制详细的施工方案图纸。
2.施工筹备:根据勘察结果,确定施工起点和终点,合理划分工段,以便于施工的有序进行。
3.管道铺设:按照方案和图纸要求,进行燃气管道的铺设工作。
首先进行地面的开挖工作,然后将管材进行连接,并用固定支架将管道固定在地面上。
在地下通道或墙壁内进行铺设时,需进行精确测量和定位,以确保管道安装的准确性。
4.管道连接:管道铺设完成后,根据方案要求进行管道的连接工作。
连接使用专用螺纹接头,并进行严密的密封处理,以确保管道连接的牢固和不漏气。
5.阀门安装:根据方案要求,安装燃气管道的阀门。
阀门的选型应根据燃气管道的流量和压力要求进行选择。
安装好的阀门需进行检测,确保开关灵活可靠,并无漏气现象。
6.气表安装:在管道的末端安装气表,用于计量商品燃气的使用量。
安装时需根据气表的规格和要求进行操作,确保安装牢固,并进行漏气检测。
7.施工质量检验:施工完成后,对燃气管道的整体质量进行检验。
包括对连接处的密封性、阀门的正常开关、气表的准确计量等方面进行检查。
如发现问题,及时进行修复或更换。
三、安全措施1.施工人员安全:施工人员需配备合格的个人防护用具,如安全帽、防护眼镜、防尘口罩等,并严格遵守施工现场的安全操作规程,严禁吸烟、明火作业等危险行为。
2.燃气泄漏预防:施工过程中应严格按照相关规程进行施工,确保管道连接的严密性,防止燃气泄漏事故的发生。
天然气管线施工方案

天然气管线施工方案天然气管线施工方案一、工程概况该项目是一项新建天然气管道的施工工程。
管道起点为供气站点,经过若干地区,最终到达用户终点。
整个管道工程全线长度约100公里。
二、施工准备(一)施工人员施工队伍需配备有一支技术水平高、经验丰富的施工队伍。
施工队伍成员要经过专门培训,并持有相关证书。
(二)材料采购按照设计要求,提前采购所需的天然气管道材料,并确保材料符合相关标准。
(三)设备准备准备必要的施工设备,如挖掘机、管道连接机、焊接机等。
(四)施工现场准备对施工区域进行调查,确保无遗留物、障碍物等,在施工现场做好安全警示标志。
三、施工方案(一)地面准备1. 挖掘沟槽:根据设计要求,在预定的地点挖掘出符合管道尺寸要求的沟槽。
2. 清理沟槽:清除沟槽内的泥土和杂物,确保沟槽内部干净。
(二)管道敷设1. 确定管道敷设方向:根据设计要求和地形地貌,确定管道的敷设方向,并确保管道与地势的匹配。
2. 安装管道支架:在沟槽底部安装管道支架,确保管道的稳定性。
3. 敷设管道:将管道逐段置于管道支架上,并进行连接。
4. 排水:在管道敷设完毕后,及时进行排水处理,确保管道内部干燥。
5. 覆土和复原:在管道敷设完毕后,将挖掘的土方恢复原状,并进行压实处理。
(三)管道焊接1. 管道连接:将管道段按照设计要求进行焊接连接,确保焊口牢固、密封性好。
2. 焊接检测:对焊缝进行检测,确保管道连接质量。
3. 防腐蚀处理:对焊接部位进行防腐蚀处理,以提高管道的使用寿命。
(四)管道测试1. 压力测试:在所有焊接和连接工作完成后,对管道进行压力测试,以验证其耐压性能。
2. 漏气测试:在管道通过压力测试后,进行漏气测试,以确保管道无漏气现象。
(五)施工记录与验收1. 施工记录:对施工过程进行详细的记录,包括施工日期、施工人员、施工情况等。
2. 施工验收:根据相关标准和规范,对施工质量进行检查和验收,确保工程质量达到要求。
四、安全措施1. 施工人员必须佩戴个人防护装备,并参加相关安全培训。
小区天然气工程施工方案范本

**一、工程概况**1. **工程名称**:XX小区天然气管道安装工程2. **建设单位**:XX房地产开发有限公司3. **设计单位**:XX建筑设计研究院4. **施工单位**:XX建筑工程有限公司5. **工程地点**:XX市XX区XX小区6. **工程规模**:共计XX栋楼,约XX户居民7. **工程内容**:包括天然气管道铺设、阀门安装、表具安装、室内燃气设备安装等**二、施工组织设计**1. **编制依据**:- GB50494-2009 《城镇燃气技术规范》- CJJ94-2009 《城镇燃气室内工程施工与质量验收规范》- 国家现行的法令、法规,地区颁发的安全、消防、环保、文物等管理法律、法规- 工程设计图纸及施工图纸- 施工单位以往同类工程经验2. **施工人员**:- 组建专业施工队伍,包括管道工、电焊工、电工、安全员等。
- 对施工人员进行专业培训,确保施工质量。
3. **施工设备**:- 管道铺设设备:挖掘机、管道铺设车、切割机等。
- 安装设备:阀门、表具、燃气设备安装工具等。
**三、施工流程**1. **前期准备**:- 现场勘察,了解小区地形、地貌、地质等情况。
- 制定施工方案,报相关部门审批。
- 办理施工许可、环保、消防等相关手续。
2. **管道铺设**:- 按照设计图纸进行管道走向测量、放样。
- 挖掘沟槽,铺设管道,注意管道的坡度和标高。
- 管道连接,确保接口牢固、密封。
3. **阀门安装**:- 选择合适的阀门,按照规范进行安装。
- 进行阀门试压,确保阀门正常工作。
4. **表具安装**:- 安装燃气表,确保表具准确、可靠。
- 进行燃气表调试,确保表具正常计量。
5. **室内燃气设备安装**:- 安装燃气灶、热水器等设备。
- 进行设备调试,确保设备正常工作。
6. **施工验收**:- 进行施工质量检查,确保工程符合规范要求。
- 组织相关部门进行竣工验收。
**四、施工质量控制**1. 严格按照规范和设计要求进行施工。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
小区内天然气管道工程施工方案
小区内天然气管道工程施工方案
编制依据:
1、《城镇燃气输配工程施工及验收规范》CJJ33-
2、山东一通工程技术服务有限公司设计说明
3、图纸会审纪要及现场勘查基本情况
4、相关的国家规范及标准
一、工程概况
该工程安装中压管道3PE D76无缝钢管约60米;低压管道3PE D159无缝钢管约150米,3PE D89无缝钢管约250米,3PE D76无缝钢管约300米,3PE D57无缝钢管约400米,3PE D48无缝钢管约200米,D89刷漆管约20米,D57耐候管约1200米;安装Q=400m3/h调压柜1台;安装户内管672户。
二、资源人力配置
安排一名有丰富实践经验的施工队长,现场总负责:人机组合,劳力组合、科学施工;质检员:巡回检查,发现质量问题及时组织有关人员整改,保证工程质量;施工员:工程施工、工程定位放线、沟槽高度控制、现场劳力调配;材料员:材料进出场、材料采购、机具配制,保证工程顺利进展;电焊工1名,现场电工1名。
三、工程施工措施及方法
1、清管:清除管道内泥土、杂物,用拉耙应重复清理,直到全部清除干净,管道组对时发现有异物时必须重新清理。
2、焊缝检查,外观质量检查:先进行外观质量检查,外观质量应符合《钢质管道焊接及验收规范》的要求,主要控制点有:
(1)表面不得有裂纹、气孔、未熔合、夹渣等缺陷。
(2)咬边深度≤0.05δ且≤0.5mm,连续咬边长度≤100mm 且咬边总长度≤10%焊缝长度。
(3)焊缝余高一般为0.5~1.6mm且不大于2mm;
(4)焊缝宽度比破口宽度每侧增加0.5~2.0mm;
(5)焊缝缺陷超过允许范围时,应进行修补或割掉重焊,所有修补的焊缝长度均应大于50mm。
3、管道吹扫:采用压缩空气吹扫的办法,吹扫压力为0.3MPa连续吹扫直至无任何杂物为止。
4、管口加工及组对,一般进场的管子口只需打磨除锈即可,如需采用气割时应将切割表面的碎硬层清除,管道对接接头打坡口,组对前应安排专人对焊口坡口表面10mm范围内的油、漆、绣、毛刺等污物进行清理,清理合格后及时施焊。
并将端部10mm范围内余高打磨掉,并平缓过渡。
管道组对采用流水作业施工,每个施工队管道口对接好后,要用胶带临时封口,防止其它杂物进入管内。
为确保管道对口尺寸和焊缝质量严禁加热或硬撬方法对口。
5、焊接施工:该工程管道采用无缝钢管材质为20#钢,焊接方法采用氩电联焊。
参加该工程施工的焊工在工程开工前进行技能培训,焊工培训项目及人数符合相关焊接工艺要求,焊工经业主和监理考试合格后上岗。
6、焊工在施工前,严格执行焊接作业规范要求,焊道起弧处应相互错开20mm以上,每个接头焊前必须打磨,严禁在破口外钢管表面引弧,必须在前一层焊完后方可开始下一焊层的焊接。
如在两个焊工收弧交接时,先到达的焊工应焊过中线30~50mm,然后修复接头,由后焊焊工进行接头。
在每根焊条引弧后应一次焊完,中间不间断。
要保证焊道层间温度要求,每道焊口连续焊完。
7、采用角向磨光机清理或修磨接头,不得伤及管道外表面及破口形状。
焊缝的修补和返修应执行相应的焊接工艺规程。
有缺陷的地方清除要采用角磨机修磨。
修补和返修的长度大于50mm,相邻修补或返修处距离大于50mm,否则应作处理。
焊接施工前,用砂轮机将管端15mm内壁螺旋焊缝磨成缓坡以保证该处跟焊道背面熔合良好。
8、焊缝检查:对焊缝外观检查不合格的焊缝应及时进行修补,修补完毕外观检查合格后申报监理协调焊缝无损检测。
根据设计要求,管道无损检测采用射线拍片,抽检比例为15%,射线拍片检查应符合JB4730- 的规定。
9、沟槽回填时,应检查管道周围不得有碎石及砖块,管道0.3m范围内应为人工回填夯实,管顶0.3m敷设警示带,其余部分回填为人工或机械回填;如果原土质不符合回填要求,应用沙夯填;破除的路面应在回填管沟后及时恢复。
10、镀锌钢管采用螺纹连接。
管道与设备和阀门等采用法兰或螺纹连接, 法兰连接标准采用JB/T81-94, 螺纹连接接口填料为聚四氟乙烯薄膜带。
管道的螺纹应光滑端正,无斜丝、乱丝、断丝或破丝,缺口长度不得超过螺纹的10%。
管道穿墙、穿楼板时,应敷设在套管内,套管内的燃气管道不得有接口。
套管的直径应符合设计规范要求。
四、施工管理措施:
1、质量保证:建立起质量保证体系,结合管道有关质量要求编制,是我们对本工程作出的质量保证承诺,旨在建立健全该项目质量保证体系,实行施工全过程的质量管理,达到规定的管道质量目标,履行我们质量义务。
实施日期:从接到签订合同至工程交付后,保修期满。
严格按照公司压力管道安装质量手册的标准执行,实行施工全过程的质量管理,达到规定的质量目标,履行我们的质量义务。
2、质量方针:以质量求生存,以质量求发展,走质量效益道路。
在本工程的具体体现为:道道工序控制好,人人出手过得硬,一次合格。
3、质量目标:创高质产品,单位工程验收一次合格率和分项工程达到100%,提供优质高效服务,顾客满意达到85%。
管道焊口无损检测一次合格率达到95%。
a 、施工安全:无重大伤亡事故,无重大交通事故。
b 、现场管理:工完料净、场地清。
4、采取措施使特殊工序始终处于受控状态,并在施工进行工序能力分析,配备适宜的人员、设备,并做好鉴定记录,特殊工序的施工,必须邀请监理旁站方可施工。
如果要求必须有监理旁站才能施工的工序,由施工队技术员负责通知监理。
5、在工程施工中按合同要求业主代表、监理、质检站的监督、管理。
五、安全措施:
1、工人进入现场前为其讲解安全施工知识,做到安全生产。
