大树移植施工方法资料

合集下载

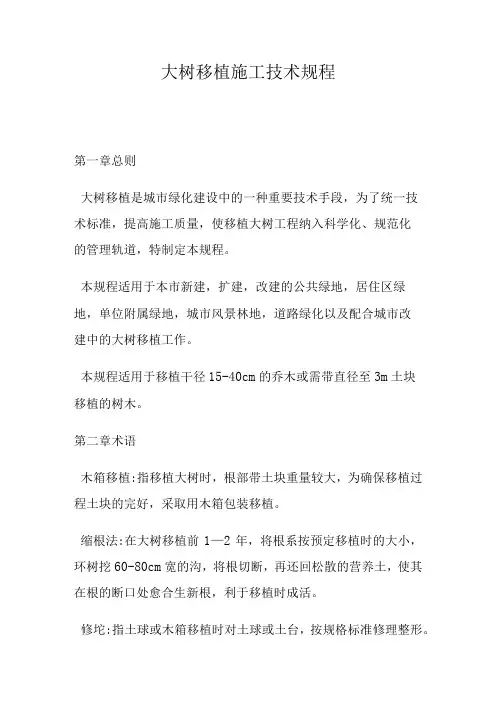

大树移植施工技术规程

大树移植施工技术规程

大树移植施工技术规程第一章总则大树移植是城市绿化建设中的一种重要技术手段,为了统一技术标准,提高施工质量,使移植大树工程纳入科学化、规范化的管理轨道,特制定本规程。

本规程适用于本市新建,扩建,改建的公共绿地,居住区绿地,单位附属绿地,城市风景林地,道路绿化以及配合城市改建中的大树移植工作。

本规程适用于移植干径15-40cm的乔木或需带直径至3m土块移植的树木。

第二章术语木箱移植:指移植大树时,根部带土块重量较大,为确保移植过程土块的完好,采取用木箱包装移植。

缩根法:在大树移植前1—2年,将根系按预定移植时的大小,环树挖60-80cm宽的沟,将根切断,再还回松散的营养土,使其在根的断口处愈合生新根,利于移植时成活。

修坨:指土球或木箱移植时对土球或土台,按规格标准修理整形。

掏底:对土球、土台底部进行挖去土壤和断根。

腰绳:在土球高的中间部位,缠绕草绳。

双股双轴:指土球包装时,草绳两根并用缠绕两层。

铁板条:用公分厚铁板加工成宽3cm,长60—IOOCm左右的代孔铁、条,用于连接木箱板用。

也称铁皮(俗称铁腰子)。

原土壤:树木在原栽植地的深度,地表面土的痕迹。

观赏面:树冠具有较美的观赏的一面。

第三章移植大树的方法根据树木品种和移植时间的不同,一般分裸根移植和带土球移植两种。

带土移植又分软包装土球移植和硬包装木箱移植。

移植时的根系规定,一般根系直径为树木处树干直径的7—10倍,根系的深浅视根系的分布而定,一般为70-120cm o移植大树前有条件的或古老大树,应提前1―2年采取缩根法断根。

适合移植的树种和方法从理论上讲,只要时间掌握好,措施合理,任何品种树木都能进行移植,现仅介绍常见移植的树木和采取的方法。

a)、常绿乔木:桧柏、油松、白皮松、雪松、龙柏、侧柏、云杉、冷杉、华山松等。

b)、落叶乔木及珍贵观花树木:国槐、栾树、小叶白蜡、元宝枫、银杏、白玉兰等。

c)、宜采取的移植方法1)、凡常绿树和落叶树非休眠期移植或需较长时间假植的树木均应采取带土球法移植,一般干径15-20cm,土质坚硬可采用软包装土球法移植,土球直径。

大树移植施工方案

大树移植施工方案

本工程为移伐树工程,主要以移植树木为主,伐到树木为辅,本工程共计移植树木 62 株,伐倒树木 10 株,移植的树木大部份都在胸径 20cm 以上的,这些树木主要是用土球移植法;有胸径 40 以上的主要是雪松,这些树木我公司采用箱板移植法;还有一些小灌木主要采用裸根移植。

由于工期紧,为保证大树的成活率,我公司采取随起随栽的方法。

1 对需要移植的树木,应根据有关规定办好所有权的转移及必要的手续,本合同内有移植树木 62 株,伐掉树木 17 株、色带 87 ㎡。

2 对所移植树木,生长地的四周环境,土质情况,地上障碍物,地下设施,交通路线等进行详细了解。

3 根据所移植树木的品种和施工的条件,制定具体移植的技术和安全措施。

4 做好施工所需工具、材料、机械设备,转移的准备工作。

施工前请交通、市政、公用、电讯等有关部门到现场,配合排除施工障碍并办理必要手续。

5 落叶树移植前对树冠进行修剪,裸根移植普通采取重修剪,剪去枝条的 1/2-2/3。

带土移植则可适当轻剪,剪去枝条的 1/3 即可。

修剪时剪口必须平滑,截面尽量缩小,修剪2 公分以上的枝条,剪口应涂抹防腐剂。

常绿树移植前普通不需修剪,定植后可剪去移植过程中的折断枝或者过密、重叠、轮生、下垂、徒长枝、病虫枝等,常绿树修剪时应留 1-2cm 木橛,不得贴根剪去。

剪后涂防腐剂或者包装剪口。

落叶树修剪时可适当留些小枝,易于发芽展叶。

6 树干采取包裹措施,采用麻包片、草绳环绕,普通从根茎至分枝点处既可减少蒸发又可减少移植过程的擦伤。

定植后再行拆除。

7 要伐到的树木要提前与相关人员商议,确定好时间,提前对大树四周进行围护,树伐到后及时进行处理。

箱板移植以雪松为例;土球移植以银杏为例;裸根移植以金叶女征为例,其他树种予以参照。

(一)雪松的移植方案雪松,树冠呈塔形,姿态端庄,是绿化孤植景观树得主要常绿绿化树种。

雪松对气候适应范围较广,对土壤要求不严,为浅根性乔木,在低洼积水或者地下水位较高之处生长不良。

大树移植工程施工方案及技术措施

大树移植工程施工方案及技术措施

大树移植工程施工方案及技术措施一、施工方案1.前期准备工作:(1)调查勘察:根据移植树木的具体情况,进行土壤、水源、气候、交通等调查勘察,为移植工程制定施工方案提供数据支持。

(2)设计施工方案:根据调查勘察结果和实际施工条件,设计合理的施工方案,包括移植树木的选择、移植方法、施工时间计划等。

(3)准备施工材料和设备:根据施工方案要求,准备好所需的施工材料和设备,保证施工过程的顺利进行。

2.移植树木的选择:(1)根据树种特性选择:根据移植树木的生长习性、树种特点和土壤适应性等因素,选择适合移植的树木种类。

(2)选择适当的树木规格:根据移植工程的需求和现场条件,选择适当的树木规格,确保树木移植后能够顺利生长和发展。

3.移植方法:(1)挖掘树木:根据树木的根系情况和规模,采用适当的挖掘方法进行树木的挖掘,保持树木根系完整。

(2)运输树木:将挖掘好的树木进行包装,并采用专用的运输工具进行树木的运输,保持树木的稳定和安全。

(3)树穴的准备:在移植目标地点挖掘与根系适宜的树穴,保证树木移植后能够良好生长。

(4)移植树木:将挖掘好的树木移植到目标树穴中,保持树木的稳定和立根成功。

使用支撑架或木条等辅助材料固定树木,防止倾倒和变形。

4.施工时间计划:(1)选择适宜的季节:根据树木的生长特点和气候情况,选择适宜的季节进行移植工程,避免极端气候对树木的影响。

(2)制定详细的时间计划:根据移植树木的数量和规模,制定详细的时间计划,并合理安排施工人员和设备的调度,保证施工进度和质量。

5.施工安全保障:(1)施工现场的安全防护:根据现场情况,进行合理的安全防护措施,包括施工区域的限制与标识、施工现场的安全通道、施工人员的安全防护装备等。

(2)施工人员的培训和防护:对施工人员进行安全培训,确保其具备相关的施工技能和安全意识。

提供必要的防护设备和工具,保障施工人员的人身安全。

二、技术措施1.树木根系的保护:在移植前,对树木的周围土壤进行湿润处理,防止根系脱水。

大树移植的技术要点及施工方法

大树移植的技术要点及施工方法

大树移植的技术要点及施工方法本文对大树移植的技术要点及施工方法、管理措施等进行了简要论述。

标签:大树移植施工方法1 大树移植前的准备1.1 为了确保大树移植施工质量,提高移植成活率,移植前对移植大树的生长情况、立地条件、周围环境、交通状况等作详细调查研究,并且制定移栽的技术方案。

1.2 对移栽的大树在移栽前的一到二年进行切根。

切根范围按预定其挖土球的规格小于10cm,以树干为中心分年度环行交替切根;切根时间一般在春季树木萌芽前,也在夏季地上部分停止生长后或秋季落叶前根部生长期进行。

1.3 签订采购协议与检疫。

树木的调集准备,根据实地考察所移植树木的在圃状况,了解起挖、装运环节的实施条件,统筹考虑价格因素,订立切实有效的采购合同,明确双方的职责、权利和义务。

对从苗圃购入或从外地引种的树木进行检疫、消毒,从而杜绝病虫害的蔓延和扩散。

杀灭方法采用浸渍、喷洒、熏蒸等。

一般杀菌剂采用石硫合剂、波尔多液、福尔马林、石碳酸等,如用3-5波美度石硫合剂或1:1:100的波尔多液进行处理,其效果会更好。

1.4 移植前对树冠进行修剪,从而提高成活率和延迟物候期、增强生长势。

修剪的原则是:具有明显主干的大乔木应保持原有树形,适当疏枝,修剪量、落叶树可达1/3-1/2,常绿树可达1/5-2/5。

明显主干的大乔木,落叶阔叶树可在疏枝后再强剪,多留生长枝和萌生强枝,修剪量可过3/5-9/10;常绿阔叶树采取去枝收冠、修内膛办法,修剪量可过1/3-3/5;常绿针叶树以疏剪、适度回缩树冠为宜,修剪量1/5-2/5。

剪口应平滑,不得劈裂,修剪直径2cm以上的枝条时,其截口必须削平并做防腐处理。

具体操作时,因树、因地、因时、因种植和运输条件再综合考虑方法和强度。

1.5 修剪操作规范。

在进行修剪操作时,严格按照修剪操作规范进行。

剪口平滑整齐,不劈不裂,不撕破树皮,以使剪口能较快自行愈合。

短截剪口部位要合适:短截剪口部位根据树木具体情况而定。

大树移栽施工方案

大树移栽施工方案

大树移栽施工方案一、项目概述随着城市建设的扩大和人民环保意识的增强,大树移栽已经成为城市绿化工作中的常见操作。

移栽大树不仅可以保护老龄化的大树资源,还可以将大树重新种植到需要的地方,提升整个城市的绿化水平。

本项目拟对一棵位于市中心的大树进行移栽,将其迁移到一处公园中,为市民提供更好的生活环境。

二、工作流程1.前期准备(1)完成地质勘测和土壤分析,确定移栽地点的地质条件和土壤质量。

(2)准备移栽工具和设备,包括挖掘机、吊车、树缠绳等。

(3)制定详细的工作计划和时间表,确保施工按时进行。

2.移栽前准备(1)对待移栽的大树进行测量和评估,确定树龄、树高和树冠大小等参数。

(2)对大树进行预剪枝,修剪树枝和树叶,减轻移栽时的冲击。

(3)清除大树周围的杂草和垃圾,确保施工区域整洁清爽。

(4)在移栽地点挖好树坑,保证根系能够得到充分的生长空间。

3.移栽行动(1)使用挖掘机将大树周围的土壤挖掘出来,暂时存放在旁边,避免对地下根系造成伤害。

(2)用吊车将大树从根部抬起,缠绕好树缠绳,确保稳固地将大树抬离原有位置。

(3)将大树小心地运输到移栽地点,并使用吊车将大树放入预先挖好的树坑中。

(4)在树坑周围填充适量的土壤,并轻轻拍实,确保大树能够稳固地站立。

(5)使用大量的水灌溉移栽后的大树,并施加适当的树支撑装置,防止大树倾斜或倒下。

4.移栽后工作(1)对移栽后的大树进行充足的保养,包括定期浇水、施肥和修剪树枝等。

(2)监测移栽大树的生长情况,及时处理出现的问题,保证大树能够在新的环境中茁壮成长。

(3)在移栽地点周围进行绿化工作,种植适合大树生长的苗木或花卉,提升环境美观度。

三、项目保障1.安全保障(1)进行移栽工程时,需做好周边安全警示,并指派专人负责安全工作,确保工作人员的安全。

(2)按规定的操作流程进行工作,确保挖掘机、吊车等设备的安全操作。

(3)移栽大树时,要注意保护大树的根系,避免对其造成伤害。

2.环保保障(1)移栽大树时,要尽量减少对周围环境的破坏,对挖掘出的土壤和杂草要及时清理。

树木移植施工组织方案

树木移植施工组织方案

目录目录1第 1 章项目概述2第二章树木搬迁施工程序21.准备22. 修剪2三、挖34.出发3第三章树木移植施工方法3第四章施工安全措施7第一章项目概述本工程为延庆县贵水河整治工程新华营桥南至五芳营村南路堤建设工程占用地面的树木移植工程。

移植的幼苗是大乔木和小灌木。

乔木需要修复移栽,植树沟将在桂水河的河道旁挖出临时种植。

路堤工程建设完成后,将移植回现场。

施工难度大。

第二章树木搬迁施工程序1. 准备1、准备所需物品:草绳、木棍、木板、支撑杆、钳子、铁丝、铁锹、镐、手锯、军锹、找吊车、运输车等。

2、掌握苗木的生物学特性、生态习性、种植土壤等环境因素。

在开挖种植孔之前,要了解地上和地下管道和隐蔽物的埋设。

3、在树木升起前,清除树干周围2~3米范围内的碎石、碎石堆、灌木等障碍物,并大致平整地面,为树木顺利移栽创造条件。

准备必要的机械设备(如挖掘机、吊车、平板运输车等)、人力及辅助材料,现场勘察行走路线,及时与有关部门协调,安排行车路线。

2. 修剪1、修剪:由于工程需要,树木需要树冠修剪种植。

为保证成活率,提前搭好脚手架,疏伐树木,剪掉多余的枝条,方便挖掘和吊装,并对树干伤口进行处理。

三、挖1.开挖:人工修复土球需要认真和小心,以确保土球的完整性。

2、土球包扎:在修整土球时,准备好包扎材料、麻绳和支撑杆,边修边包扎支撑。

一旦形成,麻绳立即被捆绑并移除支撑。

4. 出发1、起重:选择起重机进行操作。

吊杆长度不小于树高的两倍,便于操作。

小于1.5米的土球,应在树干基部上方50厘米左右用吊带直接吊起,用于吊装树干。

缠绕草毡,在冠部拉起风绳,保证拾取过程和装载方向不变,同时有利于苗木的整齐摆放。

大于1.5米的土球采用三角法吊装。

使用了两根吊索,一根绑在树干的基部,另一根根据树干的重心绑在树干的分支点上。

这对于保护树皮非常有用。

装载的方法是把树干往后跨,土球往前跨。

我们选择性能好的运输车辆,装载车辆的重量不超过运输车辆重量的30%,以确保苗木及时、安全地到达目的地。

大树移植的施工要点

大树移植的施工要点

大树移植的施工要点大树移植是指将树木从原地挖掘,并移植到其他地方进行重新定植的工作。

这个过程对于大树来说是非常复杂和繁重的,需要科学规划和精心施工。

以下是大树移植的施工要点:一、施工前准备1.定位目标:确定要移植的大树位置和目标地点,进行现场勘测和测量,确保选择的目标地点能够满足大树正常生长的需求。

2.资源准备:根据大树大小和移植地点的要求,准备好适量的工具和设备,包括挖掘机、大型吊车、脚手架等。

3.计划设计:制定详细的移植计划,包括具体的施工步骤和时间安排,确保施工过程有序进行。

二、挖掘大树1.树木保护:在开始挖掘之前,要对大树进行保护,包括根部裹土、树冠裹保护布等,避免大树在挖掘过程中受到损伤。

2.挖掘方式:运用挖掘机和其他机械化设备进行挖掘,根据树木大小和根系覆被范围进行合理的挖掘,确保根系完整。

3.根系固定:挖掘完成后,将树木整体抬起,并在底部支撑牢固,防止根部扭曲或受力过大。

三、运输和移植过程1.运输准备:选择适当的车辆进行运输,确保树木能够稳定地放置在运输车上,同时避免碰撞和挤压。

2.水分补给:在运输过程中,及时给大树喷洒适量的水分,保持树木湿润,避免水分蒸发和水分不足造成的营养流失。

3.移植技术:将大树慢慢放置到目标地点,根据设计要求进行整体调整和校正,确保树木的生长方向正确,并且与周围环境和其他植物保持良好的协调性。

四、定植和后期护理1.定植前准备:根据树木大小和深度需求,准备好适量的土壤,保证树木能够稳固地根植于新的土壤中。

2.定植过程:将树木慢慢放入挖好的凹地中,并进行根部调整和土壤填充,确保根部和土壤之间没有空隙。

3.固定和浇水:在定植完成后,使用固定物将大树稳固地固定在地面上,并结合浇水,保持土壤湿润,帮助大树更好地生长。

五、后期护理工作1.增肥施肥:移植后,根部容易受到损失,需要及时进行补充营养,合理施肥,促进根部恢复生长。

2.病虫害防治:关注大树的生长发展情况,及时发现和处理可能存在的病虫害问题,避免其对树木生长的不利影响。

树木移栽(移植)施工组织设计方案

树木移栽(移植)施工组织设计方案

树木移栽(移植)施工组织设计方案树木移栽的施工方案在进行树木移栽之前,必须做好充分的准备工作和技术处理,以保证大树移植后的成活率。

一、移植前的准备和技术处理1、租用地的准备为节约成本费用,我们采用就近原则租用地,选址的首要条件是交通方便、排水系统通畅、地势高朗,土质酥松。

对于种植过农作物的田地,在移栽苗木之前必须进行翻耕,以机耕为主,同时进行杀菌、除草、杀虫等工作。

2、建立登记卡,记录树种高度、干径等信息在与业主一起确定需移植树木的生长状况后,建立登记卡,记录树种高度、干径、分枝点高度、树冠形状和主要观赏面等信息。

对于移植有特别风险的树木,要进行专题讨论,制定特殊的移植方案。

3、平衡修剪和切根处理为保持树木地下部分与地上部分的水分代谢平衡,减少树冠蒸腾,对茂叶树银杏和再生能力强的常绿树桂花可进行适当的树冠修剪。

对于切根处理,一般名贵树种的切根处是在移植前2-3天前进行。

切断后加支撑,并在剪口涂抹生长素促发新根,然后浇水,到翌年的春季,方可移植。

二、施工方法1、定点放线方法在进行定点放线时,应选取图纸上已标明的固定物体做参照物,并在图纸和实地上量出它们与将要栽植植物之间的距离,然后用白灰或标桩在场地上加以标明。

此法误差较大,只能在要求不高的绿地施工采用。

2、挖穴在挖穴时,应严格按定点放线标定的位置、规格进行挖掘。

2、树穴规格的确定树穴的规格应根据移栽树木的规格、栽植方法以及栽植地段的土壤条件来确定。

对于裸根栽植的树苗,树穴直径应比裸根根幅放大1/2,树穴的深度为穴坑直径的3/4.对于带土球栽植的树苗,树穴直径应比土球直径大40-50厘米,树穴的深度为穴坑直径的3/4.对于土壤粘重板结地段,树穴尺寸应按规定再增加20%。

而对于土壤疏松地段,树穴尺寸应按规定的规格缩小10%。

3、挖树一般落叶乔木根径为苗木胸径的10倍,而落叶灌木根径为苗木胸径的8-10倍。

对于土球,其高度应为土球直径的2/3,而留底规格则为土球直径的1/3.在挖苗时,如果土壤干燥,应要求苗圃(场)在挖苗前2天灌一次水,以增加土壤粘着力。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

大树移植施工方法有些新建的园林绿地或城市重点街道,为了使绿化尽快得以见效,往往考虑采用移植大树的方法。

此外,为保留建设用地范围内树木也需要实施大树的移植。

可见,大树移植也是园林绿化施工中的一项重要工程。

1 •大树选择根据设计图纸和说明所要求的树种规格、树高、冠幅、胸径、树形(需要注明观赏面和原有朝向)、长势等,到郊区或苗圃进行调查,选树并编号。

注意选择接近新栽地环境的树木,野生树木主根发达,长势过旺的,不易成活,适应能力也差。

不同类别的树木,移植难易不同。

一般灌木比乔木移植容易;落叶树比常绿树容易;扦插繁殖或经多次移植须根发达的树比播种未经移植、直根性和肉质根类树木容易;叶型细小比叶少而大者容易;树龄小比树龄大的容易。

表中列举了一些容易和不容易移植的树种,供移植施工中参考。

大树移植,一般选用乡土树种,特殊情况例外。

此外,应选择生长在地形平坦,便于挖掘和包装运输地段的树木。

2 •大树移植的时间严格说来,如果掘起的大树带有较大的土球,在移植过程中严格执行操作规程,移植后要注意养护,那么在任何时间都可以进行大树移植。

但在实际中,最佳移植时间是早春,因为这时树液开始流动并开始生长、发芽,挖掘时损伤的根系容易愈合和再生,移植后,经过从早春到晚秋的正常生长,树木移植时受伤的部分已复原,给树木顺利越冬创造了有利条件。

在春季树木开始发芽而树叶还没全部长成以前,树木的蒸腾还未达到最旺盛时期,此时带土球移植,缩短土球暴露的时间,栽后加强养护也能确保大树的存活。

大树移植的难易最易成活者苏铁、银杏、紫薇、木兰、柳、悬铃木、白杨、梧桐、臭椿、楝树、李、榆、朴、梅、桃、杏槐树、盘槐、芙蓉、刺槐较易成活者雪松、桂花、棕榈、蒲葵、合欢、榕树、黄葛树、罗汉松、五针松、枫树、黄杨、厚朴、木槿、紫荆、石榴成活较难者广玉兰、粟、女贞、香樟、圆柏、侧柏、柏木、龙柏、油松、云杉、山茶、木荷、杨梅、枇杷、喜树、泡桐最难成活者落叶松、华山松、马尾松、金钱松、冷杉、紫杉、核桃、楠木、复羽叶栾树、白桦、珙桐、檫木、银桦盛夏季节,由于树木的蒸腾量大,此时移植对大树成活不利,在必要时可加大土球,加强修剪、遮荫、尽量减少树木的蒸腾量,也可成活,但费用较高。

在北方的雨季和南方的霉雨期,由于空气中的湿度较大,因而有利于移植,可带土球移植一些针叶树种。

深秋及冬季,从树木开始落叶到气温不低于一15C这一段时间,也可移植大树,这个期间,树木虽处于休眠状态,但地下部分尚未完全停止活动,故移植时被切断的根系能在这段时间进行愈合,给来年春季发芽生长创造良好的条件。

但在严寒的北方,必须对移植的树木进行土面保护,才能达到这一目的。

南方地区尤其在一些气温不太低、湿度较大的地区一年四季均可移植,落叶树还可裸根移植。

我国幅员辽阔,南北气候相差很大,具体的移植时间应视当地的气候条件以及需移植的树种不同而有所选择。

3 •大树移植前的准备工作(1) 大树预掘的方法为了保证树木移植后能很好地成活,可在移植前采取一些措施,促进树木的须根生长,这样也可以为施工提供方便条件,常用下列方法:①多次移植此法适用于专门培养大树的苗圃中,速生树种的苗木可以在头几年每隔I 一2年移植一次,待胸径达6cm以上时,可每隔3 —4年再移植一次。

而慢生树待其胸径达3cm以上时,每隔3 —4年移一次,长到6cm以上时,则隔5 —8年移植一次,这样树苗经过多次移植,大部分的须根都聚生在一定的范围,因而再移植时可缩小土球的尺寸和减少对根部的损伤。

」②预先断根法(回根法)适用于一些野生大树或一些具有较高观赏价值的树木的移植,一般是在移植前1 —3年的春季或秋季,以树干为中心,2. 5—3倍胸径为半径或较小于移植时土球尺寸为半径划一个圆或方形,再在相对的两面向外挖30—50cm宽的沟(其深度则视根系分布而定,一般为60 —100cm),对较粗的根应用锋利的锯或剪:齐平内壁切断,然后用沃土(最好是沙壤土或壤土)填平,分层踩实,定期浇水,这样便会在沟中长出许多须根。

到第二年的春季或秋季再以同样的方法挖掘另外相对的两面,到第三年时,在四周沟中均长满了须根,这时便可移走。

挖掘时应从沟的外缘开挖,断根的时间可按各地气候条件有所不同。

③根部环状剥皮法同上法挖沟,但不切断大根,而采取环状剥皮方法,剥皮的宽度为10 —15cm,这样也能促进须根的生长,这种方法由于大根未断,树身稳固,可不加支柱。

(2) 大树的修剪修剪是大树移植过程中,对地上部分进行处理的主要措施。

修剪枝叶是修剪的主要方式,凡病枯枝、过密交叉徒长枝、干扰枝均应剪去。

修剪量与移植季节、根系情况有关。

除修剪枝叶的方法外,有时也米用摘叶、摘心、摘果、摘花、除芽、去蘖和刻伤、环状剥皮等措施。

(3) 编号定向编号是当移栽成批的大树时,为使施工有计划地顺利进行,可把栽植坑及要移栽的大树均编上一一对应的号码,使其移植时可对号入座,以减少现场混乱及事故。

定向是在树干上标出南北方向,使其在移植时仍能保持它按原方位栽下,以满足它对蔽荫及阳光的要求。

匚(4) 清理现场及安排运输路线在起树前,应把树干周围2 —3m以内的碎石、瓦砾堆、灌木丛及其它障碍物清除干净,并将地面大致整平,为顺利移植大树创造条件。

然后按树木移植的先后次序,合理安排运输路线,以使每棵树都能顺利运出。

(5) 支柱、捆扎为了防止在挖掘时由于树身不稳、倒伏引起工伤事故及损坏树木,因而在挖掘前应对需移植的大树进行支柱,一般是用3根直径15cm以上的大戗木,分立在树冠分支点下方,然后再用粗绳将3根戗木和树干一起捆紧,戗木底脚应牢固支持在地面,与地面成600左右。

支柱时应使3根戗木受力均匀,特别是避风向的一面。

戗木的长度不定,底脚应立在挖掘范围以外,以免妨碍挖掘工作。

(6) 工具材料的准备包装方法不同,所需材料也不同。

4 •大树移植的方法当前常用的大树移植挖掘和包装方法主要有以下几种:软材包装移植法:适用于挖掘圆形土球,树木胸径10 - 15cm或稍大一些的常绿乔木。

木箱包装移植法:适用于挖掘方形土台,树木的胸径15 —25cm的常绿乔木。

移树机移植法:在国内外已经生产出专门移植大树的移植机,适宜移植胸径25cm 以下的乔木。

冻土移植法:在我国北方寒冷地区较多采用。

下面将软材包装和木箱包装移植法作一简单介绍,其余方法大体相似。

(1) 软材包装移植法①土球大小的确定树木选好后,可根据树木胸径的大小来确定挖土球的直径和高度,一般来说,土球直径为树木胸径的7 一10倍,土球过大,容易散球且会增加运输困难;土球过小,又会伤害过多的根系,影响成活。

所以土球的大小还应考虑树种的不同以及当地的土壤条件,最好是往现场试挖一株,观察根系分布情况,再确定土球大小。

②土球的挖掘挖掘前,先用草绳将树冠围拢,其松紧程度以不折断树枝又不影响操作为宜,然后铲除树干周围的浮土,以树干为中心,比规定的土球大3—5cm划一圆,并顺着此圆圈往外挖沟,沟宽60 —80cm,深度以到土球所要求的高度为止。

③土球的修整修整土球要用锋利的铁锨,遇到较粗的树根时,应用锯或剪将根切断,不要用铁锨硬扎,以防土球松散。

当土球修整到1/2深度时,可逐步向里收底,直到缩小到土球直径的1/3为止,然后将土球表面修整平滑,下部修一小平底,土球就算挖好了。

④土球的包装土球修好后,应立即用草绳打上腰箍,腰箍的宽度一般为20cm左右,然后用蒲包或蒲包片将土球包严,并用草绳将腰部捆好,以防蒲包脱落,然后即可打花箍:将双股草绳一头拴在树干上,然后将草绳绕过土球底部,顺序拉紧捆牢,草绳的间隔在8 —lOcm,土质不好的,还可以密些。

花箍打好后,在土球外面结成网状,最后再在土球的腰部密捆10道左右的草绳,并在腰箍上打成花扣,以免草绳脱落。

_____________________________________________________________________ 土球打好后,将树推倒,用蒲包将底堵严,用草绳捆好,土球的包装就完成了。

在我国南方,一般土质较粘重,故在包装土球时,往往省去蒲包或蒲包片,而直接用草绳包装,常用的有橘子包(其包装方法大体如前)、井字包和五角包。

(2) 木箱包装移植法树木胸径超过15cm,土球直径超过1. 3m以上的大树,由于土球体积、重量较大,如用软材包装移植时,较难保证安全吊运,宜采用木箱包装移植法。

这种方法一般用来移植胸径达15 —25cm的大树,少量的用于胸径30cm以上的,其土台规格可达2. 2mx 2. 2mx 0. 8m,土方量为3. 2立方米。

在北京曾成功地移植过个别的桧柏,其土台规格达到3mx 3mx 1m,大树移植后,生长良好。

①移植前的准备移植前首先要准备好包装用的板材:箱板、底板和上板。

掘苗前应将树干四周地表的浮土铲除,然后根据树木的大小决定挖掘土台的规格,一般可按树木胸径的7 一10倍作为土台的规格。

②包装包装移植前,以树干为中心,以比规定的土台尺寸大10cm,划一正方形作土台的雏形,从土台往外开沟挖掘,沟宽60—80cm,以便于人下沟操作。

挖到土台深度后,将四壁修理平整,使士台每边较箱板长5cm。

修整时,注意使土台侧壁中间略突出,以使上完箱板后,箱板能紧贴土台。

土台修好后,应立即安装箱板。

安装箱板时是先将箱板沿土台的四壁放好,使每块箱板中心对准树干,箱板上边略低于土台I 一2cm作为吊运时的下沉系数。

在安放箱板时,两块箱板的端部在土台的角上要相互错开,可露出土台一部分,再用蒲包片将士台包好,两头压在箱板下,然后在木箱的上下套好两道钢丝绳。

每根钢丝绳子的两头装好紧线器,两个紧线器要装在两个相反方向的箱板中央带上,以便收紧时受力均匀。

土台规格树木胸径(cm) 15 —18 18 —24 25 —27 28 —30木箱规格(m) 1.5 区.6 1.8 X0.70 2.0 >0.70 2.2 X0.80 紧线器在收紧时,必须两边同时进行,箱板被收紧后可在四角上钉上铁底板全部钉好后,即可钉装上板,钉装上板前,上台应满铺一层蒲包片。

上板一皮8-10道,钉好铁皮后,用3根杉槁将树支稳后,即可进行掏底。

掏挖时,首先在沟内沿着箱板下挖30cm,将沟清理干净,用特制的小板镐和小平铲在相对的两边同时掏挖土台的下部。

当掏挖的宽度与底板的宽度相符时,在两边装上底板。

在上底板前,应预先顶在箱板上,垫好木墩,另一头用油压千斤顶顶起,使底板与上台底部紧贴。

钉好铁皮,撤下千斤顶,支好支墩。

两边底板钉好后即可继续向内掏底。

要注意每次掏挖的宽度应与底板的宽度一致,不可多掏。

在上底板前如发现底土有脱落或松动,要用蒲包等物填塞好后再装底板。

底板之间的距离一般为I0 —15cm,如土质疏松,可适当加密。

底板全部钉好后,即可钉装上板,钉装上板前,上台应铺满一层蒲包片。
