安 全 施 工 作 业 票 A、B

合集下载

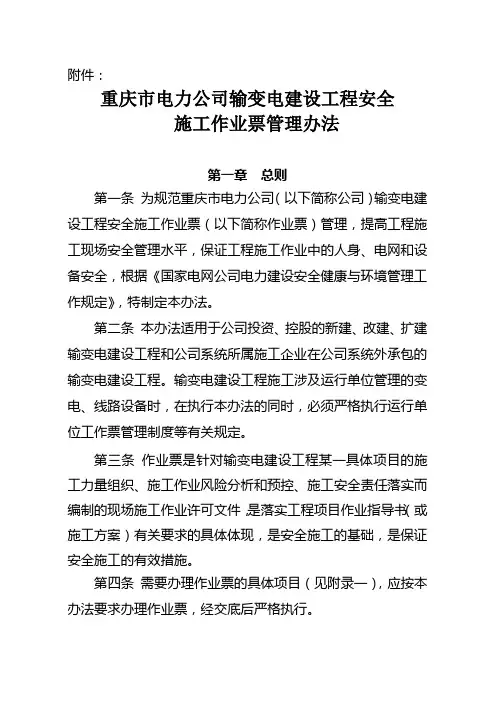

重庆市电力公司输变电建设工程安全施工作业票管理办法

重庆市电力公司输变电建设工程安全施工作业票管理办法

附件:重庆市电力公司输变电建设工程安全施工作业票管理办法第一章总则第一条为规范重庆市电力公司(以下简称公司)输变电建设工程安全施工作业票(以下简称作业票)管理,提高工程施工现场安全管理水平,保证工程施工作业中的人身、电网和设备安全,根据《国家电网公司电力建设安全健康与环境管理工作规定》,特制定本办法。

第二条本办法适用于公司投资、控股的新建、改建、扩建输变电建设工程和公司系统所属施工企业在公司系统外承包的输变电建设工程。

输变电建设工程施工涉及运行单位管理的变电、线路设备时,在执行本办法的同时,必须严格执行运行单位工作票管理制度等有关规定。

第三条作业票是针对输变电建设工程某一具体项目的施工力量组织、施工作业风险分析和预控、施工安全责任落实而编制的现场施工作业许可文件,是落实工程项目作业指导书(或施工方案)有关要求的具体体现,是安全施工的基础,是保证安全施工的有效措施。

第四条需要办理作业票的具体项目(见附录一),应按本办法要求办理作业票,经交底后严格执行。

第二章作业票的编制与办理第五条各单位应按照作业票格式(见附录二),根据输变电建设工程施工作业风险辨识、环境因素分析,提出风险预控措施,编制作业票通用版本,履行相应审核批准程序,正式下发各项目部、施工班组参照执行。

风险辨识、环境因素分析及预控措施的通用条款可在作业票上直接打印。

第六条各施工队(班组)应根据具体作业项目的实际情况,对作业项目的作业风险、环境因素等进行再辨识、再分析,结合人员和机械(机具)配备、经批准的本项目作业指导书(或施工方案),在作业票中补充提出安全预控措施及异常情况的应急处置措施,必要时可在作业票后附图。

补充事项及附图应由作业票填写人手工填写。

第七条作业票由施工负责人填写。

一般情况下,线路工程作业票经施工队(班组)技术员和安全员审查,分项工程由施工队长(班组长)签发,分部工程由施工项目部负责人或技术负责人签发;变电工程作业票经施工项目部技术员和安全员审查,施工项目部负责人或技术负责人签发。

2017年《安规》题库(建变)08

2017年《安规》题库(建变)08

2017年《安规》题库(建变)一、单选题共433题 (433.0分)1. 在高处安装与拆除模板时,作业人员应从( )上下,不得在模板、支撑上攀登,不得在高处独木或悬的式模版上行走。

(1.0分) 答案:BA. 模板肋B. 扶梯C. 脚手架D. 拉线2. 弯曲机规定描述错误的是( )。

(1.0分) 答案:BA. 作业台和弯曲机台面要保持水平B. 芯轴直径应为钢筋直径的1.5倍C. 作业中不应更换轴芯、销子D. 作业中不应变换角度和调速3. 金属脚手架与士500kV及以下带电架全线路沿水平方向的最小安全距离为( )m。

(1.0分) 答案:BA. 9.0B. 10.0C. 11.0D. 124. 使用螺旋锚钻进机规定描述错误的是( )。

(1.0分) 答案:AA. 绞盘滚筒上至少应保留4圈钢丝绳B. 安装及拆除螺旋锚时应停机并制动C. 在设备选定钻进位置后,应缓慢升起钻进机架D. 怠速运转时间不得超过10min5. 遇有洪水或者大风、大雾、大雪等恶劣天气,应( ) (1.0分) 答案:CA. 适当减少B. 暂缓C. 停止D. 控制6. 钢管脚手架应有防雷接地措施,整个架体应从立杆根部引设( )处对角防雷接地。

(1.0分) 答案:BA. 一B. 二C. 三D. 四7. 金属脚手架与500kV带电架空线路沿水平方向的最小安全距离为( )m。

(1.0分) 答案:CA. 6.0B. 7.0C. 8.0D. 98. 滑车组的钢丝绳不得产生扭绞:当起重重量为1t时,使用时滑车组两滑车轴心间的距离不得小子( )mm。

(1.0分) 答案:BA. 600.0B. 700.0C. 900.0D. 10009. 人工挖孔桩基础施工时,孔深超过10m时,应有专用风机向孔内送风风量不得少于( )Lis。

(1.0分) 答案:DA. 10.0B. 15.0C. 20.0D. 2510. 混凝土泵车规定描述错误的是( )。

应急知识竞赛有限空间作业小学题库

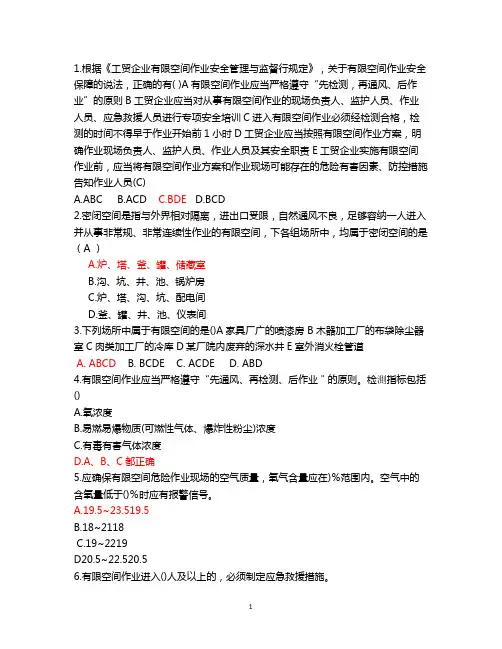

应急知识竞赛有限空间作业小学题库

1.根据《工贸企业有限空间作业安全管理与监督行规定》,关于有限空间作业安全保障的说法,正确的有( )A有限空间作业应当严格遵守“先检测,再通风、后作业”的原则B工贸企业应当对从事有限空间作业的现场负责人、监护人员、作业人员、应急救援人员进行专项安全培训C进入有限空间作业必须经检测合格,检测的时间不得早于作业开始前1小时D工贸企业应当按照有限空间作业方案,明确作业现场负责人、监护人员、作业人员及其安全职责E工贸企业实施有限空间作业前,应当将有限空间作业方案和作业现场可能存在的危险有害因素、防控措施告知作业人员(C)A.ABCB.ACDC.BDED.BCD2.密闭空间是指与外界相对隔离,进出口受限,自然通风不良,足够容纳一人进入并从事非常规、非常连续性作业的有限空间,下各组场所中,均属于密闭空间的是(A )A.炉、塔、釜、罐、储藏室B.沟、坑、井、池、锅炉房C.炉、塔、沟、坑、配电间D.釜、罐、井、池、仪表间3.下列场所中属于有限空间的是()A家具厂广的喷漆房 B木器加工厂的布袋除尘器室C肉类加工厂的冷库D某厂院内废弃的深水井E室外消火栓管道A. ABCDB. BCDEC. ACDED. ABD4.有限空间作业应当严格遵守“先通风、再检测、后作业"的原则。

检測指标包括()A.氧浓度B.易燃易爆物质(可燃性气体、爆炸性粉尘)浓度C.有毒有害气体浓度D.A、B、C都正确5.应确保有限空间危险作业现场的空气质量,氧气含量应在)%范围内。

空气中的含氧量低于()%时应有报警信号。

A.19.5~23.519.5B.18~2118C.19~2219D20.5~22.520.56.有限空间作业进入()人及以上的,必须制定应急救援措施。

A.2人B.3人C.5人D.10人7.未经通风和检测合格,任何人员不得进入有限空间作业。

检测的时间不得早于作业开始前()分钟A.10B.20C.308.生产部门应在有限空间进入点附近设置项目的警示标志标识,并告知作业者(),防止未经许可人员进入年业现场。

安全施工作业票a

安全施工作业票a

安全施工作业票a
安全施工作业票A
作业人员:
工作班组:
作业时间:
作业地点:
1. 作业项目:
2. 作业内容:
3. 作业对象:
4. 作业要求:
5. 安全措施:
a) 使用个人防护装备,包括头盔、安全鞋、安全带等。

b) 严禁携带易燃、易爆物品进入作业现场。

c) 作业现场周边设置警示标识,划设禁止人员进入的区域。

d) 确保作业区域的通风良好,防止有毒气体积聚。

e) 作业期间,严禁离开岗位,如需暂离,必须有同事代替。

f) 确保作业现场整洁有序,防止绊倒和滑倒事故发生。

g) 当作业涉及到高处作业时,必须使用安全绳、固定装置等。

h) 在作业期间,如发现危险情况或事故隐患,应立即上报。

6. 监护人员:
7. 各项安全措施的负责人:
8. 作业许可人:
9. 作业票验收人:
本作业票为施工作业时的安全管理文档,请严格按照要求操作,确保人身和财产安全。

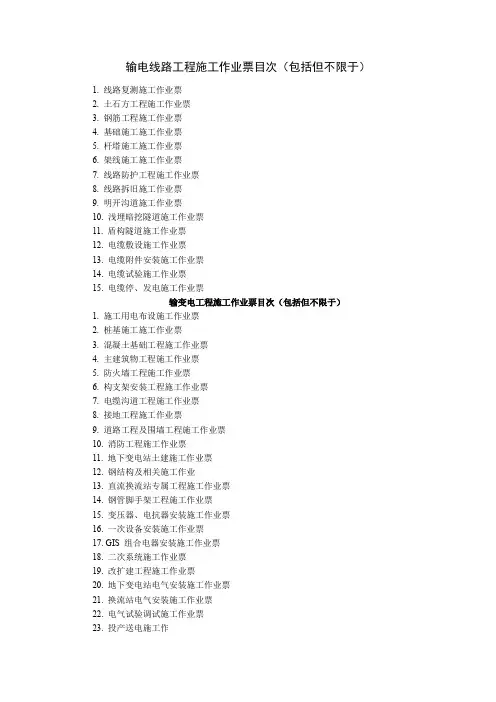

2、施工作业票目录AB

2、施工作业票目录AB

输电线路工程施工作业票目次(包括但不限于)1. 线路复测施工作业票2. 土石方工程施工作业票3. 钢筋工程施工作业票4. 基础施工施工作业票5. 杆塔施工施工作业票6. 架线施工施工作业票7. 线路防护工程施工作业票8. 线路拆旧施工作业票9. 明开沟道施工作业票10. 浅埋暗挖隧道施工作业票11. 盾构隧道施工作业票12. 电缆敷设施工作业票13. 电缆附件安装施工作业票14. 电缆试验施工作业票15. 电缆停、发电施工作业票输变电工程施工作业票目次(包括但不限于)1. 施工用电布设施工作业票2. 桩基施工施工作业票3. 混凝土基础工程施工作业票4. 主建筑物工程施工作业票5. 防火墙工程施工作业票6. 构支架安装工程施工作业票7. 电缆沟道工程施工作业票8. 接地工程施工作业票9. 道路工程及围墙工程施工作业票10. 消防工程施工作业票11. 地下变电站土建施工作业票12. 钢结构及相关施工作业13. 直流换流站专属工程施工作业票14. 钢管脚手架工程施工作业票15. 变压器、电抗器安装施工作业票16. 一次设备安装施工作业票17. GIS 组合电器安装施工作业票18. 二次系统施工作业票19. 改扩建工程施工作业票20. 地下变电站电气安装施工作业票21. 换流站电气安装施工作业票22. 电气试验调试施工作业票23. 投产送电施工作施工作业票A表号:SAQX-TZH-004 工程名称:编号:001注:《每日站班会及风险控制措施检查记录表》作为施工作业票附件,代替站班会记录。

A票附件:每日站班会及风险控制措施检查记录表工作票票号:施工作业票B表号:SAQX-TZH-005 工程名称:编号:注:《每日站班会及风险控制措施检查记录表》作为施工作业票附件,代替站班会记录。

B票附件:每日站班会及风险控制措施检查记录表工作票票号:。

安-全-五-步-工-作-法

安-全-五-步-工-作-法

关于开展“安全五步工作法”的通知一、开展“安全五步工作法”的基本程序“五步工作法”包括“暂停、思考、识别、确认、执行”五个步骤,每个步骤的工作内容如下:1、暂停。

每位职工在上岗开始工作或进行某道工序〔某项作业任务〕之前,先暂时停下答复以下问题:〔1〕本班〔工序〕的工作任务是什么?〔2〕是否需要办理作业许可?〔3〕是否了解你所承担的岗位工作内容及操作程序和规程?〔4〕是否了解常见的危害因素?〔5〕本次作业进行到什么程度?〔6〕作业场所、作业条件及作业环境是否发生改变?〔7〕本作业是否需要持特殊作业证上岗?〔8〕本作业对个体劳动防护用品有什么要求?2、思考。

前提思考以下问题:〔1〕本作业场所有哪些危险,会出现意外吗?〔2〕如出现意外会伤害到自己或别人吗?〔注:常见伤害包括坠落、滑倒、跌倒、扭伤、物体打击、触电、灼烫、中毒窒息、火灾、爆炸、泄漏、车辆伤害、机械伤害等〕〔3〕使用的工具或装置设备安全性能和状况如何,会伤到人吗?〔4〕使用的检测报警装置是否按期检验合格,能正常工作吗?〔5〕使用的设备是否按期检查保养,能正常工作吗?〔6〕你的生理、心理健康状况如何?能适应工作要求吗?〔7〕所处工作环境〔包括气象条件、场地环境等〕状况如何?能满足安全要求吗?〔8〕所有个体劳动防护用品备齐了吗?〔9〕应急情况如何逃生?逃生通道是否畅通?〔10〕有应对突发事件的应急预案吗?你熟悉应急预案吗?3、识别。

对作业现场进行观察识别:〔1〕对照上述可能出现的事故,识别出工作区域中相应的危险有害因素。

〔2〕针对识别出的危险有害因素,制定并落实各项防范措施。

4、确认。

对各项风险防范措施整改落实到位情况逐一进行最后确认:〔1〕确认工作程序、操作规程已熟悉和掌握。

〔2〕确认各项许可证、上岗证齐全有效。

〔3〕确认所有个体防护用品完好,穿戴整齐标准。

〔4〕确认使用的设备、工具处于完好状态。

〔5〕确认各项安全设施齐全,状态正常完好。

〔6〕确认各项检测报警装置检测合格,工作正常。

安全施工作业票应用培训

安全施工作业票应用培训

地点和具体的工作内容填全设4施、,施严工禁过乱程拆中乱应动互。相关心施工安全,对其他人员的安全违章

安全写施完工整作。业票要求行 他为 人采具 、有 不用提 被醒 他的 人义 伤务 害, 、做 保对到 护“他于四人配不不伤受网害伤”害项()目不。伤,害自还已、应不在伤害

正反双面打印方式5、对无安全施工措施该,未栏参补加安充全交施底工、或现安全场设施平不面完备、
□低风险
□ 屏、柜应在满足安装条件时,方可进行安装:① 用夹板封堵门窗;② 用塑料布包
4 朝天的铁钉
刺伤
□可接受的风险 裹屏柜。
5 飞溅的异物 6 撬棍插入设备箱内过深
设备破损 设备破损
□可接受的风险 □ 开箱后的所有箱板,要及时清理回收,堆放到安全地带。 □ 开箱后的设备、瓷件,尽量做到边开箱、边检查边就位,暂不能就位安装的,要有
作业票样式
班前会记录表样式
工程名称: 作业班组
当日作业部位
班组班前安全活动记录表
班前安全交底内容
日期: 作业人数
当日作业内容
1.主要危险源分析
主要 危险 源及 防护 措施
2.防护措施及要求
注:当内容较多时,可另行填写作为附件。 本人承诺对以上交代事项均已清楚,并将在作业过程中严格遵守。
交底人 签字
风险指南、作业票的编制过程
《施工安全基准风险指南》编制过程

第1部分 变电土建 第5部分 常规试验 第9部分 通信工程
分 析 作 业 任 务 安 制定风险控制措施 全 基 准 风 险
9个分册《作业指导书》
风险指南、作业票的编制过程
《施工安全基准风险指南》编制过程

(安全生产)安全基础题库(答案)

(安全生产)安全基础题库(答案)

安全基础题库一、填空题1、安全生产管理,坚持()的方针。

答:安全第一、预防为主2、工作人员对安全规程( )考试一次。

因故间断工作( )月以上者,必须重新学习本规程。

答:每年三个3、风电场工作人员应具备必要的( )知识,并掌握安全规程的要求。

答:机械、电气、安装4、所有生产人员必须熟练掌握( )现场急救方法,所有职工必须掌握( )使用方法。

答:触电消防器材5、塔上作业时,应挂警示牌,并将控制箱( ),检修结束后立即( )。

答:上锁恢复6、( )天气不得检修风机。

答:雷雨7、电流对人体的伤害形势主要有()和()两种。

答:电击电伤8、通畅气道、()和()是心肺复苏法支持生命的三项基本措施。

答: 人工呼吸胸外心脏按压9、生产经营单位应当在有较大危险因素的生产经营场所和有关设施、设备上,设置明显的()。

答:安全警示标志10、生产经营单位对重大危险源、重大事故隐患,必须登记建档、评估,制定()。

答:应急预案11、新工人的三级安全教育是指()、( )和( )。

答:厂级教育车间教育班组教育12、安全带的试验周期是( )。

答:六个月13、在室内高压设备上工作,应在工作地点两旁间隔和对面间隔的遮栏上和禁止通行的过道上悬挂“( )”的标示牌。

答:止步,高压危险!14、()有权进入生产区域、施工现场、控制室、调度室检查了解安全情况;答:安全监督人员15、发电企业应进行定期和不定期安全检查。

定期检查包括( )和( )安全检查,春季或秋季安全检查应结合季节特点和事故规律()至少进行一次。

答: 春季秋季每年16、集团公司危急事件管理工作遵循“( )”的方针。

答:安全第一、预防为主17、实施安全质量标准化,推动安全生产工作()、()标准化。

答:制度化、规范化18、集团公司系统各企业要贯彻“管生产()”的原则。

答:必须管安全19、集团公司系统各企业要积极开展()和危险点分析工作。

答:安全性评价20、发电企业的主要生产车间设();其他车间和班组设兼职安全员。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
安全施工作业票A
表号:SAQB-TZH-008
编号:ZL3-SG05-001
工程名称
淮南~南京~上海1000千伏交流特高压输变电工程苏州1000千伏变电站新建工程
施工班组(队)
作业地点
作业内容及部位
深基坑施工作业
开工时间
施工人数
完工时间
主要风险:坍塌、物体打击、其他伤害
作业过程预控措施及落实:是否
1.土方开挖应按照专项施工方案要求设置边坡,基坑四周挖好排水沟和积水坑,以避免积水,影响基坑土壤结构和造成边坡坍塌。□□
现场所使用的工器具是否完好且符合技术安全措施要□□
是否编制技术安全措施交底□□
施工人员是否参加过本工程技术安全措施交底□□
施工人员对工作分工是否清楚□□
各工作岗位人员对存在的风险点、风险源是否明白□□
预控措施是否明白□□
备注:
作业人员签名
工作负责人
审核人(安全、技术)
安全监护人
签发人(施工队长)
签发日期
2.基坑四周必须设置1.5米高的防护栏杆及警示标志,通道附近的深基坑夜间应设红灯示警。施工场地内道路应保持通畅,施工车辆进入基坑附近区域应有专人指挥引导。□□
3.挖土机内严禁人员通过或停留。在桩基位置作业时,应防止桩位偏移。要根据土质情况进行边坡设计,并在四周设置排水沟。□□
4.基坑开挖过程中,应采取措施防止碰撞支护结构、工程桩或扰动基底原状土。□□
5.基坑坑底应设置积水井并定时排水,以防水漫危及施工安全。□□
6.下班休息时禁止人员在坑底睡觉。□□
续表
作业分工:工作负责人:安全监护人:
施工人员:
作业前检查
是否
施工人员着装是否规范、精神状态是否良好□□
施工安全防护用品(包括个人)、用具是否齐全和完好□□
