道路绿化工程监理规划
绿化工程监理规划方案范文

绿化工程监理规划方案范文一、项目概况绿化工程是指在城市规划建设和农村建设中,通过种植树木、草坪和花坛等,以改善人们的生活环境,提升城市形象和品位,实现生态保护和环境治理。
绿化工程是城市建设的重要组成部分,也是营造美丽宜居城市的重要手段。
为了确保绿化工程的顺利进行,需要对其进行全程监理,保障工程质量,保障工程安全,保障工程进度。
本次绿化工程监理规划方案旨在明确绿化工程监理的目标任务、内容范围、监理组织机构、监理人员资质要求、监理工作程序、监理报告提交要求等方面的内容,以确保绿化工程的质量和安全。
二、监理目标任务本次绿化工程监理的目标任务是对绿化工程全程进行监理,保障工程的顺利进行,确保工程质量,保障工程安全,保障工程进度,最大程度地满足项目建设的需要,实现良好的社会效益和经济效益。
具体目标包括:1. 监督施工单位按照设计要求、标准和规范进行施工;2. 监督施工过程中的安全生产,保障工程施工安全;3. 监督工程质量,保障工程质量;4. 监督工程进度,保障工程按时完成。
三、监理内容范围本次绿化工程监理的内容范围包括:1. 对绿化工程的施工方案进行审核,确保施工方案符合设计要求、标准和规范;2. 对绿化工程的施工过程进行监督,确保施工符合相关法律法规,确保施工安全;3. 对绿化工程的施工质量进行监督,确保工程质量;4. 对绿化工程的施工进度进行监督,确保工程按时完成。
四、监理组织机构本次绿化工程监理的监理组织机构设置如下:1. 项目监理总监:负责项目的监理工作,对监理人员的监督和管理;2. 项目监理副总监:协助项目监理总监完成项目的监理工作;3. 监理工程师:负责具体的监理工作,对施工进行现场监督和检查;4. 监理员:协助监理工程师进行监理工作,协助监理工程师进行现场监督和检查。
五、监理人员资质要求对监理组织的监理人员资质要求如下:1. 项目监理总监:具有国家注册监理工程师资格证书,且具有丰富的监理经验;2. 项目监理副总监:具有国家注册监理工程师资格证书,且具有一定的监理经验;3. 监理工程师:具有国家注册监理工程师资格证书,且具有一定的监理经验;4. 监理员:具有国家注册监理工程师资格证书,具有一定的监理经验。
道路绿化监理规划doc

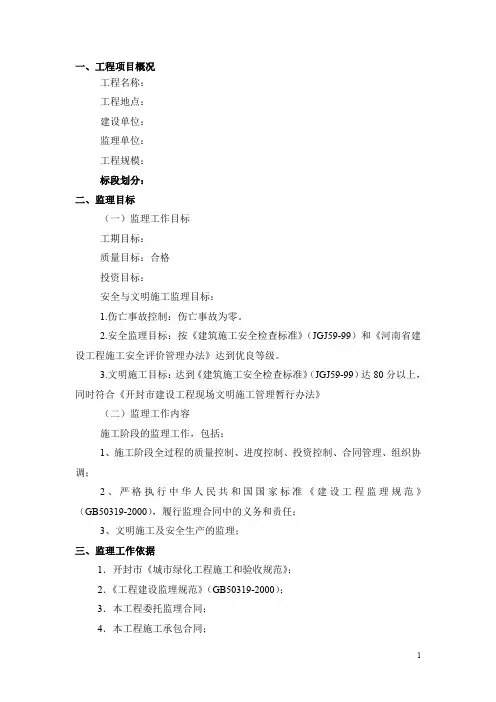

一、工程项目概况工程名称:工程地点:建设单位:监理单位:工程规模:标段划分:二、监理目标(一)监理工作目标工期目标:质量目标:合格投资目标:安全与文明施工监理目标:1.伤亡事故控制:伤亡事故为零。
2.安全监理目标:按《建筑施工安全检查标准》(JGJ59-99)和《河南省建设工程施工安全评价管理办法》达到优良等级。
3.文明施工目标:达到《建筑施工安全检查标准》(JGJ59-99)达80分以上,同时符合《开封市建设工程现场文明施工管理暂行办法》(二)监理工作内容施工阶段的监理工作,包括:1、施工阶段全过程的质量控制、进度控制、投资控制、合同管理、组织协调;2、严格执行中华人民共和国国家标准《建设工程监理规范》(GB50319-2000),履行监理合同中的义务和责任;3、文明施工及安全生产的监理;三、监理工作依据1.开封市《城市绿化工程施工和验收规范》;2.《工程建设监理规范》(GB50319-2000);3.本工程委托监理合同;4.本工程施工承包合同;5.本工程的设计施工图、设计说明书和设计变更;6.国家和开封市有关法律、法规、技术标准。
四、监理机构的组织形式及人员配置情况本工程规模较小,根据工程特点,施工阶段不同,监理机构设置,现场共配备四位监理人员直接由总监理工程师管理,总监理工程师负责整个项目监理工作的规划、组织和领导,同时负责整个项目范围内各方面工作的协调和合同管理的具体工作。
该项目施工阶段监理机构组织型式、人员执业资格和数目如下表:监理机构组织型式、人员执业资格和数目职务姓名职称职责总监理工程师高级工程师全面负责专业监理工程师工程师质量、安全专业监理工程师工程师投资控制、结算专业监理工程师工程师进度、资料管理、组织协调五、岗位职责(一)总监理工程师的职责(1)确定项目监理机构人员的分工和岗位职责。
(2)主持编写项目监理规划、审批项目监理实施细则,并负责管理项目监理机构的日常工作。
(3)审查分包单位的资质,并提出审查意见。
绿化工程监理规划

绿化工程监理规划绿化工程监理规划文档1.引言绿化工程投资巨大,是举国之力的工程,同时也是建设美丽中国和推进城市绿化的关键举措。
然而,由于绿化工程过程中需要考虑的问题很多,投资、设计、施工等各个环节也都需要精心协调,因此绿化工程监理显得尤为重要。
绿化工程监理规划是对绿化工程各个不同阶段的监督和指导,目的是确保工程落实和目标的实现。
2.绿化工程监理规划内容2.1 规划前期准备绿化工程监理规划的制定需要一定的前期准备。
首先是全面审阅相关合同文件,以明确监理的标准和责任;其次是对绿化工程的规划、设计、预算等阶段进行审核,以明确工程的基本要求和预期完成度,也有利于掌握项目进展情况;最后需要与设计单位和建设单位协商,设定监理的工作任务和职责。
2.2 施工前监理规划在施工前需要制定监理的施工规划,该规划包括监理技术方案、监理程序、监理计划、监理人员配备等。
监理技术方案需要确定监理的技术指标,包括绿化材料种类、施工工艺、质量标准等。
监理程序包括监理的各个环节和步骤。
监理计划需要列出具体的监理时间表和监理要点。
监理人员配备需要根据施工的具体情况,以保证监理对绿化工程的监管能力。
2.3 施工阶段监理规划在绿化工程施工阶段,监理工作需要密切关注项目施工进度和质量。
监理人员需要参加现场施工会议,实施现场质量管控,确保工程符合绿化工程施工标准。
监督检查包括审查施工标准、施工现场设备和人员、施工过程和方法等方面,确保绿化工程按计划、按照合同要求完成。
此外,对施工中的不合理或异常情况,监理人员也需要及时提出整改意见和建议。
2.4 施工验收阶段监理规划绿化工程监理的最后一步是验收,验收需要严格遵守相关规定和标准,如同行业标准、法律法规等。
绿化工程的验收标准是绿化项目规划文件和相关设计文件中设立的质量和进度标准,并指导绿化系统补足绿化材料和绿化物资的管理工作。
验收过程需要监督人员对相关数据口径以及验收数据进行全方位的监控和把控。
道路绿化工程监理规划

道路绿化工程监理规划道路绿化工程监理规划随着城市化的发展,道路绿化工程越来越重要,它不仅可以美化城市环境,还能改善空气质量,促进城市生态平衡。
然而,道路绿化工程的规划、设计和建设都需要严格的监理,以确保项目的质量和安全。
本文将介绍道路绿化工程监理规划,包括监理范围、监理要求和监理流程等方面。
一、监理范围道路绿化工程监理范围包括以下几个方面:1.项目资料审查:监理人员应仔细审查道路绿化工程的设计文件、施工图、技术规范和测试报告等资料,确保其符合国家和地方法规标准要求。
2.现场监理:监理人员应当在项目现场进行监理,核查绿化材料的品质、数量和到货时间等情况,监督施工单位的施工作业,检查材料和工作质量的合格性。
3.技术质量监理:监理人员应当定期对绿化工程实施过程进行监理,将监理结果书面报告给业主、工程师和施工单位。
如果发现工程存在质量问题,应该及时向业主提出整改意见,同时监督整改情况。
4.验收监理:监理人员应当对工程的成果进行验收,检查是否符合设计和技术规范要求。
如果发现不合格项,应该及时提出整改要求,重新验收。
二、监理要求道路绿化工程监理应该遵循以下要求:1.绿化材料:施工单位应清楚了解绿地植物、土壤和草皮的要求,选择符合标准的绿化材料。
监理人员应当对绿化材料进行质量检查,材料质量必须符合相关标准。
2.设计标准:绿化工程的设计应符合国家和地方绿化规划标准,特别是对交通流量和车辆类型,应根据设计规范要求合理选择绿化造型、材料和颜色等方面。
3.施工工艺:绿化工程施工应符合维持树种、植物健康生长和防止病害的要求。
监理人员应当及时到达工程现场,监督施工单位按照技术要求和合同执行工程,及时解决现场问题。
4.环境保护:施工单位应采取措施保护周边环境,防止污染水、土、空气和地下水。
监理人员应当定期检查现场环境保护工作,确保其符合国家标准。
5.安全质量:监理人员要关注施工环境的安全情况,确保当场施工人员的生命财产安全。
监理部道路绿化工程监理规划word范文

++++路绿化工程监理规划建设单位:++++++++++有限公司监理单位:===++++++++有限公司二00七年六月一、工程概况1、工程名称:+++路绿化工程2、工程地点:++++3、工程项目组成和建设规模:道路绿化约32000平方米4、参建单位建设单位:+++++++++++发有限公司设计单位:+++++++++++有限公司设计室监理单位:+++++++++++咨询有限公司施工单位:+++++++++++有限公司5、项目计划工期:2007年1月8日—2007年4月30日二、监理范围和目标(一) 监理工作目标和指导思想该工程项目建设监理的目标是控制工程质量、进度、投资、安全生产、文明施工的全过程监理。
工程的安全可靠性和施工质量合格及使用功能目标是必须优先保证的,在此基础上使用各种控制与协调措施,使目标系统最优。
对质量、安全生产、进度采取以预控为重点的事前、事中、事后控制,保证项目按规划轨道进行。
对工程经常检查督促、引导和纠正,以达到工程质量的要求。
监理工作的指导思想是“严格把关,勤于协调,热情服务,科学监理”。
工程质量目标:整个工程项目要求质量等级必须全部合格,争创优良。
工期目标:贯彻建设单位工期要求。
(二) 监理工作范围和内容设计图纸的交底审查:施工开始前由设计人员向业主、施工方、监理进行设计图纸的交底工作。
各方人员吃透设计意图和图纸。
监理方应对图纸进行认真学习,及时跟上设计变更,对设计图纸不合理处及时向设计人员和业主汇报;同时提出建议并尽量考虑安全、可靠、经济。
l、测量监理:本工程测量任务较重,严格按照业主和设计要求控制测量范围、频率、精度,事前必须认真审核施工单位的测量仪器、设备情况,要求施工单位建立完善的测量体系。
2、材料物资供应的监理:检查工程使用的材料、构件的规格、质量和资料,对主要工程材料、半成品、外购件应有详细的预控措施,审查产品技术合格证、质保证明并抽样检验,考察生产厂家。
3、施工阶段监理:施工阶段监理是项目全过程监理的重要组成部分,其任务最为繁重。
道路绿化工程监理规划

道路绿化工程监理规划引言道路绿化工程是城市建设中不可或缺的一个环节,其建设需要规划、设计、施工和监理等多个步骤。
其中,监理是保障工程质量的关键环节之一。
本文介绍了道路绿化工程监理规划的相关内容,旨在为绿化工程监理工作提供参考。
规划内容工作目标道路绿化工程监理的工作目标是确保绿化工程符合施工图纸设计要求,达到质量标准,同时满足工程进度和施工安全要求。
具体目标包括:•确保施工质量满足相关质量标准和规范要求;•制定并执行监理计划,确保监理工作的有效性和实用性;•确保各项施工工作的安全性,防止事故发生;•掌握施工进展情况,及时发现并处理施工过程中的问题;•保证施工图纸设计与实际施工一致,达到设计目标,保障景观质量。
监理管理道路绿化工程监理应该主要采取代建方式进行监理,代建监理人员应当符合国家规定的从业资格要求,由监理机构选择,审批同意后方可到施工现场进行监理工作。
具体管理方式包括:•监理管理应遵循法律法规和监理规范要求;•遵守工程施工标准,控制施工质量;•制定并执行监理计划,按监理工作规则进行具体监理工作;•实施施工现场监理,随时掌握施工情况,及时跟踪处理施工问题;•严格按合同执行监理职责,及时发现并纠正或报告承包单位的违规行为;•及时向建设单位、项目负责人和承包单位汇报监理工作的进展情况。
建设标准监理工作要根据相关建设标准要求,及时发现试验数据异常情况,及时处理问题。
具体要求:•在施工前应制定详细的试验方案,相关检测数据和监理报告应存档备查;•在施工过程中,应当严格遵守国家相关建设标准,对于技术质量问题及时发现并报告;•纠正承包单位违反施工技术规范的行为,并及时向建设单位报告;•定期向建设单位汇报道路绿化工程的建设进展情况,包括质量管理、防护、安全、进度等情况。
道路绿化工程监理规划是保证绿化工程建设质量的关键环节。
监理工作应根据规划内容,以代建方式展开,严格遵守建设标准,并及时向相关方面汇报工作进展。
绿化工程监理规划

********建设工程绿化项目监理第*标段监理规划*****监理有限责任公司*****绿化项目监理部二零一五年六月目录一、工程概况 (1)二、监理工作范围、内容、目标 (2)三、监理工作依据 (8)四、监理组织形式、人员配备及进退场计划、监理人员岗位职责 (11)五、监理工作制度 (14)六、工程质量控制 (33)七、工程进度控制 (43)八、工程造价控制 (48)九、安全生产管理的监理工作 (51)十、节能环保监理工作 (54)十一、合同与信息管理 (56)十二、监理工作组织协调 (61)十三、监理工作设施 (64)十四、扬尘防治监理工作 (65)十五、施工阶段工作基本表式 (67)十六、本工程强制性标准 (70)一、工程概况:****位于***主城区南部,是***快速路网体系“三横五纵”的重要组成部分。
本次实施的***绿化工程二标段:工程起点为***东段立交终点为***立交,道路全长约**公里绿化面积约**万平米。
主要对中央分车带、机非分车带、树池带、绿化带的道路绿化,以及***段河道景观绿化、沿线局部绿道施工。
***建设工程绿化项目参建单位:工程名称:******建设工程绿化项目工程地点:******(二标段)工程类型:道路景观绿化工程工程投资:约***万元计划工期:计划工期180日历天,具体开工时间以甲方通知为准。
建设单位:***项目管理单位:设计单位:***监理单位:施工单位:绿化四标:绿化五标:绿化六标:工程质量等级:合格二、监理工作范围、内容和目标1监理工作范围本工程监理范围为******建设工程绿化项目施工及保修阶段的监理服务工作。
项目监理部严格按照业主授权委托的监理范围,主要对质量、进度、投资进行控制,进行合同、信息管理、组织协调、安全生产管理的监理工作。
具体包括:图纸范围内的全部工程施工及保修阶段的监理。
2监理工作内容2.1收到工程设计文件后编制监理规划,并在第一次工地会议7天前报建设单位。
道路绿化工程监理规划

监理规划报审表工程名称:柳xx景观绿化工程(xx-北外环段)柳xx景观绿化工程(xx-北外环段)监理规划审核人:编制人:编制单位: xx建设工程监理公司编制时间: 2014年12月25日目录第一章工程项目概况第二章监理工作范围第三章监理工作内容第四章监理工作目标第五章监理工作依据第六章安全、质量监理保证体系第七章项目监理组织机构的组织形式第八章项目监理机构的人员配备第九章项目监理机构的人员岗位职责第十章监理工作程序第十一章监理工作方法及措施第十二章安全监理措施第十三章旁站监理方案第十四章监理工作制度第十五章监理设施第一章工程概况一、工程名称:柳xx景观绿化工程(xx-北外环段)二、工程地点:xxxxxxxx与xx路交汇三、工程概况:柳xx景观绿化工程范围为xx至xx外环路,全场2.4公里,总设计面积39万平米,分为绿化工程和景观工程。
本工程由南向xx分为八个标xx,分别为Axx(xx-xx路)、Bxx(xx路-xx路)、Cxx(xx路-xx路东岸)、Dxx(xx路-xx路西岸)、Exx(xx路-xx路东岸)、Fxx(xx路-xx路西岸)、Gxx(xx路-xx路东岸)、Gxx(xx路-xx路西岸)。
四、工期及造价:日历工期120天,工程造价7000万元五、建设单位:xx农林水综合开发有限公司六、设计单位:xx光合园林设计事务所有限公司七、审计单位:xx中成信建设项目管理有限公司八、监理单位:xx建设工程监理公司九、施工单位:xx汇友园林工程有限公司xxxx园林工程有限公司xxxx市政园林有限公司xx天域园林工程有限公司xx舜方园林工程有限公司xx华颐园林绿化有限公司xx华美园林花卉工程有限公司xx祥泰园林建设有限公司第二章监理工作范围根据本工程委托监理合同规定,我监理公司负责对本工程的施工过程的质量进行全面的控制,协助建设单位做好进度、投资控制工作,监督施工单位加强安全xx管理工作,对施工合同及信息进行管理,配合建设单位协调各方关系。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
监理规划报审表工程名称:柳青河景观绿化工程(南京路-北外环段)我项目监理人员,在总监理工程师主持下,根据监理合同和监理规范的有关规定,完成了柳青河景观绿化工程(南京路北外环段)监理规划的编制。
请予以审核批准。
附:监理规划总监理工程师:日期:公司技术负责人审核意见:公司技术负责人:日期:柳青河景观绿化工程(南京路-北外环段)监理规划审核人:_____________________________编制人:_____________________________编制单位:临沂市建设工程监理公司编制时间:2014年12月25日第一章工程项目概况第二章监理工作范围第三章监理工作内容第四章监理工作目标第五章监理工作依据第六章安全、质量监理保证体系第七章项目监理组织机构的组织形式第八章项目监理机构的人员配备第九章项目监理机构的人员岗位职责第十章监理工作程序第十章监理工作方法及措施第十二章安全监理措施第十三章旁站监理方案第十四章监理工作制度第十五章监理设施第一章工程概况一、工程名称:柳青河景观绿化工程(南京路-北外环段)二、工程地点:临沂市北城新区南京路与沐河路交汇三、工程概况:柳青河景观绿化工程范围为南京路至北外环路,全场2.4公里,总设计面积39万平米,分为绿化工程和景观工程。
本工程由南向北分为八个标段,分别为A段(南京路-沐河路)、B段(沐河路-长沙路)、C段(长沙路-南昌路东岸)、D段(长沙路-南昌路西岸)、E段(南昌路-西安路东岸)、F段(南昌路-西安路西岸)、G段(兰州路-长春路东岸)、G段(兰州路-长春路西岸)。
四、工期及造价:日历工期120天,工程造价7000万元五、建设单位:临沂市农林水综合开发有限公司六、设计单位:山东光合园林设计事务所有限公司七、审计单位:临沂中成信建设项目管理有限公司八、监理单位:临沂市建设工程监理公司九、施工单位:山东汇友园林工程有限公司杭州蓝天园林工程有限公司山东景泽市政园林有限公司河南省天域园林工程有限公司临沂舜方园林工程有限公司临沂华颐园林绿化有限公司临沂市华美园林花卉工程有限公司山东祥泰园林建设有限公司第二章监理工作范围根据本工程委托监理合同规定,我监理公司负责对本工程的施工过程的质量进行全面的控制,协助建设单位做好进度、投资控制工作,监督施工单位加强安全文明管理工作,对施工合同及信息进行管理,配合建设单位协调各方关系。
第三章监理工作内容1、审查承建单位提出的施工组织设计,对施工技术方案和施工进度计划,提出修改意见。
2、确认承建单位选择的分包单位。
3、审查承建单位提出的材料计划和数量清单及所列的规格和质量。
4、督促、检查承建单位严格执行工程承包合同和工程技术标准。
5、协调参建各方之间的关系。
6、检查工程使用的材料、苗木和设备的质量、检查安全防护措施和警示标志,对不合格者提出禁止使用或更换要求。
7、检查工程进度和工程质量,验收分部、分项工程,对不按照图纸施工的,不符合“规范”及“标准”部位,及时签发停工通知。
&签署工程付款凭证和施工单位提出的工程设计变更文件。
9、督促承包方资料文件的整理和完善。
10、组织工程预验收,提出质量评估意见并参加工程竣工验收。
第四章监理工作目标1、工期目标:以工程施工承包合同签订的日历天数,作为施工进度目标控制依据,监督施工单位严格执行合同工期规定。
2、质量目标:以施工合同签订的质量要求为依据,保证工程质量符合国家验收标准,达到合同质量目标。
3、投资目标:以合同规定的投资要求为依据,通过管理和动态控制,使工程总投资控制在建设单位要求的目标范围内。
4、安全目标:督促施工单位树立预防为主的思想,建立健全安全管理制度,消除安全隐患,杜绝重大安全事故发生。
第五章监理工作依据1、《建筑法》、《安全法》、《建设工程质量管理条例》、《建设工程安全管理条例》等国家、建设部及省、市建设行政主管部门颁布的有关法律、法规。
2、《建设工程监理规范》、《建筑工程施工质量验收统一标准》、《城市道路工程施工与质量验收规范》、《建设工程文件归档规范》、《园林绿化工程施工及验收规范》等有关技术规范标准。
3、本工程地质勘察报告、设计图纸、图纸会审记录、设计变更等有关技术文件及资料等。
4、其他相关规范。
5、本工程委托监理合同。
6、本工程的施工招标文件及施工承包合同。
第六章、安全、质量监理保证体系为保证所监理工程的安全、质量,根据国家有关法律法规的规定,公司特制定安全、质量监理保证体系一、安全保证体系组织结构公司副总经理工程监理部(一)、安全保证体系概述该体系规定:从行政上,下一级对上一级负责。
总监理工程师是所监理项目工程安全的第一负责人,负责安全监理工作的具体实施,并对公司负责;各专业监理工程监理公司监理公司市政监理公司项目总监理工程师土建专业监理工程师安装专业监理工程师市政专业监理工程师材料专业监理工程师师对所监理的分项工程及其职责范围的安全负责;市政监理公司、一公司、二公司、负责对所属工程的安全及总监的工作进行监督管理;总工办负责审核各项目监理规划及安全控制措施;公司总工程师负责对公司监理的工程项目的安全及分公司的工作进行全面管理;公司总经理负责对总工程师的安全管理工作进行监督和管理,形成齐抓共管的安全管理体系,使每个单位工程的安全始终处于良好的控制状态。
(二)、保证体系相关管理制度1、公司例会制度2、业务学习制度3、监理规划制度4、岗位分级管理制度5、竣工(分部)工程验收制度6、劳动管理制度7、档案管理制度8廉政建设制度9、质量监理制度10、开工报告审批制度11、施工组织设计审批制度12、监理进场交底会议制度13、材料检验认可制度14、质量监理制度15、现场例会及会议纪要签发制度 16、 监理项目现场工作制度 17、 监理日志制度 18、 监理月报制度注:制度内容详见公司《管理制度手册》 二、质量保证体系组织结构总工程师项目总监理工程师(一)、质量保证体系概述该体系规定:从行政上,下一级对上一级负责。
总监理工程师是所监 理项目工程质量的第一负责人,负责质量监理工作的具体实施,并对公司 负责;各专业监理工程 监理 部监 理 公 司监 理 公 司市政监理公司 T土建专业监 理工程师安装专业监 理工程市政专业监理 材料专业监理工程工程师对所监理的分项工程及其职责范围的质量负责;市政监理公司、一公司、二公司、负责对所属工程的质量及总监的工作进行监督管理;总工办负责审核各项目监理规划及质量控制措施;公司总工程师负责对公司监理的工程项目的质量及分公司的工作进行全面管理;公司总经理负责对总工程师的质量管理工作进行监督和管理。
公司上下各级各部门根据各自的职责对所监理的工程项目的工程质量进行管理,形成齐抓共管的质量管理体系,使每个单位工程的质量始终处于良好的控制状态。
(二)、保证体系相关管理制度1、公司例会制度2、业务学习制度3、监理规划审批制度4、岗位分级管理制度5、竣工(分部)工程验收制度6、劳动管理制度7、档案管理制度8廉政建设制度9、开工报告审批制度10、施工组织设计审批制度11、监理进场交底会议制度12、材料检验认可制度13、工序交接检验制度14、技术、质量签证制度15、技术经济签证制度16、现场例会及会议纪要签发制度17、监理项目现场工作制度18、监理日志制度19、监理月报制度20、工程款支付签审制度21、旁站监理制度注:制度内容详见公司《管理制度手册》第七章监理机构的组织形式第八章项目监理机构人员配置第九章监理机构的人员岗位职责一、总监理工程师1、总监理工程师是监理单位履行监理合同,派驻项目监理组织的全权负责人,行使合同赋予的权限,并领导各专业监理工程师的工作。
对外代表监理单位向业主负责,对内向本监理单位负责。
2、根据监理合同主持编写项目监理规划。
审批项目监理实施细则,并负责管理项目监理机构的日常工作。
3、审查施工单位提出的施工组织设计,施工技术方案和施工进度计划, 并提出改进意见。
4、审核重大合理化建议的实施,并按取得的经济效益提出奖励办法意见,签发监理部对外发出的文件、报表及报告。
5、审核签署开工令、停工令、工程款支付申请,竣工资料项目监理档案资料。
6、主持重大质量事故、安全事故的调查处理,主持处理合同执行中的重大争议、纠纷,组织处理重大索赔。
7、审核签署承包单位的申请、支付证书和竣工结算。
8组织编写并签发监理月报。
9、审核签认分部工程和单位工程的质量检验评定资料,审查承包单位的竣工申请,组织监理人员对待验收的工程项目进行质量检查,参与工程项目的竣工验收。
二、专业监理工程师岗位职责1、在总监的领导下,负责本专业监理工作的具体实施,处理本专业有关问题,及时向总监报告监理现场情况,负责编制本专业监理实施细则。
2、逐日填写本专业监理工作日志,定期对工程进行审查,对比分析,提出纠偏建议。
3、日常巡视检查现场施工质量情况,随时纠正质量问题,对重要部位施工和关键工序以及确定返工部位实行重点监理,组织分项工程检查验收。
4、审查单项工程开工申请,核签工程设计变更单,组织处理与本专业有关的一般性索赔。
5、核查进场材料、设备、构配件的原始凭证、检测报告等质量证明文件及质量情况,根据实际情况认为必要时对进场材料、设备、构配件进行平行检验,合格后予以签认。
6、负责本专业对外通知、备忘录、报表、报告等成文和签发。
7、定期向总监提交本专业监理工作实施情况报告,对重大问题及时向总监理工程师汇报请示。
8负责本专业的工程计量工作,审核工程量的数据和原始凭证。
9、负责整理本专业监理资料的收集、汇总及整理,参与编写监理月报。
三、监理员岗位职责:1、负责进场材料、构件、半成品、机械设备等的质量检查。
2、对重要部位施工和关键工序实行旁站监理。
3、对工序间交接进行检查、验收及签认。
4、负责工程计量验方及签署原始凭证。
5、经常巡视检查现场质量情况,随时纠正质量问题。
6、记录监理巡视记录,及时、如实填报原始记录。
7、及时报告现场发生的质量事故及异常情况。
8检查工程施工技术资料的整理情况。
第十章监理工作程序1、监理工作程序的一般规定:(1)监理工作程序应符合监理委托合同和施工合同的规定。
(2)结合工程项目特点,注重监理工作效果。
(3)程序中应明确监理工作内容、行为主体、考核标准、工作时效。
(4)在监理工作实施过程中,根据实际情况出现的变化,对监理程序及时进行调整和完善。
2、监理工作程序:第十一章监理工作方法及措施第一节质量控制措施一、组织措施1、建立健全项目监理机构,在项目总监理工程师负责下,设立项目工程监理部,全面负责工程各项专业监理组织的工作,各专业监理工程师各负其责,各监理组之间又相互联系,形成严密的管理组织体系。
2、制定有关质量监督制度,落实质量控制责任。
