巷道探放水措施示范文本

合集下载

探放水施工技术以及安全措施示范文本

探放水施工技术以及安全措施示范文本

探放水施工技术以及安全措施示范文本In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of EachLink To Achieve Risk Control And Planning某某管理中心XX年XX月探放水施工技术以及安全措施示范文本使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。

二、探水钻孔设计1、我矿现开采的是2#缓倾斜薄煤层,巷道主要布置在2#煤层附近。

故主要预防顶板K8砂岩水及底板的K7砂岩水,因而在巷道工作面前方和顶底板各布置一个孔,共计三个钻孔。

(详见附图一)2、预计前方有带水压的含水层时,探水孔必须安设套管。

孔口套管必须用水泥注奖固孔,而且必须进行耐压试验,耐压试验不小于4MPa,稳定时间不小于30分钟。

3、对水压高于1 MPa且水量较大的积水或强含水层进行探放水时,孔口应安设防喷逆止阀。

4、探得水压高于2MPa、水量大于60m3/h,需长期保留时,孔口应使用双水门,下门备用。

三、钻机安装规定:1、加强钻场附近的巷道支护,并在工作面迎头打好坚固立柱和挡板。

2、清理巷道挖好排水沟,探水钻孔位于巷道低洼处时,必须配备与探放水相适应的排水设备。

3、在打钻地点或附近安设专用电话。

4、测量和探放水人员必须亲临现场,依据设计,确定主要探水孔的位置、方位、角度以及钻孔数目。

四、探放水施工中的技术要求(一)探水技术要求1、钻进时应准确判别煤、岩层厚度并记录换层深度。

探防水及放水措施范例

探防水及放水措施范例

1 2 3 探防水及放水措施(一)井下探放水未完全进行充填采矿的部分标段,可能有局部老采空场存在积水,对我矿开采造成隐患,井下探放水是防止水害的重要方法之一。

采掘工作面遇到下列情况之一时,必须进行探水,确认无突水危险后,方可前进。

1.接近水淹或可能积水的井巷、老采空区时;2.接近水文地质复杂的区域,并有出水征兆时;3.接近含水层、导水断层、溶洞和陷落柱时;4.接近可能同河流、湖泊、水库、蓄水池、水井等相通的断层破碎带时;5.接近有出水可能的钻孔时;6.接近有水或稀泥的灌浆区时;7.有顶板原始导水裂隙发生危险时或接近其它可能出水的地区时。

(二)探放老空水为避免因老空积水量不清、水体空间位置不清,造成透水事故。

为此,探放老空水前,必须分析查明老空水体的空间位置、可能的积水量和水压。

探放水时,必须确定下列事项:探水起点、探水钻孔的布置和要求,探水巷道的布置和施工顺序,以及安排必要的排水设施等。

1、探水起点根据水文资料的可靠程度、积水区的水头压力、积水量大小及岩石的机械强度等因素,通过分析,划出积水线、探水线和警戒线。

积水线。

指经过调查核定后的积水区边界线,可根据采空区的范围划定,积水边界距放水线距离不得小于 20 米。

探水线。

沿积水线外推 60 米划定的界线,外推距离的大小,视积水范围的可靠程度、水量与水压、岩体厚度与强度的大小确定,当掘进巷道到达探水界线时,必须探水掘进。

警戒线。

探水线外推 60 米作为警戒线。

掘进巷道进入这一界线后2 4 5 13 应密切注意迎头的变化,发现有透水征兆时,要提前探水。

应在离可疑水源 100 米以外开始打钻探水,有时甚至更远,如果水 害威胁可疑区在图纸上很清楚,边界位置很准确,且水压不超过 1 兆帕时,探水线至积水区的距离可适当缩小。

但最小距离,矿层中不少于 70 米, 白云岩中不小于 50 米。

2、探水钻孔布置2.1 探水钻孔布置的一般原则探水时应严格规定各种情况下的超前距。

工作面探放水措施

工作面探放水措施

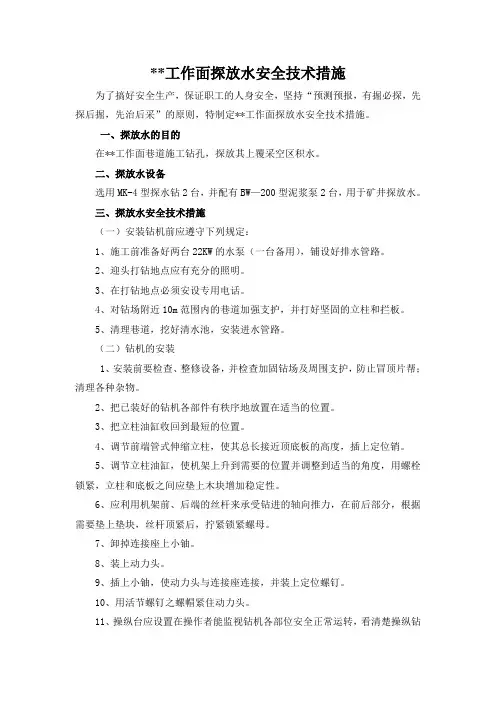

**工作面探放水安全技术措施为了搞好安全生产,保证职工的人身安全,坚持“预测预报,有掘必探,先探后掘,先治后采”的原则,特制定**工作面探放水安全技术措施。

一、探放水的目的在**工作面巷道施工钻孔,探放其上覆采空区积水。

二、探放水设备选用MK-4型探水钻2台,并配有BW—200型泥浆泵2台,用于矿井探放水。

三、探放水安全技术措施(一)安装钻机前应遵守下列规定:1、施工前准备好两台22KW的水泵(一台备用),铺设好排水管路。

2、迎头打钻地点应有充分的照明。

3、在打钻地点必须安设专用电话。

4、对钻场附近10m范围内的巷道加强支护,并打好坚固的立柱和拦板。

5、清理巷道,挖好清水池,安装进水管路。

(二)钻机的安装1、安装前要检查、整修设备,并检查加固钻场及周围支护,防止冒顶片帮;清理各种杂物。

2、把已装好的钻机各部件有秩序地放置在适当的位置。

3、把立柱油缸收回到最短的位置。

4、调节前端管式伸缩立柱,使其总长接近顶底板的高度,插上定位销。

5、调节立柱油缸,使机架上升到需要的位置并调整到适当的角度,用螺栓锁紧,立柱和底板之间应垫上木块增加稳定性。

6、应利用机架前、后端的丝杆来承受钻进的轴向推力,在前后部分,根据需要垫上垫块,丝杆顶紧后,拧紧锁紧螺母。

7、卸掉连接座上小铀。

8、装上动力头。

9、插上小铀,使动力头与连接座连接,并装上定位螺钉。

10、用活节螺钉之螺帽紧住动力头。

11、操纵台应设置在操作者能监视钻机各部位安全正常运转,看清楚操纵钻机,上卸钻杆的适当位置。

12、接电源时,必须保证液压泵的旋转方向与泵壳所示箭头方向一致。

检查各部装配完整,油箱及变速箱加油适量。

13、启动电机时,进行空载试运转,并进行各种速度和各种动作的试运转。

14、各种电器设备都要防爆,机械转动部分要安设防护栏、保护罩。

(三)钻机的操作方法1、钻探工要穿戴整齐、利落、衣襟、袖口、裤脚必须束紧。

2、启闭开关时,注意力要集中,做到准确、及时、迅速。

矿井下探放水措施

矿井下探放水措施

内蒙古太西煤集团兴泰四矿探放水安全技术措施井下探放水措施水文地质一、区域水文地质本区气候干燥,雨量稀少,区内沟谷平时干枯无水,山洪暴发始有流水,但区内沟谷发育,且切割较深,排泄条件良好,因此大气降水对矿井开采没有多大影响。

我矿井下煤岩层含水不大,但是在我矿井田范围内,存在浅部小窑和地表露天采坑,因此预防水灾是我矿不可忽视的工作,采掘工作面必须遵循“有疑必探,先探后掘”的原则。

防止上部小煤矿采空区积水,要及时搜集资料掌握上部小矿开采情况,对于小煤矿的采空区积水,要在石门揭煤前进行探放水,并制定探放水措施,严格按要求留设好与相邻矿井的保安煤柱,防止与其打通,造成水灾。

另外,近年来由于上部露天剥离采坑,采空区域不进行合理的处理,为山洪灌入井下造成了极大隐患。

二、井田水文地质条件1、含水层与隔水层据钻孔简易水文观测资料及岩性特征,矿区的含水层有2个,叙述如下:(1)含水层第Ⅱ含水层组:为延安组中砂岩,从一层煤顶界至七层煤底界,平均厚66m,含有2~3层较厚的粗粒砂岩。

其中二1煤层与二2煤层间的粗砂岩平均厚20m,三煤层顶砂岩平均厚22m,三煤层顶砂岩平均厚13m。

根据19号孔抽水试验资料,单位涌水量Q=0.082l/s·m,渗透系数K=0.128m/d。

水质属淡水。

本含水层组为煤矿内较强含水岩层组。

第Ⅰ含水层组:为直罗组下岩性段砂岩层,岩性为粗粒长石石英砂岩含小砾石,含水层平均厚度为39m。

据8、19号钻孔抽水试验结果单位涌水量Q=0.038~0.069l/s·m,渗透系数K=0.074~0.178m/d。

水质属淡水。

本组亦为较强含水岩层组。

I含水层组以上局部存在短透镜状含水粗粒砂岩,变化很大,极不稳定。

第四系潜水和基岩孔隙水之间水力联系不大。

两个含水层之间通过基岩裂隙和断层破碎带起得水力联系。

(2)隔水层I、II含水层间,即延安组上部(一煤层以上至直罗组底界)岩性多为薄层状粉砂岩与泥岩互层,平均厚87m左右。

主运巷道探放水安全技术措施

主运巷道探放水安全技术措施

主运巷道探放水安全技术措施姓名:XXX部门:XXX日期:XXX主运巷道探放水安全技术措施依据《煤矿安全规程》第二百八十五条:“矿井必须做好水害分析预报,坚持有疑必探、先探后掘的探水原则”,第二百八十六条规定:“采掘工作面遇到接近水淹或可能积水的井巷、老空或相邻煤矿时,必须确定探水线进行探水,经探水确认无突水危险后,方可前进”。

同时也为了落实准格尔旗煤炭工业局文件(准煤局发[2010]72号)精神。

为防患于未然,必须认真执行“安全第一、预防为主、综合治理”的安全生产方针和“有掘必探”的原则。

掘进工作面必须进行超前探放水工作。

一、概况矿井性质:划分为一个水平,水平标高+1132米,6-2煤层平均厚度为3.27米。

钻孔数量:由于6217主运顺槽为首位掘进施工,所以工作面设计钻孔3个。

左邦一个、中间一个、右帮一个。

水源性质:预计水源主要为煤层顶、底板水、小窑水、老空水和断层导水等。

钻机型号:KHYD45(50)型煤矿用岩石电钻,2.2kw钻机可钻煤层60米-80米。

钻具配备:Ф35mm钻杆80m,合金钻头3个及钻具1套。

探眼工具:20m、50m钢丝绳各一套,本矿采用Ф15mm钢丝绳。

钻孔数量:6217主运全长约1730米预计钻孔数约173个。

二、探放水钻孔布置1、探水起点的确定设计探水线至积水区的最小距离:按准格尔旗煤炭工业局文件(准煤局发[2010]72号)精神,确定煤层中钻探深度不得小于50米。

2、警戒线的确定:沿探水线终孔位置外推50米。

3、超前距离:探水钻孔终孔位置始终超前掘进工作面的距离采用20米。

第 2 页共 9 页4、允许掘进距离:经探水证实无水害威胁,可安全掘进的距离:探水中心钻孔深度减去20米。

5、帮距:为使巷道两帮与可能存在的水体之间保持一定的安全距离,布置的最外侧探水钻孔所控制的范围与巷道帮的距离取50米。

6、超前距离的计算:a=0.5AL1.5(3p/kp)0.5式中:a------超前距离(m)L-----巷道的跨度(宽或高,取其最大者)m,再增加1.5安全系数。

探、放水安全技术措施

探、放水安全技术措施

红柳煤矿2煤辅助运输大巷(反向)探、放水安全技术措施一、工程概况红柳煤矿2煤辅助运输大巷1号、2号大巷联络巷之间段自1号大巷联络巷向北施工47m后,巷道发生了冒顶。

冒顶后用铲车对冒落矸石进行了清理。

由于巷道冒顶,人员无法进入巷道迎头内进行排水作业,随着巷道顶板淋水和其它地方水流涌入的不断增加,该段巷道变成了一个较大的积水坑,积水长度约35m,积水量约370m3。

附图1:2煤辅助运输大巷贯通处巷道平面示意图附图2:2煤辅助运输大巷贯通处巷道剖面示意图我队施工的2煤辅助运输大巷(反向)将与上述积水巷道贯通,为了防止巷道贯通期间发生透水事故,保证安全、顺利贯通,按照“有疑必探,先探后掘”的原则,巷道贯通前,必须进行探、放水作业。

为了确保探、放水作业的安全、顺利,特编制本安全技术措施。

二、探、放水方案设计1、探、放水位置2煤辅助运输大巷(反向)掘进至距贯通点20m时,工作面停止掘进,进行探、放水作业。

2、钻孔设计钻孔布置在掘进断面拱基线上,顺巷道走向沿煤层倾向钻进。

钻孔数量3个,均匀分布在巷道中心线两侧,钻孔间距1500mm,钻孔孔径75mm。

钻孔具体参数如下表:附图3:2煤辅助运输大巷(反向)探、放水钻孔布置平、剖面示意图3、钻机选择钻机选用TXU-75A型液压岩石钻机。

其技术参数如下:(1)最大钻进深度(使用φ42mm钻杆): 75m(2)钻孔直径: 75mm(3)钻孔倾角: 0°~360°(4)立轴转速: 112,192,340r/min(5)立轴行程: 400mm(6)最大液压,给进压力: 3Mpa(7)卡盘形式:长闭式液压卡盘液压卡盘最大工作压力: 6Mpa(8)外形尺寸(L×b×h)mm 1150×660×1080(9)重量: 350kg4、排水设计探、放水作业前,在探、放水位置向后10m处巷道左帮施工一个20m3的临时水仓,在水仓内安装两台7.5KW潜水泵(一台正常工作,一台备用),连接Φ108mm无缝钢管排水至2煤辅助运输大巷2号联络巷以北段临时水沟内。

探放水安全技术措施样本

探放水安全技术措施样本

探放水安全技术办法一、开钻前安全技术办法1、严格按照《煤矿安全规程》、《煤矿技术操作规程》、《煤矿防治水规定》以及帽帽山煤业防治水各项管理规定和技术规定进行施工,禁止任何人违章蛮干、违章指挥。

2、所有探放水作业人员必要先学习木办法,熟悉并掌握后所才干进行探放水工作,并作好工作分工。

施工前一方面要配齐和检查好本班所用工具、材料,工具要完好,结实好使,材料充分,规格、材质符合规定。

3、进入作业地点前,瓦检员一方而检查施工地点先后20米范畴内瓦斯状况,只有在瓦斯浓度不大于1%、井下空气成分符合《煤矿安全规程》规定期,人员方可进行施工。

探水作业期间瓦检员全程在现场随时检测瓦斯浓度。

4、开工前,一方而由安全员详细检查施工地点顶帮有无活砰及支护完好状况,发现问题及时进行解决,待解决完毕,确认安全后方可进行施工。

5、施工过程中,各施工负责人及安监员要随时注意顶帮支护及敲帮问顶, 发现隐患及时进行解决,待解决完后方可继续进行施工。

6、探放水打钻作业人员要互相配合,做好抬钻、移钻及稳钻工作,保证钻孔质量,且掌面不得有掘进设备、工具等杂物,保证施工人员作业施工空间及安全。

7、施工人员在打钻过程中,不得进行运送工作,并在施工地点后方设立警戒线。

8、探水前必要对探放水钻机进行一次全面检查,探水钻杆要做到“三不使用”(钻杆磨损严重不使用,钻杆弯曲超过规定不使用,钻杆丝扣损坏不使用)。

对工作面20米范畴内支护重新加固,以防在探水过程中发生突水冲倒支架浮现冒顶事故。

9、施工前把巷道内所有杂物清理干净,保证正常通风及排水,电缆、风管、风筒吊挂平直,发生突水事故保证工作人员能及时撤离危险区。

10、加强钻场附近支护,在工作面迎头打好结实立柱和栏板,防止水压过大冲毁煤壁,发生水害伤人。

11、探水前必要检查水泵、管路与否完好,如有异常及时解决。

12、探水时要贯彻好专人开水泵,一方而把开关位置找准,一旦浮现涌水能及时启动水泵。

13、探水钻水应用静压洒水管路水或使用泥浆泵。

回风斜巷探放水措施

回风斜巷探放水措施
4、钻进时,发现煤岩松软、片帮、来压或钻孔中的水压、水量突然增大,以及有顶钻等 异状时,必须停止钻进,但不得拨出钻杆,必须将钻杆固定好,现场负责人员应立即向调 度室报告,并派人监测水情,如果发现情况危急时,必须立即撤出所有受水威胁地区人员, 然后采取措施,进行处理。避灾路线:作业工作面副斜井
地面。
5、若探见有积水,钻孔放水前,必须估计积水量,根据矿井排水能力和水仓容量、控制 放水量,放水时,必须设专人监视钻孔出水情况,测定水量、水压,做好记录。若水量突 然变化,必须及时处理,并立即报告矿调度室。
2、 钻机安装;
(1)将水管接到钻机上并且确保水源供水量,供水压力大于0.3MPa; (2)根据钻机的方位角将立柱牢固地固定在顶底板之间,立柱和顶棚之间用木契加紧。 (3)泵站和操作台安放在既安全又利于操作和观察钻机工作情况的地方。泵站电机要完好, 杜绝失爆。
(4)钻机各油管安装位置要正确,密封齐全。 (5)钻机安装好要进行试车,确认无异常后才能进行打钻工作。 3、打钻操作 (1)安装钻杆和钻头时,先将动力头退到机架后端,打开夹持器卡板,将钻杆接在水辫轴 上,然后动力头徐徐前进,当钻杆前端外螺纹通过夹持器后停机,将钻头旋接在钻杆上。
6、当探孔放水时,必须设专人监测钻孔出水情况,测量水量水压并做好记录。若水量突 然发生变化时,立即汇报,及时处理。
7、打钻时,施工人员要做好自保互保工作,精力要集中,预防钻机伤人,预防打钻时钻 孔喷孔伤人。钻孔进尺由安全员负责验收,严禁弄虚作假。
8、打钻期间,认真做好汇报工作。
9、打钻结束,及时做好钻孔资料整理工作收集工作。
六、探放水作业的主要安全技术措施
1、加强通风和瓦斯管理,风筒吊挂要平直、不漏风。至探水迎头的距离不得大于5米, 并且有专职瓦检员在现场随时检查有害气体的变化情况,并设置便携式瓦斯监测报警仪进 行监测。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

巷道探放水措施示范文本
In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each
Link To Achieve Risk Control And Planning
某某管理中心
XX年XX月
巷道探放水措施示范文本
使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。

一、概况
根据地测室下发的11604轨顺地质说明书,11604轨
顺巷道有165m探放水警戒区。

我单位现以掘进至11604
轨顺里程25m处,为防止11602采空区透水;依据技术
室下发的工作联系单,我单位将采取探放水措施,以便有
效保证11604轨顺在掘进过程中安全施工。

二、施工准备
严格按照地测室下发的地质说明书进行排水设备安
装,其中包括:
1、安装两趟Φ108排水管,通过11604轨顺→11602
运顺→四中车场;出水口在四中车场上山水沟处,再进入
副井至临时水仓。

2、安装两台37KW排水泵(一台备用)。

3、在巷道低洼点处施工水泵窝。

三、施工方案
严格按照地测室提供的11604轨顺地质说明书的要求进行探放水施工,为此我单位将实施阶段性探放水,并严格执行先探后掘、边探边掘的措施;在进入探放水警戒线后,由11604轨顺左帮向11602采空区施工探孔,其探孔方向沿工作面巷道掘进方向向左200施工,并每隔10m施工一组探放水孔;并由瓦检员检测瓦斯浓度,由当班班组长观察涌水情况并及时汇报工区值班室。

巷道在掘进施工过程中,必须严格按中线施工,严防误穿采空区;如超前探放水钻孔无法有效穿透保安煤柱时,必须在巷道左帮垂直与11602采空区施工探孔并穿透保安煤柱,以便有效掌握超前探放水钻孔角度。

排水泵及排水管路,必须随掘进工作面、探放水孔位
进行及时跟进,其滞后距离不得大于20m。

四、安全技术措施
1、巷道所有低洼点处必须按标准设置集水池,并预留与排水泵相匹配的同径三通。

2、迎头出现挂红、挂汗、空气变冷、出现雾气、水叫、顶板淋水加大、顶板来压、底板鼓起或产生裂隙出现渗水、水色发浑、有臭味等突水预兆时,必须停止作业,采取措施,立即报告调度室,发出警报,撤出所有受水威胁地点的人员。

迎头遇有上述情况之一者都必须停止作业,撤出人员及时汇报矿调度室。

3、坚持“有疑必探,先探后掘”的探放水原则。

4、围岩水的处理:顶板淋水要用旧风筒搭棚或用漏斗、管子将水引到集水池,帮部涌水挖水沟将水引到集水池,用风泵或电泵排出。

顶帮涌水较大影响打注锚杆、锚索时,要打放水孔放水,注不到位或拉力达不到规定的锚
杆、锚索必须重新补打。

5、打设探放水钻孔时,如钻孔喷水,不得拔出钻杆并及时汇报矿调度室及工区值班室,撤出受水威胁区域内的所有人员。

6、探放水钻孔必须严格按设计标准进行施工。

7、如矿压显现异常,煤层片帮垮落且有渗透水时,瓦斯涌出量忽大忽小、涌水量增大时,必须及时撤出迎头所有施工作业人员,并汇报工区值班室及矿调度室。

8、如在有效距离内无法穿透保安煤柱,必须垂直于11602运顺方向打设探孔,以便及时有效的调整超前探放孔角度及探明采空区水位。

9、在打设完毕探水孔后,必须由瓦检员检测瓦斯浓度,并用黄泥进行封堵;如瓦斯涌出异常,浓度忽高忽低,必须及时向矿调度室汇报。

10、如在掘进过程中发生透水;施工人员必须首先就
近抓住一牢固物体,并深吸一口气避过水头待水势平稳后,再沿避灾路线撤退。

审批意见
1、巷道掘进中必须加强左帮观察,发现异常情况及时汇报矿调度室。

2、在接近积水区时必须坚持探放水措施,并加固工作面顶、帮。

3、在实施探水作业时以小断面导硐探水为宜,以减少受压面积。

4、工作面有必要打坚固的立柱并备好拦板,通风设备移至探水点。

5、打钻时,发现煤(岩)壁松软,钻杆向外流水异常时,立即汇报调度室。

钻具不得拔出。

6、所有探眼无水时,必须用黄泥封堵并密实。

7、准备好排水管线,排水泵,加强探水,探明情况后再行掘进。

8、严格按照探放水措施实施探放水,巷道掘进严格按照测量给定的中线施工,绝不允许偏左超挖。

9、以5m距离施工探水孔与泄水孔,并及时施工集水池,必须严格执行超前探水,边探边掘,决不允许冒然掘进。

10、探放水过程中,要加强瓦斯检查,发现异常立即停止作业并及时汇报,明确好避灾路线,并疏导安全通道。

11、探水孔高度不得超过底板500mm,角度与顶板平行,视具体情况实施打正反钻孔,以探明水线及水位情况。

12、巷道左帮掘进中周边眼不装药,间距不大于400mm,确保左帮煤(岩)壁不受破坏。

13、在距迎头不大于20m范围内必须准备不少于10架以上的棚梁料,视情况随掘随架,间距500mm,并备好左帮坚固拦板。

14、巷道中有足够的排水泵及排水管线,并保持完好,集水池中要有过滤筐,加强水泵的保护。

15、巷道掘进至高冒区时,必须另写补充措施,以便顺利通过此区域。

16、掘进巷道进入探水警戒线前,排水管路、设备必须准备好,并接上电源,试运转并保证正常使用。

17、向前掘进,视情况在左帮进行喷浆加固,并准备好摩擦支柱。

18、11604轨顺为沿空送巷,掘进中要严格按照作业规程、探放水措施进行施工,仔细观察顶板及左帮煤壁情况,及时与调度室、技术室、地测室等有关部门联系,确保施工作业人员安全。

19、严肃认真学习并贯彻本措施及审批意见,确保巷道顺利掘进。

请在此位置输入品牌名/标语/slogan
Please Enter The Brand Name / Slogan / Slogan In This Position, Such As Foonsion。

相关文档
最新文档
